项目计划明明排得很完整,到了周会上却没人能准确回答“这项任务到底哪天开始、现在预计哪天完成、延期会不会影响下游”。这通常不是甘特图画得不够漂亮,而是团队把计划日期、实际日期、完成百分比和工时记录混成了一套口径。要让甘特图真正支持协作,关键不是多填几个颜色,而是把计划保存为基准,让成员按统一规则更新实际情况,再把偏差转成明确的项目决策。
一、先说核心结论:甘特图不是实际记录本身
1. 计划、实际与预测要分开管理
我判断一张甘特图是否能用于项目跟踪,首先看它能不能区分三类信息:计划原本怎么安排、任务实际上发生了什么、按当前情况预计何时完成。计划是比较基准,实际是已经发生的事实,预测则是对未来的判断。三者混在一起,项目看板看上去仍然整齐,却无法解释计划为什么变化。
以“测试任务”为例,计划开始日是 6 月 10 日,计划完成日是 6 月 12 日;实际开始日是 6 月 11 日;当前预计完成日是 6 月 14 日。此时任务还没完成,实际完成日期应为空,不能为了填满表格而提前写成 6 月 14 日。6 月 14 日是预测,不是事实。
2. 效率提升来自管理动作,而不是图表本身
甘特图不会自动让团队更快。它能做的是让负责人更早看见任务依赖、进度偏差、资源冲突和完成日期变化。团队效率是否改善,还取决于成员是否低成本更新、负责人是否及时处理阻塞,以及计划变更有没有留下依据。
因此,我更愿意把效率拆成可观察的行为:成员少花时间重复汇报,负责人少花时间追问状态,风险更早暴露,任务调整更有依据。没有更新规则和响应动作,只增加一张甘特图,往往只是把原本口头发生的信息搬到了屏幕上。
3. 全流程的最小闭环
一套可执行的实际时间管理,至少要形成“排计划,保存基准,记录开始,定期更新,记录完成,分析偏差,调整后续安排”的闭环。每个环节都要说清责任人、更新时点和字段口径,不需要一开始就把所有任务都做成复杂报表。
- 排计划:确定任务、负责人、计划起止日期与前后依赖。
- 保存基准:记录初始计划版本,避免后续调整覆盖原始安排。
- 更新实际:记录实际开始、进度证据、预计完成日期和阻塞原因。
- 复盘偏差:确认原因、影响范围、调整动作与决策责任人。

二、为什么计划排好了,项目成员还是说不清实际进度
1. 同一个“完成了”可能代表不同事情
在团队协作中,成员说“差不多完成”可能指代码已经提交、页面已经开发完、测试已经通过,也可能只是主体工作做完但还没有验收。如果甘特图里只有一个百分比,没有交付物和完成标准,负责人看到的进度很难转化成下一步决策。
我建议给关键任务补充一个可验证的完成条件。例如,“开发完成”可以定义为功能提交、代码评审通过并部署到测试环境;“内容定稿”可以定义为负责人确认版本并锁定修改范围。具体条件不必写成冗长流程,但必须让成员和负责人对“完成”有同一理解。
2. 任务依赖让一个小偏差变成下游风险
单个任务晚一天,不一定会让整个项目晚一天。如果它有足够浮动时间,或后续任务可以并行,项目节点可能不受影响;如果它是多个任务的前置条件,偏差就可能沿着依赖链传递。因此,负责人不能只盯着“逾期任务数量”,还要看任务之间的关系和可调整空间。
例如,设计审核晚一天,开发可能无法按原计划启动;但如果开发可以先搭建不依赖最终视觉稿的基础结构,整体损失就可能缩小。甘特图的价值不只是把延期染成红色,而是帮助团队讨论“哪些工作能先做、哪些节点必须变更、谁需要作出决定”。
3. 更新成本太高,成员自然会绕开工具
如果成员每次更新都要填十几个字段、重复录入工时和进度、再在多个地方解释同一个阻塞信息,信息更新很容易沦为形式。过度填报不仅占用执行时间,还会诱发“先把状态填绿再说”的行为,最后让数据更整齐、判断却更失真。
一个实用原则是:任务更新字段只保留能影响协作决策的信息。常见的轻量组合是当前状态、已完成产出、预计完成日期、阻塞原因和需要的支持。工时统计、费用核算或合规记录如果确有需要,可以单独设计,不应全部塞进每次进度更新。
4. 计划不断改,却没有保留原始版本
项目计划需要调整,但调整后的日期不能覆盖掉最初的计划。否则到了复盘时,团队看到的永远是“当前计划”,无法回答项目从何时开始偏离、偏差是怎么被处理的,也就难以区分合理变更与估算失误。
团队可以通过基线、版本记录、变更日志或定期快照保留原始计划。具体实现方式取决于所用工具。重要的不是功能名称,而是让每次关键调整至少能追溯到旧日期、新日期、原因、影响范围和确认人。

三、先统一口径:实际时间不等于实际工时
1. 五个容易混淆的时间字段
在正式追踪前,我会先把字段定义写清楚。不同工具对字段名称和算法的支持不完全相同,团队需要根据实际使用的产品设置;即使工具没有专门字段,也可以在任务记录或变更日志中建立一致的人工口径。
| 字段 | 它回答的问题 | 记录时点 | 常见误用 |
|---|---|---|---|
| 计划开始/完成日期 | 原计划什么时候做 | 计划确认时 | 项目变化后直接覆盖,不留原计划 |
| 实际开始日期 | 任务按约定标准何时真正启动 | 任务开始时 | 把“排进日历”当成实际开工 |
| 实际完成日期 | 任务何时达到完成条件 | 验收或交付完成时 | 工作主体结束就标完成,遗漏验收 |
| 当前预计完成日期 | 按最新情况预计何时完成 | 执行过程中更新 | 把预测日期当成已经发生的实际日期 |
| 实际投入工时 | 实际花了多少工作时间 | 按团队工时规则记录 | 把日期跨度直接当成投入工时 |
“任务从周一做到周五”表示它经历了一个日期区间,不代表投入了五个完整工作日。成员可能只在其中投入了部分时间,也可能因等待审核、环境不可用而跨越多个自然日。日期追踪用于判断进度和依赖,工时记录用于分析投入,二者不应相互替代。
2. 完成百分比需要可重复的估算规则
百分比进度看似简单,实际最容易制造虚假精确。对于可以按验收项拆分的任务,可以使用“已完成验收项数 ÷ 总验收项数”作为一种估算方法;对于交付物不可均分的任务,则可按阶段设定权重。团队应选择与任务类型匹配的规则,而不是把所有任务都默认按时间流逝计算。
比如一个任务计划用 4 天完成,做了 2 天并不一定就是 50%。如果前两天都在等待关键输入,真正的交付尚未产出,按日历时间算出来的进度就会误导负责人。反过来,一个任务的核心成果已提前完成,剩下只是低风险收尾,也未必适合仅按剩余工时判断整体进展。
3. 日期差异要考虑工作日历和团队约定
计划日期与实际日期之间的差值,可能按自然日计算,也可能按工作日计算;跨周末、节假日、轮班或不同地区团队时,结果会不同。项目开始前要统一工作日历,说明非工作日是否计入、成员请假如何处理、任务暂停是否保留在周期内。
因此,比较日期时不要只写“晚了两天”。更有用的表达是:“按项目工作日历,实际开始较基准晚 1 个工作日;当前预计完成较基准晚 2 个工作日,可能影响后续联调。”这样的描述能说明口径,也把偏差与影响联系起来。
4. 识别偏差,不要把单个指标当作结论
实际开始晚于计划开始,说明任务启动偏晚,但不一定意味着最终交付延期;实际完成晚于计划完成,说明该任务超出原定日期,但也要看它是否影响项目节点。更专业的判断要同时看偏差大小、剩余时间、任务依赖、风险缓冲和可替代资源。
我会先问三个问题:偏差是已发生还是仅为预测?它会不会影响后续任务或外部承诺?团队是否有不增加更大风险的调整方案?只有答完这些问题,颜色、提醒和延期标记才真正有管理意义。

四、把实际时间追踪做成闭环:从建计划到复盘
1. 计划阶段:先拆成可负责、可验收的任务
任务粒度决定后续数据能不能用。任务太粗,可能持续数周却始终显示“进行中”;任务太细,成员每天更新的成本又会压过管理价值。我通常从交付物和责任边界出发拆分:一个任务应能明确由谁推进、何时算开始、交付什么结果、由谁确认完成。
如果任务需要多人协作,最好进一步区分负责人和协作人。负责人负责推动结果,协作人提供具体输入。这样做不是为了增加层级,而是避免任务卡住时所有人都在等别人先行动。
2. 基准阶段:保存确认过的计划版本
计划经过负责人和相关团队确认后,应保留一个可追溯版本。基准至少包含任务名称、负责人、计划开始与完成日期、关键依赖、重要里程碑。如果项目工具支持基线或版本功能,可以按团队规则启用;如果不支持,也可以通过版本化文件、审批记录或定期快照留存。
基准不是不可更改的承诺书。它的作用是保存“当时怎么判断”,让团队能够区分原始排期、已批准的重新计划和最新预测。项目确实需要调整时,应先记录变更,再更新当前计划,而不是静默改日期。
3. 启动阶段:定义什么叫“实际开始”
不同工作类型的开始标准不同。开发任务可以把正式进入实现阶段作为开始,采购任务可以把订单确认作为开始,内容任务可以把正式进入撰写并确认需求作为开始。无论采用什么标准,都要避免把“任务已经分配”或“成员打开过文档”误记为实际开工。
实际开始日期最好由任务负责人在启动时记录,而不是等到周会再回忆补填。延迟补录会增加记忆误差,也容易把计划日期误当成实际日期。对于依赖外部输入的任务,还应记录输入是否到位,因为这可能是分析启动偏差的重要背景。
4. 执行阶段:更新事实、预测和阻塞
更新的目标不是每天重写计划,而是让团队知道任务目前处于什么状态、已交付什么、接下来何时可能完成、有没有需要协助的问题。可以使用一个简短模板,减少成员组织语言和负责人追问信息的成本。
- 当前状态:未开始、进行中、受阻或已完成。
- 已完成产出:写具体交付物或验收项,不只写“推进中”。
- 预计完成日期:基于最新信息给出预测,变化时说明原因。
- 阻塞与影响:说明卡点、依赖对象,以及可能受影响的任务。
- 需要的支持:明确需要谁在何时做什么决定或提供什么输入。
更新频率不必追求越高越好。持续时间短、依赖密集的交付可以按日更新关键风险;节奏稳定的长期任务可以按周检查;涉及外部承诺的里程碑则应在临近节点时增加确认。频率应与风险和变化速度匹配,而非所有项目采用同一个日历规则。
5. 完成阶段:用验收结果确定实际完成日期
实际完成日期应对应团队约定的完成条件。任务可能在技术上已经实现,但仍需评审、测试或客户确认;如果项目把验收纳入任务范围,就应在验收通过后记录完成。如果交付和验收是两个不同责任阶段,最好拆成独立任务,避免一个状态同时代表不同工作。
这样做有一个直接好处:团队能够分辨是执行工作花得更久,还是等待验收花得更久。两种情况的改进动作不同。前者可能要调整估算、任务拆分或资源;后者可能要明确验收责任、预约评审窗口或减少交接等待。
6. 复盘阶段:从偏差走到下一步决策
复盘不是把逾期任务列成清单,也不是寻找一个人承担全部责任。对每个重要偏差,我建议留下五项信息:基准日期、实际或最新预测、偏差原因、影响范围、已采取的调整。原因可以是估算不足、需求变更、外部依赖、资源冲突、返工或验收等待,必要时允许多个原因并存。
调整计划后,团队还要说明哪些内容被改动、改动是否影响项目承诺、由谁确认。对较小且不影响里程碑的偏差,记录即可;对影响跨团队依赖或客户交付的偏差,则需要明确升级和沟通路径。

五、用一个模拟项目看懂计划与实际如何对照
1. 场景说明:活动页面上线项目
下面是用于解释方法的情景模拟,不是某家企业的真实项目数据,也不代表行业平均水平。假设团队需要在 6 月 20 日前上线一个活动页面,任务包括需求确认、视觉设计、开发、测试和发布。每个日期仅用于演示如何记录,不作为通用工期参考。
| 任务 | 计划日期 | 实际或当前情况 | 负责人应关注的问题 |
|---|---|---|---|
| 需求确认 | 6月3日至6月4日 | 6月4日完成确认 | 需求是否锁定,后续变更如何审批 |
| 视觉设计 | 6月5日至6月9日 | 6月6日启动,预计6月11日交付 | 启动偏晚是否影响开发,哪些内容可并行 |
| 页面开发 | 6月10日至6月15日 | 基础结构已完成,视觉细节等待确认 | 依赖是否明确,等待时间是否挤压测试窗口 |
| 测试验收 | 6月16日至6月18日 | 尚未开始,预计窗口可能缩短 | 测试范围能否调整,是否需要提前准备用例 |
| 发布 | 6月20日 | 节点尚未确认变更 | 上线承诺是否仍可实现,谁有权决定调整 |
2. 不要只盯着设计任务晚了几天
如果负责人只看到视觉设计预计晚两天,可能会直接要求设计成员加班。但专业判断要先看它对下游的实际影响:页面开发是否必须等完整设计稿?哪些模块可以先搭建?测试是否可以提前准备通用用例?是否存在需要业务方及时确认的素材或文案?
这时,团队可能采取分批交付设计稿的办法:先确认页面结构和关键组件,让开发并行搭建基础部分;剩余视觉细节在约定时间内补齐。这样是否可行,要由设计质量、返工风险和开发依赖共同决定,不能为了保住日期而默认并行一定更快。
3. 更新预测不等于擅自改承诺
假设 6 月 11 日设计任务仍未完成,负责人把预计完成日更新为 6 月 12 日。这是项目内部预测更新,不代表上线日期自动改变。接下来要判断测试窗口是否足够、能否压缩非关键工作、是否需要降低首发范围,以及 6 月 20 日这个对外节点是否仍可信。
如果调整涉及客户承诺或跨部门资源,必须由有决策权的人确认。成员负责提供事实和预测,负责人负责协调方案,项目发起人或业务责任人负责确认重大范围与日期变更。把这几个责任层次分清,可以减少“每个人都更新了日期,却没人真正确认新承诺”的情况。

4. 用小样本做效率观察,不要编造提升比例
要判断实际时间机制有没有减少协作浪费,可以在一个项目周期内记录基线和试运行后的同类数据。例如每周追问状态的次数、成员平均更新耗时、阻塞从出现到被确认的时长、预测日期变更次数。比较时要尽量使用同一项目类型或相近任务,不要拿一个复杂项目和一个简单项目直接得出“效率提升了多少”的结论。
如果团队没有历史数据,可以先连续观察两到四周建立自己的基线,而不是引用没有来源的行业百分比。样本小的时候,结论应表述为“本项目观察到……”并注明任务数量和统计时间,不应包装成适用于所有组织的普遍规律。

六、让成员愿意更新:把协作规则设计得足够轻
1. 按风险设更新频率,不做机械打卡
每日更新适合变化快、依赖多、延误代价高的短周期任务,但不一定适合所有工作。对变化较少的任务,每天重复填同一状态只会增加形式成本。团队可以把更新频率分成日常任务、关键里程碑和受阻任务三类:日常按固定节奏更新,里程碑在关键节点前确认,受阻任务出现新信息时及时更新。
判断更新频率是否合适,可以看两端:如果负责人总是在周会上才第一次知道任务已经卡住,频率可能太低;如果成员每天都更新“无变化”,而这些信息不改变任何决策,频率可能太高。目标是让信息赶在决策窗口关闭之前出现。
2. 用“事实、预测、请求”代替模糊状态
成员更新可以采用三句话结构:我已经完成了什么;按当前情况预计何时完成;现在需要什么支持。比如:“已完成登录页主流程并提交评审;剩余适配预计周四完成;目前等待接口字段确认,请接口负责人周二下班前确认。”这比“进度 70%,继续推进”更方便负责人判断和行动。
任务简单时不必强制套用模板,重要的是信息能回答下一步决策。对于风险高的任务,还可以补充影响范围和备选方案;对于低风险任务,则保持简短,避免把每次更新都变成完整周报。
3. 负责人要处理异常,不只是检查填报
负责人不应把时间主要花在催成员填日期。更有效的做法是先筛出预计偏差、依赖阻塞、长期没有变化的任务,再确认它们是否需要调整资源、顺序或交付范围。若更新显示所有任务都“正常”,但关键里程碑连续变化,负责人还应检查成员是否不敢报告风险、任务拆分是否过粗。
对每个升级的问题,负责人可以明确一个动作、一个责任人和一个截止时间。例如,谁去确认外部输入、何时给答复、如果没答复采用什么备选方案。没有责任人和时限的“持续跟进”,通常不能算作已处理。
4. 让任务记录对执行者也有价值
成员只有在工具能帮自己减少重复解释、看见前置输入和确认责任边界时,才更可能持续维护信息。更新不应只服务管理汇报,也应该让成员知道下一步依赖谁、交付给谁、遇到阻塞如何升级。
因此,试运行时可以直接问成员三个问题:哪些字段最难填?哪些信息填了却没人使用?哪些问题总要在工具之外重复解释?把这些反馈纳入字段和流程调整,往往比单纯要求“提高配合度”更有效。

七、不同项目与工具条件下,怎么做取舍
1. 小团队或短项目:先用轻量表格建立口径
团队规模小、任务数量少、依赖关系简单时,未必需要立即引入完整项目管理平台。共享表格可以先承担任务、负责人、计划日期、实际日期、预计完成时间和阻塞说明等基础记录。重点是有一名负责人维护规则,并确保成员能看到更新结果。
这种做法成本低、上手快,适合验证字段定义和更新节奏。它的边界也很明确:任务依赖复杂、历史版本多、多人同时修改、跨项目资源冲突频繁时,人工维护容易出现信息不一致,届时应评估更适合的工具或系统化流程。
2. 中大型组织:重点评估权限、迁移和治理成本
对于中大型企业或 100 人以上的组织,甘特图实际时间管理常常不只是单个项目的问题,还涉及多团队权限、字段统一、跨项目依赖、审计留痕和数据汇总。此时,工具选择不能只看甘特图页面是否直观,还要检查成员更新是否顺手、历史版本能否追溯、管理层能否看到合适粒度的信息,以及不同团队的项目规则能否兼容。
以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台为例,用户提出的选型条件可以包括私有化部署能力,以及从 Jira 平滑迁移的支持情况。实际评估时仍应核验对应版本、合同范围、迁移方案和实施条件;尤其要提前盘点字段映射、附件、历史记录、权限关系和自动化规则,不能仅凭“支持迁移”就默认所有历史数据会无损转换。
私有化部署也不是自动等于低风险。组织还要评估基础设施、升级维护、备份恢复、安全审计、运维责任和内部支持能力。对有数据控制、网络隔离或本地化部署要求的企业,这类能力可能是必要条件;对于没有专门运维资源的团队,则要把长期维护成本一并纳入决策。
3. 选型时用任务演练,而不是只看功能清单
我建议准备一组真实但脱敏的项目任务,请成员现场完成“更新实际开始、调整预计完成、标记阻塞、查看下游影响、保留变更记录”这一完整操作。演示时要观察操作步骤、字段是否清楚、权限是否合适、负责人能否快速定位风险,而不是只看供应商讲解功能名称。
| 评估维度 | 现场验证问题 | 需要警惕的情况 |
|---|---|---|
| 实际时间记录 | 能否区分计划日期、实际日期和当前预测 | 只能改同一组日期,无法保留原计划 |
| 依赖与影响 | 调整上游任务后,能否快速识别相关下游任务 | 依赖关系只能靠负责人记忆维护 |
| 成员体验 | 普通成员能否在短时间内完成一次有效更新 | 更新要重复填写多处相同内容 |
| 历史追溯 | 能否查到日期调整原因、时间与确认人 | 最新状态覆盖历史,复盘无从核对 |
| 迁移与部署 | 能否验证数据映射、权限、部署和维护责任 | 只展示迁移入口,不说明字段和历史数据边界 |
4. 在细节准确与维护成本之间做取舍
记录得越细,并不必然越好。任务级别过细、更新频率过高,会增加成员负担;字段过少,又可能无法解释偏差。可以先从影响项目决策的最低必要信息开始,再根据复盘发现的盲区增加字段,而不是在项目启动时一次性设计一张无所不包的表单。
同样,所有任务都不需要相同的追踪精度。关键路径任务、外部承诺节点、跨团队依赖任务可以更严格地记录日期和风险;低风险、可替代、对项目节点影响有限的工作,可以使用更轻的更新方式。管理精度应随风险变化,而不是平均分配。

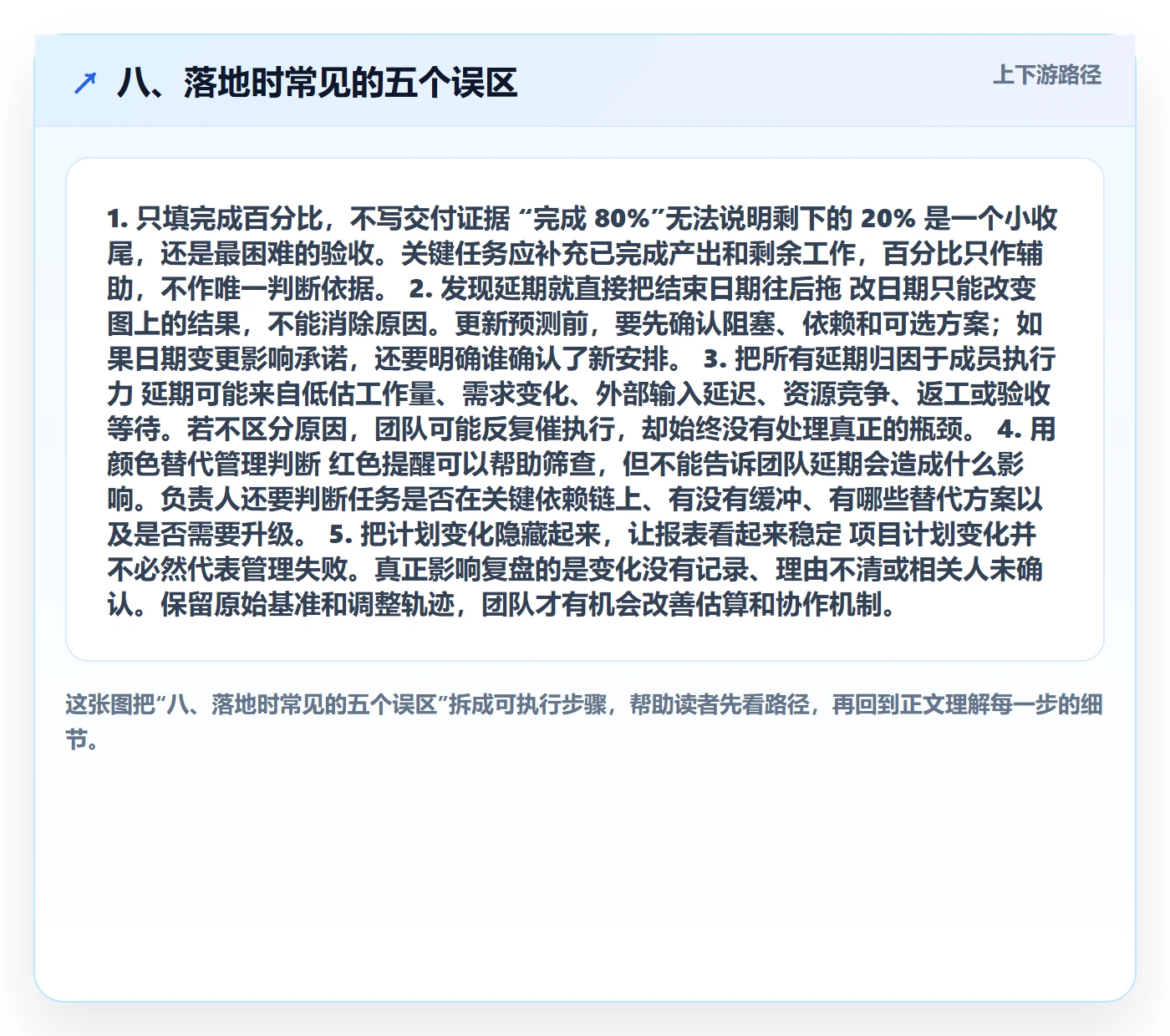

八、落地时常见的五个误区
1. 只填完成百分比,不写交付证据
“完成 80%”无法说明剩下的 20% 是一个小收尾,还是最困难的验收。关键任务应补充已完成产出和剩余工作,百分比只作辅助,不作唯一判断依据。
2. 发现延期就直接把结束日期往后拖
改日期只能改变图上的结果,不能消除原因。更新预测前,要先确认阻塞、依赖和可选方案;如果日期变更影响承诺,还要明确谁确认了新安排。
3. 把所有延期归因于成员执行力
延期可能来自低估工作量、需求变化、外部输入延迟、资源竞争、返工或验收等待。若不区分原因,团队可能反复催执行,却始终没有处理真正的瓶颈。
4. 用颜色替代管理判断
红色提醒可以帮助筛查,但不能告诉团队延期会造成什么影响。负责人还要判断任务是否在关键依赖链上、有没有缓冲、有哪些替代方案以及是否需要升级。
5. 把计划变化隐藏起来,让报表看起来稳定
项目计划变化并不必然代表管理失败。真正影响复盘的是变化没有记录、理由不清或相关人未确认。保留原始基准和调整轨迹,团队才有机会改善估算和协作机制。

九、结尾:先跑一个周期,再决定要不要加复杂度
1. 从三个动作开始
如果团队还没有实际时间管理规则,我建议先选一个正在执行的项目,明确计划日期、实际日期和预测日期的定义;再确定成员更新的最小字段和频率;最后每周只检查偏差、阻塞与需要决策的事项。先让这三件事稳定运行,再考虑增加仪表盘、自动提醒或更复杂的进度算法。
2. 用可验证结果判断机制是否值得保留
试运行后,比较团队自己的状态追问次数、更新耗时、阻塞确认时长和预测记录完整度。如果信息更及时、成员填报负担可接受、负责人能更早作出调整,这套机制就有继续优化的价值;如果只是多了字段和会议,却没有改变行动方式,应删减规则。
3. 甘特图的真正价值是让偏差更早变得可处理
我对甘特图的核心判断是:它不是承诺项目永不延期的工具,而是让团队尽早看见“原计划与现实已经不同”,并有机会在影响扩大前做选择。实际时间记录得越清楚,团队越能区分事实、预测和决策,也越不容易把项目管理变成事后解释。
下一步,可以拿一项正在进行的任务试填四个字段:原计划日期、实际开始日期、当前预计完成日期、阻塞与所需支持。连续跟踪一个周期后,再检查日期是否被及时更新、偏差是否有人处理、计划变更是否留下依据。能回答这三件事,甘特图才从一张排期图变成真正可用的协作机制。
常见问题解答(FAQ)
1. 甘特图中的实际时间和计划时间有什么区别?
我在做项目排期时,通常先填计划开始和结束日期,但执行一段时间后就不确定该怎么记录实际情况。我想知道这两类时间分别代表什么,才能判断项目是否偏离计划。
计划时间是任务原定的开始和结束日期;实际时间是任务真实开始和完成的日期。任务尚未完成时,可记录实际开始日期和当前预计完成日期,并保留原计划作为比较依据,不要用预计完成日期替代实际完成日期。
2. 甘特图里应该怎样记录任务进度?
我发现有些成员会直接填一个完成百分比,但不同人对百分比的理解不一样,项目负责人很难据此判断实际情况。我想知道怎样更新,才能让进度信息更有依据。
为每项任务约定统一的状态和进度口径,并同时记录已完成的交付内容、当前阻塞、实际开始日期和预计完成日期。完成百分比应依据可验证的工作成果或事先约定的里程碑填写;它不必然等于已经消耗的工期比例。
3. 项目成员多久更新一次甘特图比较合适?
我参与的项目有时每天都要求填进度,有时又等到周会才集中更新,大家容易觉得重复或信息过时。我想找到既能及时发现问题、又不会增加太多填报负担的做法。
更新频率应匹配项目节奏和任务风险:变化快、依赖多或临近关键节点的任务可更频繁更新,稳定任务可按周或里程碑更新。团队应明确由谁更新、更新哪些字段,以及遇到阻塞时是否需要立即反馈,而不是对所有项目一律规定同一频率。
4. 发现甘特图中的任务延期后,项目负责人应该怎么处理?
我以前看到任务延期,第一反应是把后续日期整体往后挪,但这样很难判断哪些节点真的受影响。我想知道怎样利用计划与实际的对照来决定下一步行动。
先记录偏差及其原因,再检查延期任务的前置关系、后续任务和关键交付节点,判断影响范围。随后与相关负责人确认调整方案,例如重新安排资源、调整任务顺序或更新预计完成日期,并保留变更时间和依据;不要只改日期而不记录原因。
核心关键词
文章包含AI辅助创作:甘特图实际时间全流程:项目成员效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475959
读者评论
把计划日期、实际日期和预计完成日期分开记录很重要,尤其是任务尚未验收时,预测日期不应填成实际完成日期。
文中对“完成”的定义讲得比较实用。按交付物或验收条件统一口径,能减少成员和负责人对进度的理解偏差。
保留原始计划基准有助于追溯变更原因;如果只修改当前日期,后续复盘确实很难判断偏差是何时产生的。
更新频率按任务风险调整比较合理。日常填报若字段太多,成员容易敷衍,留下状态、产出、预测和阻塞等关键信息更可行。
