甘特图怎么做?项目成员流程优化:甘特图从0到1
项目计划最常见的失效方式,不是日期排错了,而是图上每项任务都有负责人,真正开始后却没人知道该等谁、交付什么、延期会影响哪一步。甘特图从0到1,关键不是把任务涂成横条,而是把目标、任务、责任、依赖和更新规则放进同一套协作流程。本文按一份可执行计划的形成顺序,拆解制作方法、协作检查点和常见取舍;示例中的周期与数据均为情景模拟,不代表行业统计或真实项目成果。
一、先给结论:甘特图不是排期表,而是协作关系的可视化
1. 一张可用的甘特图要回答五个问题
我判断一张甘特图是否可用,不先看颜色和排版,而先检查它能否回答五个问题:项目要交付什么;每项工作由谁推进;工作需要多长时间;哪些任务必须等待前序结果;进展变化后由谁更新并通知相关成员。
如果图里只有任务名称和日期,它更像一份日历;如果再标出负责人、交付物、依赖条件、里程碑和状态,它才开始成为项目协作工具。甘特图本身不会让团队自动准时,它只会让排期、交接和偏差更容易被看见。
2. 先把流程理顺,再选择绘图工具
制作顺序建议是“目标与交付物,任务拆分,责任分配,依赖梳理,工期估算,排期,维护”。如果先打开软件、先选模板,团队很容易把注意力放在字段和颜色上,反而没有讨论任务之间为什么有先后关系。
工具可以是电子表格,也可以是支持依赖关系、多人协作和进度跟踪的项目管理平台。工具解决的是呈现与更新问题,不能替团队决定交付范围、谁承担责任或延期后如何取舍。
3. 最低可用版本不必复杂,但信息要完整
刚开始做项目计划时,不必立刻配置复杂的资源负荷、关键路径或多层级视图。先让每项任务都能对应负责人、完成标准、预计时间和前置条件,再用一次实际进度更新检查这张图是否好维护。
对于小型、短周期项目,一张含任务、负责人、开始日期、结束日期、前置任务和状态的表格,通常已经可以承担第一轮协作。复杂度应由团队的管理问题决定,而不是由工具功能决定。

二、为什么任务都分配了,项目还是会卡住
1. “有人负责”不等于“交接已经设计好”
我经常看到这样的计划:设计由甲负责,开发由乙负责,测试由丙负责。表面上责任齐全,实际却没有写清设计交付物是什么、谁来确认、开发何时可以开始,以及测试环境由谁准备。任务边界一旦模糊,成员就会用等待、追问和返工来填补计划的空白。
因此,任务描述最好同时包括动作与结果,例如“整理活动需求并形成经业务负责人确认的需求清单”,而不是只写“需求”。当交付物明确后,接手的人更容易判断自己何时可以开工。
2. 计划里的时间不只是“实际动手”的时间
任务历时通常包括执行时间,也可能包括评审排队、外部反馈、审批和资源等待。团队如果只估算“真正写文档或写代码花几天”,却把等待时间视作不存在,排出来的日期自然会显得乐观。
我建议在排期时区分“工作量”和“历时”。例如,某项任务预计需要两个人日,但负责人还要等待业务方确认,日历上的历时可能超过两天。这个差异不是浪费,而是流程条件的一部分,应在计划中明确。
3. 多人参与不等于责任清晰
“产品、设计、研发共同负责”看起来体现协作,执行中却容易变成没人负责推进。每项任务最好有一位明确的主责人,其他成员可标为协作者或审核者。主责人不一定独自完成全部工作,但需要负责推动任务达到约定的完成标准。
如果任务确实需要多人共同交付,可以把它拆成彼此衔接的子任务,或指定一位对最终交付负责的协调人。责任清晰不代表单人作业,而是让团队知道谁推动、谁提供输入、谁验收。
4. 项目协作卡点往往出现在任务之间
任务清单容易记录“做什么”,却较少记录“交给谁”。例如,需求评审结束后,开发人员需要收到确认版本;开发完成后,测试人员需要拿到可测试构建和测试说明。交付物、接收方和开始条件没有对齐,任务看似按顺序排好了,交接仍可能断开。
一个实用检查方式是:沿着项目从头到尾追问,每个任务结束后,谁会接手?接手人需要什么输入?如果输入不完整,能否开始?这几问通常比单纯检查日期更容易暴露流程缺口。

三、制作甘特图前,先拆掉五个常见误区
1. 误区:任务越细,计划越准确
把工作拆得过粗,团队看不出风险;拆得过细,更新成本会高到没人愿意维护。适合的粒度不由任务条数决定,而看这项工作能否独立分配、估时、交付和检查。
例如,“完成网站上线”过于宽泛,通常需要拆成需求确认、页面制作、内容录入、验收和发布等可检查任务。但把“打开后台”“点击保存”也单独列成任务,就可能把甘特图做成操作记录,既增加维护负担,也淹没真正的依赖关系。
2. 误区:每项任务都必须安排固定开始和结束日
有些任务的日期依赖前序结果,或者处于探索阶段。过早给出看似精确的日期,会让计划产生虚假确定性。对于尚未澄清的工作,可以先标注预计时间范围、待确认条件和重新估算的时间点。
尤其是需求不稳定、外部反馈不可控的任务,计划应体现不确定性,而不是用一个精确到某日的日期掩盖它。等输入条件明确后,再更新基准排期。
3. 误区:所有任务串行排期更安全
把所有任务一项接一项排列,确实更容易理解,但可能拉长项目周期。相反,把可以并行的工作强行放在同一时间段,也可能让同一位成员同时承担多个冲突任务。
判断能否并行,要看输入是否已具备、负责人是否有可用时间、两项工作是否会竞争同一资源。并行不是把条形图重叠就算完成,而是确认依赖和人员安排都允许同时推进。
4. 误区:延期只需要把结束日期往后改
一项任务延期,可能影响后续任务、审核窗口、外部承诺或人员安排。只改一个日期,会让甘特图表面恢复整齐,但下游冲突仍然存在。每次改期至少检查直接后置任务、关键里程碑和受影响成员。
如果延期是由范围变更造成,还要讨论是否缩小范围、增加资源或调整交付日期。日期变化只是结果,团队真正需要做的是选择如何处理原因与影响。
5. 误区:甘特图能替代沟通和风险管理
甘特图可以集中呈现计划,却不会自动解决意见分歧、资源冲突和风险决策。若负责人不在约定节奏中更新,团队成员不确认交付,项目负责人也不处理偏差,再精致的图也只是静态文件。
因此,甘特图需要配套维护规则:谁更新、何时更新、状态怎样定义、发生偏差时通知谁。没有这些规则,图表很快会和实际工作脱节。

四、从0到1制作:把任务、成员和时间连成一条线
1. 第一步:写清项目目标、范围和验收结果
先用一句话说明项目要解决什么问题,再列出最终交付物和验收条件。也要明确哪些事情不在本次范围内,因为范围边界不清是排期不断膨胀的常见原因之一。
例如,“推出新版活动页面”还不够具体。可以进一步说明交付内容包括页面、内容配置和验收记录;不包括后续运营活动。这样一来,任务清单就有了明确边界,成员也更容易识别新增需求。
2. 第二步:先列阶段,再拆成可检查的任务
先按工作流分阶段,例如准备、设计、实现、验收和发布,再将每个阶段拆成具体任务。拆分时,我会用三个问题判断粒度是否合适:能否指定一个主责人?能否估算时间?完成后能否检查一个明确结果?如果三项都难以回答,通常还需要继续澄清或拆分。
不要为了统一任务数量而机械拆分。不同项目阶段的颗粒度可以不同:需求确认阶段可能需要拆出访谈、评审和确认;执行阶段则可能按模块或交付件安排。
3. 第三步:确定主责人、协作者和验收人
给每项任务指定一位主责人,并按需要标注协作者、审核者和接收方。若由跨部门团队共同完成,最好确认主责人有推动所需信息、协调时间和升级阻碍的权限,否则“主责”可能只是表格上的名字。
同时确认成员的可用时间。某位成员在项目计划期内可能还承担其他工作,不能把完整工作周都默认分配给当前项目。工期估算需要考虑实际资源,而不是只看任务本身有多大。
4. 第四步:估算工作量和历时,记录不确定性
先估算完成任务需要的有效工作量,再判断日历历时。工作量可以用小时或人日记录;历时则应把等待反馈、审批或固定窗口纳入考虑。估算依据可以来自类似任务的历史记录、执行人的判断或小范围试做,最好注明依据和不确定因素。
如果团队没有历史数据,不必假装有精确预测。可以先给出区间,例如“预计3至5个工作日”,并标明导致区间变化的条件。项目推进后,再把估算与实际对比,逐渐校准团队自己的判断。
5. 第五步:标注依赖关系、交付条件和里程碑
依赖关系应说明“后续任务为什么不能现在开始”,而不只是把两项任务连线。比如制作工作依赖需求确认,原因是设计范围需要业务方签字确认;如果只写“前置任务:需求”,团队仍可能不清楚什么状态才算通过。
里程碑用于标记重要决策或交付节点,如需求确认、版本冻结、验收通过和正式发布。里程碑不是普通任务的装饰符号,应有清楚的达成条件和确认人。
6. 第六步:生成第一版排期,再检查资源和冲突
把任务按依赖关系放到时间轴上后,不要立刻宣布日期。先检查同一成员是否被安排在冲突任务中,任务是否有未说明的等待时间,固定假期或审批窗口是否遗漏,里程碑与外部截止日是否一致。
排期审查不是为了让所有任务都挤得更紧,而是让计划与真实条件相符。发现冲突时,应在上线前处理:调整顺序、释放资源、拆小交付范围,或者公开说明日期存在风险。
7. 第七步:建立计划基线和更新节奏
团队确认第一版计划后,保存一个可识别的基准版本,并约定由谁维护。后续更新时,保留原计划与实际变化的差异,避免每次只覆盖日期,导致团队无法看出偏差从何时开始、为何发生。
更新频率取决于项目变化速度。变化频繁的项目可以在短周期例会前更新;稳定项目则可按周或阶段节点复核。关键是使用同一状态口径,并确保阻塞和日期变化能及时通知受影响成员。
- 先收集:项目目标、交付物、任务、负责人和外部约束。
- 再建模:梳理任务依赖、并行条件、等待时间和里程碑。
- 再排期:结合人员可用时间估算历时,检查资源冲突。
- 再确认:让主责人和接收方确认任务定义及完成标准。
- 最后维护:约定更新频率、状态含义和偏差处理方式。

五、用一个模拟项目演示成员流程如何落到图上
1. 场景设定:一个小型网站专题上线
下面以网站专题上线为例,演示从任务清单到协作排期的转换。假设参与者包括项目负责人、业务代表、设计成员、开发成员、内容编辑和验收人员。周期为情景模拟,目的是说明依赖关系,不代表同类项目的标准工期。
项目的交付结果设定为:专题页面可以正常访问,内容经过确认,关键功能通过验收,并完成发布记录。先定义交付结果,可以避免团队把“页面上线”误解为只完成开发,忽略内容确认、验收或发布检查。
2. 用任务表先验证依赖,再画横向时间条

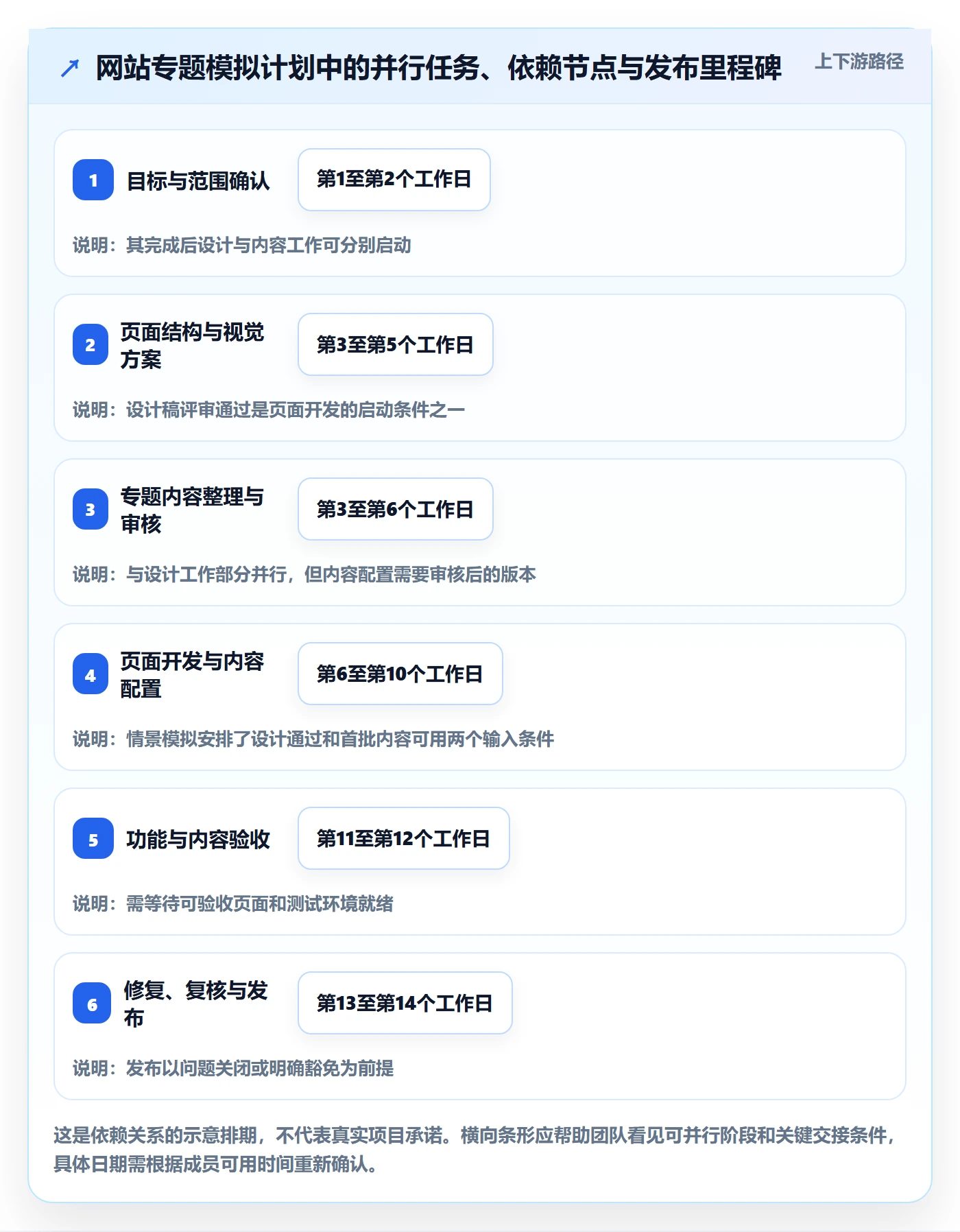

| 任务 | 主责人 | 协作或验收 | 情景模拟历时 | 前置条件 | 交付物 |
|---|---|---|---|---|---|
| 确认专题目标与范围 | 项目负责人 | 业务代表确认 | 2个工作日 | 无 | 已确认的目标与范围 |
| 完成页面结构与视觉方案 | 设计成员 | 项目负责人评审 | 3个工作日 | 目标与范围确认 | 评审通过的设计稿 |
| 整理并审核专题内容 | 内容编辑 | 业务代表审核 | 4个工作日 | 专题范围确认 | 可用于录入的内容版本 |
| 页面开发与内容配置 | 开发成员 | 内容编辑提供素材 | 5个工作日 | 设计稿通过,首批内容可用 | 可验收的专题页面 |
| 功能与内容验收 | 验收人员 | 项目负责人协调问题 | 2个工作日 | 测试环境可用,内容已配置 | 验收记录与问题清单 |
| 修复、复核与发布 | 开发成员 | 验收人员复核,负责人发布 | 2个工作日 | 验收问题关闭或有明确豁免 | 发布结果与记录 |
这张表里有一个值得注意的安排:内容审核和页面设计可以在部分时间内并行,因为二者共同依赖已经确认的专题范围;页面开发则需要设计稿通过,同时至少要有可以配置的内容。具体项目是否能这样并行,必须由成员工作方式和系统条件验证,不能只凭图上空档判断。
3. 计划日期只是预测,管理动作才决定是否可控
假设项目在工作日启动,任务按表中历时推进,且资源没有冲突,整体周期可能短于把六项工作全部串行相加的结果。但并行后,设计评审或内容审核一旦延迟,就可能成为开发启动的限制条件。团队应跟踪依赖节点,而不是只盯最终发布日期。
在周会中,我会把讨论重点放在三件事:哪些任务已完成并得到接收方确认;哪些任务正在等待输入;哪些变化会影响里程碑。这样可以把会议信息直接转化成甘特图更新,而不是每个人轮流汇报一遍却没有下一步决策。
4. 通过模拟偏差看清交接成本
假设内容审核比预期晚2个工作日,而开发可以先完成页面框架,但不能完成内容配置。负责任的计划不会简单把整个开发任务向后平移两天,而会拆开“页面框架”和“内容配置”,确认两者能否独立推进;如果不能拆,则需评估发布节点是否受影响。
这就是任务拆分与流程设计的联系:拆分不是为了增加管理颗粒度,而是让团队在发生变化时能识别哪些工作可以继续、哪些工作必须等待,以及调整会影响谁。

六、如何判断流程真的变顺了,而不只是图画得更漂亮
1. 观察交接质量,不只统计任务完成率
任务完成率可以说明有多少工作被标记为完成,却不能说明交付是否一次通过、接收方是否拿到完整输入。流程优化还应观察返工次数、交接等待时长、阻塞持续时间和计划更新滞后等指标。
例如,一个任务按期标记完成,但后续团队因资料缺失返工两次,单看完成率会高估流程质量。建议挑选少数与项目痛点直接相关的指标,不要为了显得专业,把所有字段都做成统计项。
2. 先建立自己的基线,再比较改进结果
没有历史记录时,不应宣称甘特图让效率提高了某个比例。可以先连续记录若干个项目或阶段的计划日期、实际完成日期、阻塞原因和返工情况,再判断变化是否与流程调整有关。
比较时尽量保证项目规模和口径相近。例如,一个范围大幅缩减的项目按期交付,不应直接与原范围更大的项目比较并得出排期能力提升的结论。数据的统计口径应和决策问题一致。
3. 用指标追查原因,而不是用指标追责
如果交接等待变长,原因可能是需求输入不完整、审核角色过载,或成员没有明确的响应时限。数据的价值在于指出流程里需要进一步核查的位置,不是给个人贴标签。
我更倾向于把指标用于团队复盘:等待从哪个节点开始?该节点所需输入是否明确?是否有重复审批?有哪些任务能提前准备?先解决流程约束,再决定是否调整资源或承诺日期。

七、不同项目阶段与组织规模下,甘特图要做不同取舍
1. 小团队、短周期项目:优先简单和可维护
如果项目参与者少、工作依赖有限、周期较短,可以先用轻量表格或简单看板辅助排期。重点是责任人、交付物和日期清楚,避免为了使用复杂功能额外增加维护工作。
小团队尤其要防止过度管理:每个任务都要求填写大量字段,会让成员把时间花在维护工具上。先解决当前最明显的问题,例如交接常遗漏或负责人不清,再逐步增加必要字段。
2. 跨部门、多项目并行:需要统一口径和资源视图
当多个团队共同参与、人员横跨多个项目时,单张项目甘特图可能看不到资源冲突。此时需要明确任务状态定义、成员角色、里程碑口径和项目间的优先级,并考虑用组合视图查看关键依赖。
但统一不等于所有团队采用完全相同的任务颗粒度。可以统一“负责人、交付物、状态、依赖”等核心字段,同时允许不同工作流保留适合自身的任务拆分方式。
3. 中大型组织:把权限、治理和迁移纳入选择
在100人以上组织中,项目计划往往不止服务单个负责人,还涉及跨部门协作、权限边界、数据留存、系统集成和历史项目迁移。选工具时需要验证它能否支持组织实际的治理要求,而不是只看甘特图页面是否好用。
例如,PingCode可作为此类组织评估项目管理平台时的候选之一。若团队有私有化部署或从Jira迁移的要求,应在采购和试点前核对当前产品版本、部署方式、迁移范围、字段映射、历史数据保留及服务支持条件;这些能力的适用范围与具体交付方式应以供应方当前说明和实际验证为准,不宜仅凭宣传语做决定。
无论选择哪类平台,都建议先用一个真实但范围可控的项目做试点。重点验证成员是否愿意更新、依赖关系是否易于维护、汇总视图是否能回答管理问题,以及迁移后的历史数据是否可用。工具替换不是流程优化的同义词。
4. 高不确定性项目:用滚动计划替代过度精确的远期排期
如果需求仍在探索、外部反馈变化快,远期任务不一定能可靠估时。可以把近期工作排得更具体,对远期工作保持阶段级计划,并在每个里程碑后重新估算。
这不是放弃计划,而是把确定性与不确定性分开管理。近期任务明确到负责人、日期和验收条件;远期工作则标出假设、待确认事项和下一次决策时间。
5. 工具与表格的取舍:看协作成本,不看功能清单长度
| 选择方式 | 适合情况 | 主要优势 | 主要代价 | 需要验证的问题 |
|---|---|---|---|---|
| 电子表格 | 短周期、少成员、依赖关系简单 | 上手快、改动灵活 | 多人同时维护和追踪历史变化较弱 | 是否有人统一维护,是否容易发生版本分散 |
| 项目管理工具 | 任务需要状态跟踪,团队规模中等 | 任务、成员与进度可集中管理 | 需要配置流程并培训成员 | 依赖、权限和报表是否满足实际工作流 |
| 项目管理平台 | 多团队、多项目、治理要求较高 | 更适合跨项目协同与统一管理 | 实施、迁移、权限治理和推广成本较高 | 部署、数据迁移、集成和维护责任如何安排 |
比较时要把隐性成本算进去:谁负责配置流程?成员要花多少时间更新?历史数据怎样迁移?计划与缺陷、需求或发布流程是否需要联动?如果某项功能一年只会用几次,却造成日常维护负担,未必值得优先投入。

八、建立一套延期处理机制,让甘特图持续有用
1. 先约定状态定义和更新时间
常见状态可以包括未开始、进行中、已完成和受阻,但要写清每种状态的使用条件。例如,“已完成”是否意味着交付方已验收?“受阻”是否必须记录阻塞原因和需要谁协助?没有统一定义,同一个状态在不同成员手里会有不同含义。
更新频率不必过密,但要符合项目节奏。可以约定项目例会前完成更新,由主责人更新任务状态,项目负责人检查依赖、里程碑和需要升级的问题。
2. 延期时按顺序评估影响,不要直接改日期
- 确认事实:延迟发生在哪里,原因是工作量、等待、返工、资源还是范围变化?
- 检查依赖:哪些后置任务必须等待,哪些任务可以在现有输入下继续?
- 评估选择:调整日期、减少范围、补充资源或更改交付顺序,各自影响是什么?
- 明确决定:由有决策权限的人确认取舍,并告知受影响成员。
- 更新记录:保留原计划、调整后计划和变化原因,供后续复盘。
这套处理方式的重点不是追求“零延期”,而是缩短从发现偏差到做出决定的时间。延期越早被看见,团队越有机会调整范围、顺序或资源;等到发布前才发现,选择通常已经很少。
3. 复盘时区分估算偏差和流程问题
任务超出预计时间,并不一定是执行人估算能力差。原因可能是需求输入变化、审核时间漏算、工作被中断,或任务范围在过程中扩大。复盘要把这些原因分开,才能决定下一次是调整估算方式、改造审批流程,还是完善范围控制。
对于重复出现的等待点,可以把它变成明确的流程动作,例如提前预约审核窗口、规定交付输入清单或指定替补审核人。甘特图的长期价值,不只在于展示某个项目,还在于帮助团队识别并修正反复发生的协作问题。

九、制作前后的实用检查清单
1. 发布第一版计划前
- 项目目标、范围边界和最终交付物是否明确?
- 任务是否细到可以分配、估时和验收?
- 每项任务是否有一位主责人?协作者和审核者是否区分?
- 任务依赖是否来自真实工作条件,而不是为了画图而添加?
- 历时是否考虑评审、审批、等待和成员可用时间?
- 里程碑是否有清楚的达成条件和确认人?
- 相关成员是否确认任务定义和计划日期?
2. 项目运行过程中
- 状态定义和更新频率是否统一?
- 受阻任务是否记录原因、影响和所需支持?
- 延期后是否检查下游任务与里程碑?
- 需求或范围变化是否被记录并评估影响?
- 实际完成情况是否保留,以便校准未来估算?
3. 一页任务模板的字段建议
如果团队刚开始实践,可先使用以下字段,不必一次把模板做得复杂:任务名称、阶段、主责人、协作者、交付物、验收人、预计开始、预计结束、前置任务、状态、阻塞原因、实际完成时间、变更说明。使用一两个项目后,再删除没人使用的字段或增加确实需要的信息。
如果是跨团队项目,可以增加接收方、外部依赖和升级路径;如果是探索性工作,可以增加假设、待验证问题和重新估算日期。模板应服务于决策与交接,不应变成填表本身。
十、结尾:先让团队对齐,再让时间轴变得可信
我认为,甘特图最容易被误解的地方,是人们把它当成“把未来画出来”的工具。实际上,它更像一份不断校准的协作约定:任务由谁推动,完成后交给谁,前置条件是什么,变化发生后团队怎样决定。
一张甘特图可以很简单,但不能让责任、交付物和依赖关系含糊。图表再漂亮,如果成员不认可任务定义、不更新真实进展,计划仍然无法执行;反过来,一张朴素的任务表只要能帮助团队及时发现等待和冲突,也可能比复杂仪表盘更有价值。
下一步可以先挑一个近期项目,花一小时完成三件事:列出交付物与任务、为每项任务确认主责人和接收方、标明真正的前置条件。之后再排日期,邀请执行成员检查资源冲突,并约定一次固定更新。先让流程真实地出现在时间轴上,再逐步增加工具和指标,这才是甘特图从0到1的稳妥做法。
常见问题解答(FAQ)
1. 制作甘特图前需要准备哪些信息?
我第一次做项目排期时,手上只有一份任务清单,不确定能不能直接把任务填进甘特图。我担心遗漏负责人、交付物或任务之间的先后关系,导致排期画出来却无法执行。
先明确项目目标和最终交付物,再整理项目阶段、具体任务、负责人、协作人、预计工期、前置任务、里程碑和验收标准。每项任务至少应能回答“谁负责、何时完成、交付什么、依赖什么”,信息不齐时先补全再排期。
2. 甘特图中的任务拆分到什么程度比较合适?
我做计划时常在任务太粗和任务太碎之间犹豫。比如只写“完成网站上线”无法分配给成员,但拆成每个小动作又会让图表很难维护。
任务应拆到可以指定负责人、估算工期并判断是否完成的程度。若一项任务由不同成员负责、包含多个可独立验收的交付物,或需要单独跟踪风险,就应考虑继续拆分;过于细碎且无需单独协调的操作,可以合并在同一任务中。
3. 如何在甘特图中安排成员分工和任务依赖?
我曾遇到多人都写在同一项任务下,结果大家以为别人会推进的情况。跨部门项目里,我也不确定哪些任务必须等前一项完成,哪些工作可以同时开展。
为每项任务指定一名主要负责人,并按需标出协作人和审核人,同时写清交付物与交接对象。只有确实存在工作条件约束时才设置依赖关系,例如审核通过后才能制作;条件允许并行的任务可同时排期,并定期确认资源不会冲突。
4. 项目进度变化后,甘特图应该怎么更新?
我担心计划一旦延期就只能不断改日期,最后看不出项目为什么偏离原计划。团队成员对“进行中”或“已完成”的理解不一致时,进度也很难汇总。
先统一状态定义和更新责任人,再按项目节奏设定固定更新频率,例如每周例会前更新。发生延期时,记录实际进度和偏差原因,检查受影响的后续任务、里程碑及资源安排;保留原计划与实际进度的差异,避免覆盖后失去复盘依据。
核心关键词
文章包含AI辅助创作:甘特图怎么做?项目成员流程优化:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475754
读者评论
文章把甘特图和协作流程联系起来,尤其强调交付物、接收方和启动条件,能解释为什么任务分了负责人仍会卡在交接上。
区分工作量与日历历时这一点很实用,审批和等待反馈确实可能让实际排期长于执行所需时间。
文中提醒不要把任务拆得过细,也不要给不确定事项假设精确日期,这让计划更容易维护,而不是只追求表格看起来完整。
模拟数据明确标注为情景示例,避免被误读成行业统计;更新规则和延期后的影响检查也值得纳入团队计划。
