里程碑流程与规范:项目成员甘特图实操方法关键指标

里程碑甘特图最常见的失败,不是日期排得不够细,而是团队把“计划完成”误当成“交付完成”:图上有节点,却没有验收条件;有任务,却没人知道谁最终负责;每周都在更新日期,却说不清偏差从哪里来。我的判断是,真正能管理项目的甘特图,必须同时回答四个问题:交付什么、谁来做、依赖什么、偏差后怎么办。

一、先讲核心结论:甘特图不是排期图片,而是项目决策记录

1. 一张可执行的图,至少要让四类信息对得上

我评估一张项目成员甘特图时,不先看颜色、视图或任务条是否整齐,而是检查四个字段能否形成闭环:里程碑有可核验的完成条件,任务有明确的责任人和时间,前后置关系能解释排期依据,进展变化能留下原因与决策记录。

少了其中任何一项,图表都可能产生误导。比如任务显示“完成”,但对应交付物尚未验收;或者某成员名下任务很多,却没有工时或复杂度口径,不能据此断定其超负荷。甘特图呈现的是计划关系,不是项目真实状态的自动证明。

2. 里程碑管结果,任务管过程

我建议先把这两个概念分开。里程碑代表一个阶段性结果、关键决策或交付确认点;任务则是抵达该节点所需的具体工作。把“需求评审通过”设为里程碑是可行的,把“开会”设为里程碑通常没有管理价值,除非会议本身就是正式决策门。

一个容易被忽略的判断是:里程碑不一定需要持续时间,但它必须有完成证据。任务可以有开始和结束日期,里程碑更像一个需要被确认的“门槛”。例如“测试完成”要进一步写清测试范围、缺陷处理要求和确认角色,否则它仍只是一个含糊标签。

3. 计划的价值不在于看起来准,而在于偏差出现时能行动

项目计划不可能消除变化。需求调整、外部审批、资源临时转移,都会改变原排期。好的计划不是永远不改,而是能保留原承诺、当前预测和变更原因,让团队分辨“计划为什么变”以及“变化影响了什么”。

因此,我不会把“日期没有变化”作为计划质量指标。若成员为了维持图表整齐而不更新风险,管理者看到的只是一个过时的承诺。比起准时显示绿色状态,及早暴露关键路径风险,并把风险转成负责人、动作和决策期限,更有管理价值。

里程碑流程与规范:项目成员甘特图实操方法关键指标

二、背景和真实场景:为什么团队有了甘特图,项目仍会延期

1. 典型场景:排期完整,验收口径却缺席

下面用一个情景模拟说明,不代表真实客户数据。假设一个业务团队要在十二周内上线新的内部服务流程,参与者包括产品、研发、测试、运营和业务审批人员。项目计划中列了需求、开发、联调、测试和发布,任务负责人也已填写,但启动时没有规定什么状态算“需求冻结”,也没有明确谁批准发布。

到第六周,研发认为主要功能已经完成,业务方则认为关键例外流程尚未覆盖。甘特图上“开发完成”仍按期,但后续测试无法开始。表面看像是执行延迟,根因却是里程碑定义不足:计划没有把“功能可用”与“业务验收通过”分成不同节点,也没有把验收人纳入依赖关系。

这种情况常被误诊为“成员效率低”或“任务估算不准”。但如果没有完成标准,团队甚至无法一致判断任务是否结束。在我看来,延期分析应先检查输入和决策条件,再评价执行速度。

2. 多角色项目的难点,往往在交接处而不在单个任务

当项目成员来自不同职能,工作会穿过多个交接点:业务提交规则,产品确认范围,研发实现,测试验证,业务验收,运营准备发布。每个部门都可能按自己的局部目标完成工作,但只要交付物、等待人或审批时间没有进入计划,整体周期仍会被拉长。

所以我会把“等待”也当作一种需要管理的状态。例如需求等待业务确认、环境等待开通、测试等待数据准备,都应有明确的责任方、最晚反馈时间和影响范围。它们不一定都要作为独立任务展示,但不能在排期逻辑里消失。

3. 规模越大,越要区分个人任务视图与项目决策视图

人数增加后,一张图塞进所有细节会变得难以阅读。个人层面的日常任务,需要足够具体;管理层要看的则是阶段交付、关键依赖、风险和决策期限。把两种信息混在同一层级,容易出现管理者看不见风险、执行者找不到下一步的双重问题。

对中大型团队,我倾向于采用分层视图:项目层只保留关键里程碑、跨团队依赖和影响交付的工作包;团队层维护具体任务;个人视图再显示日常安排。若组织使用某项目管理平台,应检查是否能让这些视图引用同一套任务数据,而不是让团队重复录入三份排期。

里程碑流程与规范:项目成员甘特图实操方法关键指标

三、拆解常见误区:哪些“看起来规范”的做法反而会误导

1. 把每个任务都标成里程碑

如果“写文档”“开评审会”“提交测试”都被标成里程碑,节点数量会快速膨胀,团队很难分辨哪些节点真正影响决策和交付。里程碑应代表需要确认的结果或门槛,不是为了让时间轴显得丰富而添加的装饰。

我的实用判断是:这个节点如果未完成,是否会阻止后续阶段开始、改变项目承诺,或需要负责人做出明确决定?如果答案都是否定的,它更可能是普通任务或检查点,而非关键里程碑。

2. 用任务条数量推断成员工作量

一个成员有十个半天任务,未必比另一个成员的两项高复杂度工作轻松。任务条数量没有反映工作量、上下文切换、等待时间和专业难度。缺少可信工时数据时,不应把“任务数”伪装成“负荷率”。

我会先看三个信号:同一成员是否承担多个同期关键任务,任务是否需要连续专注但被频繁拆分,是否存在跨团队协调或审批工作未计入计划。只有任务规模和估算口径足够一致,才适合进一步比较成员负荷。

3. 把完成百分比当作可比进度

“完成 80%”听起来清晰,实际可能指代码已写完、文档已完成大部分,或关键验证尚未开始。不同任务的百分比缺少统一定义,直接平均会产生虚假的整体进度感。

对于可分解的工作,我更愿意追踪可验证的子成果,例如已完成、待评审、已验收的工作项数量,或阶段性交付物的状态。百分比可以保留,但必须说明它依据什么计算,且不能替代关键里程碑状态。

4. 只改预测日期,不保留原计划

如果每次延期都直接覆盖计划日期,图表会逐渐变成“当前愿望清单”,管理者无法复盘项目原本承诺了什么,也无法判断偏差发生的时间点。建议保留基线日期、当前预测日期和实际完成日期,必要时再记录变更审批人。

原计划不是用来追责的摆设,而是分析假设是否成立的参照。若变化来自范围扩大、外部条件或风险应对,记录原因能帮助后续项目改善估算;若只是不断推迟却没有动作,则需要升级处理。

5. 只看逾期数量,不看逾期的影响

十个不影响后续工作的低风险任务逾期,未必比一个关键路径任务晚两天更严重。单独汇报逾期任务总数,会让管理者把注意力放在数量上,而非最终交付风险。

我建议至少把任务分成关键路径相关、普通并行、外部等待三类,再看逾期时长、后续缓冲和影响对象。逾期是信号,不是结论;需要进一步回答它会不会推迟里程碑、谁能解除阻塞、最迟何时必须决策。

三、拆解常见误区:哪些“看起来规范”的做法反而会误导

四、专业判断逻辑:从里程碑定义到成员排期的六步法

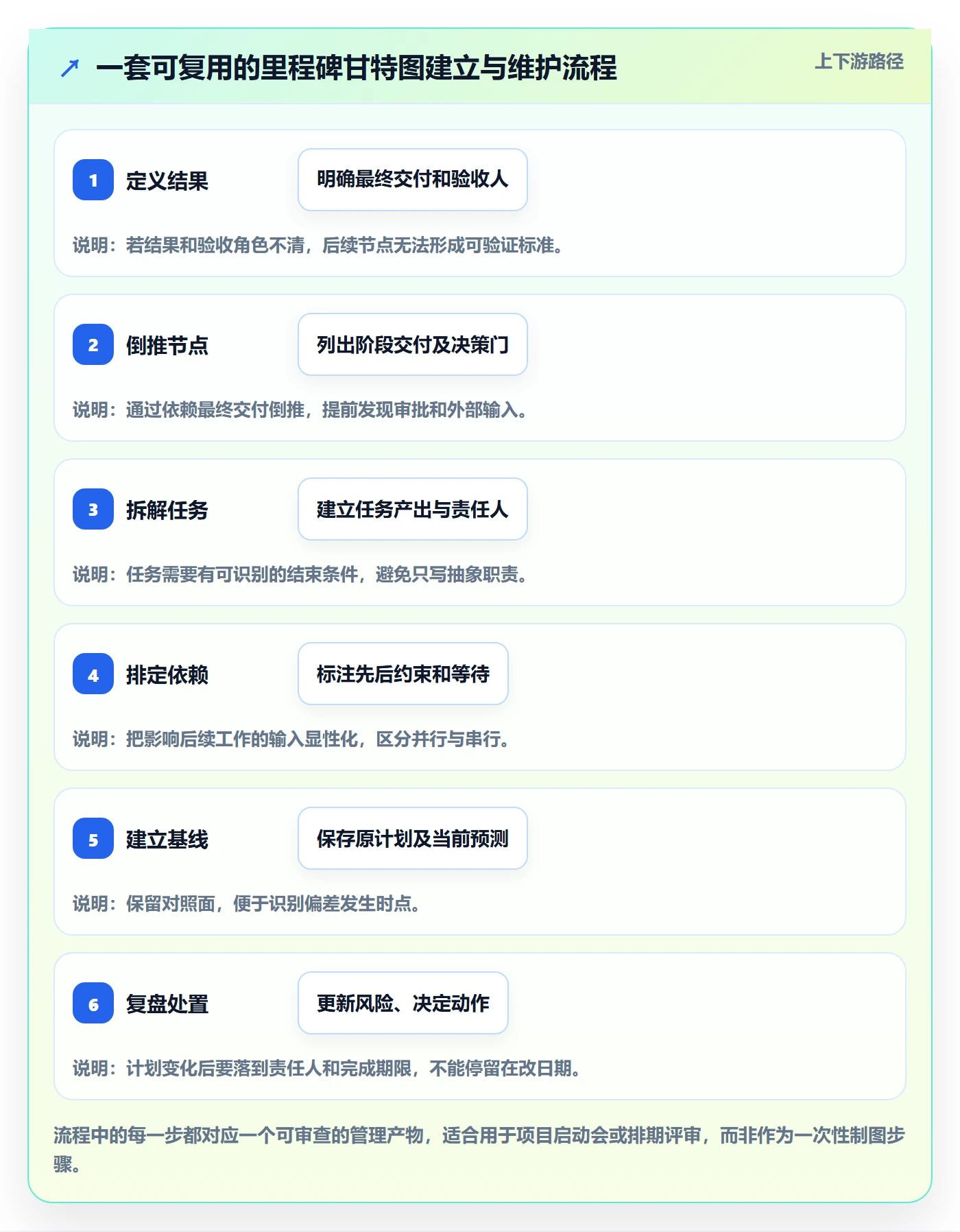

1. 先写项目结果,再倒推阶段交付

启动计划时,我会先用一句话描述项目结果,再列出最终交付物及其验收人。比如“上线新流程”仍然过于宽泛,可以进一步拆成“流程规则获批、核心功能可用、关键场景通过验证、业务确认可发布”等可检查结果。

再从最终交付倒推阶段交付。每个阶段交付都应能回答:要交出什么、谁来确认、需要哪些输入、未通过时如何处理。反向规划不是假设所有条件都会按时满足,而是尽早暴露必要的决策和外部依赖。

2. 给每个里程碑写“完成定义”

每个里程碑建议至少包含名称、计划日期、完成条件、确认角色和证据位置。完成条件要能被第三方复核,避免使用“基本完成”“大体可用”“进展顺利”这类模糊表述。

例如,“测试完成”可以改为“约定范围内的高优先级用例执行完毕;阻断发布的问题已关闭或经授权接受;测试结果由指定负责人确认”。具体阈值应由项目风险和组织规则决定,不能假设每个项目都适用同一标准。

3. 从交付物拆出任务,不从部门名单反推任务

任务拆解应围绕交付物展开,而不是先把成员名字填进时间表,再给每个人分配一些工作。好的任务名称通常包含动作和对象,例如“确认数据字段映射”“完成支付异常场景验证”,而不是“跟进”“配合”“推进事项”。

一项任务若无法明确产出、责任人或结束条件,通常还没有拆到可执行粒度。反过来,拆得过细也会造成维护负担。我的判断标准是:任务状态改变时,是否会影响其他人的工作、决策或排期;若没有,可能不必单独成为一个管理项。

4. 明确负责人、协作人和决策人

“负责人”最好指对任务结果负有最终推进责任的人,而不是所有参与者的集合。协作人提供输入或执行部分工作,决策人则对范围、验收或变更做确认。三种角色混在一起,出了问题就容易互相等待。

一项任务可以有多位参与者,但最好只有一个最终责任人。若任务横跨两个团队,可以拆成前后衔接的交付项,或明确一位跨团队协调责任人。关键不是追求组织表格形式统一,而是避免出现“大家都参与、没人收口”的情况。

5. 标注依赖,并把关键等待显式化

设置任务依赖时,先区分真实的先后约束与习惯性排队。只有当后续工作必须等前置成果、审批或资源时,才建立依赖;若工作可以并行,就不应因为沟通方便而强行串行。

对于外部审批、供应商交付、数据准备或环境开通,我会单独记录预计等待时间、责任方和最晚响应日。若这些依赖影响关键节点,要在计划中留下缓冲或升级路径。单纯把后续日期往后挪,并不能解除依赖风险。

6. 为计划维护设定基线、节奏和变更规则

一份计划至少要说清楚谁维护、什么时候更新、变更由谁确认、原始计划存在哪里。更新频率应跟项目周期、风险和决策节奏匹配:短周期、高不确定项目需要更密集地核对;稳定、低风险项目可以采用较低频率。

每次计划变更,建议记录变更项、原因、影响范围、替代方案和批准角色。这里不需要复杂流程才能开始,先把“为什么改、改了什么、谁确认”记下来,就比覆盖旧日期更有复盘价值。

里程碑流程与规范:项目成员甘特图实操方法关键指标

五、案例与数据观察:用一个情景模拟看清指标怎么落地

1. 案例设定:十二周内部服务流程改造

以下数字是为了展示计算方法而构造的情景模拟,不是行业平均值,也不是企业调研结果。假设团队有八名核心成员,计划十二周完成流程改造,包含需求确认、方案评审、开发配置、联调验证、业务验收和发布准备六个阶段。

项目把“需求范围确认”“方案审批”“联调通过”“业务验收”“正式发布”设为五个里程碑。每个节点都定义确认人和证据;执行任务则归属具体成员,跨团队审批以依赖项登记。项目启动时保存基线,周度更新当前预测和风险状态。

2. 先看里程碑按期情况,但不要只看一个比例

假设五个里程碑中,四个按期完成,一个晚了三天。按期率可以定义为:统计周期内按计划日期完成的里程碑数,除以同期到期的里程碑数。按此情景计算为 4÷5=80%。但这个比例没有告诉我们,延期的是不是发布门槛,也没有解释延迟是否影响最终交付。

所以我会同时保留节点名称、重要程度、原计划日期、实际或预测日期、偏差天数和原因。若延期节点不在关键路径上,且后续有充足缓冲,处理方式可能是观察;若它卡住多个下游团队,则要立即升级。

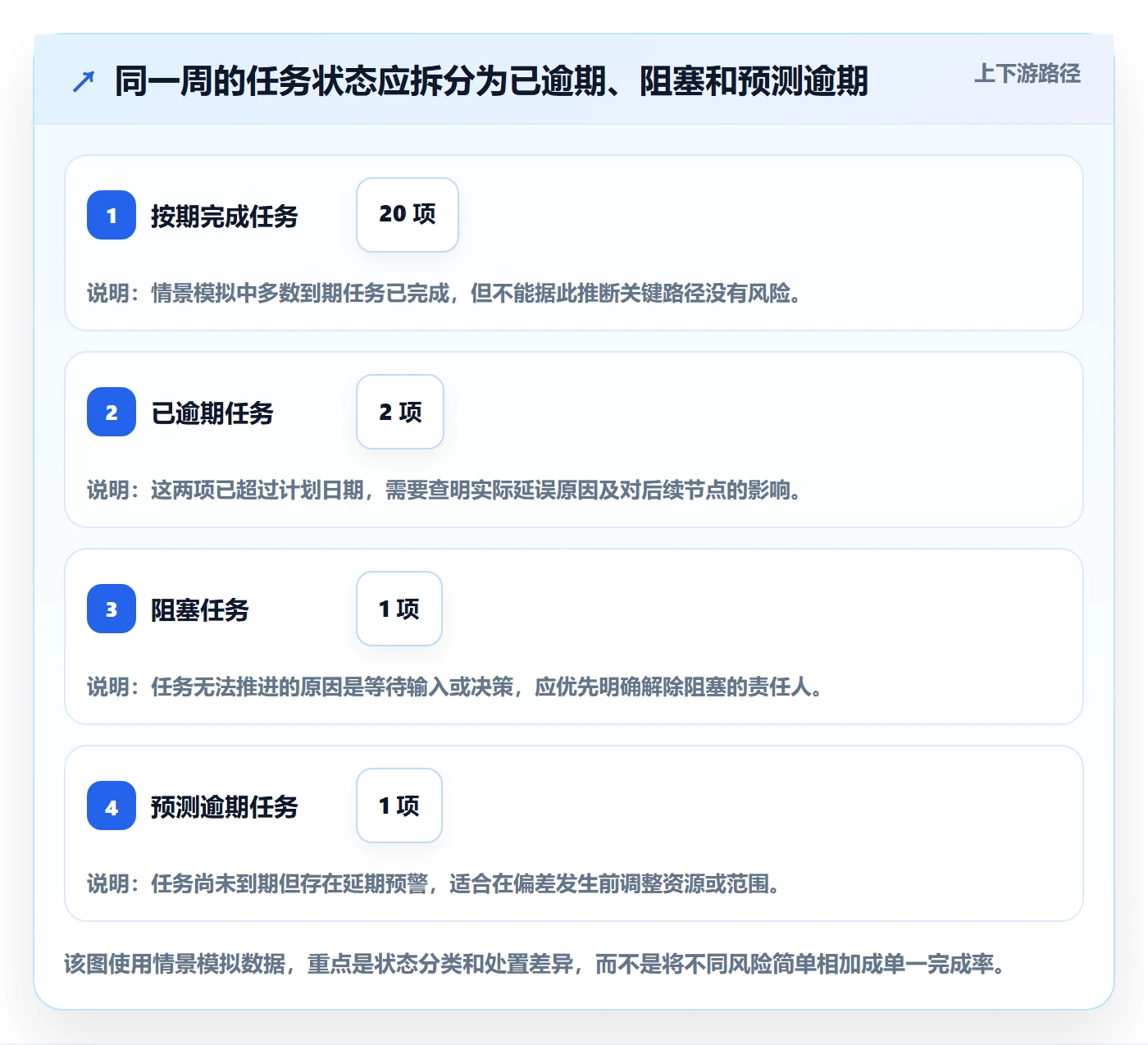

3. 区分任务逾期、预测逾期和阻塞任务

任务逾期是已超过计划结束日期但未完成;预测逾期是根据当前进展预计无法按计划完成;阻塞则表示任务因输入、权限或决策未到位而无法推进。把三者混成“红色任务数”,会丢失风险处理所需的信息。

情景模拟中,团队本周有 24 项到期任务:20 项按期完成,2 项已经逾期,1 项因审批等待而阻塞,1 项预计下周会晚两天。管理动作分别应是核实逾期原因、确定审批升级人、提前调整下游安排,而不是只发布一个“完成率 83%”的数字。

里程碑流程与规范:项目成员甘特图实操方法关键指标

4. 进度差异要和估算口径一起看

进度差异可以从计划与实际完成的工作项、交付物或阶段状态中观察,但前提是两者口径一致。若一边按任务条数计算,另一边按工作量百分比计算,得出的差异没有可比性。对短项目而言,里程碑状态和剩余工作往往比精确到个位数的完成百分比更可靠。

团队可以在固定评审日比较“基线计划应完成什么”与“当前实际已验收什么”。对偏差较大的部分,记录原因类别,例如需求变化、估算不足、资源冲突、外部依赖或质量返工。这样几轮之后,项目经理才能判断反复出现的是偶发事件还是计划机制缺陷。

5. 成员负荷需要结合工作量、时间重叠与关键技能

在该模拟项目里,不能因为某成员同时挂了六项任务,就断言他已经超负荷。需要进一步确认每项工作的规模、所需专注时间、是否在同一时段冲突,以及任务是否必须由特定技能人员完成。若没有可靠估算,先用“冲突项数、关键任务集中度、等待输入时间”做定性检查,比制造精确负荷率更诚实。

如果团队已有统一的工作量估算,可以把个人周期负荷定义为:某周期内分配给成员的估算工作量,除以该成员同期可用容量。必须说明休假、会议、支持工作和跨项目投入是否纳入容量。没有统一口径时,不宜用任务数量或甘特条长度冒充精确资源数据。

里程碑流程与规范:项目成员甘特图实操方法关键指标

6. 指标应绑定行动,否则只是周报装饰

每个指标都应回答三个问题:什么情况触发关注,由谁判断,下一步采取什么动作。比如关键里程碑预测偏差超过项目自行设定的容忍范围时,负责人应在评审会上提交恢复计划或影响评估;具体阈值要按项目风险设定,不存在适用于所有团队的统一数字。

我建议从少量指标开始:里程碑按期情况、关键任务预测偏差、阻塞任务时长、基线变更次数,以及经统一口径估算的成员负荷。若指标不能触发讨论或决策,先不要增加它。管理数据的成本也是真实成本,采集越多不等于管理越好。

里程碑流程与规范:项目成员甘特图实操方法关键指标

六、不同情况下的行动建议:把方法调整到项目实际约束

1. 小团队、短周期、依赖少:优先保持轻量

如果团队人数较少、交付周期短、外部审批少,可以用一张简单甘特图维护关键任务和里程碑,不必为了“规范”引入复杂字段。至少保留责任人、计划开始和结束时间、完成条件、前置依赖和当前状态。

更新时重点问:下一项交付是否具备开始条件?当前任务是否有阻塞?预计完成时间是否改变?对于低风险事项,简短同步即可;一旦涉及范围变更或关键节点,应补充决策记录。轻量不等于随意,而是只维护足以支持行动的信息。

2. 多团队并行、交接频繁:先治理依赖和决策时限

当多个团队并行工作,最值得投入的通常不是把每个人的日常工作都画到同一张大图,而是明确跨团队交付接口。每个接口都要说明提供什么、由谁接收、最晚何时确认,以及未按期交付时的升级方式。

若研发等待业务规则、测试等待环境、发布等待审批,就把这些条件纳入依赖视图。每周评审时,不必逐条念完所有任务,而应优先看关键路径、超期依赖、跨团队责任空档和决策等待。团队级细节保留在下层计划中即可。

3. 范围变化频繁:同时保留基线和滚动预测

在探索型或高不确定项目里,固定一份详细到每一天的长期计划,往往会很快过时。可以将近期工作排得更细,远期节点保留为区间或假设,并按固定节奏滚动更新。但每次调整仍要保留基线,明确变化来自新信息、范围变更还是执行偏差。

当需求变化时,先评估范围、资源、质量和交付日期之间的取舍,再决定接受变更还是调整承诺。不要让团队默认“日期不变、范围增加、资源不变”三者可以同时成立。若无法增加资源或降低范围,交付日期通常需要重新评估。

4. 受监管或交付风险高:让证据链进入计划

对审计要求高、数据敏感或失败成本高的项目,完成状态需要对应审批记录、测试证据、版本记录或验收材料。甘特图不必保存所有文件内容,但应能定位证据位置及确认人,确保“完成”不是口头状态。

这类项目还需要给评审、风险处理和验证留出时间。若把所有缓冲都当作可压缩时间,遇到缺陷或审批返工时就没有恢复空间。缓冲不是偷懒,它是对不确定性的显式安排;是否需要以及留多少,要由风险和历史信息共同决定。

5. 已使用项目管理平台:优先统一数据口径,再比较功能

选平台时,我会先检查组织到底需要解决什么:权限隔离、跨项目资源视图、审计记录、部署方式、迁移成本,还是与研发流程的衔接。不要先被功能清单吸引,再尝试把团队流程硬套进工具。工具能呈现数据,不会替组织定义验收责任和变更规则。

以 PingCode 为例,它面向中大型企业及百人以上组织的项目协作场景,可作为评估对象;其私有化部署和 Jira 平滑迁移能力,应结合当前产品版本、迁移范围、接口兼容性、服务方案及实际演示逐项核对。“支持迁移”不等于所有历史字段、权限和流程都能无损自动映射,也不意味着它对任何组织都是唯一或必然合适的选择。

我会要求供应方用一份脱敏的代表性项目做验证:抽取项目、任务、状态、人员权限、附件和历史记录,确认映射结果;再安排真实用户完成排期、更新、查询和导出。若涉及私有化部署,还要核实升级维护责任、备份恢复、身份认证和故障响应边界。迁移成功的标准应提前写清,而不是上线后凭“看起来差不多”验收。

六、不同情况下的行动建议:把方法调整到项目实际约束

七、不同情况下的取舍:计划精度、维护成本与可读性如何平衡

1. 细排任务还是只保留阶段节点

细排的好处是责任和依赖更明确,适合近期工作、强依赖任务和高风险交付;成本是维护频繁,远期不确定性会让计划反复重写。只保留阶段节点更容易阅读,适合高层同步,但无法指导执行团队安排日常工作。

我的取舍是按时间和风险分层:近期、依赖多、影响大的任务细排;远期、变化大的工作保留阶段范围和假设;管理视图只显示关键节点。不要在所有层级追求同一种粒度。

2. 固定基线还是滚动计划

固定基线便于观察承诺与实际的差异,适合合同交付、预算承诺和明确的阶段验收;滚动计划适合需求仍在探索、信息逐步明确的项目。两者并不冲突:保留基线作为参照,同时维护当前预测作为执行安排。

若只保留基线,计划可能脱离现实;若只保留滚动预测,团队又无法识别承诺变化。项目评审最好同时展示两者,并解释差异由什么驱动。关键不是哪种更“先进”,而是组织是否能对变化负责并记录决策。

3. 追求指标完整还是减少管理负担

指标越多,表面上信息越充分,但采集、核对和解释成本也越高。若团队每周花大量时间维护字段,却没有相应决策动作,说明指标设计超过了管理需要。建议先用少数指标回答项目当前最重要的问题,再按风险逐步增加。

对于成员负荷,如果工时估算不稳定,可以先关注任务冲突和关键人员集中度;如果估算口径成熟,再引入容量对比。对于进度,如果百分比无法客观计算,就优先使用验收状态和剩余工作说明。宁可保留少量可信信号,也不要制造一套精确却无法验证的数字。

取舍维度 偏向方案甲 偏向方案乙 适用判断
排期粒度 任务拆得更细,责任与依赖更清楚 只列阶段节点,计划更易阅读 近期高风险工作选细排;远期高不确定工作保留较粗粒度
计划维护 保留基线并记录变更 仅维护当前预测 需要复盘承诺与偏差时,应保留基线;探索项目可同步维护滚动预测
成员负荷 用统一工作量估算进行容量比较 先观察冲突、阻塞和关键人员集中度 估算口径成熟时量化;数据不可靠时先做定性风险检查
指标数量 增加维度,覆盖更多风险 少量指标,降低维护负担 只有能触发决策或行动的指标才值得长期维护
工具部署 优先满足数据与环境控制要求 优先降低上线与维护复杂度 结合安全要求、运维能力、迁移成本和组织流程验证,不凭单项功能决定
七、不同情况下的取舍:计划精度、维护成本与可读性如何平衡

八、快速落地检查:下一次评审前先核对这十项

1. 里程碑是否代表真正的结果或决策门

检查里程碑名称是否能说明要确认的结果,而不是仅仅记录一次活动。对每个节点追问:如果它延期,会影响什么?谁必须确认?确认依据在哪里?无法回答这些问题的节点,需要重新定义或降级为普通任务。

2. 任务是否有产出、负责人和可执行的结束条件

不要只检查是否填了姓名和日期。还要确认负责人是否知道自己需要交付什么,协作人是否明确,任务结束后由谁检查。任务描述若只有“跟进”“支持”“推进”,应补充具体对象和预期产出。

3. 依赖和等待是否有责任方与最晚日期

把审批、外部输入、环境准备、跨团队交付等约束列出来。每一项都要能回答由谁提供、谁接收、什么时候必须完成,以及晚于该时间会影响哪些下游工作。没有责任方的依赖,通常只是一个尚未处理的风险。

4. 基线、预测、实际和变更记录是否区分

检查计划有没有覆盖旧日期,预测有没有与实际完成混在一起,范围变化有没有留下原因。若团队无法还原项目在哪个时间点开始偏离,就很难改进估算和决策机制。

5. 指标是否有定义、口径和后续动作

按期率的分母是什么?逾期任务是否包含等待审批的项目?成员负荷是否基于工时还是任务数?每个指标都要明确统计口径、更新时间和负责人,并约定触发关注后的处理方式。

最后,我最看重的不是甘特图上有多少颜色,也不是任务被拆得多细,而是每个重要变化能否被团队看见、解释并采取行动。下一步可以从一个正在执行的项目开始:挑出三到五个真正关键的里程碑,补齐验收条件和责任角色,再把关键依赖与变更记录接入周度评审。先让一张图可靠地支持决策,再考虑扩展到更多项目和更复杂的指标。

八、快速落地检查:下一次评审前先核对这十项

常见问题解答(FAQ)

1. 项目里程碑应该怎么设置才算清晰?

我以前做计划时,常把“完成开发”“进入测试”直接写成里程碑,但团队对到底何时算完成理解不一样。到了评审或交接时,才发现节点没有明确的验收依据。

从交付成果或关键决策倒推里程碑,并为每个节点写明完成条件、交付物和确认人。例如,不只写“测试完成”,还要注明测试报告通过哪些约定的验收项并由谁确认。普通执行任务应放在里程碑之下,不要把每项日常工作都设为节点。

2. 项目成员甘特图怎样分配任务和排期?

我在安排项目时,会遇到几个人同时参与一个任务、但没人明确负责的情况;也遇到同一成员被排了多项并行工作。甘特图看起来排满了,却不一定反映真实的责任和负荷。

先把每个里程碑拆成有明确产出的任务,再标注一名最终负责人、必要的协作人、计划起止时间和前置依赖。排期后检查同一成员的同期任务、外部等待和责任空档;如果没有可靠的工时估算,不要仅凭任务条数判断工作量是否均衡。

3. 跟踪里程碑甘特图时,哪些关键指标最值得看?

我开项目周会时,常看到团队汇报一个整体完成率,但关键交付节点已经有延期风险。只看一个比例,很难判断问题在哪里,也不知道应该先处理什么。

至少跟踪里程碑按期完成情况、逾期任务、阻塞任务、计划与实际进度差异,以及可能影响最终交付的关键依赖。计算按期完成率时,先明确统计周期和范围,可按“统计期内按计划完成的里程碑数÷统计期内计划到期的里程碑数”计算,并单独说明取消或调整日期的节点;指标异常时同时记录原因和下一步责任人。

4. 甘特图中的任务延期或计划变更后,应该怎么更新?

我在项目推进中经常遇到需求变化、资源调整或前置任务晚交,原来的日期很快就不再准确。若直接覆盖旧计划,复盘时又说不清偏差从何时开始、为什么发生。

指定计划维护责任人和更新节奏,并保留原计划基线、当前预测日期、实际进展及变更原因。发生延期或范围、资源、依赖变化时,记录影响到的里程碑、确认人和调整措施;若可能影响最终交付,应及时升级评估,而不是只移动甘特图上的日期。

核心关键词

读者评论

石
石文博

文中把里程碑和普通任务区分开很实用,尤其强调每个节点要有验收条件和确认人,能减少“任务显示完成、交付却未验收”的误判。

孙
孙承宇

多角色项目的等待和审批容易被排期忽略。把等待时间、责任方和最晚反馈日纳入跟踪,比单纯催促执行成员更有助于找出延期原因。

毛
毛明远

保留基线日期、当前预测和实际完成日期,确实便于复盘变更。不过成员负荷不能只看任务条数量,还需要考虑工时、复杂度和协调投入。

文章包含AI辅助创作:里程碑流程与规范:项目成员甘特图实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475744
