甘特图上的任务条排得整整齐齐,项目却仍可能延期:因为一条横线只能说明计划占据了哪段时间,不能自动说明谁来交付、工作量是否合理、前置任务是否完成,以及日期变化后哪些安排需要跟着调整。管理者真正要做的,不是把图画得更满,而是让任务条成为能持续更新、能暴露风险、能推动行动的管理约定。

一、先讲核心结论:任务条不是进度本身,而是管理信号

1. 一条任务条至少要回答四个问题

我判断一条任务条是否有管理价值,通常先看它能不能回答四个问题:做什么、谁负责、计划何时开始和结束、怎样判断完成。若团队只能看到日期区间,却说不清交付物和验收条件,这条任务条只是排期标记,还不是可执行的任务。

在此基础上,再补充依赖关系、进度状态、风险说明和更新时间。不是每个任务都需要填写很多字段,但关键任务至少要让相关人员知道:当前状态是什么、出现偏差时谁采取行动、哪些后续安排可能受影响。

2. 任务条能显示时间安排,却不能替代管理判断

任务条的横向位置一般对应时间,长度通常对应计划持续区间。但它不天然代表工时、难度、人员投入或任务价值。两项任务都持续五天,可能一项只需间歇处理,另一项却需要多人连续投入;把条形长度直接当作工作量,会让资源安排和风险判断失真。

我的核心判断是:甘特图的价值不在于“看起来一目了然”,而在于它能不能让团队更早发现计划与现实之间的差距。因此,创建、更新、检查影响、分配行动,应该是一条连续流程,而不是做完排期就结束。

3. 先区分计划、实际与预测

管理者至少要区分三种时间信息:计划日期是最初或经批准的安排;实际日期记录真实发生的开始与完成;预测日期则根据当前情况判断可能的完成时间。若团队每次延期都直接覆盖原计划,就会失去偏差记录,复盘时也无法判断是估算不准、执行受阻,还是范围发生变化。

信息类型 回答的问题 管理用途
计划日期 原本打算何时开始、何时完成? 作为承诺与基线,便于识别偏差
实际日期 实际何时启动、何时交付? 还原执行情况,支持复盘
预测日期 按当前进展,预计何时完成? 提前安排资源、沟通和风险处置

甘特图任务条全流程:企业管理者效率提升与一文讲清

二、背景与真实场景:为什么任务都排上了,项目还是会乱

1. 一份常见的企业项目计划

以一个跨部门上线项目为例,团队需要完成需求确认、方案评审、开发、测试、培训和正式发布。项目负责人把这些事项放进甘特图,每项都设置开始和结束日期。初看似乎信息完整,但需求确认延迟两天后,开发是否顺延、测试是否仍保留原窗口、培训材料是否依赖最终版本,这些问题未必会从一张没有依赖关系的图里自动显现。

真正让管理者被动的,往往不是“没有计划”,而是计划中隐含的前提没有写出来。例如,开发任务按时启动的前提是需求冻结;测试按时结束的前提是测试环境可用;培训按时开展的前提是操作流程已经稳定。前提未被识别,日期看似精确,实际却建立在未经确认的假设上。

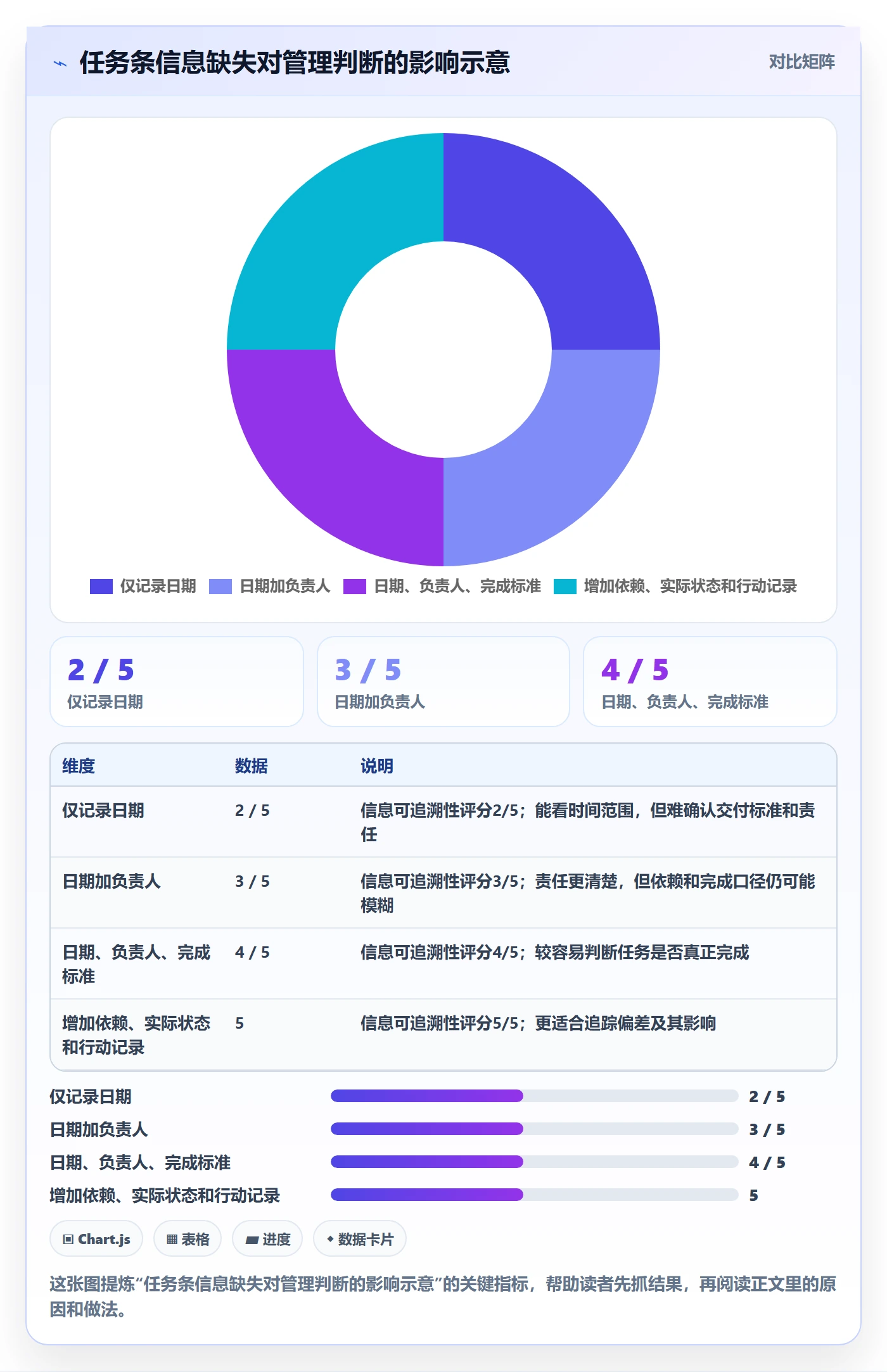

2. 任务条应承载交付约定,而非只填开始和结束日期

对关键任务,我建议至少写清交付物和完成标准。比如“完成测试”太宽泛;“完成核心流程测试,阻塞级问题清零,遗留问题经负责人确认并登记”更容易判断是否完成。标准不必复杂,但要避免不同角色对“完成”的理解不一致。

负责人也不等于所有执行人。多人协作时,任务条可以有一个对结果负责的负责人,同时在任务说明中列出参与角色。若每个人都被标成共同负责人,出了偏差时反而容易出现“我以为是别人跟”的情况。

3. 计划表是否可信,取决于输入条件

日期不是估算的起点,而是估算的结果。制定排期前要确认任务范围、可用人员、外部等待时间、审批节点和不可工作的日期。对跨团队任务,还要识别交接时点:前一个团队交付什么,后一个团队何时验收,未通过时由谁处理。

如果输入条件不确定,就不要把预测写成承诺。可以标记为暂定日期,说明依赖条件和重新确认的时间。不确定性被明确记录,不会让计划变差;把不确定性伪装成精确日期,才会让团队失去调整空间。

甘特图任务条全流程:企业管理者效率提升与一文讲清

三、拆解常见误区:任务条为什么会误导管理者

1. 把任务持续时间当成工作量

持续时间表示任务跨越的日历区间,工作量通常表示需要投入的工时或人力,两者不是同一个量。一个任务可能持续十天,但每天只需少量跟进;另一个任务可能只持续两天,却要多位专业人员集中投入。资源安排时,应把持续时间和投入估算分别记录,不能只看条形长短。

2. 把完成百分比当成客观进度

“完成80%”听起来明确,却可能有多种口径:按工作量估算、按可验收成果、按已完成子任务,或由负责人主观判断。对成果型任务,优先用可检查的交付物或阶段门槛说明进度;对难以拆分的探索型工作,则要同时记录已验证内容、剩余不确定性和下一次评估点。

如果任务只是把状态从“进行中”改成“80%”,却没有说明剩余工作是什么,这个百分比很难支撑决策。管理者更值得追问:“还差哪项交付?目前最大的阻塞是什么?按现有条件,预计何时可以验收?”

3. 日期一改了之,依赖关系却没有检查

一项任务延期后,后续任务不一定全部顺延。有的工作可以并行,有的可以先做准备,有的则必须等待交付物。机械地把整条链往后拖,可能过度保守;只改当前任务、不看下游影响,又可能制造不现实的承诺。应逐项确认依赖类型、可并行部分和必须满足的验收条件。

4. 任务拆得过粗或过细

任务过粗,状态长期停留在“进行中”,管理者看不出完成路径;任务过细,更新工作本身会变成负担,团队可能把时间花在维护条目,而不是交付成果。合理粒度应服务于管理节奏:在下一次检查前,团队应能判断任务是否按预期推进,并在风险扩大前采取行动。

我通常不采用“一律拆成几天一个任务”的硬规定。更可靠的判断方法是看:任务有没有独立交付物,负责人是否明确,依赖是否需要单独跟踪,偏差是否会改变后续决策。若以上问题都能在一个任务里清楚回答,就不必为了形式继续拆分。

5. 甘特图更新了,却没有产生管理动作

图表更新只是记录,不是处置。发现任务延期后,如果没有明确“谁做什么、何时完成、何时复查”,下一次会议往往还会重复讨论同一件事。每个重要偏差都应落到一项行动上,例如协调评审资源、拆分交付、调整发布范围,或向相关方说明日期变化。

甘特图任务条全流程:企业管理者效率提升与一文讲清

四、专业判断逻辑:从拆任务到维护任务条的完整流程

1. 从交付结果倒推工作,而不是从日历空档开始填

我建议先写清项目最终要交付什么,再倒推关键节点和必要工作。先列“完成标准”,再拆“实现路径”,最后才安排日期。否则团队容易先把日历填满,之后才发现任务之间缺少必要的评审、测试、审批或交接。

  1. 定义结果:写清项目交付物、验收人和完成条件。
  2. 标出里程碑:识别需求确认、方案批准、试运行、正式交付等关键决策点。
  3. 拆分工作包:把结果拆成有负责人、可检查产出的任务。
  4. 识别依赖:标出必须先完成的事项、可以并行的事项和外部等待。
  5. 估算时间:结合工作量、人员可用性和等待时间安排日期。
  6. 检查可行性:确认资源是否冲突,关键节点是否存在不合理压缩。

2. 给每个关键任务设置最小必要信息

字段越多并不代表计划越好。对大多数团队,关键任务可从任务名称、负责人、开始日期、结束日期、交付标准、前置依赖、状态和风险说明开始。只有在确实需要回答管理问题时,才增加工时、预算、资源角色等字段。

为了降低维护成本,可以采用分层信息:普通任务记录基础字段,关键路径上的任务补充影响说明,涉及多团队交接的任务写清输入、输出和验收人。这样既避免所有任务都变成复杂表单,也不至于让关键事项缺少细节。

3. 进度更新要说明变化,不只改颜色或百分比

更新时,负责人至少说明三件事:已完成什么、接下来要交付什么、当前有什么阻塞。若预计完成日期与原计划不同,再说明差异原因及影响范围。管理者不必要求每项任务写长篇日报,但要确保信息足够支持下一步决策。

不同项目的更新频率应不同。周期短、变化快、依赖密集的项目,需要更频繁地确认风险;稳定、重复、跨度较长的工作,可以按阶段更新。关键不是设一个适用于所有团队的固定频率,而是让更新发生在问题仍有处理空间的时候。

4. 每次改期后做一次影响检查

改期不是单一字段变更,而是对计划假设的重新判断。建议依次检查前置任务是否真正完成、后续任务是否可以并行、共享人员是否冲突、里程碑是否受影响,以及对外承诺是否需要同步调整。若某项关键日期发生变化,还要保留原计划和变更原因,避免复盘时只看到最新状态。

任务:完成核心流程测试
负责人:测试负责人

计划区间:第10,13天

当前预测:第12,15天

已完成:主流程用例执行完毕

阻塞:测试环境数据需业务方确认

影响检查:发布评审日期可能顺延,培训材料可先完成通用部分

下一步:业务方于第11天确认数据;项目负责人于第12天复查

5. 用例会检查“偏差与行动”,而不是逐条朗读任务

项目例会不需要从第一条任务念到最后一条。管理者可以聚焦三类信息:已经偏离计划的任务、即将到期但尚未启动的任务、可能影响里程碑的依赖事项。对每个异常,会议要形成一个明确决定:维持原计划、调整资源、改变范围、重排日期,还是升级风险。

一个实用原则是:任务条负责提供上下文,会议负责做取舍。如果会议结束后任务图上没有负责人、行动和复查时间的变化,那么这次检查很可能只完成了信息展示,没有完成管理闭环。

甘特图任务条全流程:企业管理者效率提升与一文讲清

五、具体案例与数据观察:用一个模拟项目看清任务条的用法

1. 案例边界:以下是用于推演的示意数据

下面用一个计划周期约四周的内部业务上线项目说明。数据是为了展示排期和偏差如何传导而构造的情景模拟,不是客户案例、行业基准或某个产品的实测结果。项目包含需求确认、方案评审、开发、测试、培训和上线准备;关键资源包括业务负责人、研发人员和测试人员。

2. 只看日期时,管理者容易错过的前置信息

初版计划把开发排在需求确认之后,但没有记录“需求范围冻结”这一完成条件。需求评审比计划晚两天,负责人只把需求任务的结束日期后移,却没有检查开发、测试和培训之间的联系。结果是图上的日期仍显得完整,实际工作却依赖一个尚未完成的前提。

改进后,团队把任务条补成可检查的约定:需求确认的交付物是经业务负责人确认的范围清单;开发开始的前置条件是核心需求冻结;测试任务记录环境准备和测试数据责任方;培训材料分成通用部分与依赖最终操作流程的部分。这样一来,延期并不会自动让所有工作停摆,团队可以识别哪些事情能继续推进。

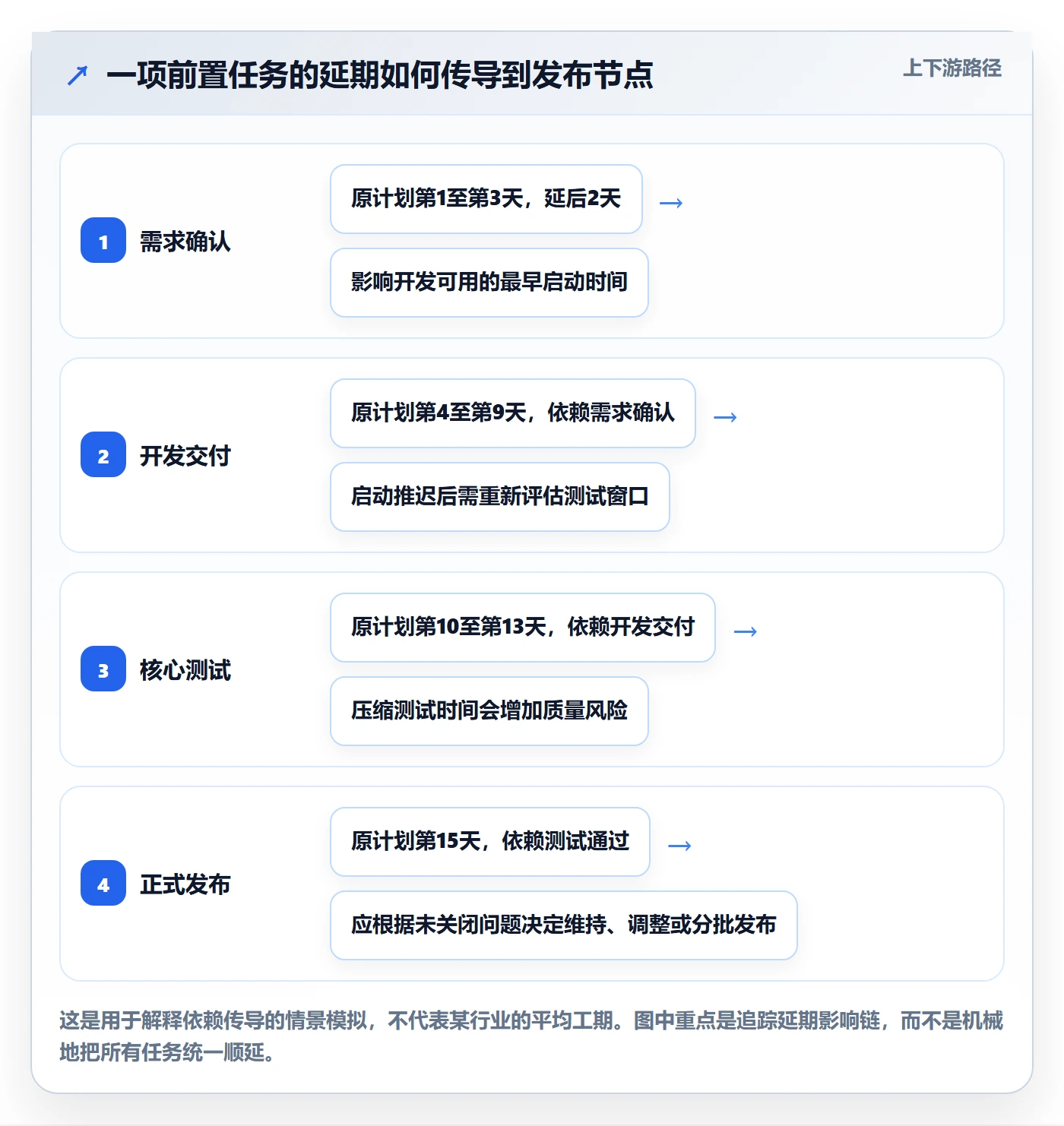

3. 一个偏差怎样改变计划,而不是只改变日期

假设需求确认晚两天。管理者先确认延误原因是评审资源冲突,而不是需求本身反复变化;再检查开发是否能先完成技术准备、测试环境是否可以提前搭建、培训材料哪些部分不依赖最终流程。若这些准备工作能够并行,项目可能通过调整工作顺序吸收部分延误;若核心范围仍不明确,则强行启动开发只会增加返工风险。

判断是否调整上线日期时,我会比较“保留日期的代价”和“改期的代价”。保留日期可能意味着减少非核心范围、增加测试资源或接受更高风险;改期则可能影响业务窗口、外部承诺和其他项目资源。任务条不能替管理者选答案,但能把这些取舍所依赖的事实摆出来。

甘特图任务条全流程:企业管理者效率提升与一文讲清

4. 观察结果:更新质量比图表复杂度更影响决策

在这个模拟中,任务条数量没有增加很多,真正发生变化的是关键任务的信息质量:每项关键任务有了负责人、完成标准和前置条件;改期时保留了原计划;例会聚焦影响链和行动。它带来的价值不是宣称项目必然缩短多少天,而是让团队更早知道哪些日期仍可信、哪些日期只是待确认预测。

团队可以用以下内部指标观察管理机制是否改善。它们不是行业标准,建议先记录当前基线,再连续比较多个项目周期,避免用一次项目的偶然结果下结论。

观察指标 建议口径 能回答的问题
关键任务按期完成率 按期完成的关键任务数 ÷ 到期关键任务总数 关键承诺是否更稳定
预测日期变更次数 统计关键任务预测日期的调整次数 计划是否经常被推翻,原因是什么
阻塞发现提前量 记录风险发现日至受影响里程碑日之间的工作日 团队是否有足够时间采取措施
计划维护耗时 记录每周更新和整理任务信息所需的人时 管理机制是否过重,是否需要简化字段

甘特图任务条全流程:企业管理者效率提升与一文讲清

六、不同情况下的行动建议:按项目特征决定维护方式

1. 流程稳定、交付节点明确的项目

对流程成熟的项目,优先把任务模板、固定里程碑和常见依赖沉淀下来。管理者应关注偏离标准流程的任务、跨部门等待和资源冲突,不必要求团队每次从头搭建计划。模板的作用是减少重复劳动,不是让每个项目看起来完全一样。

2. 需求变化快、探索性强的项目

对需求仍在变化的工作,不宜把远期日期写得过于确定。可以把近期工作拆得更具体,把远期事项保留为阶段目标或粗粒度预测,等关键假设验证后再细化。这里的重点不是放弃计划,而是把计划确定性与信息确定性匹配起来。

3. 多团队共享人员、依赖关系复杂的项目

当同一批专业人员同时支持多个项目时,任务条单独看往往不够,还要检查资源负荷和优先级冲突。不要让不同项目的负责人分别承诺同一个人的全部时间。需要有明确的资源协调人,定期处理优先级、排队顺序和不可并行的工作。

4. 周期短、任务密集的项目

短周期项目的维护成本要特别控制。可以减少低价值字段,把例会聚焦在当天或近期会影响交付的阻塞。若任务图的更新耗时已经接近团队用于实际协调的时间,就应该简化粒度、合并重复信息,或改用更适合高频执行的跟踪方式。

5. 超过百人的组织及工具协同场景

组织规模扩大后,难点通常不只是画图,而是项目间口径、权限、数据流转和部署要求。以PingCode为例,若企业正在评估面向中大型团队的项目管理平台,可把其面向百人以上组织的定位、私有化部署能力,以及Jira平滑迁移支持列入核验清单。是否适合,仍要结合当前版本能力、迁移范围、服务方案和实际成本评估;“国产替代”也不是仅凭功能清单就能得出的结论。

选工具时,建议用一条真实但非敏感的项目链路做验证:从任务拆分、依赖调整、进度更新,到权限控制、历史数据迁移和报表核对,逐项测试。重点确认迁移后字段、附件、评论、权限和历史记录如何处理,并明确哪些内容需要人工清洗。不要只凭演示环境中的单个任务条,就判断平台是否适合全组织落地。

甘特图任务条全流程:企业管理者效率提升与一文讲清

七、不同情况下的取舍:不是所有项目都要用同一张甘特图

1. 何时应该增加细节,何时应该删减

当某项任务涉及多个团队、对关键节点有直接影响,或过去经常出现责任不清和重复延期时,应增加完成标准、依赖和风险信息。相反,若任务重复、影响有限且更新成本明显高于管理收益,可以减少字段或按工作包汇总。

管理情况 建议加强的内容 可以简化的内容
关键节点依赖多 前置条件、下游影响、变更原因 与决策无关的描述性字段
任务重复且流程成熟 例外情况、实际偏差 每次重复录入的标准步骤
需求仍不确定 假设、验证日期、预测范围 过远期的精确开始和结束日
多项目共享资源 资源负责人、优先级、冲突记录 无法反映实际可用时间的个人承诺
短周期高频协作 近期阻塞、行动责任和复查时间 低频更新的长篇状态说明

2. 何时继续用甘特图,何时需要组合其他方式

甘特图适合表达时间安排、里程碑和任务依赖;但它不一定适合单独处理所有问题。若团队需要持续管理大量并行事项,可以结合任务看板;若核心矛盾是人员负荷,需要资源视图;若管理重点是交付质量,则还要结合缺陷、验收和风险记录。

工具越多不必然越好。引入新视图前,先明确它要解决的具体问题,并确认数据是否能一致维护。若同一个任务要在多处手工更新,组织很快会遇到口径不一致。优先争取一个可信的数据源,再决定是否需要额外呈现方式。

3. 对管理者最重要的取舍:承诺可信度与排期精度

精确到某一天的远期计划,看起来更具体,却未必更可信。信息不足时,应坦诚标记估算区间、假设和重新评估时间;信息成熟后,再逐步提高排期精度。管理者要追求的是在决策需要的时点提供足够可靠的信息,而不是尽早填满日历。

同样,缓冲时间也不是浪费。对高不确定任务,适度缓冲能保护关键节点;但如果每项任务都随意加缓冲,整体计划可能变得松散。更好的做法是说明缓冲放在哪里、用来应对什么风险,以及触发使用的条件。

甘特图任务条全流程:企业管理者效率提升与一文讲清

八、落地检查清单:下一次项目计划会可以直接使用

1. 排期前检查

  • 项目交付物、验收人和完成标准是否明确?
  • 关键里程碑是否由真实决策或交付节点构成,而非为了排期而设置?
  • 任务负责人是否唯一且具备协调所需资源的权限?
  • 关键任务的前置条件、外部等待和资源约束是否记录?
  • 计划日期是否有估算依据,远期不确定事项是否明确标记?

2. 更新时检查

  • 更新的是实际进展,还是仅仅修改了预测日期?
  • 任务完成百分比是否有可解释的计算口径?
  • 延期原因是范围变化、估算偏差、资源冲突,还是外部阻塞?
  • 日期变化后,是否检查依赖任务、共享资源和里程碑?
  • 每项重要偏差是否形成负责人、措施和复查时间?

3. 复盘时检查

  • 哪些任务预测日期反复变化,最初的假设是什么?
  • 哪些阻塞发现得太晚,原本可以在哪个节点暴露?
  • 哪些字段帮助了决策,哪些只是增加了维护工作?
  • 计划与实际差异是否源自执行、需求变化或资源安排?
  • 下一次项目是否应复用模板、调整估算方法或改变检查节奏?

4. 从小范围试行,再决定是否推广

如果团队目前主要靠表格和会议跟踪,不必一开始就要求所有项目切换到完整流程。可以选择一个依赖关系清楚、参与团队适中的项目试行,记录更新耗时、日期变更原因、阻塞发现提前量和关键任务按期完成情况。经过一个完整周期后,再判断哪些规则值得推广。

试行的目标不是证明工具“有效”,而是找出团队真正的管理瓶颈:是任务拆分不清、负责人权限不足、资源经常冲突,还是更新信息没有进入决策。瓶颈不同,解决办法就不同;仅仅换一种画图方式,通常无法修复流程问题。

甘特图任务条的全流程,归根结底不是从左往右画出时间,而是把交付约定、执行事实和管理行动连接起来。下一步可以从一个正在进行的项目开始:选出三到五个关键任务,补齐负责人、完成标准、依赖和预测日期;下次计划会只讨论偏差、影响与行动。先让少量关键信息可信,再逐步扩展到整个项目,通常比一口气追求一张“完美甘特图”更能改善管理决策。

八、落地检查清单:下一次项目计划会可以直接使用

常见问题解答(FAQ)

1. 甘特图任务条应该包含哪些信息?

我第一次给团队排项目计划时,只填了任务名称和起止日期,后来发现很难判断谁负责、做到什么程度才算完成。我想知道任务条至少要记录哪些内容,才能真正用于跟进。

每项重要任务至少记录任务名称、负责人、计划开始与结束时间、完成标准和当前状态;存在前后依赖时,还要标出前置任务。若需要追踪偏差,可同时保留计划日期与实际进度,避免日期一改,原计划就无从比较。

2. 甘特图里的任务进度百分比应该怎么计算?

我在项目例会上经常看到有人把完成的子任务数量当成整体进度,也有人按个人感觉填写百分比,最后团队对进度的判断并不一致。我想知道怎样设定统一口径,减少汇报时的误差。

先为项目约定一种进度口径,并在所有任务中保持一致。任务大小相近时,可以按已完成任务数占总任务数计算;任务工作量差异较大时,宜按已完成工作量或已完成里程碑加权计算,并明确完成标准。不要把经过时间直接当作完成进度,也不要仅凭主观感觉填百分比。

3. 甘特图中的任务延期后,管理者应该先检查什么?

我曾遇到一个前置任务晚了几天,但图上后续安排没有变化,直到临近交付才发现多个节点都受了影响。我想知道看到任务条延期时,应该按什么顺序判断风险和安排处理。

先确认延期原因、预计完成时间和剩余工作,再检查该任务是否有后续依赖、影响哪些里程碑,以及相关人员是否有资源冲突。随后由负责人提出调整方案,例如重新排期、调配资源或调整范围,并记录责任人和复查时间;不能只移动任务条而不评估连带影响。

4. 甘特图任务条多久更新一次,才不容易失真?

我负责的项目变化比较频繁,有时每天改计划会让团队觉得维护负担太重,几周不更新又会让图表失去参考价值。我想知道更新节奏应该如何确定,才能兼顾准确性和执行成本。

更新频率应与项目节奏和风险相匹配:短周期或高风险任务可在每日站会后更新,常规项目可约定每周固定检查;遇到关键节点延期、范围变化或资源调整时,应立即更新受影响的任务。为避免维护流于形式,要指定更新责任人,并在会议中核对计划、实际状态、偏差原因和下一步行动。

核心关键词

读者评论

石
石佳宁

文中把计划日期、实际日期和预测日期分开记录的建议很实用,能避免延期后覆盖基线,导致后续复盘缺少依据。

崔
崔欣然

任务条补充负责人和验收标准,确实能减少“大家都以为别人负责”的情况;不过字段应按任务重要性分层,避免维护成本过高。

彭
彭景行

延期后检查依赖、资源和里程碑,比把所有后续任务机械顺延更合理。例会再明确责任人和复查时间,才能让更新转化为行动。

文章包含AI辅助创作:甘特图任务条全流程:企业管理者效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475018
