甘特图怎么做,真正的难点通常不是把任务画成横条,而是把一份含糊的项目计划变成团队能执行、管理者能检查、发生变化后还能调整的工作安排。管理者如果只把任务和日期填进表格,却没有明确负责人、前置关系和更新规则,图画得再整齐,也只是把不确定性排版得更漂亮。
一、先讲结论:甘特图不是排日期,而是管理项目约束
1. 一张能用的甘特图,至少要回答五个问题
我判断一张甘特图能不能用于管理,不先看颜色和格式,而是看它能否回答五件事:项目要交付什么、需要完成哪些任务、每项任务由谁负责、任务之间有什么先后关系、实际进度偏离计划后会影响什么。
对应到图表字段,通常至少需要任务名称、计划起止时间、负责人、依赖关系、当前状态和里程碑。团队规模较大、任务变化较频繁时,还要记录基线日期、实际日期、阻塞原因和调整记录。字段可以因项目简化,但关键管理问题不能缺席。
核心判断是:甘特图的管理价值不来自“看得见时间条”,而来自时间、任务、责任和依赖关系能否互相校验。当负责人发现某项工作晚了,应该能沿着依赖关系看出哪些交付会受影响,而不是只把那根任务条往后拖。
2. 甘特图能帮助管理什么,不能替代什么
甘特图擅长呈现项目计划的时间结构:哪些工作并行,哪些任务必须等前置结果,关键里程碑何时到达,当前进度与计划相差多少。管理者因此可以较早发现任务冲突、资源挤占和交付风险。
但它不能替代目标澄清、专业估算、跨部门协商和风险决策。图表不会自动告诉团队“为什么需求变了”,也不会替管理者决定是增加资源、缩减范围,还是调整交付时间。甘特图是项目管理的可视化工具,不是项目管理本身。
| 管理问题 | 甘特图能提供的帮助 | 仍需管理者完成的判断 |
|---|---|---|
| 任务是否有遗漏 | 把任务按阶段和时间集中展示,暴露计划空档 | 确认需求、审批、测试、交接等工作是否真的纳入计划 |
| 工作是否可以并行 | 呈现任务重叠和前置关系 | 核实人员、环境、信息是否允许并行执行 |
| 进度是否偏离 | 对比计划日期与实际状态 | 判断偏差原因、影响范围和纠正方案 |
| 团队是否忙碌 | 呈现部分任务的时间分布 | 结合工作量、技能和其他项目判断资源是否过载 |
所以我不建议把“做一张甘特图”当作项目启动完成的标志。更可靠的完成标准是:团队能用这张图解释当前计划,负责人能指出下一项关键交付,管理者能说清计划改变时的决策路径。

二、为什么计划看起来完整,项目还是会延期
1. 真实场景:日期在表格里,依赖关系却在人的脑子里
想象一个常见的企业项目:业务部门提出需求,产品或项目负责人整理范围,技术团队实施,测试团队验证,业务方验收。表格里可能有“需求确认、开发、测试、上线”四行,看起来已经排完了。但如果需求确认没有验收口径、测试环境尚未准备、业务验收人没有预留时间,这条时间轴就没有包含真实的工作约束。
项目初期最容易被忽略的,往往不是一个大任务,而是跨团队交接处的等待:审批排队、接口信息未确认、数据权限未开通、测试账号未准备、验收意见迟迟没有回收。单项等待看起来只有一两天,叠加后却可能把关键交付推迟。
这也是为什么我会先问“任务开始前必须具备什么条件”,再讨论起止日期。只写任务名和日期,表达的是愿望;把前置条件、交付物和责任人一起写清,才接近可执行计划。
2. 计划误差通常来自输入,而不是绘图工具
项目计划的偏差常由几类输入问题造成:任务拆得太粗,工期只按理想状态估算,关键人员同时被多个项目占用,依赖关系遗漏,或者计划没有吸收评审和审批所需时间。换一款工具,这些问题仍然存在。
管理者可以把计划输入理解成一条链:目标定义影响任务拆解,任务拆解影响工期估算,依赖关系影响排期,资源约束影响并行度,更新机制决定计划是否持续贴近现实。任意一环失真,后面的甘特图都会显示出一种“精确但不可信”的状态。

3. 甘特图里“看不见的工作”最容易变成延期
为了让图表简洁,团队有时会把沟通、评审、审批、数据准备和交接统统省略,只保留主要生产任务。结果是图看起来干净,执行时却不断出现“等一下”“还差确认”“需要补材料”。这些等待并非偶然插曲,而是项目流程的一部分。
我的处理原则不是把每封邮件都变成任务,而是识别那些会影响后续工作的等待点。凡是有明确交付结果、需要跨角色配合、可能影响关键路径的活动,都值得在计划中单独呈现,或者作为某项任务的明确完成条件。
三、制作前先准备计划输入,不要打开工具就开始画
1. 先写清目标、范围和验收标准
把“完成系统建设”“推进业务上线”这类宽泛目标改写成可检查的交付结果。例如,项目结束时必须交付哪些功能、哪些流程要经过验证、谁有权确认验收、哪些事项明确不在本次范围内。
范围边界越模糊,后面越容易不断加任务,却不调整日期和资源。甘特图无法消除需求变化,但可以帮助管理者把变化显性化:增加了什么工作、影响哪些依赖、是否需要调整交付承诺。
2. 按交付结果拆任务,而不是按部门名单堆任务
任务可以先按阶段或交付物组织,再继续拆解到可估算、可分工、可验收的粒度。比如“完成上线准备”过于笼统,可以拆成部署清单确认、权限核对、数据校验、回滚方案评审等工作。
任务也不是越细越好。拆到每个操作动作,会让团队花很多时间维护图表;拆得过粗,又会出现一项任务拖了两周却没人知道卡在哪里。实用的颗粒度是:负责人能够判断完成条件,管理者能够在例会中核实状态,出现偏差时能定位原因。
3. 每项关键任务明确责任人、交付物和完成条件
“团队负责”往往意味着责任边界不清。关键任务至少要有一位主责人,其他参与者可以作为协作角色记录。交付物则说明任务完成后留下什么,例如已评审的需求文档、测试报告、经确认的上线清单。
完成条件要尽可能客观。“基本完成”“推进中”不是验收标准。更清楚的写法是“业务负责人已确认流程清单”“阻塞缺陷已关闭或有经批准的处理方案”。当状态判断有共同依据,进度沟通才不容易变成各说各话。
4. 把工期估算与资源可用性分开检查
任务工期是完成工作所需的时间,不等于负责人投入的全部工时。某项工作需要两天专注处理,不代表日历上一定能连续安排两天;负责人可能还要支持运维、参加评审,或同时承担另一个项目。
估算时可以参考相似工作的实际耗时、任务复杂度、外部等待和团队日历。对于信息不足的任务,建议先标记估算置信度或风险,而不是把一个看似精确的数字当作承诺。管理者应追问“这个估算依赖哪些前提”,而不是只问“为什么这么久”。
| 计划字段 | 推荐检查问题 | 常见风险信号 |
|---|---|---|
| 任务与交付物 | 做完后能否明确判断交付了什么? | 任务名是“推进、跟进、支持”等模糊动词 |
| 负责人 | 是否有唯一主责人? | 只写部门名称或多人并列负责 |
| 工期 | 估算是否包含评审、等待和返工风险? | 所有任务都按理想情况排期,没有依据 |
| 依赖 | 任务开始前必须完成什么? | 日期有先后,但没有记录实际前置条件 |
| 状态 | 状态更新依据是什么? | 只凭主观感觉填写百分比 |

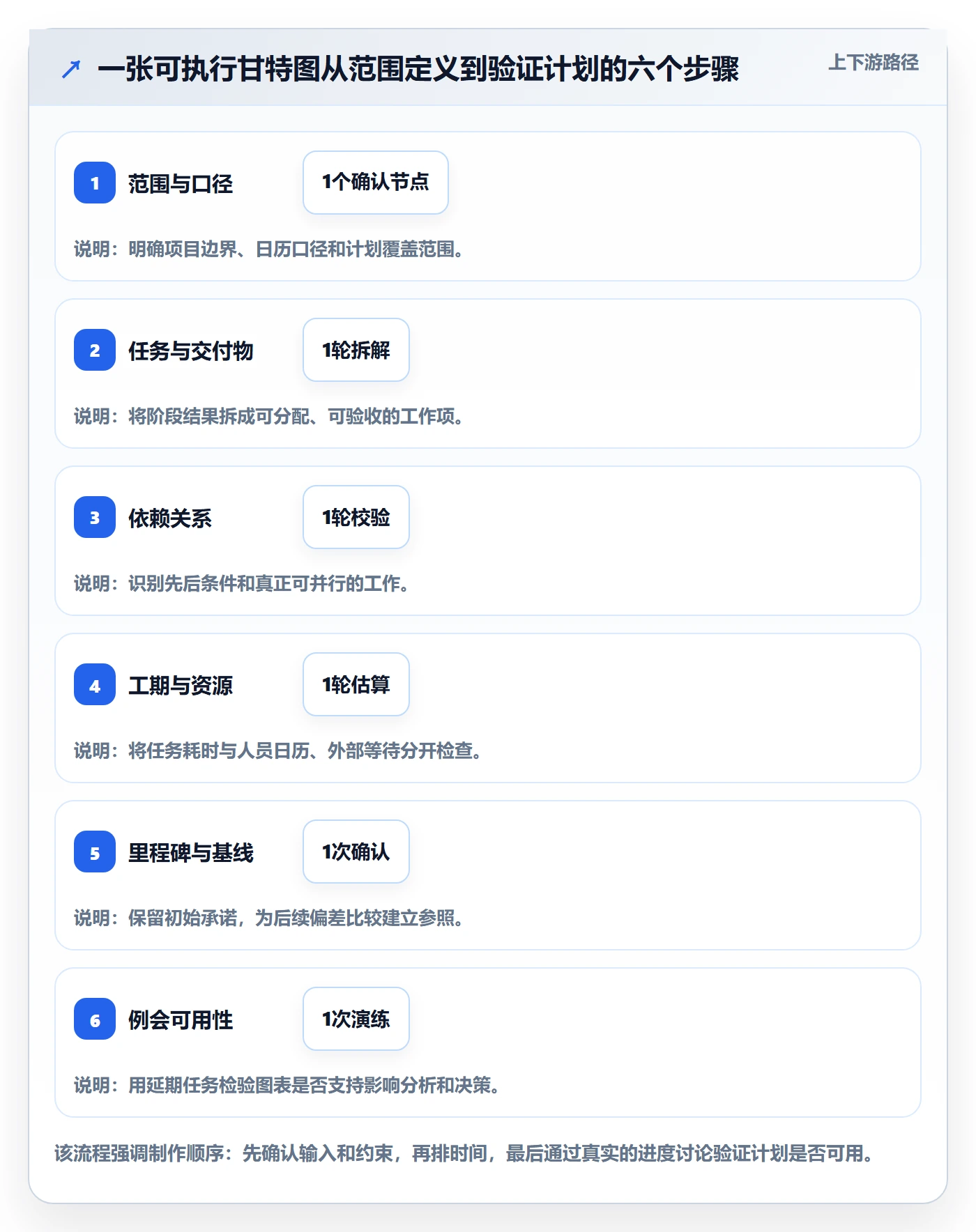

四、甘特图从0到1:六步做出可以执行的项目计划
1. 第一步:确定计划范围和时间口径
先写明这张图管理什么项目、覆盖哪些团队、计划从哪一天开始,以及日期按工作日还是自然日计算。跨地区团队还要确认节假日和时区口径。时间口径不统一,图上看似相同的“三天”,实际可能对应不同的工作安排。
如果项目范围很大,可以先做一张管理层级的路线图,再为近期阶段制作更细的执行计划。不要试图在一个视图里同时呈现全年里程碑、每天操作和每个审批环节,否则信息密度会让图表难以阅读。
2. 第二步:列出阶段、任务和阶段性交付物
先列项目阶段,再逐一检查阶段成果。以产品功能上线为例,常见阶段可以包括需求确认、方案设计、开发与配置、验证、发布准备和上线观察。实际阶段应由项目流程决定,不必为了套模板而硬塞固定阶段。
检查任务清单时,特别留意需求评审、资源申请、测试数据准备、用户培训、业务验收和上线回滚等容易被忽略的工作。每个阶段最好有一个可验证的退出条件,避免一个阶段名义上结束了,关键交付却还没有完成。
3. 第三步:建立依赖关系,识别可并行工作
将“必须先完成”的关系标清楚,同时寻找可以并行推进的任务。例如,某些培训材料可以在功能验证期间准备,但内容必须依赖已确认的操作流程;上线公告可以提前起草,却不能在发布日期和功能范围未确认前定稿。
不要为了缩短项目日历,把所有工作都标成并行。并行是否成立,取决于人员、信息、系统环境和交付条件是否真的具备。若两个任务依赖同一位稀缺专家,即使流程上可以并行,资源上也可能无法同时推进。
4. 第四步:估算工期,加入有依据的缓冲
排期时先记录任务的合理工期,再考虑审批等待、外部协作、节假日、关键人员冲突等因素。缓冲不应该是随手给每个任务加固定天数,而应放在风险来源明确、对交付影响较大的位置,并写出设置理由。
对于不确定性较高的工作,可以采用区间估算,例如预计三到五个工作日,并约定在完成前置探索后重新估算。区间并非计划不严谨,反而比假装精确更诚实,也能促使管理者在早期处理不确定因素。
5. 第五步:标注里程碑、基线和风险点
里程碑表示重要交付或决策节点,通常不等于一段持续多日的任务。比如“需求范围确认”“测试通过”“业务批准上线”都可以作为检查点。里程碑应有明确责任人和判断条件,否则容易变成只有日期、没有含义的标记。
基线是经团队确认的初始计划,用来与实际进度比较。发生调整时,最好保留原计划并记录新计划的原因。若直接覆盖旧日期,项目虽然看起来总能按时完成,却失去了复盘和识别计划质量的依据。
6. 第六步:检查图表是否能用于一次真实的进度讨论
做完后,不要只检查排版。模拟一次项目例会:挑一项延期任务,能否看出原因、影响范围、下一步责任人和需要的决策?如果看不出来,说明图表缺的可能不是更多颜色,而是依赖、交付条件或风险信息。
建议让项目负责人和一线执行者共同过一遍计划。管理者负责检查交付与资源约束,执行者负责验证任务粒度和工期是否可信。计划只有被实际承担任务的人理解并认可,才有机会成为共同工作的依据。

五、一个企业项目示例:延期一天,为什么可能影响两周后的交付
1. 示例背景与计划假设
下面用一个虚构的“内部业务系统功能上线”项目说明依赖关系如何改变管理判断。它不是某家企业的真实项目,也不是行业平均数据;工期仅用于演示排期逻辑。项目团队包括业务负责人、产品负责人、开发人员、测试人员和上线支持人员。
假设项目目标是在确认需求后完成配置开发、验证和业务验收。表格中的工作日是示意排期,实际项目应按团队日历、人员能力、技术复杂度和审批规则重新估算。
| 任务 | 计划工期 | 主责角色 | 前置关系 | 完成标志 |
|---|---|---|---|---|
| 需求范围确认 | 3个工作日 | 业务负责人 | 项目启动 | 范围和验收条件获相关方确认 |
| 方案与数据准备 | 4个工作日 | 产品负责人 | 需求范围确认 | 方案、字段和样例数据完成评审 |
| 功能配置与开发 | 8个工作日 | 开发负责人 | 方案与数据准备 | 约定范围内功能可进入测试 |
| 测试与缺陷修复 | 5个工作日 | 测试负责人 | 功能配置与开发 | 关键验收项通过,遗留项有处理结论 |
| 业务验收与上线准备 | 3个工作日 | 业务负责人 | 测试与缺陷修复 | 验收通过、上线清单和回退方案确认 |
2. 先看依赖链,再看总工期
在这个示意计划中,主链路依次经过需求确认、方案准备、开发、测试和业务验收。即使每项任务只晚一天,只要它们都位于必须串行的依赖链上,项目结束日期就可能持续后移。反过来,如果培训材料能在测试阶段基于已确认的流程并行准备,就有机会减少总日历时间,但不能因此省略流程确认。
这个示例说明了一个常被忽视的区别:单项任务延期,不一定等于项目延期;只有当延期影响关键交付链,或者消耗完可用缓冲,才会推动最终节点。管理者要看任务之间的关系,而不仅是统计“有多少任务逾期”。

3. 再看偏差的传播方式
假设需求范围确认晚了两天,管理者首先要查明是确认人未参与、验收条件不清,还是需求本身仍在变化。随后检查方案、开发和测试是否因此无法开工。如果后续工作完全依赖确认结果,延期就会沿着依赖链传播;如果团队能基于已确认的部分提前完成准备工作,影响可能只落在局部任务。
遇到延期时,我不建议第一反应就是要求团队“加快一点”。先区分四种处理方式:调整任务顺序、释放或增加资源、减少本次交付范围、重新协商日期。每种方式都有成本,必须由有权承担业务影响的人做取舍。

4. 用偏差记录,避免“改日期等于解决问题”
假设开发任务比基线晚三天,直接把后续任务整体后移,只能更新计划,不能解释项目为什么晚。偏差记录至少应包含:原计划、当前预测、原因、受影响任务、可选处理方案、决策人和决定日期。
复盘时再区分可预见与不可预见因素。审批时间是否早该纳入计划?任务估算是否依赖未确认的信息?关键人是否被多个项目重复占用?这样积累几轮后,团队可以修正自己的估算和协作规则,而不是每次都在同一类问题上临时救火。
六、常见误区:图越复杂,不代表项目管得越好
1. 误区一:把任务拆得越细越专业
粒度过细会让计划维护成本超过管理收益。如果团队每天都要更新几十个几分钟级别的动作,管理者得到的可能是大量状态变化,却看不到真正的交付风险。可以将执行细节留给团队自己的任务清单,在项目甘特图中保留能够影响里程碑的工作。
反过来,任务只有“开发”“测试”两个大块也不够。判断拆分是否合适,可以问:这项工作是否能由一个明确负责人跟进?完成状态能否核验?延期时能否识别具体原因?如果答案都是否定的,就需要继续拆解。
2. 误区二:百分比进度看起来客观
“已完成70%”如果没有共同的计算口径,往往只是主观估计。任务完成度最好根据可验证的子交付物、验收项或阶段成果判断。例如需求文档已完成多少个评审章节、测试用例已执行多少个、关键缺陷还剩几项。
百分比可以保留,但要让团队知道它代表什么。对于难以量化的研究、设计或协调工作,阶段状态和完成条件通常比虚假的精确百分比更有用。
3. 误区三:所有任务都必须串成一条线
把每项任务顺次连接,图表会显得清楚,却可能人为拉长项目周期。相反,把所有任务都设成并行,也会制造不现实的压缩计划。并行安排必须通过依赖、资源和交付质量三方面检查。
如果两个任务可以并行但争用同一位专家,项目日历仍可能无法压缩。若一个任务的输出尚未稳定,后续任务提前开始可能造成返工。并行不是免费的效率,而是把等待换成协调成本和潜在返工风险。
4. 误区四:延期后直接覆盖基线日期
如果每次延期都只改新日期,图表会逐渐失去计划比较功能。管理者无法区分初始估算质量、需求变化影响和执行偏差,复盘也只能依靠记忆。
更稳妥的做法是保留已批准的基线,同时维护最新预测日期。若项目范围或外部条件发生重大变化,可以正式批准新基线,但应留下变更原因和批准记录,而不是悄悄改掉历史。
5. 误区五:把工具上线当作管理升级
工具可以帮助多人共享任务、查看依赖和更新状态,但不会自动形成可靠的责任机制。若没有约定谁维护计划、何时更新、什么情况需要升级,工具里的数据很快会和真实进度脱节。
企业选择某项目管理工具或某项目管理平台时,应先用实际项目验证流程:能否表达依赖和里程碑?是否支持团队所需的权限、部署和协作方式?数据迁移、培训、管理成本是否可接受?具体功能和服务条款要以当前产品信息和企业评估为准。

七、企业管理者如何维护甘特图,而不是只在启动会上展示
1. 定义更新责任和更新节奏
不需要为了追求“实时”而让所有人随时填报。应根据项目变化速度确定更新频率,并明确任务负责人更新哪些信息、项目负责人何时汇总、管理层何时查看关键风险。更新机制的目标是及时发现决策需求,而不是制造更多填表工作。
项目节奏稳定、风险较低时,可以在固定例会前更新;发布临近、外部依赖密集或风险较高时,可缩短检查间隔。真正重要的是发生重大变化时有即时升级规则,而不是机械执行一种频率。
2. 统一任务状态和偏差口径
团队应先定义“未开始、进行中、阻塞、已完成”等状态。比如“已完成”必须满足交付条件,而不是负责人认为主要工作做完了;“阻塞”则应附带阻塞原因、需要谁协助以及预计解除时间。
同时明确工期口径、日期口径和延期判断方式。若不同团队用不同方式计算进度,管理层看到的图表虽然整齐,实际却无法横向比较,也容易把沟通分歧误判成执行问题。
3. 例会先讨论偏差和决策,不逐条朗读任务
进度会不必把甘特图上的每一项都念一遍。可以优先检查三类内容:已偏离基线的任务、即将到期但前置条件未满足的任务、需要跨团队决策的事项。剩余任务由负责人按需要补充。
每个风险点都尽量形成明确动作:谁在什么时间前完成什么,谁负责协调,若无法解决则触发什么调整。会议结束后更新图表和决策记录,才能让计划成为后续工作的依据。
4. 管理者要看领先信号,而不只看逾期结果
任务已经过期是滞后信号。更早的风险通常包括前置交付物未确认、关键人没有空档、审批时间超过预期、测试环境尚未准备、阻塞问题持续没有责任人。将这些信号纳入检查点,可以让管理者在最终日期被推迟之前作出反应。
这并不意味着把所有风险都变成红色警报。风险升级应结合影响范围、发生可能性和解决窗口,区分需要项目组自行处理、需要部门协调和需要管理层决策的事项。

八、不同项目场景下,甘特图该怎么取舍
1. 小型项目:优先使用轻量计划,控制维护成本
参与者少、依赖简单、变化不大的项目,可以用表格或轻量化计划视图起步。保留任务、负责人、起止时间、依赖、里程碑和状态即可,不必一开始就引入复杂审批流、资源模型或自动化报表。
当项目出现多人协作、任务依赖增多、进度更新频繁或历史记录需要审计时,再评估是否迁移到更完整的项目管理工具。工具复杂度应由真实管理问题驱动,而不是由“企业项目必须用专业系统”的想象驱动。
2. 中大型组织:重点检查跨团队依赖和治理边界
在中大型企业里,项目常同时涉及多个部门、系统、审批角色和资源池。此时难点不仅是画一张更大的甘特图,而是确保不同团队对日期、责任和状态使用相同口径,并能看见必要的上下游影响。
如果组织需要私有化部署、企业级权限治理,或正在评估从既有工具迁移,应在采购和迁移前验证当前产品能力、数据结构、接口、权限映射和历史信息保留方式。以 PingCode 为例,若企业将其纳入候选,可重点核验其面向中大型及百人以上组织的适配情况、私有化部署能力和既有 Jira 数据迁移路径,并通过真实项目试运行确认是否满足自身要求。“适合国产替代”不能只凭宣传语判断,应以迁移验证、合规评估、用户培训成本和长期运维能力作为决策依据。
3. 需求变化频繁:把甘特图用于阶段承诺,不强行预测全部细节
对探索性工作、需求变化快或外部条件不稳定的项目,远期日期往往不可靠。可以把近期阶段安排得更细,把远期计划保持在里程碑和范围假设层级,并定期滚动更新。
这类项目可以同时使用看板管理日常流动,再用甘特图呈现阶段目标、外部依赖和关键日期。两种视图解决的问题不同:看板更适合看工作流和在制任务,甘特图更适合看时间结构和跨阶段依赖,不必强行只选一个。
4. 高风险交付:增加决策检查点,而不是只加颜色
涉及监管审批、客户交付、系统切换或高影响上线的项目,建议把风险评审、验收闸口、回滚准备和负责人确认列入计划。红黄绿状态可以辅助沟通,但不能取代风险说明和决策记录。
如果某个节点失败会导致高昂损失,应提前规定触发条件和备选方案。例如测试失败达到什么范围就推迟上线,关键审批未完成时由谁决定是否继续。管理价值来自提前约定的动作,而不只是图表上的醒目颜色。
| 项目特征 | 计划方式建议 | 主要取舍 |
|---|---|---|
| 人数少、依赖简单 | 轻量表格或基础甘特图 | 降低维护成本,接受较少的自动化能力 |
| 跨部门、多里程碑 | 统一字段、责任口径和依赖管理 | 投入治理和培训,换取协作可见性 |
| 需求变化频繁 | 近期细排、远期滚动规划,配合看板 | 减少虚假确定性,接受远期日期会调整 |
| 高风险交付 | 增加风险检查点、验收条件和回退方案 | 计划更严谨,但需要更多跨角色确认 |

九、如何判断甘特图是否真的改善了管理
1. 不用“看起来更清楚”作为唯一结果
计划可视化是手段,管理改善应落到可观察的工作结果。可以在项目启动时先记录当前状态,再观察关键任务逾期情况、里程碑预测偏差、阻塞问题发现时间和进度更新耗时。不同项目的基础条件不同,不宜把某个团队的结果直接当成普遍承诺。
如果没有历史数据,可以先选一个边界清楚的项目做试点,设定一致口径。记录结果时要说明样本范围、时间段和计算方式,区分项目规模、需求变化和人员调整等影响因素,不要把所有变化简单归因于图表或工具。
2. 建议观察的项目指标
以下指标适合用来做团队内的前后对照,但都需要明确定义。例如“里程碑预测偏差”可以按实际完成日期与当前预测日期比较;“阻塞发现提前量”可以记录问题从出现到被项目组识别的时间。指标重点是帮助团队改进,不是给个人简单排名。
| 指标 | 建议口径 | 能帮助回答的问题 |
|---|---|---|
| 里程碑预测偏差 | 实际完成日与当期预测完成日的差值,按工作日记录 | 团队的排期预测是否逐步更可信? |
| 关键任务按期完成率 | 统计期内按确认口径完成的关键任务数占比 | 关键交付是否持续偏离计划? |
| 阻塞问题发现提前量 | 从问题产生到首次记录或升级的时间 | 团队是否能更早识别影响交付的风险? |
| 计划维护耗时 | 项目负责人和任务负责人用于更新计划的工时 | 维护成本是否超过信息价值? |
| 变更影响评估覆盖率 | 有记录依赖和日期影响的变更数占比 | 范围调整是否被纳入正式决策? |
图表和工具的成效应通过一段时间的过程数据验证。若更新耗时大幅增加,却没有更早发现风险或减少沟通误差,就需要简化字段和维护流程;若关键依赖始终无法识别,则应先修订任务拆解和协作规则,而不是继续增加报表。

十、管理者可以马上开始的行动清单
1. 先选一个项目,不要先铺开全公司
挑一个近期启动、范围相对清楚、参与者愿意配合的项目作为试点。项目不必最大,最好能在一个管理周期内看到任务交付、进度更新和一次风险处理的完整过程。
在试点启动前,写下目前最想解决的问题:是职责不清、跨部门等待、进度汇报不一致,还是延期后无法评估影响。目标越具体,越容易判断甘特图是否真正帮上忙。
2. 用最小字段做出第一版计划
第一版只保留必要信息:任务、交付物、负责人、起止时间、依赖关系、状态、里程碑和风险备注。不要一开始追求复杂模板,也不要把会议纪要、工时填报和绩效考核全部塞进同一张图。
先由项目负责人和执行者一起审查任务粒度、工期和前置条件,再请关键协作部门确认需要他们参与的节点。凡是没有人能解释其依据的日期,都应标记为待确认,而不是默认为承诺。
3. 约定计划更新、偏差处理和复盘方式
写清每类任务由谁更新、发生什么情况必须升级、基线如何保存、范围变化由谁批准。项目结束后,复盘计划误差、实际阻塞、变更影响和维护成本,保留对下一项目有用的估算依据。
如果试点证明团队确实能更早发现风险、减少重复确认,且维护成本可接受,再逐步扩展到更多项目。如果图表没人更新或信息不可信,先查责任、流程和字段设计,不要因为一次失败就认定甘特图没有价值。

十一、结语:先把计划做实,再让甘特图持续校准现实
甘特图从0到1,不是从空白画布开始,而是从一个能说清楚的目标、可验收的交付物和真实的任务依赖开始。日期排得漂亮并不代表计划可靠;计划可靠,意味着团队知道谁负责什么、完成条件是什么、前置条件是否满足,以及偏差发生后由谁作出取舍。
我建议管理者下一步先找一个正在推进的小项目,列出交付物、任务、负责人和依赖关系,再试着用一次例会检查延期任务的影响。如果这张图能帮助团队更早发现风险、明确下一步责任,并让日期调整有据可依,它就已经发挥了价值;如果做不到,就回到任务输入和管理机制,而不是继续美化图表。
常见问题解答(FAQ)
1. 甘特图从零开始应该怎么做?
我第一次负责项目排期时,任务散在会议纪要和表格里,不知道先画图还是先定日期。想从零开始做一张团队能执行的甘特图,具体应该按什么顺序准备?
先明确项目目标和可验收的交付物,再把交付物拆成任务;为每项任务确定负责人、工期、前置依赖和起止时间,最后标出里程碑并检查资源与日历限制。先整理这些信息再录入表格或项目管理工具,避免先排日期、之后才发现任务缺漏或顺序不成立。
2. 甘特图里的任务拆到什么粒度才合适?
我做计划时常在两种做法之间犹豫:任务太少,进度看不出来;任务太细,团队又要花很多时间维护。有什么实际标准能判断拆分是否合适?
一项任务应能明确负责人、完成标准和预计工期,并能在项目跟进周期内判断是否有进展。若任务跨越多个阶段、负责人不清或完成状态无法核验,就继续拆分;若拆分后每个小项都需要频繁汇报、却不影响排期或决策,可以合并。
3. 甘特图中的任务依赖和并行任务应该怎么安排?
我排项目时发现,有些任务看起来可以同时开始,但实际要等审批或资料到位;如果关系没标清,日期排得再整齐也可能不可靠。应该怎样判断任务先后和并行关系?
先确认每项任务的输入、前置条件和交付物:必须等前一项交付或审批完成才能开始的,标为依赖任务;不共享关键资源、也没有先后条件的,才考虑并行。排期后检查依赖链上的关键节点,并确认负责人和资源是否真的能同时投入,不要为了缩短总工期而假设所有任务都可并行。
4. 甘特图做好后,管理者应该多久更新一次?
我担心计划图刚做完就过时,也不希望团队每天花时间重复填表。项目推进中,怎样设置更新频率,并判断延期是否需要调整整体计划?
按项目节奏设定固定更新点,并明确由谁更新实际开始时间、完成状态、预计完成时间和阻塞原因;关键节点临近或出现重大变化时及时更新,不必机械采用统一频率。若延期影响后续依赖任务、里程碑或资源安排,就评估调整顺序、资源、范围或交付日期;如果不影响这些事项,也应记录偏差原因并持续观察。
核心关键词
文章包含AI辅助创作:甘特图怎么做?企业管理者效率提升:甘特图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/475016
读者评论
文章强调先明确交付物、负责人和依赖关系,再安排日期,这比单纯画时间条更接近实际项目管理。
把审批、测试环境准备和业务验收纳入计划很有必要,这些等待环节确实容易在初版排期中被漏掉。
文中区分了任务工期与人员可用时间,也提醒不要把估算写得过于精确,对多项目并行的团队比较实用。
保留计划基线并记录调整原因,能避免覆盖旧日期后无法复盘;不过实际执行还需要团队统一更新频率。
六步流程比较清晰,尤其是用延期任务模拟例会来检验图表,能帮助判断计划是否真正支持决策。
