甘特图时间轴最常见的失败,不是日期画错了,而是日期看起来很完整,项目却仍在等待审批、资源和前置任务。企业管理者要做好甘特图,不能从选颜色或拖动条形图开始,而应先讲清楚任务如何产生、由谁负责、依赖什么条件、发生偏差后谁来决策。时间轴只有连接了这些管理动作,才可能从“展示计划”变成“推动执行”。
一、先给结论:甘特图的时间轴是一套管理约定
1. 画出任务条不等于建立了项目计划
甘特图把任务放在时间刻度上展示,能帮助团队看见工作先后、并行安排和阶段节点。但它不会自动判断某个工期是否合理,也不会替管理者解决资源冲突、需求变更或审批延迟。图表呈现的是计划信息,计划质量仍取决于信息是否准确、责任是否明确、执行中是否有人维护。
我建议把甘特图理解为一份可视化的管理协议:任务负责人承诺交付什么,协作方知道何时需要提供输入,管理者能够看见哪些节点需要决策。若图里只有任务名称和日期,没有负责人、交付物、依赖条件以及状态更新规则,它最多是一张排期图,很难成为可执行的项目控制工具。
2. 判断时间轴是否“做好”,看四个问题
- 任务是否可验收:每一项工作有没有明确交付物,完成与否能否被团队共同判断?
- 日期是否有依据:工期是否考虑工作日历、人员可用时间、审批周期和外部依赖?
- 关系是否看得见:哪些任务必须先完成,哪些工作可以并行,哪些节点需要管理层确认?
- 变化是否有处理办法:谁更新实际进度,偏差达到什么程度需要升级,变更后如何通知受影响的人?
如果上述问题都能在图表或配套规则中找到答案,时间轴才具备管理价值。反过来,即使图表配色整齐、日期刻度精确,也不能据此判断项目计划可靠。
3. 先建立“计划,执行,反馈,调整”闭环
我通常把企业甘特图的管理闭环拆成四步:制定基准计划、记录当前预计、更新实际进度、根据偏差调整后续安排。这里有一个容易被忽略的区别:基准计划是批准时的参照,当前预计是团队根据现实情况作出的判断,实际进度则是已经发生的事实。三者混在一起,管理者就无法分辨项目究竟是按计划推进,还是计划被不断改写。

二、为什么企业时间轴容易失效:它常常暴露的是流程问题
1. 跨部门项目里,等待时间经常被漏算
以系统上线或新品上市为例,业务、研发、法务、采购、运营可能都参与其中。排期时团队通常容易估算自己能直接控制的工作,却把审批、数据提供、供应商确认、环境准备等等待时间压缩成一个日期。结果是任务条看起来连续,实际执行却在“等输入”“等确认”“等资源”之间停滞。
这类问题不能只靠给任务加长工期解决。管理者要先确定等待事项由谁提供、最晚何时提供、逾期后由谁升级处理。对关键外部依赖,还应在时间轴中单独呈现交付节点,而不是把它藏在某个负责人的工作任务备注里。
2. 任务拆分粒度不合适,会让进度数据失真
任务过粗,例如“完成系统建设,持续六周”,团队在六周内很难准确判断完成比例,延期也可能直到末期才暴露。任务过细,例如把每个短暂沟通动作都建成独立任务,维护成本又会迅速增加,负责人可能忙于更新状态,却没有时间解决实际阻塞。
比较实用的拆分标准不是固定天数,而是能否明确负责人、交付物和验收条件。若一个任务横跨多个部门、包含不同交付成果,或持续较长时间却没有可检查节点,就值得继续拆分;若细分后无法形成独立交付物,也没有管理决策价值,则不必为了图表完整而继续拆。
3. 计划反复改日期,却没有保留变化原因
延期之后直接把结束日期往后拖,是常见但代价很高的做法。这样做虽能让图表重新“看起来正常”,却抹掉了原始承诺,也无法回答延期来自估算偏差、资源冲突、需求变更,还是前置任务未交付。复盘时只剩下新的日期,没有决策依据。
至少要保留批准时的基准日期、最新预计日期、实际完成日期和变更原因。重大变化还应记录影响到哪些后续任务、交付承诺和协作团队。保存这些信息不意味着每次微小调整都要走复杂审批,而是要让影响范围与决策责任相匹配。
4. 进度颜色很多,未必代表风险管理做得好
颜色可以辅助识别状态,但若团队没有共同的状态定义,红色可能代表“已经逾期”,也可能只是“负责人还没更新”。我会先规定颜色背后的判定条件,再讨论如何美化图表。比如“有风险”应明确是存在外部依赖、资源未落实,还是预计日期已经晚于基准日期,否则颜色只增加视觉热闹,不会带来一致行动。
| 表面症状 | 可能的流程原因 | 管理者应追问 | 建议处理动作 |
|---|---|---|---|
| 任务频繁顺延 | 工期估算遗漏等待与协作成本 | 延期集中在哪些依赖或审批环节? | 补齐前置输入、审批节点和升级责任 |
| 任务长期显示进行中 | 任务范围过大或缺少阶段成果 | 中途能否检查可交付结果? | 按可验收成果拆分任务并设置检查点 |
| 图表状态与团队反馈不一致 | 更新责任、状态定义或更新频率不清 | 谁提供事实,谁负责确认? | 建立简明状态口径和固定更新节奏 |
| 改完日期后没人知道 | 变更没有通知路径和版本记录 | 哪些团队会受新日期影响? | 记录变更原因并同步受影响负责人 |

三、制作时间轴前,先把任务数据和计划口径统一
1. 从目标与验收标准出发,而不是从日期出发
排期之前先写清楚项目要交付什么,以及什么条件下才算完成。例如“上线一个内部系统”仍然过于宽泛,可以进一步说明哪些业务流程纳入首期、需要完成哪些测试、谁确认上线条件。目标和验收标准不清,任务清单就容易不断扩张,时间轴也会在需求变化中失去边界。

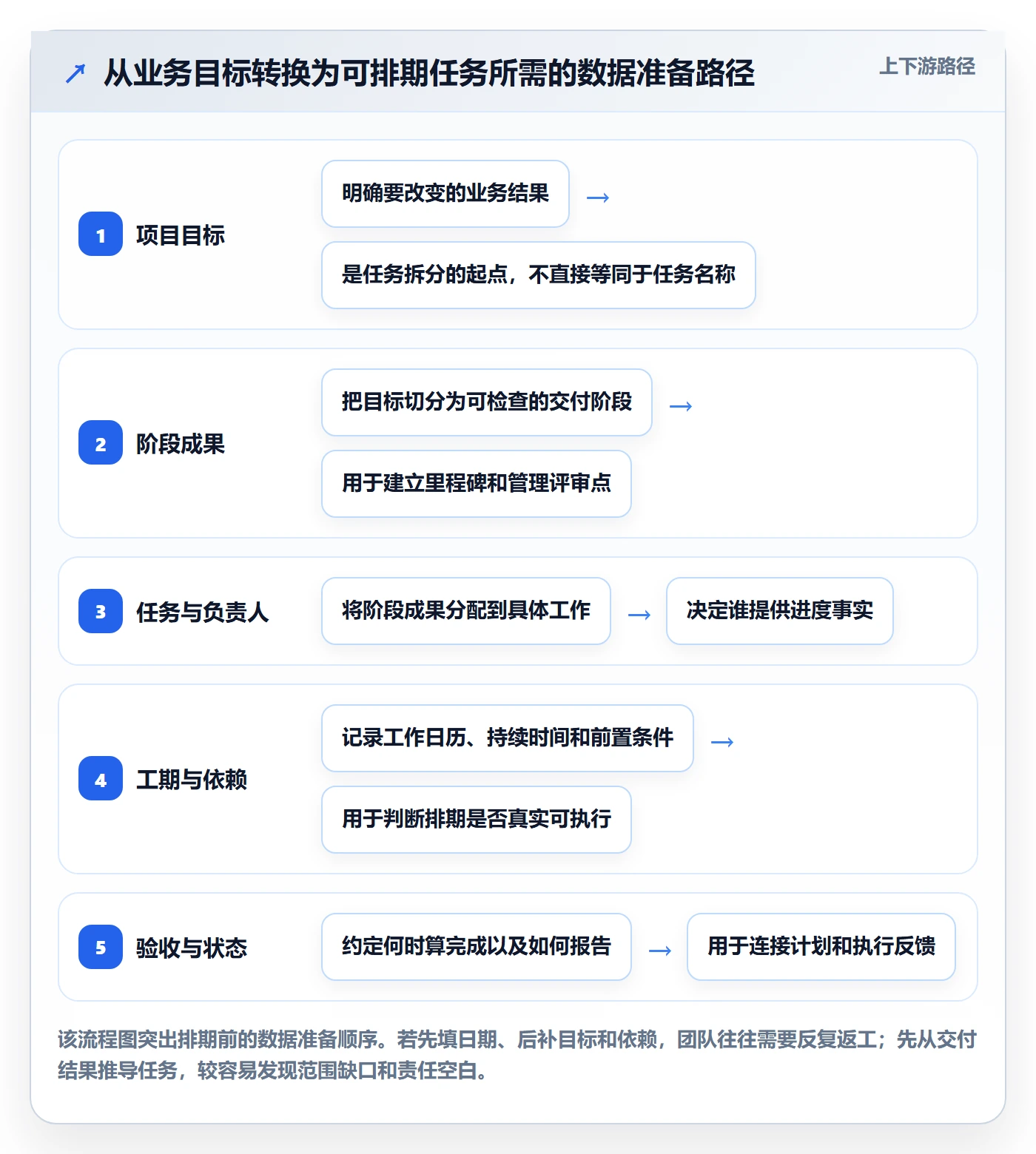

我会把项目目标转换成阶段成果,再由阶段成果拆出任务。这样的顺序能帮助团队判断一项工作是否真的属于当前项目,也能在管理层讨论交付日期时,把日期与范围放在同一张桌面上,而不是只问“能不能再快一点”。
2. 统一任务字段,减少排期口径争议
企业使用表格或项目管理平台时,建议至少维护任务名称、负责人、交付物、计划开始日期、计划结束日期、当前预计日期、前置任务、状态、风险说明和最后更新时间。任务数量不大时,这些字段可以保持精简;跨团队项目则不宜省略负责人、依赖和变更信息。
| 字段 | 解决的问题 | 填写检查点 |
|---|---|---|
| 任务名称 | 让团队知道要完成什么 | 用行动和对象表述,避免“跟进”“处理”等含糊名称 |
| 交付物与验收条件 | 统一完成定义 | 说明最终产出以及由谁确认 |
| 负责人 | 明确执行责任 | 每项任务有明确的主要负责人,协作者另行注明 |
| 计划与实际日期 | 比较承诺和现实进展 | 不要用最新预计日期覆盖原始基准日期 |
| 前置任务 | 暴露等待和顺序约束 | 标出必须完成的输入,不把所有工作都默认串行 |
| 状态与风险 | 帮助管理者发现需要介入的事项 | 状态定义要一致,风险描述应包含影响或待决事项 |
3. 说明工期到底按自然日还是工作日计算
“五天工期”可能是五个自然日,也可能是五个工作日。若团队在不同地区、采用不同假期安排,或者项目依赖供应商和客户确认,还要考虑各自的工作日历。没有统一口径时,同一个结束日期可能被不同负责人理解成不同的承诺。
例如,若任务从周一开始,持续五个工作日且周末不计入,团队通常会把周五作为计划结束日;若系统以起止日期都计入时长,手工计算又可能出现相差一天的情况。发布模板前应明确计算口径,并按实际使用的软件版本验证公式和日期轴设置。
示意:按工作日计算任务结束日期
=WORKDAY(开始日期, 持续工作日数-1, 节假日范围)
公式只是计算示例。不同工具对起始日是否计入、节假日列表格式和区域设置的处理可能不同,正式排期应使用企业确认过的工作日历,并检查关键日期是否符合实际。
4. 把依赖关系和决策节点明确标注
任务依赖不是把任务排成一条直线。设计、采购、测试、培训等工作可能部分并行,也可能因为某个审批或输入而必须等待。管理者要区分“工作逻辑上必须等待”和“团队习惯上先做完再做下一项”,前者影响真实排期,后者可能存在流程优化空间。
里程碑适合标记阶段交付、评审、批准或上线等关键事件。它通常没有持续工期,重点是某个成果或决策是否达成。将里程碑与普通任务混为一谈,容易让团队只追日期,却忽略真正需要确认的业务结果。
5. 预留有理由的缓冲,而不是随意加天数
缓冲的作用是吸收不确定性,不是掩盖不合理估算。对外部供应商、审批流程、首次实施或需求仍有不确定性的任务,可以说明缓冲基于什么风险;对成熟、重复且输入稳定的工作,则应使用历史交付记录校准工期,不必机械地给每项任务统一加一段时间。
如果团队没有可用的历史数据,可以先把工期假设写出来,并在项目复盘时记录估算值与实际耗时的差异。连续积累若干项目后,管理者才能看出偏差是集中在某类任务、某个部门,还是某种外部依赖上。

四、把任务变成时间轴:一套可复用的操作步骤
1. 先拆分任务,再安排日历
我建议先列任务和交付物,不急着给每项工作填日期。每项任务至少要回答三个问题:负责人是谁、交付什么、通过什么条件验收。若一个任务无法回答其中任意一项,先补充定义;若工作中途会经历多个可独立验收的阶段,则拆成更小的任务或检查点。
例如,“完成上线准备”可拆成生产环境检查、权限确认、业务数据核验、操作培训和上线审批。拆分并非追求条目越多越好,而是为了让团队在问题仍可处理时发现风险,并能判断究竟是哪一项输入或决策阻塞了整体进度。
2. 与执行负责人一起估算工期
工期不能只由管理者凭经验单方面指定。负责执行的人通常更了解工作量、现有任务负载和外部协作条件;管理者则要关注优先级、资源冲突和跨部门承诺。两类信息应在排期时汇合,最后记录关键假设,而不是只留下一个看似精确的日期。
对不确定性较高的任务,可以用区间或条件表达当前判断,例如“预计五至七个工作日,前提是客户数据在周三前提供”。如果工具只支持单一日期,也应在说明字段记录假设,并在条件改变时及时重估,而不是继续把旧日期当作确定事实。
3. 按依赖关系安排先后与并行
排期时先标出必须等待的前置任务,再寻找可以并行开展的工作。比如培训材料准备可能与环境配置同步进行,但最终培训安排仍需等系统版本稳定。把可并行的工作全部串行,会无谓拉长计划;把必须等待的工作误设为并行,则会制造虚假的短工期。
管理者还要留意关键路径上的任务。即使某项工作只延迟一天,如果它没有可替代路径,而且后续任务都要等它完成,影响可能大于一项延误数日但有充足机动空间的工作。关注依赖链,比平均分配注意力更有效。
4. 根据项目跨度设置时间轴颗粒度
时间轴的刻度应服务于管理决策。短周期项目可以按天查看,跨数月项目通常可先按周展示,再对近期阶段展开到天。若时间轴覆盖一年以上,却把每一天都画出来,重要节点会被压缩得难以阅读;若两周内的紧急交付只按月展示,团队又可能看不出具体先后顺序。
一个实用做法是采用“总览加近期细化”:管理层总览保留阶段、里程碑和关键依赖,执行团队视图展示更细的任务和责任人。两种视图引用同一套任务数据,避免各部门维护不同版本后出现日期冲突。
5. 批准基准计划,并规定更新节奏
计划形成后,要由有权协调范围、资源和日期的负责人确认基准版本。基准一经确认,不应因日常更新而被覆盖。后续可以维护当前预计日期和实际日期,让团队看见变化,同时保留原始承诺以供管理决策和项目复盘。
更新频率没有适用于所有项目的统一答案。变化快、依赖多的项目可以采用每周或更短周期的状态检查;稳定且周期较长的项目可按阶段更新。关键不是要求人人每天填表,而是确保数据更新速度足以支持决策,尤其是临近里程碑或发生重大变更时。
| 阶段 | 主要动作 | 责任角色 | 完成判据 |
|---|---|---|---|
| 任务定义 | 拆分工作、明确交付物与验收条件 | 项目负责人和任务负责人 | 每项任务都能说明负责人和成果 |
| 依赖与估算 | 确认前置条件、工期和工作日历 | 执行团队及协作方 | 关键等待事项和估算假设有记录 |
| 计划批准 | 确认范围、资源、里程碑与基准日期 | 项目发起人或授权管理者 | 计划版本、批准责任和关键承诺明确 |
| 执行更新 | 报告实际进度、当前预计和风险 | 任务负责人及项目协调者 | 状态有依据,阻塞事项有责任人 |
| 偏差处理 | 评估影响并决定调整范围、资源或日期 | 有决策权限的管理者 | 变更原因、影响对象和后续动作已同步 |

五、情景案例:一个系统上线项目怎样从日期表变成可管理的时间轴
1. 先说明案例边界,再看排期逻辑
下面用一个虚构的内部系统上线项目演示,所有任务名称、工期和周次均为情景模拟,不代表某家企业的真实项目或行业平均水平。假设项目计划在八周内完成首期上线,涉及业务确认、环境准备、配置开发、数据核验、测试培训和上线验收。
案例的重点不是“八周一定够不够”,而是展示管理者如何把日期背后的假设显性化。如果业务范围增加、关键人员无法投入,或者数据输入延迟,原计划就需要重新评估,而不能把模拟排期当成承诺模板直接复制。

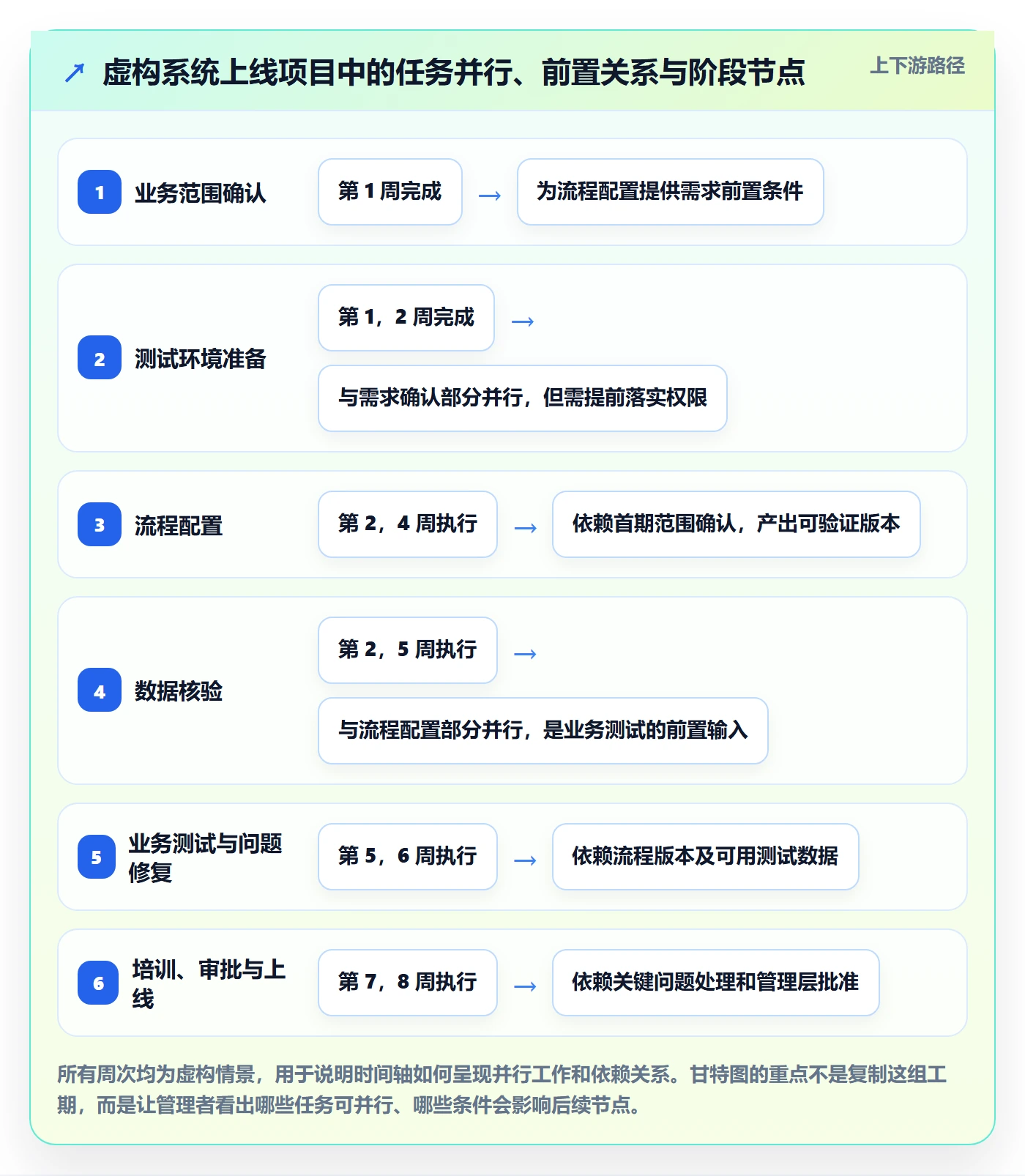

2. 用交付结果组织任务,而非简单按部门分栏
| 模拟任务 | 负责人 | 交付物 | 前置条件 | 示意安排 |
|---|---|---|---|---|
| 确认首期业务范围 | 业务负责人 | 经确认的需求清单 | 项目启动与关键用户参与 | 第 1 周 |
| 准备测试环境 | 技术负责人 | 可访问的测试环境 | 环境资源和权限申请 | 第 1,2 周 |
| 配置首期流程 | 实施负责人 | 可供业务验证的流程版本 | 需求清单确认 | 第 2,4 周 |
| 核验基础数据 | 数据负责人 | 通过核验的数据文件 | 业务部门提供数据 | 第 2,5 周,可与配置并行 |
| 业务测试与问题修复 | 业务和技术负责人 | 测试记录及待办问题清单 | 流程版本和测试数据可用 | 第 5,6 周 |
| 培训与上线审批 | 业务负责人 | 培训记录和上线决定 | 主要问题关闭、操作材料确认 | 第 7 周 |
| 首期上线与观察 | 项目负责人 | 上线确认和观察记录 | 审批通过、支持人员到位 | 第 8 周 |
这张模拟表里,数据核验与流程配置可以部分并行,但业务测试依赖可用版本和测试数据。管理者因此能看出:如果第 2 周业务部门没有提供数据,受到影响的不只是“数据核验”任务,还可能推迟第 5 周开始的测试。时间轴要呈现这种传导关系,才有助于提前安排替代方案。
3. 设定触发条件,让偏差能转化为行动
在案例中,管理者可以约定:若关键数据未按约定时间提供,项目负责人先确认缺失字段是否影响测试;若影响核心验收,则需要业务负责人决定补齐时间、缩小首期范围,或批准调整测试和上线安排。这里的关键不是设一个看似精确的风险阈值,而是明确谁根据什么事实作决定。
若只是把数据任务的结束日期顺延,后续测试日期却保持原样,时间轴会产生“计划上仍能按期、执行上却无法开始”的矛盾。管理者要检查被影响的后继任务,判断是否能并行、是否能使用样本数据,或者是否必须重新安排里程碑。
4. 看偏差时,分清进度落后与成果未验收
完成比例容易被过度简化。例如,某项任务自报完成百分之八十,并不代表还剩下百分之二十的同等工作量;最后阶段可能包含最复杂的验收、修复或批准。企业可按任务类型选择状态口径:有明确工作量的任务按完成工作量估算,交付成果明确的任务按验收节点判断,不确定性较高的任务则报告剩余工作和阻塞条件。
管理者不必把所有项目压成一个看似精确的总完成率。更重要的是看关键交付物是否通过验收、近期里程碑是否可信、尚未解决的阻塞会影响哪些任务。数字可以辅助沟通,但不能替代对任务状态的核实。

六、进度跟踪与流程优化:重点不是催更,而是处理偏差
1. 明确更新责任,不把维护工作推给一个人
任务负责人最接近工作事实,应报告已完成内容、剩余工作、当前预计和阻塞事项;项目协调者负责检查信息是否完整、依赖是否发生变化;管理者负责处理跨团队资源、范围和日期取舍。若所有更新都压给项目助理,数据可能看起来整齐,却未必能反映一线的真实情况。
更新规则要简单到团队可以持续执行。一次状态更新至少应该能回答:这项任务是否有可验证的进展、当前预计是否变化、是否需要其他人采取行动。若某个字段长期没人使用,先判断它是否真的支持决策,而不是不断增加填报要求。
2. 发现偏差时,先判断原因再决定改日期
任务延期可能来自多种原因:前置输入未交付、负责人被其他优先级占用、需求范围扩大、审批周期超出假设,或者工期估算偏差。不同原因对应的处理办法并不相同。资源冲突可能需要重新排序,范围变化可能需要分阶段交付,审批延误可能需要调整决策路径,估算偏差则值得留作后续校准。
我建议项目例会围绕“需要解决的偏差”组织,而不是逐项朗读所有任务状态。对于正常推进的任务,简要确认即可;把讨论时间留给即将影响里程碑的依赖、没有负责人处理的阻塞和需要管理层选择的方案。
3. 调整计划时,把影响范围一起带上
一个任务的结束日期改变后,要检查所有后继任务、人员安排和外部承诺。如果只是延长单项任务,却不更新依赖任务和受影响团队,其他人仍会按照旧日期准备资源。变更说明至少应包括调整原因、影响任务、最新预计、决策人和需要通知的对象。
当计划无法同时满足范围、资源和交付日期时,管理者需要明确取舍。常见选择包括缩小首期范围、增加资源、改变工作顺序或调整交付时间。仅要求团队“加快进度”并不是完整决策,因为它没有说明要牺牲什么、增加什么资源,以及风险由谁承担。
4. 复盘估算误差,逐步形成企业自己的参照
项目结束后,团队可以比较基准工期、最终实际工期与偏差原因。复盘不应停留在“以后注意”,而要具体检查哪些任务反复低估、哪些审批总是晚于计划、哪些交付标准在执行中才被补充。若同类项目持续出现相似偏差,这往往提示流程或估算模型需要调整。
没有必要一开始就建立复杂指标体系。对多数团队,先记录任务类别、预计与实际日期、延期原因、是否涉及依赖变更,已经能为下一轮排期提供参考。积累足够的内部记录后,再讨论是否计算按期完成率、里程碑偏差或不同任务类别的工期分布。
| 偏差现象 | 先核实什么 | 可选管理动作 | 不建议的做法 |
|---|---|---|---|
| 关键前置任务未完成 | 输入是否缺失、责任人是否明确 | 补充责任人与交付时间,评估替代路径 | 只催后续任务按旧日期开始 |
| 资源被多个项目争用 | 优先级、人员负载和可替代资源 | 调整顺序、协调资源或重设交付承诺 | 把超负荷工作当作个人执行问题 |
| 需求在执行中扩大 | 新增内容是否属于当前范围 | 评估增量、分期交付或正式调整范围 | 不改范围,只要求日期不变 |
| 任务估算持续偏短 | 工期假设、历史执行记录和验收工作量 | 修正估算方式并记录不确定条件 | 对所有任务统一增加固定比例 |

七、工具与组织规模:什么时候用表格,什么时候评估管理平台
1. 轻量表格适合简单且稳定的项目
任务数量较少、负责人集中、依赖关系简单、更新频率不高的项目,可以从电子表格开始。它的优点是上手快、格式容易调整,适合团队先验证任务字段和排期规则。限制也很明确:多人同时编辑、版本追踪、权限管理、跨项目资源协调和自动提醒,往往需要更多人工约束。
如果团队仍处在试点阶段,不必为了“显得专业”立即购买复杂工具。先用表格跑通一次完整闭环,观察哪些信息经常缺失、哪些更新需要重复催办、哪些任务关系容易出错,再据此判断工具要解决的具体问题。
2. 多团队协作增加后,评估共享数据和变更控制
当任务跨多个部门、依赖频繁改变、管理层需要查看不同层级的计划,或同一人员同时参与多个项目时,单一文件的维护成本可能上升。此时需要评估某项目管理平台能否把任务、责任、依赖、权限和变更记录放在同一协作环境中,而不是只看能否画出甘特图。
评估时建议用真实工作流做小范围验证:选择一个有跨部门依赖的项目,试着从任务拆分、基准批准、进度更新到偏差处理完整跑一遍。重点观察任务是否容易维护、不同角色能否看到适合自己的视图、变更能否追溯,以及管理报表是否来自同一套数据。
3. 中大型组织需要把工具能力与治理要求一起评估
对于中大型企业或 100 人以上组织,项目数量、协作边界和权限要求往往更复杂,工具评估除了甘特图展示,还要检查多项目视图、角色权限、数据治理、部署方式、迁移成本、集成能力与运维责任。单看功能清单容易忽略真正的落地成本:数据迁移谁负责,流程如何映射,旧系统与新平台并行多久,用户培训由谁组织。
以 PingCode 为例,企业在评估项目协作平台时,可以把私有化部署、Jira 平滑迁移能力以及面向中大型团队的适配情况列入验证清单。所谓平滑迁移不能只看能否导入任务,还应核验字段映射、附件和历史记录、权限关系、工作流规则及迁移后的验收责任。部署选项和能力范围也应以当前产品资料、合同约定和实际演示为准。
“国产替代”也不应只用产品来源作为判断标准。企业更需要比较业务流程覆盖度、数据存放要求、权限控制、迁移风险、团队使用成本和后续服务安排。若新平台不能承接关键工作流,或者迁移后历史数据不可追溯,即使功能页面看起来相似,也不代表替换成功。
4. 用情景测试比较工具,而不是只看功能演示
采购评估可以准备三类场景:一项简单的单团队项目、一项含外部依赖的跨部门项目,以及一项需要管理层查看多项目风险的组合场景。让供应商或内部试点团队使用同一组任务和规则完成演示,记录操作步骤、维护工作量、权限边界和异常处理方式,比较才有意义。
- 数据迁移:抽取一批有代表性的任务,核对字段、附件、历史状态和责任关系是否完整。
- 流程映射:将现有审批和状态流转放入新环境,检查是否需要改变业务规则。
- 权限验证:分别模拟项目成员、部门负责人和管理层,确认数据可见范围符合要求。
- 运维与部署:核实部署形式、升级安排、备份策略、服务支持和内部运维投入。
- 使用成本:把培训、数据清理、流程调整和并行运行成本计入评估,不只看许可费用。

八、按项目情况采取行动,并明确需要作出的取舍
1. 项目小、任务少:先把口径做对
若项目由一个小团队负责,任务关系简单,可以先用表格或现有轻量工具建立任务清单。优先补齐交付物、负责人、工作日历、依赖和状态定义,暂时不必追求自动化提醒或复杂报表。先验证团队是否能持续更新,比一次性建出精细图表更重要。
取舍上,可以接受部分操作由人工完成,以换取低成本和快速启动;但要明确单一数据维护责任人,并规定谁有权调整基准日期。若表格已出现多个互不一致的副本,继续增加颜色和公式并不能解决根本问题,应优先统一数据来源。
2. 项目跨部门、依赖较多:优先治理责任与协同规则
如果项目常因输入、审批或资源安排停滞,管理者应先梳理依赖链和升级路径,再考虑是否更换工具。对每个关键依赖明确提供方、接收方、最晚日期和逾期处理方式。重大里程碑前安排短周期检查,确保外部条件变化能够尽早进入计划。
这里的取舍是增加一些前期协调时间,换取执行过程中的可预见性。不要为了让时间轴显得紧凑,删掉审批和协作任务;也不要把所有部门工作都设置成必须依次完成,避免人为制造不必要的串行等待。
3. 项目变更多、风险高:保留多个日期视角
若需求调整频繁、技术或供应条件不确定,建议保留批准基准、当前预计和实际日期,并定期检查关键假设是否仍成立。管理层可以选择不同方案:保持范围但接受日期变化,保持日期但分阶段缩小交付范围,或者投入额外资源以降低部分延误风险。每种选择都应明确代价和受影响对象。
取舍上,不应追求一张“永远不变”的计划,也不应因环境变化就无痕改写原计划。保留变化记录可能增加维护工作,却能让团队分清合理适应与管理失控,并为后续估算提供可用依据。
4. 组织规模扩大:以试点验证治理和迁移风险
如果多个业务单元同时管理项目,且存在权限、部署、审计和历史系统迁移要求,建议从一个具有代表性的项目做试点。先定义任务字段、状态规则、权限边界和迁移验收标准,再安排数据导入与用户培训。试点结束后评估团队维护成本、信息完整度和管理决策效率,再决定是否扩大范围。
取舍上,集中统一有助于提高数据口径一致性,但统一流程也可能压缩不同团队的合理差异。管理者应识别哪些规则必须统一,例如基准与实际日期如何记录;哪些字段或视图可以按业务场景调整。平台治理不是把所有团队变成同一种工作方式,而是让关键管理信息可比较、可追溯。
5. 发布或评审甘特图前的检查清单
- 项目目标、首期范围和验收标准是否经过确认?
- 每项关键任务是否有负责人、交付物和明确的完成定义?
- 起止日期采用自然日还是工作日,工作日历是否统一?
- 关键前置任务、外部输入、审批节点和里程碑是否已标注?
- 基准计划、当前预计和实际日期是否分开记录?
- 谁更新任务状态、更新频率如何确定、谁处理阻塞是否明确?
- 计划变化时,后续任务、资源安排和协作团队是否同步评估?
- 当前工具是否适合项目规模、权限要求和团队维护能力?
如果其中多项无法回答,先不要急着增加图表细节或采购工具。回到任务定义、依赖确认和责任分配,把数据基础补齐,通常比重新设计一套漂亮的甘特图更能改善执行。

九、结语:时间轴的价值,在于让偏差变得可处理
1. 下一步先做一个小而完整的试点
甘特图不是项目按时交付的保证,而是一种让计划假设、任务关系和进度变化更容易被看见的管理方式。它的价值不在于日期条画得多精细,而在于团队能否在风险变成延期之前发现问题,并由有权限的人及时作出选择。
下一步可以选一个正在执行、范围相对清楚的项目,先补齐任务、负责人、交付物、工期口径、依赖和里程碑;确认一版基准计划,再运行两到三个更新周期。观察哪些信息最常缺失、哪些等待最常造成偏差、哪些调整需要跨部门决策,然后再决定是否需要更复杂的工具或更严格的流程。
最有效的企业时间轴,不是看起来最满的一张图,而是能清楚说明:下一项工作依赖什么、谁负责交付、偏差会影响哪里,以及管理者现在需要作出什么决定。
常见问题解答(FAQ)
1. 企业甘特图中的任务应该拆分到什么程度?
我在做项目计划时,常常不知道任务该拆多细:拆得太粗,进度看不出来;拆得太细,维护起来又很费劲。尤其是跨部门项目,我想知道怎样判断一项任务是否已经适合放进时间轴。
可用“是否有明确负责人、可检查的交付物和可判断的完成状态”作为拆分依据。若一项任务包含多个负责人、多个阶段成果,或无法在一次进度更新中准确说明完成情况,就应继续拆分;若拆分后只是重复记录、没有增加管理信息,则可以合并。
2. 甘特图时间轴应该按天、周还是月显示?
我做计划时发现,按天展示能看到细节,但项目一长就显得拥挤;按月展示又不容易安排近期工作。我想知道时间轴的刻度该根据什么来选。
按项目周期和管理决策频率选择:短期、任务变化快的执行计划可按天查看;周期较长的项目可用周或月展示整体进度,并另设近期细化视图。还要统一工作日历,明确日期按自然日还是工作日计算;涉及周末、节假日或轮班时,应按实际团队日历估算工期。
3. 甘特图里为什么要记录任务依赖和基准计划?
我以前只在表格里填了每项工作的开始和结束日期,后来前面的工作延期,后续安排却没有及时调整。我想知道只排日期为什么不够,以及怎样留下计划变更的依据。
日期只能展示计划区间,依赖关系才能说明哪些任务必须等待前项完成。制定计划时,应标出关键前置任务、审批节点和里程碑,并保存经确认的基准计划;之后调整日期时,记录变更原因、影响任务、责任人和确认时间,便于判断偏差来自哪里及其对交付的影响。
4. 甘特图多久更新一次,发现延期后该怎么处理?
我负责协调多个团队,项目状态变化比较频繁,但每天更新可能增加负担,更新太慢又会让时间轴失去参考价值。我想知道怎样设定更新节奏,以及看到任务延期时先做什么。
更新频率应匹配项目节奏和风险:变化快或临近关键节点时可更频繁检查,稳定阶段可按固定周会或阶段节点更新,并明确每项任务由谁提供状态。发现延期后,先确认实际完成情况和原因,再评估受影响的后续任务、交付日期及资源安排;调整计划后同步相关负责人,并保留原计划与当前预计日期,避免只改日期、不记录原因。
核心关键词
文章包含AI辅助创作:甘特图如何做好时间轴?企业管理者流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474908
读者评论
把基准计划、当前预计和实际进度分开记录很实用,否则延期后只改日期,确实很难判断问题出在哪里。
跨部门排期容易漏掉审批和外部输入的等待时间。把依赖节点及逾期后的升级责任写清楚,比单纯延长工期更有帮助。
任务拆分不宜只看数量,负责人、交付物和验收条件能否明确,才是判断颗粒度是否合适的关键。
文章提到工期按自然日还是工作日计算,这个细节常被忽略。跨地区协作时,统一工作日历能减少日期理解偏差。
状态颜色需要配合一致的定义和更新责任,否则图表颜色多了也不一定能反映真实风险。
