项目计划延期,往往不是因为甘特图画得不够漂亮,而是任务条只写了日期,没有说清交付物、责任人和前置条件。管理者看到一条横跨两周的长条,仍可能不知道它何时算完成、卡住后会影响谁。我的判断是:一条有管理价值的任务条,必须能回答“做什么、谁负责、何时交付、依赖什么、偏差后怎么办”这五个问题。

甘特图任务条教程:企业管理者实操方法,避坑指南

一、先讲结论:任务条不是彩色日历,而是可检查的承诺

1. 一条合格的任务条要说清五件事

甘特图把任务放到时间轴上,任务条通常用来表示某项工作的计划起止时间。不同工具支持显示的字段不完全相同,但从管理角度看,任务条不能只剩下一个名称和一段日期。它至少应关联任务负责人、预期交付物、开始与结束时间、必要的前置关系,以及当前状态。

我会用一个简单的问题检查任务条是否可用:如果负责人今天休假,另一位同事能否只看任务信息就知道下一步是什么?如果答案是否定的,问题通常不在甘特图界面,而在任务定义还没有达到可执行的程度。

字段 管理者要确认的问题 不完整时的后果
任务名称 能否看出要完成的动作或结果? “跟进项目”等描述无法验收
负责人 是否有一位对交付负责的人? 多人协作容易变成无人负责
交付物 怎样证明任务完成? 状态显示完成,结果却无法使用
计划日期 开始、结束时间是否有排期依据? 日期像承诺,实际只是拍脑袋
前置关系 哪些工作必须先完成? 后续任务按期开始,输入却尚未就绪
状态与预测 当前实际进展和最新预计是否可区分? 计划被反复改写,延期原因消失

2. 先分清任务条、里程碑和阶段

任务条表示一段需要投入工作的过程,里程碑表示一个关键检查点或结果节点,阶段则是对多项相关工作的归组。例如,“完成试产准备”可能是一个阶段;“校验设备参数”是任务;“试产评审通过”是里程碑。把三者混用,容易出现没有工期的节点被排成几天,或者一个阶段被当成单项任务却无人负责。

里程碑通常是一个时间点,不应伪装成持续数周的工作;任务条则要有可判断的开始、结束和完成条件。若一个阶段中包含多项交付物,把它拆成若干任务并保留阶段汇总,比用一条超长任务条覆盖所有工作更容易发现偏差。

3. 管理者先看可管理性,再看图表完整度

甘特图不是项目管理本身。它能呈现时间安排和任务关系,却不会自动解决资源冲突、决策等待、需求变更或责任不清。图表上每个字段都填满,不代表计划就可靠;真正重要的是信息能否支持团队采取下一步行动。

因此,我建议按“能否验收、能否负责、能否更新、能否据此决策”的顺序审图,而不是先争论颜色、泳道或显示密度。图做得简洁但能指出风险,比把所有任务都堆在一张图上更有价值。

一、先讲结论:任务条不是彩色日历,而是可检查的承诺

二、为什么任务条常常失真:从管理现场看问题

1. 计划表上的日期,常常不是工作真正开始的日期

在跨部门项目中,任务被排进日历,不等于执行条件已经满足。采购审批未完成、需求口径未确认、测试环境未开放,都会让任务条按时开始的假设失效。管理者只看日期,容易把“排期已到”误判为“工作已具备开工条件”。

我更愿意把任务条理解成一个附带前提的承诺:负责人在约定条件成立时,按计划完成约定结果。若前提不成立,首先要更新风险和预测,而不是简单要求执行者“把条往后拖”。

2. 企业项目里,信息断点比画图错误更常见

以设备改造项目为例,工程团队完成现场勘查后,设计人员才能冻结方案;采购需要依据冻结后的规格下单;到货后,施工团队才能安装;安装完毕后,质量团队才能验收。甘特图若只记录五个部门各自的任务,却没有标出交接条件,管理者看到的只是五条平行任务,实际却是一条有严格顺序的工作链。

此时最值得追问的不是“谁的任务落后了”,而是“哪个交付物没有按约定交给下游”。一旦交接结果可见,延误才有机会在影响最终节点之前被发现。

3. 计划更新方式会影响管理者看到的事实

如果每次延期都直接修改原计划日期,团队最终只会看到最新版本,难以回溯最初承诺和变更原因。若完全不更新,图表又会逐渐失去可信度。较稳妥的做法是保留批准过的基准计划,同时维护当前预测和实际完成情况;具体字段名称和功能取决于所用工具。

这不是为了追责,而是为了区分三件不同的事:最初怎样安排、现在预计怎样完成、实际何时完成。没有这种区分,管理者就很难判断偏差来自估算、资源、决策等待还是范围变化。

甘特图任务条教程:企业管理者实操方法,避坑指南

三、先把任务清单准备好,再开始画任务条

1. 从交付结果向下拆,不要从部门名称向下拆

拆任务时,我通常先写项目最终要交付什么,再向下追问“完成这个结果,必须有哪些可独立检查的产出”。例如,“上线准备”不是一个足够清楚的任务;它可能需要完成权限核对、数据校验、操作说明确认、试运行问题关闭等多个结果。

按部门拆分虽然容易分工,却可能让图表变成组织架构的投影:每个部门都有一条很长的条,但工作之间的输入输出没有对应起来。按交付物拆分更适合跨部门管理,因为团队可以讨论具体结果是否就绪,而不是围绕部门边界争论进度。

2. 用四个问题检查任务粒度

任务太粗,负责人难以判断进度;任务太细,更新负担会挤占执行时间。不存在适合所有项目的固定任务时长,我会用以下四个问题判断是否需要继续拆分:

  • 这项工作是否有明确、可检查的交付物?
  • 是否能指定一位对结果负责的负责人?
  • 如果其中一部分延期,管理者是否需要单独采取行动?
  • 任务的进展能否在项目例会或约定的更新周期内被可靠说明?

如果一项任务跨越多个明显不同的交付阶段,或者负责人只能用“差不多完成了”描述进展,就值得进一步拆分。反过来,如果拆出的子任务没有独立结果、没有独立责任,也不会触发不同的管理动作,就不必为了图表看起来精细而保留。

3. 给任务名称加上动作和结果

“市场部准备”“系统开发”“供应商跟进”都只是工作领域,不是清楚的任务。更可执行的写法是“确认试点客户名单并取得书面确认”“完成接口字段映射并通过联调”“提交交货计划并确认到货窗口”。名称不需要很长,但要能让团队辨认完成状态。

任务名称写清楚以后,再补充验收条件。例如,“完成接口联调”可以约定哪些关键场景通过、问题如何登记、由谁确认结果。验收条件不一定全部写进甘特图的可视名称里,可以放在任务详情或关联文档中,避免主视图过载。

4. 任务清单建议至少包含哪些列

字段 填写原则 示例写法
任务名称 动词加可见结果 完成试产设备参数复核
负责人 明确一位结果责任人,协作者另列 设备工程负责人
交付物 能被他人检查或确认 经签字确认的参数清单
计划开始与结束 说明日期依据和工作日历 以排定的工作日计
前置任务 记录真实的工作依赖 设备到场且安装完成
状态 用统一口径更新 未开始、进行中、受阻、已完成
当前预测 需要时记录最新预计日期 预计完成日期及变更原因

如果团队使用不同工具,也可以先在表格中统一这些字段,再导入或录入项目管理平台。重点不是工具里字段越多越专业,而是所有参与者能理解同一字段的含义,并按相同规则更新。

甘特图任务条教程:企业管理者实操方法,避坑指南

四、从清单到甘特图:任务条实操步骤

1. 先设定项目日历和管理边界

开始录入任务之前,先确认项目的计划起点、项目工作日历、非工作日和计划范围。若一个团队按工作日估工,另一个团队按自然日排期,任务条就可能看起来重叠或错位。跨地区团队还要留意不同地区的假期和工作安排。

其次,要明确这张图展示哪些内容。面向管理层的视图适合保留阶段、里程碑、关键依赖和高风险任务;团队执行视图可以展示更多责任人和具体交付物。不是所有任务都必须塞进同一张图,必要时可以按阶段、团队或时间范围拆分视图。

2. 按照清单录入任务并指定责任人

录入任务时,先按交付结果建立层级,再补齐任务名称、负责人、计划起止时间和交付物说明。负责人字段不要用一个部门名称代替个人责任;多人协作时,最好仍有一位对最终结果负责的人,协作者另行注明。

时间安排需要能说出依据。可以参考相似工作、团队产能、交付窗口、审批周期或供应商承诺,但要把估算和已确认的外部日期区分开。如果日期只是初步预估,不要让图表把它呈现成没有弹性的硬承诺。

3. 设置前置关系,不要仅靠目测安排先后

前置关系要表达“没有前项的结果,后项就不能合理开始”,而不是表达“这两项大致发生在同一阶段”。例如,评审必须在方案提交之后,采购必须在规格确认之后;但资料整理与培训材料准备可能可以并行,是否并行应由实际输入条件决定。

管理者应特别检查两种情况:图上完全没有依赖,导致关键交接隐形;以及几乎每项任务都被连成一条链,导致合理并行被人为阻断。依赖关系越多不代表计划越严谨,关键是每条关系都能解释工作上的必要条件。

4. 标出里程碑与关键检查点

里程碑适合标记需要作出判断的节点,例如需求冻结、试运行准入、阶段验收或正式发布批准。它应该对应一个明确决策或可核验结果,而不是简单把每周例会都做成里程碑。

如果里程碑需要负责人提交材料、完成测试或获得审批,就要把这些准备工作作为任务条安排在前面。否则图上虽然有一个醒目的节点,却没有任何工作为它提供输入,会议当天才发现条件不齐。

5. 检查重叠、空档和资源冲突

任务条重叠不一定是问题:不同人员可以并行工作,某些任务也能在部分输入准备完成后提前启动。但同一位关键负责人同时承担多项不可并行的工作,就可能形成资源冲突。管理者不能只看任务之间的依赖,还要看关键人员和关键设备是否被重复排期。

空档也需要解释。它可能是有意预留的缓冲,也可能是遗漏的交接工作。对于外部审批、供应链交付或验收等待,适当留出缓冲可能合理;但若缓冲没有负责人、没有触发条件,也没有风险说明,它就只是图上的一段空白。

6. 发布前做一次“反向走查”

很多团队只从项目开始日期往后看任务,容易忽略最终交付要求是否被前面的工作覆盖。我建议从最后一个关键里程碑反向检查:它需要哪些输入?这些输入由哪些任务产生?每个任务的负责人、时间和验收口径是否明确?

反向走查尤其适合发现“最后一天才验收”“审批时间没有排入计划”“培训发生在方案尚未冻结之前”等问题。它不替代团队评审,但能在会议前筛掉一批明显的逻辑断点。

四、从清单到甘特图:任务条实操步骤

五、贯穿示例:一次设备改造项目如何安排任务条

1. 先说明示例边界

下面的设备改造场景是为了演示任务拆分和排期逻辑而构造的情景模拟,并非某家企业的真实项目记录,也不代表所有设备改造项目都应采用相同工期。实际项目时间应由现场条件、供应商承诺、审批周期、施工窗口和团队产能共同决定。

假设项目目标是在计划窗口内完成一条生产设备的改造和验收。项目负责人先确认改造范围,再将工作拆成现场勘查、方案冻结、物料采购、安装施工、试运行和验收等交付阶段。各阶段再进一步拆成能指定责任人并检查结果的任务。

2. 示例任务清单

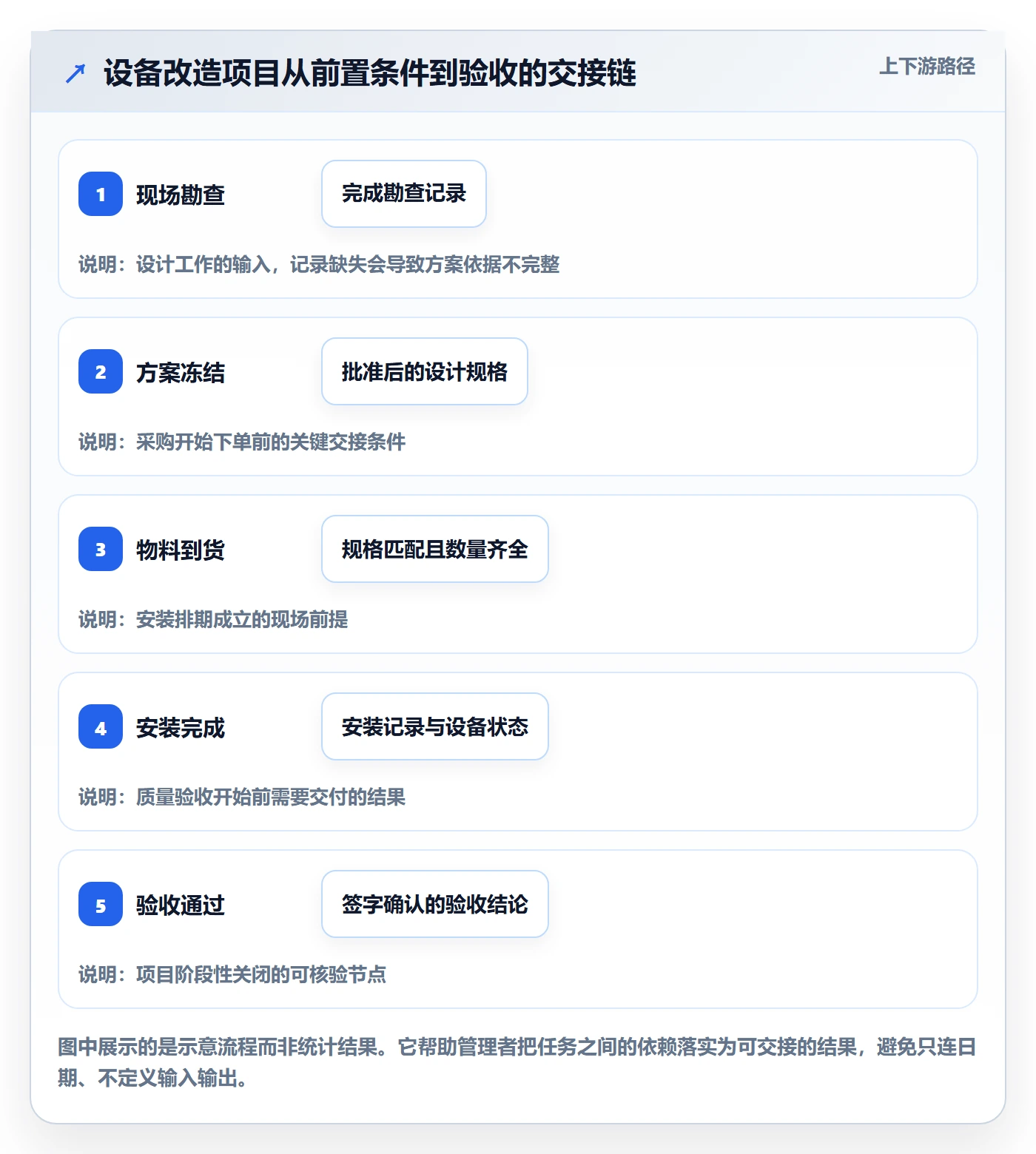

任务 负责人角色 交付物 前置条件 状态检查点
完成现场勘查 设备工程负责人 确认后的现场条件记录 项目范围已确认 关键尺寸、接口和限制项齐全
冻结改造方案 设计负责人 批准的设计规格 现场条件记录完成 相关部门完成评审
确认物料交期 采购负责人 规格、数量和交货窗口确认 设计规格冻结 供应商交期得到确认
完成安装施工 施工负责人 安装记录与设备状态确认 物料齐备、施工窗口获批 安装检查项通过
开展试运行 生产与设备联合负责人 试运行记录和问题清单 安装检查通过 约定场景运行结果可复核
完成验收 项目负责人 验收结论及遗留事项 试运行问题达到关闭条件 验收结论获相关负责人确认

3. 用情景数据观察计划如何变化

下表用“原计划工作日”展示一组示意排期。假设“物料交付”比原预计晚两个工作日,项目负责人不能只将“安装施工”往后拖两天;还需要确认施工窗口是否仍有效、试运行能否并行准备、验收节点是否受影响,以及是否需要调整资源。

任务 原计划工期(工作日) 依赖关系 延期时优先核对
现场勘查 2 项目范围确认 勘查资料是否完整、现场是否可进入
方案冻结 3 现场勘查完成 评审人是否齐全、未决事项是否阻碍冻结
物料交付 按供应商确认窗口安排 方案冻结 延误物料是否属于安装关键件
安装施工 2 物料齐备、窗口获批 窗口能否调整、施工队伍是否可重新协调
试运行 2 安装检查通过 能否提前准备记录、测试人员是否可用
验收 1 试运行达到约定条件 验收标准是否事先确认、遗留项如何处理

这些工期只是用于演示排期思路的模拟值,不能当作行业标准。实际估算时,我会要求负责人解释工期由哪些工作组成,必要时把等待时间与实际作业时间分开;如果工期主要取决于外部交付或审批,就将其标记为外部约束,而不是误认为团队可以直接加人压缩。

4. 延期时按影响链处理,而不是只移动颜色条

假设物料交付晚了两个工作日,第一步是确认受影响的具体物料及其是否位于关键路径。若它是安装不可缺少的部件,施工开始时间可能要调整;若它只影响非关键功能,团队可以讨论分段安装或调整试运行范围,但必须确认安全、质量和验收要求允许这样做。

第二步是更新当前预测,并保留原先批准的日期和变更原因。第三步是明确决策:是否重排施工窗口、是否调整资源、是否接受里程碑变化。最后通知所有受影响的负责人,而不是只更新图表。任务条发生变化后,管理动作也必须发生;否则图表只是把坏消息画得更整齐。

甘特图任务条教程:企业管理者实操方法,避坑指南

六、管理者如何用任务条开会、跟进和调整计划

1. 例会前先筛风险,不要逐条朗读图表

项目例会如果从第一条任务念到最后一条,会议很容易变成状态播报。会前可以先筛出即将开始但前置条件未满足、已经逾期、预测时间发生变化、依赖关键资源或影响里程碑的任务。会上重点讨论这些事项的原因、决策和责任人。

对于正常推进的任务,负责人只需按约定更新状态;对于异常任务,至少讲清楚偏差事实、影响范围、需要的决策和下一次检查时间。这样会议讨论的是行动,而不是把任务条上的颜色逐一解释一遍。

2. 更新频率应跟风险和变化速度匹配

并非所有项目都需要每天更新。变化较慢、交接少的工作可以按周检查;涉及现场施工、外部交付或紧密串联任务时,关键阶段可能需要更频繁地确认。频率太低会让风险暴露过晚,频率太高则会增加维护负担,让团队把时间花在报状态上。

更稳妥的做法是为关键任务设定“事件触发”的更新规则:例如供应商确认交期、审批结果发生变化、关键测试失败、任务交付物被退回时,责任人需要及时更新。普通状态则按团队约定的节奏统一维护。

3. 区分完成百分比与可验证进展

“完成了80%”听起来具体,未必能帮助管理。复杂任务的完成比例常常是主观估计,且最后一部分可能包含最难的集成、审批或验收工作。与其只问百分比,不如让负责人说明已完成的交付物、剩余工作、阻塞条件和下一项可检查结果。

对于确实适合用百分比的任务,团队应约定计算口径。例如按已完成且验收通过的工作包计,而不是按投入时间或个人感觉计。若不同负责人使用不同口径,图表上的进度看起来可以比较,实际上却不可比。

4. 变更计划前先问四个问题

  • 发生变化的是任务范围、资源条件、外部依赖,还是原先估算不准确?
  • 变化影响哪些后续任务和里程碑,哪些工作仍可并行?
  • 调整日期会不会影响质量、安全、审批或交付承诺?
  • 谁有权批准新计划,哪些相关人员需要收到变更信息?

回答这些问题后再调整任务条,可以减少“拖动日期就算处理完成”的假动作。若团队决定缩短工期,还应说明采用什么方式,例如增加资源、减少范围、提前准备或改变顺序,并记录相应代价。

六、管理者如何用任务条开会、跟进和调整计划

七、最容易踩的八个坑,以及对应修正方法

1. 只写任务名,不定义完成标准

“准备资料”“完成开发”“跟进供应商”都无法证明结果是否交付。修正方式是为关键任务补充验收条件或交付物,并确保下游接收方知道何时可以使用。

2. 把部门当作负责人

“由运营部负责”仍然没有明确谁要推动结果。建议指定一位对交付负责的个人,同时保留协作者和审批人信息。责任清楚不等于所有工作由一个人完成,而是出现偏差时有人组织处理。

3. 任务粒度过大,直到临近结束才发现偏差

一个任务横跨多个阶段,却只有一个开始和结束日期,管理者无法判断问题发生在哪一步。可以按独立交付物和决策节点拆分,但不必把每次沟通、每个小动作都建成任务。

4. 任务拆得过碎,更新本身变成工作

若每条任务都没有独立结果,负责人还要花大量时间维护状态,图表就会从管理工具变成录入负担。应合并那些不会改变责任、风险判断或管理动作的细碎事项,并在试运行后检查维护成本。

5. 只画日期,不记录必要依赖

平行排列的任务条容易让人误以为工作可以同时启动。修正时,先确认任务之间是否存在真实输入依赖,再只为必要关系设置连接。没有依赖并不意味着可以随意并行,依赖关系也不应为了“看起来专业”而遍布全图。

6. 延期后直接改原日期

这样做会抹掉最初计划,团队失去回顾估算误差和变更影响的依据。建议保留基准计划,单独更新当前预测和实际完成日期,并记录发生变化的原因。若工具不支持基准计划,可通过版本快照或变更记录保留历史。

7. 把进度百分比当成完成证据

百分比需要统一口径,否则不同任务之间无法横向比较。对于不适合量化的工作,使用清晰的状态、完成证据和剩余工作说明,往往比一个看似精确的百分比更可信。

8. 计划做完后不再维护

项目执行过程中,外部条件和任务范围都会变化。没人负责更新的甘特图,过一段时间就会成为旧信息的展示板。建立明确的更新时间、异常触发规则和更新责任人,比频繁要求全员“记得维护”有效得多。

甘特图任务条教程:企业管理者实操方法,避坑指南

八、不同项目情境下,管理者该怎么取舍

1. 需求相对稳定、交付顺序明确的项目

这类项目适合较完整地使用任务依赖、里程碑和基准计划。管理重点是检查交接条件、关键路径和资源安排。只要任务定义和前置关系可靠,甘特图能帮助团队统一时间预期并及时发现下游影响。

但“需求稳定”不等于项目完全没有变化。仍要为审批等待、外部交付和质量问题设置风险检查,不要把所有缓冲都隐藏在任务工期里。明确缓冲的用途,管理者才能判断它是被合理消耗,还是计划已经超出可控范围。

2. 需求频繁变化、探索性较强的项目

如果工作内容会随着试验和用户反馈不断重排,过度细化远期任务容易制造虚假的确定性。可以把近期工作排到可执行粒度,把远期安排保持在阶段或目标层级,并在决策节点后滚动更新。

这时甘特图适合呈现关键窗口、依赖和交付节点,不宜把每一项尚未确认的工作都标成固定日期。管理者应把“已承诺的近期安排”和“待验证的远期假设”区分显示,避免团队把探索计划误认为刚性承诺。

3. 多团队并行、外部依赖较多的项目

这类项目需要更清楚地标记交付方、接收方、交付物和确认时间。外部供应商、审批部门或客户输入可能不在项目负责人的直接控制范围内,因此除了排期,还要有风险联系人、最晚确认时间和替代方案。

若跨团队任务太多,不要把所有详细信息压进一张全景图。可以保留管理层查看的关键节点图,再为各团队维护执行层任务视图。视图分层能降低阅读负担,但责任、日期和状态口径必须保持一致。

4. 资源紧张、关键人员被多个项目共享

任务依赖只说明工作顺序,不会自动发现某位专家在同一时间被安排到三个项目。资源紧张时,应额外审查关键人员的并行任务、不可替代技能和可调整窗口,并确认优先级由谁裁决。

这种情况下,试图在所有项目上都维持原定日期,通常会让团队不断切换任务,表面上每项都有进度,实际交付却都变慢。管理者需要在范围、优先级、人员投入和日期之间作出明确取舍,而不是让一线负责人自行承担冲突。

5. 选择不同管理方式时的取舍

管理方式 更适合的情况 主要收益 需要接受的代价
详细任务排期 顺序清楚、范围稳定、交付可预测 便于追踪依赖和阶段偏差 需要投入较多计划和维护时间
阶段级滚动计划 远期不确定、近期工作相对明确 减少对未验证工作的虚假精确 远期资源和日期可见度较低
关键节点视图 管理层需要快速了解交付风险 重点突出,便于决策沟通 无法代替团队执行层排期
分层视图 多团队、多阶段、任务数量较大 不同角色看到所需信息 需要统一数据口径和更新责任
八、不同项目情境下,管理者该怎么取舍

九、发布计划前的检查清单与下一步行动

1. 计划发布前检查六项

  • 关键任务是否有清楚的交付物和可检查的完成条件?
  • 每项关键结果是否有明确负责人,协作者是否另行说明?
  • 日期依据是否清楚,工作日历和非工作日是否一致?
  • 前置关系是否对应真实输入条件,而非单纯的先后排列?
  • 是否区分了基准计划、当前预测和实际完成情况?
  • 异常发生后由谁更新、谁决策、多久同步一次是否明确?

2. 先用一个小范围项目验证规则

如果团队过去没有稳定使用甘特图的习惯,不必一开始就把所有项目搬进来。选一个范围清楚、参与团队有限、能观察到完整交付过程的项目,先试行任务字段、状态口径、依赖规则和更新节奏。项目结束后复盘哪些信息真正帮助团队提前采取行动,哪些字段只是增加录入。

试行阶段可以记录三个观察值:计划日期变更次数、因前置条件未满足导致的等待次数、负责人维护状态所花的时间。这些数据不是用来制造一个好看的效率百分比,而是帮助管理者判断计划规则是否降低了沟通盲区,还是只增加了管理成本。

3. 管理者下一步应该做什么

拿出当前项目里最长、最含糊或最容易延期的一条任务,要求负责人补充交付物、完成条件、前置输入和最新预测。若补充后发现任务包含多个独立结果,就拆分;若拆分后每项都没有独立管理价值,就合并。随后检查它的上下游任务是否能基于实际结果交接。

这一步比立刻换模板、改颜色或增加更多字段更重要。甘特图任务条的价值不在于精确描绘未来,而在于让团队更早看见假设、责任和偏差,并据此作出调整。一张可用的计划图,不是把所有事项都排进时间轴,而是让管理者知道什么时候该追问、谁需要协同、哪些承诺必须重新评估。

常见问题解答(FAQ)

1. 甘特图任务条应该拆分到什么粒度?

我做项目计划时,经常拿不准一项工作应该写成一个大任务,还是拆成多个小任务。任务太粗看不出谁该做什么,拆得太细又担心后续维护费时。

按“有明确负责人、可交付结果、能检查完成状态”来拆分。比如“完成设备改造”过于笼统,可以拆成“确认改造方案”“采购关键部件”“安装设备”“完成试运行”;如果一项任务无法独立分配或验收,通常还需要进一步拆分。不要为了统一而强行规定每项任务必须持续几天。

2. 甘特图任务条的开始时间、结束时间和依赖关系怎么设置?

我排计划时会遇到任务日期看起来都合理,但实际执行时前一项工作还没完成,后一项就已经开始了。我想知道应该先填日期,还是先梳理任务之间的先后关系。

先确认交付顺序和必要的前置条件,再估算任务工期并安排日期。为每项任务记录计划开始与结束时间,并将确实需要等待前项完成的任务设为依赖;并行工作则不必人为串联。排完后检查日期冲突、无依据的空档,以及前置任务延期是否会影响后续关键节点。

3. 管理者如何用甘特图任务条跟踪实际进度?

我负责项目例会时,常看到任务条显示了完成比例,却不确定它代表实际完成情况还是原计划进度。项目延期后,团队也容易只移动日期,没有说明后续交付会受到什么影响。

分别记录原计划、实际进展和最新预测,不要用一个进度百分比混为一谈。更新时逐项确认已完成的交付物、剩余工作和预计完成日期;发现延期后,先检查受影响的后续任务与里程碑,再确定是否调整计划,并同步责任人和相关团队。若工具支持保存基准计划,可保留原计划用于比较。

4. 怎样避免甘特图任务条变成画完就不更新的摆设?

我曾经花不少时间把任务排进时间轴,但项目启动后,大家还是靠聊天询问进度,图表很快就和实际情况脱节。我想知道怎样安排更新,才能既保持信息有用,又不让团队陷入重复填报。

明确每项任务由谁更新、何时更新,以及更新哪些信息;可按项目节奏约定例会前更新,或在关键节点完成、延期和范围变化时及时维护。定期检查逾期任务、即将开始的任务和缺少负责人的任务;如果某项信息长期没有被用于协调或决策,就考虑简化记录,而不是继续增加填报字段。

核心关键词

读者评论

李
李可欣

把交付物和验收条件关联到任务条,比单看起止日期更容易判断任务是否真正完成。

戴
戴梦琪

保留基准计划、当前预测和实际完成时间,有助于区分原始安排与后续变更。

陶
陶安琪

前置关系应对应真实的交接条件,依赖连得过多也可能限制本可并行的工作。

杜
杜知夏

文中把任务粒度图表说明为情景模拟,这一点比较严谨;实际更新成本仍需团队试行验证。

韦
韦知夏

发布前从最终里程碑反向检查输入和责任人,能帮助发现审批、资源冲突等排期遗漏。

文章包含AI辅助创作:甘特图任务条教程:企业管理者实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474789

赞 (0)
飞飞飞飞
计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板
上一篇 45分钟前
甘特图流程与规范:企业管理者甘特图实操方法关键指标
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
