计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板

计划时间实操方法:企业管理者提升甘特图效率的实操方法与模板

不少项目的甘特图看起来任务齐全、日期明确,真正执行时却仍然延期:设计等审批,开发等需求,测试等环境,管理者最后只能在会议上逐行问“现在到哪了”。我做计划评审时,通常先不看横条画得是否整齐,而是追问三件事:每个任务交付什么、它依赖谁、发生偏差后谁来更新。甘特图的效率不取决于画图速度,而取决于它能不能帮助团队提前看见依赖、识别风险并作出调整。

一、先讲结论:把甘特图从“日期表”变成“决策工具”

1. 一张可执行的甘特图必须回答四个问题

对管理者来说,甘特图不是项目计划的全部,而是把任务、时间和协作关系放在同一视图中的一种表达。它至少要让团队看清:要交付什么、由谁负责、任务之间有什么前后关系,以及出现偏差后下一步怎样处理。

如果图上只有任务名称和起止日期,它更像一张日历。如果再补上负责人、前置任务、里程碑、计划基线、当前预测和风险处理人,它才具备项目跟踪的基础。日期提供的是承诺,依赖关系提供的是解释,更新规则提供的是控制。

2. 提效不等于增加更多字段

我不建议一开始就把所有项目管理字段堆进模板。字段越多,填写与维护成本越高;如果没有人根据字段作出决策,复杂表格只会让团队更不愿更新。优先保留能支持安排、预警和决策的字段,再根据实际管理问题增加信息。

对多数跨团队项目,起步字段可以控制在十项左右:任务编号、任务名称、负责人、开始日期、结束日期、工期、前置任务、里程碑、当前状态、风险备注。若项目需要严格追踪变更,再增加原计划日期、最新预测日期和变更原因。

3. 用“可执行”而不是“完整”衡量计划质量

计划没有必要提前写到每个微小动作。真正要紧的是:近期任务有足够细节可以直接执行,远期任务能看见交付物、依赖和大致时间范围。随着信息变得明确,再滚动细化后续工作,比假装一开始就知道所有日期更可靠。

下图是一个用于说明规划思路的情景模拟,不是行业统计。它比较同一份项目计划从“仅有日期”到“补充责任、依赖与变更规则”之后,管理者可直接判断的信息项有多少。评估时,关注是否具备这些信息,比关注图表配色更有用。

计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板

二、背景与真实场景:为什么任务排满了,项目仍然会延期

1. 计划表上的空白,不一定代表团队有空

跨部门项目里,负责人往往同时承担多个项目。某项任务在甘特图上排了五天,不代表负责人能连续投入五天;期间可能夹着日常工作、审批会议、线上支持和其他项目的紧急事项。如果只按日历天数排期,不核对实际可投入时间,计划从发布那一刻起就可能偏离现实。

同样,任务之间的等待时间也常常被低估。需求评审结束后,未必当天就能开始设计;设计提交后,审批人也未必立即反馈。等待不是图表之外的“意外”,而是排期时需要确认的约束。管理者至少要问清楚审批由谁完成、通常多久反馈,以及逾期时怎样升级。

2. 进度百分比不一定能说明风险

“整体完成了80%”听起来令人安心,但如果剩下的20%包含上线审批、数据迁移或关键客户验收,项目风险可能仍然很高。百分比通常把工作量进度压缩成一个数字,却没有说明尚未交付的内容是否处于关键路径上。

我更愿意同时查看三个信号:已验收的交付物、尚未关闭的关键依赖、关键节点的最新预测日期。它们分别回答“做完了什么”“还卡在哪里”“按当前信息会何时完成”。管理者不需要把所有细节都放进例会,但需要确保这些信号可追踪。

3. 计划要反映现实约束,而不是管理者的愿望

例如新品上线前,市场团队希望提前准备宣传内容,产品团队仍在确认功能范围,供应团队等待物料规格。如果甘特图只根据目标发布日期倒推日期,却没有把范围确认、审批和供应商交付列为前置任务,视觉上可能十分紧凑,执行上却没有可行路径。

下面的情景模拟展示一项计划从“列出任务”到“具备跟踪条件”的信息补齐过程。这里的百分比是示意检查结果,实际团队可以用自己的项目抽样复核,不应直接当作行业基准。

计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板

三、常见误区:看起来很忙的甘特图,为什么不一定有用

1. 把大目标直接写成一个任务

“完成系统上线”“做好市场推广”不是可直接跟踪的任务,它们把多个交付物和责任人藏在一句话里。负责人无法判断今天要完成什么,管理者也无法定位延期发生在哪个环节。

更好的做法是从验收结果向下拆分。例如“完成上线”可以拆为发布范围确认、测试通过、上线审批、生产环境检查、发布执行和上线后验证。拆解不需要无限细化,但至少要让负责人能说明交付物、完成条件和下一位接手人。

2. 把任务工期当作经过验证的事实

“开发需要五天”可能只是团队成员的初步估计,不一定包含评审、等待、返工和验收。估算时要说清楚它代表连续工作日、累计人日,还是从启动到交付的经过时间。三者含义不同,直接混用很容易把日期排得过于乐观。

遇到不熟悉的工作,我会把估算拆成范围而不是伪装成精确数字。例如先记录“约3至5个工作日,取决于接口确认”,再把接口确认设置为需要跟进的前置条件。等条件明确后,再更新预测日期。

3. 所有任务都按顺序排,或者都假设可以并行

全串行会拉长整体周期,全并行则可能忽略资源冲突和真实依赖。设计和供应准备有时可以并行,但前提是供应规格已足够稳定;测试用例可以提前准备,但完整验证仍可能要等功能版本。

判断能否并行,不能只看任务名称是否不同,还要确认输入是否已经具备、是否争用同一位负责人、提前开工产生的返工成本是否可接受。可以并行的任务,是条件允许且并行收益大于协调成本的任务。

4. 只更新完成百分比,不更新日期和交付物

任务从60%变成80%,并不自动说明结束日期没有变化。如果剩余工作依赖外部审批,预测完成时间可能已经推迟。更新时应先确认实际完成的交付物,再核对剩余工作、阻塞事项和新的预计完成日期,避免用百分比掩盖风险。

5. 把进度会开成逐行读表会

甘特图的作用不是让所有人轮流念一遍每项任务。例会应优先讨论偏离计划的事项、跨团队依赖、需要管理者决策的资源冲突和可能影响里程碑的风险。状态稳定的任务可以异步更新,把会议时间留给需要协作的工作。

下表把常见表象和背后的计划问题对应起来。判断时不要急着换软件或改颜色,先识别问题究竟来自任务拆分、依赖遗漏、估算依据,还是维护责任不清。

表面现象 可能的根因 优先检查 建议动作
多数任务都显示进行中 任务范围过大,完成条件不清楚 交付物是否能验收,任务是否需要拆分 把模糊任务拆成可验收的阶段成果
某个节点反复推迟 审批、外部交付或前置条件没有入表 等待方、承诺日期和逾期升级路径 将关键等待显性化,设置责任人与预测日期
每周都要重新改大量日期 计划没有基线,或估算假设未记录 原计划、最新预测和变更原因是否分开 保留原始承诺,单独维护最新预测并记录原因
管理者看不出哪些延期重要 没有标明里程碑与依赖影响 延期是否影响后续任务和最终交付 从关键里程碑和受影响任务开始分析
团队不愿意更新计划 字段过多、更新责任不明确或更新没有用途 哪些信息真正支持决策,谁在何时更新 精简字段,设定更新规则并让数据进入实际决策
三、常见误区:看起来很忙的甘特图,为什么不一定有用

四、专业判断逻辑:从目标到时间轴,按顺序做计划

1. 先明确范围、交付物和完成标准

排日期之前,先写清项目边界:最终要交付什么、哪些内容不在本次范围内、谁有权验收、验收依据是什么。范围不清时,团队会把不同理解塞进同一个任务,后续日期变化也难以判断是执行偏差还是需求变化。

一个实用的检查方式是把目标改写成可以检查的交付物。例如,不只写“准备上线”,而是明确“发布范围经负责人确认,关键测试通过,生产环境检查完成,发布后验证通过”。这并不要求每个项目都制定复杂文档,而是让团队对“完成”有一致理解。

2. 从交付物拆任务,再定义责任人

先列出交付物,再找出交付物形成前必须发生的工作。每个任务最好只有一个最终负责者;参与者可以有多位,但不能把“大家共同负责”当作明确责任。负责人不一定亲手完成全部工作,但要负责跟进输入、协调阻塞和报告预测。

拆分到什么程度合适?我通常用两个问题判断:这项工作能否估算工期?发生偏差时,能否清楚指出是哪一个环节出了问题?如果两个问题都答不上来,任务通常太粗;如果拆到每个短暂动作都要维护,通常又过细。

3. 明确依赖,再确定哪些工作可以并行

先把前置关系画出来,再安排日期。对于每条依赖,至少确认前置任务的交付物、接收方和可用时间。标记“等反馈”“待审批”还不够,还要写明由谁推进、什么日期前需要结果,以及延迟后影响哪些任务。

可以并行的工作需要满足两个条件:所需输入已稳定,团队资源允许。如果同一个关键人员同时负责三项标为并行的任务,日历上的并行不等于执行上的并行。此时应重新安排资源或接受任务之间的实际顺序。

4. 估算工期时说明依据和不确定性

管理者可以要求工期估算回答三个问题:估算依据是什么、是否包含等待时间、最大的未知因素是什么。熟悉且重复的工作,可以参考历史任务;首次尝试的工作,可以先用区间估算,并在获得新信息后收窄范围。

日历跨度和实际投入也要分开。例如某工作预计需要三个工作日,但负责人只能隔天投入一部分时间,那么任务的日历跨度可能超过三天。不要把“3人日”直接当成“3个日历日”,也不要假设多安排几个人就必然能等比例缩短工期。

5. 标出里程碑和关键路径上的工作

里程碑是需要确认或验收的关键节点,通常不应只作为一个普通任务名称放在时间轴上。它应有明确日期、验收人和通过条件。关键路径相关任务的延误更可能影响最终日期,因此管理者应优先关注它们的前置状态和资源安排。

这里不必为了术语而强行计算复杂网络图。对于中小型项目,先把“任何一项延迟都会推迟哪个重要节点”画清楚,就能避免把注意力平均分散到所有任务上。项目复杂、依赖密集时,再采用更正式的关键路径分析。

6. 维护原计划、最新预测和实际结果

计划发布后,建议把初始承诺作为基线保存,不要每次延期就覆盖原日期。最新预测反映团队此刻对未来的判断,实际日期记录事情最终何时发生,三者用途不同。

保留这三种日期,管理者才能区分“最初估算偏差”“中途发生变更”和“执行期间的等待”。如果只留当前日期,复盘时很难判断是估算方式需要改进,还是项目范围、资源或外部条件发生了变化。

7. 按异常程度设置更新和升级规则

不用要求每个任务每天都更新。可以按项目节奏设定例行更新,同时规定发生哪些情况时必须立即报告,例如关键里程碑预测变化、前置交付逾期、负责人无法按时投入、范围变更影响验收。

升级不是为了追责,而是为了留出可行动的时间。若风险只在例会当天才被发现,团队可能已经失去协调资源、调整顺序或与相关方重新确认范围的窗口。

四、专业判断逻辑:从目标到时间轴,按顺序做计划

五、具体案例:用一项新品上线计划演示排期与变更

1. 示例设定和使用边界

下面以一项虚构的新品上线准备工作说明填写方式。所有工期和日期均为教学用情景模拟,不是企业实测数据或行业标准。假设团队以工作日排期,项目从第1个工作日启动,最终目标是在第24个工作日完成上线。

示例重点不是让读者照抄工期,而是观察任务如何拆分、并行条件如何写明、延期后怎样更新预测。真实项目应结合负责人可投入时间、审批周期、供应条件和历史交付记录重新估算。

2. 先写清任务、交付物和依赖

编号 任务 负责人角色 示例工期 前置条件 验收结果
T1 确认上线范围与验收口径 产品负责人 2个工作日 项目启动 范围清单经相关负责人确认
T2 完成设计并通过评审 设计负责人 4个工作日 T1 设计稿与评审结论确认
T3 确认供应规格与物料交付 供应负责人 8个工作日 T1中的规格信息 物料到货并完成检查
T4 完成产品开发 开发负责人 8个工作日 T2 候选版本具备测试条件
T5 准备上线内容 市场负责人 5个工作日 T2及已确认的产品信息 上线内容完成校对和审批
T6 联调与上线前测试 测试负责人 4个工作日 T3、T4及测试环境就绪 关键问题关闭,测试结论可追溯
T7 完成发布检查与上线准备 项目负责人 2个工作日 T5、T6 发布清单与回退安排确认
T8 上线与结果验证 业务负责人 1个工作日 T7 上线结果通过约定的验证

这张表没有把“工作天数”自动等同于日历跨度。排期负责人仍需核实人员投入、环境准备、供应商交付日期和审批等待时间。比如T3的八个工作日是估算值,若供应商确认需要更长的实际交付周期,就应以最新确认信息调整预测,而不是为了守住原日期而保留不真实的数字。

3. 检查并行条件,不要只看日期是否重叠

示例中,T3供应准备和T2设计评审可以部分并行,但前提是供应规格已经足够稳定;T4开发和T5内容准备也可能并行,但市场内容依赖已确认的产品信息。若这些输入尚未明确,过早并行可能制造返工,而不是缩短周期。

排期时可以为每一组并行任务补一句假设。例如“供应准备可在设计评审期间启动,若评审改变关键规格,则重新确认物料”;这句话能让团队提前看见并行的收益与代价,也能避免有人把日期重叠误解为前置条件已经消失。

4. 模拟供应延期,展示如何调整而不是改色

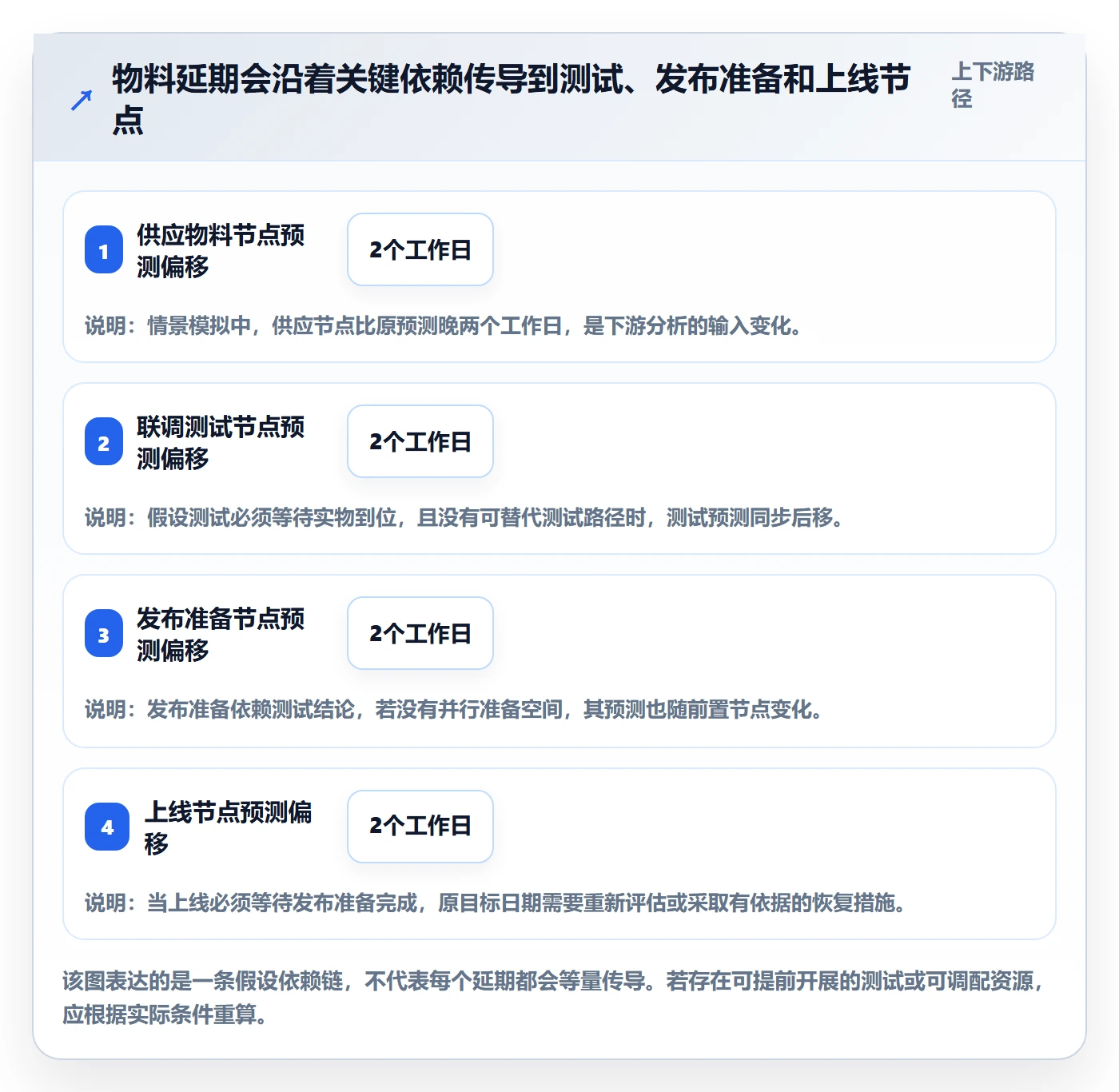

假设项目第12个工作日发现物料比原预测晚两个工作日到达。第一步不是把所有后续横条统一向右拖,而是核对T6的测试是否必须等待实物、是否能先用其他条件完成部分检查、是否存在可替代物料,以及负责人能否投入调整后的测试窗口。

如果关键测试必须等实物,T6开始日期就应依赖T3的最新到货预测。T7和T8随之重新预测,同时保留第24个工作日这一原目标作为基线。项目负责人随后要向相关负责人说明:哪些节点已变化、变化依据是什么、哪些任务不受影响、是否需要重新确认上线范围或目标日期。

当变更发生时,建议至少记录变更日期、变更事项、影响任务、最新预测、决策人和跟进人。这样做的目的不是增加文书工作,而是防止同一问题在不同会议里被重复解释,也避免团队误把旧日期当作当前承诺。

下图里的延误天数仅用于演示“前置节点怎样传导到下游”,不是这类项目的实际平均值。项目负责人应按真实依赖关系判断传播范围,不能默认所有后续任务都受到同等影响。

计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板

5. 用基线与预测的对照支持管理决策

若日期变化已经影响关键目标,管理者需要在范围、资源、风险和日期之间作选择,而不是只要求团队“加快一点”。例如,能否先交付核心功能、能否借调熟悉测试环境的人员、能否改变上线顺序,都要评估对质量和后续维护的影响。

管理者也要分清“恢复计划”和“压缩日期”。恢复计划会解释具体动作,例如拆分测试批次、提前准备发布材料或调整审批顺序;单纯把结束日期往前改,不会让工作量和依赖自动消失。

六、不同团队、不同阶段的行动建议

1. 小团队、单项目:先用轻量表格跑通规则

如果项目只有少量任务、成员沟通直接、依赖关系简单,不必先搭复杂系统。使用表格列出任务、负责人、前置条件、计划日期、最新预测和风险,就足以开始。关键是由谁更新、何时更新、发生何种变化必须报告。

小团队的主要风险通常不是缺少功能,而是计划没人维护。可以先约定每周一次集中更新,关键依赖发生变化时即时同步。若团队发现相同字段反复遗漏,再调整模板,不要为了“专业”一开始就建立沉重流程。

2. 多部门协作:把接口和决策权写进计划

跨部门项目常见的阻塞并非任务本身,而是输入、审批和责任交接。每个关键交接都应写明提供方、接收方、交付物、期望日期和验收人。对于审批任务,还要确认谁能作出决定,以及审批延迟时由谁协调。

如果多个团队各自维护计划,可以指定一个统一的项目协调人负责核对里程碑和跨团队依赖。协调人不必代替各团队更新所有任务,但需要能把不同计划中的关键节点对应起来,及时发现日期冲突和责任空档。

3. 高不确定项目:用滚动计划代替过早承诺

当需求、技术路径或外部条件仍不稳定时,远期日期往往只是暂时假设。可以把近期工作排到可执行层级,把远期工作保留为阶段目标和时间范围;等关键假设验证后,再补充任务明细与日期。

滚动计划不是不做计划,而是把精度放在信息已经足够的地方。对不确定事项,明确验证任务、负责人、完成期限和决策门槛。例如,先安排技术验证,再依据验证结果确定后续开发范围,而不是把未经验证的推测直接写成固定交付日。

4. 关键节点不可变:优先管理范围和前置风险

如果上线日期受合同、活动或监管窗口约束,不要只把所有任务压缩到同一天前完成。先识别不可变的节点和可调整的交付范围,再查清关键路径、资源冲突和外部审批。管理者要尽早决定哪些内容必须首发、哪些可以后续交付,以及哪些风险需要接受。

压缩工期可能增加并行协调、返工和质量风险。是否值得,要看业务窗口的价值、压缩后的验证安排和失败后果,而不是只看甘特图能否把横条挤进去。

5. 需要统一管理多项目:先统一口径,再比较进度

多个团队的甘特图若使用不同的工期口径、状态定义和里程碑规则,汇总视图会看似统一,实际不可比较。比如一个团队把“进行中”理解为已经启动,另一个团队把它理解为完成了部分验收,管理层就无法仅靠颜色判断项目状态。

建议先统一最基本的口径:工作日还是日历日、状态如何定义、计划日期与预测日期怎样区分、风险由谁升级。统一口径之后再汇总关键节点,避免把部门各自的表格简单拼在一起就称为项目组合管理。

六、不同团队、不同阶段的行动建议

七、甘特图管理中的取舍:细化程度、缓冲和工具选择

1. 任务拆得多细,取决于决策需要

任务过粗,管理者无法定位偏差;任务过细,团队需要花大量时间维护,计划还可能很快过期。我会按“能否估算、能否验收、是否需要单独协调”判断拆分层级:若任务无法回答这些问题,再继续拆;若拆分后的子任务没有独立决策价值,则没有必要继续细分。

一个团队可以对近期阶段保持细粒度,对更远阶段只保留主要交付物。这样既能支持当前执行,也避免把尚未确认的远期细节包装成确定安排。

2. 缓冲不能用固定比例替代风险判断

缓冲时间是对不确定性的管理,不是每个任务都机械增加相同天数。审批等待、外部供货、首次技术验证和资源共享的风险不同,缓冲安排也应不同。应把最大的不确定因素写出来,再判断风险发生时会影响哪个节点,以及是否有替代路径。

如果有历史项目记录,可以用同类任务的实际交付时间辅助估算;如果没有数据,就明确写为情景估计,项目推进后逐步校准。不要把没有数据支撑的“统一加两天”包装成科学方法。

3. 表格还是项目管理平台,按协作复杂度选择

单项目、少量人员、更新规则简单时,表格通常够用。若项目数量多、依赖交叉明显、需要权限管理、变更留痕和跨团队汇总,平台化管理可能更适合。工具选择要从实际工作流出发,而不是看功能清单谁更长。

例如,面向中大型企业或100人以上组织的项目管理平台评估,可把PingCode列入候选清单。根据其公开产品定位信息,它主要服务中大型企业及100人以上组织,并支持私有化部署与Jira迁移。若企业在意数据部署方式、迁移连续性和国产工具替换,可进一步核对产品文档、迁移范围、合同条款与试运行结果;“支持迁移”不等于所有历史字段、流程和报表都能无差异转换,也不构成适合所有企业的结论。

在评估任何工具时,我会要求团队拿一项真实项目做小范围试跑,重点验证任务依赖、权限、变更记录、跨项目视图和数据导出是否符合日常管理需要。工具能不能让既有管理规则更容易执行,比演示页面是否丰富更值得关注。

4. 更新频率要和项目风险匹配

对依赖少、变化慢的计划,按周更新可能已经足够;对上线窗口临近、外部交付频繁或关键节点密集的项目,更新间隔可能需要缩短。频率不是越高越好,过于频繁的状态填报会侵占执行时间,也不一定带来更准确的信息。

可以把更新分成两类:例行更新负责维护任务状态和预测日期;事件触发更新负责报告关键依赖失效、范围变化或里程碑受影响。如此既不需要所有人每天重复填表,也能确保重大变化及时被看见。

下面的情景模拟展示管理动作随不确定性变化的方向,不代表所有项目都应该采用同一更新周期。项目负责人应结合变化速度、决策窗口和团队负担设定规则。

计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板

八、可复制模板与发布前检查清单

1. 甘特图计划模板字段

下面的模板适合先从一个项目试跑。团队可以按项目复杂度删减字段;涉及数据安全、合规或内部流程时,应遵循组织的管理要求。若使用在线表格或项目管理平台,可以把日期、负责人和依赖设置为可筛选字段。

字段 填写说明 常见检查问题
任务编号 为任务设置唯一编号,方便讨论和追踪 任务编号是否能在会议和记录中稳定引用?
任务名称 使用动词加交付对象,避免抽象目标 读者能否看懂完成后会产生什么结果?
负责人 填写承担推进责任的个人或明确岗位 是否存在多人共同负责但无人最终跟进?
开始日期与结束日期 分别记录当前采用的计划或预测日期 日期依据是否包含审批、等待和资源约束?
工期与口径 注明工作日、日历日或投入人日 团队是否把不同口径混在一起比较?
前置任务 填写必须先完成或提供输入的任务编号 依赖是否有交付物、接收人和期望日期?
里程碑与验收标准 标记需要确认的节点及通过条件 谁验收,怎样判断通过?
计划基线 保存初始承诺日期,变更时不覆盖 后续能否复盘原计划与实际结果的差异?
最新预测 记录基于当前信息的预计完成日期 日期变化是否有原因和责任人?
状态与风险备注 描述已完成交付物、阻塞和下一步动作 备注能否说明谁在何时采取什么行动?
更新日期 记录本次状态确认的时间 管理者看到的信息是否足够新?

2. 发布计划前的十项检查

  1. 目标是否明确:项目交付物和验收标准能否用具体结果说明?
  2. 任务是否可执行:主要任务是否有明确负责人和可检查的产出?
  3. 工期口径是否一致:团队是否区分工作日、日历跨度和投入人日?
  4. 前置条件是否显性:审批、外部交付、环境准备和关键输入是否入表?
  5. 并行是否有依据:输入是否稳定,负责人是否有实际投入空间?
  6. 里程碑是否可验收:节点是否有日期、验收人和通过条件?
  7. 关键风险是否有人跟进:是否写明责任人、预计时间和升级方式?
  8. 基线和预测是否分开:计划变化后能否还原原始承诺?
  9. 更新责任是否明确:谁更新、何时更新、哪些情况需要立即报告?
  10. 计划是否便于行动:负责人能否据此安排下一步,而不是只在会上查看颜色?

3. 一页式项目状态说明

如果管理者需要向上汇报,可以在甘特图之外附上一段简短状态说明:当前最重要的交付是什么,最近的关键节点是否按预测推进,最大的阻塞是什么,需要谁在什么时间作出什么决定。这样的信息比简单写“进度正常”更便于支持决策。

状态说明不必重复整张计划。它应突出变化和决策请求,并链接或引用对应任务编号,确保管理者能回到具体任务查看依据。没有需要决策的风险时,也可以明确说明当前关键节点和下一次检查时间。

八、可复制模板与发布前检查清单

九、把下一步做小:先试跑,再逐步提升计划质量

1. 本周可以完成的三个动作

  • 选一个正在推进的项目,明确最终交付物、负责人和验收口径。
  • 把最重要的任务补上前置依赖、工期依据和最新预测日期。
  • 约定一次更新节奏,并写清关键节点变化时由谁通知谁。

试跑后,不要只问“表格有没有填完”,而要检查它是否提前暴露了等待、资源冲突和日期偏移。如果团队仍然依靠管理者逐条追问才能发现问题,优先改进依赖识别和更新责任,而不是马上增加更多字段。

2. 最后判断:甘特图效率来自减少盲区,而不是增加横条

我的核心判断是:一份好计划不承诺世界不会变化,而是让变化更早被发现、影响更快被解释、决策更容易落到责任人和日期上。任务拆分、依赖关系、基线与预测、更新规则,构成了甘特图真正的管理价值。

下一步不必先寻找最复杂的模板。选一个真实项目,先把交付物、负责人、前置条件和关键节点写清楚;再通过一次实际延期或变更检查计划是否能指导团队行动。当甘特图能让团队更早看见问题,并知道该由谁采取什么动作时,它才真正提高了管理效率。

常见问题解答(FAQ)

1. 企业管理者制作甘特图时,怎样把项目目标拆成可执行任务?

我以前会把“完成新品上线”直接放进计划表,结果到了跟进时才发现没人知道具体要做什么。跨部门项目里,我也常遇到任务写得很细,却难以判断是否真正完成的情况。

先把项目目标改写成可验收的交付物,再拆成有明确产出、负责人和完成条件的任务。任务过粗会难以跟踪,过细则增加维护成本;可用“负责人能否独立说明下一步动作和完成标准”作为拆分判断依据。

2. 甘特图里的任务开始时间和结束时间应该如何确定?

我排计划时经常遇到一个问题:任务看起来都排进了日历,实际却因为前置工作没完成而无法启动。尤其是审批、设计评审或外部交付一旦延迟,后面的日期就会连着变化。

先标出每项任务的前置任务和外部约束,再根据负责人可用时间、实际工作量和交付节奏安排日期。只有前置条件满足后才能开始的任务,不应与前置任务并行排期;日期确定后,再检查是否存在资源冲突和不合理的连续衔接。

3. 甘特图排期要不要预留缓冲时间,怎样判断留多少?

我不确定计划里留出空档会不会显得安排不紧凑,但完全不留余地时,审批等待或返工又很容易让项目延期。团队项目的风险差异很大,我也担心照搬固定比例并不合适。

应按任务不确定性和延期影响设置缓冲,不必对所有任务统一套用比例。重点检查审批、供应商交付、关键人员单点负责和返工风险;对影响关键里程碑的任务,可依据过往实际工期、等待时间和风险评估留出余量,并记录缓冲依据。

4. 甘特图做好后,管理者怎样更新进度并判断是否需要调整计划?

我做过排期表,但项目开始后大家各自更新,进度口径不一致,例会也容易变成逐行念任务。遇到延期时,我还不确定应该只改结束日期,还是同步检查受影响的后续工作。

先约定更新负责人、更新频率和状态口径,例如以已验收的交付成果判断完成情况,而不只依赖主观填写的百分比。出现延期时,确认实际影响、受影响的后续任务和里程碑,再更新预测日期、责任人及风险记录;保留原计划基线和变更记录,便于比较原定安排与最新预测。

核心关键词

读者评论

邵
邵静怡

把原计划、最新预测和实际日期分开记录很实用,延期后能看出是估算偏差还是条件变化,而不是直接覆盖日期。

黎
黎佳宁

文中提醒日历排期不等于实际可投入时间,这点对跨部门项目尤其重要;审批等待和负责人资源冲突都应提前纳入计划。

吴
吴云舟

字段不宜越多越好,建议结合项目规模保留负责人、依赖、里程碑等关键信息,并明确谁在何时更新,避免甘特图变成只在例会上读表。

文章包含AI辅助创作:计划时间实操方法:企业管理者提升甘特图效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474781

赞 (0)
飞飞飞飞
实际时间最佳实践:企业管理者甘特图实操方法,常见问题
上一篇 47分钟前
甘特图任务条教程:企业管理者实操方法,避坑指南
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
