项目延期往往不是因为甘特图少画了一条连线,而是因为一条依赖从未被双方确认:上游以为“已经发出”,下游却不知道交付物在哪里、何时可用、按什么标准验收。管理层甘特图真正要呈现的,不只是任务顺序,而是关键交付承诺、影响范围和需要谁做决定。
一、先讲结论:管理依赖,不是把甘特图画得更复杂
1. 管理层需要看见的是“交付承诺链”
我判断一张管理层甘特图是否有用,不先看任务条有多少,也不先看颜色是否齐全,而是看三个问题能否在图上找到答案:关键前置交付由谁提供?接收方何时能验收?如果交付变化,哪些里程碑会受影响?
如果图表只能说明“研发任务排在测试任务前面”,却没有说明研发交付什么、测试负责人是否确认、延期后谁来协调,它只是排期的可视化,不是依赖管理机制。甘特图是管理信息的展示界面,依赖台账、责任约定和变更流程才是管理系统的底座。
2. 依赖管理至少要形成七步闭环
一条依赖从被发现到关闭,应经过识别、确认、登记、排入计划、跟踪、升级和验收。任何一步缺失,都会留下管理盲区。例如,识别了“等法务审批”,却没确认审批材料和承诺日期;或台账里标记“已完成”,接收方实际还没有验收,都不能算依赖闭环。
- 识别:从关键里程碑倒推所需输入、审批、资源和外部交付。
- 确认:让提供方与接收方对交付内容、日期和验收条件达成一致。
- 登记:用统一字段记录双方负责人、状态、影响和下一步动作。
- 排期:将重要依赖映射到项目计划和相应里程碑。
- 跟踪:依据明确的状态和触发条件检查,不靠口头印象判断。
- 升级:出现风险时带着影响、选项和待决策事项升级。
- 验收与关闭:由接收方确认交付可用,并更新下游计划。
对管理层来说,重点不是替项目组检查每个任务,而是尽早看到“承诺不明确、交付可能失约、风险需要决策”的事项。若管理层视图试图展示全部执行细节,结果通常是信息过载:重要依赖被一长串普通任务淹没,会议又退回逐项念进度。

二、背景和真实场景:依赖通常藏在团队边界之间
1. 一个常见的跨部门交付场景
以下是用于说明管理方法的情景模拟,并非某家企业的真实项目数据。一个企业计划在第12周上线新业务流程:业务团队第6周确认规则,法务第7周完成条款审查,数据团队第8周提供接口字段,研发第10周完成集成,测试第11周验收,第12周上线。
表面看,这是一份顺序清楚的排期。但“法务审查完成”可能只意味着意见已发出,并不意味着业务团队已经确认修改;“数据字段已提供”也可能只是文档上传,接口还没有稳定。只要交付口径不同,甘特图上的前后关系就会显得准确,项目现场却仍然在等待。
| 依赖事项 | 提供方 | 接收方 | 容易被忽略的条件 | 管理层应看到的信号 |
|---|---|---|---|---|
| 业务规则确认 | 业务负责人 | 法务、研发 | 规则是否包含边界场景,变更是否冻结 | 规则仍在讨论,但下游已按旧版本排期 |
| 条款审查 | 法务负责人 | 业务、研发 | 意见是否被采纳,最终文本由谁确认 | 审查完成日期不等于业务接受日期 |
| 接口字段交付 | 数据团队 | 研发、测试 | 字段定义、样例数据、环境权限是否齐备 | 文档已提交,但下游仍无法联调 |
| 集成版本交付 | 研发负责人 | 测试团队 | 版本是否可部署,已知问题是否披露 | “提测”与“可测”被当成同一状态 |
2. 为什么越到后期,依赖问题越像“突然发生”
很多所谓的突发延期,其实是前面多个小信号没有被记录:日期没有双方确认,交付标准存在歧义,状态长期未更新,接收方没有验收入口。管理者在项目后段第一次看到问题,容易误以为风险刚刚出现;实际上,风险可能早已存在,只是没有进入共同的视图。
跨部门依赖尤其容易被低估,因为它既不是某个人能独立完成的任务,也不一定能在单一团队的任务板上完整呈现。提供方的“已完成”和接收方的“可继续工作”之间,往往隔着验收、权限、环境、审批或版本兼容等条件。
3. 管理层视图应减少细节,而不是减少关键关系
管理层甘特图可以隐藏大量执行任务,但不应隐藏影响关键里程碑的关系。建议将一线任务拆分留在团队视图,把跨部门交付、外部供应商、重大审批和关键路径相关事项提炼到管理视图,并保留可追溯的负责人和状态来源。

三、常见误区:图上有连线,不代表依赖已经管住
1. 误区一:把任务前后顺序当成完整依赖
在甘特图上画出“任务A结束后任务B开始”,只表达了计划关系。它没有自动说明谁负责A的交付、B需要什么输入、交付的验收条件是什么,也没有说明日期变化后谁需要被通知。连线是关系标记,不是双方承诺。
如果管理记录只有“研发完成后测试”,可以继续追问:完成是代码合并、部署到测试环境,还是测试数据也准备好?测试负责人是否确认资源可用?这些条件不明确,连线看起来越完整,越可能制造一种已经受控的错觉。
2. 误区二:依赖台账变成静态登记表
有些项目启动时认真填过表,但后续只在汇报前更新。静态台账的问题不在字段少,而在它没有成为做决定的依据。若状态改变不触发计划更新、风险升级或责任确认,台账只是在留档,并没有降低执行风险。
我更关注每条高风险依赖是否有“下一步动作、责任人、截止时间”三个字段。没有下一步动作的风险,通常只会反复出现在例会里;没有责任人的动作,容易变成所有人都知道、但没人推进;没有截止时间的动作,则难以判断是否已经逾期。
3. 误区三:所有依赖都放进管理层甘特图
管理视图不是项目任务的复印件。把每个细节任务都放进同一张图,反而增加识别关键事项的成本。管理层需要优先看到跨部门、影响里程碑、外部不可控或需要决策的依赖,团队成员则需要查看执行粒度更细的任务和验收信息。
如果一个项目包含数百条内部执行任务,可以将它们保留在团队层级,只把与关键交付有关的汇总节点映射到管理视图。项目规模越大,越应通过分层视图控制信息密度,而不是依赖缩小字体解决展示问题。
4. 误区四:用红黄绿替代风险判断
颜色有利于快速浏览,却无法单独解释风险。两条红色依赖,可能一条影响上线日期,另一条只影响内部文档;同一条依赖即使仍显示绿色,也可能因为没有接收方确认而存在隐患。颜色必须有状态规则和影响说明,否则不同团队会按各自习惯填色。
5. 误区五:把延误天数直接等同于项目延期天数
上游晚三天,不一定让最终里程碑晚三天;如果下游有可用缓冲,或任务可以并行,影响可能被吸收。反过来,某个只晚一天的审批若卡在关键路径上,也可能直接推迟上线。管理者应看依赖是否影响关键路径、是否消耗缓冲、是否存在替代方案,而不是只看延误天数。

四、专业判断逻辑:如何把依赖变成可管理对象
1. 从里程碑反推前置条件
识别依赖时,不要只问“任务之间有什么先后”,要从交付结果倒推:“要达到这个里程碑,必须先拿到什么?”例如,“完成上线验收”可能依赖可部署版本、测试结论、业务签字、生产权限和回滚方案。把里程碑拆成可验证的前置条件,通常比从任务列表逐项寻找连线更不容易漏项。
我会把前置条件分成四组:交付物、决策或审批、资源或权限、外部条件。这个分类不是标准规定,而是便于项目团队检查盲点的工作框架。它能提醒团队,依赖不只来自另一项任务,也可能来自一个尚未作出的决定或尚未到位的环境。
2. 用可验收的句子描述依赖
“等数据团队支持”不是一个可管理的依赖。“数据团队在第8周前提供包含字段定义、测试样例和访问权限的接口资料,由研发负责人确认可联调”才更接近可以执行的描述。
建议一条依赖至少写清五个要素:交付物、提供方、接收方、承诺日期、验收标准。若交付会影响关键里程碑,还要写明关联节点和延期影响。组织可以按需要增加优先级、风险状态、升级人和更新时间,但不要因为字段过多,让维护工作成为新的负担。
| 字段 | 需要回答的问题 | 不合格写法 | 更可执行的写法 |
|---|---|---|---|
| 交付物 | 具体要交什么? | 接口支持 | 接口字段说明、测试样例和环境权限 |
| 提供方与接收方 | 谁交付,谁确认可用? | 数据团队负责 | 数据负责人提交,研发负责人验收 |
| 承诺日期 | 双方认可的日期是什么? | 尽快提供 | 第8周周三前提交首版 |
| 验收标准 | 怎样才算交付完成? | 资料完整 | 字段有定义、样例可运行、权限可访问 |
| 影响与动作 | 风险出现后如何处理? | 有问题再说 | 未按期提交时,由项目负责人协调替代数据方案 |
3. 区分依赖关系类型与协作关系
在项目排期中,团队可能使用FS、SS、FF、SF等关系类型描述任务之间的时间约束。常见含义包括:FS为前置任务完成后后续任务才能开始;SS为前置任务开始后后续任务可开始;FF为前置任务完成与后续任务完成之间存在约束;SF为前置任务开始与后续任务完成之间存在约束。具体工具对关系设置的表达方式可能不同,正式使用时应核对其定义。
这些关系类型描述的是计划逻辑,不等于“谁和谁要协作”。例如,研发任务与测试任务存在FS关系,也仍需另外确认版本交付、环境、验收和问题反馈责任。不要把计划连线当成跨团队沟通已经完成的证据。
4. 判断哪些依赖必须进入管理层视图
并非每一条依赖都值得放进管理层甘特图。我会优先检查四个维度:是否跨部门或跨组织;是否影响关键里程碑;是否由项目团队难以直接控制;一旦失约是否存在明显的连锁影响。满足其中一项,就值得评估是否进入管理视图;多个条件同时满足时,应提高跟踪等级。
所谓高风险,不应只靠主观印象。项目团队可以使用发生可能性和影响程度的定性等级,例如低、中、高,并说明判断依据。若使用数值评分,应明确评分规则,避免把“3分”误当作精确的风险概率。
5. 让不同层级看到不同信息
- 管理层视图:关键里程碑、跨部门依赖、重大风险、待决策事项和计划变化。
- 项目负责人视图:依赖台账、责任人、状态变化、下游影响、升级记录和近期动作。
- 执行团队视图:具体任务、交付标准、任务负责人、阻塞原因和验收结果。
三个视图可以来自同一套数据,但不必展示同一层细节。对管理层只呈现结论、不保留追溯入口,会降低可信度;把所有执行信息原样搬到管理层,又会降低可读性。更好的做法是先给关键状态和异常,再允许按项目、依赖或责任人下钻。

五、案例与数据观察:看三个项目周期,而不是只看一张截图
1. 用情景模拟检查管理动作是否有效
继续使用前文的上线项目作为情景模拟。假设项目最初登记了12条关键依赖,其中4条跨部门、2条涉及外部供应商、1条可能影响上线审批。以下数字只用于演示如何观察管理过程,不代表真实组织的平均值或行业基准。
第一次项目检查时,团队发现其中3条只有提供方,没有接收方;2条写有日期,却没有明确验收标准;1条外部供应商交付日期晚于下游联调的计划开始日。此时最重要的动作不是重新画图,而是澄清双方责任、重新确认交付口径,并评估联调是否存在可替代路径。
| 观察项 | 初始登记 | 澄清后 | 管理含义 |
|---|---|---|---|
| 具备双方责任人的依赖 | 9/12 | 12/12 | 双方责任明确后,才适合讨论状态与升级 |
| 定义验收标准的依赖 | 7/12 | 11/12 | 交付完成与可使用之间的差距缩小 |
| 纳入关键里程碑视图的依赖 | 5/12 | 8/12 | 管理层关注范围变窄,但关键事项更完整 |
| 拥有备选处理动作的高风险依赖 | 1/3 | 3/3 | 风险暴露后不再只有“持续关注”这一种应对 |
2. 给管理层看的不是“红灯数量”,而是变化解释
假设项目周会上有三条依赖从绿色变为黄色,单独报告“黄色事项增加两条”不够。管理层更需要知道:变化原因是什么,影响哪个里程碑,团队是否有恢复计划,需要管理者在何时做什么决定。
同样,一条依赖由红转绿,也不应只因为负责人更新了状态。至少要能追溯到交付已完成、接收方已验收,或者替代方案已生效。状态颜色表达当前判断,证据和责任记录才解释判断为什么成立。
3. 如何观察依赖管理是否开始发挥作用
单看“项目按期率”难以判断依赖管理是否有效,因为项目按期还受到范围调整、资源变化和外部环境等因素影响。更适合观察过程指标和结果指标组合:过程指标检查管理行为是否发生,结果指标检查异常是否更早暴露、返工是否减少。
建议以连续项目周期作为观察窗口,先记录基线,再观察趋势。不要把一两个项目的变化直接归因于某个工具或单项流程,因为项目复杂度、团队经验和范围变化都会影响结果。

4. 用分布而非平均值识别“晚发现”的风险
如果团队只统计依赖平均延误天数,可能会忽略少数影响巨大的异常。某些依赖只是晚一两天且被缓冲吸收,另一些则在临近上线时才被发现。建议复盘每条高影响依赖的首次风险日期、实际解决日期、影响里程碑和解决方式,重点分析发现时间是否足够支撑调整。
可建立的观察指标包括:双方确认率、验收标准完整率、风险首次暴露到升级的间隔、变更后计划更新及时率、接收方验收后的关闭率,以及因依赖口径不清产生的返工次数。这些指标应结合项目规模和统计口径解释,不能脱离业务背景做横向排名。

5. 工具应帮助维护闭环,而不是替代管理判断
当组织超过多个团队、多个项目并行时,表格和会议纪要可能逐渐出现重复录入、状态口径不一致、历史变更难追溯等问题。这时可以评估某项目管理平台是否能把任务、依赖、里程碑、责任人和状态更新关联起来,让信息不必依靠人工在多个文件间反复搬运。
以PingCode为例,它适合被放在“中大型企业及100人以上组织的项目协同场景”中评估。若企业关注私有化部署、现有项目数据迁移或Jira平滑迁移,可以把这些列入选型验证清单。具体能力、迁移范围、部署条件和服务方案,应以产品当前说明、实施评估及实际试点结果为准;“国产替代”也应由业务适配、安全要求、迁移成本和团队接受度共同判断,不能仅凭宣传语得出结论。

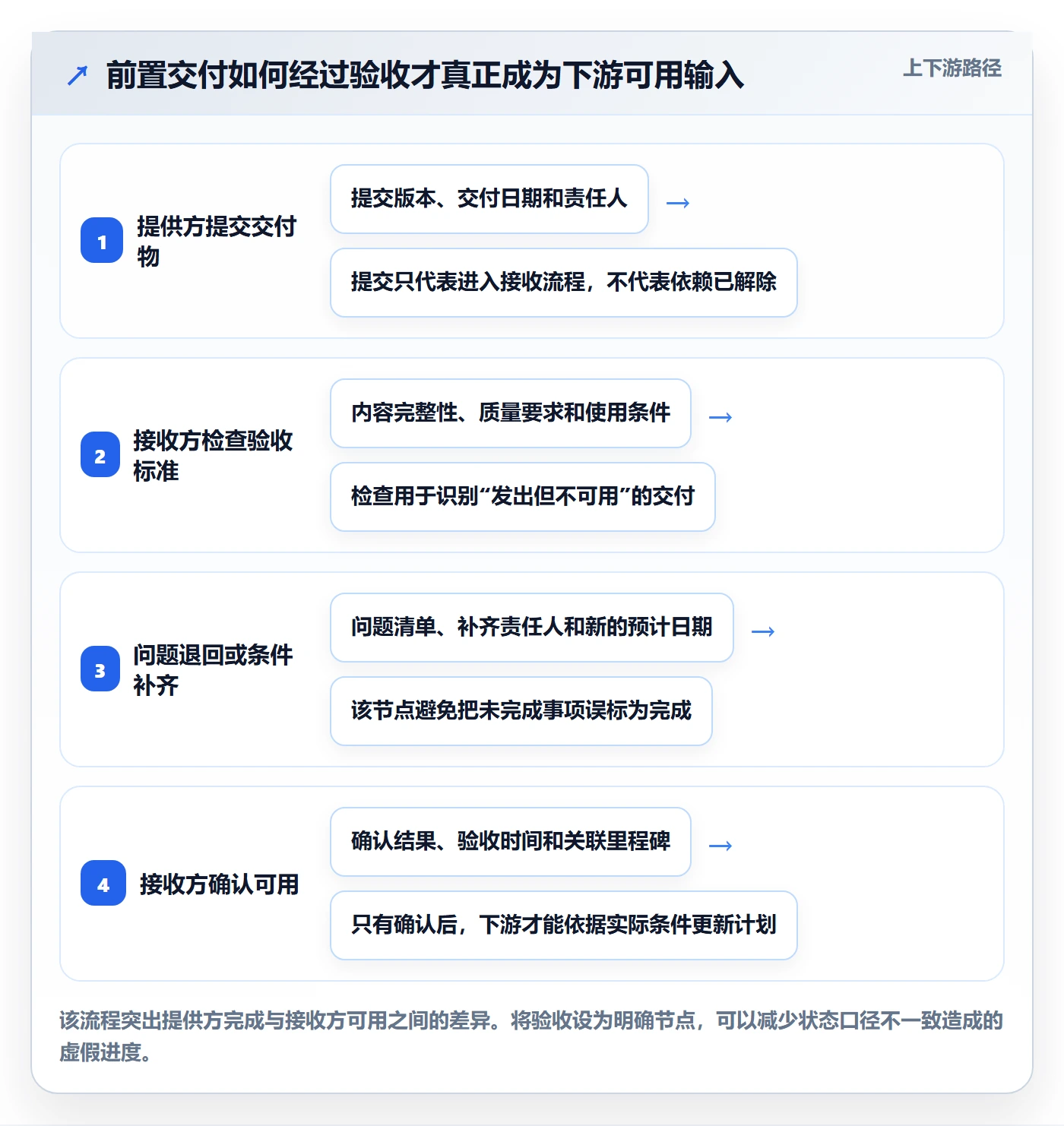

我建议先拿一个跨部门项目做验证,而不是一上来全组织替换。试点时检查四件事:依赖关系能否关联到任务和里程碑;接收方验收是否可记录;变更和状态历史是否可追踪;管理层能否快速看到高风险依赖及其影响。工具能降低信息维护成本,但不会自动替团队定义承诺和升级规则。
六、不同情况下的行动建议:先按风险和成熟度选动作
1. 单项目、团队规模较小:从字段和周节奏开始
如果只有一个项目、依赖数量不多,未必需要先采购复杂平台。先用统一台账记录交付物、提供方、接收方、承诺日期、验收标准、状态、下一步动作和更新时间。每次项目同步只讨论临近里程碑的依赖、逾期事项和需要决策的异常。
这类场景的关键是避免为了追求完整模板而增加维护负担。字段能帮助决策就保留,长期无人使用、也不影响行动的字段可以删除。团队应先验证状态定义和验收规则能否被实际执行。
2. 多部门、多项目并行:先统一口径,再建设组合视图
当多个项目共享同一职能团队、供应商或审批资源时,单项目图表不足以暴露资源冲突。此时应建立跨项目依赖视图,关注共享资源承诺、关键里程碑冲突和外部交付集中期,并明确由谁协调优先级。
推广顺序建议是:先统一依赖定义与状态,再统一关键字段,然后确定管理层视图的准入标准,最后才是汇总跨项目数据。如果每个团队对“已完成”“风险中”“需要升级”的理解不同,汇总看板只会放大口径差异。
3. 外部供应商或审批依赖较多:把不可控条件前置管理
外部依赖最容易出现“对方承诺不在本项目计划里”的情况。项目启动阶段就应记录合同或审批约束、负责人、交付窗口、验收方式和替代方案。重要事项应确认书面承诺,并预留沟通与验收时间;不要把供应商口头回复直接当作已锁定的计划日期。
对于审批类依赖,管理者要区分材料准备、提交、受理、反馈、修订和最终批准等状态。将审批简单登记为一个任务,容易掩盖流程中的等待时间和反复补件风险。
4. 项目已经进入执行中:先补关键链,不必一次性重做全部计划
中途发现依赖管理缺失时,可以先从未来四至六周的关键里程碑倒推前置条件,筛出跨部门、外部或可能改变关键路径的依赖。补齐责任、日期和验收标准之后,再逐步整理远期任务。这样可以优先降低近期决策风险,避免团队花大量时间重建历史计划,却没有改善当前执行。
如果计划日期已经不可信,不要只改图上的日期来“对齐汇报”。先确认实际完成情况、剩余工作、资源约束和可替代路径,再区分目标日期、预测日期和承诺日期。不同日期的含义应在组织内部说清楚。
5. 正在选项目管理平台:用真实依赖场景做验收测试
选型时不要只看演示页面是否漂亮。准备一条真实但不敏感的跨部门依赖,让候选平台演示如何登记、关联里程碑、更新状态、记录验收、处理变更和呈现管理层视图。要求不同角色实际操作,而不是由供应商代替所有人点击。
- 项目负责人能否快速找到逾期和未确认依赖?
- 提供方与接收方能否分别确认交付和验收?
- 日期或范围变化后,受影响任务是否容易识别?
- 管理层能否看到风险影响、责任人和待决策事项?
- 现有数据迁移、权限、部署和审计要求是否符合组织约束?

七、不同情况下的取舍:透明度、维护成本和控制粒度要平衡
1. 台账简单还是字段完整
字段少,维护快,但可能无法支持风险判断;字段多,信息更完整,却可能让负责人把时间花在填表而不是解决问题。取舍原则是:每个字段都要对应一个管理动作。若某字段既不用于计划、验收、升级,也不用于复盘,就应考虑是否删除。
对于试点项目,先使用精简字段;当真实问题出现后,再按问题补字段。例如,反复出现接收方不认账,就增加验收标准和验收记录;跨项目资源冲突频繁,就增加共享资源或受影响项目字段。不要先建一套庞大表单,再期待项目成员自然配合。
2. 管理层看全量信息还是只看异常
只看异常可以降低阅读负担,但若异常规则不可靠,管理层会失去对正常计划的基本参照;看全量任务则容易陷入细节。较稳妥的方式是默认呈现关键里程碑和高风险依赖,同时保留下钻能力,并定期抽查部分正常事项,确认状态数据可信。
3. 设置硬性升级阈值还是由项目负责人判断
硬性阈值有利于一致执行,例如超过约定日期仍未交付就触发复核;但过多固定规则可能在不同项目规模下产生误报。完全依赖个人判断又会造成同类问题处理不一致。建议把“触发信号”和“升级层级”分开设计:信号尽量明确,升级层级依据影响、关键路径和可恢复空间判断。
4. 尽早升级还是先在团队内部解决
过早升级会让管理层被大量可自行解决的事项打扰;过晚升级则可能错过资源调整和替代方案窗口。判断时可以问三个问题:项目团队是否有权限改变资源或范围?风险是否影响关键里程碑?当前解决窗口是否正在关闭?如果团队无权决策、影响重大或窗口有限,就应及时升级,并附上可选方案。
5. 使用工具还是保留轻量人工流程
当依赖数量少、状态更新频率低、团队稳定时,轻量台账可能更合算。随着项目组合扩大、审计要求增强、依赖跨多个团队或计划频繁变更,工具的关联、权限和历史追溯价值会上升。选工具不是为了追求数字化本身,而是要看它是否减少了重复维护、信息延迟和状态争议。
| 场景 | 更适合的管理方式 | 主要收益 | 需要承担的成本 |
|---|---|---|---|
| 单项目、依赖较少 | 精简台账加固定检查节奏 | 启动快、流程轻 | 需要负责人主动维护和提醒 |
| 多项目共享资源 | 统一字段加跨项目视图 | 更容易发现冲突和优先级问题 | 需要统一口径与数据责任 |
| 外部依赖和审计要求高 | 留痕流程加明确验收机制 | 责任和变更更可追溯 | 治理规则及权限设计较复杂 |
| 大规模、多团队协作 | 平台化管理并分层展示 | 减少多份计划之间的信息断裂 | 需投入迁移、培训和持续治理成本 |

八、落地清单:先试一个关键里程碑,再扩展到项目组合
1. 项目启动前检查
- 是否从关键里程碑倒推出交付、审批、资源、环境和外部条件?
- 关键依赖是否明确提供方、接收方、承诺日期和验收标准?
- 是否区分目标日期、预测日期和双方承诺日期?
- 跨部门或外部依赖是否有确认记录和联系人?
- 高影响事项是否有备选路径或升级对象?
2. 项目执行中检查
- 依赖状态是否按统一定义更新,而不是各团队自行解释?
- 临近里程碑的前置交付是否已由接收方确认?
- 日期、范围或交付标准变化后,是否评估下游影响?
- 风险记录是否包含下一步动作、责任人和截止时间?
- 管理层视图是否突出异常,同时保留必要的追溯信息?
3. 项目复盘时检查
- 哪些依赖在项目后期才被发现?当时早期有哪些信号?
- 哪些交付发生“提供方认为完成、接收方认为未完成”的争议?
- 哪些风险升级过晚,错过了资源或范围调整窗口?
- 哪些字段长期无人使用,哪些信息又反复缺失?
- 平台或台账是否减少了重复维护,还是只增加了录入工作?
4. 以四周试点验证机制,而不是先追求组织级覆盖
试点可以围绕一个跨部门项目开展。第一周统一依赖定义和字段,选出影响关键里程碑的事项;第二周确认责任、交付标准和管理视图;第三周按既定节奏检查状态、变更和升级;第四周复盘信息完整度、异常发现时间和维护负担。
试点结束后,不要只问“项目有没有按期完成”,还要看机制是否真的改变了管理行为:双方是否更早确认交付,接收方是否参与验收,风险是否在仍可调整时被暴露,状态变化是否能追溯。若这些行为没有变化,扩大工具覆盖面也不会自动得到更好的结果。
依赖关系管理的独特价值,不是把所有任务画成一张更精细的图,而是让每个关键交付都有明确的双方、日期、验收条件和变化路径。下一步可以从一个即将到来的关键里程碑开始,列出全部前置条件,逐条确认提供方与接收方,再把真正影响节点的依赖放进管理层甘特图。先把承诺管清楚,再谈图表是否漂亮;先让异常可行动,再谈流程是否全面。

常见问题解答(FAQ)
1. 项目中哪些事项应该纳入依赖关系管理?
我以前会把所有需要别人配合的事情都记成依赖,结果台账越来越长,真正影响进度的事项反而不显眼。跨部门项目里,我该怎么判断哪些依赖需要重点管理?
优先纳入会影响关键里程碑、需要跨团队或外部协作、交付时间或验收条件尚未确认,以及一旦延误会影响后续任务的事项。每条依赖至少写清前置交付物、提供方、接收方、承诺日期和验收标准;一般性的日常协作可留在团队任务清单中,不必都放进管理层视图。
2. 管理层甘特图应该展示哪些依赖信息?
我做过一张把所有任务都放进去的甘特图,结果管理层看不出重点,团队也很难及时维护。管理层视图应该保留哪些信息,才能看出依赖风险而不是只看到一堆任务?
管理层甘特图应聚焦关键里程碑、影响这些节点的关键任务、跨团队依赖、责任方、计划日期和风险状态。执行细节留在团队任务视图中;对管理层视图中的每条关键依赖,确保能看出前置交付是否确认、延期可能影响哪个节点,以及是否需要决策。
3. 如何避免项目依赖只有一个负责人、双方却互相等待?
我遇到过上游团队认为已经交付,下游团队却说内容无法使用,最后双方都觉得自己完成了责任。登记依赖时怎样约定,才能减少这种扯皮?
同时明确提供方和接收方:提供方负责按约定提交交付物,接收方负责提前说明需求并按验收标准确认,项目负责人负责协调冲突、更新计划和跟进状态。把交付物、验收标准、双方负责人和承诺日期写入依赖台账;未通过验收时,不应仅凭“已发送”就标记为完成。
4. 依赖延期时,项目经理应如何预警和升级?
我通常是在里程碑快到期时才发现前置任务已经卡住,这时下游安排往往也来不及调整。怎样设置一套不靠临时催问的预警和升级流程?
为每条关键依赖设置可判断的触发条件,例如承诺日期临近但交付尚未确认、状态长期未更新、验收未通过或交付范围发生变化。触发后先由双方负责人确认原因、恢复计划和下游影响;若影响关键里程碑、跨团队协调无解或需要资源与优先级决策,再升级给项目负责人或管理层,并同步更新台账和甘特图。
预警提前量应按项目周期和风险确定,不必对所有项目套用相同天数。
核心关键词
文章包含AI辅助创作:依赖关系管理方法大全:管理层甘特图协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/474444
读者评论
文中把“提供方已提交”和“接收方确认可用”区分开来很实用,尤其适合接口、审批这类跨团队交付。
七步闭环覆盖了识别到验收的过程,但落地时还要控制台账字段数量,否则维护本身可能增加负担。
管理层视图只呈现关键依赖、里程碑和待决策事项的思路比较清晰,能避免会议被大量执行细节占满。
风险矩阵强调同时看发生可能性和项目影响,比单纯按延期天数判断更合理;文中也说明评分只是示意,这一点有必要。
依赖描述包含交付物、双方责任、日期和验收标准,便于后续追踪。建议再配合明确的状态更新频率,避免台账变成静态记录。
