甘特图里程碑教程:实施团队数据分析,避坑指南

甘特图里程碑教程:实施团队数据分析,避坑指南

数据分析项目的甘特图看起来排满了任务,并不代表项目真的可控。实施团队更常遇到的情况是:数据接入显示“进行中”,报表开发已经排期,业务验收也定了日期,但没人能说清楚数据口径由谁确认、验收通过的标准是什么,以及前置工作晚几天会不会影响上线。甘特图里程碑的关键,不是把某些日期画成菱形,而是把“何时算完成、由谁确认、完成后谁才能开始下一步”写进计划。

一、先给结论:里程碑是验收门,不是装饰符号

1. 一张能用于管理的甘特图,需要回答四个问题

我判断一张实施项目甘特图是否可用,通常不先看配色,而是先找四类信息:团队正在交付什么结果;哪些任务必须先完成;每个阶段由谁确认完成;计划偏差出现后,下一步谁采取什么行动。缺少这些信息,图表最多是日期清单,不能支持可靠的项目判断。

这里的“里程碑”不是一项持续数天的工作,而是一个可以检查的节点。比如“数据源接入完成”仍然含糊;更可执行的写法是“约定的数据源已连通,指定范围内的关键字段通过抽样核验,数据负责人确认接入结果”。后者可以判断是否达到,也能明确谁提供证据。

2. 用五项定义检查里程碑

我会要求关键里程碑至少写清交付物、验收条件、确认角色、目标日期和前置依赖。项目较复杂时,还应记录验证证据、未通过时的处理方式和更新时间。一个节点若只有名称和日期,团队很容易把“做过了”误当成“验收通过”。

定义项 要回答的问题 数据分析实施示例
交付物 完成后留下什么可检查的结果? 数据源清单、字段映射表、核验记录
验收条件 达到什么标准才算通过? 约定字段可用,抽样记录与来源系统核对通过
确认角色 谁有权确认结果? 业务数据负责人或项目约定的验收代表
目标日期 最晚何时需要完成? 计划完成日期与实际完成日期分别记录
前置依赖 它依赖哪些输入或决策? 账号开通、数据权限审批、指标口径确认

这五项不是为了增加文档负担,而是让项目状态可以复核。尤其要把“任务做完”和“里程碑通过”分开:开发人员可能已经提交脚本,但数据质量核验尚未通过;界面已经部署,但业务用户还没有完成验收。

3. 先定证据,再画时间轴

在画图前,我会先问团队:“如果下周有人质疑这个节点是否完成,我们拿什么证明?”如果答案只有“负责人说做完了”,就需要补充可验证证据,例如审批记录、测试结果、核验样本、签收记录或会议确认。证据形式应符合团队流程,不必为了甘特图强行增加复杂审批。

甘特图里程碑教程:实施团队数据分析,避坑指南

二、背景与实施场景:数据项目为什么容易“计划完整、执行卡住”

1. 数据分析项目的工作常被外部输入打断

数据分析实施通常横跨业务、数据、平台和安全等角色。看起来是“接数据、做模型、出报表”,实际还要等待账号权限、字段说明、指标口径、样本确认、测试环境和用户反馈。部分输入并不由实施团队直接控制,却会影响后续任务是否能启动。

这类依赖在任务清单里经常被弱化。例如,“开发销售分析报表”被排为五天,但开发前必须确认退货如何计入销售额。如果口径确认晚了,开发人员可能先按自己的理解完成,再在验收时重做。甘特图若只展示开发任务日期,就会把真正的风险藏在任务条背后。

2. 同名状态可能代表完全不同的事实

“完成”至少可能指三种情况:执行人做完自己的工作;交付物已提交;相关角色验收通过。若团队没有统一状态定义,项目经理看到的百分比可能只是主观估计。比如任务完成度报为百分之八十,却没人知道剩余百分之二十对应的是代码、核验还是审批。

我更倾向于让状态围绕可观察事实定义,而不是只允许自由填报百分比。对单一交付物,可以用“未开始、进行中、待验收、已通过、受阻”等状态;若需要估算工作进度,则另外定义计算依据,避免把主观进度和验收状态混在一个字段里。

3. 里程碑过少会失去预警能力,过多则让维护失控

只设置“项目启动”和“项目上线”两个节点,中间出现阻塞时,管理者很难判断问题何时传导到交付结果。反过来,如果把每个半小时的操作都设成里程碑,计划维护成本会迅速上升,团队也容易把更新图表当成工作本身。

对于多数实施计划,我会从决策点和交接点筛选里程碑:哪些节点需要跨团队确认,哪些节点影响后续工作放行,哪些节点一旦错过会改变交付日期。具体数量不应当套固定模板,项目范围越复杂、外部依赖越多,越需要把中间验收门设计清楚。

甘特图里程碑教程:实施团队数据分析,避坑指南

三、常见误区:图画出来了,管理信息却没有落地

1. 把里程碑写成“完成开发”或“项目启动”

这类名称缺少判定条件。“完成开发”可能只是代码提交,也可能意味着已通过测试;“项目启动”可能是召开启动会,也可能是人员和资源全部到位。若不同参与者理解不一致,项目复盘时很难判断延期发生在哪个真实节点。

改写时可以使用“结果 + 范围 + 确认方式”。例如,把“报表完成”改为“约定的三类报表部署至测试环境,关键筛选条件通过测试,业务代表确认样例结果”。如果项目范围还未冻结,就应把“范围确认”单独设为先行节点,而不是把未决需求藏在开发任务里。

2. 只画任务条,不画依赖关系

任务日期并排不表示任务可以并行。数据清洗可能依赖字段映射,报表开发可能依赖指标口径,验收可能依赖测试环境。若图表不表达这些关系,团队容易把“日历上同时发生”误读成“工作上可以同时开始”。

我会优先标出对交付日期有影响的硬依赖,而不是试图把所有沟通关系都画成连线。每一条依赖最好能回答:前置任务是什么、由谁提供、未完成时后续任务能否先做、发生阻塞后由谁升级处理。

3. 把时间进度当成工作完成度

一项任务计划做十个工作日,过去了五天,不等于完成百分之五十。任务可能在等待外部数据,也可能已经完成大部分但卡在审批。用已消耗时间直接推断完成度,会让状态看起来平滑,却掩盖真实阻塞。

如需使用进度百分比,应明确计算口径。小型、可分解任务可以按已完成子任务加权;以交付物为主的工作,适合按验收项完成情况计算;探索性分析则更适合报告阶段结果和剩余未知数,不宜伪装成精确百分比。

4. 计划日期和实际日期混在同一字段

如果每次调整计划都覆盖原日期,团队会失去判断计划稳定性的依据。项目复盘时只看到最新计划,不知道最初承诺是什么,也无法分析变化来自范围扩大、依赖等待、资源变化还是估算偏差。

最低限度应保留基线计划日期、当前预测日期和实际完成日期。若项目不需要复杂基线管理,至少也要在变更记录中注明修改前后日期、变更原因、批准角色和对后续里程碑的影响。

5. 用颜色替代状态定义

红色、黄色和绿色并没有天然统一含义。某些团队用红色表示逾期,另一些团队用红色表示高风险;色觉差异、打印效果和屏幕显示也会影响识别。关键状态应该同时通过文字、图例或图标表达,不能只靠颜色传递。

状态还要有进入规则。例如“受阻”需要说明阻塞事项、责任方和下一次检查时间;“待验收”要说明交付物是否已提交、谁负责验收;“已通过”则需要指向对应的确认记录。

甘特图里程碑教程:实施团队数据分析,避坑指南

四、专业判断逻辑:从交付结果倒推里程碑和计划字段

1. 从最终验收反向拆解,不要从日历空格正向填任务

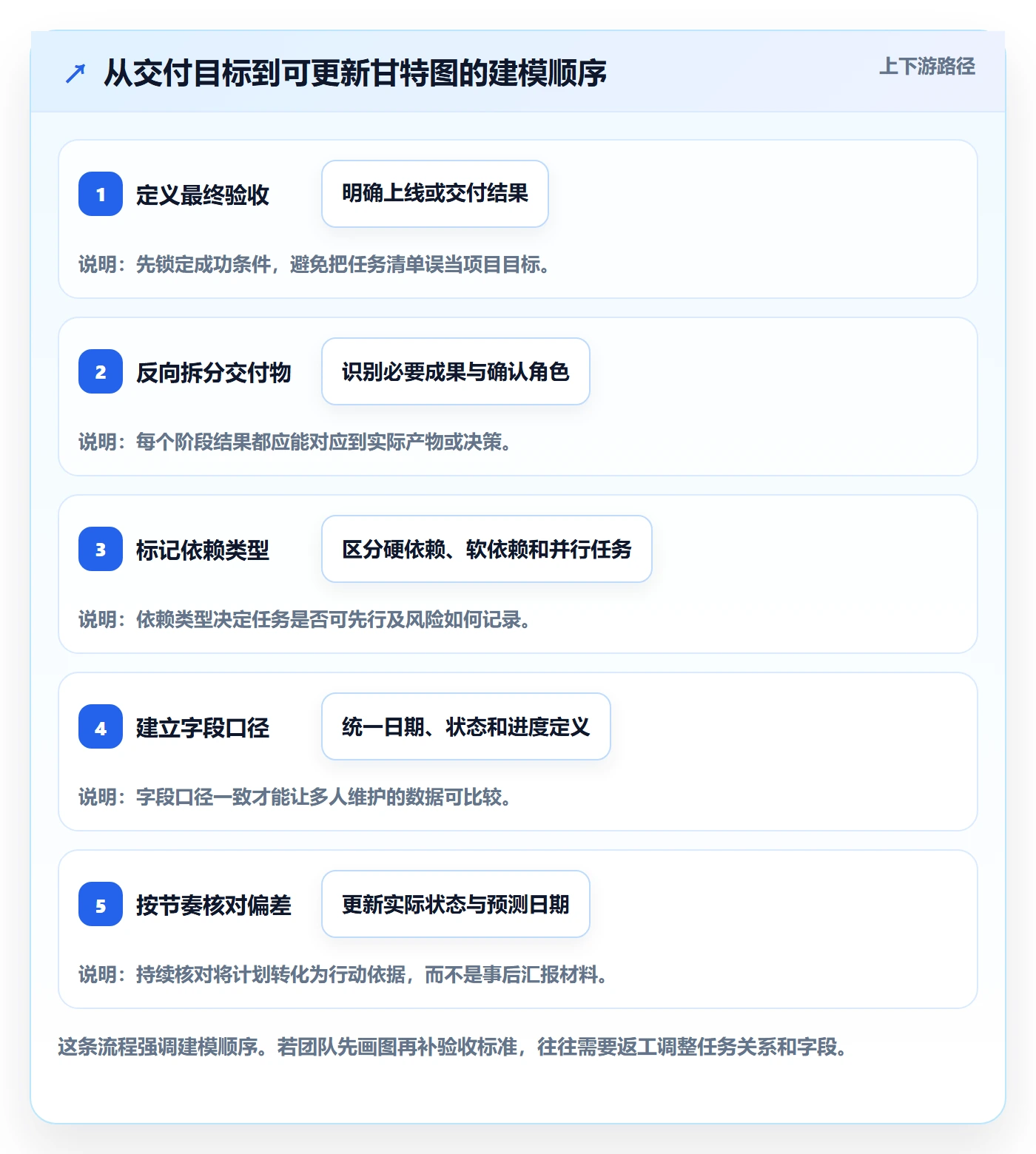

我建议先定义最终交付结果,再反向问:上线前必须验证什么;验证前需要准备什么;准备工作又依赖哪些确认和输入。这样拆出来的计划更接近真实交付链,而不是先看日历有几周,再把任务平均铺进去。

以数据分析项目为例,最终目标可能是让指定业务角色在生产环境查看经过确认的经营指标。向前倒推,至少要考虑上线检查、用户验收、报表验证、数据质量检查、模型和字段逻辑、数据源接入以及口径确认。项目不同,阶段名称会变,但倒推关系应保持清楚。

2. 区分硬依赖、软依赖和并行工作

硬依赖是前置条件不满足,后续工作无法有效开展。例如生产权限未获批准,就不能执行生产环境部署。软依赖是工作可以先做,但存在返工或决策风险,例如报表页面可以先搭框架,指标定义未确认前不能完成最终验证。并行工作则是输入和责任边界相对独立,可以同步推进。

把依赖分类写进计划,有助于避免两种极端:一是等所有事情都完成才开始任何工作,错失并行机会;二是把尚未满足的硬条件当作普通风险,导致后续排期建立在不存在的输入上。

3. 采用能反映项目现实的最小字段集

字段不是越多越专业。对一张面向实施协作的甘特图,我通常先保留任务或节点名称、类型、负责人、计划开始与结束日期、当前预测日期、实际日期、状态、前置依赖、验收条件和更新时间。若字段无法支持判断或行动,就要考虑是否真的需要。

字段 建议规则 常见错误
任务或节点名称 用可观察的交付结果描述,避免宽泛口号 名称写成“推进”“跟进”“优化”
类型 区分任务、阶段、里程碑 把持续性工作与单日验收节点混为一类
责任人 任务负责人和验收角色必要时分开记录 只写部门,不知道谁负责更新
计划日期 注明自然日或工作日口径 仅有结束日期,不清楚计划工期
状态与实际日期 状态定义固定,实际完成后记录日期 延期后直接覆盖原计划
前置依赖 记录关键前置任务或外部输入 只写“等业务反馈”,没有责任方和期限
验收条件 描述证据、范围和确认角色 用“效果符合预期”代替可检查标准
更新时间 显示数据最近一次核对时间 计划表长期无人更新,仍被当成当前状态

4. 把关键路径理解为“延迟影响判断”,而不是复杂术语

关键路径的管理价值,在于识别哪些任务的延迟会直接推迟最终交付。团队不需要为了显得专业而给每张图都贴上“关键路径”标签;真正要做的是检查任务依赖、持续时间和可用缓冲,判断某个前置任务晚一天后,后续节点是否还有调整空间。

如果任务之间有较多并行关系,不能只看单项任务是否逾期,还要看其是否消耗了可用缓冲。反过来,一个任务即使晚了两天,如果它有充分缓冲且没有影响关键验收节点,也未必意味着项目上线日期必须同步推迟。

甘特图里程碑教程:实施团队数据分析,避坑指南

五、案例拆解:一个数据分析平台实施计划如何排

1. 先说明案例边界,避免把示例误读成行业标准

下面使用一个情景模拟的项目说明方法:一家企业计划接入两类业务数据,整理一组经营指标,并交付面向业务负责人的分析看板。项目时间、工作日和任务数量仅用于演示排期逻辑,不代表行业平均值,也不应直接照搬到实际项目。

假设项目从第1周启动,目标是在第6周末进入生产使用。团队包含业务代表、数据工程人员、分析人员和实施负责人。计划中将指标口径确认、数据质量核验和用户验收设为里程碑,因为它们分别决定开发输入、分析结果可信度和最终交付放行。

2. 示例计划:把里程碑和任务条分开记录

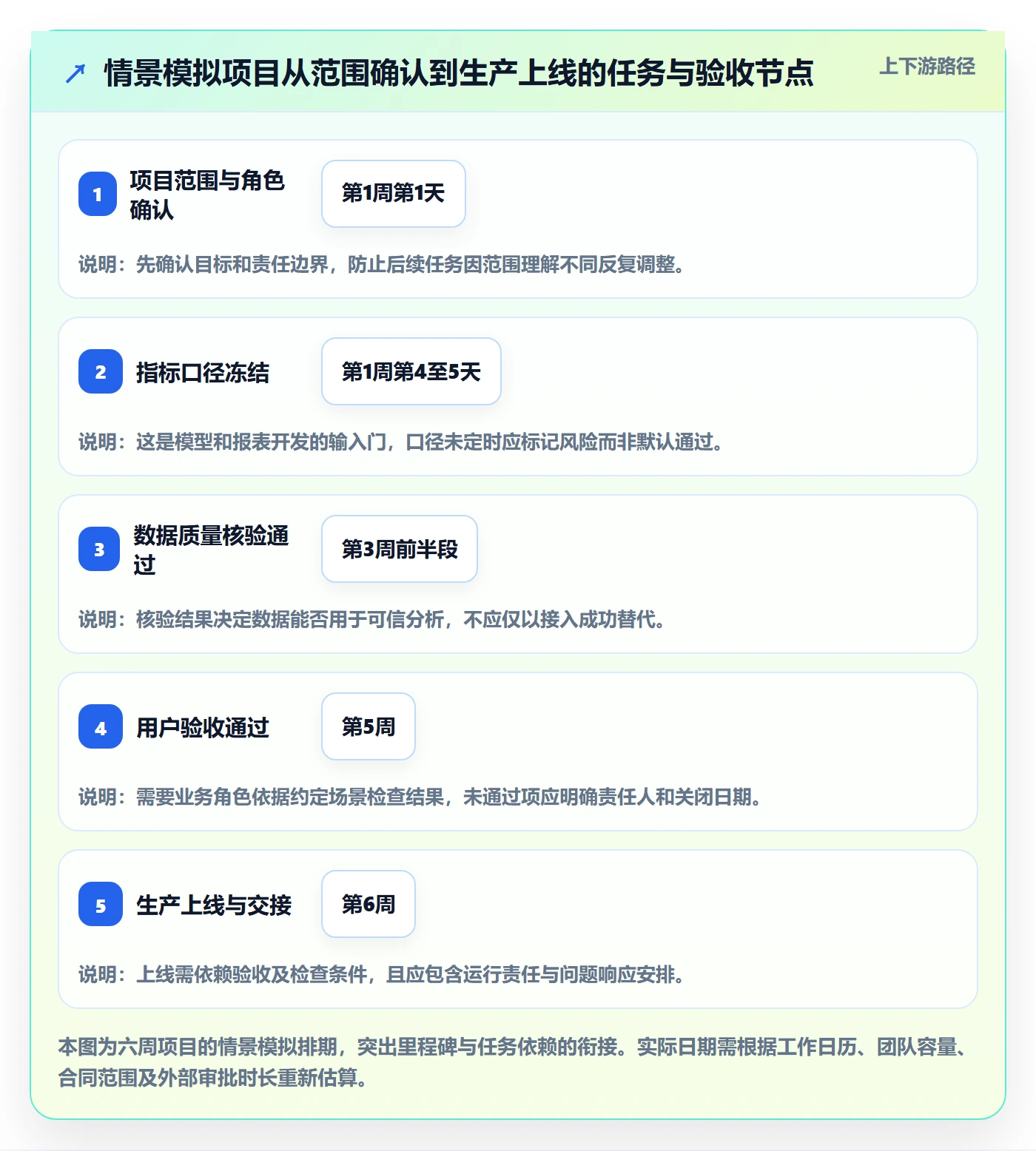

序号 事项 类型 计划区间 前置条件 完成证据
1 项目范围与角色确认 里程碑 第1周第1天 项目启动 范围记录与责任角色确认
2 数据源、账号及字段盘点 任务 第1周第1至3天 范围初步确认 数据源清单和字段说明
3 指标口径冻结 里程碑 第1周第4至5天 业务定义讨论 指标定义经业务代表确认
4 权限申请与接入验证 任务 第2周 数据源及账号信息 连通记录和权限确认
5 数据质量核验通过 里程碑 第3周前半段 数据接入完成 约定范围内的核验结果与问题清单
6 模型与报表开发 任务 第3至4周 口径确认、数据样本可用 测试环境中的模型与报表
7 用户验收通过 里程碑 第5周 开发完成、测试环境可用 验收问题关闭或有明确遗留项批准
8 生产上线与交接 里程碑 第6周 用户验收、上线检查完成 上线记录、责任交接和监控安排

这里并没有把“项目范围与角色确认”写成一项持续五天的工作,因为它是需要确认的结果节点;数据源盘点和接入验证则是需要投入时间的任务。把两者分开后,团队可以一眼看到哪些项目是在执行,哪些项目是在等待放行或接受确认。

3. 设置延期情景,判断日期变化会不会传到上线

假设数据权限比计划晚三个工作日获批。首先不要立即把所有后续日期机械地顺延三天,而要检查接入验证是否存在并行准备、数据质量核验是否有可用样本、开发人员能否先搭建不依赖真实数据的框架。随后再判断被影响的任务是否位于关键交付链上,剩余缓冲是否足够。

若权限是数据质量核验的硬依赖,核验节点就需要相应调整;如果开发可以先行完成框架搭建,但不能完成指标校验,则计划要区分“可先做的工作”和“待输入后才能放行的工作”。这样,项目负责人汇报的不只是“延期三天”,而是延期影响范围、可并行工作和需要决策的事项。

4. 每次更新都保留事实、预测和行动

项目更新时,我会让负责人分别填写已经发生的事实、对后续日期的预测和需要的行动。比如“账号已开通”是事实;“接入验证预计周三完成”是预测;“需要数据负责人在周二前补充字段说明”是行动。三者分开后,管理层不容易把预测误认为已经完成的结果。

在多人协作或跨系统工作的组织中,团队可以用某项目管理平台承载任务、负责人、状态、依赖和变更记录,并通过视图展示里程碑。以 PingCode 为例,它可作为中大型企业或百人以上组织评估项目协作与计划管理的候选平台;其私有化部署、Jira 平滑迁移等能力应以当前产品说明、实施方案和合同条款为准。选型时还要验证权限模型、数据导入质量、历史记录迁移和运维责任,不能仅凭功能列表下结论。

甘特图里程碑教程:实施团队数据分析,避坑指南

六、工具与数据维护:从表格到协作平台如何取舍

1. 轻量项目可以先用表格,但要控制协作复杂度

Excel 或在线表格适合任务数量有限、维护角色少、依赖关系简单且不需要复杂权限控制的项目。优势是上手快、字段容易调整、导出和汇报方便;风险是多人同时编辑时容易出现版本不一致,依赖关系、提醒和变更追踪也可能需要手工维护。

如果团队选用表格,建议明确唯一维护位置,禁止各自下载后形成多个“最终版”;把计划基线、当前预测和实际日期分列;用数据验证限制状态取值;定期保存变更记录。图表自动化可以减少制图工作,但不能自动替团队判断里程碑是否通过。

2. 任务依赖复杂时,优先评估协作和治理能力

当任务跨多个团队,计划需要持续调整,负责人、权限和变更记录都很重要时,可以评估某项目管理工具或某项目管理平台。评估重点不应只看甘特图能不能画,还要看依赖关系是否可维护、状态能否追溯、通知是否可配置、数据是否能导出、历史项目能否迁移以及管理员能否承担日常治理。

对于计划评估 PingCode 等平台的组织,我会建议用一个真实但范围受控的项目试点,而不是只看演示环境。试点中应验证:关键里程碑是否能配置验收信息;任务依赖调整后视图是否容易理解;历史数据迁移后责任人和状态是否仍可解释;私有化部署的升级、备份和权限运维由谁负责。涉及 Jira 平滑迁移时,也应先抽样验证字段映射、附件、评论、用户权限和历史状态,而不是把“支持迁移”理解成所有数据无需核对即可原样转换。

3. 进度公式只能计算规则,不能判断真实完成

如果用表格计算任务工期,先明确日期口径。下面的 Excel 示例计算两个日期之间的工作日数量,适合未纳入地区节假日表、且星期六和星期日为非工作日的简单情形;若团队有轮班、调休或不同地区工作日历,应维护节假日范围或使用与团队一致的日历规则。

=NETWORKDAYS(B2,C2,节假日范围)

其中 B2 是计划开始日期,C2 是计划结束日期。这个公式计算的是工作日数量,不等于任务完成百分比,也不会自动识别暂停、资源不足或范围变化。对于跨时区时间戳、半天工时、轮班日历和空日期,应先测试边界情况,再决定是否适用于项目报表。

4. 更新频率按决策节奏定,不按习惯机械套用

任务变动频繁、交付窗口紧或外部依赖较多的项目,通常需要更短的状态核对间隔;稳定阶段可以降低频率。关键不是所有团队都每周更新,而是更新必须赶在需要决策之前。例如,权限审批若已逼近最晚开始日,就不能等到例会之后才暴露阻塞。

我更建议把更新动作绑定到事件:任务开始、前置条件受阻、交付物提交、验收未通过、计划日期变更、风险升级时及时更新。例会则用于核对重点偏差和分配行动,不应成为唯一的信息来源。

甘特图里程碑教程:实施团队数据分析,避坑指南

七、不同情境下的行动建议与取舍

1. 小团队、任务少:优先建立规则,不急着上复杂工具

如果项目参与者不多、依赖简单、变更频率低,可以先用表格,但要把里程碑验收条件、责任人和更新时间补齐。此时最值得投入的不是复杂自动化,而是统一状态定义和计划口径。只要团队能够及时更新且数据可追溯,轻量方式通常足以支持日常协作。

需要接受的取舍是:依赖追踪和变更审计可能需要手工完成。当项目开始出现多份计划、互相覆盖的日期、责任边界不清或管理者无法确认数据来源时,就应重新评估工具和流程,而不是继续叠加手工模板。

2. 跨部门依赖多:优先治理输入和决策时限

如果主要风险来自权限、数据提供、业务确认或审批,单纯换一款甘特图工具未必能解决问题。此时计划要记录外部输入的责任角色、最晚提供时间、升级路径和替代方案。图表应把“等待某团队反馈”拆成具体条件,让项目负责人知道何时需要协调、找谁协调。

取舍在于增加跨团队约定的成本。把每个输入都设成正式节点,会让计划显得繁重;只对影响关键交付或验收结果的输入设节点,通常更有价值。其他低风险沟通可以保留在任务备注或协作记录中。

3. 需求仍在变化:分阶段冻结,而不是假装范围稳定

探索性分析、指标体系梳理或需求尚未定型的项目,很难在启动时准确估算全部工作。团队可以先约定阶段性目标,例如先完成数据可行性验证,再冻结首批指标范围,最后安排后续增强项。每次范围变化都应评估对工期、质量和资源的影响。

此时不要为了让甘特图看起来完整而填满远期任务的精确日期。可以给远期工作使用较宽的时间窗口,并标注估算假设;待关键输入确认后再细化。准确地表达不确定性,比展示虚假的日期精度更专业。

4. 组织有私有部署或迁移要求:把运维和数据核验纳入选型

对数据安全、部署环境或历史项目迁移有要求的组织,评估平台时要把部署边界、账号体系、备份恢复、升级机制、权限配置和运维责任放进清单。迁移不是“导入数据”一个动作,还包括字段映射、用户对应、历史记录完整性、附件可访问性和旧系统切换安排。

如果将 PingCode 等支持私有化部署或迁移能力的平台纳入评估,应在采购前确认当前版本、服务范围和迁移边界,并用代表性项目数据进行验证。将其称为某一组织的候选国产替代方案可以是评估结论,但不能在缺少需求核对和试点结果时把任何产品说成所有场景的唯一选择。

5. 项目已延期:先找传导链,再决定是否调整上线日期

发生延期时,先分清事实和影响:哪个任务晚了,原因是什么;它是否是后续工作的硬依赖;缓冲是否已消耗;哪些工作能并行;是否需要缩小范围、补充资源或重新安排验收。只有完成这组判断后,才能决定是否移动最终交付日期。

不要通过压缩测试、取消验收或把未完成状态改成绿色来“追回”计划。确实需要调整范围或上线策略时,应记录决策人、风险接受方、影响范围和后续补救安排。甘特图的价值不在于隐藏偏差,而在于尽早让团队看见可选方案及其代价。

七、不同情境下的行动建议与取舍

八、发布和复盘前的检查清单:确保甘特图能推动下一步行动

1. 逐项检查节点是否可验收

发布计划前,先检查每个关键里程碑是否都有交付物、验收条件和确认角色。若团队无法回答“什么证据能证明通过”,就不要把节点标成已完成。对于存在争议的定义,优先补充范围和口径,不要依赖口头默契。

2. 检查计划数据是否能解释变化

  • 任务、阶段和里程碑是否区分清楚?
  • 每个关键节点是否有明确负责人和验收角色?
  • 前置依赖是否标出了责任方、输入条件和最晚时间?
  • 计划基线、当前预测和实际日期是否能够区分?
  • 状态名称是否有统一定义,且不只依赖颜色?
  • 进度口径是否说明按工作日、交付物还是工作量计算?
  • 变更是否记录了原因、影响和确认角色?
  • 图表最近一次更新时间是否清楚?
  • 当前计划是否指出需要作出的下一项决策?

3. 用一次短复盘判断计划是否真正有用

项目复盘不必只统计“按时完成多少项”。我会进一步看:哪些依赖比预期更慢;哪些里程碑因为验收条件含糊而返工;哪些任务延期但没有影响最终交付;哪些风险过晚才被看见。复盘结果可以转化为下一项目的估算依据、字段改进和责任约定。

如果团队没有历史数据,不要编造行业基准或效率提升百分比。先记录几个项目的计划日期、实际日期、等待原因和返工原因,形成自己的样本。经过持续积累后,组织才能判断哪些节点常被低估、哪些外部输入需要提前发起。

甘特图里程碑教程:实施团队数据分析,避坑指南

九、结语:先把一个关键里程碑写清楚,再扩展整张图

甘特图最容易制造的错觉,是计划看起来精确,管理却没有变得更清楚。日期可以排得很漂亮,但如果节点没有可验证的结果、依赖没有责任归属、状态没有统一口径,图表并不能告诉团队项目是否真的接近交付。

我更愿意把里程碑看成一扇放行门:它将工作结果、验收证据、责任角色和下一步依赖连在一起。实施团队不必一开始就搭建复杂系统,可以先挑一个最可能影响上线的节点,补齐它的验收条件、负责人、前置输入和延期处理方式,再把这套规则扩展到其他关键节点。

下一步可以直接检查正在执行的项目:选出一个“看起来快完成、但完成定义不够明确”的里程碑,问清由谁验收、凭什么证据通过、未通过会影响哪些任务。这个问题通常比再增加一列颜色或再画一条任务线,更能让甘特图成为真正可用的协作依据。

常见问题解答(FAQ)

1. 实施团队如何判断一个节点是否应该设为甘特图里程碑?

我做数据分析项目时,常常看到计划里有很多日期节点,却不确定哪些值得单独标出来。如果把每项任务都设成里程碑,图表会很拥挤;如果节点太少,又可能发现不了交付风险。

只有代表阶段性结果、需要团队确认或影响后续决策的节点,才适合作为里程碑。为每个里程碑写明交付物、验收条件、确认人和目标日期,例如“报表用户验收通过”,而不是只写“报表完成”;日常执行工作则保留为普通任务。

2. 数据分析实施项目的甘特图应包含哪些关键字段?

我需要把数据接入、指标确认、开发和验收等工作放进一张图里,但不同成员填写的信息经常不一致。尤其是计划日期、实际进度和前置任务混在一起时,我很难判断延期到底会影响什么。

建议至少设置任务或里程碑名称、类型、负责人、计划开始与结束日期、状态、前置任务、验收条件和最后更新时间。另行记录实际完成日期,并统一日期按自然日还是工作日计算;重要依赖要明确到具体前置任务,例如“数据源权限开通后才能开始数据核验”。

3. 甘特图中的项目进度应该按时间还是按完成工作量计算?

我曾遇到任务日历上已经过去一半,但实际工作几乎还没开始的情况,因此单看日期比例会让进度显得过于乐观。团队汇报时,我也不确定该用完成比例、剩余天数还是交付结果来说明状态。

按任务性质选择并统一口径:有明确可计量产出的任务,可按已完成工作量占总工作量计算;验收型任务可用未开始、进行中、待验收、已完成等状态。不要把经过时间直接当作完成进度。里程碑应以验收条件是否满足判断完成,并同时保留计划日期与实际日期。

4. 实施团队多久更新一次甘特图,才能及时发现延期风险?

我不希望团队每天花很多时间维护计划表,也担心更新太慢,等到周会才发现数据准备或审批已经卡住。项目节奏不同,我想知道怎样确定适合自己的更新频率。

按项目节奏和依赖变化确定频率:任务变化快或临近关键里程碑时,可每周或在关键事件发生后更新;变化较少的阶段可降低频率。指定任务负责人更新实际状态,由项目负责人检查延期和依赖影响,并记录变更原因。若前置任务未完成且已影响后续工作,应立即更新风险,不必等到固定汇报日。

核心关键词

读者评论

杜
杜书瑶

把“数据源接入完成”拆成连通、字段核验和负责人确认,确实比单写“进行中”更便于判断是否能进入下一步。

武
武云舟

文中区分硬依赖和软依赖很实用:口径未定时可以先搭页面,但不应把报表最终验证也当作已具备条件。

马
马清越

保留基线日期、当前预测日期和实际日期,有助于复盘延期原因;只覆盖原计划会丢失重要信息。

黎
黎佳宁

状态示例兼顾待验收和受阻,提醒团队把提交、验收与完成分开,避免进度百分比掩盖等待事项。

蔡
蔡若宁

文章明确说明图表中的等待天数和延期占比是情景模拟,这一点能避免读者误当成行业统计数据。

文章包含AI辅助创作:甘特图里程碑教程:实施团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473415

赞 (0)
飞飞飞飞
依赖关系落地方案:实施团队开展甘特图的数据分析案例解析
上一篇 1小时前
计划时间管理方法大全:实施团队甘特图数据分析落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
