实施项目里最容易被误判的延期,往往不是“某个任务晚了两天”,而是团队没有提前看见这两天会不会推迟配置、联调、验收,最终把原本可控的偏差带到了上线日期。甘特图只有把任务、前置关系、计划与实际日期放进同一套数据口径,才不只是排期图片,而是能解释风险如何传导的分析工具。
依赖关系落地方案:实施团队开展甘特图的数据分析案例解析
一、先讲核心结论:甘特图的价值不在画线,而在算清影响
1. 日期齐全,不等于计划可执行
我判断一张实施甘特图是否能用于管理,通常先看三个问题:每项任务有没有明确交付物;前置关系是否经过任务责任人确认;计划变化后能否追溯原计划、实际日期和调整原因。如果只能看到开始日期、结束日期和完成百分比,却不能回答“这项任务晚了会影响谁”,那它仍然是一张排期表,不是一套依赖分析。
实施团队最常见的误区,是把所有工作列上日期就认为计划完成了。实际上,日期只回答“打算什么时候做”,依赖关系还要回答“为什么必须在那时做、前面的什么条件没完成就不能开始”。前置条件不清楚,甘特图上的连接线再多,也可能只是把不确定性画得更复杂。
2. 先建立任务逻辑,再选择呈现工具
落地顺序应该是先拆工作、再确认依赖、随后估算工期,最后才把数据放进甘特图。这个顺序看起来朴素,却能避免团队先打开工具画时间条,再反过来为现有排期寻找理由。
我建议把“依赖关系落地”拆成五步:定义任务与交付物、确认前置条件、录入依赖及责任人、比较基线与实际、评估偏差对里程碑的影响。每一步都应该留下可复核的数据,而不是只在会议纪要里口头确认。
3. 延期分析要区分任务偏差与项目偏差
某个任务晚了,不代表项目一定晚;某个任务按期,也不代表项目就安全。是否影响最终日期,取决于它在依赖网络中的位置、后续任务的逻辑、可用浮动时间,以及资源能否及时切换。
本文的核心判断是:甘特图分析的重点不是找出“谁晚了”,而是解释“偏差经过哪些依赖节点,会不会改变交付日期”。这也决定了项目复盘不应只看任务完成率,而要同时看关键里程碑、前置关系变更和计划预测的准确度。

二、背景和真实场景:实施项目为什么容易出现“计划看起来没问题”
1. 实施交付依赖多方输入,前置条件常常藏在沟通里
以企业系统实施为例,交付通常涉及业务需求确认、客户环境准备、数据整理、系统配置、接口联调、用户培训、验收和上线。不同项目的顺序并不完全相同:有的客户必须先完成网络与账号开通,实施人员才能配置;有的项目可以先用测试环境并行准备数据;有的验收条件则取决于业务部门是否确认流程。
这些关系如果只存在于顾问的邮件、群聊和会议记忆里,就很难在项目周会上准确判断。当环境准备延迟时,项目经理可能不知道它究竟只是影响联调,还是连配置验证、用户验收都要一起顺延。结果往往是每个任务负责人都报告“自己的任务还能处理”,但项目整体的上线窗口已经变窄。
2. 典型问题不是没有甘特图,而是信息没有形成闭环
我在设计实施计划时,会重点检查信息是否从“前置条件”流到“实际执行”,再流到“影响判断”。例如,客户数据模板未确认,不应只写成备注;它要关联到数据映射任务,后者再关联配置或迁移验证任务。否则前置条件变化无法传递到排期。
另一个常见断点是只更新进度百分比,不记录实际开始和实际完成日期。任务显示“完成 80%”,可能代表剩余工作只需半天,也可能代表关键的客户确认还没发生。百分比不能替代可验收状态,更不能直接用来推算后续任务的启动时间。
3. 案例数据边界:以下是可复算的情景模拟
为了说明分析过程,下面使用一个企业系统实施项目作为情景模拟,并非真实客户项目,也不代表行业平均值。工期均按工作日计算,假设团队周末不排期、任务执行资源已经协调到位,且暂不计节假日和额外资源冲突。
模拟项目的目标是从需求确认推进到正式上线。任务包括环境准备、数据映射、系统配置、联调测试、培训和用户验收。我们先建立计划基线,再人为加入数据确认延迟和培训延迟,观察两种偏差是否会对上线日期产生相同影响。

三、常见误区:依赖关系为什么会被画错、用错
1. 把所有任务串成一条直线
有些计划为了“看起来清晰”,会把需求、环境、配置、培训、测试全部串行排列。但实施项目中有些工作可以并行:例如在需求确认后整理培训对象,同时由客户IT准备账号;只要任务之间不存在硬性前置,就不应为了图形整齐而人为增加依赖。
把可并行工作改成串行,会虚增项目总工期,也会掩盖资源协调能力不足的问题。更准确的做法是问:“后续任务开始前,必须拿到什么可验证的输入?”如果答案只是“最好先做完”,它可能是协调关系,而不是硬性依赖。
2. 把“需要沟通”误写成“必须完成后才能开始”
任务之间有协作关系,不一定代表前一项必须彻底结束,后一项才能启动。例如接口联调可能需要配置方案先确认,但不一定要等所有模块配置完成才能开展;培训材料可能可以先准备框架,待界面稳定后再校对截图。
我会要求责任人把依赖理由写成一句可验证的话,例如“测试账号开通后,实施团队才可以验证登录链路”。如果理由只能写成“需要沟通”或“按流程”,就应继续追问具体阻塞条件,而不是直接建立硬依赖。
3. 用完成百分比代替交付证据
百分比很容易制造精确感,却未必对应实际可交付状态。一个配置任务完成了 90%,但剩余部分刚好是关键接口映射,后续测试仍然无法开始。另一个任务虽然只完成 60%,但剩余工作可以与其他任务并行,对最终日期影响有限。
因此,进度数据至少要和验收标准、实际开始日期、实际完成日期、阻塞原因结合起来看。对关键前置任务,我更倾向于使用“未开始、进行中、待外部确认、已完成并验收”等状态,并要求提供可核实的完成证据。
4. 计划变更后覆盖旧版本,导致复盘失去参照
如果每次延期都直接拖动甘特图上的任务条,团队最终看到的只会是最新日期,无法知道计划最初是什么、哪次变更造成了什么影响。这样既无法评估预测偏差,也无法分辨项目延期来自范围变化、外部等待还是资源冲突。
基线不一定需要复杂的审批流程,但至少要保留版本日期、调整原因、影响任务和批准人。计划更新不是“把旧日期改掉”,而是增加一次可解释的变化记录。
5. 把工具功能当成项目方法
某些项目管理工具可以提供甘特图、任务关联或计划视图,但工具有功能,不代表项目团队已经定义好依赖口径。自动连线、自动日期推算或关键路径提示,都需要建立在任务拆分合理、工期口径一致、依赖数据完整的前提上。
以 PingCode 为例,它可作为中大型企业、百人以上组织评估研发与交付协同平台时的候选之一;其私有化部署和 Jira 迁移能力,也可纳入企业选型核查。但这些产品属性不能自动证明某个具体版本具备团队所需的全部甘特图依赖分析能力。选型时应逐项确认依赖类型、基线保留、跨项目关联、权限、数据导入导出和版本差异,并以当前官方材料、演示环境和合同范围为准。“国产替代不二选择”属于绝对化判断,不适合作为未做适配评估时的结论。

四、专业判断逻辑:如何把口头关系转成可以分析的数据
1. 先定义任务的最小可管理颗粒度
任务不能太大,也不必细到每个人每天做什么。对实施计划来说,一个可管理任务通常应当有明确负责人、可识别的交付物和可判断的完成条件。例如“完成接口联调”太宽泛,可以进一步拆成“完成订单接口字段映射”“通过测试环境端到端验证”。
拆分的目的不是增加任务数量,而是让依赖和偏差可解释。如果一项任务跨越多个团队、持续数周且中间没有可检查节点,项目经理就很难知道它何时真正阻塞了后续工作。
2. 为每项任务建立统一字段
一个可用于甘特图分析的任务表,至少需要任务ID、任务名称、所属阶段、负责人、计划开始、计划结束、工期、前置任务ID、状态、实际开始、实际结束和变更备注。不同组织可以扩展字段,但应避免同一项目中出现多种日期口径和状态定义。
| 字段 | 建议记录内容 | 分析用途 | 常见质量问题 |
|---|---|---|---|
| 任务ID | 项目内唯一编号 | 用于稳定关联前置任务和后续任务 | 任务重命名后编号也被改变,历史关系断裂 |
| 交付物与完成标准 | 文件、配置结果、测试记录或签收结果 | 判断任务是否真正可关闭 | 只写动作,不写验收条件 |
| 计划日期与工期 | 工作日口径的计划开始、结束及持续时间 | 对比基线与实际偏差 | 自然日和工作日混用 |
| 前置任务ID | 直接影响本任务启动或完成的任务编号 | 分析依赖传导与计划顺序 | 把所有相关工作都设为前置任务 |
| 责任人和责任团队 | 执行负责人、协同方及确认方 | 定位行动责任和外部等待 | 只写部门,没人负责更新状态 |
| 实际日期与变更原因 | 实际开始、实际完成、日期调整说明 | 复盘计划偏差及其来源 | 只保留最新日期,丢失原始基线 |
3. 判断依赖类型,不要把不同关系混成一条线
项目排期中最常见的是“完成,开始”关系:前置任务完成后,后续任务才能开始。其他关系包括“开始,开始”“完成,完成”和“开始,完成”。是否需要使用这些类型,取决于团队真实工作方式和所用工具是否支持;如果团队成员无法一致解释这些关系,宁可先用清楚的前置任务说明和里程碑,避免制造难以维护的复杂模型。
还要区分“硬依赖”和“计划性协作”。硬依赖意味着条件未满足时,后续工作不能有效启动;计划性协作则意味着需要沟通、评审或资源协调,但任务仍可能部分并行。可以在字段中增加依赖性质、条件说明和确认人,避免只靠一条连接线表达所有语义。
4. 估算工期与计算项目影响时,必须公开假设
工期不是在甘特图里填一个数字就结束了。至少要注明按工作日还是自然日计算、是否计入客户等待、是否考虑节假日、任务是否可拆分并行,以及资源是否专属。不同假设会改变项目日期,不能把计算结果包装成没有条件的确定预测。
关键路径分析的基本逻辑,是找出从项目开始到结束所需时间最长的依赖链。链上的任务一旦延迟,在没有额外浮动或资源调整时,通常会直接影响最终日期。非关键路径任务则可能有一定浮动时间,但浮动不是“可以随便晚”,而是仍要检查是否消耗了缓冲、是否与关键资源冲突。
5. 设定一致的状态更新规则
我建议至少明确三类更新:任务负责人更新实际进展;项目经理确认依赖条件及影响范围;项目例会决定是否调整基线或采取恢复措施。状态更新频率不必一味追求每天一次,关键是跟任务风险和周期匹配。短周期联调任务可以每个工作日更新,长期准备任务则可在里程碑或条件变化时更新。
如果前置条件尚未满足,状态不要简单标为“未开始”。可区分“等待客户输入”“等待环境开通”“等待内部资源”等原因。原因分类的价值在于行动:不同阻塞来源对应不同负责人和升级路径。

五、案例拆解:一项前置延迟,为什么比三项任务逾期更重要

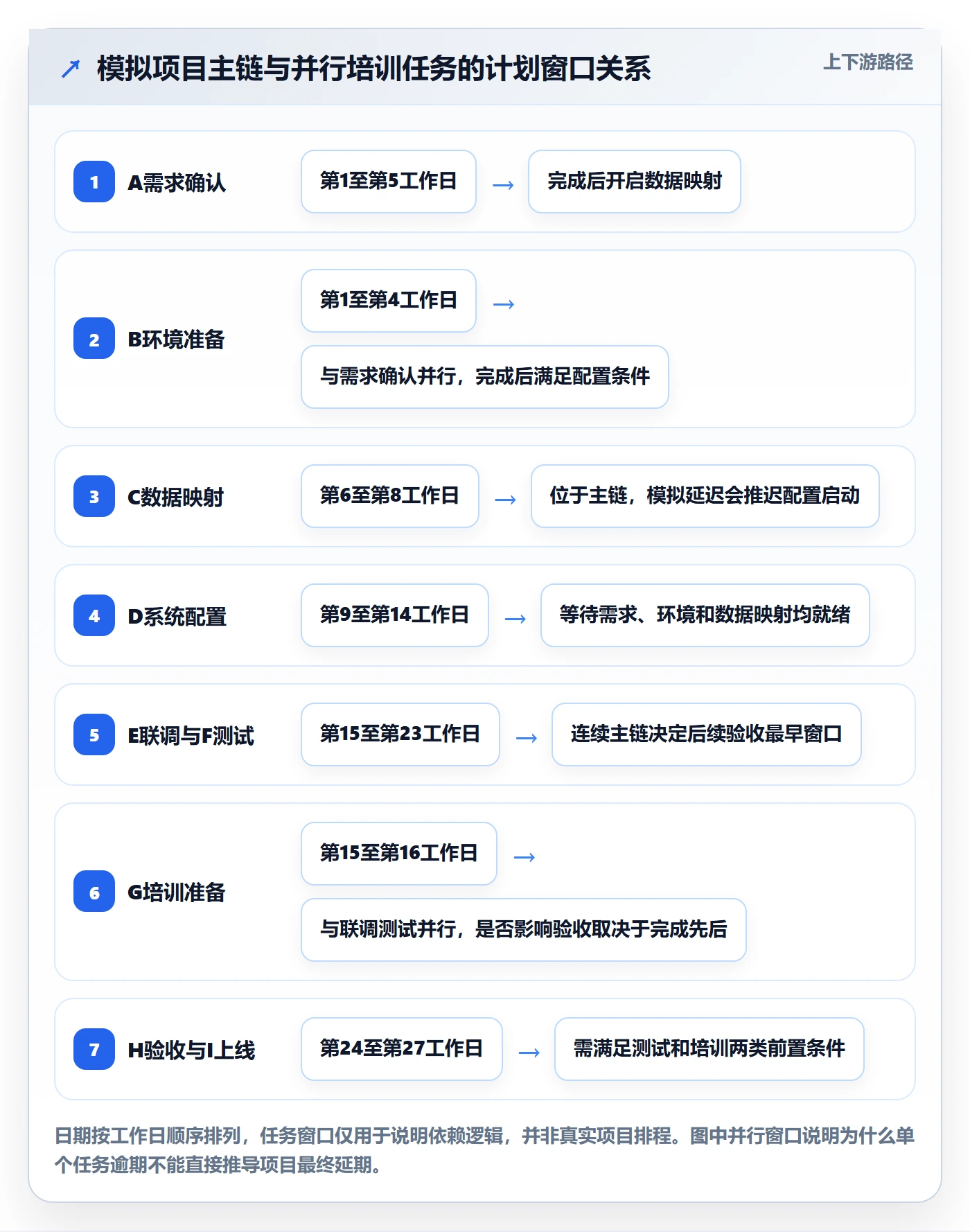

1. 建立模拟项目的基线任务表
以下示例以工作日为单位。需求确认从第1个工作日开始,环境准备在启动后并行开展;数据映射要等需求确认完成;系统配置要等需求确认、环境准备和数据映射均满足;后续联调、测试和验收按依赖推进。培训准备在配置完成后启动,但它与系统测试链路存在一定并行空间。
| 任务 | 计划工期 | 前置条件 | 模拟负责人 | 完成判定 |
|---|---|---|---|---|
| A 需求确认 | 5个工作日 | 项目启动 | 业务负责人、实施顾问 | 需求范围和验收规则完成确认 |
| B 环境准备 | 4个工作日 | 项目启动后并行开展 | 客户IT | 测试环境、账号和必要权限可用 |
| C 数据映射 | 3个工作日 | A完成 | 数据顾问、业务代表 | 字段映射规则经双方确认 |
| D 系统配置 | 6个工作日 | A、B、C均完成 | 实施团队 | 配置项通过内部检查 |
| E 联调验证 | 5个工作日 | D完成,接口条件具备 | 双方技术团队 | 关键接口通过约定场景验证 |
| F 系统测试 | 4个工作日 | E完成 | 测试负责人、业务代表 | 阻断级问题关闭或有明确处置方案 |
| G 用户培训准备 | 2个工作日 | D完成,可与E、F部分并行 | 培训负责人 | 培训材料和参训安排确认 |
| H 用户验收 | 3个工作日 | F、G均完成 | 客户业务负责人 | 验收结果及遗留项获得确认 |
| I 正式上线 | 1个工作日 | H完成 | 项目负责人、运维团队 | 上线检查和切换确认完成 |
2. 先算主链,再识别可并行任务
在这组模拟数据中,A、C、D、E、F、H、I构成一条可能的最长链,工期合计为5+3+6+5+4+3+1,即27个工作日。环境准备B与需求确认并行,且基线工期较短;培训准备G在配置完成后启动,可以与联调和测试部分重叠,因此基线下它并不决定最终上线日期。
这里的“27个工作日”只在表中假设成立时有效。若环境准备不是并行任务、接口联调还需要额外的客户审批,或测试中发现必须返工的配置缺陷,路径和总工期都可能改变。甘特图给出的日期是当前逻辑与假设的结果,不是对未来的保证。
3. 情景一:数据映射晚两天,主链末端也晚两天
假设数据映射C因为业务字段口径未确认,比基线晚2个工作日完成。由于系统配置D必须等待C,D的启动随之推迟;后续联调、测试、验收和上线又沿依赖链顺延。在没有加资源、压缩工期或调整范围的情况下,最终上线窗口也会比基线晚2个工作日。
关键点不是“数据映射任务逾期2天”,而是它处于主链上,并且后续没有足以吸收偏差的浮动。项目负责人应继续查明两件事:剩余数据是否能分批确认,使配置部分启动;以及是否能通过提前准备测试脚本或并行核验来减少后续等待。没有验证这些条件前,不能直接承诺可以追回延期。
4. 情景二:培训准备晚三天,未必推迟上线
再假设培训准备G比基线晚3个工作日。由于它可以在配置完成后与联调和测试并行开展,且验收要同时等待测试F和培训G完成,是否影响验收取决于G有没有超过F的完成时间。按示例工期,G的时间窗口比测试链短;晚3天可能仍在可用浮动范围内,也可能因培训必须覆盖特定用户、且无法临时增加场次而影响验收。
这正是“任务逾期不等于项目逾期”的具体含义。分析时不能只看红色状态,而要沿依赖链计算最早完成时间、最晚允许时间和剩余浮动。若工具不支持这些计算,就应以可复核的表格或项目经理的节点推演补足,而不是凭经验拍板。
5. 计划与实际对照表要标记数据性质
下面的数值是为展示计算逻辑而设的模拟数据。偏差按“实际完成工作日减基线完成工作日”计算;正数代表晚于基线。模拟假定C晚2天、G晚3天,其余任务暂不另设偏差。
| 观察对象 | 基线判断 | 模拟实际情况 | 分析结论 |
|---|---|---|---|
| 数据映射C | 3个工作日,位于主链 | 晚2个工作日 | 若无恢复措施,配置及后续主链整体顺延 |
| 培训准备G | 2个工作日,可与测试链并行 | 晚3个工作日 | 需与测试完成时间比较;逾期本身不足以证明上线延期 |
| 用户验收H | 等待F与G均完成 | 取两项依赖中较晚完成者启动 | 若G晚于F并消耗剩余浮动,验收才可能变成新的控制节点 |
| 正式上线I | 验收后1个工作日 | 取决于H实际完成日期 | 应以最新依赖状态更新预测,而不是沿用旧基线日期 |
6. 复盘时要拆开“原因、传导、结果”
当项目预测发生变化,复盘不应止于“客户数据晚了,所以项目晚了”。至少要拆成三层:数据输入为什么延迟;延迟通过哪些任务依赖传到验收;团队是否有可以降低影响的并行工作或替代方案。这样才能区分外部等待、任务估算偏差、责任交接不清和恢复措施不足。
每次复盘还应区分已发生事实和未来判断。例如,“数据映射比基线晚2天”是已发生事实;“上线预计晚2天”是基于当前依赖和工期假设的预测。把二者分开写,既能提高沟通可信度,也能避免预测被误当成承诺。


六、不同情况下的行动建议:发现偏差后先做什么
1. 前置任务还未开始,先确认阻塞条件是否真实
如果任务未开始,先核对它是否确实必须等待前置任务完成。可以把“不能启动”的条件写成可验证事项,例如账号未开通、数据模板未签字或验收规则未确认。若团队能够先完成不依赖该条件的准备工作,就把任务拆成可并行的小块,避免整个任务被一个局部阻塞。
对外部输入依赖,应指定客户侧确认人和最晚需要日期,而不是只在备注中写“等待客户”。若超过约定时间,项目经理应按风险等级升级处理,并记录升级时间和决策结果。
2. 主链任务已经延期,立即更新影响范围和恢复选项
主链任务偏差出现后,第一步不是把后续所有日期机械地向后拖,而是重新计算依赖关系和最早可启动窗口。随后检查能否分批交付、先做高优先级范围、并行准备测试、临时调配熟悉业务的资源,或者在不牺牲质量的前提下压缩等待时间。
恢复措施要写清代价。例如增加资源可能需要交接成本,压缩测试可能提高缺陷风险,范围分批可能改变验收方式。只有把收益、风险和批准人写明,团队才有依据判断是否值得采取。
3. 非主链任务逾期,检查浮动而不是忽略它
非主链任务仍需跟踪。它的浮动时间可能被前期变化消耗,也可能与主链争抢同一位关键人员。比如培训材料本身不在主链上,但如果负责培训的顾问同时承担测试,资源冲突就会让表面并行变成实际串行。
建议把“当前剩余浮动”“所需资源是否与主链冲突”“最晚完成时间”作为例会讨论项。浮动用完后,原本不影响上线的任务可能转变为控制节点。
4. 依赖关系有争议,先补证据再改计划
当两个团队对某项任务是否为硬依赖有分歧,不要靠职位高低决定。可通过小范围验证回答问题:部分配置是否能先做;缺少某个字段是否影响全量测试;接口权限能否先用受控环境验证。验证结果应记录适用范围和限制,再决定是否调整依赖。
若依赖关系确实改变,应记录原关系、新关系、生效时间和批准人。否则计划版本之间无法比较,后续也说不清项目为什么突然变快或变慢。
5. 百人以上组织或多项目并行时,增加治理而不是只加字段
团队规模扩大后,真正的难点通常从“任务怎么画”转为跨项目口径、权限边界、模板治理和状态更新责任。可以建立统一的任务状态字典、依赖关系定义、项目基线规则和变更审批范围,但不要让所有项目机械套用同一份任务清单。
若考虑 PingCode 等平台,可将私有化部署、Jira 迁移范围、权限模型、项目间依赖、数据保留和甘特图分析能力放入同一张验证清单。选型时应拿真实流程做试点,重点测试迁移后的任务关系、历史版本和报表口径是否保留。对于企业内部已有流程和集成,迁移成本应与许可证成本一并评估。

七、不同情况下的取舍:怎样在进度、质量和治理成本之间做决定
1. 任务关系简单、团队规模小:优先保证数据易维护
小型实施团队通常不需要把每项协作都建成复杂依赖。若项目只有少量关键任务,使用统一任务表加清晰的前置任务列,可能比搭建复杂网络更有效。此时最重要的是每周更新实际日期和阻塞原因,并让责任人知道谁需要确认。
但“规模小”不等于可以不留基线。至少要保存启动计划、关键变更和最终实际日期,方便复盘估算是否合理。越是依赖少数顾问的项目,越需要把隐性的经验判断写出来,避免计划只能由某一个人解释。
2. 多团队、多阶段项目:优先保证依赖语义和变更可追溯
跨业务、IT、实施和供应商团队的项目,应优先统一依赖定义、状态口径和任务ID规则。复杂项目里,错误的依赖关系会比漏掉一条普通任务更危险,因为它可能让整个计划过度串行,或者让关键阻塞点没有被任何人负责。
此时可考虑使用支持协作、版本管理和可视化排期的项目管理平台,但选型结论应以试点结果为基础。不要只看产品演示中的图表是否好看,而要检查实际数据能否导入、历史计划是否可追踪、跨团队权限是否合适,以及项目团队是否愿意持续更新。
3. 交付窗口固定:先保护关键质量门槛,再评估压缩空间
如果上线日期受监管窗口、业务旺季或客户活动限制,团队会面临压缩排期的压力。我的判断顺序是先找出可并行工作和等待时间,再考虑增派资源、调整范围或分批上线,最后才讨论压缩测试或验收窗口。
测试和验收不是普通缓冲区。若要缩短它们,必须明确缩短哪类覆盖、由谁接受剩余风险、上线后如何监控与回退。没有这些控制措施,表面上守住了日期,实际可能只是把风险从实施阶段转移到生产阶段。
4. 迁移旧项目管理数据:先保关系可信,再追求一次性搬全
从旧平台迁移任务时,任务名称和日期通常较容易导入,真正容易丢失的是依赖关系、变更历史、用户权限和字段语义。若源系统中前置关系本来就不规范,原样迁移只会把旧问题复制到新平台。
建议先选一个有代表性的项目做迁移试点,抽样检查任务ID、前置关系、基线版本、实际日期和附件权限。迁移成功的标准不应只是“任务数量对得上”,还要确认管理者能否用新系统复算关键路径、解释日期变化,并找到责任记录。
5. 预测精度不足:先承认不确定性,再逐步改善估算
新团队或新业务的历史数据有限,工期估算不可能一开始就精确。可以将预测分为当前计划、可信区间和关键假设,例如明确“在客户数据于本周确认、环境按期开放的前提下,目标上线窗口为某周”。相比给出一个看似精确的单日日期,这种表达更诚实,也更方便管理者关注条件变化。
随着项目积累,团队可以按任务类别统计基线与实际工期,分析估算偏差来自工作量、等待时间还是返工。样本不足时不要急于做平均值排名;先确保任务类型和计时口径可比,再使用历史数据调整估算区间。

八、落地检查清单:把甘特图从汇报图变成管理数据
1. 项目启动时检查任务和依赖
- 每项任务是否有唯一ID、负责人、交付物和完成标准?
- 前置关系是否由上下游责任人共同确认,而非由单方推定?
- 硬性前置、可并行工作和一般协作是否采用不同表达?
- 关键里程碑是否有明确的验收条件和决策负责人?
- 工期是否使用一致的自然日或工作日口径?
2. 计划执行中检查状态和变化
- 实际开始、实际完成和阻塞原因是否及时更新?
- 计划调整是否保留原基线、调整日期、原因和批准人?
- 前置条件变化后,受影响任务和里程碑是否重新评估?
- 并行任务是否因共享人员或环境冲突而实际上无法并行?
- 项目预测是否注明关键假设,且与已发生事实分开表达?
3. 项目复盘时检查预测质量
复盘不只问“最终是否按期”,还应问:哪些依赖判断正确,哪些关系后来被证明不成立;计划偏差主要来自工期估算、外部等待、返工还是资源冲突;项目团队什么时候首次看到风险,采取了什么措施,措施实际减少了多少等待或返工。
若组织愿意持续积累数据,可以逐步形成自己的任务类别基准,例如环境准备、数据核验、接口联调在不同项目条件下通常需要多少工作日。所有统计都应注明样本数、时间范围和适用项目范围,不能把少量项目的均值当成普遍承诺。
4. 下一步行动:先做一条真实依赖链的小试点
如果团队目前主要靠表格排期,不必一开始就重做所有项目。先挑一条最影响交付的主链,选出5至10项任务,补齐交付物、前置条件、负责人、基线日期和实际日期;再选一项可以并行的任务,验证团队是否区分得出硬依赖与协作关系。
随后用一次项目例会检查:若某个前置任务晚两天,团队能否在十分钟内说明影响哪些任务、是否消耗浮动、谁需要采取行动。能回答这些问题,说明依赖数据开始具备管理价值;回答不了,就先修正任务和口径,不要急着增加图表或购买更复杂的功能。
最后的判断很简单:甘特图不是延期保险,更不是把承诺画成横条的工具。它的真正价值,是把隐含的前置条件变成团队共同确认的数据,让项目负责人在日期失控之前,看见偏差会沿哪条链传播、有哪些可选动作,以及每种动作要付出什么代价。下一步就从一条真实主链开始,保留基线,追踪实际,再用复盘逐步校准依赖和工期。

常见问题解答(FAQ)
1. 实施项目中,哪些任务需要设置依赖关系?
我做实施计划时,常常不确定任务之间是必须先后完成,还是只需要协调配合。比如环境准备和需求确认有时可以并行,但配置工作通常又要等需求明确后才能开始。
先判断前置任务未完成时,后续任务是否无法启动或无法交付:如果是,就设置为硬依赖;如果只是需要沟通、共享资源或同步信息,则记录为协作关系,不要强行串行排期。由任务负责人和交付负责人共同确认依赖,并为每项任务写明交付物和前置任务,避免只凭任务名称推断先后关系。
2. 制作甘特图时,依赖关系分析需要记录哪些数据?
我接手项目时经常只有一张任务表,上面有任务名称和计划日期,却看不出延期会影响什么。想把它转成可分析的甘特图,又担心字段太多,团队维护不动。
先从必要字段开始:任务 ID、任务名称、负责人、计划开始和结束日期、工期、前置任务 ID、状态、实际开始和结束日期。需要复盘时,再增加所属阶段、计划变更时间、变更原因和风险备注;日期统一采用自然日或工作日口径,且每项任务都要有明确负责人和交付物。
3. 如何判断某项任务延期会不会推迟项目里程碑?
我在项目例会上看到一项前置任务已经逾期,但后续安排仍显示按期完成,不知道是计划有缓冲,还是甘特图里的关系没有维护好。尤其当多个任务可以并行时,单看逾期天数很难判断影响。
先核对依赖链是否真实、后续任务是否已经具备启动条件,再比较原计划与最新预计日期。如果后续任务必须等待该任务完成,且没有可用缓冲或替代路径,里程碑就有受影响的风险;记录时区分“已造成的延期”和“可能的延期”,不要仅凭前置任务逾期就断言最终交付日期必然推迟。
4. 实施团队如何用甘特图数据复盘计划偏差?
我想在项目结束后找出延期原因,但计划日期常被直接改成新日期,回头已经看不到原先的安排。遇到需求调整、客户确认晚或资源冲突时,也很难分清哪些偏差是依赖关系变化造成的。
保留初始计划基线,每次调整都记录调整日期、责任方、原因及受影响任务;同时维护计划开始和结束日期、实际开始和结束日期。复盘时先统一日期计算口径,再比较计划与实际的完成偏差,并按原因分类统计依赖变更、外部等待和资源冲突;样本较少时应逐项复核,不要把单个项目的结果概括成普遍规律。
核心关键词
文章包含AI辅助创作:依赖关系落地方案:实施团队开展甘特图的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473406
读者评论
把延期拆成任务偏差和项目偏差来分析很实用,尤其是强调沿依赖链检查里程碑,避免只盯完成率。
案例明确说明是情景模拟,并交代工作日、资源等假设,这让日期推算的适用边界更清楚。
保留原计划、实际日期和变更原因是关键;否则只看最新甘特图,很难复盘延期究竟来自外部等待还是排期调整。
