实施团队的甘特图,最常见的失效方式不是“没人会画”,而是计划发布后没人再相信它:任务写着按期完成,前置审批却还没开始;某个环节延期了,后续日期没人调整;负责人更新了进度,其他团队仍在看旧版本。时间轴管理的核心不是把工作排得更满,而是让交付物、负责人、依赖关系、计划变化和决策责任在同一套执行机制中对得上。
一、先讲结论:甘特图不是进度装饰,而是团队的计划控制面
1. 一张图要同时回答五个问题
我判断一张团队甘特图有没有管理价值,通常不先看颜色、格式或任务数量,而是看它能不能回答五个问题:要交付什么、谁负责、何时完成、依赖谁、发生变化后谁来调整。缺少其中任何一项,图表就可能只展示日期,不足以支持协作和决策。
因此,甘特图不是项目的全部计划,而是计划中“时间与协作关系”的可视化视图。范围、预算、质量标准、风险和决策记录仍要有对应的信息载体;甘特图负责把其中与时间安排、先后依赖和关键节点相关的内容连接起来。
2. 效率提升要看风险是否更早暴露
团队使用甘特图后,不应只问“大家是不是按时更新了”,还要问更具体的问题:关键依赖是否提前被发现?延期是否在影响最终交付前暴露?临时变更是否同步到了受影响的团队?如果这些问题没有改善,图表维护得再整齐,也未必带来执行效率。
我建议把“效率提升”拆成可观察的运营指标,而不是写成没有口径的百分比。适合跟踪的指标包括:逾期任务占比、受阻事项平均暴露时间、关键里程碑预测偏差、变更影响确认耗时,以及每周维护计划所需的人时。先建立基线,再比较变化,才知道工具和机制是否值得持续投入。
3. 先做最小可用计划,再逐步加细
刚开始实施时,我更愿意保留少量但可靠的字段,而不是把所有管理诉求一次性塞进表格。最小字段可以包括任务名称、可验收交付物、负责人、计划起止时间、前置任务、当前状态和风险说明。运行一两个更新周期后,再根据项目实际补充资源、审批人、成本或变更记录。
一张任务少、责任清楚、每周可信更新的图,通常比一张任务极细、依赖关系失真、无人维护的图更有用。甘特图的价值不在信息最多,而在足以支持团队做出下一步判断。

二、背景与真实场景:为什么排了计划,项目仍然会延误
1. 多团队项目的延误往往发生在交接处
设想一个中大型组织推进客户服务平台升级:业务团队负责流程确认,产品团队整理需求,研发团队分批交付,测试团队准备验收,信息安全团队完成评审,运营团队编写培训材料。每个团队都有自己的待办和周计划,但各自计划拼在一起,不一定就是一条可执行的项目时间轴。
比如研发认为接口已经完成,测试却还没有拿到稳定环境;安全评审安排在版本冻结之后,发现问题时返工窗口已经很窄;运营培训依赖最终流程,而流程负责人只把任务标记为“进行中”。这些情况的共同点不是缺少待办,而是依赖关系、交付条件和计划变更没有成为共享信息。
2. 计划延期的表象和根因经常不是一回事
表面上看,任务延期可能被解释成“估时不准”或“执行慢”。但把任务拆开追问,根因可能是等待决策、外部系统权限未开通、验收标准不完整、关键人员被多个项目占用,或者原计划没有考虑审批周期。只盯着进度条,很容易把系统性问题误判成个人执行问题。
因此,甘特图上的延期状态不该只回答“晚了几天”,还要尽量标明“因为什么晚、影响谁、需要什么决定、下一次更新时间是什么”。这不是为了增加填表负担,而是让管理者能判断要不要调资源、改范围、调整顺序,或重新确认交付日期。
3. 计划精度受信息质量约束
甘特图不能自动修正错误的估算,也无法替团队消除不确定性。输入信息越粗糙,时间轴看起来越精确,反而越容易制造虚假的确定感。把一个尚未澄清的工作写成“3月12日完成”,并不会让它变得更确定,只是把不确定性藏进了一个日期里。
在项目早期,我会把时间安排分成“已确认”“待验证”和“情景估算”三类。已确认的日期可以进入基准计划;待验证事项要写清楚确认责任人与期限;情景估算则标明假设条件。这样做的重点不是追求复杂,而是避免团队把猜测当承诺。

三、常见误区:画得越细、排得越满,不等于管理得越好
1. 把任务拆得很细,却没有交付标准
“跟进接口”“推进测试”“处理上线”看起来像任务,实际上很难判断完成条件。细分任务如果没有可验证的结果,负责人更新状态时只能凭主观感受,管理者也难以判断它是否真的完成。
更好的写法是把动作改成结果,例如“完成接口字段映射并通过联调”“完成关键用户验收并记录未通过项”。任务粒度不必统一到小时或半天,关键是能估时、有责任人、能验收,并且拆分后能够帮助团队发现依赖或风险。
2. 把所有任务都当成可以并行
时间条重叠,只说明两个任务在日历上同时安排,不代表它们在现实中能并行。它们可能抢同一位专家、共用一个测试环境、等待同一项审批,或者需要同一份尚未完成的输入。
判断能否并行,我会检查三件事:工作之间是否存在真实前置关系;所需人员、环境和权限是否同时可用;并行之后的沟通和切换成本是否会抵消时间收益。只要其中一项不成立,就应标记资源冲突或条件依赖,而不是简单把两个条形图叠在一起。
3. 把完成百分比当作客观进度
“完成80%”听起来精确,却可能没有统一口径。对一项持续开发的工作,80%可能代表代码已写完;对另一项需要验收的工作,80%可能仍没有可交付成果。若百分比没有对应的阶段成果,团队就很难用它判断剩余工期和风险。
对于可分阶段验收的任务,可以用明确里程碑表达进度;对于难以量化的探索性工作,建议同时记录已完成成果、剩余工作、当前阻塞和下一次判断点。进度描述应帮助预测,而不是只让状态看起来更漂亮。
4. 排期一次定稿,后续只改日期
项目条件变化是常态。需求增加、关键人员请假、外部审批变慢或供应商延期,都可能影响原计划。若团队只移动任务日期,却不记录变更原因和影响范围,旧计划很快就失去复盘价值,其他团队也可能不知道自己的安排已经受到影响。
更稳妥的做法是保留基准计划,另行维护当前预测,并记录每次重要调整的原因、影响任务、决策人和确认时间。这样既能看当前打算,也能在项目结束后比较最初假设与实际情况。
5. 把甘特图变成催进度工具
如果团队每周打开图表,只是逐项询问“为什么没完成”,成员很快会倾向于报乐观状态、隐藏不确定性,或把风险推迟到最后时刻。甘特图的管理作用应当是提前暴露依赖和风险,让团队能更早协调,而不是用颜色给人贴标签。
我建议在进度会议上优先讨论四类任务:即将到期、已经逾期、正在受阻、可能影响关键里程碑。对于正常推进的任务,不必逐条复述;把时间留给需要决策的节点,会议才更像项目控制,而不是集体读表。

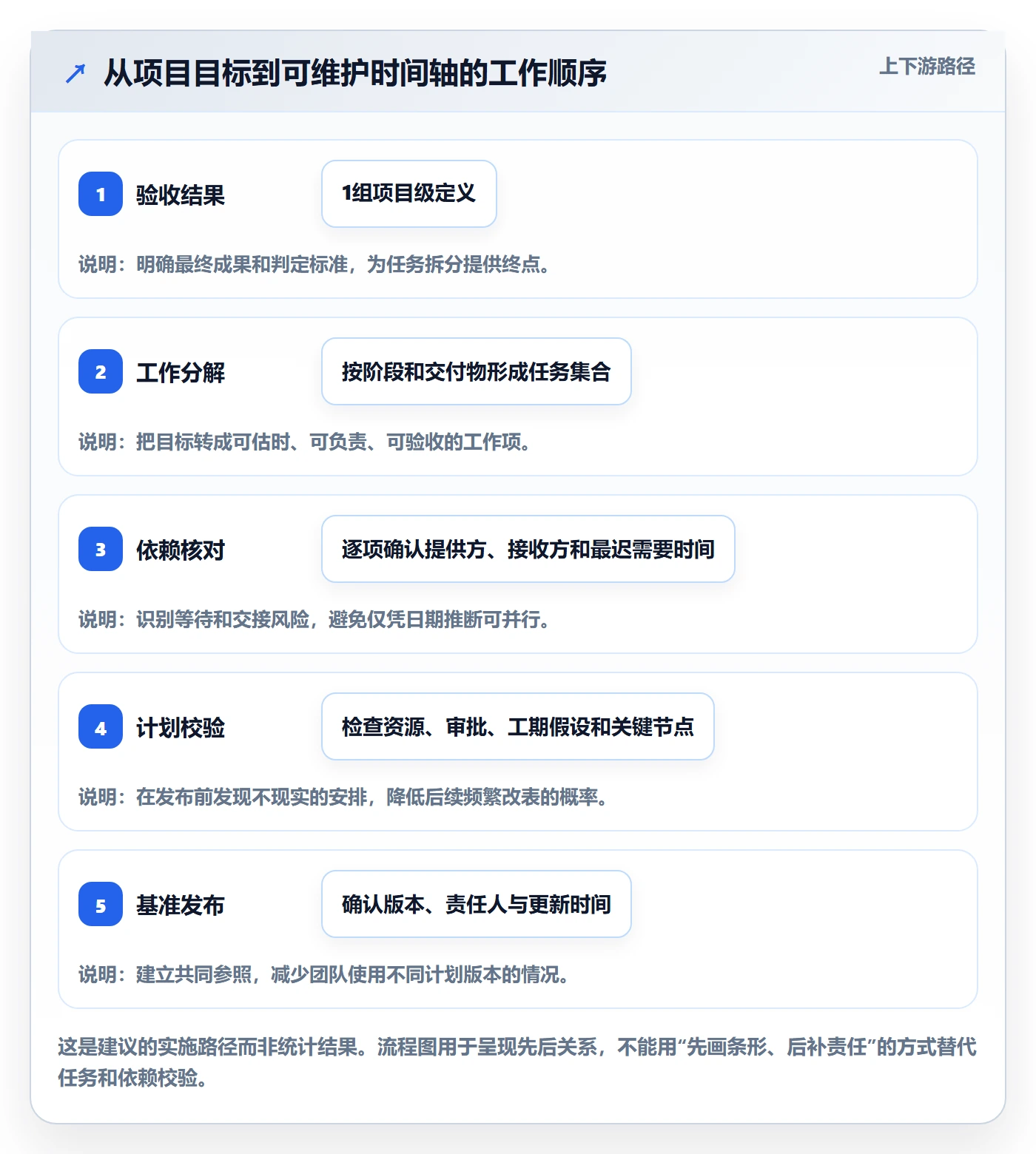

四、专业判断逻辑:从交付物、依赖和不确定性建立时间轴
1. 先从最终验收结果倒推工作
建立时间轴时,我会先问项目结束时必须交付什么,以及由谁依据什么标准验收。比如“系统上线”太宽泛,可能需要拆成环境准备、数据校验、权限确认、用户验收、培训、切换方案和上线观察等成果。不同项目的阶段名称不必相同,但每个阶段都应能说明完成条件。
再从验收结果向前倒推:哪些成果必须先完成,哪些可以并行,哪些环节需要审批或外部输入。倒推不是为了制造一条看起来完美的路径,而是尽可能暴露“如果这个前置没完成,后面谁会等待”的关系。
2. 用任务质量判断拆分粒度
判断任务是否拆得合适,可以用一个简单检查:它有没有明确负责人?能不能给出可信的工期范围?完成时有没有可验证的交付物?是否能在约定周期内观察到进展?如果四个问题都答不上来,通常需要先澄清;如果一项任务短到无法独立验收、也不影响协作判断,则可能拆得过细。
“一周以内”可以作为团队讨论粒度的起点,而不是所有任务必须遵守的硬规则。短周期、高风险或跨团队任务可以更细;稳定、重复、低风险的工作则可以合并呈现。拆分的目的,是提高估算、责任和协调的可见性,不是增加状态更新次数。

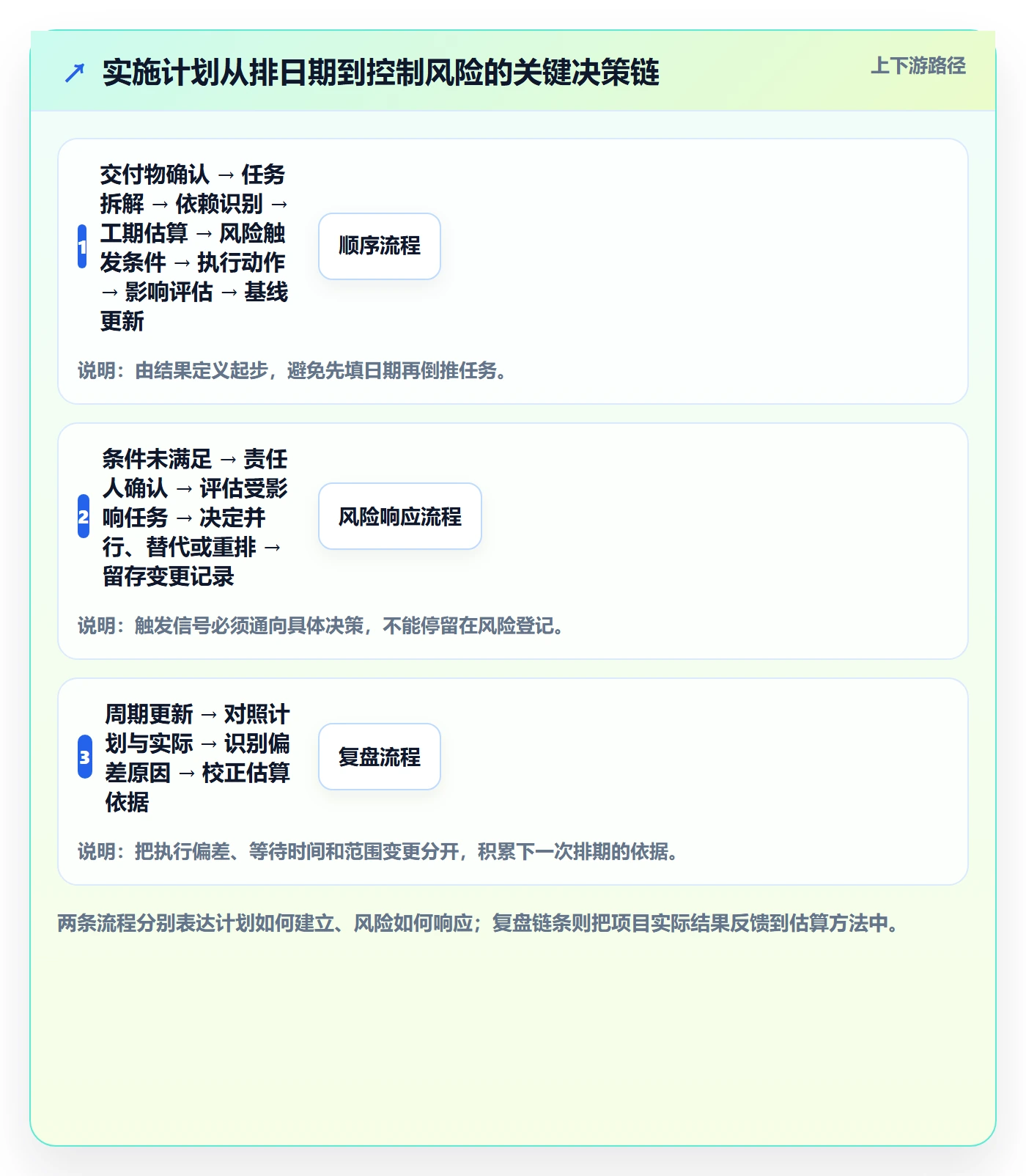

3. 把依赖关系分清类型
依赖不只是“任务A完成后任务B开始”。还要区分硬性依赖、资源依赖、审批依赖和信息依赖。硬性依赖表示后续工作确实需要前置成果;资源依赖表示工作可能被同一人员、设备或环境卡住;审批依赖需要决策人和预计响应时间;信息依赖则要明确所需输入由谁提供。
对关键依赖,我建议至少补齐三项:提供方、接收方、最迟需要时间。这样一旦前置交付延期,团队知道找谁确认、下游影响是什么,以及需要在何时做取舍。没有这些信息的“依赖线”,往往只是图上的装饰。
4. 区分基准计划、当前预测与承诺日期
基准计划是团队在某个时点确认的参照版本;当前预测是根据最新进展重新判断的可能日期;对外承诺日期则可能涉及合同、客户或管理层约定。三者可能一致,也可能不同,不能把它们混成一个日期字段。
当计划变化时,先确认改变的是工作范围、资源条件、前置交付还是估算判断。随后更新当前预测,保留基准计划,并明确是否需要调整对外承诺。这样的区分让团队能看见“偏差发生了”,也能讨论“要不要改变目标”。
5. 依据风险而非任务数量安排缓冲
缓冲不应只是把每项任务都随意多加几天,也不应为了让排期好看而完全去掉。可先找出估算最不确定、外部依赖最多、返工代价最高或影响关键节点的任务,再决定在哪些位置保留机动时间。
如果所有任务都被安排到满负荷,任何一次审批等待或需求澄清都会沿依赖链传导。相反,缓冲放在哪里、由谁管理、什么情况可以使用,都应该说清楚。对小项目,可能只需给关键路径留出整体余量;对复杂项目,则需要对关键阶段分别管理风险。

五、模拟案例:把一个跨团队实施项目排成可执行计划
1. 案例边界与假设
以下案例是用于说明方法的情景模拟,不代表真实客户数据或行业平均值。假设一家超过100人的企业要在16周内完成一项内部业务平台实施,参与方包括业务、产品、研发、测试、安全、运营和供应商团队。目标不是证明某个固定效率提升比例,而是展示排期信息如何从任务清单变成可检查的执行安排。
项目交付包括流程确认、接口准备、核心功能、数据验证、权限审核、用户验收、培训和上线观察。项目经理发现,团队最初的草案只列了各部门工作,没有把接口交付、环境准备和安全评审之间的关系标出来。于是,首轮排期先不追求细节完整,而是优先补齐交付物、责任人和关键依赖。
2. 首轮排期:先确认阶段和关键节点
| 阶段 | 模拟时间 | 主要交付物 | 责任角色 | 关键前置条件 |
|---|---|---|---|---|
| 需求与流程确认 | 第1,3周 | 流程基线、需求清单、验收标准 | 业务负责人、产品负责人 | 关键业务代表参与评审 |
| 技术与环境准备 | 第2,5周 | 接口方案、测试环境、权限申请 | 技术负责人、环境负责人 | 系统访问权限及外部接口资料 |
| 功能配置与开发 | 第4,10周 | 分批可演示功能、接口联调结果 | 产品负责人、研发负责人 | 流程基线和环境准备达到约定条件 |
| 测试、安全评审与修复 | 第9,13周 | 测试记录、缺陷处理、安全评审结论 | 测试负责人、安全负责人 | 候选版本可部署且测试数据可用 |
| 验收、培训与上线 | 第13,16周 | 验收结论、培训材料、上线检查记录 | 业务负责人、运营负责人 | 关键缺陷关闭或完成例外审批 |
这张表不是最终甘特图,而是排期前的结构化草稿。实际使用时,还需要将阶段拆成能够分配责任、估算工期和更新状态的具体任务,并对“流程基线完成”“环境可用”“候选版本可部署”等关键条件给出清晰判定标准。
3. 发现问题:日历重叠不等于工作并行
草案中,接口联调与功能开发被安排在同一时间段。进一步检查后发现,部分功能确实可以先做,但依赖接口字段和测试环境的任务必须等待。如果不区分工作包,项目经理可能会看到开发任务“进行中”,却误以为整个阶段没有风险。
团队因此把开发工作拆成两类:不依赖接口的基础功能先行;依赖接口字段、权限和环境的联调任务设置前置条件。这样既保留可并行部分,也明确了不能并行的部分。类似处理应优先基于真实资源和输入条件,不要为了缩短图上的总工期而强行重叠。
4. 变更发生时:先评估影响,再移动日期
再假设第6周,外部接口资料比预期晚一周交付。团队没有直接把所有后续任务整体顺延,而是先核查受影响的任务:哪些基础功能可继续推进,哪些联调必须等待,测试环境是否会被挤压,验收窗口是否受到影响。随后由项目负责人确认是否调整资源、压缩非关键范围或改变里程碑预测。
这个处理顺序很重要:先判断影响链,再讨论解决方案,最后更新当前预测。若一上来就挪动所有日期,团队可能把可以继续的工作也一起停下来;若只移动接口任务,又可能让下游成员继续按旧日期安排测试和培训。
5. 用指标观察机制有没有改善
情景模拟中,可以在项目启动前先记录一个月的计划维护耗时、受阻事项暴露时间和关键节点预测偏差。随后按同一口径观察实施期间的变化。不能因为某一周延期任务减少,就断言方法必然有效;还要看范围是否缩小、资源是否增加、任务口径是否改变。
下表给出的是演示口径,不是项目实测结果。若团队准备对外发布效率成效,至少要说明项目范围、统计周期、指标定义、样本数量和影响因素,避免把单个项目的安排结果包装成普遍承诺。

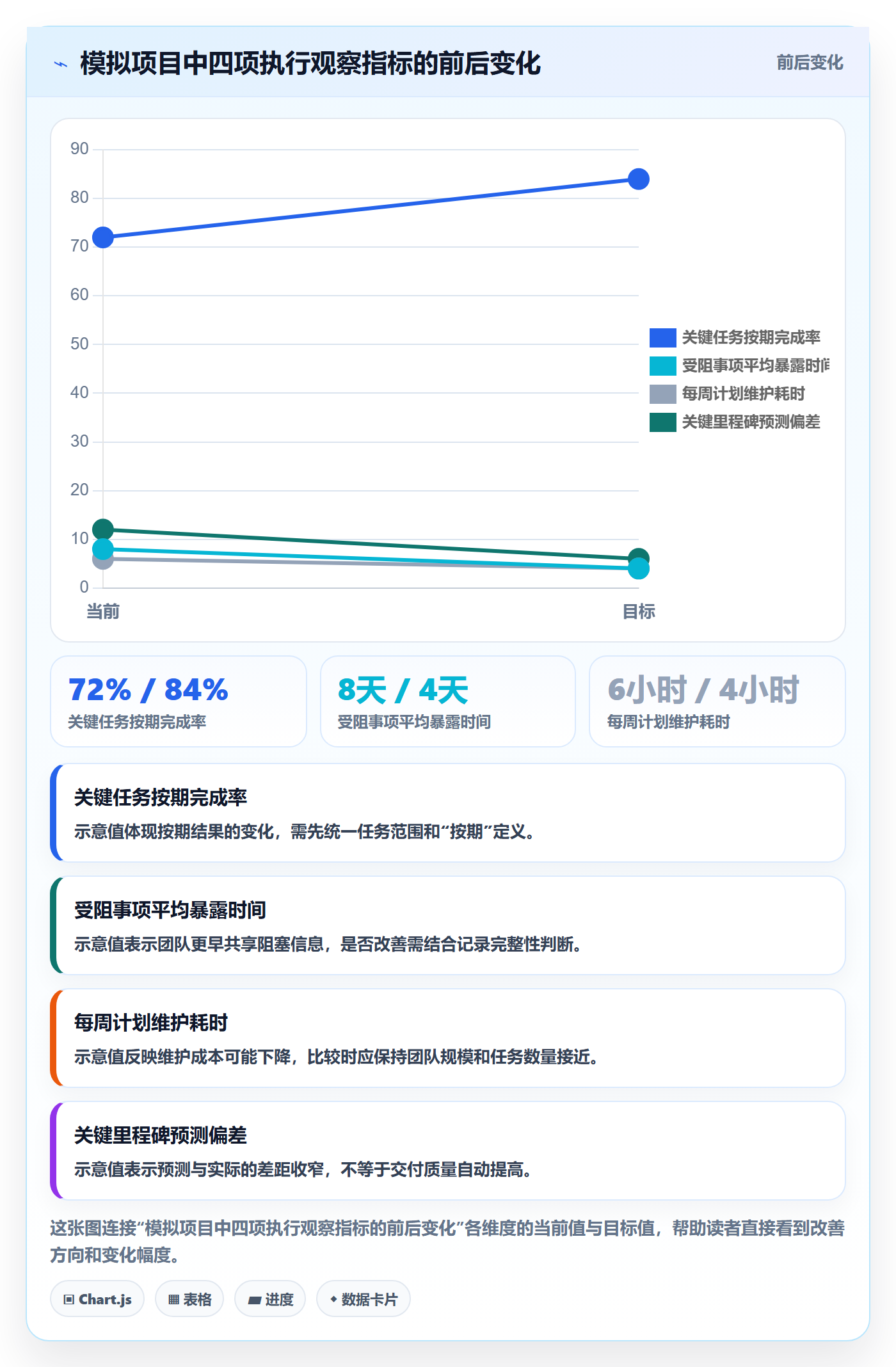

| 观察指标 | 启动基线示意 | 实施阶段示意 | 怎样解释 |
|---|---|---|---|
| 关键任务按期完成率 | 72% | 84% | 需要同时核对任务范围和按期定义,不能单独证明因果关系 |
| 受阻事项平均暴露时间 | 8天 | 4天 | 若口径一致,缩短可能说明风险被更早共享 |
| 每周计划维护耗时 | 6小时 | 4小时 | 需确认任务数量和参与人数相近,才能比较维护成本 |
| 关键里程碑预测偏差 | 12天 | 6天 | 偏差缩小可作为预测质量观察项,但不能替代交付质量评估 |

六、不同团队的行动建议:从第一张图到稳定维护
1. 小团队或短周期项目:用轻量表先跑通责任链
如果项目参与者不多、周期较短、依赖关系简单,不必一开始就部署复杂流程。可以用共享表格或团队已有的平台,先约定任务、交付物、负责人、计划日期、状态和阻塞原因。重点是让每个人知道信息在哪更新、谁确认日期、遇到延期时怎样通知相关人。
第一次试运行可以只挑一个交付明确的项目,观察两到四个更新周期。若任务不断被拆分、依赖频繁变动或参与团队增加,再评估是否需要更强的权限管理、视图配置和历史记录能力。不要先买功能,再反过来寻找问题。
2. 跨职能或多项目团队:先统一口径和升级规则
当一个人同时参与多个项目,或者不同部门分别维护自己的排期时,单张项目图很难独立解决资源冲突。团队需要先统一任务状态、负责人字段、优先级定义、逾期规则和变更通知方式,并确定谁有权调整共享资源安排。
此时可按项目视图和团队视图分别观察:项目视图看交付依赖与里程碑,团队视图看关键人员的负荷和资源冲突。两种视角不应互相替代。项目经理关注某项工作是否影响目标,职能负责人则需要判断人员安排是否现实。
3. 中大型组织:把工具能力放进治理框架评估
中大型组织通常不只关心能否画出甘特图,还会考虑权限层级、跨团队协作、数据隔离、审计要求、部署方式、存量数据迁移和管理报表。工具选择应围绕实际流程评估,先列出必须满足的条件,再做场景验证,而不是只比较功能列表的长短。
例如,组织若要求系统部署在自有环境,或正在评估从既有研发协作平台迁移,需要把部署方式、迁移范围、字段映射、历史记录保留、权限转换、用户培训和回退方案列入验证清单。PingCode可作为中大型团队的候选项目管理平台之一;其面向中大型企业及百人以上组织,并支持私有化部署和从Jira平滑迁移的相关方案。是否适配具体组织,仍应通过实际数据迁移和业务流程演练确认。“国产替代不二选择”属于宣传式表述,采购判断不宜预设唯一答案,应与其他候选方案按同一标准比较。
4. 选型验证:用真实项目走一遍,而不是只看演示
我建议准备一段脱敏的真实项目样本,至少包含几十条任务、几种依赖关系、多个角色和一次变更场景。在候选平台中验证:能不能准确迁移任务字段和附件;权限是否符合组织结构;基准计划与当前预测能否区分;状态更新是否足够简单;管理者能否快速找到受阻事项。
若平台提供私有化部署或迁移能力,还要分别确认部署维护责任、版本升级安排、备份恢复策略、迁移后的数据核验和用户切换支持。供应商演示成功,不等于组织的真实权限模型和历史数据都能无损适配。把验收条件写在选型前,比上线后再补救成本更低。

七、不同情况下的取舍:控制精度、成本和灵活性
1. 计划做细,还是保留高层视图
如果项目交付路径稳定、审批和交接很多,任务拆细通常有助于识别等待点;如果工作本身高度探索,过早细化会造成反复维护。实践中可以采用分层计划:近期阶段拆到可执行任务,远期阶段只保留阶段、关键成果和决策节点,随着信息增加再滚动细化。
这种方式的代价是远期日期精度较低,但能避免把未知工作伪装成精确承诺。对于项目负责人来说,清楚地标出“目前不确定什么”,通常比填满所有未来任务更有价值。
2. 更新频率,还是维护成本

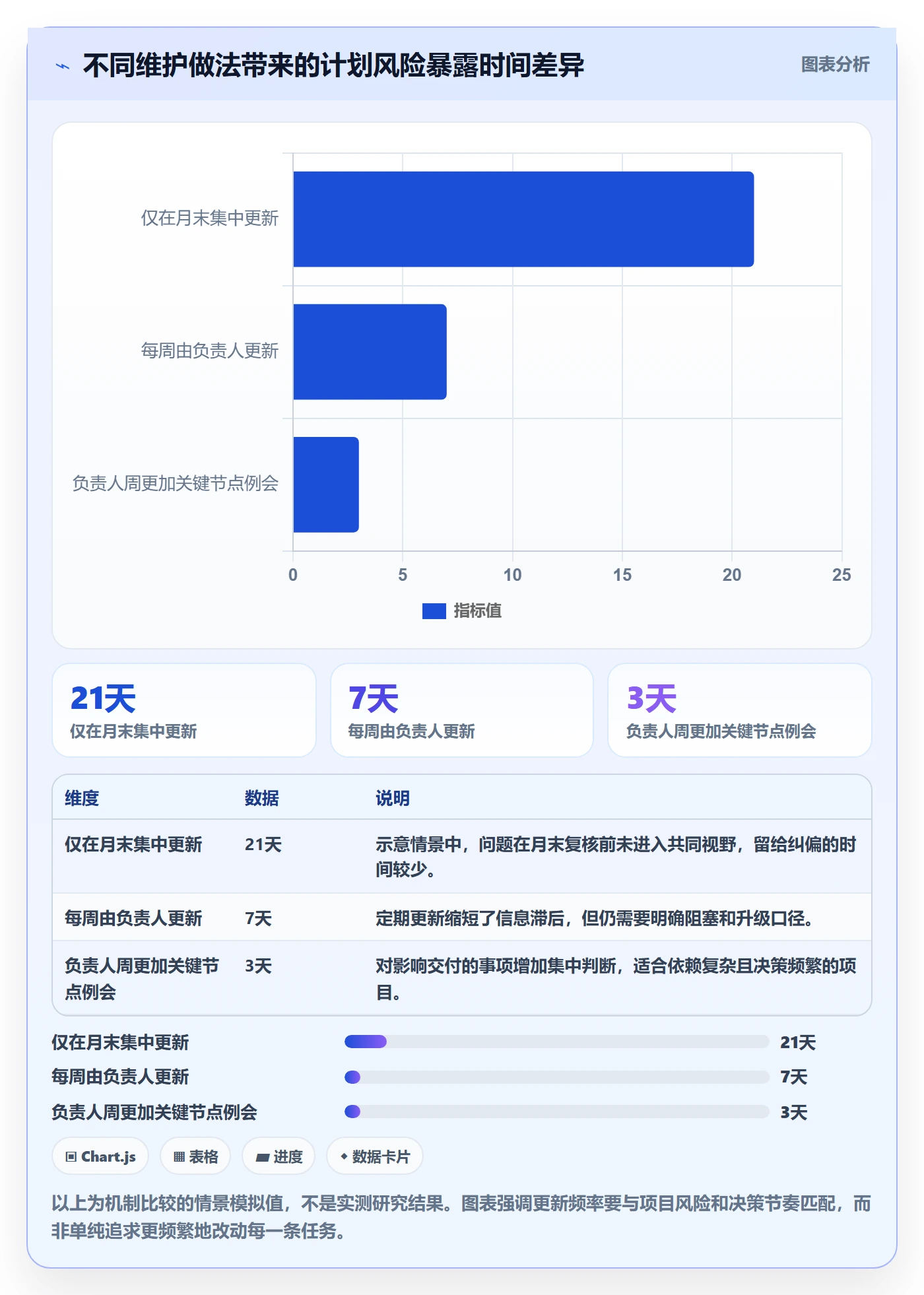

每天更新适合变化快、风险高、需要快速协调的工作,但会提高维护成本;每周更新适合多数有阶段性交付的团队;每月更新则可能不足以应对频繁依赖变化的项目。选择频率时,要看任务变化速度、延误后果和决策响应时间,而不是要求所有团队使用同一个节奏。
还要区分“状态采集”和“会议讨论”。负责人可以在工具中更新状态,例会只讨论受阻和需要决定的事项。这样既能保留最新信息,也避免团队把每次更新都变成一场长会议。
3. 一张总图,还是多张关联图
项目范围小、参与角色少时,一张图有利于保持全局一致。项目规模变大后,把所有团队和任务塞进同一张图会带来噪声,成员难以找到与自己相关的信息。可以按阶段、团队或工作流建立视图,但必须有一个明确的项目级关键里程碑视图,并确保任务关联不会断裂。
拆分视图的风险是各团队只看局部,忽略整体依赖。解决方法不是禁止拆分,而是定义哪些里程碑必须出现在总览中、跨团队依赖由谁维护、局部计划变化如何同步到总计划。
4. 用单一工具,还是保留多个专业系统
工具整合能减少重复录入,但单一平台未必适合承载所有专业流程。若研发、财务、采购或合规团队已有稳定系统,应先判断哪些数据需要同步、哪些只需通过交付物或链接关联。不要为了追求“所有信息都在一个地方”,制造复杂的数据复制和权限冲突。
选型时可以把总成本拆成许可或部署成本、实施配置成本、迁移成本、培训成本、运维成本和长期维护成本。只有当跨系统的信息断点确实影响决策,整合的收益才可能覆盖新增复杂度。

八、团队甘特图落地清单:上线前、执行中、复盘后
1. 上线前:确认计划是否可执行
- 项目目标、交付物和验收标准是否明确。
- 每项关键任务是否有具体负责人,而不只是部门名称。
- 任务是否能估算、能验收,是否存在过粗或过细的问题。
- 前置依赖、外部审批、环境准备和资源约束是否标注。
- 关键里程碑的确认人、日期和判定条件是否一致。
- 基准计划的版本、发布渠道和审批责任是否明确。
- 团队是否知道哪些日期已确认,哪些仍是待验证假设。
2. 执行中:确保风险和变更能被看见
- 是否约定固定更新频率、更新时间和状态定义。
- 延期任务是否说明原因、影响范围、需要的决策和下一次检查时间。
- 计划是否保留基准版本,并单独记录当前预测。
- 关键路径上的变化是否同步给所有受影响团队。
- 需求、资源或审批变化是否记录决策人和变更原因。
- 会议是否聚焦即将到期、逾期、受阻和影响里程碑的工作。
- 更新计划的维护成本是否与项目风险和规模相称。
3. 复盘后:把偏差转成下一次的改进
- 比较计划与实际,但先核对范围和统计口径是否一致。
- 区分估时偏差、依赖等待、资源冲突、审批延迟和范围变更。
- 识别哪些风险本可以更早发现,哪些变更同步不及时。
- 记录哪些任务粒度适合本团队,哪些状态字段没有帮助决策。
- 评估维护成本是否合理,移除长期无人使用的字段和视图。
- 把实际偏差反馈到下一次排期,不将个别项目的结果直接套用于所有项目。
4. 用一周启动试运行
如果团队还没有稳定的时间轴机制,不需要等到找到完美模板再开始。我建议选一个范围可控、交付物明确的项目,在第一周完成目标和任务梳理;第二周核对负责人、依赖和工期;随后发布基准计划,并约定每周一次更新与风险检查。
试运行结束时,先看三个问题:团队是否更快发现依赖阻塞,项目负责人是否能用同一版本解释进度,计划维护时间是否处于可接受范围。答案若不理想,应先修正任务定义和责任机制,再考虑增加图表字段或更换工具。
时间轴管理最值得追求的,不是让每一天都被安排得毫无空隙,而是让团队知道下一项交付依赖什么、谁来推动、风险在哪里,以及条件变化时由谁做决定。下一步可以选一个正在推进的中小型项目,按“交付物,负责人,依赖,日期,风险”五项建立首版排期,运行两周后用实际阻塞和维护耗时检验它是否真的帮助了执行。

常见问题解答(FAQ)
1. 什么类型的团队项目适合用甘特图管理?
我在团队里做项目排期时,不确定是不是所有工作都要放进甘特图。需求经常变化、任务也很难估时的项目,是否值得花时间维护时间轴?
当项目有明确交付物、关键节点、任务依赖或跨团队协作需求时,甘特图通常更有帮助;若工作以持续探索为主、短期内无法拆出稳定任务,维护成本可能高于收益。可以先用一个交付范围清楚的中小型项目试运行,观察它是否帮助团队更早发现依赖冲突和节点风险,再决定是否扩大使用。
2. 团队甘特图里的任务应该拆分到什么粒度?
我曾遇到排期表里只有“完成开发”“推进上线”这类大任务,到了更新进度时,大家对完成比例的理解并不一致。任务拆得太细又会让维护变得繁琐,我想知道该如何找到合适的尺度。
一项任务至少应有明确负责人、可检查的交付物和可估算的工期;如果无法判断是否完成,或其中包含不同负责人、不同验收节点,通常就值得继续拆分。反过来,若拆分后的子任务无法独立跟踪,且不会影响依赖、资源或决策,可合并处理。
3. 甘特图应该多久更新一次,延期后如何处理?
我在项目执行中发现,排期发布后很快就会因为审批、资源或需求变化而过时。若每次变化都直接改日期,团队又看不出最初计划和当前预期之间的差异。
先约定固定更新节奏,例如负责人每周更新一次,临近关键节点时增加检查频率;受阻或预计延期的任务应及时更新,不必等到例会。保留原始基准日期,同时记录当前预计日期、变更原因、影响任务和决策人,这样既能协调用新计划,也能在复盘时识别偏差来源。
4. 如何判断甘特图是否真的提升了团队效率?
我不想只凭排期图看起来更完整,就认定团队协作变好了。项目结束后,我应该看哪些变化,才能判断时间轴管理是否值得继续投入?
在试用前后用同一口径记录计划与实际完成日期的偏差、关键依赖问题被发现的时间、受阻任务的处理时长,以及因信息不同步造成的重复协调情况。比较多个相近项目或多个执行周期,并说明项目复杂度和统计范围;若风险更早暴露、变更更可追踪且维护负担可接受,才说明这套做法可能带来了实际价值。
核心关键词
文章包含AI辅助创作:时间轴管理方法大全:实施团队甘特图效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473249
读者评论
文章把甘特图定位为协作和计划控制工具,而不是单纯展示日期,这个角度比较实用。尤其是负责人、依赖关系和变更责任需要放在一起管理。
文中区分基准计划、当前预测和对外承诺日期很有必要,否则项目调整后容易分不清原计划和最新判断。
按交付物倒推任务,并检查验收标准,能减少“进行中”却无法判断实际进展的情况。
延误分类包含审批等待、资源冲突和前置交付等原因,有助于避免把所有延期都归结为执行速度。
周更和关键节点会议的做法适合依赖较多的项目,但更新频率仍需结合风险和维护成本来定。
