甘特图上有日期、有负责人,项目仍可能在上线前一周突然停住:测试团队已经排好计划,测试环境却还没交付;业务验收已经预留时间,关键数据却没有完成清洗。问题通常不在甘特图画得不够细,而在任务之间的前置条件、交付责任和变更处理没有被明确管理。依赖关系管理的核心,是把“谁等谁、等什么、什么条件算完成、延误后怎么办”变成团队共同确认的计划约定。

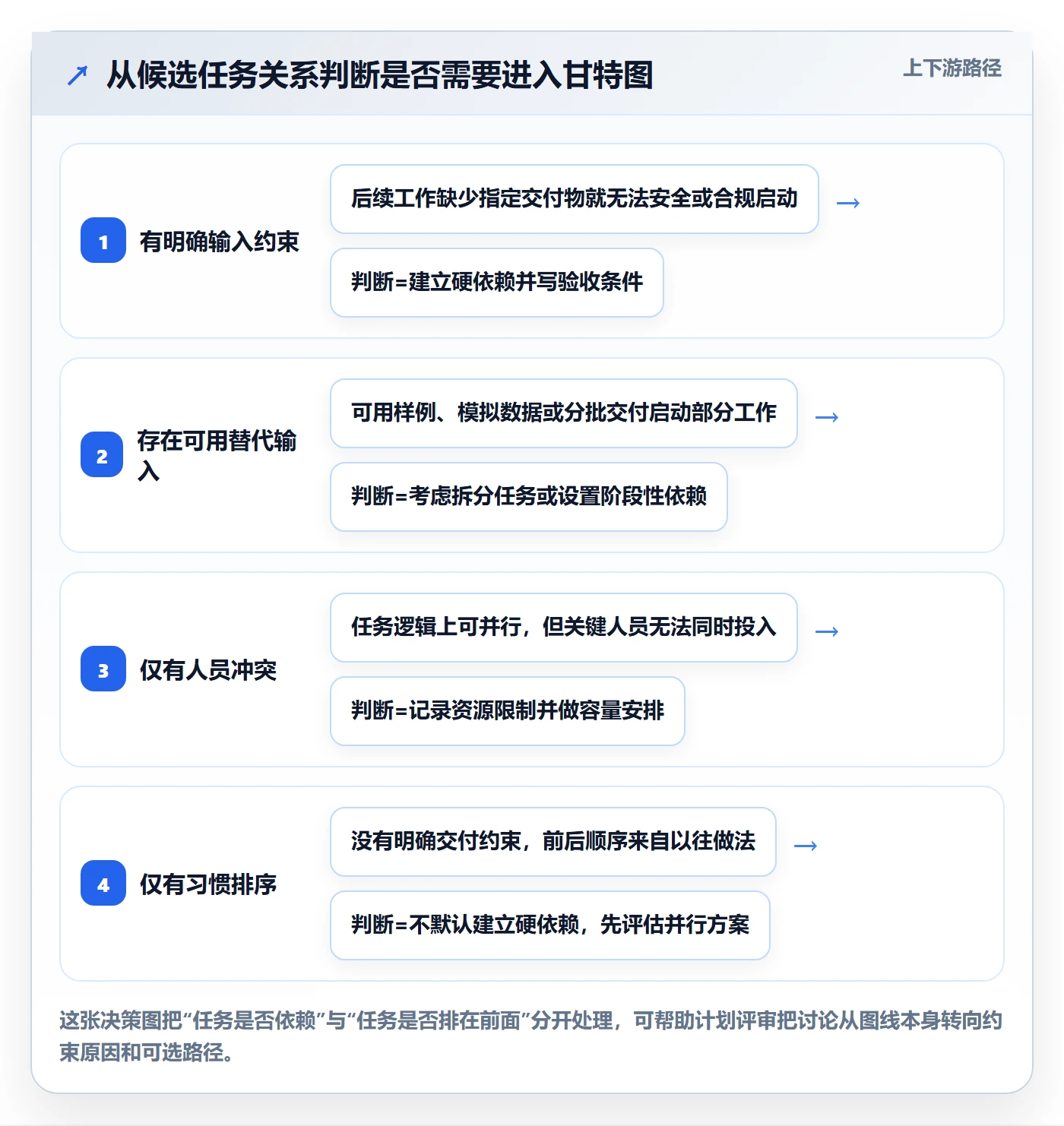

一、先给结论:依赖关系不是连线,而是可验证的协作约定
1. 一条有效依赖必须回答四个问题
我判断甘特图中的依赖是否值得保留,通常先看四件事:前置任务交付什么;后续任务需要什么条件才能开始或完成;谁负责交付和确认;前置条件变化时,谁负责评估影响并更新计划。四个问题答不出来,图上的线很可能只是视觉上的先后顺序。
例如,“接口开发”与“系统联调”之间不应只写一条完成,开始关系。还要说明接口文档、可用环境、测试账号和验收标准是否齐备,由谁确认这些条件满足。否则,前置任务在甘特图里显示为“完成”,后续团队却仍然无法开工。
2. 管理目标不是让任务全部串行,而是保护合理并行
依赖关系画得越多,不代表计划越严谨。过度串行会拉长工期,过度并行则可能让下游任务在输入不稳定时反复返工。实际目标是识别真正不能跨越的约束,同时把可提前准备、可分批交付、可用替代输入推进的工作从等待中释放出来。
一条实用原则:只有当某项任务的开始或完成确实受到另一项任务影响时,才建立逻辑依赖;如果只是同一个人或设备无法同时做两件事,应优先识别为资源冲突,而不是伪装成任务逻辑。
3. 依赖管理的闭环应覆盖计划和执行
落地流程可以概括为:从交付物识别依赖,判断关系类型,记录责任和验收条件,把已确认关系录入甘特图,再检查风险与关键路径,最后在交付日期、范围或验收条件改变时做影响分析。只完成“录入甘特图”这一步,依赖管理还没有闭环。

二、为什么实施项目容易被依赖卡住
1. 计划写了任务,却没有写清楚交付接口
实施项目通常跨越业务、技术、测试、运维、供应商和审批团队。每个团队可能都完成了自己的任务,但团队之间对“交付完成”的理解并不一致。开发团队认为代码已提交,测试团队需要的却是已部署版本、可访问环境、测试数据和变更说明。
这类问题看起来像排期失准,实际往往是交接条件没有定义。把“环境准备”设为一项任务还不够,还要明确环境包含哪些配置、何时可用、谁做连通性验证、验证失败时由谁处理。交付物越具体,依赖日期越可信。
2. 甘特图容易表达日期,不容易表达不确定性
计划软件可以展示任务起止日期,但一个日期本身并不说明它有多可靠。内部团队承诺、供应商估算、监管审批窗口和未经验证的技术假设,确定性并不相同。如果计划把这些日期都画成同一种样式,管理者会高估计划精度。
因此,我建议在依赖登记表中补充“日期依据”和“确认状态”。例如区分已确认交付日期、暂定日期、按经验估算的日期。它们未必都需要复杂的概率模型,但必须让项目成员知道哪些节点仍待确认。
3. 延误影响常常沿着交付链扩散
一个前置任务延期,并不意味着项目总工期必然同等延期。后续任务可能有浮动时间,也可能通过分批交付、缩小首批范围或切换替代输入继续推进。相反,一个看似很小的审批或环境节点,如果位于没有替代路径的任务链上,就可能直接影响上线日期。
项目经理需要追问的不只是“这项任务晚几天”,而是“哪些任务因此不能开始、哪些任务可以并行、谁能缩短等待、总工期是否受影响”。这些问题把依赖管理从状态汇报带到决策层面。
4. 依赖集中在少数团队时,风险会被放大
如果多个关键任务都等待同一个团队交付,计划就形成了依赖集中点。该团队的资源变动、优先级调整或决策延迟,可能同时影响多个工作流。即使每条依赖单独看都合理,叠加后也会造成排队和沟通瓶颈。
复盘时可以统计每个团队承担的前置交付数量,并识别哪些交付缺少替代责任人。这个数字不是绩效排名,而是用于发现计划是否过度依赖单点团队。

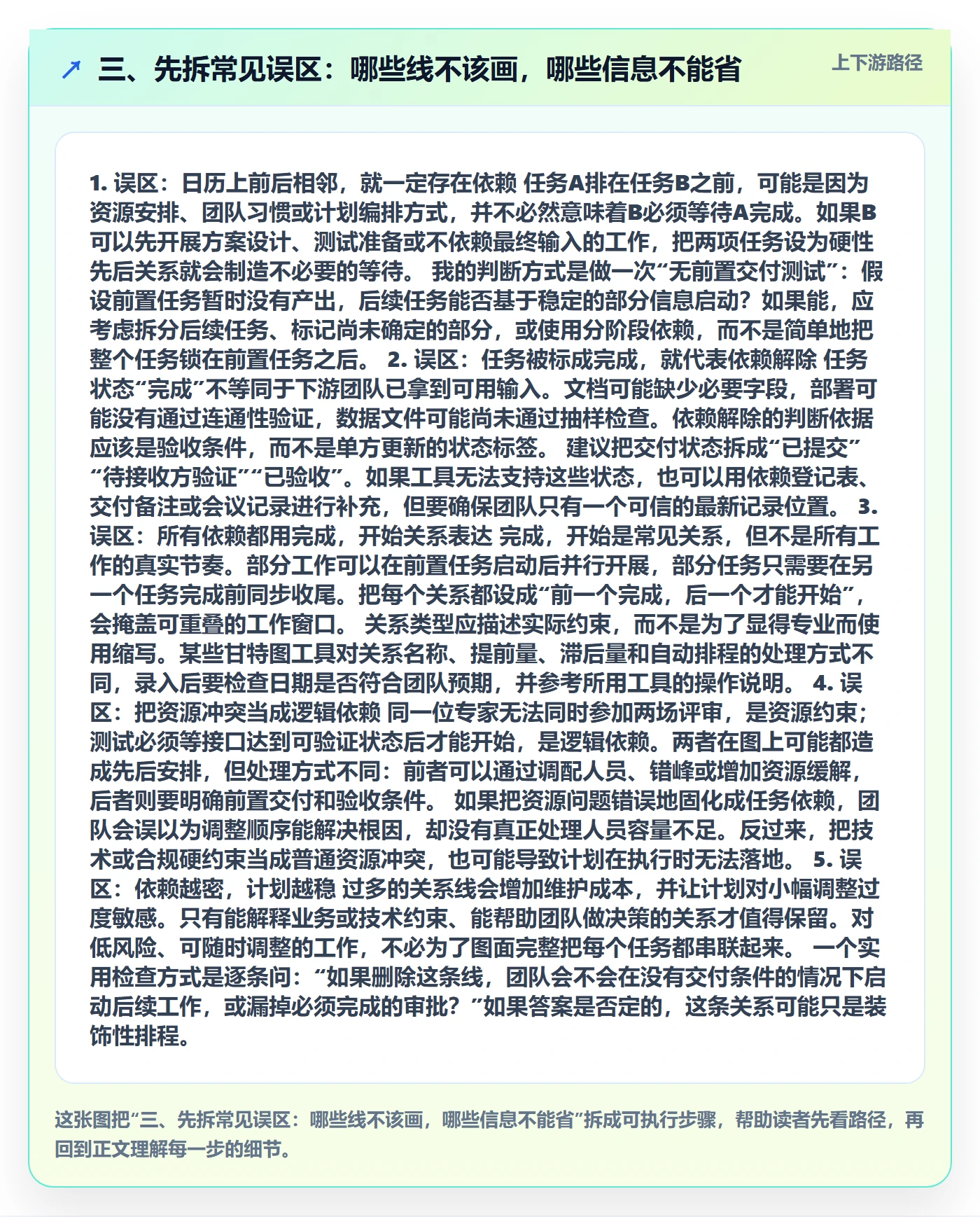

三、先拆常见误区:哪些线不该画,哪些信息不能省
1. 误区:日历上前后相邻,就一定存在依赖
任务A排在任务B之前,可能是因为资源安排、团队习惯或计划编排方式,并不必然意味着B必须等待A完成。如果B可以先开展方案设计、测试准备或不依赖最终输入的工作,把两项任务设为硬性先后关系就会制造不必要的等待。
我的判断方式是做一次“无前置交付测试”:假设前置任务暂时没有产出,后续任务能否基于稳定的部分信息启动?如果能,应考虑拆分后续任务、标记尚未确定的部分,或使用分阶段依赖,而不是简单地把整个任务锁在前置任务之后。
2. 误区:任务被标成完成,就代表依赖解除
任务状态“完成”不等同于下游团队已拿到可用输入。文档可能缺少必要字段,部署可能没有通过连通性验证,数据文件可能尚未通过抽样检查。依赖解除的判断依据应该是验收条件,而不是单方更新的状态标签。
建议把交付状态拆成“已提交”“待接收方验证”“已验收”。如果工具无法支持这些状态,也可以用依赖登记表、交付备注或会议记录进行补充,但要确保团队只有一个可信的最新记录位置。
3. 误区:所有依赖都用完成,开始关系表达
完成,开始是常见关系,但不是所有工作的真实节奏。部分工作可以在前置任务启动后并行开展,部分任务只需要在另一个任务完成前同步收尾。把每个关系都设成“前一个完成,后一个才能开始”,会掩盖可重叠的工作窗口。
关系类型应描述实际约束,而不是为了显得专业而使用缩写。某些甘特图工具对关系名称、提前量、滞后量和自动排程的处理方式不同,录入后要检查日期是否符合团队预期,并参考所用工具的操作说明。
4. 误区:把资源冲突当成逻辑依赖
同一位专家无法同时参加两场评审,是资源约束;测试必须等接口达到可验证状态后才能开始,是逻辑依赖。两者在图上可能都造成先后安排,但处理方式不同:前者可以通过调配人员、错峰或增加资源缓解,后者则要明确前置交付和验收条件。
如果把资源问题错误地固化成任务依赖,团队会误以为调整顺序能解决根因,却没有真正处理人员容量不足。反过来,把技术或合规硬约束当成普通资源冲突,也可能导致计划在执行时无法落地。
5. 误区:依赖越密,计划越稳
过多的关系线会增加维护成本,并让计划对小幅调整过度敏感。只有能解释业务或技术约束、能帮助团队做决策的关系才值得保留。对低风险、可随时调整的工作,不必为了图面完整把每个任务都串联起来。
一个实用检查方式是逐条问:“如果删除这条线,团队会不会在没有交付条件的情况下启动后续工作,或漏掉必须完成的审批?”如果答案是否定的,这条关系可能只是装饰性排程。

四、专业判断逻辑:怎样从候选关系筛出真实依赖
1. 从交付物而不是任务标题开始
“完成配置”“开展测试”“准备上线”这类任务标题较难直接判断依赖。先把任务翻译成可检查的输入和输出:配置任务交付哪些参数和权限;测试需要哪些版本、环境和数据;上线准备完成后,谁能确认切换条件满足。
我会优先审查跨团队接口,因为它们最容易出现“两个团队都认为对方负责”的空档。对于每项候选依赖,至少写出交付方、接收方、交付物和验收条件。若还说不清楚,就先不要把关系作为已确认约束写进基准计划。
2. 用四步判断关系强度
- 确认因果:后续任务是否真的需要前置任务的输出,而不是只在日历上排在后面?
- 检查替代:是否有可接受的临时数据、样例环境、模拟接口或分批交付方式?
- 定义门槛:前置任务达到什么状态,后续任务才可以开始或验收?
- 评估后果:若前置任务延误,影响的是局部工作、关键路径,还是整个交付窗口?
经过这四步后,可以把关系标成“硬约束”“可协商约束”或“资源限制”。这是便于团队讨论的实用分类,不是要求所有组织采用同一套术语。重点是让计划中的限制程度与现实一致。
3. 区分四类常见关系及其适用场景
| 关系类型 | 表达的约束 | 适合的场景 | 检查重点 |
|---|---|---|---|
| 完成,开始(FS) | 前置任务完成后,后续任务才能开始 | 交付验收通过后,进入下一阶段实施 | “完成”是否有明确验收标准 |
| 开始,开始(SS) | 前置任务启动后,后续任务可以开始 | 方案编写启动后,另一团队开始准备相关测试 | 是否需要额外等待、准备或部分输入 |
| 完成,完成(FF) | 两项任务的完成时间存在约束 | 相关文档需在整体验证完成前共同收尾 | 是否只是截止日期相同,而非真实依赖 |
| 开始,完成(SF) | 后续任务完成受前置任务开始条件限制 | 少见的交接或值守切换场景 | 先核实业务逻辑和工具定义,避免牵强使用 |
关系类型的名字相同,不意味着不同软件的排程行为完全相同。特别是提前量和滞后量,可能会改变任务重叠方式或起止日期。设置完成后,建议用一两个已知例子验证排程结果,而不是只看连线是否出现。
4. 用依赖登记表补足甘特图表达不了的信息
甘特图适合观察时间关系和整体进度,但单靠图形很难解释依赖原因、交付标准和责任边界。登记表应作为计划的“解释层”,减少团队依赖口头记忆。以下字段可以直接作为轻量模板起点。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 前置任务与后续任务 | 使用唯一任务名称或编号,避免简称混淆 | 环境开通 → 联调验证 |
| 关系类型与原因 | 写明逻辑约束,而不只填关系缩写 | 完成,开始;联调需使用已连通环境 |
| 交付物与验收条件 | 说明接收方实际需要什么 | 测试账号可登录,接口连通性检查通过 |
| 提供方与接收方 | 明确交付责任和确认责任 | 平台团队提供,测试负责人验收 |
| 日期依据与状态 | 标记日期是否确认、最近更新时间 | 暂定日期;待供应商书面确认 |
| 延误影响与预案 | 记录受影响任务、替代路径和升级对象 | 先用模拟接口开展非阻塞测试 |
5. 把依赖登记和甘特图维护放在同一工作节奏里
可以选择用项目管理工具集中维护任务关系,也可以用甘特图加登记表的方式开始。关键不是界面复杂,而是任务编号、依赖原因、责任人和当前日期能够相互对应。若团队需要跨项目查看依赖、保留变更记录或管理多个工作流,集中式平台通常更便于维护。
例如,PingCode面向中大型企业及百人以上组织,可作为评估项目管理平台的候选之一;其产品资料中提到支持私有化部署和从Jira迁移。选型时仍应通过实际演示或试点验证依赖关系、权限、迁移数据、历史记录和报表是否符合团队要求。平台能帮助保存和传递依赖信息,但不能替团队判断某条关系是否真实。

五、案例与数据观察:用一个实施项目演示如何落地
1. 案例边界:以下为情景模拟,不是真实客户项目
为避免把假设包装成真实实践,下面用一个情景模拟说明判断过程:某企业计划在十周内完成系统实施和首批业务上线,参与方包括业务团队、实施团队、平台团队、测试团队和外部供应商。以下工期与延误数据仅用于演示依赖管理方法,不代表行业平均水平。
初版计划把“环境开通”“接口配置”“数据准备”“业务验证”“上线审批”依次串行。项目评审后发现,环境开通和数据准备可以并行;接口联调需要环境与接口配置同时满足;业务验证可以先用脱敏样例进行部分准备,但最终验收必须等待真实数据核对。
2. 先重画工作边界,再决定关系类型
团队没有直接把“数据准备”整体放到“接口联调”之后,而是拆为数据抽取规则、脱敏样例准备、正式数据校验三项。前两项可以提前推进,正式数据校验则必须等待数据授权和正式抽取。拆分之后,计划既保留了必要约束,也没有让所有准备工作无条件等待。
“环境开通”与“接口联调”之间设置为完成,开始,并把验收条件写成测试账号可用、网络连通、接口地址确认;“接口配置”与联调团队的准备工作则允许部分并行。上线审批没有仅以“项目完成”为前置条件,而是明确需要哪些测试结果、业务签字和回退方案。
3. 示例数据说明:拆分任务的价值来自减少无效等待
在这个模拟计划中,初版串行安排估算为十周。通过拆分可提前开展的工作,环境开通与数据规则准备并行,预计可减少约一周的计划等待;但如果正式数据授权晚于约定日期,后续业务验收仍会受到影响。这个示例不能证明并行必然缩短一周,只说明依赖识别可以暴露可并行部分以及剩余风险。
| 计划版本 | 关键安排 | 模拟计划工期 | 主要风险 |
|---|---|---|---|
| 初版串行计划 | 环境、数据、接口、测试依次启动 | 10周 | 可提前准备的工作被整体锁定 |
| 拆分并行计划 | 环境开通与数据规则准备并行,正式核验保留硬约束 | 约9周 | 数据授权延误仍可能影响业务验收 |
| 应急替代计划 | 先用脱敏样例完成非阻塞测试,正式数据到位后补验 | 约9周,需满足质量条件 | 必须确认样例覆盖范围和补验责任 |
关键的管理收益不只是表格里的工期差异,而是团队能够说清楚:哪些工作提前做不会造成返工,哪些工作不能跳过验收,延误触发后先切换哪条路径。若替代方案影响质量、合规或业务验收,就不能为了缩短计划而启用。

4. 延误发生时,先判断影响范围,再讨论补救动作
假设供应商接口资料晚到五个工作日,团队不应直接把所有后续任务整体后移五天。先检查哪些工作依赖最终接口、哪些工作可依据已冻结字段开展;再确认模拟接口是否可用于非阻塞测试;最后评估正式联调、缺陷修复和业务验收是否位于当前关键路径。
如果临时方案需要返工,必须把返工成本纳入判断。对涉及支付、个人信息、医疗、安全或合同验收的项目,不能为了维持日期跳过必需验证。合理的延期决策有时是调整上线窗口,而不是用不可验证的“并行”制造表面进度。

六、按团队规模和项目阶段采取不同做法
1. 小型项目:先用轻量登记表,不急着建设复杂模型
任务数量有限、参与团队少、交付边界清楚时,用一张甘特图加一份依赖登记表通常足够。优先记录跨团队交付、外部审批、技术前置条件和关键验收节点,避免为每一项内部小任务都增加管理字段。
小团队的重点是及时沟通和单一事实来源。可以每周复核一次依赖,也可以在前置交付日期变化时立即复核。若依赖记录长期没人更新,增加字段或引入复杂平台只会增加维护负担。
2. 百人以上、多团队项目:建立责任边界和变更留痕
当项目横跨多个部门、供应商或业务线时,口头确认很难支撑计划执行。建议明确依赖责任人、交付方和接收方,记录日期依据、验收证据和更新时间,并规定重大依赖变化由谁审批、谁通知受影响团队。
这类组织可以评估集中式项目管理平台,重点验证跨项目依赖视图、权限管理、变更留痕、批量维护和报表能力。若考虑私有化部署或从现有系统迁移,试点时还要检查历史任务关系、附件、评论、用户权限和状态映射是否完整,不能只验证任务名称是否成功导入。
3. 外部依赖多:把不确定日期与内部承诺分开管理
审批机构、供应商、客户和其他项目组的交付时间,往往不完全由项目团队控制。计划中应标记日期来源、确认程度、承诺人和跟进时间。外部节点没有书面确认时,不要把它与已确认的内部工作日期呈现成同等确定。
对高影响外部依赖,提前准备替代路径或决策时间点。例如,若某项审批到指定日期仍未完成,应由项目发起人判断延期、调整范围还是切换方案。升级规则越晚才讨论,团队越容易被动消耗缓冲。
4. 工期短、变化快:采用滚动计划,而不是追求一次排满
当需求频繁变化、方案尚未稳定时,过早为远期任务建立大量硬依赖,容易造成计划反复重排。可以对近期工作细化到可执行粒度,对较远期工作先保留阶段性里程碑、关键输入和待确认事项,待信息成熟后再细化。
滚动计划并不是不做计划,而是承认不同时间范围内的信息质量不同。近期任务要明确责任和验收,远期任务则明确假设、决策点和依赖确认期限。

七、不同场景下的取舍:速度、确定性和维护成本不能同时最大化
1. 追求最短工期时,优先拆分任务而不是删除约束
想缩短工期时,先检查任务能否拆分、是否存在可提前准备的子任务、是否能分批交付。不要先删除验收条件或把硬依赖改成并行关系。并行可以降低等待,但也可能增加返工、协调和验证成本。
如果交付物尚未稳定,提前启动下游任务需要设置边界:哪些内容可先做,哪些内容必须等确认;变更发生时由谁承担返工评估。没有这些边界,计划上的并行只是把风险推给执行团队。
2. 追求高确定性时,接受必要缓冲和严格门槛
监管要求高、上线窗口固定、失败代价大时,团队通常需要保留充分验证时间和明确的完成门槛。此时不应为了让甘特图显得紧凑,把环境验证、数据校验或业务签字压缩成没有责任人的里程碑。
缓冲也不是随意加在每项任务末尾的“保险时间”。它应该与不确定性来源关联,例如外部审批日期不确定、供应商交付尚未确认,或关键技术方案仍需验证。缓冲的使用规则要透明,否则它会逐渐变成无法解释的隐性工期。
3. 追求低维护成本时,减少无效细节但保留关键依赖
如果每项任务都要求填写十多个字段,团队很快会停止更新。轻量做法可以只记录任务对、关系原因、责任人、验收条件、计划日期和风险。只有关键依赖才补充替代方案、升级路径和日期置信度。
字段是否必要,可以看它是否改变决策。如果一个字段连续多个周期无人使用、也不影响排期或风险处置,就可以考虑删减。相反,接收方、验收条件和日期依据通常直接决定一条依赖是否可执行,不宜为了简化而删除。
4. 选择工具时,按管理问题验证,不按功能清单打勾
工具评估应从团队当前最难解决的依赖问题出发。是看不到跨项目阻塞,还是无法追溯交付变更?是任务关系维护费时,还是外部协作权限难控制?先找出一个最具体的问题,再用真实任务做试点,才容易看出工具是否带来实际改善。
建议试点至少覆盖一条跨团队依赖、一项日期变更、一次责任交接和一次计划版本复核。观察任务关系是否易于维护、更新是否会误改不相关日期、历史决策是否可查。涉及数据迁移或私有化部署时,还要把安全、权限、备份和运维责任纳入总成本,而不只比较许可费用。
| 项目情形 | 建议优先级 | 需要接受的代价 |
|---|---|---|
| 小团队、任务较少 | 轻量登记、每周复核关键依赖 | 跨项目汇总和自动追踪能力有限 |
| 多团队、跨项目协作 | 统一任务编号、责任机制和集中视图 | 前期需要字段规范、权限配置和培训 |
| 外部审批或供应商占比高 | 日期确认状态、升级规则和替代路径 | 计划中仍会保留无法完全控制的不确定性 |
| 高合规或高失败成本项目 | 明确验收门槛,保留验证时间和审计记录 | 工期较难压到理论最短值 |
| 需求持续变化 | 滚动计划,近端细化、远端保留假设 | 需要建立固定更新节奏和版本管理 |

八、实施团队可直接使用的落地检查清单
1. 计划建立前:确认任务与交付接口
- 关键任务是否写清输入、输出和验收条件?
- 跨团队交付是否明确提供方、接收方和确认人?
- 外部审批、供应商交付、环境准备和数据授权是否纳入计划?
- 任务拆分粒度是否足以估算工期、明确责任和检查完成状态?
2. 录入依赖时:确认关系真实且理由可解释
- 每条依赖是否说明“为什么必须等待”?
- 前置任务完成状态是否对应接收方可验证的交付物?
- 关系类型是否符合实际工作方式,而不是一律使用完成,开始?
- 是否把资源冲突、工作习惯或日历排序误设为逻辑依赖?
- 是否存在循环关系、孤立节点或过多任务集中依赖同一交付方?
3. 执行过程中:让变化触发影响分析
- 前置日期、范围或验收条件变化后,是否检查所有受影响任务?
- 是否区分可并行工作、必须等待的工作和需要补验的工作?
- 关键外部日期变化时,是否有明确的升级联系人和决策截止时间?
- 依赖调整后,甘特图、登记表和团队沟通是否保持一致?
- 重要变更是否记录原因、影响范围、确认人和计划版本?
4. 每周复核:盯住异常,而不是逐条朗读任务
复核会议不必把整张甘特图从头念一遍。更有效的议程是只看近期到期的关键依赖、逾期交付、验收未通过项、日期未经确认的外部节点,以及会影响关键路径的变化。每个异常都要形成责任人、行动、截止时间和升级条件。
如果一次会议结束后只留下“继续跟进”“尽快处理”这样的结论,依赖风险并没有真正关闭。把行动项和依赖记录关联起来,下一次复核才能判断问题是否解除,而不是重复讨论同一件事。

九、把依赖管理变成团队的共同工作方式
1. 不要把甘特图当作项目计划的全部
甘特图负责呈现时间关系,却不能自动替团队定义“什么叫交付完成”。依赖登记、验收条件、责任边界和变更记录,才让图上的日期能够被执行和复核。图表清晰但交接含糊,计划仍然脆弱;任务关系不多但每条都可验证,计划反而更可靠。
2. 下一步从一条关键依赖开始试做
团队不必一开始就重建所有计划。先挑一条最可能影响交付的跨团队依赖,补齐前置输出、接收条件、双方责任人、日期依据和延误预案;再检查它在甘特图中的关系是否准确。若这套信息能帮助接收团队提前准备、让延期影响更快被看见,就把同样的方法扩展到其他关键依赖。
我最看重的判断标准不是甘特图上有多少条线,而是前置交付发生变化时,团队能否在一次复核中说清楚影响谁、哪些工作可以继续、需要谁做决定,以及下一步何时完成。做到这一点,依赖关系才从排期符号变成了真正可执行的协作约定。
常见问题解答(FAQ)
1. 如何判断两项任务之间是否存在真实依赖?
我做实施计划时,经常看到任务按日期前后排列,但不确定这是否意味着它们必须按顺序执行。尤其是跨团队协作时,我想避免把团队习惯误当成硬性约束。
检查后续任务是否必须等待前置任务的交付物、审批或验收结果才能开始。如果可以用替代输入先行推进,或两项工作只是因为资源安排而暂时错开,就不一定是逻辑依赖。建议记录依赖原因、所需输入和验收条件,再由前后任务负责人共同确认。
2. 甘特图中的 FS、SS、FF 和 SF 应该怎么选?
我在设置甘特图时看到多种依赖类型,担心选错关系会让排期失真。比如有些工作可以并行开展,但又需要等待某个阶段启动。
按任务的开始和完成约束选择关系:FS 表示前项完成后后项才能开始;SS 表示前项开始后后项才能开始;FF 表示前项完成与后项完成存在约束;SF 表示前项开始与后项完成存在约束,实际使用较少。先用一句话描述真实工作条件,再选择对应关系;若使用提前量或滞后量,应记录原因,并核对所用工具的定义。
3. 把依赖关系录入甘特图前,应该准备哪些信息?
我曾经只在任务之间连线,后来发现交付方和接收方对“完成”的理解并不一致。到了排期调整时,也很难判断某个前置任务延期会影响哪些工作。
建立依赖登记表,至少记录前置任务、后续任务、依赖类型、依赖原因、交付物及验收条件、双方责任人、计划日期和风险应对。确认这些信息后再录入甘特图,并检查是否有循环依赖、没有明确原因的关系,以及多个关键任务都依赖同一交付节点的情况。
4. 前置任务延期后,实施团队应如何更新甘特图?
项目执行中,环境交付、审批或接口验收都可能晚于计划。我想知道是只调整后续任务日期,还是还要重新检查依赖和项目整体工期。
先确认延期事实及新的交付时间,再沿依赖关系检查受影响任务、责任团队和验收节点;随后评估是否影响关键路径、总工期、资源安排或项目范围。与相关负责人确认调整方案后,更新甘特图并记录变更原因、影响和确认人;若存在可替代输入或并行工作的可能,应先核实质量与安全条件再调整。
核心关键词
文章包含AI辅助创作:依赖关系管理方法大全:实施团队甘特图实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472975
读者评论
把“已完成”拆成已提交、待验收、已验收很实用,能避免下游团队拿到的交付物还不可用。
区分逻辑依赖和资源冲突这一点容易被忽略。前者要补齐交付条件,后者则应从人员安排上处理。
依赖登记表里的日期依据和确认状态值得保留,尤其是供应商交付或审批节点,单看甘特图日期容易误判确定性。
文中强调依赖不必越多越好。逐条检查删掉某条关系会不会带来风险,比单纯追求图上连线完整更有价值。
示意等待比例明确注明不是行业统计,这种标注比较严谨。实际复盘时用团队自己的等待记录替换,才更适合指导排期。
