研发团队的甘特图排得很整齐,项目却仍然延期,问题往往不在横条画得不够漂亮,而在横条没有说明关键事实:谁交付什么、什么条件下算完成、前置工作是否真的就绪,以及计划变化后哪些日期需要重算。任务条最佳实践的核心不是把每件事都排进日历,而是让计划能被执行、检查和调整。
一、先讲结论:任务条要表达可交付工作,不只是日期
1. 一条有效任务条至少回答五个问题
我评审研发排期时,不会先看图是否铺满整个迭代,而会抽查任务条能不能回答五件事:由谁负责、要交付什么、何时开始和结束、依赖什么、怎样判断完成。缺少其中任何一项,日期就可能只是一个看起来确定的承诺。
例如,“后端开发,周一至周五”看似有负责人和时长,但没有说明交付物与验收条件。改成“完成订单查询接口及接口契约,测试环境可调用并通过约定用例”,团队才有可能判断它是否完成、测试能否接手,以及延期会影响哪些后续任务。
任务条的质量,取决于它能否支持决策,而不是它包含多少字段。如果项目成员无法根据任务条采取下一步行动,继续往里填颜色、百分比或备注,并不能自动提高计划质量。
2. 计划、实际与预测要分开看
甘特图通常同时承载三种不同的信息:原先承诺的计划、已经发生的实际进度,以及根据当前事实推算的未来日期。三者混在一起,团队就很难判断是估算偏差、执行偏差,还是计划已被悄悄改写。
我的建议是保留原始计划,再通过实际开始、实际完成、剩余工作或预测日期呈现变化。工具字段名称可能不同,但管理原则相同:发生变化可以更新预测,不要抹掉变化发生前的承诺。这样复盘时才能知道偏差从哪里开始,而不是只看到一张最新日期表。
下表是一个任务条最小信息集。不同团队可以删减字段,但应保证每个字段都服务于估算、协作、验收或风险处理,不为填表而填表。
| 信息 | 要回答的问题 | 缺失时常见后果 |
|---|---|---|
| 交付物与验收条件 | 做出什么,怎样算完成? | 状态显示完成,接手方却不能使用 |
| 负责人 | 谁推动任务并协调问题? | 多人参与但无人对交付负责 |
| 计划起止与剩余工作 | 预计何时做、现在还差多少? | 日期看似精确,实际进度无法判断 |
| 依赖与交接条件 | 等待谁的什么结果才能继续? | 并行关系是假象,阻塞到临近节点才暴露 |
| 状态与风险备注 | 当前是否受阻,下一步做什么? | 只看见延期,找不到处理动作 |

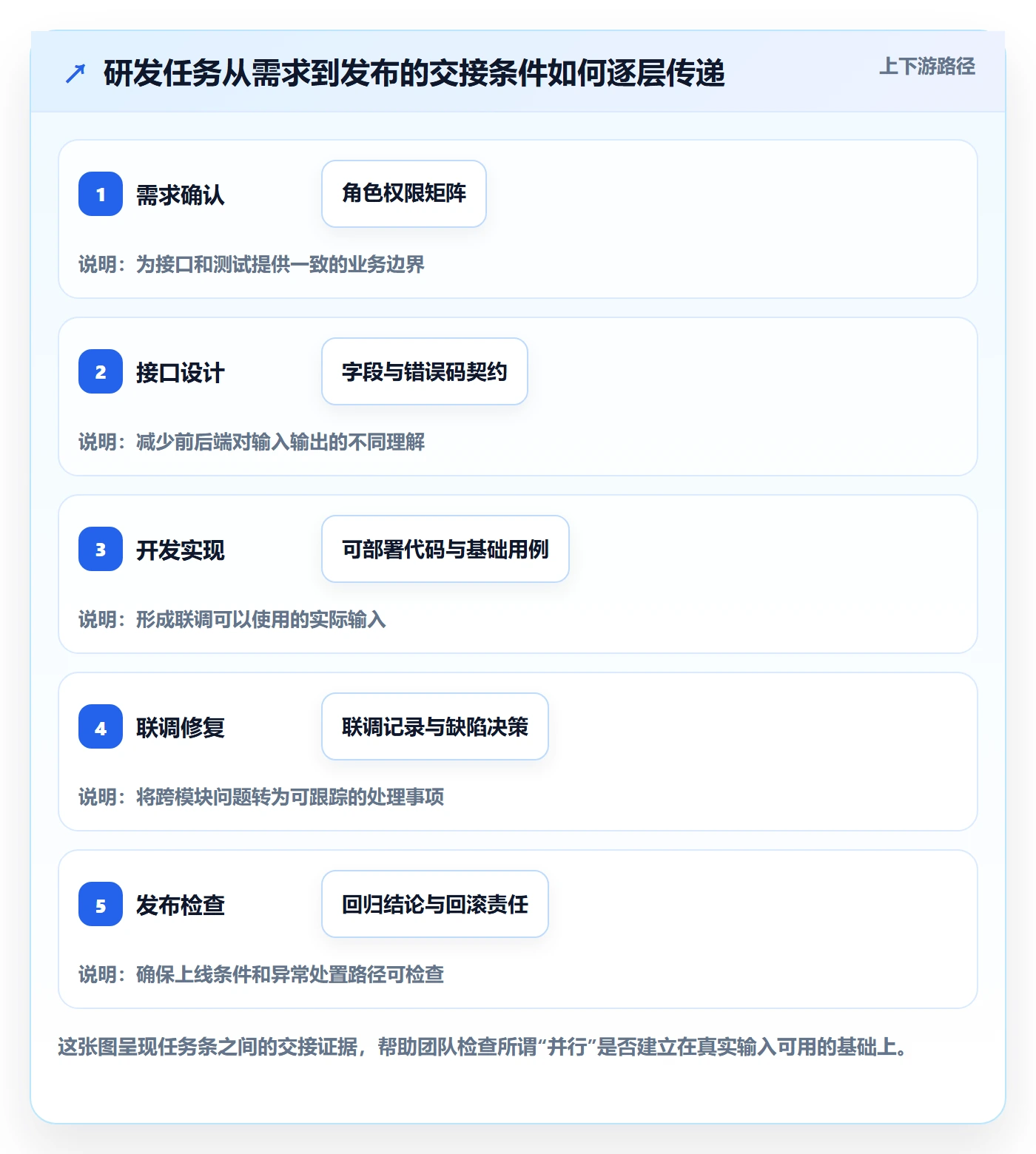

二、研发团队的真实场景:计划失真往往发生在交接处
1. 看上去并行的任务,可能只是把等待藏起来了
设想一个常见的产品迭代:产品需求评审、接口设计、前后端开发、联调、测试和发布都被放进甘特图。表面上,前端与后端从同一天开工,测试也在开发结束后一周开始,整个计划没有空档。
实际执行时,前端需要接口字段才能联调,测试需要稳定构建包才能开始回归,发布还要等待安全检查。若这些交接条件没有画进计划,甘特图展示的不是可执行的并行,而是把等待时间藏在了任务条之外。发生延期后,团队会误以为某位工程师“做慢了”,而不是发现任务之间的输入没有准备好。
因此,我会把“工作本身”和“交接条件”分开核对。比如“接口开发”不是一个足够完整的前置条件;“接口契约冻结、测试环境可访问、错误码样例通过评审”才更接近后续任务可以启动的证据。
2. 任务条不是微观工时表,也不是项目愿望清单
任务拆得太粗,团队只能在“进行中”里停留很久;拆得太细,每天更新几十条记录,维护成本又会超过它带来的信息价值。关键不在于规定每条任务必须几天,而在于任务粒度是否允许团队及时识别偏差。
我常用一个实用检查:负责人能否在一次状态更新中说明已完成的交付、剩余工作和当前阻塞?如果只能回答“还在做”,任务可能过大或验收条件不明确;如果每个细碎操作都要单独移动日期,任务又可能细到不值得在项目层级维护。
3. 一个可复用的迭代排期示例
以下是为了说明结构而编写的情景示例,不代表真实项目数据或行业平均周期。假设团队要交付一项带权限控制的订单查询功能,任务条应围绕可验证的交付物设置,而不是只按“产品、开发、测试”三个部门分栏。
| 任务条 | 交付物 | 前置条件 | 验收点 |
|---|---|---|---|
| 需求与权限规则确认 | 需求说明及角色权限矩阵 | 业务规则输入齐备 | 产品、研发、测试对边界达成一致 |
| 接口契约设计 | 字段、错误码与权限校验约定 | 需求边界已确认 | 调用方和实现方完成评审 |
| 后端接口实现 | 可部署的查询接口 | 接口契约冻结 | 约定用例通过,日志可定位权限拒绝原因 |
| 前端查询与状态展示 | 查询页面及空态、异常态 | 接口契约可用 | 关键状态与交互符合需求 |
| 联调与缺陷修复 | 联调记录及修复结果 | 前后端可部署到同一环境 | 高优先级缺陷关闭或有明确决策 |
| 回归与发布检查 | 回归结果及发布确认 | 候选版本稳定 | 发布条件、回滚责任和监控项确认 |
这个例子最值得借鉴的不是任务名称,而是每条任务都有交付物和启动条件。真实项目可以把前端、后端拆成更多任务,也可以合并小任务;但不能因为甘特图容易画,就把不存在的依赖假装成并行。

三、常见误区:横条画得越细、越满,不代表控制力越强
1. 用大任务覆盖整个阶段,进度长期停在“进行中”
“完成移动端改造”可能横跨多个迭代,涉及页面、接口、兼容性和发布准备。任务条持续数周而没有中间验收点时,管理者看到的只有一个持续变化的百分比,无法判断哪部分已经可用、哪部分仍有风险。
处理方式不是盲目拆成几十条,而是按可交付的阶段成果切开,例如“完成登录态改造并通过验收”“完成核心页面适配”“完成低版本兼容验证”。每个子任务都应产生能够被下一环节检查或使用的结果。
2. 用百分比伪装进度确定性
“完成80%”经常是最难验证的一种状态。开发者可能按代码量估算,测试人员可能按用例数估算,项目负责人则可能按剩余日历时间估算。相同的百分比不代表相同的工作量,更不意味着剩下20%一定容易。
如果工作适合分解成可计数的验收项,可以使用已通过项与总项;如果任务变化大,则优先记录已完成交付、未完成事项、剩余工作范围和阻塞原因。进度表达方式应服从可验证性,不要为了仪表盘好看强行填百分比。
3. 把所有任务都从项目第一天开始,制造虚假并行
甘特图支持拖动横条,不代表工作可以同时启动。接口契约尚未冻结,前端仍能做部分页面框架,但未必能完成真实联调;测试可以提前准备用例,却不一定能执行端到端验证。把“可以提前准备”与“可以完成主体工作”混为一谈,会让计划显得乐观,却在后续集中暴露依赖。
我会把可提前开展的准备工作单独标出来,并明确它不等于后续任务已具备完整输入。这样既能利用并行机会,也不会把风险隐藏在日期重叠里。
4. 任务延期后只移动一条横条
上游任务晚了两天,下游是否也晚两天,取决于依赖关系、缓冲、资源和其他并行路径。如果负责人只把上游任务的结束日期往后挪,而不检查联调、测试和发布节点,图上的项目结束日仍可能保持原样,形成一种没有依据的乐观预测。
正确动作是识别受影响的后续任务,重新确认依赖、资源可用性和关键交付日,再记录新的预测。必要时可以调整范围、增加并行准备或改变发布策略,但不能靠覆盖日期把风险“解决”。
5. 计划只有项目负责人维护,执行者只在会上报状态
任务负责人不参与估算和更新,甘特图就容易变成项目管理者的二手记录。会上说“应该能赶上”,图上写“按计划”,两者都没有描述剩余工作和不确定性,直到临近交付才出现明显偏差。
任务负责人应对交付状态提供事实,项目负责人负责检查依赖、协调资源与传播影响。维护责任可以分工,但计划的可信度必须来自执行工作的团队,而不是由一个人独自猜测。
6. 把缓冲当成隐藏延期的容器
缓冲有价值,但它应该应对已知的不确定性,例如外部审批、环境排队或跨团队评审,而不是把每条任务都随意拉长几天。若缓冲没有明确归属,团队无法知道它是风险余量、资源等待,还是没有拆清楚的工作。
建议把风险缓冲和任务工期分开讨论:任务工期描述预期完成工作所需的时间,缓冲描述计划应对波动的空间。这样在风险解除或扩大时,团队才能解释交付日期为什么变化。

四、专业判断逻辑:从任务拆分到关键路径逐层检查
1. 先判断任务边界,再讨论日期
日期排得再精确,如果任务边界不清,估算也只是把不确定性写成数字。排期时我会先检查任务是否有可识别的交付物、负责人和完成条件,再讨论开始与结束时间。若团队对“完成”仍有不同解释,应先补足定义,而不是急着选一个日期。
任务拆分可以采用以下判断顺序:
- 说清交付物:任务结束时,团队或下游角色会拿到什么?
- 写明验收条件:怎样验证这个结果可以被接受或继续使用?
- 确认负责人:谁负责推进任务并协调跨角色问题?参与者可以有多人,但推动责任应清楚。
- 列出依赖输入:开始前必须具备哪些决定、环境、代码或外部交付?
- 再估算时间:分别考虑实际工作、评审排队、环境准备和交接等待。
2. 估工期时区分工作时间与日历时间
“预计三天完成”可能指连续投入三天,也可能指工作量约三人日、期间还要等待评审。若任务条只表达工作量,却被当成日历跨度,项目计划会低估等待;反过来,若日历跨度把所有空档都算成工作时间,团队也无法解释资源实际投入。
我建议在估算时至少把两件事讲清:团队投入的工作量,以及从启动到可交付的日历周期。对于存在审批、评审或环境排队的任务,可以单独呈现等待节点或注明假设,避免用一个数字同时代表工作与等待。
下面的数据为情景模拟,用来说明估算口径差异,不是行业统计。三个任务的直接工作量相同,但等待和依赖不同,因此日历跨度也不同。

3. 依赖关系要描述“因为什么不能开始”
依赖关系不是画一根箭头就完成了。关键是说明前置任务交付什么、后续任务在什么条件下可以启动。比如“后端完成”过于宽泛;“测试环境部署完成,接口契约版本已锁定,测试账号已开通”更能帮助双方判断任务是否真的可以交接。
在跨职能项目里,我会特别留意三类依赖:技术依赖,如接口或构建产物;决策依赖,如需求边界和权限规则;资源依赖,如环境、测试设备或外部团队支持。技术依赖最容易画在图上,决策和资源依赖则经常只留在会议纪要里,直到形成阻塞才被看见。

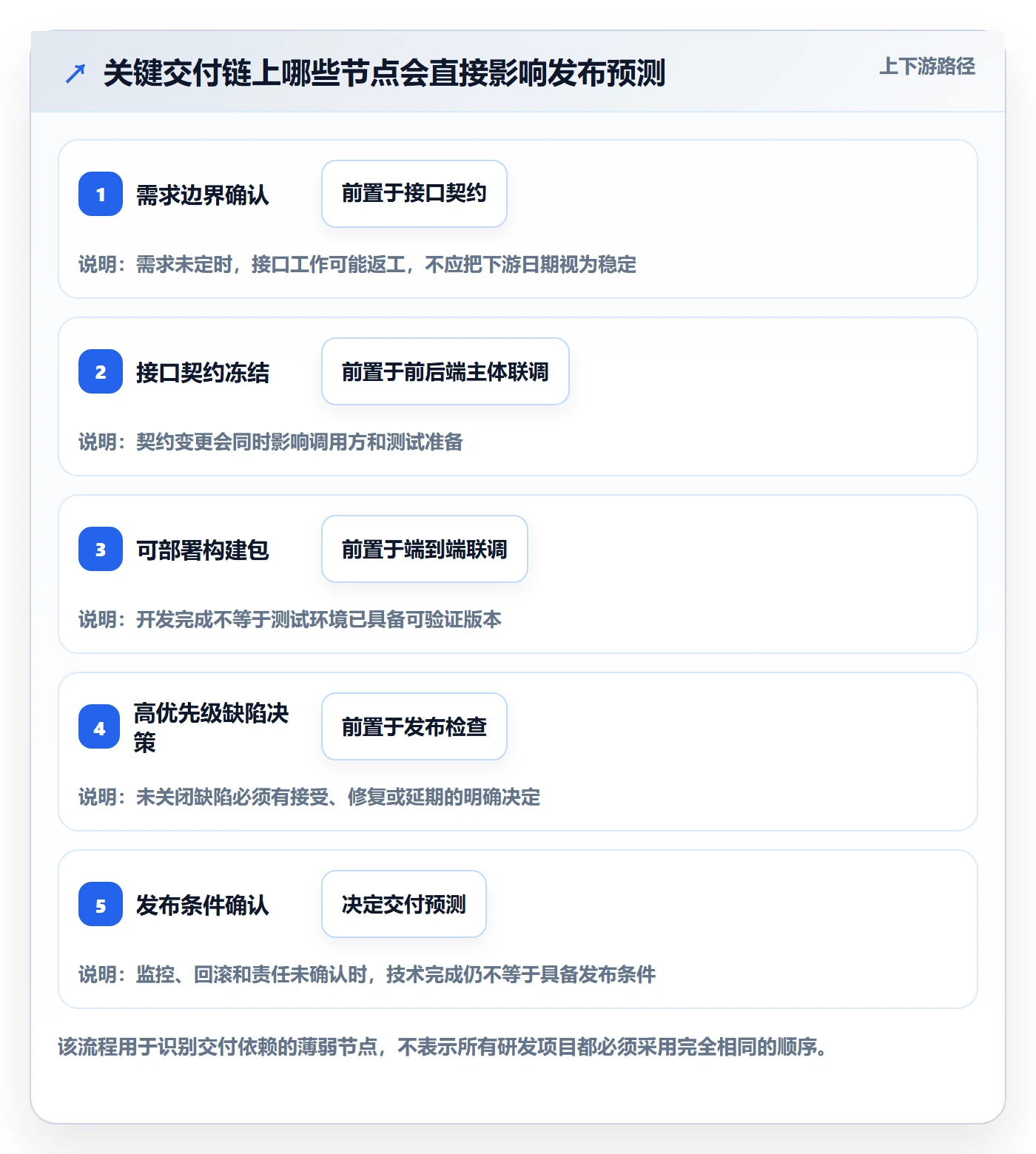

4. 关键路径要看“延误影响”,不只看任务紧不紧
关键路径是决定项目最早完成时间的一组相互依赖任务链。它会随任务实际进度、依赖变化和可用缓冲改变,不是一张图上永远固定不动的红色标记。团队应该关注哪些任务的延迟会直接推迟交付,而不是把所有紧急任务都称为关键任务。
若工具支持关键路径计算,应先确认它采用的依赖类型、日历、资源约束和缓冲规则;若工具不支持,也可以人工梳理主要交付链。无论用哪种方式,都要对照实际工作验证结果,因为“工具计算得出”并不等于模型输入真实。

5. 更新机制要以风险发现速度为目标
日更、周更都不是天然正确的频率。更新太慢,阻塞会在项目会上才被发现;更新太频繁,团队会把时间花在维护图表而不是推进工作。我的判断标准是:任务信息变化多快,管理者需要多快做出资源、范围或发布决策。
短周期迭代可以在日常协作中更新状态,每周至少进行一次依赖和预测检查;跨团队、审批较多或存在外部交付的项目,可以针对关键节点增加检查。重点不是强制所有人每天填百分比,而是让重大变化在影响下游前被看见。
五、具体数据观察:用情景推演检查计划是否可执行
1. 一个小型迭代的风险推演
为了把方法落到实际,我用前文的订单查询功能构造一个情景推演。假设团队计划在10个工作日内完成需求确认、接口设计、前后端开发、联调和回归。下列数字仅为示意基准,用于演示如何检查任务条,不代表真实企业项目表现或行业平均值。
如果最初计划只写“开发5天、测试3天、发布2天”,总周期似乎刚好10天。但当接口评审排队、测试环境准备和高优先级缺陷决策被单独列出后,团队会发现原来的总周期实际上假设了这些工作都能即时完成。问题不是项目突然变复杂,而是原计划没有把必要的等待和交接写出来。
| 检查对象 | 初版计划呈现 | 补充信息后发现 | 管理动作 |
|---|---|---|---|
| 接口交接 | 前后端同期启动 | 字段和错误码尚未评审 | 先确认契约冻结时间,同时允许不依赖接口的页面框架准备 |
| 测试准备 | 开发结束后开始测试 | 用例和测试数据可以提前准备,但环境尚未就绪 | 把用例准备与执行分成不同任务条 |
| 联调缺陷 | 预留固定修复时间 | 缺陷严重程度和责任模块未知 | 设置每日问题分流和高优先级缺陷决策节点 |
| 发布确认 | 默认回归结束即可发布 | 监控、回滚和发布责任未确认 | 把发布检查作为独立里程碑,不把技术完成等同于可上线 |
2. 任务条粒度要用“偏差发现周期”判断
拆分的实际价值,不是让任务数量更多,而是让团队更早知道计划正在偏离。假设一个任务持续10个工作日,中间没有可检查交付,团队可能到第8天才发现关键功能仍未完成;如果将其拆成三个可验收结果,偏差可能在阶段交付时就暴露。
下图使用情景模拟展示拆分粒度对发现时间的影响。这里的“发现延迟”不是普遍规律,而是用于项目评审时的假设示例;团队可以用自己的历史迭代记录替换。

3. 用偏差来源,而不是责备个人解释延期
延期复盘时,把计划日期和实际日期相减只能描述结果,不能解释原因。我会把偏差先分为四类:估算遗漏、交接等待、需求或范围变化、执行中出现的技术问题。分类的目的不是给个人贴标签,而是决定下一次应该改善估算、依赖管理、变更控制还是技术验证。
如果延期主要来自评审等待,单纯要求开发“提早开始”可能制造返工;如果来自需求变化,增加开发缓冲也未必有效;如果来自技术未知,则应考虑提前做技术验证或缩小首次交付范围。相同的延期天数,可能需要完全不同的管理动作。

六、不同情况下怎么行动:先识别问题类型,再改任务条
1. 项目刚启动,需求仍在澄清
需求边界尚未稳定时,不宜把所有任务都写成精确到日的承诺。可以先排出需求决策、技术验证和关键外部依赖,标出假设与待确认事项;确定性较高的任务给出日期,仍有重大未知的部分使用区间或阶段性计划。
行动重点是尽早安排能降低不确定性的工作,而不是把未知问题写进一个长任务条。例如先确认权限规则、数据来源或外部接口,再细化后续开发计划。需求变化时,也要记录哪些任务受影响,避免只在需求文档里更新而不更新交付预测。
2. 进入稳定迭代,团队已有历史数据
如果团队已积累多个迭代的数据,可以用历史交付记录检查估算是否系统性偏乐观。例如对比计划跨度与实际跨度、等待时间、返工比例和未完成任务数。观察时要使用一致口径,不能把工作日和自然日混在一起,也不能把不同复杂度的项目简单平均。
这时可以把甘特图用于迭代目标和跨角色依赖管理,而把更细的个人执行安排留给团队日常工作流。若项目层级任务每小时都变动,说明视图可能过细;若连续几周没有更新,说明维护机制可能不适合团队的实际节奏。
3. 多团队协作,外部依赖较多
跨团队计划中,最重要的不是把所有团队的任务放进一张巨大图表,而是明确接口、交付人、承诺日期和接收条件。每个交接点都应有可检查的输入输出,例如环境可用、文档已评审、版本已部署,而不能只依赖“对方应该已经准备好”。
建议在跨团队节点上设置较稳定的里程碑和风险检查,同时允许各团队维护自己的执行细节。项目层面呈现关键交付链、外部依赖和决策节点即可。这样既保留整体可见性,也避免一个总甘特图膨胀到无人愿意更新。
4. 已经延期,管理层要求给出新日期
延期后不要先把剩余任务全部压缩,再反推一个看起来好看的日期。先确认已完成交付、未完成工作、缺陷严重度、可用人员和依赖状态,再分析哪些路径会影响最终交付。对于无法确定的部分,应给出假设和范围,而不是只报一个没有解释的单点日期。
可以同步评估几种恢复策略:减少首发范围、分阶段发布、调整资源、提前做验证或接受更晚日期。每个选项都应说明收益和代价,例如减少范围可能保住发布日期,但会推迟某些功能;增加并行开发可能缩短时间,但也会增加集成和沟通成本。
5. 任务太多,甘特图维护负担明显
当团队花在移动横条和更新状态上的时间越来越多,应检查项目层级是否承载了过多执行细节。可以将任务按交付成果汇总,只把影响里程碑、跨团队协作或风险判断的任务保留在项目视图,细颗粒任务放在团队执行层。
精简视图时不要删除风险信息。可以保留负责人、交付日期、依赖、状态、阻塞和预测这类关键字段,减少重复备注和没有决策价值的细分项。减少维护成本的目标是提高信息质量,不是让项目重新变得不可见。

七、不同情况下的取舍:计划精度、灵活性与维护成本
1. 任务拆得更细,换来更早发现风险
更细的任务粒度适合变化快、交接复杂或交付风险高的工作,特别是接口切换、数据迁移、发布准备和跨团队依赖。它有利于团队更早发现问题,但也意味着更多状态更新、更多责任边界和更高的维护成本。
对于低风险、重复性高、执行路径稳定的工作,没必要把每个操作步骤都变成项目级任务条。可以保留汇总任务和少量验收点,让团队执行层自行管理细节。
2. 日期越精确,不代表预测越可信
把日期写到某一天,适合输入条件明确、工作路径稳定、依赖较少的任务。若任务受外部审批、技术探索或需求决策影响,过早给出精确日期可能制造虚假的确定感。可以用范围、置信说明或待决策节点表达不确定性,并在输入条件稳定后再收敛预测。
对管理者而言,范围不是逃避承诺,而是提示哪些事实尚未确定。真正需要追问的是“什么条件满足后,预测可以变得更确定”,而不是要求团队把不确定性隐藏起来。
3. 并行能缩短日历周期,也会增加协调成本
并行安排适用于工作可以独立推进、接口边界清晰、资源确实可用的情况。例如前端可以在契约确认后开展页面框架开发,同时后端实现接口。但如果双方不断等待对方的决定、频繁返工,表面并行可能比串行更慢。
并行前要判断工作是否真正可拆、交付边界是否清楚、集成频率是否足够,以及冲突由谁处理。若答案不清楚,先花少量时间对齐契约,可能比同时开工后反复修改更经济。
4. 单一日期便于沟通,区间更适合处理不确定性
对已经明确的里程碑,单一日期有利于协作和外部沟通;对探索性任务或依赖较多的节点,区间和条件说明往往更诚实。团队可以同时保留目标日期与当前预测,但要明确二者不是同一个概念。
例如“目标日期为周五,当前预测为下周二至周三,前提是周一前完成环境恢复”,比只写“周五完成”更有行动价值。它不仅表达结果,也指出了影响预测的关键条件。
5. 选择项目管理平台时,先对照管理机制而非功能清单
工具不能替团队定义什么叫完成、谁来更新状态或如何处理变更。评估工具时,我会先拿一个真实项目场景验证:能否表达任务、里程碑与依赖;能否区分原计划和当前预测;能否让不同角色看到适合自己的信息;变更后是否便于追踪影响。
对于中大型企业及100人以上组织,还需要把权限治理、跨项目视图、部署方式、数据迁移和长期维护纳入评估。以PingCode为例,企业可以将其作为项目管理平台候选,针对私有化部署和Jira迁移等需求安排实际验证;但“支持迁移”不等于所有字段、流程、附件和历史记录都能无损自动转换,必须通过样本迁移和验收范围确认。
如果组织考虑国产替代,不宜只看功能宣传或单个演示。应先明确现有项目结构、工作流、权限、接口和历史数据,再用一组有代表性的项目做迁移演练,记录字段映射、流程差异、用户培训成本和切换风险。工具是否合适,最终要由真实任务条能否被团队持续维护来检验。

八、发布前检查清单:用十分钟识别高风险任务条
1. 检查任务本身是否可验收
- 每条关键任务是否有明确交付物,而不是只有“开发”“测试”等阶段名称?
- 负责人是否清楚,参与者和推动责任是否区分?
- 完成条件是否能被接手方或验收方验证?
- 任务粒度是否足以发现偏差,又没有细到维护成本失控?
2. 检查任务之间是否真的可以衔接
- 每个重要前置任务是否说明交付输入和接收条件?
- 跨团队依赖是否有对接人、预期日期和阻塞升级方式?
- 计划中的并行工作是否存在真实独立性,而不是依赖被漏画?
- 评审、环境准备、数据准备和审批等待是否被考虑?
3. 检查进度和预测是否可信
- 状态含义是否统一,完成百分比是否有可解释依据?
- 延期任务是否标明原因、下一步动作和责任人?
- 原始计划、实际进度和当前预测是否可以区分?
- 上游日期变化后,受影响的下游任务和发布节点是否重新评估?
若时间有限,我建议优先抽查三类任务:决定最终交付日期的关键依赖、跨团队交接任务,以及长期停留在“进行中”的任务。它们通常比图表是否完整、颜色是否统一,更能揭示计划中真正需要处理的问题。

九、结语:让任务条成为可验证的协作约定
1. 下一步从一条高风险任务开始
甘特图的价值不在于让未来看起来完全可控,而在于让团队尽早看见现实与计划之间的差距。任务条只有连接交付物、负责人、依赖、验收条件和预测变化,才可能从排期装饰变成协作工具。
下一次排期评审,不妨先选一条最可能影响交付的任务,检查它是否有清楚的完成定义、真实的前置条件和可追踪的风险。修好一条任务条,再把这套判断复制到关键交付链,比一次性把整张图填满更能提升计划可信度。
常见问题解答(FAQ)
1. 研发团队的甘特图任务条拆到什么粒度比较合适?
我做项目排期时,常拿不准一条任务应该覆盖一个完整阶段,还是拆成多个小任务。任务太粗看不出进度,拆得太细又会让团队花很多时间维护。
按“负责人、交付物、完成条件和进度都能明确判断”来定粒度。若一项任务跨越多个可独立验收的结果,或团队无法及时发现它是否受阻,就应拆分;若拆分后每条任务都需要频繁更新、却没有增加决策价值,则可以合并。
2. 甘特图任务条的工期应该怎样估算?
我排研发计划时,通常能估出实际开发要多久,但评审、测试环境准备和跨团队确认的时间不太好把握。只按编码天数排期,计划看起来很紧凑,实际却经常晚于预期。
先区分实际工作时间和日历周期,再把评审、环境准备、联调及等待确认等必要环节纳入排期。记录估算假设,并用相似任务的历史实际周期校准;若缺少历史数据,可先标注不确定项,约定复核节点,而不是用精确日期掩盖未知因素。
3. 甘特图里任务之间的依赖关系应该怎么设置?
我在看项目时间线时,常发现几项任务都排了日期,却不清楚哪些工作必须等前一项完成。特别是需求、开发、测试和发布涉及不同负责人时,交接时间很容易被忽略。
只对确实存在前置条件的任务设置依赖,并写清前置交付物、接收方和确认条件。排期后检查是否出现没有依据的并行任务;若上游延期,应重新评估受影响的下游任务和交付日期,而不只是移动一条任务条。
4. 研发项目延期后,甘特图任务条应该怎样更新?
我遇到过任务已经延期,但计划表仍显示原日期的情况,也遇到过直接改日期后没人知道原计划是什么。这样开会时很难判断变化来自哪里,以及是否影响最终交付。
更新时保留原计划日期,另行记录实际进度和当前预测日期,并注明延期原因、责任人、下一步动作及复查时间。再沿依赖关系检查下游任务和关键交付节点;只有当预计完成日期、受影响范围或风险判断发生变化时,才同步调整整体计划。
核心关键词
文章包含AI辅助创作:任务条最佳实践:研发团队甘特图最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472734
读者评论
任务条同时写清交付物、验收条件和负责人,比单纯标注起止日期更有用,尤其能减少“状态完成但下游无法接手”的情况。
把原始计划、实际进度和预测日期分开记录,这个建议很实用;否则日期被反复覆盖后,复盘时很难判断偏差从何时开始。
文章对任务粒度的判断比较贴近研发协作:过粗看不出偏差,过细又增加维护成本,按阶段交付物拆分更容易检查。
依赖不只是任务箭头,还包括环境、评审和决策条件。把这些启动条件列出来,能更早发现图上看似并行、实际需要等待的工作。
工时与日历周期分开估算值得注意,评审排队和环境准备都可能拉长交付时间。示例也说明了估算值需要团队结合实际流程校准。
