甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

甘特图里每项任务都有负责人和日期,版本还是可能卡在接口、测试环境、评审或外部交付上。问题通常不是任务排得不够细,而是团队没有说清楚:下游任务究竟在等什么、谁负责交付、达到什么条件才算依赖解除。做好依赖关系,不是把任务连成一张密网,而是把关键交接条件变成可确认、可更新的计划。

一、核心结论:依赖线代表前置条件,不代表任务之间“有关系”

1. 先回答三个问题,再连甘特图

我判断一条依赖是否应该进入甘特图,通常先问三个问题:下游任务缺少什么就无法开始或完成?上游要交付什么才算满足条件?谁来确认这个条件已经满足?三个问题答不出来,这条线多半只是“希望先做”的顺序,不是可执行的依赖。

例如,“后端开发完成后前端开发”不一定是真依赖。前端可能可以先按已确认的接口契约使用模拟数据开发;但如果字段、鉴权方式和错误码都未定,联调就确实依赖接口契约确认。排计划时应连接具体交付物,而不是只连接两个宽泛任务名称。

2. 甘特图要表达约束,也要保留并行空间

依赖关系有两个同等重要的目的:让团队看见工作交接与风险传播,也避免把本来可以并行的工作误排成串行。依赖线太少,计划容易漏掉等待条件;依赖线太多,图会变成“所有事情都等所有事情”,团队看不出真正的关键约束。

因此,我更倾向于把甘特图视为一张“交付条件图”,而不只是日期条形图。任务日期回答“计划何时做”,依赖关系回答“什么条件成立后才能做”,责任人与验收标准则回答“谁确认条件已成立”。三者缺一,计划就很难指导执行。

甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

3. 优先管理少数高影响依赖

不是每条依赖都需要同样的管理强度。影响版本发布日期、核心里程碑、跨团队交付或合规验收的依赖,应当标明责任人、最晚确认时间和异常升级方式;影响局部任务、且有替代方案的依赖,可以采用轻量记录。

把所有依赖都标成最高风险,会让风险提示失去区分度。更有用的做法是先找出“延迟后会传导到哪里”,再决定跟踪频率和升级级别。

二、研发现场:为什么任务排好了,项目仍然会卡

1. 甘特图常常画出了任务,却没画出交接条件

研发任务经常以“需求评审、接口开发、前端开发、联调、测试、发布”这样的名称进入计划。它们看起来顺序清楚,但名称本身没有说明:评审产物是什么、接口要达到什么状态、测试数据由谁准备、测试环境何时可用、发布前谁批准。

于是,任务可能在计划上“按时完成”,下游却仍然不能启动。接口开发的代码提交了,但契约还在变;测试环境已申请,却没有部署版本;需求评审已开会,却没有结论记录。这些不是单纯的日期问题,而是计划没有定义“完成”的业务含义。

2. 计划依赖和执行阻塞不是一回事

计划依赖是预先知道的约束,执行阻塞是当前无法推进的状态。比如测试任务计划上依赖可测版本,是计划依赖;到了测试日版本仍未部署,才形成当前阻塞。也可能出现计划里没有的临时阻塞,例如测试账号权限突然失效。

两者应该关联,但不要混为一谈。甘特图负责表达任务关系和时间影响;日常执行看板或风险记录可以补充阻塞原因、发现时间、处理人和下一步动作。若把每个短暂问题都画成新的任务依赖,图会迅速膨胀;若只记“阻塞中”而不回看计划,又无法判断是否要调整里程碑。

3. 跨团队交付比单团队任务更需要明确边界

团队内部通常能直接沟通,但跨团队依赖容易出现“我们已经交了”和“我们还不能用”的分歧。常见原因不是双方不配合,而是交付定义不同:提供方认为代码合并即完成,接收方则需要接口文档、测试环境和兼容性说明全部到位。

我会把跨团队依赖写成一个小型交接协议:提供方交付什么、接收方如何验收、预期时间是什么、发生变化时找谁协调。这样既避免把一切都压缩成一条甘特图连线,也让连线背后的协作含义可追踪。

二、研发现场:为什么任务排好了,项目仍然会卡

三、常见误区:这些画法会让甘特图看起来完整,实际却失真

1. 把日历上的先后顺序当成硬依赖

两个任务排在不同日期,不代表后一个一定要等前一个。排期可能只是人员安排、工作偏好或会议档期造成的先后。如果前置任务没有产生明确产出,下游仍能用模拟数据、既有规范或独立分支启动,就不应轻易设置强制依赖。

过度串行会压缩并行空间,导致计划周期被人为拉长。判断时可以反问:“如果上游交付晚一天,下游是否完全无法开始?”如果答案是“可以先做一部分”,就应考虑拆分任务或表达部分并行,而不是用一条粗粒度硬依赖把整个下游锁住。

2. 把任务拆得太大,导致一条依赖无法验收

“完成后端开发”范围通常过大,可能包含接口设计、编码、单元测试、联调修复等多个阶段。前端究竟依赖其中哪一步?如果只依赖契约确认,等整个后端开发结束才启动前端,就会把可并行工作误判为串行。

拆分任务不是越细越好。拆分的目标是让交付物可确认、责任边界清楚、时间变化可估算。若任务细到每个开发动作都要单独维护,更新成本会超过它提供的信息价值。

3. 只画线,不写交付物、责任人和验收条件

一条从“接口开发”指向“联调”的线,不能说明接口何时算可联调。是接口文档评审通过、测试环境部署完成,还是关键用例跑通?没有这些标准,依赖双方会各自按照自己的理解判断完成。

对高影响依赖,建议至少记录四项:提供方、接收方、交付物、解除条件。必要时再加最晚交付时间和延误后的替代方案。依赖管理不是增加表格,而是减少反复确认和临近节点才发现标准不一致的成本。

4. 用大量连线表达不确定性

如果任务之间都画了线,真正重要的依赖反而难以识别。更糟的是,任何一个任务延期都可能看起来会影响全项目,让团队无法判断该先处理什么。

不确定性应该单独说明,例如需求尚待决策、第三方接口交付时间未确认、测试环境容量未核实。对这类事项,可以设置调查或决策任务,并把决策结果作为后续工作启动条件,而不是提前用一串猜测性的依赖把不确定性伪装成确定排期。

甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

5. 计划变了,只改一个任务日期

如果上游交付延后,单独把上游任务的结束日期往后拖,并不会自动解决下游人员安排、测试窗口或发布节点的冲突。依赖变化要触发影响分析:哪些后续任务的开始或完成时间受影响,哪些能并行补做,哪些里程碑需要重新确认。

同时也要避免机械地把所有下游任务整体顺延。若团队可以通过拆分交付、先验证核心路径或更换环境来降低影响,计划就应反映真实方案,而不是只做日期平移。

四、专业判断逻辑:识别真实依赖,选择合适的关系类型

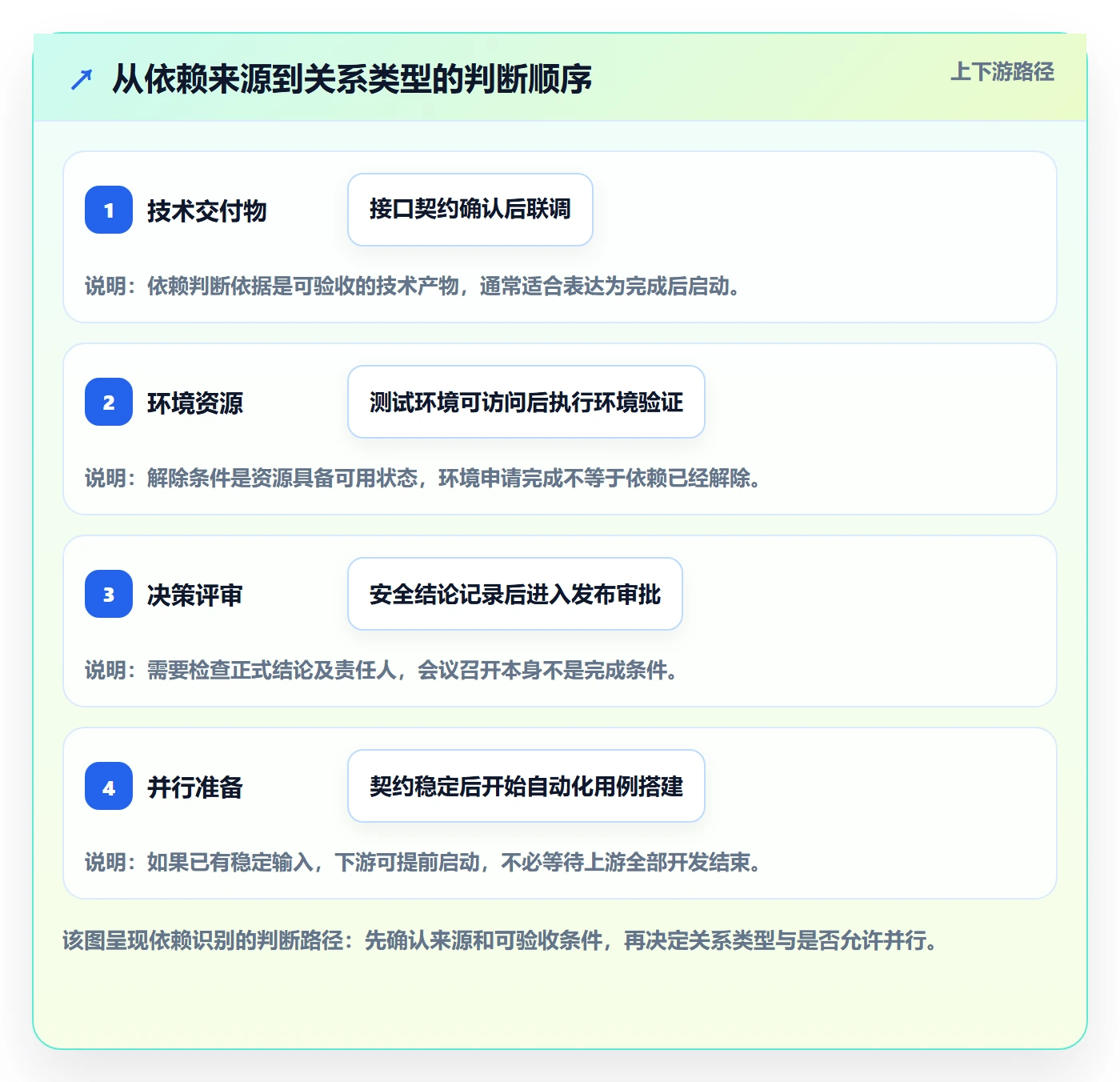

1. 先判断依赖来源,再决定是否连线

研发依赖通常来自技术产物、资源环境、决策评审、外部协作或发布治理。分类的价值不是给依赖贴标签,而是帮助找到真正的解除条件。

依赖来源 研发场景 可检查的解除条件
技术产物 接口契约、数据结构、公共组件 文档评审通过,关键字段和错误处理规则已确认
环境与资源 测试环境、账号权限、设备或数据集 环境可访问,账号具备所需权限,测试数据可复现
决策与评审 需求范围、安全评审、架构决策 结论已记录,负责人和待办事项已明确
外部协作 第三方 API、其他团队服务或供应商交付 交付版本、兼容范围及联系人得到确认
发布治理 灰度、审批、回滚和监控准备 发布条件、审批结果与回退方案满足要求

2. 完成,开始:最常见,但不应滥用

完成,开始表示前一任务完成后,后一任务才能开始。例如接口契约确认后,按该契约开展正式联调;安全评审通过后,进入正式发布审批。关键是“完成”必须有验收定义,不能只靠任务名称推断。

如果下游可以先做不依赖部分,应将任务拆开。例如接口未完全冻结时,前端可以先完成页面框架和模拟数据适配,正式联调则等待接口契约确认。这样既保留真实约束,也不浪费可用的并行时间。

3. 开始,开始:适合有明确启动条件的并行协作

开始,开始表示前一任务启动后,后一任务才可以启动。例如主流程的服务端实现启动后,自动化测试框架可以基于已确认的接口契约开始搭建。它不是“大家差不多同时做”的通用标记,而是需要说明为什么上游启动本身就足以让下游开始。

如果后续工作其实依赖某个具体产物,如接口样例、数据模型或环境配置,应当把这个产物设为可检查条件。否则,只有“开始了”没有可用交付物,关联关系容易造成虚假的进度信号。

4. 完成,完成与开始,完成:用在少数真实约束中

完成,完成表示后续任务不能早于前序任务完成。例如最终发布说明需要等最后一项变更内容确认后才能定稿。它关注的是完成时点约束,不意味着两个任务必须同一时间启动。

开始,完成在常规研发排期中较少见,通常用于特定交接或替换关系,例如旧服务只有在新服务开始正式承担职责后才允许退场。使用前应确认工具对该关系的定义,并和相关负责人校验业务含义;不要为了凑齐四种类型而设置它。

5. 关系类型之外,还要区分时间间隔与硬日期约束

部分排期工具允许为关系增加等待间隔,或设置不得早于某日期的限制。间隔可以表达真实的观察期、冷却时间或外部审批等待,但不应代替责任人和风险说明。硬日期约束适用于外部窗口或法规节点等确有依据的日期,频繁使用则会让排期系统难以根据依赖关系反映变化。

不同软件对关系类型、时间间隔和约束条件的名称及计算方式可能不同。使用某项目管理工具或某项目管理平台时,我会先查官方帮助文档,再用一个小型测试计划验证日期变更行为,避免团队基于按钮名称猜测软件逻辑。

甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

五、操作步骤:把任务清单整理成可维护的依赖图

1. 先写清任务交付物,避免从日期开始

整理任务时,先检查每项工作是否有清晰产出。把“做完接口”改成“提交接口契约并通过评审”,把“测试完成”改成“核心场景通过、缺陷达到约定门槛并记录未解决项”。表述不必冗长,但要让另一个团队成员能判断完成与否。

任务粒度可以用一个实际问题校验:如果该任务延迟两天,团队是否知道受影响的具体交接?如果完全无法判断,任务可能太大;如果每天都需要修改很多微小任务的状态,粒度又可能过细。

2. 对每项任务追问“缺什么就做不了”

从每个下游任务向前追问:没有哪项产出,任务就无法开始或完成?再分别检查技术、环境、决策、外部交付和发布条件。不要因为两个任务通常按这个顺序发生,就直接认定它们存在依赖。

可把回答分为三类:完全不能开始、可以先做一部分、只是团队偏好顺序。第一类通常是硬依赖;第二类应考虑拆分;第三类通常不应设置强制依赖,但可以保留为建议排期或资源安排。

3. 明确依赖提供方、接收方和确认人

提供方负责交付前置产物,接收方说明使用条件,确认人负责判断条件是否满足。小团队里这三个角色可以由同一人承担,但大型或跨团队项目应避免把“大家一起负责”当成责任定义。

对于关键依赖,再补充最晚需要时间、延误后的处理方式和升级路径。比如第三方环境未按期开放时,是否能用模拟服务先进行接口验证;如果不能,谁负责重新评估测试窗口。

4. 先连硬依赖,再安排任务日期

先搭出最小依赖网络,再结合人员、工期、发布窗口安排日期。若先把日期填满,再用连线解释现状,团队容易把既定日期当作事实,忽略真实约束和可并行空间。

连接依赖后,检查有没有循环关系、没有前置条件的孤立任务,以及被过度串行的任务链。若出现循环,通常是任务边界或依赖描述有问题;若一条线串起整个项目,则要回看是否存在可提前启动的准备工作。

5. 标注风险等级和复核节奏

风险等级不需要复杂模型。团队可以按影响范围、时间敏感度和替代方案做定性区分:会影响发布节点、没有替代方案且跨团队的依赖,列为重点;有缓冲、有替代路径的依赖,按常规节奏检查。

复核频率要匹配变化速度。临近版本冻结的外部交付可能需要每周甚至每日确认;稳定的内部文档交接不必高频追踪。关键不是统一规定检查频率,而是让负责人知道何时更新、状态变化通知谁。

6. 变化发生时,更新关系和受影响任务

依赖条件发生变化时,不只改一个日期。先确认变化是交付物范围变了、完成时间变了,还是解除条件本身变了;再沿依赖关系检查下游任务、里程碑、测试窗口和发布安排。能通过分批交付或替代路径消化的,记录方案和负责人。

变更后还要同步团队使用的其他视图,例如版本计划、迭代看板和风险清单。不同视图对同一项工作的状态不一致,会比没有图表更容易制造错误判断。

7. 用一个简短样例校验甘特图是否可执行

从图里挑一条最重要的依赖,让提供方和接收方分别解释:前置任务交付什么、接收方用什么标准确认、延迟时下一步怎么做。如果双方说法不同,说明图上仍缺少约定。如果双方都只能说“等对方做完”,需要进一步拆解任务。

甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

六、案例推演:接口到发布的依赖怎样拆才不误伤并行

1. 场景与初始任务链

下面是一个明确标注的情景模拟:一个团队准备上线包含新接口、管理页面和数据校验的版本。初始计划把任务排成“接口开发完成,前端开发完成,联调完成,测试完成,发布”。这种链条看上去清晰,却隐藏了两个问题:前端是否真的要等全部接口开发结束?测试数据和环境能不能提前准备?

先把任务拆成可交付节点:接口契约评审、后端核心接口实现、前端页面框架、模拟数据适配、测试环境部署、集成联调、核心场景验证、发布审批。这样能区分“开发工作开始”和“下游所需产物可用”不是一回事。

2. 识别真实依赖与可并行工作

任务 真实前置条件 依赖判断 建议处理
前端页面框架 页面范围与交互方案确认 不必等待后端接口全部完成 先使用模拟数据开发,接口稳定后再适配
正式联调 接口契约稳定、服务可访问、测试账号可用 存在明确硬依赖 将契约、环境和账号分别设为可检查条件
测试数据准备 字段规则和核心场景明确 可与后端开发部分并行 先准备基础数据,接口字段变化时再校验
核心场景验证 可测版本部署完成、数据可用 依赖可测版本,不必等待全部非核心工作 先跑关键路径,未完成场景另列风险
发布审批 验证结果、未解决缺陷和回滚方案明确 依赖发布条件,不只是测试任务“结束” 提前准备审批材料,结果出来后补齐结论

这个拆分的重点不是假设每个团队都能并行,而是把“可先做的准备”和“必须等条件成立的正式工作”分开。若前端必须依赖真实接口行为才能完成核心逻辑,就应把那部分明确标为等待接口验证;页面布局或静态状态则可能仍可先行。

3. 延误发生时,不要默认整个项目顺延

假设接口契约确认比计划晚两天,团队先判断延迟影响的是哪一部分:前端页面框架可能不受影响,模拟数据适配可能需要更新,正式联调则可能直接受影响。测试环境准备和发布材料整理也未必都要等待接口交付。

随后再检查联调和测试窗口是否可调整、能否先验证核心路径、是否有范围拆分方案。如果所有下游任务都被同一条粗粒度依赖锁住,团队会很难看见这些应对空间。依赖图的价值不只是展示延期会传到哪里,还要帮助判断哪些工作不该被延期拖住。

4. 用情景指标检查优化方向,不伪装成真实项目数据

为了让复盘可操作,可以在一个版本周期内记录三类量:依赖条件首次确认到解除的等待时间、因交付标准不一致造成的返工次数、依赖变化后完成影响评估所需时间。这里的重点是建立同团队、同口径的基线,而不是拿虚构的“行业平均值”来证明方法有效。

下面的对比是示意数据,适合说明怎么设计复盘指标,不代表任何真实团队的实测结果。实际使用时应记录项目周期、任务范围和统计口径,避免把版本规模变化造成的差异误判成依赖管理效果。

甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

七、不同组织与场景的行动建议和取舍

1. 小团队:先追求清晰,不追求复杂模型

如果团队规模较小、依赖大多发生在同一组人之间,优先记录关键交付物、负责人和完成条件即可。没有必要为每个细碎任务设置关系类型、风险分级和多层审批。维护一份轻量依赖表,再在甘特图里表达主要约束,往往比搭建复杂治理流程更容易坚持。

取舍是:轻量做法启动快,但跨团队影响分析可能不够系统。只要明确版本负责人定期检查关键节点,并在需求范围变化时重新核对依赖链,通常能满足多数小型版本的计划需求。

2. 多团队或百人以上组织:统一交接语义比统一画法更重要

组织扩大后,主要挑战不是画线本身,而是不同团队对“完成”“可联调”“可测试”“可发布”的理解不一致。建议先约定关键交付物模板、责任角色、状态定义和变更通知规则,再统一工具视图。否则,工具里虽然有相同的依赖类型,实际协作语义仍可能各说各话。

涉及权限隔离、部署环境、历史计划迁移或多项目协同时,可以评估某项目管理平台的配置能力、数据治理方式和迁移方案。PingCode面向中大型企业及百人以上组织,支持私有化部署,并提供从Jira迁移的方案能力;具体迁移范围、字段映射、历史数据保留和依赖关系转换,应以当前产品文档及实际迁移验证为准。选择工具不是为了增加图表,而是要确认它能否承载团队的交接规则与变更流程。

这种组织规模下的取舍是:流程和平台治理投入更高,但有助于减少跨项目口径不一致。若团队尚未约定任务和交付标准,先上复杂配置通常只会把原有混乱搬进新系统;应先做小范围试点,验证工作流后再推广。

3. 外部依赖多:管理承诺和替代方案,不只记录预计日期

第三方服务、供应商或其他部门提供的能力,常有不确定交付时间。对这类依赖,应记录承诺来源、最近确认时间、交付范围、验收人和替代路径。单写“预计周五完成”不足以支撑计划,因为日期可能只是口头预估,并不代表对方承担了交付承诺。

取舍是:更频繁的确认会占用沟通成本,但能更早暴露风险。对于没有替代方案、直接影响发布窗口的依赖,提前确认的成本通常比临近发布才发现无法交付更可控;对低影响、可绕行的依赖,则不必使用同样的跟踪强度。

4. 需求变化频繁:把决策任务纳入计划,减少假确定性

需求范围尚未明确时,不要提前把后续研发排成一条看似精确的链。可以先设置需求决策、技术验证或风险澄清任务,并将决策产物作为后续任务的启动条件。对可逆的探索性工作,保留有限投入;对投入大、变更代价高的工作,等关键条件确认后再锁定计划。

取舍是:计划短期看起来没有那么“满”,但能减少因假设变化而产生的大范围返工。管理者需要接受不确定性被显性表达,而不是通过填满日期获得表面上的确定感。

5. 固定发布窗口:把缓冲放在不确定交接处

如果发布日期固定,缓冲应结合风险放在不确定性较高的交接点,而不是简单给每项任务都加相同天数。比如外部接口交付时间波动较大,就应设置确认节点和替代方案;如果核心开发稳定、测试环境经常排队,则需要重点检查环境容量和测试窗口。

缓冲不是隐藏延期的空间。应明确缓冲归属、启用条件和决策人,并区分可消耗的项目缓冲与任务估算中的不确定性。否则,计划一旦有变化,团队会发现缓冲早已被各方默认占用。

甘特图如何做好依赖关系?研发团队最佳实践与操作步骤

八、复核清单:让依赖关系持续有效,而不是只在立项时完整

1. 每周或每个计划周期检查关键依赖

  • 前置任务是否对应具体交付物,而不是宽泛的任务名称?
  • 下游任务真的不能启动,还是只能暂时不能完成?
  • 提供方、接收方和条件确认人是否明确?
  • 解除依赖的验收条件是否可检查、可记录?
  • 依赖日期变化后,哪些后续任务、里程碑或发布窗口受影响?
  • 是否存在可以并行推进的任务,被不必要地锁在等待状态?
  • 是否有外部承诺、环境或决策条件仍未经确认?
  • 工具中的计划、看板和风险记录是否保持一致?

2. 用一张依赖卡片记录关键交接

字段 填写示例 为什么需要
上游任务 接口契约评审 定位依赖来源,避免只写“等后端”
下游任务 正式联调 明确受影响的工作,而非笼统写“项目进度”
交付物 确认版契约、测试地址和账号 让交接内容可见
解除条件 接收方验证关键接口可访问 避免提供方和接收方对完成状态理解不同
责任角色 提供方负责人、接收方确认人 让状态更新和问题处理有明确入口
最晚需要时间 按版本计划填写具体日期 判断是否威胁测试窗口或里程碑
异常动作 启用模拟服务并评估联调范围 让风险暴露后有可执行的下一步

3. 判断一条依赖是否值得保留

若某条关系长期不改变任何任务安排、没有人据此采取行动,也没有帮助团队解释风险,就应复核它是否仍有价值。依赖图不是任务关系的永久档案;需求、架构、环境和团队分工变化后,旧关系可能已经失效。

反过来,如果某项条件反复造成等待,却从未出现在计划中,就需要把它补进依赖管理。例如测试账号每次都要临时申请,说明账号准备不是偶发小事,而是一个可以标准化的前置条件。

八、复核清单:让依赖关系持续有效,而不是只在立项时完整

九、结语:把连线变成团队共同认可的交付承诺

1. 下一步从一条关键依赖开始

甘特图依赖关系做得好,不以线条多、类型全为目标,而以团队能否清楚回答“缺什么、谁交付、如何验收、变化后影响谁”为标准。真实依赖应当足够具体,能指导行动;可并行工作则应保留空间,不要被模糊的先后顺序锁死。

下一步可以从当前版本中挑出一条最可能影响里程碑的依赖,补全交付物、接收方、解除条件、最晚需要时间和异常方案。让上下游负责人分别复述一次;如果两边理解一致,再把这套写法扩展到其他关键交接。

甘特图不是为了证明计划已经确定,而是为了让不确定性、责任和选择更早显现。当团队能在变化发生时快速看见受影响任务,也能辨认哪些工作仍可继续推进,依赖关系才真正从图上的线变成研发协作的工具。

常见问题解答(FAQ)

1. 研发项目中,哪些任务之间应该设置依赖关系?

我做版本排期时,经常看到任务按时间先后排列,但不确定这是否代表它们必须互相依赖。比如接口开发和页面开发能不能并行,往往要看具体交付条件。

判断标准不是任务是否先后发生,而是缺少前置任务的产出时,下游是否无法开始或完成。逐项确认接口契约、评审结论、测试环境等必要条件,并写清交付物和验收标准;如果下游可以先用模拟数据或临时方案推进,就不一定要设置为硬依赖。

2. 研发团队常用的甘特图依赖类型怎么选?

我在排开发、联调和测试时,看到工具提供多种依赖类型,却不确定该选哪一种。选错关系可能让排期看起来合理,实际却不符合团队的工作方式。

先按真实约束选择:前置任务完成后下游才能开始,使用“完成,开始”;前置任务启动后下游即可启动,使用“开始,开始”;两项任务都需要收尾时,才考虑“完成,完成”。“开始,完成”较少见,只有明确的交接约束支持时才使用,并核对所用工具对关系类型的定义。

3. 甘特图里的任务依赖是不是越多越好?

我担心依赖连得不够会漏掉关键约束,但把任务连得很密,图又变得难读。尤其是研发任务有不少可以并行的部分,我不知道怎样判断是否过度串行。

依赖关系只应表示真实的前置约束,不要为了图表完整而给每项任务加连线。检查每条关系:如果前置产出尚未交付,下游是否确实无法开展;若可以通过拆分任务、模拟数据或并行准备推进,就应调整任务粒度或移除不必要的依赖,并留意是否出现循环关系。

4. 前置任务延期后,研发团队应该怎样更新甘特图依赖?

我遇到过接口交付延迟后,只把接口任务的日期往后改,后来才发现联调、测试和发布安排也受到了影响。想知道怎样快速判断影响范围,以及更新计划时要记录什么。

先从延期任务沿依赖关系检查所有下游任务,再核对里程碑、测试窗口和发布日期是否受影响;不要只改一个任务的日期。同步更新新的预计完成时间、依赖解除条件、责任人和影响说明,并由相关上下游确认;若下游可以并行准备或调整范围,也把可选方案和新的排期依据一并记录。

核心关键词

读者评论

郝
郝泽宇

把依赖写成具体交付物和解除条件很实用,尤其是接口契约确认后再联调,比笼统写“后端完成”更容易验收。

严
严明远

文章区分了计划依赖和执行阻塞,这点对日常管理有帮助;临时问题单独记录,也能避免甘特图被大量短期事项挤满。

朱
朱景行

过度串行确实容易拉长周期。前端模拟开发、测试数据准备等工作若能提前启动,拆分任务比简单顺延日期更合理。

文章包含AI辅助创作:甘特图如何做好依赖关系?研发团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472731

赞 (0)
飞飞飞飞
时间轴实操方法:研发团队提升甘特图效率的最佳实践方法与模板
上一篇 2小时前
任务条最佳实践:研发团队甘特图最佳实践,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
