研发团队的甘特图最容易出现一种反常识的情况:任务条越多、颜色越丰富、日期越精确,项目却未必越可控。真正决定甘特图能不能用于协同的,不是画得多漂亮,而是团队能否从每一条任务中看出负责人、完成条件、前后依赖和当前偏差,并知道偏差出现后谁采取什么动作。
一、先讲结论:任务条不是进度装饰,而是可执行的承诺
1. 一条有用的任务条,至少要回答四个问题
我判断一条研发任务条是否可用,通常先看四件事:做什么、谁负责、预计何时完成、完成后如何验收。若任务只写“开发接口”,却没有接口范围、负责人和验收条件,它虽然占据了日历上的一段时间,却无法帮助团队判断是否按计划推进。
任务条通常还会承载计划起止时间、实际进度、状态、依赖关系等信息。但这些字段不是所有工具的统一标准,团队也不必把所有信息都塞进甘特图。我的原则是:图上只放有助于排期、协同和决策的信息,详细说明放在任务本身或相关文档里。
2. 把图画出来,不等于项目已经被管理
甘特图擅长展示时间安排和任务关系,不会自动帮团队确认需求是否稳定,也不会替负责人判断工期是否合理。它是一种计划表达和协同工具,不是风险预测器,更不是承诺按期交付的证明。
如果一张图里有几十条任务,却没有任何人负责维护,团队得到的只是“某个时点画过的计划”。相反,一张规模适中、责任清晰、能持续更新的图,通常比一张字段齐全但无人维护的图更有管理价值。
3. 先统一四个概念,避免看图时各说各话
- 计划时间:团队当前承诺的预计开始和结束时间。
- 实际进度:任务截至当前真实完成到什么程度,不等同于“日历已经过去了多少”。
- 状态:如未开始、进行中、受阻、已完成等,需要团队约定口径。
- 基线或历史计划:用于回看某次计划与当前预测的差异;工具是否支持,应以实际功能为准。
例如,任务计划用五个工作日完成,已经过去三天,不代表进度就是百分之六十。它可能已完成接口设计,也可能还卡在环境准备。时间流逝是日历事实,任务进度是工作事实,两者不能互相替代。

二、从真实协作场景出发:研发计划为什么会“看起来很完整”
1. 一个常见的项目启动场景
假设一个团队要在六周内交付一项新功能,工作涉及产品梳理、交互设计、接口开发、前端开发、联调、测试和发布准备。项目启动会上,大家把这些阶段都画成了任务条,日期排得整整齐齐,项目负责人也因此觉得计划已经清楚。
但进入第二周,接口字段仍在变化,测试环境没有准备好,前端任务虽然显示“进行中”,却无法完成联调。原来的任务条仍然在图上,却没有显示需求变化造成的影响,也没有标明环境准备是联调的前置条件。问题不在于图表失效,而在于计划只画了阶段,没有表达实际工作的约束。
2. 研发任务不是流水线上的固定工序
研发工作常常包含不确定性:需求细节可能在评审中调整,技术方案可能在验证后改变,外部系统也可能影响联调时间。因此,甘特图里的日期应被理解为当前预测,不应被包装成没有条件的保证。
如果团队把每个日期都当作不可变的承诺,成员可能会倾向于隐瞒风险,直到延期已经无法挽回。更有效的做法是把计划变化公开出来:哪些条件已经满足、哪些假设仍未验证、哪个依赖正在影响下游任务。
3. 维护成本来自信息变化,不只来自填表
任务越细,图上的条数通常越多;条数越多,更新、核对和解释的成本也越高。但维护成本并不只由任务数量决定。如果任务边界清楚、负责人明确、更新节奏稳定,即使有一定规模,也可能容易维护。反过来,少量跨数周的大任务常常更难判断真实进度。
我更关注团队是否能在短时间内回答三个问题:当前最可能影响交付的工作是什么?它卡在哪里?需要谁作出什么决定?如果打开甘特图后还得逐个追问这些信息,说明图与团队实际协作之间存在断层。

三、先拆任务再画条:任务边界不清,日期再精确也没有意义
1. 从可交付结果往下拆,而不是从部门名称往下拆
“后端工作”“测试工作”这类名称描述的是职能,不一定描述了可以独立验收的结果。更好的拆分起点是交付物或阶段结果,例如“完成用户资料查询接口并通过约定的契约校验”,之后再判断它是否需要拆出方案确认、编码、评审和联调等子任务。
拆分不是为了让条数变多,而是为了让团队能及时发现偏差。若一个任务跨越多个明显的工作阶段,且不同阶段的负责人、完成条件或风险不同,通常值得拆分;若拆出的子任务彼此不能独立判断,也没有改善协作,就可能只是增加记录负担。
2. 用“可验收”判断任务是否拆得合适
我常用一个简单问题检查任务边界:任务结束时,团队能不能用事实判断它完成了?“优化性能”很难直接验收;“在指定测试数据和环境下完成性能验证,结果达到项目约定阈值”则更容易核对。阈值必须来自项目需求或技术约束,不能为了让计划好看而临时编造。
还可以检查任务是否具备明确的输入和输出。输入可能是已经确认的需求、可用的测试环境或上游接口;输出可能是可评审的设计、已合并的代码或测试结论。输入不稳定时,把任务标成“已排期”不代表风险已经消失。
3. 给任务条起一个能被快速识别的名称
任务名最好使用“动作加对象或结果”的结构,例如“确认订单状态接口字段”“完成移动端支付结果页联调”。“处理问题”“开发需求”“继续推进”这样的名称难以搜索,也无法让没有参与现场沟通的人理解正在发生什么。
如果名称过长,可以把关键结果放在标题,把验收细节放在任务描述中。不要试图用标题承担全部上下文,也不要依赖颜色编码传递唯一关键信息,因为不同团队的颜色习惯可能不同,截图或导出后也可能丢失颜色含义。
4. 负责人、参与者与验收人要分清
多人参与一项任务并不意味着责任自动清晰。团队至少需要明确谁负责推动任务完成;必要时再记录协作人、评审人或验收人。负责人并非必须独自完成所有工作,但应知道进展、发现阻塞并推动信息更新。
对跨职能工作,尤其要避免“产品、研发、测试一起负责”这种无法追责的表达。可以把共同工作拆成有顺序的任务,也可以保留一个总任务并明确推进负责人和各阶段验收人,具体方式取决于工具对任务层级和协作角色的支持。
5. 工期估算要说明假设,不要用日期掩盖不确定性
估算时,团队应分清工作量和日历时间。预计需要三个人天,不代表任务一定能在三个自然日内完成;人员是否可用、评审等待时间、环境依赖和并行工作都会影响实际日程。尤其不要把工作量直接当作任务条长度。
我建议为高风险任务补充估算依据,例如已有相似工作、关键技术尚未验证、外部依赖尚未确认。估算依据不是为了让数字显得专业,而是为了让团队知道:如果条件变化,原定日期需要重新评估。

四、任务条怎么排:把时间、依赖和不确定性放在同一张图里
1. 先排逻辑,再排日期

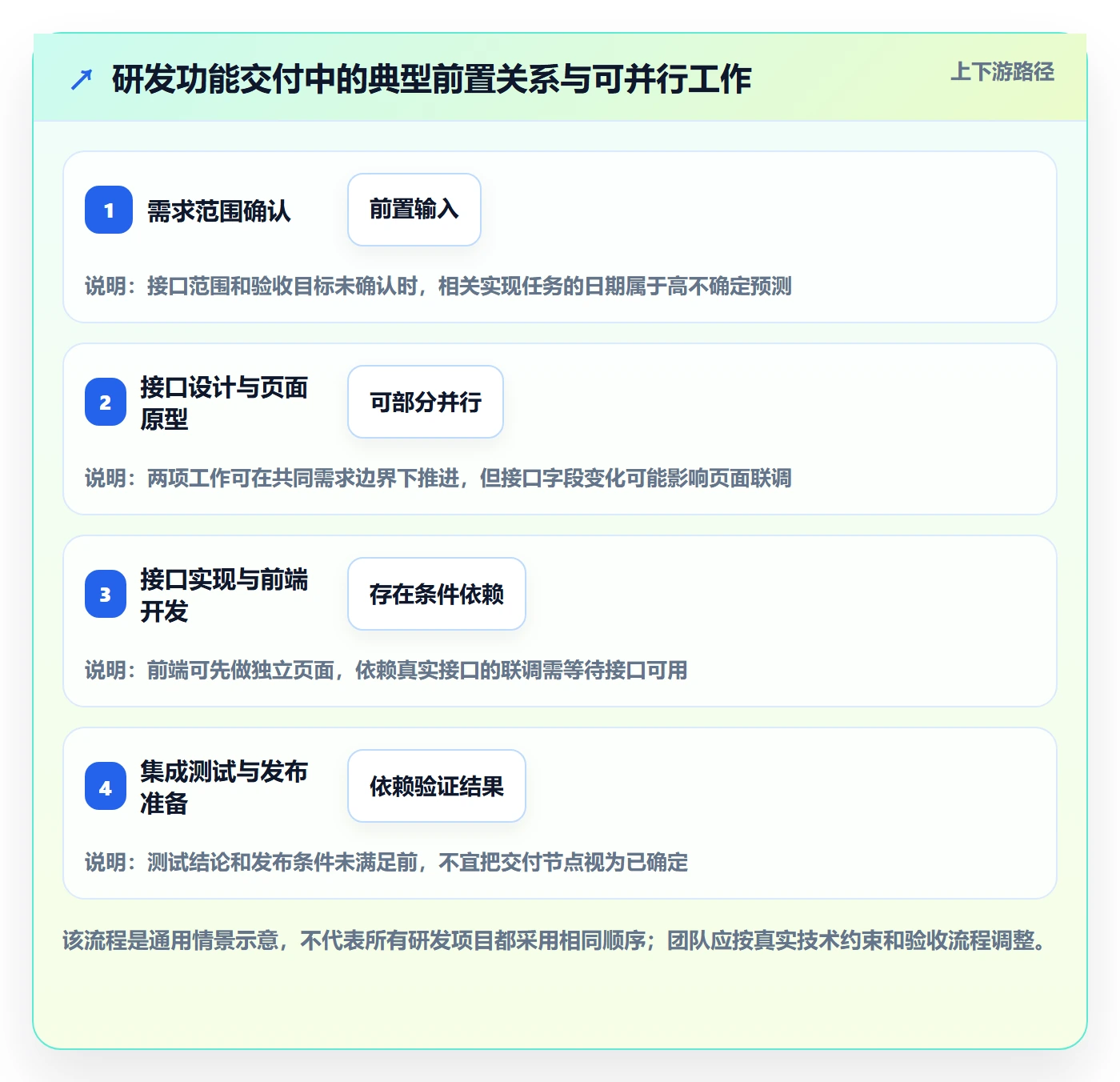

直接从项目截止日期倒推每项工作的开始时间,容易得到一张“算术上完整、逻辑上不成立”的甘特图。更稳妥的顺序是先梳理交付路径:哪些工作必须先完成,哪些可以并行,哪些需要评审或外部输入,再将这些关系映射到时间轴。
例如,接口开发通常需要已有的接口范围和字段约定,但前端静态页面或部分测试准备可能可以并行开展。具体是否能并行,要看团队实际工作条件,不要为了缩短排期而把本来存在的前置条件从图上删除。
2. 只连接真实依赖,不要让依赖线变成装饰
前置关系应表达真实约束:后续任务必须等待前一项的结果,或前一项的完成会改变后续工作的开始条件。若只是两个工作通常相邻,并不一定意味着它们存在严格依赖。把所有任务都连成一串,会让团队误以为每个环节只能逐一等待,丢失并行空间。
也要关注依赖类型是否符合工具的表达能力。常见工具可能提供不同的依赖关系设置,命名和计算方式不一定相同。排图时应以工具说明为准,并让团队理解这条关系在实际工作中的含义,而不是只依赖箭头方向。
3. 里程碑用于决策点,不是任务条的另一种颜色
里程碑适合表达重要交付、评审结论、发布窗口或关键决策,例如“需求范围确认”“联调验收完成”。普通的日常工作不必都标成里程碑,否则重要节点会被淹没。
一个实用的判断方式是:如果这个日期到来时,团队需要检查结果、作出决定或对外承诺,它可能适合作为里程碑;如果只是某个执行动作的结束,保留为普通任务更清楚。
4. 计划时间、实际进度和预测日期要分开记录
进度百分比很容易制造虚假的精确感。某项任务填了百分之八十,团队仍然需要知道这个比例代表已完成的工作项、已通过的验收点,还是负责人主观估计。若没有统一口径,百分比不适合作为跨团队比较依据。
对于迭代型研发,可以按可验证的子成果更新状态;对于研究或探索型任务,则可以更新已验证假设、剩余验证内容和下一步决策。与其把不确定工作硬填成“百分之五十”,不如明示它仍处于探索阶段,并记录风险和决策时间。
5. 关键路径不是“最重要任务清单”
关键路径是由任务持续时间和依赖关系推导出的工期约束,不等同于团队认为最重要的工作。某任务业务价值很高,但若它不影响项目最早完成时间,不一定处于关键路径;反过来,一项看起来普通的环境准备工作,可能因为没有替代路径而影响最终交付。
如果工具不能自动计算关键路径,团队也可以用依赖链做人工检查:从交付节点往前追溯必须完成的任务,判断哪些延误会直接推迟项目日期。不要把“关键路径”当成装饰性标签,更不要在依赖关系不准确时相信自动计算结果。

五、让甘特图参与协同:更新规则比图表功能更重要
1. 明确谁维护哪一类事实
任务负责人最接近执行现场,适合更新任务状态、实际进展和阻塞信息;项目负责人或研发负责人负责查看跨任务影响、协调资源和更新整体预测。这个分工不是所有团队的硬性模板,但如果没人知道谁该改信息,任务条迟早会变成过期记录。
负责人不应为了让项目显得顺利而只更新完成比例,不更新风险原因。项目管理者也不应把所有更新工作集中到自己身上,否则图表会成为二次汇报系统:实际工作已经变化,负责人还要等别人逐条告诉他才能修改。
2. 规定更新触发条件,而不只规定更新频率
团队可以按日会、迭代评审或项目例会更新计划,但固定频率不是唯一方法。更重要的是约定触发条件:范围变化、前置任务延迟、测试失败、资源不可用或关键假设被推翻时,应及时更新受影响的任务和预测。
若团队只在周会上更新,周一发生的重大阻塞可能到周五才进入图表。反过来,如果要求所有成员每天反复更新没有变化的信息,也会带来无效操作。适合的节奏应由变更速度、项目风险和团队协作方式共同决定。
3. 更新状态时写清“发生了什么”,不是只换颜色
“进行中”通常不足以解释进展。对重要任务,更新至少要能回答:已经完成什么、尚未完成什么、是否有阻塞、下一步动作是什么。简短地写明事实,往往比把状态从蓝色改成橙色更有用。
例如,“联调中”信息有限;“查询接口已连通,异常码映射待确认,今天由接口负责人和测试确认后继续回归”则能同时帮助协作者理解现状和动作。任务描述不需要变成长篇日报,但要让后续决策有依据。
4. 延期时保留原计划,不要只把任务条往后拖
发现延期后,直接修改结束日期可以反映最新预测,但如果原计划被覆盖,团队就失去了比较计划与实际的依据。若工具支持基线或历史版本,可以按团队的治理需要保存;若不支持,也可以用变更记录、评审纪要或任务评论保留关键变化。
每次重要调整,建议记录四项:原日期、当前预测、变化原因、恢复或缓解动作。这样复盘时才能区分估算偏差、范围变化、依赖延迟和执行受阻,而不是把所有延期都归结为“研发进度慢”。
5. 会上讨论例外,不要逐条朗读整张图
甘特图会议不应变成项目负责人逐项读任务名、其他人逐项报进度。更有价值的讨论对象是偏离计划的任务、即将进入关键路径的工作、跨团队依赖和需要决策的风险。
可以在会前标出“计划结束日期临近但尚未验收”“前置任务已延误”“负责人或输入尚未确认”等情况。会议时间用于确认原因、影响和决策;信息没有变化的任务不必重复讨论。

六、常见误区与避坑方法:逐条检查任务条有没有失真
1. 任务条过粗:几周都显示“进行中”
当任务跨度很长、内部包含多个不同阶段时,团队即使每周更新状态,也很难看出具体问题在哪里。项目负责人只能听到“还在做”,直到截止日期临近才知道设计未定、评审未过或测试入口尚未准备。

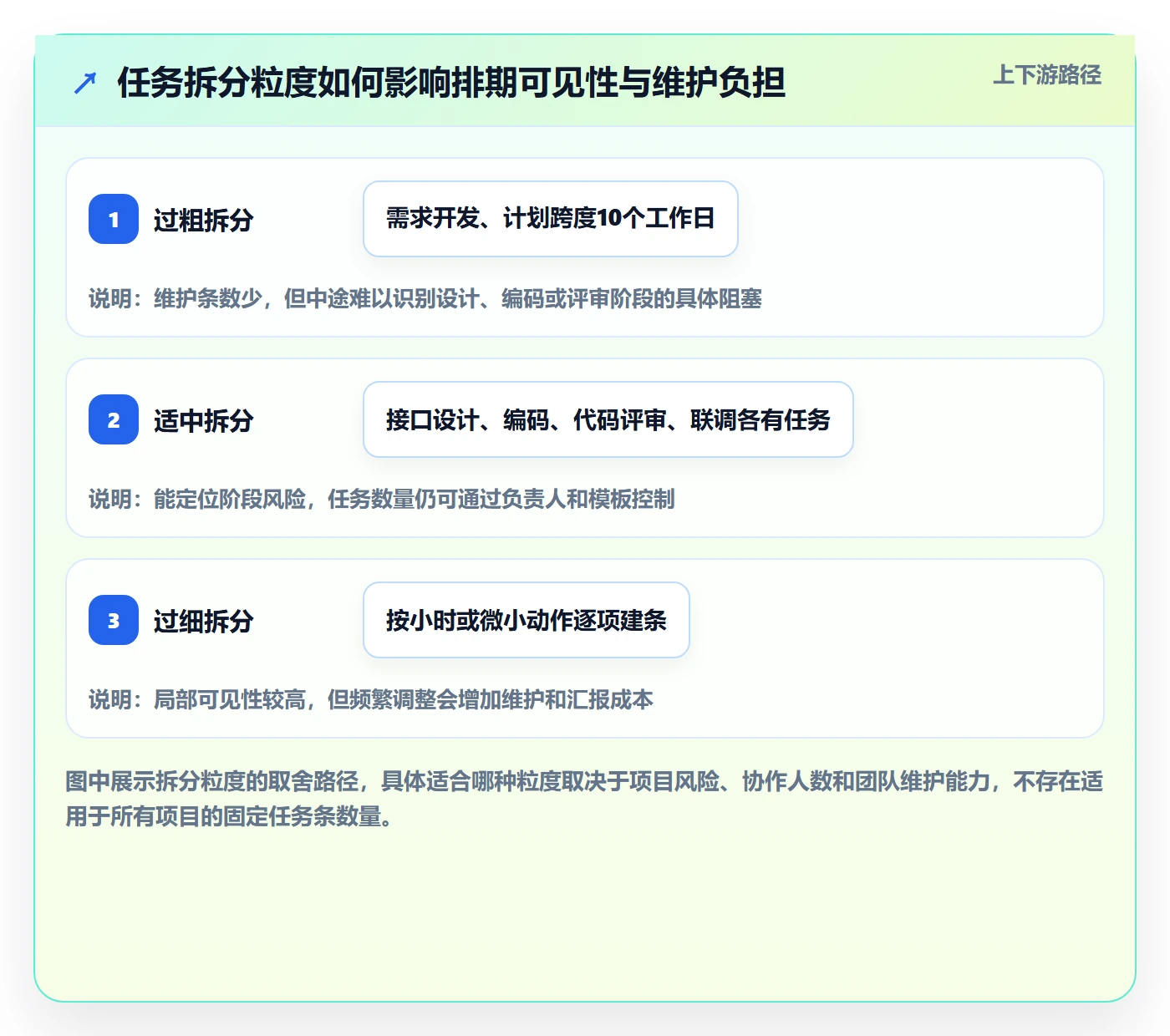

改法:把有独立输出、不同责任人或明显阶段门槛的工作拆开。拆分后仍要控制颗粒度,不要把每个小动作都变成一条任务。判断是否值得拆的关键,是拆分后能不能改善风险定位或协作交接。
2. 任务条过细:计划维护变成第二份工作
如果每个小时、每次沟通或每个微小操作都要建任务,成员会把大量时间花在维护图表上。任务更新一旦落后,项目负责人又要集中补数据,最终团队维护的是形式上的精确,而非真实的项目状态。
改法:优先记录可交付结果、阶段性验收和关键依赖。临时沟通、低风险小动作可以留在个人待办或团队约定的执行记录中,不必全部进入项目层级甘特图。
3. 只写开始和结束日期,不写责任和完成条件
这类任务条看上去有时间边界,却无法判断谁应该推进,也无法确认日期到了是否算完成。项目成员可能各自理解任务范围,最终出现“我以为你负责”的协作漏洞。
改法:创建任务时同时补充一个主要负责人和可检查的完成条件。若完成条件尚未定义,先把“定义验收口径”作为前置工作,或明确当前计划日期仍是待确认预测。
4. 进度百分比靠感觉填写
百分比本身不是客观证据。一个任务填百分之九十,可能只是大部分代码已经完成,也可能代表代码已完成但还未评审、未测试、未验收。不同成员对同一比例的理解不一致时,汇总数字会显得精确,实际却不可比较。
改法:为任务类别设定一致的进度口径,例如按验收子项计数,或采用团队明确的阶段定义。对探索性工作,优先记录验证结果、未决问题和下一步,而不是强迫填写精确百分比。
5. 把需求变化记成研发延期
需求范围改变会让原有工作量和依赖关系发生变化。如果团队只把结束日期向后拖,却不记录范围变化,后续复盘会把计划调整误判为执行不力,也无法判断新的交付范围是否已经重新确认。
改法:把需求变更、执行受阻、资源调整和技术风险分开记录。判断是需求变化时,确认新增或改变了什么,以及由谁批准;判断是执行阻塞时,记录解除阻塞所需的具体动作。
6. 依赖关系只为让图显得专业
依赖过少会漏掉真实的等待条件;依赖过多则可能把本来能并行的工作变成串行计划。尤其在跨团队项目里,错误依赖会把局部日期误差扩散为整个项目的排期问题。
改法:每加一条依赖线,都能回答“后续工作为什么必须等前项完成”。如果回答只是“通常是这样”,应再检查是否存在可并行范围或阶段性交付。
7. 计划日期频繁变化,却没有变化记录
高频改期不一定说明团队执行差,也可能说明需求不稳定、外部依赖不确定或估算假设失效。但如果每次只覆盖日期,管理者无法看到变化模式,也无法判断是否需要调整范围、资源或决策机制。
改法:为重要日期变化保留原因分类,并观察变化集中在哪类任务。若多次延期都由环境等待引起,应处理环境准备流程;若主要来自验收反复,应回看需求和验收标准,而非简单要求团队“再估准一点”。

七、情景案例:一个六周研发计划如何从“日期表”变成协同工具
1. 案例边界:这是用于推演方法的示例,不是行业调查
下面以一个虚构但常见的研发场景演示:团队有产品、开发、测试和项目协调角色,计划在六周内交付一项业务功能。案例中的任务数、天数和阶段安排均为情景模拟,用于说明建图和判断方法,不代表任何企业的真实项目数据或行业基准。
初版计划把工作分成需求、开发、测试、发布四条大任务。团队在评审时发现,接口字段确认、测试环境准备和异常场景验收标准都没有独立体现。于是图表虽然简洁,却不能回答哪些输入尚未准备、哪些工作可以并行。
2. 重排任务:围绕交付物和依赖拆分
团队把计划改为若干可验收的工作包:确认需求边界和验收条件;完成接口字段评审;开发接口并完成评审;准备前端页面;确认测试环境和数据;进行接口联调;完成异常场景测试;执行发布检查。每一项都指定推进负责人,并把必要输入和验收结果写在任务描述中。
这并不意味着所有团队都需要完全照搬这组任务。若前端页面可以在接口稳定前完成,应允许部分并行;若接口尚未验证存在较大技术风险,则可以先安排短周期验证,再决定后续任务的时间承诺。
3. 识别风险:不只看红色任务条
在情景推演中,团队发现测试环境虽未直接影响接口开发,却会影响联调和回归。如果等到开发结束才申请环境,排期表面上没有冲突,真实交付却可能被等待时间推迟。因此,环境准备被提前列为有负责人、有完成条件的任务。
另一个风险来自验收标准。若异常场景的判断规则没有确认,测试可能在开发完成后才提出额外要求。团队于是把验收条件确认放到接口实现之前,并把未决规则标记为风险,而不是把接口开发任务直接排成“确定开始”。
4. 建立简单的更新规则
案例团队约定:任务负责人在团队既有同步节点更新状态;一旦发生范围变化、关键依赖延迟或测试失败,立即补充影响和下一步动作;项目协调人负责检查跨任务影响。这个规则的重点不是每天更新几次,而是确保重要变化不等到计划会议才被发现。
如果一项任务没有变化,成员不必重复改写无意义的状态描述;如果任务日期被调整,则记录原日期、当前预测、变化原因和缓解动作。这样既控制维护成本,也避免图表只剩一份不断被覆盖的最新日历。
5. 用结果复核计划质量,而不是只看是否按期
复盘时,不应只问“有没有准时完成”。还要看:任务拆分是否帮助提前发现阻塞;依赖关系是否准确;变更是否及时进入计划;团队是否把时间花在真实执行而不是重复汇报上。即使最终按期交付,如果是通过长期加班或临时牺牲测试范围实现,也不能简单判定计划管理有效。
团队可以比较同一项目的计划变更次数、阻塞暴露时间、待确认依赖数量和状态更新滞后情况。这些是团队内部观察指标,不必包装成行业标准。先建立一致口径,再进行多个迭代的纵向比较,比拿单次数字与其他团队横向排名更有意义。

八、不同团队和项目阶段的行动建议与取舍
1. 小团队或短周期迭代:优先保留轻量视图
如果团队人数少、任务依赖简单、迭代周期短,没必要把每个工作动作都纳入甘特图。可以只维护重要交付、跨角色依赖和关键日期,其余执行事项沿用团队已经稳定使用的工作看板或待办方式。
这种做法牺牲了部分长周期细节,但能降低维护成本。若项目中途出现跨团队等待、发布窗口冲突或连续的需求变更,再增加相应任务和依赖,而不是一开始就复制大型项目模板。
2. 中大型或跨部门项目:重点管理接口、决策和依赖
人员和协作方增多后,甘特图的核心价值往往从“知道每个人做什么”转向“看见跨团队交接与项目级影响”。这类项目应重点明确依赖负责人、输入交付时间、验收方和变更决策路径,并避免同一个任务同时出现在多个团队视图却没人维护主数据。
工具选型时,除了甘特图本身,还应验证权限、任务层级、历史记录、依赖展示、协作通知和数据迁移等能力是否符合实际流程。面向中大型企业、100人以上组织的产品定位不能直接替代场景验证;团队还应通过试点确认并发使用、权限边界和维护方式。
3. 探索性研发:用阶段门槛管理未知,不要伪装成确定排期
如果技术路线尚未验证,给后续开发任务填上精确日期,可能让团队误以为风险已被消除。更合适的方式是先安排验证任务,明确验证目标、时间上限、决策人和可能的后续路线;验证结束后再更新后续计划。
这种做法会让远期计划看起来不够“完整”,但比用没有依据的日期制造确定感更诚实。对于探索任务,验收标准可以是“回答关键问题并作出继续、调整或停止的决定”,不一定是传统意义上的功能交付。
4. 需求相对稳定的交付型项目:关注计划偏差和缓冲来源
如果需求已确认、交付路径较明确,团队可以更细致地安排依赖链和关键节点。但缓冲不应被随意平均分配到每条任务里。要先识别等待、评审、外部审批和发布窗口等现实约束,并说明缓冲用于吸收哪类不确定性。
当某项任务频繁占用缓冲,应分析它背后的系统原因,而不是把缓冲继续加大。反复延长日期可能掩盖输入质量、资源冲突或决策延迟,使项目看起来有计划,实际却没有可执行的风险措施。
5. 工具选择:先验证流程,再比较功能
对于正在评估某项目管理平台的团队,我建议先拿一个真实项目做小范围试用:挑选包含并行工作、至少一处前置依赖和一次计划变更的场景,检查成员能否看懂任务条、能否更新真实状态、负责人能否追踪变更,以及管理者能否快速发现受影响工作。
如果评估PingCode这类面向中大型团队的项目管理平台,可把私有化部署、历史系统迁移、权限管理和团队规模适配列入验证清单。对Jira平滑迁移的支持、迁移范围、字段映射、附件和历史记录处理方式,应以当前官方文档、实际演示和合同约定为准,不要只根据宣传语判断是否适用。
选择平台时,至少要验证以下事项:
- 任务、里程碑和依赖关系是否符合团队的实际定义。
- 计划变更是否能保留必要的历史信息或基线。
- 角色权限是否满足跨部门协作和信息隔离要求。
- 已有任务数据、字段和附件能否按预期迁移,并能抽样核对。
- 成员更新进度的步骤是否足够轻,避免形成额外的重复录入。
- 私有化部署涉及的升级、运维、安全和责任边界是否已被确认。
取舍的核心不是“功能越多越好”,而是团队愿不愿意持续使用。大型项目可能需要更完整的权限、审计和迁移能力;小型团队可能更看重上手速度和低维护成本。工具能力应与治理复杂度匹配,不要为了功能清单增加不必要的流程。

九、发布前自查:这张图能否支撑下一次项目决策
1. 从任务本身检查
- 重要任务是否有清楚的交付结果,而不是只有“推进”“处理”等模糊动词?
- 每项重要任务是否有明确的主要负责人和可检查的完成条件?
- 跨度较长的任务是否包含多个不同阶段、责任人或验收门槛,是否需要拆分?
- 任务计划日期是否有估算依据,关键假设是否已经记录?
2. 从关系和时间检查
- 关键前置条件是否已经体现在任务关系中?
- 每条依赖关系是否代表真实的工作约束,而非为了让图更复杂?
- 可以并行的工作是否被错误排成串行?
- 计划日期、实际进度和当前预测是否能被清楚区分?
3. 从团队维护方式检查
- 团队是否知道由谁更新状态、由谁协调跨任务影响?
- 发生范围变化、依赖延迟或测试失败时,是否有及时更新的触发规则?
- 日期变更是否保留原因和必要历史,而不是只覆盖原计划?
- 团队例会是否聚焦偏差、风险和决策,而不是逐条朗读任务清单?
4. 先试用,再扩大范围
如果这是团队第一次建立甘特图流程,不必立刻把所有项目和所有成员都迁入。可以先选一个有明确交付目标的项目,运行一个计划周期,记录任务条数量、更新所需时间、依赖错误和信息滞后,再决定要删减哪些字段、增加哪些检查节点。
试点阶段要观察的不是图表是否足够完整,而是成员是否愿意维护、管理者是否能更早发现风险、计划变化是否更容易解释。如果使用后只增加了录入和汇报,却没有改善风险暴露与协同决策,就应调整流程,而不是继续堆叠字段。
十、结语:好甘特图不追求“看起来确定”,而追求“变化时能协同”
1. 把任务条当成可持续更新的工作约定
研发计划必然会变化。真正可靠的甘特图,不是从启动到交付一天不改,而是每次变化发生时,团队都能看见变化来源、受影响任务、责任人和下一步行动。它的价值在于让不确定性更早显形,而不是把不确定性藏进精确日期里。
2. 下一步先做三件小事
- 挑一项正在执行的任务:检查它是否有负责人、完成条件、真实时间范围和必要输入。
- 找出一条关键依赖:确认后续工作为什么要等待,是否存在可并行部分。
- 约定一次变更更新规则:明确谁更新、什么情况触发更新,以及日期调整后如何记录原因。
我的判断很简单:如果团队无法根据任务条采取行动,这条任务条就只是图形;如果它能让成员更早看见风险、说明变化并推进决策,它才真正参与了研发协同。
常见问题解答(FAQ)
1. 研发团队的甘特图任务条应该拆到什么粒度?
我做研发排期时,经常拿不准一个任务条应该对应一个功能、一个开发事项,还是更细的操作。任务拆得太粗,看不出进度;拆得太细,又担心团队花太多时间维护。
建议把任务拆到负责人能推进、团队能判断是否完成的程度。每条任务应有明确负责人、可验收的完成条件和合理的时间范围;如果一条任务横跨多个阶段、涉及不同负责人,或进度无法清楚判断,就继续拆分。若细分后每项都需要频繁维护、却不能帮助决策,可以适当合并。
2. 甘特图中的任务依赖关系应该怎么设置?
我在排研发计划时,常发现前后任务并不是简单按日期排列:有些工作必须等接口确定,有些却可以并行。要是依赖关系设错,整张图看起来很完整,实际却会误导团队。
先梳理真实的交付顺序,再标记会阻止后续工作启动或完成的前置事项。只有存在实际约束时才建立依赖,不要为了让图表整齐而把所有任务串成一条线;对可并行的工作分别排期,并在评审时核对关键依赖是否有明确负责人和交付条件。
3. 研发项目延期时,甘特图任务条应该怎么更新?
我遇到过任务日期一再往后拖,但图上看不出是开发估时偏差、需求变化,还是被其他任务卡住。这样开会时大家只能讨论新日期,很难判断真正需要处理的问题。
更新时同时记录当前计划、实际进展和变更原因;具体工具若支持基线或变更记录,可用它保留原计划,否则至少在任务说明或变更日志中记下调整前后的日期。把延期原因区分为工作量变化、需求变更、依赖阻塞等,并明确下一步行动和责任人,避免只拖动任务条而不解释原因。
4. 怎样判断甘特图任务条是否适合用于团队协同?
我以前把甘特图主要当作排期和汇报材料,项目开始后却发现没人持续更新,状态和实际情况逐渐脱节。我想知道发布前检查哪些内容,才能判断它真的能帮助团队协作。
检查关键任务是否有负责人和可判断的完成标准,重要依赖与里程碑是否符合实际流程,以及计划日期和当前状态能否区分;再确认团队约定了由谁、按什么节奏更新信息。可以先在一个项目或迭代中试用:如果任务状态能支持识别阻塞、协调资源和调整后续安排,且维护成本可接受,就具备协同价值;否则应先简化字段或调整更新流程。
核心关键词
文章包含AI辅助创作:甘特图任务条教程:研发团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472557
