甘特图如何做好基线对比?研发团队协同管理与操作步骤

研发项目做甘特图基线对比,最容易犯的错误不是不会画图,而是计划一变就把原日期覆盖掉。这样看起来甘特图始终“正常”,团队却失去了回答三个关键问题的依据:最初承诺是什么、现在偏离了多少、偏差发生后采取了什么行动。基线对比的重点不是给延期贴标签,而是让承诺、实际进展和最新预测彼此可辨,并把变化转化为可执行的协同决策。

一、先讲结论:基线不是最新计划,而是可追溯的承诺

1. 基线对比要同时看三条时间线

我判断一张研发甘特图是否真正支持基线对比,会先看它能不能区分三类日期:经团队确认的基线日期、已经发生的实际日期,以及根据当前进展重新估算的预测日期。三者混在一起,图表再精美也不能说明计划发生了什么变化。

举例来说,某项开发任务原计划在 6 月 10 日开始、6 月 21 日完成,实际在 6 月 13 日开始,负责人目前预计 6 月 27 日完成。正确的表达应保留 6 月 10 日至 21 日作为基线,记录 6 月 13 日为实际开始,并把 6 月 27 日标为预测完成。不能把 6 月 27 日直接写回“原计划完成日期”。

基线是比较尺,不是每日滚动的工作计划。团队可以更新当前预测,也可以调整未来计划;但如果每次调整都覆盖原基线,项目结束时就只能看到最后一版安排,无法还原实际偏差和决策过程。

2. 先分清三种“偏差”

日期偏差回答的是任务或里程碑相对基线早了还是晚了;进度偏差回答的是截至某个检查日,实际完成情况与原计划预期之间有什么差异;范围偏差则关注工作内容是否发生变化。它们相关,但不是同一个问题。

例如,一个功能比计划晚 5 天,可能是执行效率问题,也可能是中途增加了验收规则;如果新增范围没有被标记,团队容易把范围扩张误判成单纯延期。复盘时应同时检查日期、依赖、交付范围和变更记录,而不是只盯着甘特图上的一根条形。

日期偏差可使用统一口径:日期偏差=当前预计完成日期-基线计划完成日期。按日历日计算时,正数表示预计晚于基线,负数表示预计早于基线;如果团队采用工作日,应明确是否排除周末、节假日以及团队休假日。工具显示的偏差口径可能不同,比较前要先确认计算方式。

甘特图如何做好基线对比?研发团队协同管理与操作步骤

3. 基线对比的目标是触发管理动作

如果团队每周只把偏差数字抄到汇报材料里,没有负责人、影响范围和下一步动作,基线对比就只是一种事后描述。真正有用的结果应能回答:谁需要处理、需要谁协助、需要什么决策、下次何时确认结果。

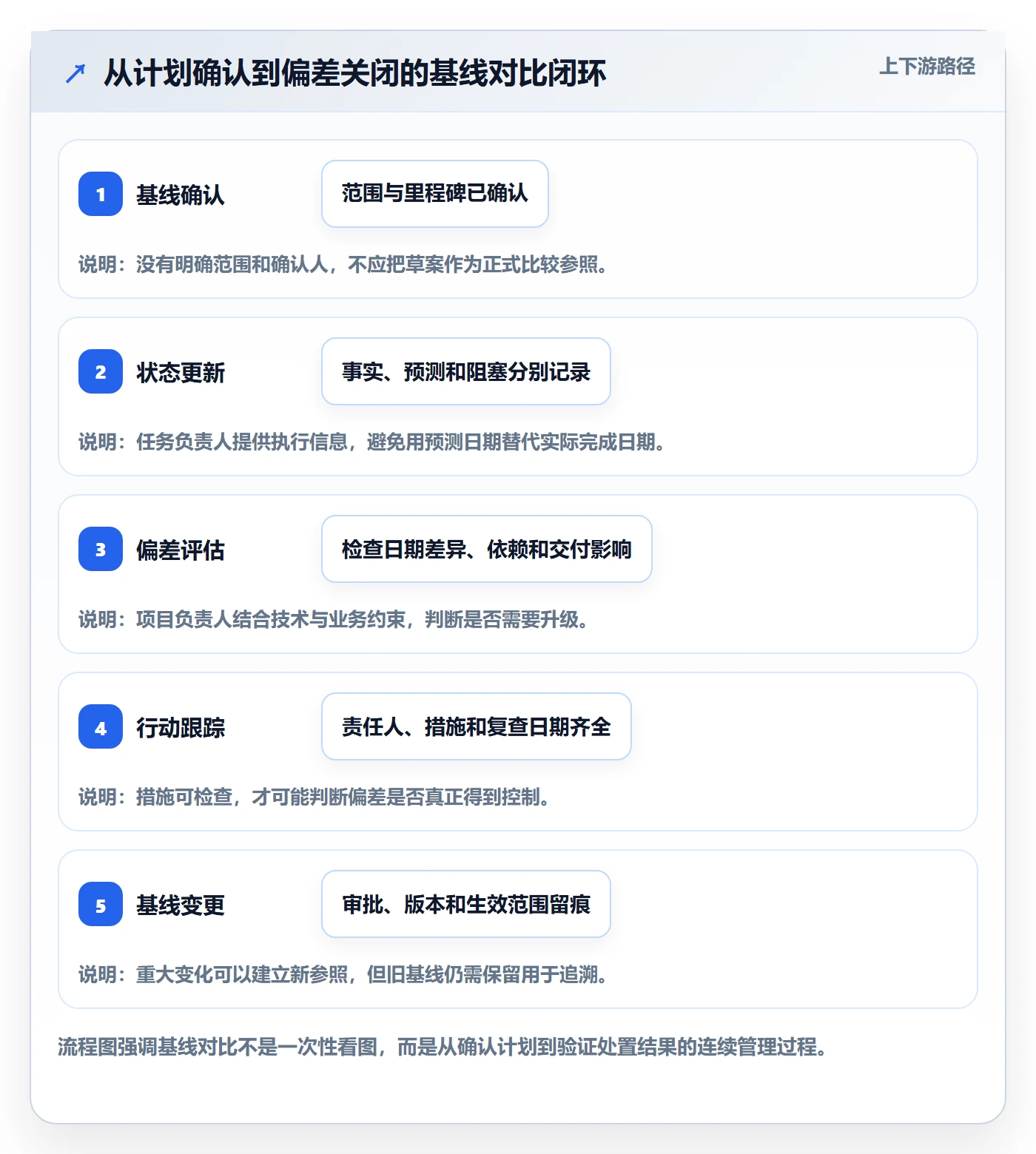

所以我更愿意把基线对比看成一条管理闭环:保留承诺版本,更新实际状态和预测,识别偏差来源,评估对里程碑及依赖的影响,决定采取什么措施,最后记录决定及其依据。甘特图展示的是变化,协作机制负责处理变化。

二、研发团队为什么容易把基线对比做歪

1. 研发计划本来就会变化,但变化不能抹掉历史

研发项目的计划不是一次排完就永远不动。需求澄清可能补充验收条件,技术验证可能推翻早期假设,外部接口也可能延迟。计划需要更新,问题在于更新时是否保留旧版本,以及团队是否说明调整原因。

如果周一的基线在周五被新日期覆盖,项目负责人可能看到“当前排期可行”,却不知道交付承诺已经推迟了两周。更糟的是,开发、测试和产品各自保留不同表格,会上讨论的日期并不属于同一版本,团队会把时间耗在核对数据,而不是处理风险。

2. 任务百分比很容易制造虚假的确定感

“开发完成 80%”并不自动说明项目进度接近 80%。剩下的 20% 可能包含最难的性能验证、数据迁移或跨服务联调。百分比如果没有明确的验收定义,往往只是个人主观估计。

我建议把完成度与可验证的交付物绑定。例如,“接口联调完成”应有双方确认的接口测试结果;“测试完成”应说明缺陷等级和遗留问题;“需求确认完成”应指向经过确认的需求版本。对于跨度较长的研发任务,拆出可验收的里程碑,通常比频繁调整一个模糊的完成百分比更可靠。

3. 任务延误不等于项目必然延误

某个任务晚了几天,并不必然意味着最终交付也晚几天。若该任务有浮动时间,或后续工作能并行展开,项目团队可能仍有恢复空间;反之,一个看似只晚一天的关键依赖,也可能阻塞多个团队。

因此,偏差判断不能只按延误天数排序。还要看任务与里程碑的关系、后续依赖、资源是否可替代、压缩工期会不会增加质量风险。“任务晚了几天”和“交付日期需要调整”是两个不同层次的结论。

4. 重新设基线不等于把延期“洗掉”

项目范围、预算、交付目标或关键约束发生重大变化时,重新设定基线可能是合理的。但如果每次预测变差就重新设基线,新的基线只能掩盖旧承诺的偏差,不能使项目表现变好。

我的判断标准是:是否发生了经过确认的重大变更,旧计划是否已不再适合作为未来管理依据,以及是否有明确的批准人和生效范围。即使建立新基线,也应保留旧版本及其偏差记录,让团队知道“承诺为什么变了”,而不是只留下一个看起来合理的新日期。

二、研发团队为什么容易把基线对比做歪

三、开始对比前,先把数据口径和责任定下来

1. 选择适合管理的任务颗粒度

甘特图里的任务既不能大到无法判断状态,也不宜细到每天都要维护几十条记录。研发团队可以从可验收成果或关键活动拆分任务:需求与方案确认、开发实现、代码评审、集成联调、测试验收、发布准备等。每条任务最好有一个明确负责人和可说明的完成条件。

任务拆分的重点不是追求条目数量,而是让偏差可定位。比如“完成后端开发”如果横跨数周、涉及多个接口和多名工程师,出现延误后难以知道卡在哪里;按接口、服务或可验收能力拆分,则更容易找到影响依赖。但拆得过细会让维护成本上升,团队要选择能支持决策的最低必要颗粒度。

2. 建立字段最小集

要做可用的基线对比,至少需要任务名称、负责人、基线开始日期、基线结束日期、当前状态、实际开始日期、实际完成日期或预计完成日期、依赖关系和里程碑。若团队需要分析投入,还可记录估算工时或人日,但不能把工时字段当成进度事实。

字段不必一次堆得很多。没有人维护的字段只会增加数据噪声。更实际的做法是先确保“谁负责、原计划是什么、现在发生了什么、预计何时完成、受什么影响”能够被稳定更新,再根据复盘问题决定是否补充风险等级、变更类别或工作量信息。

3. 把实际日期和预测日期分开

任务尚未完成时,负责人填写的结束日期通常是预测,不是实际完成日期。任务完成后,团队再记录实际结束日期。若同一个字段同时承担“原计划”“当前预测”和“实际完成”三种含义,后续就无法可靠计算偏差。

在系统字段不够灵活时,也要通过版本记录、变更日志或明确的字段约定保存三种状态。具体实现方式因工具而异,但管理口径不能含糊。使用某项目管理工具或某项目管理平台时,应先验证它如何保存计划版本、实际日期和预测日期,而不是仅看界面是否有一条可拖动的甘特条。

4. 先确认基线,再让团队承担更新责任

基线应在计划达到可执行状态后建立。通常需要确认范围边界、主要交付物、关键依赖、里程碑、负责人和合理的风险缓冲。若需求仍在快速变化,或关键技术路径尚未验证,可以先标注为初步计划,避免把未经评估的草案包装成正式承诺。

基线确认也不应只由项目经理单方面完成。研发负责人应确认技术依赖和工作拆分,测试负责人应确认验证窗口,产品或业务负责人应确认范围与验收节点。确认动作可以是会议纪要、审批记录或系统留痕,关键是能说明谁在何时确认了哪一版计划。

角色 主要责任 需要提供的信息
项目负责人 维护里程碑、组织偏差评估、记录决策 基线版本、影响范围、决策与跟进事项
任务负责人 更新执行事实与当前预测 实际开始、当前阻塞、预计完成、下一步动作
技术负责人 分析技术依赖、方案风险和恢复空间 依赖变化、可并行工作、压缩工期的质量风险
产品或业务负责人 确认需求范围、优先级和验收变化 需求调整原因、范围取舍、验收影响
测试或交付负责人 评估验证窗口与发布条件 测试资源、缺陷门槛、发布准备状态
三、开始对比前,先把数据口径和责任定下来

四、甘特图基线对比的操作步骤

1. 先确定比较对象和检查日期

每次对比都要说清楚“拿什么和什么比”。最常见的是当前状态相对于已批准基线的比较,也可以比较两个基线版本,分析变更前后计划如何调整。还要记录检查日期,因为同一条任务在不同日期观察,判断会不同。

例如,周三检查时某任务尚未开始,但负责人预测周五启动;周五再检查时,若实际仍未启动,原预测已经失效。只看一张没有检查日期的截图,读者无法判断信息新旧,也很难追溯偏差何时出现。

2. 校验任务、依赖和里程碑

在正式对比前,检查甘特图是否包含当前范围内的任务,依赖关系是否有实际依据,关键里程碑是否有验收标准。若任务被删除、合并或重命名,应保留对应关系或变更说明;否则新旧版本无法一一比较,统计结果可能把结构变化误读成进度变化。

对研发计划来说,依赖关系尤其重要。代码完成不等于联调完成,联调结束也不一定意味着可以发布。若下游测试依赖环境、数据、接口或外部团队,甘特图里应能看出这些约束由谁负责、何时需要到位。

3. 保存基线版本并写明范围

建议为基线设置清晰版本名称、确认日期、适用范围和批准人。例如“版本发布计划,基线A,6月3日确认”,比“最终计划”“最新排期”更容易追溯。若只针对某个阶段或某个交付范围设基线,也要标出边界,避免把局部计划当成整个项目承诺。

使用支持计划版本管理的项目平台时,先用一个小项目测试:修改任务日期后,旧基线是否仍可查看;不同版本能否对比;权限能否限制谁可以修改正式基线;变更记录是否包含操作者与时间。不要仅凭功能名称判断是否符合团队的审计和协作需要。

4. 按节奏更新事实、预测和阻塞

任务负责人更新状态时,先写已经发生的事实,再给出当前预测。比如“开发实际开始于 6 月 13 日;目前接口校验完成,联调环境尚未就绪;预计 6 月 27 日完成。”这种记录比单独填“进度 70%”更容易让其他角色判断接下来要做什么。

更新节奏要与团队的工作方式匹配。高频迭代项目可以在每周计划或迭代检查点更新;依赖较少、周期较长的项目可以围绕里程碑检查。关键不是每天刷新图,而是让可能影响承诺的变化及时进入团队视野。

5. 对比日期、完成事实和关键依赖

对比时先看里程碑和高影响任务,再看普通任务。日期偏差可以按统一口径计算;完成情况需要结合可验收交付物,而不是只看负责人填写的百分比;依赖变化则检查上游任务是否按时提供了接口、环境、数据或决策。

还要区分任务级偏差和项目级影响。任务预计晚 4 个工作日,如果后续有 6 个工作日的缓冲,项目交付日期可能暂时不变;如果这项任务是多个团队共同依赖的前置条件,即使只晚 1 天,也可能使后续工作整体等待。偏差大小不能脱离依赖结构解释。

6. 对偏差做原因分类,再决定是否升级

建议把重要偏差归为几类:需求或范围变更、技术不确定性、依赖未就绪、资源冲突、估算偏差、质量返工、外部审批或环境问题。分类不是为了把责任归到某个人身上,而是为了让处理方式与原因相匹配。

例如,需求变更需要确认范围和优先级;技术风险需要安排验证或专家支持;资源冲突需要重新协调投入;质量返工则应评估测试和发布窗口。若所有原因都被写成“进度风险”,管理层看不到该提供什么帮助,团队也难以复盘同类问题。

7. 记录行动、责任人和复查日期

每项需要处理的偏差,至少写明影响任务或里程碑、原因、应对措施、责任人和复查时间。行动可以是拆分并行工作、补充资源、调整交付范围、安排技术验证,或向相关方申请决策。若只写“持续跟进”,并不能构成可检查的计划。

偏差关闭也要有依据。例如,上游接口已交付、阻塞解除、测试环境恢复,或负责人更新了有理由支撑的新预测。不能因为图上的颜色变回正常,就默认风险已经消失。

8. 只有重大且获批的变化才重新设基线

当范围或关键约束发生实质变化,原基线不再能用于指导后续管理时,可以走重新基线流程。流程至少包含变更原因、影响评估、新旧计划差异、批准人、生效日期和旧版本保留方式。重新设基线的目的,是建立新的管理参照,不是删除已经发生的延期。

如果项目只是某个任务晚了几天,但范围、交付目标和主要约束没有变化,通常先更新预测、分析恢复方案,不要急着改基线。基线版本太频繁,会让团队失去稳定的比较尺。

甘特图如何做好基线对比?研发团队协同管理与操作步骤

五、示例场景:一个依赖延迟如何影响整条研发计划

1. 设定一个可复算的情景

以下是为解释计算口径构造的情景模拟,不是行业统计或真实客户案例。假设团队为一个版本安排 12 周周期,基线中包含需求确认、开发、联调、系统测试和发布准备。团队在第 7 周检查计划时,发现一个公共身份验证接口比基线晚了 4 个工作日。

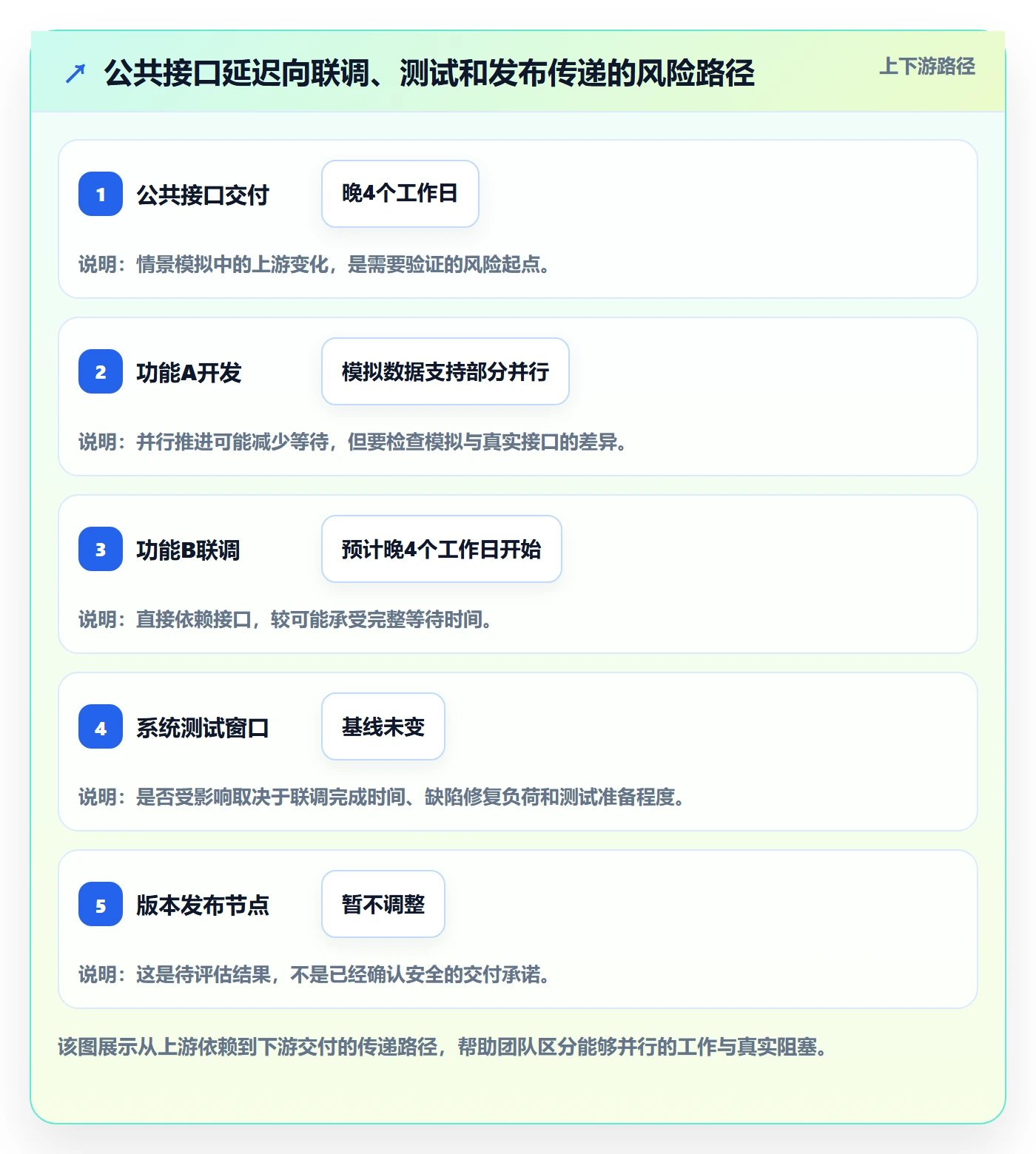

该接口被两个功能团队共同使用。功能A可以使用模拟数据继续开发,功能B则必须等待真实接口完成后才能联调。若只看接口任务自身,结论是“晚 4 个工作日”;若看依赖图,还要判断功能A是否有独立工作可做、功能B是否在关键交付路径上,以及测试窗口是否因此被压缩。

任务或节点 基线计划 检查时的实际或预测 判断
公共接口完成 第 7 周周一 预计第 7 周周五 预计晚 4 个工作日
功能A开发 第 8 周周三 可使用模拟数据继续 需验证模拟数据是否覆盖真实接口差异
功能B联调 第 8 周周一开始 预计推迟至第 8 周周五 对联调窗口有直接影响
系统测试 第 9 周开始 暂时不改预测 先评估并行准备和缺陷修复余量
版本发布 第 12 周 暂不调整基线 待复查接口交付和测试窗口后再决策

2. 先确认是“局部延误”还是“交付风险”

项目负责人不要看到接口晚 4 天就马上宣布整体延期,也不要因为发布日期暂时没变就忽略风险。先问四个问题:接口是否在关键依赖链上?功能A的模拟数据能否覆盖真实联调?功能B是否有其他可开展的准备工作?测试是否有可压缩空间,压缩后会不会影响验收质量?

如果功能A能够并行推进,功能B也能先完成测试用例准备,那么团队可能保住部分时间;但如果测试阶段原本就没有缓冲,接口延误可能把风险传递到系统测试甚至发布。关键在于验证“可以并行”的依据,而不是在甘特图上把任务条强行重叠。

甘特图如何做好基线对比?研发团队协同管理与操作步骤

3. 把解决方案与原因对应起来

如果原因是接口方案中的技术不确定性,安排短周期验证或技术评审,比要求开发“加快进度”更有用。如果原因是上游团队资源冲突,应明确资源协调人和可用时间。如果接口范围持续变化,则应由产品与技术共同确认最低交付范围,防止联调期间继续追加未评估内容。

在这个情景中,团队可以先让功能A使用模拟数据推进,但必须把真实接口联调作为明确任务;功能B可以提前完成测试数据、用例和环境准备;项目负责人在接口实际交付后重新估算联调和测试窗口。每个动作都需要责任人和复查点,否则“并行推进”只是没有责任约束的口头希望。

4. 用分支情景而不是一个乐观日期做汇报

对管理层汇报时,可以把结论拆成三种情景:接口按当前预测交付、接口再延迟一个检查周期、接口按期但联调发现兼容问题。每种情景说明对测试窗口和发布节点的影响,并写清触发何种条件时需要升级决策。

这样做不是制造复杂表格,而是避免单一日期带来的虚假确定感。若团队只有一个“预计按期”的答案,却没有说明它依赖哪些条件,决策者无法判断是否需要提供资源或调整范围。

甘特图如何做好基线对比?研发团队协同管理与操作步骤

5. 是否调整基线,取决于承诺是否已经改变

假设接口最终晚了 4 个工作日,但团队通过并行准备保住测试和发布节点,项目可以更新任务预测和风险记录,不必因此重设整个版本基线。原计划仍是比较参照,实际交付后可以复盘恢复措施是否有效。

如果测试窗口被实质压缩,产品范围或发布日期需要业务方重新确认,那么应走正式变更流程。新基线要说明调整了什么、谁批准、旧承诺与新承诺相差多少。这样团队既能执行新计划,也不会丢掉解释变化所需的历史依据。

六、团队协同与工具选择:把更新做成习惯,而不是催填任务

1. 为不同角色设置不同的更新责任

任务负责人负责报告事实和预测,不必独自判断整个版本是否延期;项目负责人负责整合影响,不应替所有人猜进度;技术负责人判断依赖和恢复空间;产品或业务负责人确认范围与优先级。测试和交付负责人则要说明验证窗口、发布门槛和遗留风险。

责任分开并不意味着信息割裂。团队可以约定:任务负责人更新后,项目负责人检查高影响依赖;若预测变化影响里程碑,再拉相关角色共同决策。这样能减少两种低效做法:项目经理逐条追问所有普通任务,或任务负责人各自修改整体交付日期。

2. 更新频率按风险设定,不必所有任务同频

对关键依赖、临近里程碑的任务,可以提高检查频率;对远期且稳定的任务,则不必每天刷新。固定的周会或迭代检查点适合做统一盘点,但如果有重大风险,应在风险出现时及时更新,不必等到例会。

我更关注更新是否有决策价值,而不是更新次数。每次检查至少能发现过期预测、未解决阻塞、负责人缺失或里程碑受影响等问题,才值得要求团队维护。高频却没有行动的更新,最终容易演变成机械填报。

3. 为中大型团队建立统一口径与权限边界

当多个产品线、研发小组或项目共享依赖时,单一负责人维护的表格容易出现版本冲突。此时需要统一任务字段、状态定义、里程碑规则和基线变更权限,并约定跨团队依赖由谁确认。组织规模越大,越应关注数据口径的一致性和历史记录的可追溯性。

选用项目平台时,可以把评估重点放在实际管理流程上:是否支持保存并比较计划版本,是否能区分计划与实际,是否能查看依赖和负责人,是否记录变更历史,权限是否适合多团队协作,数据能否按组织要求部署与迁移。不要只凭“有甘特图”就认定它能满足基线管理。

例如,PingCode面向中大型企业及 100 人以上组织,提供私有化部署,并支持 Jira 平滑迁移;如果团队正在评估国产项目管理平台,可以把它纳入候选范围。但“支持迁移”不等于任何项目数据都能零损失转换,评估时应拿真实项目样本验证字段映射、附件、历史记录、权限和依赖关系;“私有化部署”也需要结合运维能力、升级方式和安全要求一起评估。

对这类团队,我建议先挑一个跨角色、存在实际依赖的研发项目试运行,而不是一开始就迁移全部流程。试点要验证基线版本能否留存、更新责任能否落实、变更是否可追溯,以及汇报时能否直接回答“原计划、当前预测、影响和行动”。工具能力需要通过实际流程验证,不能仅靠功能宣传判断。

4. 用一个轻量的偏差记录模板减少沟通损耗

重要偏差不需要写长篇报告,但需要具备能支持行动的关键信息。团队可使用以下字段,放在任务说明、风险记录或项目例会纪要中:

  • 检查日期:本次判断基于哪一天的状态。
  • 影响对象:具体任务、依赖或里程碑。
  • 基线与预测:原计划日期、当前预测日期及计算口径。
  • 实际情况:已经发生的事实,不把估计写成事实。
  • 偏差原因:范围、技术、资源、依赖、质量或外部约束。
  • 应对动作:明确负责人、完成时间和需要的支持。
  • 复查条件:什么事实出现后,才算风险解除或需要升级。

5. 试点时观察维护成本,而不只看图表效果

对一个新流程或工具做试点时,我会同时看数据完整性和维护负担。例如,抽查基线日期是否有确认记录、预测日期是否按时更新、偏差是否有原因与动作、依赖是否有人维护。还要观察项目负责人每周用于收集和核对状态的时间,以及任务负责人是否需要重复录入同一信息。

以下图表中的数字是情景模拟的试点观察设计,不是任何产品的实际性能数据。团队可以用自己的试点前后记录替换它们。重点不是追求某个百分比,而是确认维护投入是否换来了更及时的风险识别和更少的手工核对。

甘特图如何做好基线对比?研发团队协同管理与操作步骤

七、不同项目情况下的行动建议与取舍

1. 需求仍在探索期:先保留探索记录,别急着立正式基线

如果关键需求、技术路线或外部依赖还没有验证,强行设置精确到每一天的基线,会让计划看起来确定,实际却建立在不稳定假设上。团队可以先管理探索目标、验证任务、决策日期和退出条件,等关键假设得到确认后,再建立适用于交付管理的正式基线。

这种做法的取舍是:早期计划的日期精度会降低,但团队不会为了守住一个未经验证的日期,持续修改记录或把风险藏进估算中。探索阶段真正需要比较的,往往是验证是否按计划完成、关键决策是否及时,而不是完整版本的逐日排期。

2. 迭代节奏快、范围小:保留迭代承诺,控制维护颗粒度

对于短周期、小范围的迭代,过多的任务级字段可能比偏差本身更耗时。团队可以重点记录迭代目标、关键交付、依赖、验收结果和范围变更,同时保留迭代开始时确认的计划版本。若任务周期很短,适合在迭代结束后复盘计划与实际,而不是每天维护复杂的基线分析。

取舍在于分析深度和维护成本:颗粒度太粗会看不清阻塞,颗粒度太细又会增加更新负担。可先从影响验收和跨角色协作的任务开始细化,再根据复盘是否能定位原因决定是否补充字段。

3. 多团队共享依赖:优先治理接口和里程碑责任

多个团队共同依赖同一服务、数据、环境或审批时,单个团队的甘特图不足以说明整体计划。要明确谁提供依赖、谁确认就绪、最晚何时需要交付,以及发生变化时由谁通知下游。跨团队依赖最好有统一的状态来源,避免每个团队在本地计划里各写一套日期。

取舍是统一管理与团队自主之间的平衡。完全集中维护可能增加协调成本,完全分散维护又容易产生日期冲突。可以统一关键里程碑、依赖状态和变更规则,允许各团队自行管理内部任务细节。

4. 组织规模较大:统一规则,但不要把所有任务塞进一张图

对于中大型研发组织,基线治理的重点通常不是让所有人看到所有任务,而是建立一致的版本规则、权限边界、状态定义和跨项目汇报口径。高层需要查看交付里程碑和重大风险,执行团队需要看到具体任务和阻塞;信息层级应按决策需要设计。

如果把所有项目任务汇总进一张过于复杂的图,团队可能无法快速找到真正影响交付的事项。更好的取舍是分层管理:团队级计划处理执行细节,项目级视图关注依赖和里程碑,组合级视图只呈现资源冲突、关键交付和需要决策的风险。

5. 外部承诺已经变化:正式重新基线,并保留旧版本

当业务方批准了新的交付范围、预算或发布日期,继续拿旧计划指导未来执行可能已经没有意义。这时可以建立新基线,但要清楚记录变化前后的承诺差异、变更原因和审批信息,并保留原基线作为历史参照。

取舍是执行可行性与历史可追溯性。旧基线不能阻止团队接受合理变更,新基线也不能替代对旧偏差的解释。把这两件事分开记录,既能让团队围绕新目标工作,也能在复盘时还原为何调整。

项目情况 优先行动 主要取舍
需求或技术仍不确定 先追踪验证任务、决策点和假设 牺牲早期日期精度,换取计划可信度
短周期迭代 保留迭代承诺,聚焦关键交付与验收 控制维护成本,避免任务拆分过细
多团队共享依赖 统一依赖负责人、就绪标准和通知规则 统一关键节点,同时保留团队内部自主性
中大型组织多项目协作 统一版本、权限和汇报口径,分层展示 避免集中视图过载,保持不同层级信息适配
外部承诺重大变更 审批后建立新基线并保留旧版本 支持新目标执行,同时保留历史追溯能力
七、不同项目情况下的行动建议与取舍

八、发布或复盘前,用这份清单判断基线对比是否可信

1. 基线是否真实代表团队承诺

  • 是否有明确的基线版本名称、确认日期和适用范围?
  • 研发、测试、产品及相关依赖方是否确认了关键计划?
  • 需求或技术仍不确定的部分,是否标注为假设或待验证项?
  • 计划发生变化后,旧基线是否仍然可以追溯?

2. 状态字段是否能区分事实与预测

  • 任务是否有明确负责人和可验收的完成条件?
  • 实际开始、实际完成和预计完成是否能够区分?
  • 任务百分比是否对应可验证的交付进展?
  • 偏差计算采用日历日还是工作日,正负方向是否统一?

3. 偏差是否转化为行动

  • 是否分析了依赖、里程碑和下游影响,而不只看单项延期天数?
  • 重要偏差是否记录原因、责任人、应对措施和复查日期?
  • 需要业务、技术或资源决策的问题,是否明确了决策人和期限?
  • 风险关闭是否有实际证据,而不是仅凭状态颜色变化?

4. 重新设基线是否经过治理

  • 是否发生了实质性的范围、目标或关键约束变化?
  • 是否说明旧基线不再适合作为未来管理依据?
  • 是否记录了新旧计划差异、批准人、生效时间和影响范围?
  • 是否保留旧版本,避免用新日期覆盖历史承诺?
八、发布或复盘前,用这份清单判断基线对比是否可信

九、结语:甘特图的价值,在于让变化有证据、有责任、有下一步

1. 不要把基线当成考核工具

如果团队把基线对比仅用于追问“谁延期了”,成员往往会倾向于报一个更乐观的日期,或者在风险已经明显时仍不更新。更有效的管理方式,是把基线作为共同参照:发现变化后及时说明原因,协同评估影响,再由有权限的人作出取舍。

对研发团队而言,偏差不可避免,真正需要治理的是偏差是否及时暴露、原因是否能够验证、影响是否被评估、行动是否有人负责。图表显示绿色或红色并不是结论,能否解释变化并推动决策才是判断基线对比质量的标准。

2. 下一步从一个项目、一次检查开始

如果团队还没有基线机制,不必先设计一套复杂制度。选一个正在执行、存在真实依赖的研发项目,确认一版计划,明确实际与预测字段,约定负责人和更新节奏;下一次检查时,按“日期偏差,依赖影响,原因,行动,复查”的顺序走一遍。

如果检查结果只能回答“现在预计什么时候完成”,却回答不了“原计划是什么、为什么变化、谁在处理、什么时候验证”,就说明基线对比仍停留在画图层面。把这四个问题补齐,甘特图才会从排期展示变成团队可以共同依赖的协作记录。

常见问题解答(FAQ)

1. 甘特图中的基线是什么,应该在什么时候设置?

我以前以为把最新排期保存下来就算设置了基线,但项目计划经常调整,后来很难说清最初承诺是什么。我想知道研发团队应该在哪个节点确认基线,以及需要记录哪些信息。

基线是团队确认并用于后续比较的计划版本,不等于随时更新的当前计划。建议在任务拆分、负责人、依赖关系、里程碑和计划日期经过相关角色确认后设置,并记录版本名称、确认日期和适用范围;后续调整当前预测时保留原基线,不直接覆盖。

2. 甘特图基线对比应该比较哪些数据,偏差怎么计算?

我在周会上看到任务日期变了,却不确定这是实际延期还是预测调整,也不知道只看完成百分比够不够。我希望有一套团队都能理解、能复核的比较口径。

至少比较基线计划开始和结束日期、实际开始和完成日期、当前预计完成日期、里程碑状态及关键依赖变化。可将日期偏差统一定义为“当前预计完成日期-基线计划完成日期”,结果为正表示预计晚于基线、为负表示预计早于基线;同时明确使用自然日还是工作日,并把实际日期与预测日期分开记录。

3. 研发团队如何协同更新甘特图进度,避免数据失真?

我负责跟进一个有开发、测试和产品协作的项目,常遇到甘特图几周不更新,或者大家只填完成百分比、不写阻塞原因的情况。我想让进度数据既及时,又能支持团队做决策。

先明确责任:任务负责人更新实际进展、阻塞事项和预计完成日期,项目负责人维护整体计划并汇总偏差,技术负责人确认依赖与风险,产品或业务负责人确认范围变化。再约定固定更新节奏,例如每周一次或在里程碑前检查;每次重要变化都记录发生位置、原因、影响、后续动作和责任人。

4. 发现甘特图进度偏离基线后,什么时候需要重新设定基线?

我担心项目一延期就重设基线,最后看不出最初计划和实际变化;但如果需求范围或交付目标真的变了,继续拿旧计划比较也可能失去参考价值。我该如何区分调整当前计划和重新设基线?

单个任务延期或预测日期变化时,通常先更新当前计划并保留原基线,用于看清偏差和影响;若交付范围、关键里程碑或项目目标发生经确认的实质变化,再按团队变更流程重新设定基线。重新设定时记录批准人、原因、生效日期和覆盖范围,并保留旧版本,避免历史承诺被覆盖。

核心关键词

读者评论

高
高梓萱

把基线、实际日期和当前预测分开记录很关键,否则计划一更新,原始承诺就无法追溯。

谢
谢舒然

文中区分任务延期和项目延期这点很实用,判断影响时确实还要看依赖关系和缓冲时间。

吴
吴文博

按原因分类偏差比统一标注“进度风险”更有操作性,也便于明确需要产品、技术还是资源方面的支持。

曾
曾静怡

字段最小集和明确责任人的建议比较务实;字段过多但没人维护,反而会让甘特图数据失真。

文章包含AI辅助创作:甘特图如何做好基线对比?研发团队协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472535

赞 (0)
飞飞飞飞
实际时间最佳实践:研发团队甘特图协同管理,常见问题
上一篇 3小时前
甘特图任务条教程:研发团队协同管理,避坑指南
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
