基线对比管理方法大全:研发团队甘特图风险控制落地清单

研发项目甘特图上最容易制造错觉的,不是延期任务,而是被悄悄改过的计划:任务日期一再后移,最新版本看起来仍然“按计划进行”,但团队已经说不清最初承诺了什么、偏差从何时开始、交付日期为什么变化。基线对比的价值,正是保留可核验的计划参照,再把差异转成判断、行动和复核,而不是给甘特图多加一层颜色。

一、核心结论:基线是比较尺,不是进度锁

1. 管好基线,要看完整闭环

我判断一套基线管理是否真正可用,不先看工具里有没有“保存基线”按钮,而是看团队能否回答五个问题:当初批准的计划是什么?现在实际发生了什么?预计会怎样发展?差异影响哪些交付节点?谁在什么时间前采取什么动作?

这五个问题对应一条管理链:确认并保存基线、按统一口径更新进度、识别并解释偏差、评估风险影响、采取行动并复核。缺少其中任一环,团队都可能有图表却没有判断,或者有判断却没有责任人和后续动作。

基线用于比较,不是禁止调整计划;偏差用于触发分析,不是自动判定失败;甘特图展示计划关系,不等于风险管理本身。一旦把这三个边界说清楚,团队就不必在“绝不改计划”和“随时覆盖计划”之间摇摆。

2. 把“原始承诺”和“当前预测”分开

一个容易落地的做法,是同时保留三种视图:批准的基线、截至当前的实际进度、结合剩余工作形成的最新预测。基线回答“当时怎么承诺”,实际进度回答“已经发生什么”,预测回答“按当前信息可能何时完成”。三者不能互相替代。

例如,原计划 6 月 28 日完成,当前预测变成 7 月 5 日,并不意味着应该把基线直接改成 7 月 5 日。正确做法是先保留原承诺,再记录预测变化的原因;如果组织决定正式调整交付计划,再依照变更流程批准新基线,同时留下旧版本。

3. 用管理问题检验基线是否有用

基线对比不应只产出“某任务晚了 3 天”这种信息。管理者还要知道这项任务是否在关键路径上、后续任务是否有缓冲、延期是否来自需求变化、是否会挤压测试窗口,以及团队当前有哪些可行的处置选项。

如果一张甘特图无法帮助团队决定“继续观察、立即处置、调整范围还是升级决策”,它只是一张状态图,并没有形成风险控制能力。

一、核心结论:基线是比较尺,不是进度锁

二、研发团队的真实场景:计划为什么会失去参照

1. 研发计划不是一组孤立日期

研发交付通常涉及需求澄清、方案设计、开发、接口联调、测试、修复和发布。一个任务的日期变化,可能沿依赖链传导:接口文档晚交,开发无法完成联调;联调压缩测试时间;测试窗口缩短,又可能影响发布审批。只盯任务起止日期,容易低估这种传导效应。

还有一类变化不直接表现为延期:任务被拆小、合并或改名,范围悄悄减少,原责任人转交给其他团队,外部依赖也可能从“待确认”变成“已完成”。如果没有历史版本和变更记录,当前甘特图看起来可能整齐,实际却已经不是原来的交付范围。

2. 一个常见的周会现场

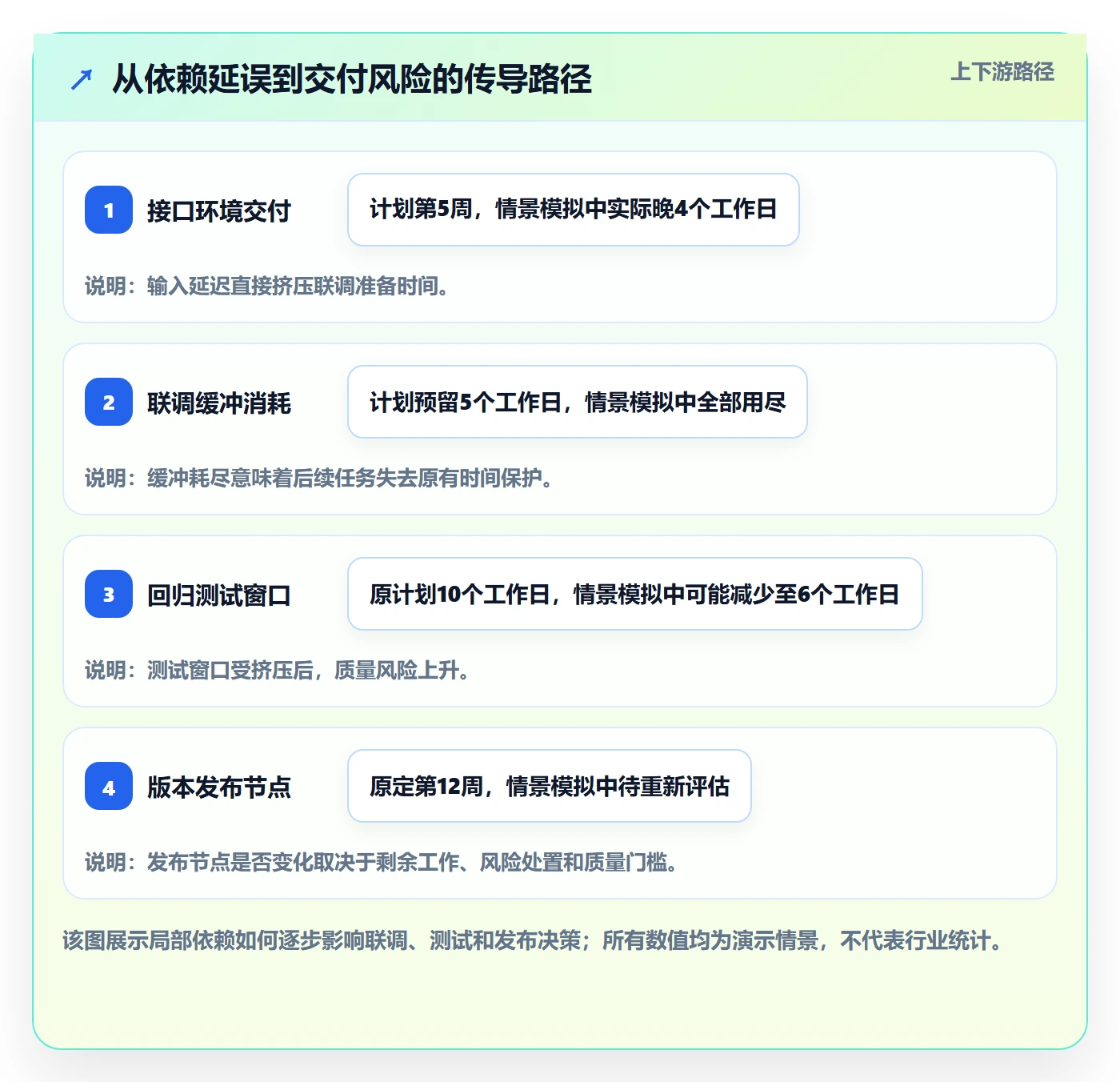

下面用一个情景模拟说明计划偏差如何扩散,并非某个企业的实际项目数据。假设团队承诺在第 12 周发布一项包含新接口、核心功能和回归测试的版本:接口团队原计划第 5 周交付联调环境,实际晚了 4 个工作日;核心功能开发仍显示完成 80%,但关键接口尚未打通。

如果团队只看任务完成百分比,项目可能仍被报为“总体进度正常”。但进一步检查会发现,联调原有 5 天缓冲已经被用掉,回归测试开始时间可能受到挤压。真正需要升级的不是“开发任务晚了几天”,而是“关键依赖晚交,可能压缩测试窗口,并影响第 12 周发布”。

这也是我在计划评审中会追问的一点:进度百分比说的是已经做了多少,不能单独说明剩下的工作是否可预测。对技术验证、跨团队接口和测试准备等不确定性高的任务,状态说明与剩余工作估算往往比一个看似精确的完成百分比更有价值。

3. 基线越复杂,越要先说明适用范围

小型探索任务可能没有必要建立沉重的正式基线;跨部门、有外部交付承诺、涉及多个里程碑的研发项目,则更需要有审批记录的计划版本。是否采用正式流程,应看偏差的决策成本,而不是团队人数达到某个固定数字就一刀切。

在开始前,至少讲清楚计划覆盖哪些工作、时间粒度是什么、谁负责更新、哪些外部依赖不在团队控制范围内,以及哪些变化必须走审批。口径不明确,之后的比较就会把“没有纳入计划”和“没有按计划完成”混为一谈。

基线对比管理方法大全:研发团队甘特图风险控制落地清单

三、常见误区:看起来在管理,实际上在丢失信息

1. 误区一:把当前计划直接覆盖成新基线

覆盖旧计划最直接的后果,是抹掉了原承诺与变化轨迹。团队下次复盘时只能看到最新日期,无法判断延期是从哪次变更开始,也无法区分估算偏差、外部依赖延迟和范围增加。

更稳妥的方式是保留批准基线与历史版本。日常预测可以持续更新,但正式基线只在变更被确认后更新。每次调整至少记录变更原因、批准人、生效日期、受影响里程碑和适用范围。

2. 误区二:用统一延期天数机械预警

“晚两天就红灯”看似简单,实际往往既误报也漏报。非关键任务晚两天,可能有充足浮动时间;关键路径上的任务晚半天,也可能影响多个下游环节。阈值可以帮助筛查,却不能代替影响判断。

团队应把阈值与项目周期、里程碑密度、任务不确定性和缓冲策略结合起来。对于高风险接口或发布窗口,可以设置更敏感的触发条件;对有充分浮动时间的内部任务,则可以采用趋势观察与定期复核。

3. 误区三:把完成百分比当成客观进度

“已完成 80%”容易沟通,却未必能说明剩余工作。一项功能可能大部分代码已经提交,但仍有关键路径未验证;也可能开发看似完成,验收标准、数据迁移或运维准备尚未通过。

因此,我会要求任务负责人解释百分比的依据,并同时更新剩余工作、未决问题和完成条件。对难以量化的工作,可以用可验收的检查点替代单一百分比,例如接口契约通过、核心场景测试完成、发布回滚方案验证。

4. 误区四:把甘特图变成追责排行榜

如果每一次偏差都会被用来追责,负责人就更可能延迟上报、把任务拆得更碎,或者用乐观估算维持表面绿灯。数据看起来更整齐,风险却更晚暴露。

基线的管理目的应是支持决策和复盘,而不是把所有计划变化都等同于个人失误。对偏差的讨论要区分可控因素、外部依赖、估算误差和已批准的范围变化,才能让团队更早报告问题。

5. 误区五:只标红,不指定下一步

红色标记不是行动。一个有效的风险记录至少包含风险描述、触发条件、影响对象、负责人、处置动作、完成期限和复核时间。没有这些信息,风险会在周报里反复出现,却没有人确认它是否缓解。

预警也不一定意味着马上加人。加人可能增加协调成本,压缩范围可能影响业务目标,延期可能有质量收益。处理方案要结合项目约束比较,不能把“赶进度”当成默认动作。

基线对比管理方法大全:研发团队甘特图风险控制落地清单

四、专业判断逻辑:从日期差异走到风险结论

1. 先验证数据,再讨论偏差

判断偏差之前,先检查数据是否可信:最近一次更新时间是什么时候?“已完成”的定义是否一致?任务开始和结束日期是实际发生日期,还是负责人预测?剩余工作是否基于新信息重新估算?如果这些信息没有更新,精确到一天的偏差也可能只是精确的错误。

可以在团队规则中固定更新节奏,例如每周更新一次,重大依赖或里程碑发生变化时及时更新。关键不在于所有团队都采用同一个频率,而在于数据时间戳明确,管理者知道这份状态反映到哪一天。

2. 分开计算日期偏差与工期变化

日期偏差可以用“当前预测完成日期 − 基线完成日期”表示,单位通常是工作日或自然日,但必须在团队内固定口径。基线工期与当前预测工期也应单独比较,因为开始日期提前或推迟时,只看完成日期容易隐藏任务本身被拉长的事实。

举例来说,某任务基线从 6 月 3 日开始、6 月 14 日结束,当前预测从 6 月 5 日开始、6 月 19 日结束。按工作日口径,完成日期晚于基线 3 个工作日;但从开始到完成的跨度也增加了。管理者需要分别看开始偏移、工期变化和剩余工作,而不是把它们压成一个“延期 3 天”。

如需用偏差率辅助横向筛查,可采用“预测工期与基线工期之差 ÷ 基线工期”,并明确该数值仅作信号,不代表风险等级。例如,3 个工作日的变化对 5 天任务和 40 天任务,意义并不相同;更不能脱离关键路径判断影响。

3. 再看依赖、关键路径和缓冲

对每个显著偏差,我会按顺序检查:它是否影响后续任务?后续任务是否可以并行?当前是否还存在缓冲?该任务是否处于关键路径?是否有替代资源、替代方案或回退路径?这套检查比只统计延期任务数量更接近交付风险。

关键路径分析本身也依赖计划质量。如果任务依赖没有维护、持续时间估算长期不更新,甘特图上显示的关键路径就可能失真。因此,关键路径不应被当作系统自动生成的权威答案,而应由项目负责人结合现场信息复核。

4. 区分预警、问题和获批变更

三者需要不同处理方式。预警表示可能发生影响,需要监控触发条件;问题表示影响已经发生,需要明确处置;获批变更表示组织正式接受新的计划或范围,需要更新适用版本并保留历史依据。

如果把预警直接改成新基线,风险信号会被抹掉;如果把已批准变更继续当成未解决问题,又会让团队长期背负错误状态。每周评审时可以逐项确认风险状态、变化原因与下一次复核时间。

基线对比管理方法大全:研发团队甘特图风险控制落地清单

五、落地案例:一次偏差评审如何形成可执行决定

1. 先把演示项目的计划说完整

以下案例为情景模拟,数据用于演示分析步骤,不代表真实企业统计。假设一个 12 周研发项目包含需求确认、方案设计、接口准备、核心开发、联调、回归测试和发布。项目已保存经批准的基线,计划在第 12 周末发布,回归测试原计划 10 个工作日。

第 6 周评审时,接口环境比基线晚 4 个工作日,核心开发有若干验收项未完成,测试负责人反馈测试数据准备还缺一项外部输入。若只看任务完成比例,团队可能给出“总体约 75%,仍可按期”的结论;但这句话没有解释关键依赖、测试窗口和发布条件。

2. 把差异拆成事实、影响和不确定性

评审时先记录能够验证的事实:接口环境计划日期与实际可用日期、当前未完成的接口验收项、测试数据负责人和交付时间。随后检查这些事项对联调起点、回归测试窗口和发布准入条件的影响,不把推测直接写成确定结论。

再把风险分成三层:已经发生的偏差、尚未确认的条件、可能出现的交付影响。接口晚交属于已发生事实;测试数据能否按新日期到位属于待确认条件;测试窗口可能缩短则是影响预测。三种信息需要不同的负责人和跟进方式。

3. 对比选项,而不是只问“怎么赶回来”

项目负责人可以同时准备多个处置方案:安排接口与开发并行完成可并行部分;把非关键体验优化移出本次交付范围;补充测试资源但保留必要的回归覆盖;或者调整发布日期。每个选项都要说明收益、风险、依赖和需要批准的事项。

如果缩减范围会影响业务验收,不能把它包装成纯技术调整;如果增加测试人员需要熟悉系统,短期未必能立刻增加有效产出;如果选择延期,也要明确新的日期如何形成以及质量门槛是否保持。决策应对齐交付目标,而不是仅对齐甘特图颜色。

4. 用决策记录关闭本次评审

假设评审后决定:保留当前批准基线;将接口晚交记录为已发生偏差;安排接口负责人在两个工作日内完成环境验收;测试负责人同步确认数据准备时间;项目负责人在下次评审前更新发布预测。若预测确实影响发布日期,再提交计划变更审批,而不是提前覆盖基线。

这个处理结果不保证项目一定按期,但它让团队知道谁负责什么、何时复核、什么情况需要升级。基线管理的作用不是承诺消灭不确定性,而是让不确定性更早显现,并能追溯团队如何作出选择。

基线对比管理方法大全:研发团队甘特图风险控制落地清单

六、不同情况下的行动建议:让清单能被团队执行

1. 基线尚未建立:先控制计划质量

不要急着冻结一张任务很多、依赖不清的甘特图。先确认交付范围、验收条件、关键里程碑、任务负责人和外部依赖,再检查计划是否包含联调、测试、发布准备等容易被忽略的工作。

计划批准时,保存版本号、批准人、日期、适用范围、主要假设和未决事项。团队规模较小,可以用轻量模板留痕;跨团队、外部承诺多的项目,则应明确审批权限和变更路径。

2. 偏差较小且不影响交付:持续观察,不必过度升级

如果偏差位于非关键任务、后续有浮动时间、质量门槛不受影响,可以把它列为观察项,约定下一次更新时间和升级条件。记录为什么暂不升级,比单纯把任务标黄更有价值。

同时要确认“没有影响”是基于依赖和缓冲检查得出的结论,而不是负责人一句“应该没事”。随着新信息出现,原判断可以被修订,但需要保留修订依据。

3. 关键路径受影响:先保护决策窗口

如果关键路径任务延期,或者依赖延期正在挤压测试、审批和发布窗口,应尽早拉齐任务负责人、相关团队和决策者。先确认剩余工作和风险边界,再比较并行执行、调整范围、替代依赖、增加有效资源或调整日期等方案。

不要把加班或临时加人作为自动答案。若工作需要强上下文、环境权限或专业知识,新增人员的短期贡献可能有限;对质量敏感的交付,减少必要验证往往会把进度问题转成线上风险。

4. 需求或范围变化:把范围变化与执行偏差分开

需求新增、验收口径变化、外部法规调整,都可能导致计划改变。应记录变化的提出方、业务理由、影响范围、额外工作量及批准结论。若范围变化获批,再据此形成更新计划;不能把范围变大后产生的延期全部归因于执行效率。

若变更尚未批准,则应分别呈现原范围下的预测和新增范围的影响,让决策者看到取舍。这样能避免“需求已经加了,日期仍不变”的隐性承诺。

5. 数据可信度不足:先修复更新机制

当负责人长期不更新、状态定义不一致、估算依据缺失时,不宜用自动化报表制造精确感。先统一更新责任与时间,明确任务完成条件,抽查关键任务的实际记录,并把“未知”与“正常”分开。

在工具上,优先确认是否能保存版本、查看变更历史、记录任务依赖、关联负责人和设置提醒。不同项目管理工具的能力并不完全相同,团队应验证实际流程能否支持这些动作,而不是只看演示页面是否有甘特图。

当前情况 首要动作 暂时避免 复核方式
基线未批准 补齐范围、依赖、责任人与假设 把未确认计划当正式承诺 由相关负责人确认版本与口径
非关键任务轻微偏差 记录原因和升级条件 仅因天数达到固定阈值就升级 检查后续依赖和缓冲变化
关键路径延误 评估交付影响并比较处置选项 未经分析就加人或压缩测试 按约定时间复核预测和风险
需求范围改变 单列变更影响并走审批 覆盖原计划或混淆责任归因 检查新范围、日期和验收条件
进度数据不可信 修复更新节奏与完成定义 用自动报表替代事实核验 抽查关键任务的依据和时间戳
六、不同情况下的行动建议:让清单能被团队执行

七、不同情况下的取舍:控制要有效,也要付得起成本

1. 轻量流程与正式审批之间

轻量流程的优点是更新快、维护成本低,适合短周期、依赖少、变更影响有限的工作;缺点是当交付跨团队或涉及外部承诺时,口头确认容易丢失。正式审批有更强的可追溯性,但若每个任务日期变化都要层层批准,会拖慢协作并诱发绕流程操作。

较实用的取舍方式是按变更影响分级:日常预测更新不等于改基线;影响里程碑、范围、预算或外部承诺的变化,进入正式审批;不影响交付路径的局部调整,按项目约定留痕即可。审批等级应由决策影响决定,而非由表格字段数量决定。

2. 细颗粒计划与可维护计划之间

任务拆得越细,短期看起来越容易追踪,但维护成本也会增加。若任务粒度细到每天都需要大量改日期,团队会把时间花在维护图表上;若任务过粗,接口、测试和风险又可能被藏在一个“开发完成”节点里。

我通常建议以可验证的交付结果来定粒度:任务负责人能说清完成条件,管理者能看出关键依赖,更新频率又不会高到造成大量无效维护。探索性研发可以保留不确定性区间或检查点,避免用虚假的精确日期掩盖未知。

3. 日期精确度与预测可信度之间

将任务排到具体日期,不代表预测准确。技术方案尚未验证时,给出“某日 17:00 完成”可能只是形式精确;反之,用一个区间表达当前不确定性,并设置下一次确认节点,有时更诚实也更利于管理。

对高不确定性任务,可以使用阶段性估算和明确假设:先完成技术验证,再更新开发工期;先确认外部接口,再承诺联调日期。预测会随证据更新,但基线仍保留当初决策的依据。

4. 进度压缩与质量保障之间

当交付日期无法移动时,团队可能通过并行、减少范围或调整资源来压缩工期。并行可以缩短等待,却可能增加返工;减范围可以保护关键价值,却需要业务方确认;加资源需要考虑熟悉成本;减少测试则可能把风险转移到交付之后。

因此,任何压缩方案都要明确牺牲了什么、保留了什么、谁接受剩余风险。若一个方案只展示“提前几天”,却不说明质量覆盖、依赖条件和回退准备,它还不是完整的决策选项。

5. 选择工具时看流程证据,不看单一功能

团队评估某项目管理平台时,应拿真实流程做验证:能否保留基线与历史版本?任务依赖变化是否可追踪?预测日期和批准日期能否区分?权限是否适合跨团队审批?数据导出和历史查询是否满足复盘需要?

对于需要私有化部署、既有系统迁移或复杂权限治理的组织,还要验证部署方式、数据迁移范围、历史记录保留、接口兼容和运维责任。迁移成功不是把任务搬过去就结束,而是要确认旧计划的版本关系、附件、责任人和变更记录仍可理解。任何工具选型都应先做小范围流程验证,再决定全面推广。

基线对比管理方法大全:研发团队甘特图风险控制落地清单

八、研发团队基线对比落地清单

1. 建基线前检查计划输入

  • 项目范围、交付物和验收条件是否清楚?
  • 主要里程碑是否包含联调、测试、发布准备和必要审批?
  • 任务是否有负责人、完成条件和合理的时间粒度?
  • 关键任务之间的依赖关系是否明确?外部依赖是否有对接人和承诺时间?
  • 计划中的估算依据、已知风险和未决假设是否记录?
  • 团队是否确认更新频率、日期口径和状态定义?

2. 保存基线时检查审批信息

  • 是否有唯一可识别的版本名、批准日期和适用范围?
  • 批准人是否具备相应决策权限?相关团队是否确认关键依赖?
  • 旧版本是否保留,是否能与后续预测和变更记录区分?
  • 变更规则是否明确哪些调整可日常更新、哪些必须正式审批?
  • 基线的主要假设是否能被后续复盘者理解?

3. 每次进度更新时检查数据质量

  • 状态是否更新到明确日期,而不是沿用上次周报?
  • 完成比例是否有可验证的依据,剩余工作是否重新估算?
  • 实际开始、实际完成与预测日期是否分别记录?
  • 任务拆分、合并、延期或转交是否保留变化原因?
  • 未确认的信息是否标为待确认,而不是默认正常?

4. 发生偏差时检查影响与动作

  • 差异是日期偏移、工期增加、范围变化,还是数据更新滞后?
  • 偏差是否影响关键路径、里程碑、下游任务或质量窗口?
  • 是否有足够缓冲、替代路径或回退方案?
  • 风险描述是否包含触发条件和可观察证据?
  • 是否指定责任人、具体动作、完成期限和复核节点?
  • 是否明确何种情况需要升级到项目负责人或业务决策者?

5. 复盘时检查计划学习价值

复盘不只问“为什么延期”,还要问“当时哪些信息已经存在却未纳入判断”“哪类依赖反复成为瓶颈”“估算在哪个阶段最不可靠”“风险是何时首次可见的”。这些问题能帮助团队改进下一轮计划输入,而不是把复盘变成一次结果归责。

可选取少量稳定指标做趋势观察,例如基线变更次数、关键里程碑预测偏差、风险首次报告到决策的时间、行动项按期完成率。指标应服务于改进流程,不宜为了排名而统一套用单一目标值。

基线对比管理方法大全:研发团队甘特图风险控制落地清单

九、结语:基线管理的成败,在于变化能否被解释

1. 不要把“计划没有变化”误当成管理成功

研发工作天然存在不确定性,计划变化并不自动说明团队失控。真正值得警惕的是:日期变了却没有理由,范围变了却没有审批,风险发生了却没有责任人,预测调整了却找不到依据。

所以,基线对比最重要的产出不是一张更漂亮的甘特图,而是一条可信的决策记录:当时基于什么信息做计划,后来发生了什么,团队如何判断影响,又为什么选择某种处置方式。

2. 下一步从一个里程碑开始

如果团队目前还没有稳定的基线流程,不必一次性重做所有项目管理制度。先挑选一个跨团队依赖明显的里程碑,保存批准计划,明确任务依赖和更新时间;下一次评审时,把日期差异、实际进度、预测影响和风险动作分开记录。

连续运行几轮后,再根据真实问题调整阈值、审批级别和工具配置。先让变化可见,再让偏差可解释,最后让风险动作可复核。这比单纯增加甘特图字段更能帮助研发团队守住交付质量与决策质量。

常见问题解答(FAQ)

1. 研发项目的进度基线应该在什么时候建立?

我以前习惯先把任务排进甘特图,等项目启动后再慢慢调整,但这样回头看时,很难说清原计划是什么。遇到跨团队依赖或对外承诺交付日期的项目,我尤其不确定该在哪个节点固定基线。

在计划范围、主要任务、依赖关系、责任人和关键里程碑经过团队确认后,保存一份已批准的基线版本,并记录版本号、日期、审批人及计划假设。基线用于后续比较,不代表计划不能调整;如果范围或关键假设尚未确认,应标注未决事项,避免把不成熟的计划误当成可靠承诺。

2. 甘特图基线对比时,应该重点看哪些数据?

我在周会上看甘特图时,通常先注意延期了几天,但有时一个任务晚了,交付日期似乎没变;有时只晚一点,却影响了后续测试和发布。想知道怎样比较,才能看出真正重要的变化。

至少对比任务的基线开始和完成日期、当前预测日期、实际进度、剩余工作、任务依赖及里程碑变化,并确认数据更新时间和进度口径一致。随后检查偏差是否影响关键路径、后续依赖和交付窗口;不能只凭单项任务的延期天数判断项目风险,也要留意任务拆分、合并或范围变化造成的表面按期。

3. 研发任务延期多少天才需要升级为风险?

我负责的项目周期和任务类型差别很大,曾经遇到延期一天就卡住外部接口的情况,也遇到延期几天仍有缓冲的任务。团队想设统一预警线,但我担心固定天数会误报或漏报。

不建议把某个延期天数当作所有项目通用的风险线。判断时结合偏差是否影响关键路径或里程碑、可用缓冲、后续依赖、交付窗口和回退方案,并区分已发生的问题与尚未发生的风险;团队可按项目阶段和历史数据设定预警规则,同时为关键依赖设置明确触发条件。

4. 发现甘特图偏差后,怎样避免只标红、不采取行动?

我参加过不少进度会议,图上风险标记得很清楚,但会后没人确认谁来处理、什么时候复查。等到下次更新计划时,类似问题又出现了,所以我想知道预警怎样才能形成闭环。

每项预警都记录事实依据、影响范围、责任人、具体行动、完成期限和复核时间,例如确认接口交付日、调整任务顺序或提交范围变更评估。把当前预测与获批基线分开维护;确需调整承诺时,记录变更原因、批准人、生效时间和受影响里程碑,并保留旧基线用于追溯。

核心关键词

读者评论

苏
苏梦琪

把批准基线、实际进度和最新预测分开记录很实用,能避免为了让图表看起来正常而覆盖原计划。

沈
沈浩然

文中强调不能只看完成百分比,尤其接口未打通时,剩余工作的可预测性确实比单一进度数字更关键。

彭
彭予安

延期天数要结合关键路径、缓冲和下游影响判断,这比统一设定红灯阈值更能减少误报。

于
于婉清

变更记录包含原因、批准人和生效日期,复盘时才有依据;如果只有前后版本,仍难确认谁在何时作出决策。

范
范嘉宁

风险清单落实到负责人、动作期限和复核时间,能让周会从重复通报偏差转向检查处置是否有效。

文章包含AI辅助创作:基线对比管理方法大全:研发团队甘特图风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472386
