产品经理做甘特图,最容易犯的错不是漏画一条任务,而是把“日期已经填满”误认为“项目已经排好”。一个功能上线计划即使列了需求、设计、开发、测试和发布,只要没写清谁交付什么、任务之间怎么依赖、变更后谁来重新评估,它就只是带颜色的待办清单。真正可用的时间轴,必须能解释计划、暴露风险、支持协作,并在变化发生时继续更新。
一、先讲结论:甘特图不是承诺表,而是协作中的预测工具
1. 一张可执行的时间轴要回答四个问题
我判断一张甘特图是否有管理价值,不先看颜色和软件功能,而是看它能否回答四个问题:要交付什么、谁负责交付、哪些事情必须先完成、现在的变化会影响哪里。四个问题答不出来,排期就难以用于协作和决策。
时间轴的价值不在于把未来写得更确定,而在于让不确定性更早暴露。它不是承诺“某天必然上线”的保证书,而是团队基于当前范围、资源、依赖和估算形成的预测。预测可以更新,变化要有依据,也要让受影响的人看得见。
因此,产品经理落地甘特图的顺序应该是:先定义交付边界,再拆解任务和依赖,然后由执行角色参与估时,最后明确更新节奏和变更规则。不要先打开表格或项目管理平台,看到空白画布就开始填日期。
2. 先区分三个容易混淆的时间
- 基线计划:团队在范围、资源和依赖经过确认后,对阶段安排形成的参照版本。
- 当前预测:根据最新进度、风险和变化,判断各任务以及里程碑可能发生的时间。
- 实际进度:已经发生的开始、完成、阻塞和交付事实。
如果只保留一个“计划日期”字段,团队往往会覆盖旧日期,最后既不知道原先怎么判断,也无法解释为什么延期。轻量做法是保留基线日期、最新预测日期和实际完成日期;项目较小时,可以用变更记录替代复杂的版本管理,但不能把预测变化悄悄改成“原计划如此”。
3. 先判断工具是否适用,再决定投入多少
甘特图更适合任务较多、角色交叉、任务有先后关系、且需要对齐阶段节点的项目。单人一天可完成的小任务,用待办清单往往更轻;需求高度不确定、工作顺序要靠持续试验决定时,迭代看板可能比一张精确到日的时间轴更诚实。
我更愿意把工具选择看成信息结构的选择:清单回答“有哪些事”,看板回答“事情处于什么状态”,甘特图回答“事情何时发生、彼此怎样影响”。项目复杂时三者可以配合,不必争论谁要取代谁。

二、为什么产品项目的时间轴容易失真
1. 需求到排期之间,缺了一层可交付的拆解
“做一个会员权益页”不是可直接排期的任务,它没有说明页面范围、数据来源、权限规则、验收标准和异常状态。不同角色可能各自理解成不同的工作,日期看起来整齐,实际却是在给未定义的工作估时。
更稳妥的拆法是围绕交付物展开:需求边界和验收条件、交互与视觉方案、接口和数据准备、前后端实现、联调测试、发布准备。拆解的目的不是把事情拆到最细,而是让负责人能说明完成证据,并让阻塞有机会在影响上线前被发现。
2. 跨职能依赖常常比单项工时更影响日期
产品项目通常不是把产品、设计、研发、测试的工时相加就能得到上线日期。设计稿未确认,前端就可能无法稳定实现;测试环境或数据未准备,测试排期即使已经开始也可能无法有效执行。影响整体时间的,往往是任务之间的等待、交接和决策,而不是单个角色的估算值。
这也是为什么“每个人都说自己能按时完成”,仍然可能出现整体延期。每个局部判断都可能合理,但它们共享同一位设计师、测试人员、审批人或外部接口时,资源冲突和等待会叠加。时间轴需要呈现这些关系,而不是只呈现任务名称。
3. 计划变化没有被定义成团队事件
需求范围变化、执行遇阻、人员不可用和外部依赖延迟,是不同类型的变化。如果团队只在表格里把日期向后挪一周,其他任务负责人可能完全不知道自己受到影响,业务方也可能仍按旧里程碑安排发布活动。
我建议把重大变化记录成一个最小闭环:变化原因、受影响任务、对里程碑的影响、备选方案、确认人和同步对象。这样做不是为了增加审批,而是让“为什么改、谁同意、谁需要调整”有共同依据。

三、拆解常见误区:看起来像排期,实际不能指导行动
1. 误区:任务拆得越细,控制就越精确
任务粒度过粗,团队很晚才发现偏差;粒度过细,则会把时间轴变成维护负担。比如把“开发”作为一个跨度数周的任务,很难判断进展;但把每个小改动、每次沟通都独立成行,也会让负责人把精力花在填状态上。
我的判断标准是:任务是否能在一个可复查的周期内看到交付证据,且出现偏差时团队是否知道该采取什么行动。如果一项任务跨越多个阶段、由不同角色交接,通常值得拆分;如果拆分后每一行都没有独立验收意义,就可能拆得过头。
2. 误区:每项任务都有开始和结束日期,就算排好了
日期字段只描述了时间边界,没有说明任务之间的关系。若设计、开发、测试都被安排在同一周,却没有说明哪些工作能并行、哪些必须等待确认,图表会制造“进度很饱满”的错觉。
至少要标明关键前置关系、里程碑和交接条件。比如测试开始不应只依赖开发任务日期到达,还要满足可测试版本、测试环境、数据准备和验收范围明确等条件。日期是预测,不是启动条件。
3. 误区:产品经理单方面排好日期,再让团队认领
产品经理可以组织计划,但执行者更了解实现路径、技术约束、并行可能性和历史债务。如果计划日期没有执行团队参与,所谓承诺很可能只是对上游目标的转述,而不是对工作量和风险的评估。
更有效的做法是由产品经理提供范围、优先级、业务约束和期望节点,由设计、研发、测试等角色共同补充任务、依赖和估算。出现差异时,先讨论目标、方案和资源,不要把讨论简化成“能不能再快一点”。
4. 误区:只看完成百分比,不看剩余风险
“完成了 80%”并不总能说明项目接近完成。若剩余 20% 包含尚未验证的接口、关键验收或发布审批,尾部风险可能大于前面已完成工作的确定性。对于产品项目,完成比例要结合交付证据、阻塞和剩余任务判断。
我会追问三个问题:已完成的工作是否通过验收?剩下的工作是否有明确负责人和条件?当前偏差会不会改变关键里程碑?这些问题比一个没有口径的百分比更能支持决策。
5. 误区:一旦排期确定,调整就代表管理失败
项目计划本来就是基于当时信息做出的预测。新信息出现后仍然坚持旧日期,可能只是让风险延迟暴露。真正需要管理的是变化是否及时发现、影响是否评估、决策是否同步,而不是要求时间轴永远不变。
如果团队频繁改日期,也不能简单用“项目本来就不确定”来解释。要回看是范围没有冻结、估算缺少执行者参与、关键依赖未确认,还是资源计划过载。变更合理与变更失控,区别在于是否有原因、影响分析和决策记录。

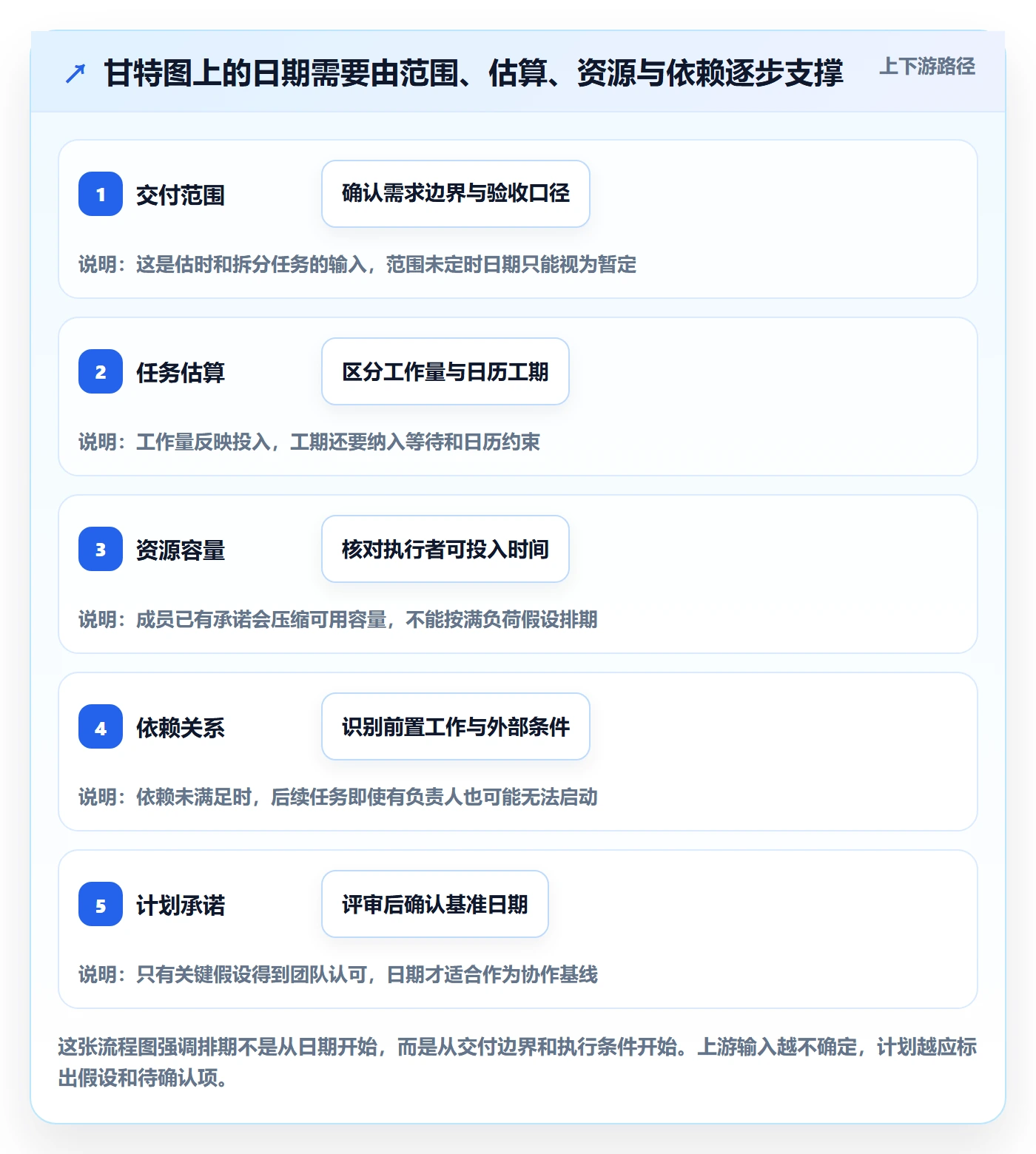

四、专业判断逻辑:从交付目标走到可维护时间轴

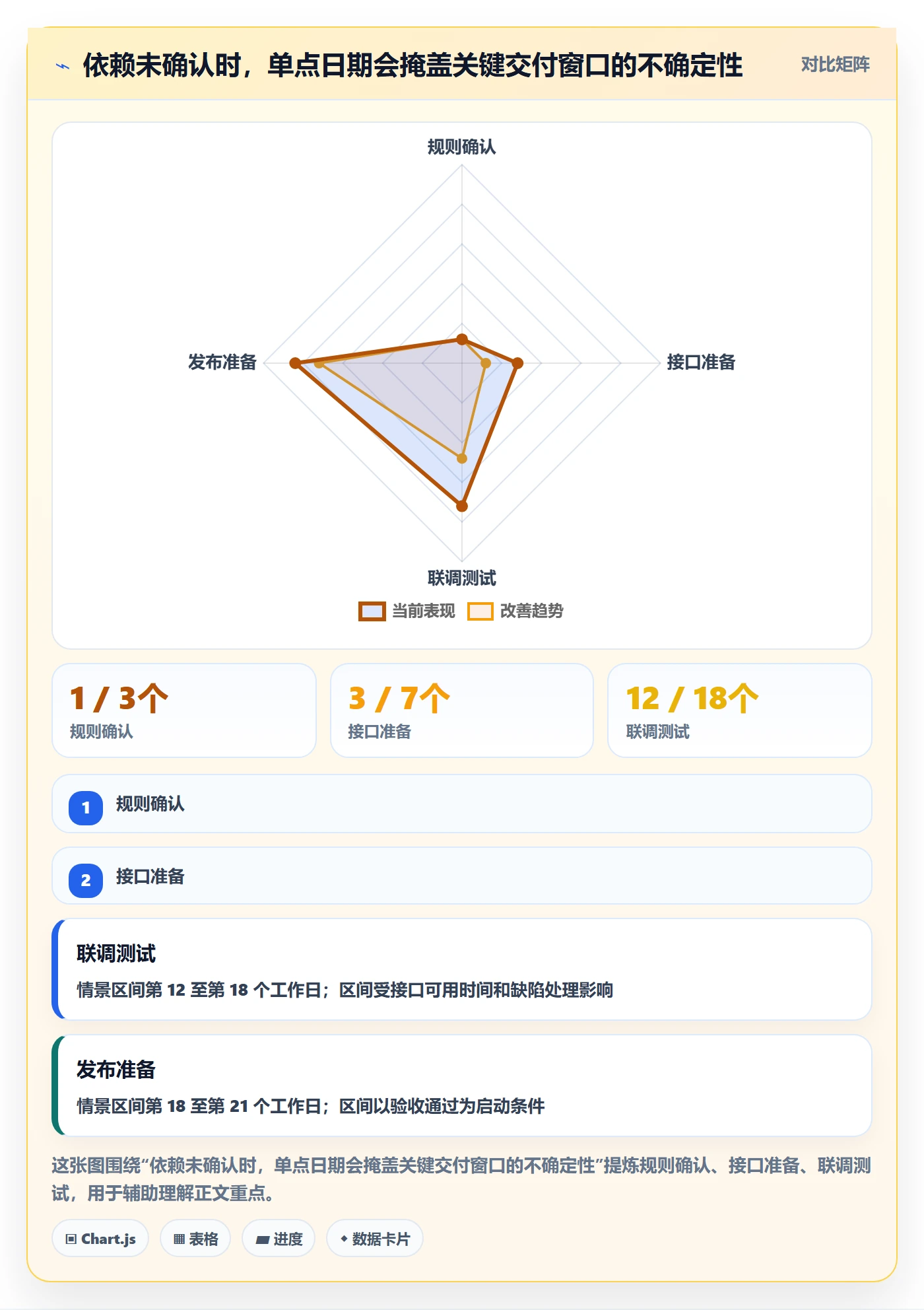

1. 先定义交付范围与验收边界
我会先把版本目标写成用户或业务能识别的结果,再写本次明确包含与暂不包含的内容。随后为关键交付物补上验收条件,例如哪些角色能访问、数据如何展示、异常状态如何处理、什么情况视为可发布。
验收边界不是为了让文档更长,而是为了降低估时歧义。需求描述仍有不确定性时,应在计划里标注待确认事项、决策人和预计确认节点,不要把猜测伪装成已知工作。
2. 按交付物拆任务,再按交接关系排顺序
以“上线会员权益页”为例,可以先列出业务规则确认、页面交互、视觉设计、接口定义、数据准备、前后端实现、联调、测试验收和发布准备等交付物,再确认它们之间的关系。产品规则确认可能是设计和接口工作的前置条件;视觉细化与部分接口准备则可能并行。
拆分后要给每项工作补齐负责人、完成证据、前置条件和状态。日期可以先用区间估算,再根据团队资源和关键节点收敛。若范围或依赖尚未确定,明确标“待确认”通常比填一个看似精确的日期更专业。
3. 由执行者估时,产品经理负责把约束摊开
执行者参与估时,不代表每个人只对自己的日期负责。产品经理还要把发布窗口、业务活动、审批节点、其他项目占用和资源限制摆到桌面上。各角色在同一组约束下讨论,才可能形成可执行的团队计划。
估算时最好记录依据,而不是只留下一个数字。例如,任务依赖已有组件、接口文档已确认、测试环境可用,这些条件都能解释估算为何成立;如果条件变化,团队就知道需要重新评估什么。
4. 标识关键节点,区分硬日期与可调整日期
时间轴上并非每个日期都有同等约束。外部发布窗口、合同节点或法定要求可能是硬约束;内部评审、可选功能或非关键任务则可能有调整空间。把两者混在一起,团队容易把所有日期都当成不能讨论的承诺。
建议为关键节点写明约束来源和调整权限。若上线窗口不能变,就要提前讨论范围收缩、资源协调或分阶段交付;若日期可以调整,则应说明谁负责确认,以及业务侧需要同步哪些安排。
5. 规划缓冲,但不要把缓冲藏进每项任务
不确定性客观存在,适当留出缓冲有助于应对依赖、返工和验收波动。但如果每个人都在自己的估算里悄悄加一段不可见时间,计划既无法解释,也难以识别缓冲究竟被什么风险消耗。
我倾向于把缓冲与风险相连:比如接口联调有外部响应风险,就为联调阶段标注风险窗口和应对方案;如果风险解除,团队可以重新安排后续任务。缓冲不是偷懒空间,而是对尚未消除的不确定性的显性处理。

五、案例推演:一个功能上线,如何从需求变成可跟踪时间轴
1. 先声明场景与数据边界
下面用一个虚构的会员权益页上线项目演示排期逻辑。假设团队由产品、设计、前后端研发和测试共同参与,目标是完成页面、权益规则展示、接口联调和发布验收。以下持续时间仅用于说明依赖关系,属于情景模拟,不是行业平均工期,也不构成项目承诺。
场景里,业务希望在一个月内上线,但权益规则还需业务方确认,数据接口由另一团队提供。此时最重要的不是马上承诺某个上线日,而是找出两个决定后续工作的条件:规则何时定稿、接口何时可供联调。
2. 用交付物和前置条件组织任务
| 任务 | 负责人 | 示意持续时间 | 前置条件 | 完成证据 |
|---|---|---|---|---|
| 权益规则与范围确认 | 产品、业务方 | 2 个工作日 | 业务规则材料齐备 | 规则、例外情况和本次范围确认 |
| 交互方案与页面结构 | 产品、设计 | 3 个工作日 | 主要规则明确 | 关键状态和交互方案评审通过 |
| 接口定义与数据准备 | 研发、数据团队 | 4 个工作日 | 字段与业务规则对齐 | 接口说明、测试数据和环境可用 |
| 前后端实现 | 前后端研发 | 6 个工作日 | 方案确认,接口契约明确 | 可运行版本及代码自测结果 |
| 联调与测试验收 | 研发、测试、产品 | 4 个工作日 | 测试环境、数据和可测版本齐备 | 缺陷处理情况与验收结论 |
| 发布准备 | 产品、研发、运营 | 2 个工作日 | 验收通过,发布方案确认 | 发布检查项完成并明确回滚责任 |
这张表没有把每项任务的持续时间简单相加,因为交互方案与接口准备可能在部分阶段并行,而前后端实现又依赖规则、方案和接口契约。真正的排期需要团队确认具体并行范围、人员负载和外部响应时间,再计算里程碑,而不是把表格里的示意数字直接相加。
3. 演示一次变更如何沿依赖链传播
假设业务方晚两天确认一条关键权益规则。影响不应只记录成“规则确认延期两天”,还要检查设计是否因此返工、接口字段是否需要变化、开发是否能先做不受影响的页面框架、测试数据是否要重建。
团队可以把工作分成两组:不受规则影响的页面框架继续推进;涉及规则判断和接口字段的部分暂缓,待确认后再估算。这样比把整个项目统一顺延两天更准确,也比要求研发先按猜测开发、之后再返工更可控。
接下来由产品经理同步受影响的任务负责人和业务方,更新当前预测,同时保留原基线。若发布窗口固定,就讨论缩小首版范围或分阶段开放;若窗口可调整,则根据剩余关键任务和风险重新评估日期。
4. 用情景模拟看见“计划日期”之外的风险

在中大型组织里,跨团队依赖多、并行项目多,时间轴维护通常还需要权限、通知、历史记录和系统迁移等能力。比如评估 PingCode 一类面向中大型企业及百人以上组织的项目管理平台时,可以核实其私有化部署和 Jira 平滑迁移能力是否符合本组织要求。是否适合取代现有方案,应以迁移范围、数据完整性、权限设计、集成能力、服务保障和实际试迁移结果共同判断;“国产替代”不应被当成不需要验证的结论。
六、如何让时间轴随项目变化,而不是每周重画
1. 建立轻量但固定的更新节奏
更新频率不需要追求越高越好,应和任务变化速度匹配。关键任务发生阻塞时及时更新;一般任务可以在团队约定的周期内同步。重要的是团队知道谁维护、何时更新、什么变化必须即时说明。
进度会可以围绕异常讨论,而不是把表格逐行念一遍。建议聚焦三类信息:与基线相比发生了什么变化、哪个依赖可能影响下一个里程碑、需要谁做什么决策。没有变化的任务不必反复汇报。
2. 把状态更新与决策升级分开
状态字段可以简化为未开始、进行中、受阻、完成等,但“受阻”必须带原因和下一步。比如等待接口、待业务确认、缺少测试数据,处理路径完全不同。只有状态没有解释,管理者看见的是红色,却不知道如何帮忙。
当偏差影响关键里程碑时,汇报不应止于“延期风险”。应提供影响范围、可选方案和建议决策:是否缩小范围、增加可用资源、调整发布时间,还是接受风险并准备回滚。这样产品经理传递的是决策材料,而不是单纯催办。
3. 重大变更保留前后版本与原因
小幅调整可以在当前预测里更新;涉及范围、关键依赖或里程碑的变化,建议记录修改前后安排和决策原因。复盘时,团队才能区分估算偏差、外部变化和管理选择,而不是只看到最终日期。
若使用项目管理平台,应关注历史记录是否可追溯、变更是否能通知相关角色、不同团队能否看到同一版本。工具能降低同步成本,但不能替代明确的责任人和变更规则。
4. 选型时用真实场景试跑,不只看功能清单
组织评估工具时,我建议拿一个正在进行的项目做小范围试跑,而不是只让供应方演示预设流程。试跑应包含任务依赖、权限边界、跨团队协作、计划变更、历史迁移和状态汇总,观察团队是否能在不重复填报的情况下维护同一份进度事实。
对于数据留存和部署方式有要求的组织,需要把私有化部署、数据迁移、权限控制和审计要求列成验收项。若考虑从 Jira 迁移,先抽取一小段项目数据试迁移,核对任务关系、附件、评论、用户权限和历史记录,不要只以任务数量一致作为迁移成功的标准。

七、不同项目情况下的行动建议与取舍
1. 小团队、短周期、低依赖项目
如果项目由少数角色完成、任务交接少、需求边界清楚,先用清单或简单看板更划算。只在存在明确里程碑或外部日期时,补一条简化时间线即可,不必为每个任务建立复杂依赖。
取舍重点是维护成本。若更新时间轴比解决实际问题花的时间更多,就应减少字段、合并低价值任务,保留负责人、交付物、关键日期和阻塞信息。形式越轻,越有可能持续更新。
2. 多团队并行、存在关键依赖的项目
跨团队项目更适合使用甘特图或具备时间轴视图的项目管理平台。先明确关键交付和依赖责任,再建立共同里程碑,避免每个团队各自维护一份表,最后靠人工拼接进度。
取舍重点是统一口径,而非要求所有团队使用完全相同的工作方式。组织可以统一里程碑、状态定义和变更记录,同时允许团队在执行层使用适合自己的看板或任务拆分方法。
3. 需求探索期、不确定性高的项目
当团队还不知道方案是否可行,或者用户验证结果会改变需求时,不建议把远期任务排得过细。先用短周期探索、原型验证和阶段决策点管理工作,把时间轴聚焦在“何时获得什么证据、依据什么决定继续或调整”。
取舍重点是保留选择权。此时把远期日期写得越精确,越容易产生虚假确定性;但完全不做计划也会让资源冲突不可见。可以使用阶段性区间和决策节点,并在关键假设验证后再细化下一段计划。
4. 组织规模较大、系统和数据治理要求较高
当项目涉及多个部门、权限层级、合规要求和既有工具迁移时,应把平台能力、流程规则和实施成本放在一起评估。平台能否私有化部署、如何处理权限和审计、能否迁移已有项目数据,都需要结合内部架构和试点结果核实。
取舍重点是全生命周期成本,不只是许可证或部署成本。还要计入数据清理、流程配置、集成改造、培训、迁移验证和长期维护。对于 PingCode 等平台的评估,应由业务负责人、研发、信息安全和系统管理人员共同制定验收标准,不能仅凭品牌宣传或功能演示拍板。
5. 交付窗口固定、业务节点不可移动
如果日期确实不能移动,时间轴就要把硬约束放在最前面,倒推必须完成的交付、确认与发布准备。出现风险时,优先讨论范围裁剪、分阶段发布、替代方案和决策升级路径,而不是让所有任务都压缩工期。
取舍重点是范围、资源、风险和日期至少有一项需要调整。若四项都要求保持不变,团队就没有真实的应对空间。产品经理需要把选择及其影响透明呈现,让决策者明确接受的是哪一种代价。

八、产品经理甘特图落地清单与下一步
1. 建图前检查
- 是否写清项目目标、本次范围和明确不做的事项?
- 关键交付物是否有可验证的完成标准?
- 每项任务是否有负责人和必要的前置条件?
- 外部依赖、审批节点、发布窗口是否已标出?
- 执行角色是否参与估算,并确认估算依据?
- 关键人员是否同时承担其他项目任务?
2. 执行中检查
- 基线计划、当前预测和实际进度是否能够区分?
- 受阻任务是否写明原因、影响和下一步行动?
- 变更后是否检查了下游任务、里程碑和人员安排?
- 重大日期调整是否记录原因、确认人和通知对象?
- 进度会议是否围绕偏差和决策,而非机械读表?
- 项目结束后是否比较计划与实际,并记录偏差成因?
3. 下一步怎么做
如果你现在手上有一个正在推进的项目,不必先换工具。选一个即将到来的里程碑,先补齐它的交付物、负责人、前置条件和验收证据,再检查哪些任务真的可以并行。把原计划和当前预测分开记录,下一次出现变化时,追踪它影响了哪些工作,而不只是把一个日期往后挪。
时间轴管理的核心不是把未来画得整齐,而是让团队能共同解释计划、及时识别风险,并在必要时有依据地改变计划。甘特图画得越漂亮,不代表项目越可控;能被执行者维护、能反映依赖、能支持取舍和复盘的时间轴,才真正落地。

常见问题解答(FAQ)
1. 产品经理的项目什么时候适合用甘特图?
我负责的项目有时只有几项简单待办,有时却要同时协调设计、研发和测试,我不确定是不是都需要画甘特图。尤其需求还没明确时,提前排日期会不会反而让计划失真?
当项目包含多角色协作、任务先后依赖、并行工作或明确里程碑时,甘特图通常有助于看清整体时间关系;单人短任务或高度不确定的探索工作,用轻量清单或迭代看板可能更合适。若需求尚未明确,可先标出待确认事项和阶段性节点,等范围与依赖清晰后再细化排期,不要把初始日期当作确定承诺。
2. 甘特图里的任务要拆到多细才方便执行?
我以前把任务写成“完成版本开发”,结果中途很难判断进度;后来拆成很多零碎动作,又发现维护图表本身很耗时。想知道产品项目里怎样判断任务粒度合适。
任务应拆到负责人能确认交付物、完成标准和进度状态的程度,而不是越细越好。比如把“完成版本开发”拆成有明确结果的功能开发、联调和测试任务;如果一项任务持续较久、涉及多个责任人或关键依赖,可继续拆分。每项任务至少记录负责人、预计起止时间、交付物、前置条件和状态。
3. 产品项目排期时,怎样处理任务依赖和时间估算?
我在排版本时间轴时,常常能列出每个环节,却不确定哪些工作可以并行,也担心估算日期只是产品经理单方面猜出来的。遇到外部审批或接口依赖时,计划尤其容易被打乱。
先标出必须完成的前置条件和里程碑,再判断哪些任务可以并行;估时应邀请实际执行者参与,并记录估算依据与待确认的外部条件。排完后检查关键人员是否被安排了过多并行任务,并为不确定环节预留明确标注的缓冲。若依赖尚未确认,应把它列为风险或待决事项,而不是隐藏在日期里。
4. 需求变更或任务延期后,甘特图应该怎么更新?
我遇到过一个任务延期后,只把它的结束日期往后挪,结果后面的设计、测试和发布节点都没有同步调整。之后复盘时,我也说不清最初计划和最新预测差在哪里。
先记录变更原因,再沿任务依赖检查受影响的后续工作、里程碑和人员安排;确认影响后,更新最新预测并通知相关责任人。重大调整应保留原计划与变更记录,至少记下变更原因、影响范围、新安排和确认人。团队可约定固定更新节奏,并在里程碑或关键依赖变化时及时检查,而不是只改一个日期。
核心关键词
文章包含AI辅助创作:时间轴管理方法大全:产品经理甘特图落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471735
