甘特图上每项任务都有开始和结束日期,并不意味着计划可靠。产品经理排期时最容易忽略的,往往不是少填了一个日期,而是没有说明这个日期依据什么成立:任务范围是否明确、执行者是否有空、前置工作是否完成、等待外部反馈要多久。我的判断是,甘特图的价值不在于把工作画成一排色块,而在于让团队看见计划成立的条件,以及条件变化后哪些节点会受影响。
一、先讲结论:甘特图不是排日历,而是验证交付承诺
1. 一份可执行的甘特图要回答五个问题
我评审产品计划时,不会先看颜色和布局,而会先找五个答案:要交付什么、由谁负责、工作需要多久、依赖什么条件、什么结果算完成。五个问题里只要有一个说不清,图上的日期就更像愿望,而不是可执行安排。
例如,“完成支付功能开发”对排期帮助有限。它没有说明支付方式、异常处理、接口范围、测试环境和验收条件。把它拆成“确认支付状态流转”“完成服务端接口”“完成前端支付页”“联调第三方回调”“验证失败与重复回调”等任务后,负责人和依赖才有讨论基础。
我建议把甘特图看成一份带时间维度的计划论证:每个日期都要能追溯到任务范围、资源容量和依赖假设。计划要能讨论、能检查、能调整,而不是只在启动会上展示一次。
2. 日期、工作量和工期是三个不同概念
“两天完成”可能是两个人各投入一个工作日,也可能是一个人投入两个工作日;如果其中一天在等接口权限,日历上可能要跨三个工作日。工作量描述投入,工期描述从开始到完成所跨的日历时间,开始和结束日期还要受到工作日历、人员安排和前置任务影响。
如果把这三者混为一谈,团队就会出现典型争论:产品经理认为任务只要两天,研发却说这周做不完。双方可能都没有错,只是一个说的是纯工作量,一个说的是包含评审、等待和其他任务占用后的日历工期。
下文案例中的数字均为情景模拟数据,用于演示估算和依赖校验,不代表行业平均周期,也不能直接当作团队承诺。实际排期应以项目范围、成员可投入时间、历史任务记录和团队评审结果为准。

二、产品经理为什么会把计划排得很满,却仍然延期
1. 看起来有任务,实际上缺少可验收的交付物
不少计划把“调研、设计、开发、测试、上线”作为五条任务。这些阶段适合做项目概览,却不足以支持日常协作。阶段名称没有回答任务拆到什么程度、由谁交付、产物在哪里、谁确认完成。出现进度偏差时,团队也很难判断卡在需求澄清、方案评审、开发实现还是环境准备。
我通常把阶段与执行任务分开:阶段用于向管理者说明项目处在哪一段,具体任务用于团队协作和跟踪。阶段可以保留在甘特图的上层,下面需要有能够估时、分派和验收的工作项。
2. 日历上的空闲不等于成员有可用产能
一个工程师在图上没有其他任务,不代表他能把整周时间都投入当前项目。值班、线上问题、代码评审、团队会议和跨项目支持都会占用时间。若排期默认每人每天都能全量投入,任务之间看似没有冲突,执行中却会不断被打断。
计划评审时,我会让执行者说明可投入时间的大致范围,而不是只问“几天能做完”。对跨团队工作,还要确认对方的响应窗口、审批节奏和交付条件。外部依赖的等待时间常常不在任务负责人控制之内,却会直接影响结束日期。
3. 风险被隐藏在“按时完成”的假设里
如果需求还在确认,技术方案尚未评审,第三方接口也没有联通,却把后续日期写成确定承诺,图表会给人一种虚假的确定感。项目并没有因此更可控,只是把不确定性从计划里藏起来了。
我倾向于在计划里区分“已确认”“依赖待确认”“估算假设”三类信息。比如某接口预计周三开放,但还未拿到对方确认,就不应把联调起始日期当作无条件承诺。标明条件不等于悲观,而是让风险有负责人、有检查点。
4. 只盯整体完成百分比,容易错过真正的阻塞
项目显示完成了百分之七十,不代表最重要的路径也完成了百分之七十。若剩下的工作包含安全评审、关键接口联调或发布审批,整体比例看起来不错,发布日期仍然可能无法兑现。
跟踪时我更关注三件事:关键节点是否按计划到达、未完成任务的剩余工作是否重新评估、阻塞项是否有明确的解除动作。完成百分比可以辅助沟通,但不能代替对交付条件的核实。

三、开始画图前,先把计划的边界和输入确定下来
1. 先定义交付结果,而不是先列部门任务
排期前先用一句话说明项目要交付什么,再补充明确不包含什么。比如“本次交付移动端订单退款申请与状态查询,不包含自动退款规则重构”。后一句看起来像备注,实际能防止团队把相关但未承诺的工作不断塞进本期计划。
接下来要定义验收口径:用户完成什么操作后算成功,失败场景怎么处理,数据和权限有什么要求,谁有权确认结果。验收标准不必一开始写成完整测试用例,但至少要让产品、研发、测试对“做完”有共同理解。
2. 把硬约束、目标日期和待确认日期分开
计划中常有几种日期混在一起:外部活动或合同约定的硬截止日期、团队期望的目标日期、依赖尚未确认的暂定日期。若不标明性质,团队会把目标日期误读为承诺,管理者也可能把暂定日期当成已锁定节点。
我会为每个重要日期补上来源和状态。例如“目标:5月30日完成灰度,依赖:5月10日前拿到外部测试环境”。日期本身只是结果,来源和前提才决定它是否可信。
3. 识别资源与日历约束
核对团队成员是否休假、是否承担值班或并行项目、关键评审人什么时候可参与。还要确认团队使用的工作日历是否包含节假日、跨时区协作窗口和固定发布窗口。对小团队而言,某位关键执行者被占用半天,可能就会让整条依赖链向后移动。
不要仅凭职能人数推断容量。一个项目有三名开发,不代表所有开发工作都可以同时分给三个人;任务可能需要特定模块经验、特定权限或同一位架构评审者。排期要看实际可参与的人,而不是组织结构图上的人数。
4. 建立假设清单,避免不确定性被日期掩盖
把暂未验证的条件单独记录,例如“业务方在周二前确认字段规则”“测试环境本周可用”“第三方接口返回字段与文档一致”。每条假设都应有验证人和最迟确认时间。若过了检查点仍未确认,就启动备选方案或重新评估日期。
这一步尤其适用于范围尚在收敛、外部团队响应慢或技术方案存在探索性质的项目。与其把所有任务都排得很精确,不如对不确定的部分诚实标注区间和条件。

四、把目标拆成可估时、可分工、可验收的任务
1. 从交付物反推工作,而不是照组织架构分栏
产品经理常按产品、设计、研发、测试分组列任务,但这容易让每个职能只看到自己的部分,漏掉跨角色交接。更稳妥的拆法是先从交付结果反推:要完成这一结果,必须有哪些可验证产物;每个产物又需要哪些工作和前置条件。
以退款功能为例,交付物可能包括已确认的规则、交互稿、接口约定、可测试版本、回归结果和发布检查记录。再根据团队工作方式拆解具体任务,而不是机械套用某种固定工作分解层级。
2. 每项任务至少补齐四个字段
- 负责人:明确谁对推进和交付负责。协作者可以有多人,但不能让任务变成“大家一起做、没人确认”。
- 输出物:说明任务结束时要留下什么,例如评审结论、接口说明、可测试版本或验收记录。
- 完成标准:规定什么条件满足后可以标记完成,避免仅凭主观进度判断。
- 前置条件:记录启动所需的输入、环境、审批或其他任务结果。
负责人、输出和完成标准齐全后,团队才容易判断任务是不是“可开工”。如果一项工作连启动条件都没有,就不应只靠日期推动它进入执行状态。
3. 任务颗粒度要服务于协作,不追求越细越好
任务太粗,会出现“开发中”持续两周却看不出阻塞点;拆得太细,则会把甘特图变成每天维护的流水账。我的实践判断是,任务应细到负责人能估算、团队能检查、延期时能找到原因,而不是细到每个微小操作都单独占一行。
对一个持续数周的项目,可以先把大阶段放在上层,再将近期工作拆到更可管理的粒度。越远的工作越适合保持概括,并随着需求和方案确认逐步细化。远期计划写得过细,通常只是把尚未验证的猜测包装成精确日期。
4. 别漏掉交接、评审、修复和发布准备
很多计划低估的不是编码本身,而是编码以外的工作:需求评审、设计走查、接口联调、测试数据准备、缺陷修复、回归验证、权限申请、发布检查和上线观察。它们往往依赖多人协作,容易在主任务清单之外被忽略。
拆任务时,我会专门检查每个交付物从“有人开始做”到“被下一角色接收”之间有没有空白。若工作结果需要审核或验收,就把审核和处理反馈的时间也纳入计划,不要默认一次提交就能通过。
5. 用“可执行性检查”判断任务是否拆到位
我会用一个简单问题检查任务颗粒度:“如果这项任务晚了两天,我们能否说清楚晚在哪里、谁能处理、后续哪些工作受影响?”如果答案是否定的,通常说明任务还太粗,或依赖与验收条件没有写明。
另一项检查是:负责人能否在不补充大量口头背景的情况下说明估算依据。若任务名是“优化体验”,却没有具体场景和完成标准,就不适合直接塞进甘特图承诺日期。

五、如何估算工期:先说依据,再谈日期
1. 用历史记录作为参照,不把旧项目周期照搬过来
同类任务的历史完成时间可以提供参照,但要比较任务范围、技术成熟度、团队组成和外部依赖。上次做登录改造用了三天,不代表本次身份体系整合也只要三天;如果这次新增权限迁移、兼容旧客户端或跨系统联调,历史数字就需要调整。
若团队还没有可靠的工时记录,可以先从相似任务和执行者判断开始,记录“原估算、实际耗时、偏差原因”。连续积累几轮后,历史数据会比凭记忆拍板更有用。记录偏差原因很关键,否则团队只会知道估算不准,却不知道是范围变化、等待、返工还是资源冲突。
2. 让实际执行者参与估算
产品经理可以说明目标、范围和优先级,但不应替执行者单方面决定技术工作量。研发、设计、测试和运营等实际承担任务的人,要参与判断路径、复杂度和潜在阻塞。集体估算不是为了让每个人都接受同一个数字,而是尽早暴露认知差异。
若同一任务的估算差异很大,我不会立刻取平均数,而会先问差异从哪里来:有人假设已有组件,有人认为要从头实现;有人把联调算进去,有人只估编码。把范围和假设对齐后再估,结果通常比算术平均更有意义。
3. 用区间管理不确定性,不要把单点估算当成承诺

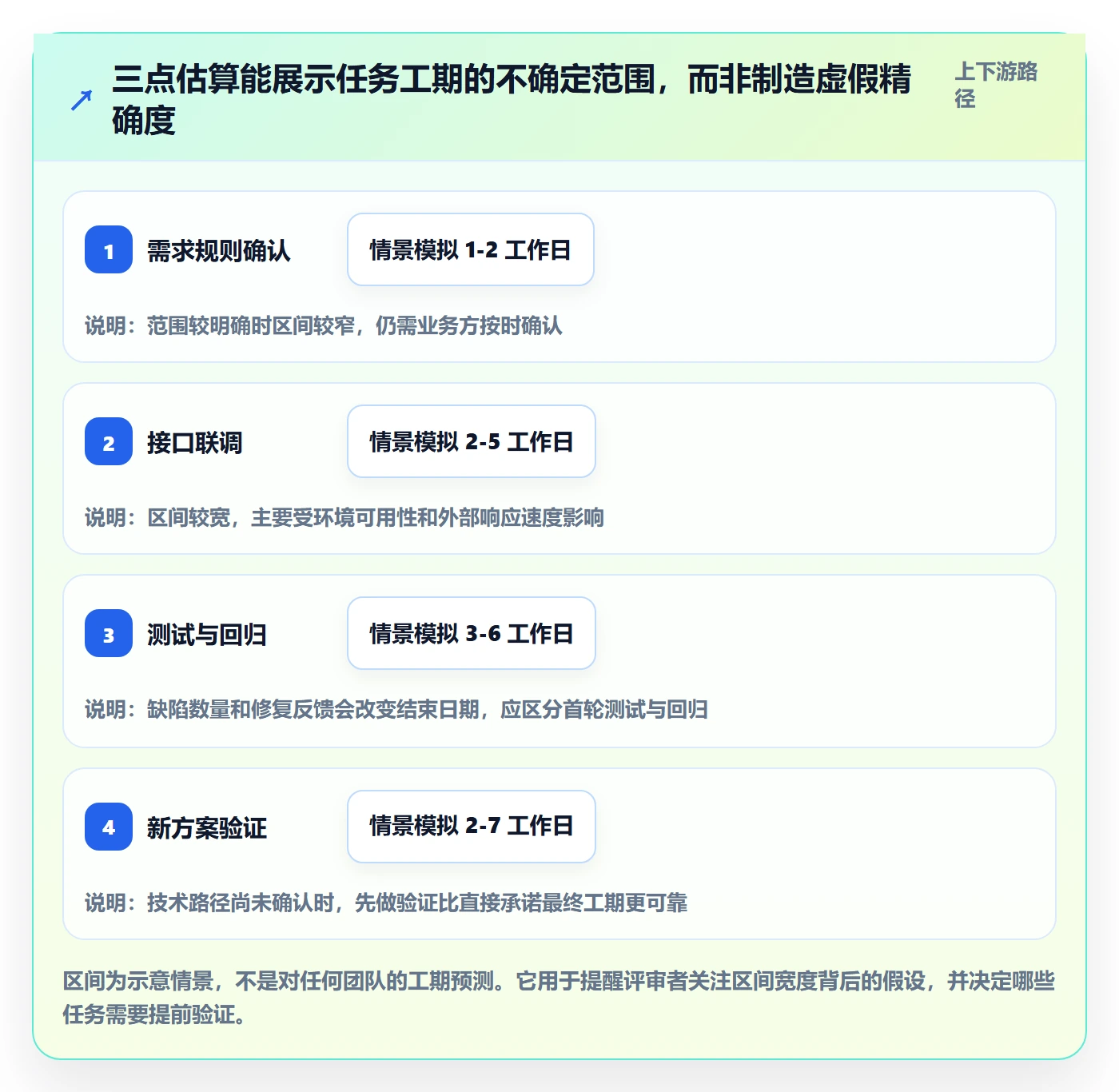

对已熟悉、范围清楚的任务,可以给出较明确的工期。对技术探索、需求待定或外部依赖较多的工作,可以采用乐观、常见和偏保守三种估计,并写明各自成立条件。若任务的可能范围很宽,最有效的动作可能不是增加更多小数位,而是先安排验证或技术试验。
例如,“接口联调需要一到三天”的判断,只有在接口文档、测试环境和对方响应人已确认时才有解释力。如果这些前提还不存在,应把“拿到环境”和“完成联调”分成不同任务,分别安排负责人和检查点。
4. 区分工作量与日历工期,纳入实际可用容量
估算一项工作需要三个人日,不意味着日历上三天一定完成。负责人可能只有每天一半时间可投入,也可能需要等待设计确认、评审或测试数据。计算排期时要根据可用容量转换为日历工期,并检查它是否与其他任务冲突。
我不会默认所有成员每周都能投入五个完整工作日。对于并行项目多或经常处理中断的团队,计划中应直接反映这种现实,而不是先按满负荷排,再把每次被打断解释成执行力不足。
5. 缓冲要放在风险附近,而不是平均撒到每项任务
缓冲不是“多留几天以防万一”的模糊口袋。需求确认、外部审批、复杂接口和新技术验证等任务,风险不同,应该分别说明缓冲的理由和触发条件。把同样比例加到每项任务上,会让计划膨胀,却未必覆盖真正的关键风险。
如果关键依赖尚未验证,优先安排一个尽早验证的检查点,通常比在发布日前塞入一大段隐藏缓冲更有效。前置验证越早,团队越有机会调整范围、换路径或争取资源。

六、安排依赖、并行和里程碑:用路径检查计划是否站得住
1. 先画清任务关系,再讨论能不能压缩周期
甘特图里最常见的错误之一,是先确定发布日期,再把所有任务向前挤。合理顺序应是先识别哪些任务必须等待前置结果,哪些可以在信息足够时并行,最后再看目标日期是否可行。
例如,交互方案确认前,前端可以做部分基础组件准备,但最终页面实现可能需要等待关键流程定稿。把两者写成“完全串行”会浪费时间,写成“完全并行”则会制造返工。更准确的计划可以拆成可提前开展的部分和必须等待确认的部分。
2. 标注真实依赖,别把“顺序习惯”误当成硬依赖
有些工作确实不能提前开始,例如必须先拿到审批结果才能提交上线申请;另一些工作只是团队过去习惯按顺序做,但经过范围拆分后可以部分并行。排期时应逐项询问:前置任务没完成,后续任务是否完全无法开始,还是只能完成其中一部分?
依赖关系还可能来自人员共享、环境和决策,而不只是工作成果。比如两个任务都需要同一位安全评审人,它们虽然没有产物上的前后关系,仍可能存在资源冲突。甘特图只有把这些约束显性化,才能真正支持排期判断。
3. 里程碑表示可验证的结果或决策,不是普通任务的装饰
适合设为里程碑的节点包括:需求范围确认、技术方案通过评审、可测试版本交付、业务验收完成、灰度观察结束。它们代表团队可以做出下一步决策或交接,而不是仅仅表示“过了几天”。
如果图上每个小任务都标成里程碑,关键节点就失去区分度。里程碑应少而清楚,并且有证据可验证,例如评审结论、验收记录、构建版本或发布检查结果。
4. 关键路径要结合资源瓶颈一起看
关键路径是决定项目最早完成时间的一串依赖任务,但实际项目还会受到资源约束影响。即使两项任务在逻辑上可以并行,如果都需要同一名工程师,日历上就不能真正同时推进。排期评审不能只看任务连线,还要看负责人负荷和共享资源。
当目标日期过紧时,先找出关键路径上的阻塞,再讨论压缩方案:减少本期范围、提前解决依赖、增加合适资源、采用可接受的分阶段交付,或调整目标日期。单纯要求所有任务“再快一点”不是计划方案。

七、产品经理落地操作步骤:从建计划到评审确认
1. 建立计划骨架和工作日历
先建项目时间范围、工作日历、关键日期和主要阶段。若工具支持日历设置,应核对节假日、团队非工作日和约定的发布窗口;若使用表格,也要明确日期口径,避免有人按自然日估算、有人按工作日估算。
计划骨架先展示阶段和里程碑即可,不要急着填满所有远期任务。越早把尚未确定的日期写得很精确,越容易让团队把推测当成承诺。
2. 录入任务、输出物、负责人和估算依据
每条任务至少包括名称、负责人、起止日期、预期输出、完成标准、前置条件和估算说明。估算说明可以很简短,例如“参照同类接口改造;含一次联调;不含外部审批等待”。重要的是让评审者知道这个数字包含什么、不包含什么。
如果任务还没有合适负责人或启动输入,不要为了让表格完整而随意填人。把它标记为待确认,并约定确认截止时间。一个明确的未知项,比一个没有依据的确定日期更有价值。
3. 配置依赖、里程碑和风险检查点
把前置关系连起来,并标注关键交接、外部依赖和里程碑。对于高风险项,增加一个尽早验证的检查点,比如“第3个工作日前确认测试环境可用”。检查点不是额外流程负担,而是让团队在问题仍可处理时发现偏差。
某些任务之间只有部分依赖,不要为了方便把整条任务强行串行。可以拆分任务,让可提前开展的准备工作先做,必须等待的部分保留依赖。这样比在评审时争论“能不能并行”更具体。
4. 让执行团队做一次可行性评审
评审不应变成产品经理逐行宣读日期。我会按以下顺序问团队:范围和验收口径是否一致;估算包括哪些工作;人员是否存在并行冲突;外部依赖有没有联系人和确认时间;关键路径上的任务是否有可行替代方案。
遇到不同意见,先记录差异背后的假设,再决定是否补信息、调整拆分或做小规模验证。不要用多数表决替代技术判断,也不要因为目标日期已对外沟通,就要求团队默认接受未经验证的排期。
5. 发布计划基线,并明确更新规则
评审后保存一个可追溯的计划版本,说明哪些日期已确认、哪些仍依赖条件、下一次检查时间是什么。更新规则可以根据项目节奏定:短周期迭代可能每周复核关键任务,跨团队项目可按里程碑检查。没有必要规定所有团队都采用同一种频率。
每次调整都应保留原因和影响范围,例如“接口权限晚两天开通,联调顺延,测试窗口压缩一天;已决定先移除低优先级报表导出”。有变更记录,团队才能复盘计划偏差来自哪里,而不是只看到一张被反复改写的甘特图。
6. 选择工具时看协作闭环,不要只看图表外观
小团队用表格或轻量项目管理工具,可能已经足够;当项目数量增加、跨团队依赖复杂、权限和审计要求提高时,才需要考虑更完整的项目管理平台。选型要看任务与缺陷是否关联、依赖是否可视化、权限是否适配、历史变更是否可追溯,以及团队是否能以较低成本持续更新。
工具能帮团队展示计划、共享状态和留存变更,但不能替代范围判断、工期估算和资源协商。若一套工具让维护工作显著增加,而实际决策仍靠线下消息完成,问题不一定是工具功能少,也可能是团队没有定义清晰的更新责任和工作流程。

八、贯穿案例:一次产品版本排期如何从“20天上线”变成可讨论的计划
1. 初版计划的问题:总时长有了,成立条件没有
设想一个产品团队要在本月交付“退款申请与进度查询”功能。初版计划写着:需求2天、设计3天、开发8天、测试4天、上线3天,总计20个工作日。这个数字看起来完整,但它没有说明需求是否已确认、接口何时开放、开发是否包含联调、测试期间能否并行修复,也没有核对关键成员是否同时承担其他项目。
这份计划最值得警惕的不是20天看起来太短或太长,而是任何人都无法判断它对哪些条件敏感。若接口晚开两天,项目是否整体顺延?设计可以和需求确认部分重叠吗?测试团队什么时候能拿到可测版本?这些问题都没有答案。
2. 重新拆分任务后,先把假设写出来
团队把交付拆为需求范围确认、状态规则梳理、交互与技术评审、服务端实现、前端实现、接口联调、测试与修复、回归验证、灰度发布和上线观察。然后补充假设:业务方在第3个工作日前确认退款规则;测试环境在第6个工作日前可用;本期不包含自动退款和历史订单批量处理。
这些假设一旦写清楚,排期评审的焦点就从“开发能不能再快一点”转为“业务确认和环境开通能否按时完成、若失败是否有替代路径”。这是甘特图真正能提高决策质量的地方。
3. 估算时把执行投入、等待和回归分开
团队给开发与联调估算时,不把所有时间混成一项。服务端和前端工作分别由执行者估算,接口联调单独列出,测试、修复和回归也分别记录。若某些任务能部分并行,就明确并行的条件;若需要等待环境或评审,就把等待条件写在任务说明里。

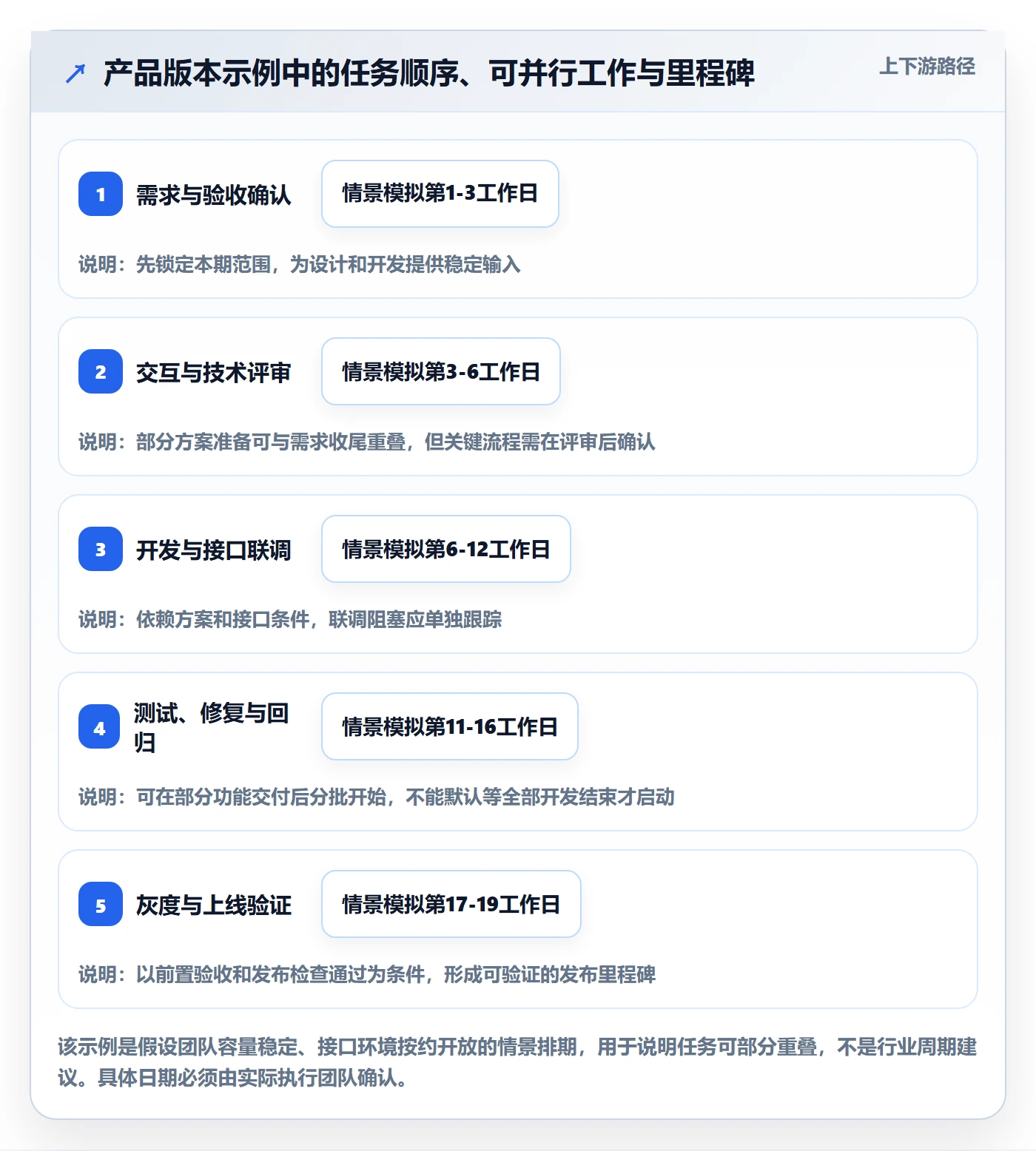

以示意排期为例,需求确认和规则梳理约需3个工作日;设计与技术评审约需3个工作日,其中部分准备可与需求收尾重叠;实现和联调约需7个工作日;测试、修复和回归约需6个工作日;灰度与上线验证约需3个工作日。由于部分工作并行,项目日历跨度并不等于上述时长简单相加。这里的数字只展示推理方法,必须由实际团队重新估算。
4. 设定检查点,而不是把风险推到发布日期
计划把“测试环境可用”设为早期检查点。如果到第6个工作日仍未准备好,负责人要在当天确认替代测试环境或调整联调顺序,而不是等到测试阶段才发现阻塞。业务规则确认也设置截止点,超时就评估缩小本期范围或调整计划基线。
这样的安排不会保证项目绝不延期,但会缩短团队发现偏差的时间。发现得越早,越有机会通过改范围、换顺序、协调资源或分阶段交付来处理;发现得越晚,可选项通常越少。
5. 计划变化时,不做机械顺延
假设接口环境晚两天开放,产品经理不应直接把所有后续任务整体向后拖两天。先判断前端和服务端是否能先完成不依赖环境的部分,再看测试准备是否能提前进行,最后评估关键路径和发布节点是否真正受影响。
如果某项任务必须等待接口,且没有替代工作,就要明确它的影响。如果测试窗口因此变短,则要讨论缩小本期范围、增加合适测试资源或调整发布时间。任何调整都应同步受影响的团队,不能只在图上移动日期,却不更新承诺和决策。

九、计划发布后,如何跟踪、调整与复盘
1. 更新剩余工作,不只更新完成百分比
任务开始后,最有用的问题不是“现在完成了多少”,而是“还剩哪些工作、原先假设是否仍成立、预期完成日期是否变化”。有些任务前期进展很快,最后的评审或异常场景却耗时很长;单看百分比容易产生乐观偏差。
对于接近完成的任务,应核实验收证据和剩余事项。若一个功能“开发完成”但还未联调、未通过关键测试,就不能把它当成已交付给下游的完整结果。
2. 发现延期先分类,再决定动作
延期可能来自范围变化、工期判断偏差、资源冲突、外部依赖、质量返工或决策等待。不同原因需要不同动作:范围变化要做优先级取舍;资源冲突要重新协调容量;外部依赖要推动确认或启用替代方案;返工则要查验收和评审是否缺位。
把所有延期都归结为“执行效率不够”,会让改进措施失焦。若任务卡在等待审批,要求执行者加班并不能解除阻塞;若任务反复返工,单纯延长计划也无法解决定义不清的问题。
3. 变更时评估影响链,而不是全盘平移日期
每次变更都要检查直接受影响的任务、后续依赖、关键里程碑、共享资源和已对外承诺的节点。若变更只影响一个非关键任务,可能不必移动发布日期;若改变了关键业务规则,设计、开发、测试和验收都可能需要重新评估。
调整方案可以有多种:缩小本期范围、将交付拆成阶段、调整任务顺序、增加合适资源、降低非关键优先级或改变日期。产品经理要把成本和风险一起摆出来,让决策者知道“保时间”通常意味着什么取舍。
4. 复盘估算偏差,为下一轮建立自己的参照
项目结束后,复盘计划估算与实际执行的差异,但不要只比较一个总天数。应按任务类型看偏差:需求确认是否反复、联调等待占了多久、测试修复是否超出预期、资源冲突是否频繁。小样本不能证明普遍规律,却能帮助团队理解自己常在哪些环节低估成本。
建议保留任务范围、原估算、实际日期、等待时间和偏差原因。连续几个版本之后,团队就能建立适合自身协作方式的参照,而不是直接套用其他公司的周期或通用缓冲比例。
5. 用少量指标判断计划是否更可控
不必一开始就搭建复杂的项目度量体系。可以先追踪几个能指导行动的指标:关键里程碑按期率、任务估算偏差、外部等待时间、变更后重新确认计划的耗时,以及高风险依赖按时解除的比例。
指标的目的不是给团队打分,而是发现系统性问题。如果关键里程碑连续偏移,先看范围和依赖;如果估算总是偏乐观,检查任务是否漏掉评审、测试或返工;如果更新总是滞后,明确状态责任和更新时间,而不是增加更多表格字段。
十、不同情境下的行动建议与取舍
1. 需求仍在变化:先管理边界,不要假装日期稳定
当核心范围尚未确定时,先把已确认部分和探索部分分开。对确定的工作做可执行排期,对待确认部分设置决策日期、负责人和备选方案。若管理者需要一个发布日期,可以提供带条件的区间和触发条件,而不是把不确定范围压成一个看似精确的日期。
取舍通常是:更早给出承诺,就要接受较宽的日期区间或较小的首期范围;坚持范围完整,则需要承认日期还要等待关键决策。两者都可以,但不能同时要求范围不变、日期不变、资源不变,还忽略新风险。
2. 团队规模小、工作简单:保持轻量,避免过度建模
若团队只有少量成员、依赖关系简单、项目周期短,一张包含任务、负责人、起止日期、状态和前置条件的简洁计划通常够用。只有出现任务交叠、等待或资源冲突时,再增加依赖和风险信息。
这类团队的主要取舍是维护成本与信息完整度。把每个小动作都变成任务会消耗更新时间;但把工作合并得过粗,又会看不见阻塞。以“能否支持下一次协作决策”为标准增减细节。
3. 跨部门或外部协作多:优先管理交接和等待
跨团队项目的关键不只是各团队内部工期,更是交付输入的时间、验收责任和响应机制。要为外部依赖设联系人、确认日期、升级路径和替代方案。若对方无法保证确切日期,计划就应显示条件和风险,而不是把等待时间默认为零。
这类项目不宜为了图面简洁而隐藏依赖,也不宜把所有团队的细节强行合并在一张图里。可以用总览图呈现里程碑与交接,再由各团队维护可执行的子计划,并确保关键日期和状态能够同步。
4. 目标日期固定:用范围、质量和资源做明确取舍
如果发布日期受合同、活动或监管窗口约束,产品经理需要尽早识别关键路径,并和决策者讨论可调整变量。优先级较低的功能能否移出本期?是否存在分阶段发布方式?测试范围能否通过风险排序而不是简单删减?是否需要增加熟悉领域的资源?
固定日期并不等于可以忽略质量。真正的取舍应由决策者看到风险后共同确认,并记录哪些内容被延期、哪些质量门槛不能降低。把风险留在团队内部,最后往往会以临时加班、验收争议或上线问题的形式付出成本。
5. 经常发生插单:在计划中显式预留容量或建立优先级规则
如果线上问题和临时需求是团队的常态,就不要把所有可用时间都排满。可以根据团队历史中断情况设置容量预留,并定期复核;也可以约定插单必须明确替换哪项已有工作。具体预留多少不应套用统一比例,要从团队自己的中断记录中判断。
取舍是让计划看起来不那么饱满,但提高兑现概率。完全排满的计划在页面上很高效,却没有吸收变化的空间;适度留出可解释的容量,比每次插单后整体失信更利于协作。

十一、计划发布前自查清单与最后的判断
1. 发布前逐项确认
- 交付目标、范围边界和验收条件是否写清楚?
- 每项任务是否有负责人、输出物和完成标准?
- 估算是否说明依据,并区分工作量与日历工期?
- 人员容量、并行项目、假期和共享资源是否核对?
- 任务依赖、外部等待和必要审批是否显示出来?
- 里程碑是否对应可验证结果,而不是普通日期标签?
- 风险较高的假设是否有负责人、确认时间和备选方案?
- 目标日期变化时,是否明确了范围、质量和资源的取舍方式?
- 谁负责更新实际进度,何时复核计划,是否有变更记录?
2. 最重要的专业判断:不要追求“看起来准”,要追求“偏差可解释”
甘特图无法消除不确定性,也不能自动保证项目按时交付。它能做的是把任务、时间、责任、依赖和风险放到同一张计划视图里,让团队更早发现日期背后的条件,并在条件变化时知道该讨论什么。
我更看重一份计划是否能解释:为什么这个任务要这么久、哪个条件可能改变日期、延期后先影响什么、团队有哪些可选方案。日期精确到某一天,却没有这些解释,往往只是精确地表达了一个未经验证的假设。
3. 下一步怎么做
如果你现在手里已有一张甘特图,不必推倒重来。先挑出最近的一个关键里程碑,检查它的前置任务、负责人、验收标准和外部条件;再选一个估算区间最大的任务,让实际执行者说清楚不确定性来自哪里;最后和团队确认一个最早的风险检查点。
从一个里程碑开始,把日期背后的依据补齐,比一次性把整张图画得更复杂更有价值。当计划能够解释、能够验证、能够随着新信息调整,甘特图才真正从“项目展示图”变成产品经理可以用来做判断和协作的落地工具。
常见问题解答(FAQ)
1. 甘特图中的任务工期应该怎么估算?
我做产品迭代排期时,经常能列出任务,却不知道每项该填几天。尤其是研发和测试环节,直接凭感觉估时,计划很容易被质疑。
先明确任务范围和完成标准,再由实际执行者估算所需工作量,并参考同类任务的历史记录。排期时还要把工作量换算成日历工期,考虑人员可投入时间、评审等待、外部依赖和假期;对信息不足的任务标注估算假设和待确认事项,不要把估算值当成无条件承诺。
2. 甘特图里的任务拆到多细才合适?
我以前只把计划分成需求、设计、开发、测试几个阶段,项目启动后才发现很难判断具体进度。拆得太细又担心甘特图维护成本太高。
任务应拆到能够明确负责人、交付物、完成标准和工期的程度。若一项任务跨越多个阶段、由不同角色接手,或完成状态难以验证,就应继续拆分;若再拆只会产生大量短小且依赖频繁更新的条目,可以保留为一个任务。还要纳入评审、联调、回归和发布准备等容易遗漏的工作。
3. 产品项目排期时,如何判断哪些任务可以并行?
我想缩短版本周期时,常会尝试把设计、开发和测试安排在同一时间段。实际推进后才发现,有些工作必须等前置结果,过度并行反而造成返工。
逐项确认任务的输入、输出和前置条件:只有在所需输入已经具备、并行工作不会争抢同一关键资源时,才安排重叠。可以并行的部分要写清接口、交付时间和协作人;必须等待评审结论、可测试版本或外部审批的任务,应设置依赖关系。排期评审时再检查负责人是否同时承担过多关键任务。
4. 甘特图中的任务延期后,产品经理应该怎么调整计划?
我跟进项目时发现,只更新任务完成百分比并不能说明上线日期是否受影响。遇到需求变更、资源冲突或外部依赖延迟时,我也不确定应该顺延哪些任务。
先记录实际进度和剩余工作,再判断延期原因是范围变化、估算偏差、资源不足还是外部依赖。随后沿任务依赖检查受影响的后续工作和里程碑,重新确认负责人容量与交付日期,并同步说明时间、范围或质量上的取舍。保留调整原因和新旧计划差异,避免只移动日期却不更新依赖与协作安排。
核心关键词
文章包含AI辅助创作:甘特图如何做好计划时间?产品经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471733
读者评论
把工作量、日历工期和等待时间分开估算很实用,能减少产品和研发对“几天完成”的理解偏差。
任务拆分不只是列开发、测试阶段,还要写清负责人、输出物和验收标准,这样延期时更容易定位问题。
文章提醒核对成员实际可投入时间,这点容易被忽略;日历上没有其他任务,不代表人员真的有空。
将未确认的接口、审批等条件标成假设,并设置负责人和确认期限,比直接给出确定日期更客观。
用关键节点和阻塞项跟踪进度,比单看整体完成百分比更能反映发布日期是否可靠。
