去年三季度,我接手了一个已经延期两次的项目。第一次延期复盘会上,我问了一句“这个模块现在到底做到哪一步了”,研发负责人说“差不多 80%”,测试负责人说“还没开始测”,业务方说“我上周问的时候说快好了”。三个人说的都是真话,但三句话拼不成一个能用的事实。那次会后我做了一件事:把过去两年我参与过的项目进度记录翻出来做统计,发现一个挺扎心的规律,真正导致延期被发现的平均时间点,是在原定上线日之后 9 天,而这些问题在延期之前其实都已经被某个人在群里提过一次,只是没有被“跟踪”到。

这篇文章不打算给你一份“方法大全”。恰恰相反,我想先说服你少用几种方法。因为我在带团队、做项目跟踪的这些年里,最贵的学费不是“不知道看板”,而是用了一套自己驾驭不了的跟踪体系,结果团队把时间花在维护状态上,而不是解决问题上。

下面是我总结的一条判断链:先统一口径,再判断你属于哪种团队形态,然后才决定用哪套方法、什么节奏、跟到什么颗粒度,最后才轮到工具。顺序反过来,投入越多,浪费越大。

一、先给结论:五个判断,决定你该不该加跟踪动作

我把这些年的经验压缩成五条结论。如果你只有三分钟,看完这一节基本就够做决策了。

1. 口径不统一,任何工具都救不了

进度跟踪失效的第一原因几乎从来不是工具不行,而是“完成”这个词在不同人脑子里不是同一件事。研发说完成,指的是代码写完了;测试说完成,指的是用例跑完了;产品说完成,指的是能演示给客户看了。三个“完成”之间,可能隔着两周。

所以顺序上,口径统一必须排在工具选型之前。这条我后面会用一个具体的字段清单来落地。

2. 跟踪强度必须和项目风险匹配

跟踪是有成本的。每一次状态更新、每一场同步会、每一份汇报,都在消耗团队的产出时间。我做过粗略统计,一个 12 人团队如果执行“每日书面日报 + 每周两次同步会 + 每迭代两次评审”的完整体系,每周花在跟踪上的时间大约是 26 到 34 人时。

这 30 人时值不值,取决于这个项目失败一次的代价有多大。一个内部工具的小迭代,可能完全不值得;一个对外承诺了上线日期的商业化项目,可能非常值得。把跟踪强度当成一个可调节的旋钮,而不是一个“越严越好”的美德。

3. 跨团队依赖是失效率最高的环节,也是方法大全最常忽略的

我统计过自己经手的 14 个延期项目,其中 9 个的直接原因是跨团队依赖没有按时交付。注意,不是依赖方不配合,而是依赖关系本身从来没有被写下来过,没人知道 A 团队的接口延期会影响 B 团队三个下游任务,直到 B 团队发现自己卡住了。

依赖跟踪和任务跟踪是两套东西。前者关注“约定”,后者关注“进度”。绝大多数方法文章只讲后者。

4. 跟踪的成本收益是递减的,存在明显的拐点

把状态更新频率从每周提到每天,问题暴露速度确实会变快,但到某个点之后,收益迅速变小,成本却继续线性上升。我的经验拐点大概在“关键任务每日一次、非关键任务每周一次”这个位置。

超过这个频率,团队开始为了更新而更新,状态描述会变得越来越“格式化”,信息量反而下降。

5. 指标用来发现流程异常,不用来给个人排名

一旦某个跟踪指标和个人绩效挂钩,它就立刻失去了诊断价值,因为所有人都会开始优化数字,而不是优化问题。这条我在第四节还会展开,因为它是最容易被善意地破坏掉的一条。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

二、三个真实场景:为什么“方法都懂,进度还是说不清”

抽象讲道理没有用,我把三个我自己踩过的坑写下来,你对一下,大概率能对上号。

1. 场景一:一个“90%”卡了三周

有个项目里,一个核心模块在系统里的状态连续三周显示“进行中 90%”。我当时的处理习惯是每周看一次状态字段,看到 90% 就觉得问题不大。直到第三周周五,研发同学在群里说了一句“这个还差个灰度开关没做”。

“差个灰度开关”这五个字,意味着至少还需要三天开发和一轮验证。那个 90% 是真实的,但它是一个没有换算规则的百分比,“写完主要逻辑”被折算成 90%,而剩下的 10% 恰好是最长的一段路。

(1)这个场景教我的第一件事:百分比不是进度,剩余工作量的绝对值才是进度。
(2)第二件事:状态字段如果只允许填“进行中”,它就永远无法表达“卡在等待决策”和“卡在等人”的区别。

2. 场景二:同一个任务,三种状态

有一次做交付前的对齐,我把系统里的任务列表导出来,逐个和负责人确认。结果在 47 个任务里,有 11 个任务的“负责人理解”和“系统状态”不一致,占比 23%。

最典型的一个:任务名叫“完成订单导出接口联调”。研发认为联调完成即任务完成,所以标了“已完成”;测试认为验收还没做,所以在他的清单里是“待验证”;产品认为这个任务的目标是“业务方能导出对账单”,而当时的导出格式还缺三个字段,所以在他的口径里“根本没完成”。

一个任务名承载了三种完成定义,这就是典型的“口径不统一”。它不会立刻引发事故,但会让所有进度汇报失去可信度,因为每个人都在用自己的尺子量。

3. 场景三:上线前一天,依赖方说“没接到排期”

这是我印象最深的一次。我们计划周四发版,周三下午做最后一次检查时发现,推送服务需要一个别的团队提供的配置项,而那个团队这周在忙另一个优先级更高的项目,根本没接到这个需求。

复盘的时候发现,这个依赖在两个月前的一次会上被口头提过一句,对方当时的回复是“到时候说”。“到时候说”这四个字,在一次口头对话里成立,在一个跨团队协作里等于零。

从那之后我给自己定了一条规矩:任何跨团队依赖,必须在 24 小时内转成一条带负责人和时间的书面记录,否则视为不存在。这条规矩后来帮我提前发现了至少七八个会爆的雷。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

三、拆解误区:六种看起来很忙的“伪跟踪”

我把常见的错误做法归纳成六种。它们的共同特征是:增加了跟踪动作,但没有增加有效信息。

1. 把“催进度”当成跟踪

“今天能完成吗”“什么时候好”“还差多少”,这些话听起来像在跟踪,实际上只是在制造焦虑。催进度得到的信息是对方为了结束对话而给出的承诺,不是事实。

真正有效的跟踪问的是另一类问题:“你现在手上的下一步动作是什么?有没有卡住的地方?”前者要的是承诺,后者要的是事实。承诺会变形,事实不会。

2. 把“工具上线”当成管理升级

我见过太多团队把“我们换了新工具”当成进度管理提升的标志。工具解决的是“信息放在哪里”,不解决“信息是什么”。同一个模糊的状态,放在更漂亮的界面里,还是模糊的。

判断标准很简单:工具上线一个月后,你能不能在三分钟内说清楚当前项目最大的风险是什么?不能的话,升级的是界面,不是管理。

3. 把“更新频率”当成“跟踪质量”

日报每天写,但写的是“今天继续开发订单模块”。这种更新频率很高,信息量接近零。

有效更新的判定标准我总结成一句话:这条更新能不能让一个不了解上下文的人判断出“是否需要采取行动”。不能的话,它只是记录,不是跟踪。

4. 直接照搬大厂做法

大厂的方法通常是在特定条件下长出来的:有专职 PMO、有成熟的数据基建、有足够多的同类项目可以横向对比。把它搬到 20 人团队,最常见的结果是流程跑起来了,但没人有精力维护,两个月后自然消亡。

搬方法之前,先问一句:这个方法依赖的那个前置条件,我这里有没有?没有的话,要么补条件,要么换方法。

5. 用指标给个人排名

这条最容易被善意地破坏。比如你开始统计“任务平均完成时长”,如果只是用来发现流程瓶颈,它很有价值;一旦用来评价个人,所有人都会开始拆小任务、提前标记完成,指标立刻失真。

指标一旦和个人评价挂钩,它就从诊断工具退化成博弈工具。这是我在团队里反复强调的一条红线。

6. 沉迷“方法大全”

看板、燃尽图、甘特图、关键路径、挣值管理、里程碑、站会、周报……每一种都知道一点,每一种都没用透。结果是团队今天试 A、下个月换 B,永远处在过渡期。

我的建议很直接:先把一种方法用满 3 个迭代,再做加法。没跑满 3 个迭代就换,你观察到的不是方法的效果,而是换方法的成本。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

四、专业判断逻辑:四个条件决定你该用哪套方法

现在进入核心部分。我不给你通用答案,给你四个判断条件。把这四个条件想清楚,方法基本就自己浮出来了。

1. 条件一:团队规模与是否有专职协调角色

5 到 10 人,且没有专职协调角色时,任何需要专人维护的方法(比如精细化的甘特图和资源平衡)都会失败,因为没人有这个时间。这时候跟踪必须“寄生”在已有的工作流里,比如看板的状态流转。

30 人以上、跨 3 个以上职能团队时,情况反过来:如果没有一个明确的人负责依赖和信息汇总,进度会自然碎片化。这时候需要的不是更多工具,而是一个明确的信息汇聚点和责任人。

2. 条件二:跨团队依赖强度

这是四个条件里最关键的一个。判断方法:数一数你当前项目里,有多少个任务的前置条件在别的团队手上。超过 20% 的任务有外部前置依赖,就属于强依赖项目。

强依赖项目必须做两件普通项目可以不做的事:把依赖写成书面清单,以及建立明确的升级机制。这两件事后面会单独讲。

3. 条件三:需求变更频率

每周都有需求变更的项目,不适合做长周期的详细计划,计划活不过两周。这时候跟踪的重点应该从“按计划执行”转向“快速暴露变更影响”。

变更少、范围稳定的项目,可以承受更细致的前置排期,甘特图和关键路径这类方法才能真正发挥作用。

4. 条件四:交付节奏刚性

如果上线日期对外承诺过、有硬约束,那跟踪的重点是“风险提前量”,你需要在离上线还有足够时间的时候发现做不完。这时候倒排的里程碑和风险登记比日常状态更新更重要。

如果交付日期可以弹性调整,那跟踪的重点是“优先级对齐”,即确保团队在做最有价值的事,而不是确保按时做完所有的事。

5. 一张选型对照表

把四个条件组合起来,最常见的四种形态和对应做法如下。

团队形态 典型特征 推荐做法 不建议做法 跟踪成本参考
轻量小团队 5-10 人,需求相对稳定,外部依赖少 单一看板 + 每周一次 30 分钟同步;状态字段控制在 5 个以内 每日书面日报、多层评审、精细化甘特图 约 4-6 人时/周
依赖密集型 跨 3 个以上团队,上线节点刚性 里程碑 + 依赖清单 + 关键路径思路 + 明确的升级机制 只跟踪任务不跟踪依赖、依赖停留在口头 约 20-28 人时/周
高频变更型 需求每周都在变,范围不稳定 短迭代 + 变更影响评估 + 优先级对齐会;用滚动规划替代长周期计划 季度级详细甘特图、按原计划考核完成率 约 12-18 人时/周
多线并行型 一人同时盯 2-5 条业务线 分层汇报:每条线一条主线里程碑,只汇报偏差不汇报过程 每条线都做完整日报、所有线用同一颗粒度 约 10-16 人时/周

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

五、一个 200 人规模组织的真实迁移观察:从“表格+群聊”到统一工作台

前面讲的是判断逻辑,这一节讲一个我近距离观察过的落地案例,样本是一家 200 人左右的研发组织,同时推进 6 条产品线,跨团队依赖密集。

1. 迁移前的状态

他们的进度信息分散在三类载体里:项目群的聊天记录、每个人自己的表格、以及一个只用了 20% 功能的旧工具。跨团队依赖靠“拉群 @ 一下”沟通,没有登记。

我参与过一次他们的月度对齐会,会上要确认 6 条线共 83 个关键任务的进度。这场会开了 2 小时 40 分钟,其中大约 1 小时 50 分钟花在“确认某个任务的真实状态到底是什么”上。

2. 迁移时他们真正做对的两件事

(1)他们没有先选工具,而是先定了状态口径。他们把任务状态从原来的 5 个(未开始/进行中/已完成/已延期/已取消)改成 6 个,把“进行中”拆成了“开发中”“待验证”“被阻塞”,并且要求“被阻塞”状态必须填写阻塞对象和解除条件。这一个改动,直接把状态字段从装饰品变成了诊断工具。

(2)他们把依赖做成了独立对象,而不是任务的备注。每个依赖有提出方、承接方、约定时间、当前状态。这一步的价值在第三个月才显现出来,有 4 个会在两周后爆发的依赖冲突,被提前发现了。

3. 工具层面的选择

他们最终选择的是一套支持需求、迭代、测试、缺陷贯通的项目管理平台。这一类平台里,我比较熟悉的是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下经常被考虑的一个选项。对这个 200 人组织来说,选择它的关键理由有三个。

(1)私有化部署满足数据合规要求。他们有部分业务涉及客户数据,不接受进度数据放在外部 SaaS 上,私有化部署是硬门槛。

(2)支持从 Jira 平滑迁移。他们原有的历史数据、字段映射、工作流配置需要保留,迁移成本直接决定了项目能不能在两个月内完成切换,而不是拖成半年的拉锯战。

(3)研发全流程的贯通性。需求和缺陷在同一个体系里,不需要在两个系统之间做人工对账,而人工对账正是他们迁移前最大的隐性成本。

4. 迁移后的可观察变化

迁移完成后的第二个月和第四个月,我分别拿到过一组他们自己统计的观察数据。这里要说明的是,这些数字是单个组织的样本观察,不是行业统计,不能直接外推到其他团队,但变化的量级值得参考。

观察指标 迁移前 迁移后第 2 月 迁移后第 4 月 变化解读
月度对齐会时长 160 分钟 95 分钟 62 分钟 状态可自助查询,会上不再逐条确认
依赖冲突提前发现率 约 30% 约 58% 约 76% 依赖登记成为常规动作后效果持续累积
状态与负责人理解不一致率 23% 11% 7% 状态口径拆细后歧义显著减少
阻塞项平均解除时长 6.4 天 4.1 天 2.9 天 阻塞项被显性化后,升级路径更短
每周跟踪投入人时 约 21 人时(隐性) 约 26 人时 约 18 人时 短期上升(学习成本),长期下降(对账减少)

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

六、口径统一:把“进度”压缩成六个字段

这一节是最能立刻用上的部分。我把跨团队沟通里最容易产生歧义的地方,收敛成六个字段。少于六个,信息不够;多于六个,没人填。

1. 定义“完成”:写判定条件,不写百分比

每个任务在创建时就应该写清完成判定条件。不是“完成订单模块”,而是“订单模块支持导出对账单,字段包含 A/B/C,且导出的文件能通过财务方的格式校验”。

(1)判定条件必须是可被第三方验证的,不能依赖创建者的解释。

(2)如果一个任务写不出可验证的判定条件,说明它本身还没想清楚,不应该进入跟踪列表。

(3)判定条件一旦写下,中途修改必须记录原因,否则“移动球门”会让所有历史进度失去可比性。

2. 定义“卡住”:卡在谁、卡多久、需要什么

“被阻塞”必须带三个信息:阻塞对象(是人、是团队、还是等待某个决策)、阻塞开始时间、解除条件。缺任何一个,这条阻塞记录都无法被推动。

我特别想强调阻塞开始时间这个字段。没有它,“阻塞时长”这个指标就不存在,而阻塞时长恰恰是判断组织健康度最灵敏的指标之一。

3. 定义“更新”:谁在什么时候更新到什么颗粒度

我的默认规则是:关键路径上的任务由负责人每工作日更新一次;非关键路径任务每周更新一次;被阻塞任务状态变化当天更新。注意“更新”指的不是写一段话,而是把六个字段里变化的部分改掉。

4. 六个字段的最小字段集

下面是这套字段的一个可直接搬用的定义,我用 YAML 写出来,方便你贴在团队文档里。

# 进度跟踪最小字段集 v1.0
task:

name: # 任务名:动词 + 交付物,避免使用"优化""完善"这类无边界动词

required: true

example: "订单模块支持对账单导出"

owner: # 唯一负责人:只能是一个人,不能是团队或多人

required: true

rule: "多人负责等于无人负责"

status: # 状态:六选一,不允许自定义中间态

required: true

enum: [未开始, 开发中, 待验证, 被阻塞, 已完成, 已取消]

next_action: # 下一动作:具体到人可执行的下一步

required: true

example: "周三前完成导出字段映射评审"

blocker: # 阻塞项:仅在 status 为"被阻塞"时必填

required_when: "status == 被阻塞"

fields:

blocked_by: # 阻塞对象:人/团队/待决策

blocked_since: # 阻塞开始时间(用于计算阻塞时长)

unblock_condition: # 解除条件

eta: # 预计完成时间:给日期,不给百分比

required: true

rule: "只允许填写日期,不允许填写 80%/90% 这类比例"

5. 为什么“只给日期不给百分比”

百分比进度在软件研发里几乎必然是编造的。因为要给出一个准确的百分比,你必须知道剩余工作量占总工作量的比例,而剩余工作量恰恰是未知的部分。

用日期替代百分比,会强制负责人做一次真实估算:要到哪天才能完成?这个问题的答案可能不准,但至少是一个可被验证、可被对比的量。而且当日期被反复推迟时,系统里会留下痕迹,比“一直 90%”有价值得多。

6. 口径落地的最小动作

如果你这周只想做一件事,就做这个:把你的任务状态从“进行中”拆成“开发中/待验证/被阻塞”三个,并要求“被阻塞”必须填阻塞对象和时间。这一个改动的投入大概是两小时,回收周期通常在一个迭代内。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

七、节奏设计:日、周、迭代三层各解决什么问题

三层节奏最常见的错误不是层数不对,而是三层在讲同一件事。日报写进度、周会念进度、复盘再回顾一遍进度,团队自然觉得跟踪是负担。

1. 日层:只解决“今天有没有阻塞”

日层的唯一目标是让阻塞在今天被发现,而不是明天。所以日层不应该汇报完成了什么,只回答两个问题:今天的下一动作是什么?有没有卡住?

形式和时长上,我建议异步为主,五分钟以内。开会的日层只对强依赖团队有意义,且应该控制在 10 分钟内、站着的状态开。

2. 周层:对齐优先级变化和依赖变动

周层解决的是“这周做的事情,和上周相比变了什么”。具体包括:有没有新的高优需求插进来、哪几条依赖的时间变了、有没有任务需要降级或砍掉。

周层最重要的产出不是进度快照,而是本周的取舍决定,我们决定不做什么,比我们决定做什么更能说明优先级。

3. 迭代层:复盘偏差原因,校准估算

迭代层解决的是“我们的估算为什么不准”。这一层要看的不是完成了多少任务,而是完成时间偏离预估最多的那几个任务,偏离原因是什么。

常见的偏离原因可以归类成几种:需求中途变更、依赖延期、估算本身过于乐观、隐性技术债导致的返工。把这四类原因的发生频次统计出来,比单纯记完成率有用得多。

4. 四个反模式

(1)日报写成流水账。表现是“今天做了 A,明天继续做 A”,没有阻塞信息,也没有下一动作。判断标准:如果一条日报连续三天内容一样,它就应该触发一次人工确认。

(2)周会变成念进度。表现是逐条过任务状态,而状态在系统里已经能看到。判断标准:如果会议时间超过 40% 花在确认已有信息上,议程需要重写。

(3)复盘变成追责。表现是讨论焦点从“流程哪里卡住了”转向“谁没做好”。判断标准:如果连续两次复盘结果都是“下次注意”,说明复盘没有产出机制改进。

(4)三层内容重复。表现是同一个问题在日会、周会、复盘里被讨论三次,但三次都没有结论。判断标准:每个问题只应该在一个层级被解决,重复出现说明层级职责没划清。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

八、最难的一块:跨团队依赖和风险怎么跟

我前面说过,跨团队依赖是延期最主要的来源。这一节讲三个机制。

1. 依赖清单:谁给我、我给谁、什么时间、延期了怎么办

依赖清单不是任务的附属备注,而是独立的一张表。每条依赖至少要有六个字段:提出方、承接方、依赖内容、约定交付时间、当前状态、以及延期后的影响说明。

最后一个字段最关键,也最常被漏掉。因为承接方在排优先级时,需要知道延期的后果有多严重。不写后果的依赖,在对方那里永远是低优先级。

2. 提前暴露:把“还没开始”当成风险,而不是“还没到期”

这是我认为最反直觉、但最有效的一条。一个约定在两周后交付的依赖,如果今天还是“未开始”状态,它就应该被标记为风险,而不是等到到期日才变成问题。

我给自己定的经验规则是:依赖项的剩余可用时间如果小于它同类任务的历史平均耗时,就立即升级为风险。比如历史平均需要 4 天,而距离约定时间只剩 3 天且未开始,那就已经是风险了。

3. 升级机制:什么情况下必须往上抛,抛之前准备什么

升级不是打小报告,而是一个明确的机制。我建议把触发条件写死,避免每次都要临场判断:

  • 阻塞超过 3 个工作日未解除,自动升级到双方负责人;
  • 依赖延期会导致关键路径顺延,自动升级到项目负责人;
  • 同一依赖被第二次延期,自动升级到更高层级并附带方案选项。

抛之前要准备三样东西:影响说明(会延后什么)、已经尝试过的动作、以及备选方案(至少两个)。只反映问题不带方案的升级,会消耗掉上级的耐心,下次你的升级就不再被重视。

4. 状态“美化”:为什么进度会长期停在最后 10%

进度被美化,通常不是诚信问题,而是激励结构问题。当一个任务的延期会被追责,而“还在进行中”不会被追责时,理性选择就是把状态保持在中间。

要改变这个现象,需要让“提前报告风险”比“隐瞒风险”得到更好的反馈。我的做法是在团队里明确一条:主动提前报风险不加责,被动暴露的问题要复盘流程。这条规则说清楚之后,状态停留不动的现象通常会明显缓解。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

九、用四个指标看跟踪质量,而不是看进度数字

进度数字告诉你“还差多少”,跟踪质量指标告诉你“我们的跟踪体系有没有在起作用”。这四个指标是我在团队里长期保留的。

1. 指标一:任务在“进行中”停留的时长

观察那些在“进行中”状态停留超过历史同类任务平均时长 1.5 倍的任务。数量突然上升,通常意味着有未登记的阻塞,或者有人在同时处理太多事情。

这个指标的用法是看趋势,不是看绝对值。基线要自己团队定,别人的数字没有意义。

2. 指标二:同时在“进行中”的任务数量

也就是在制品数量。这个数字过高时,任务的完成时间会明显拉长,因为注意力被分散,而每个任务都需要重新进入上下文。

我观察到的一个粗略规律是:当团队同时进行的任务数超过人数的 1.5 倍时,平均完成时长会显著上升。这个规律的具体倍数因团队而异,但方向是一致的。

3. 指标三:从“完成”到“交付”的时间差

这个指标衡量的是积压。任务在系统里标了完成,但还没真正交付给用户。如果这个时间差在持续变大,说明流程末端有瓶颈,可能是验证排队,可能是发布流程太长,也可能是验收标准不清晰。

这个指标最容易被忽略,因为它不表现为延期,只表现为“一直在收尾”。

4. 指标四:阻塞项平均解除时长

这是我个人认为最能反映组织健康度的一个指标。它衡量的是从问题被标记为阻塞,到阻塞被解除的平均时间。

如果这个数字在上升,说明升级机制在失效,可能是没有人负责推动,也可能是升级后没有得到响应。它比任何进度数字都更能说明“这个组织能不能快速解决问题”。

5. 使用提醒

这四个指标的共同前提是只用于发现流程异常,不用于个人评价。一旦被用来排名,所有人都会开始优化数字:拆小任务让停留时长变短、提前标记完成让时间差变小、不提阻塞让解除时长归零。

那样你得到的不是更好的跟踪,而是一个更漂亮的仪表盘。

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

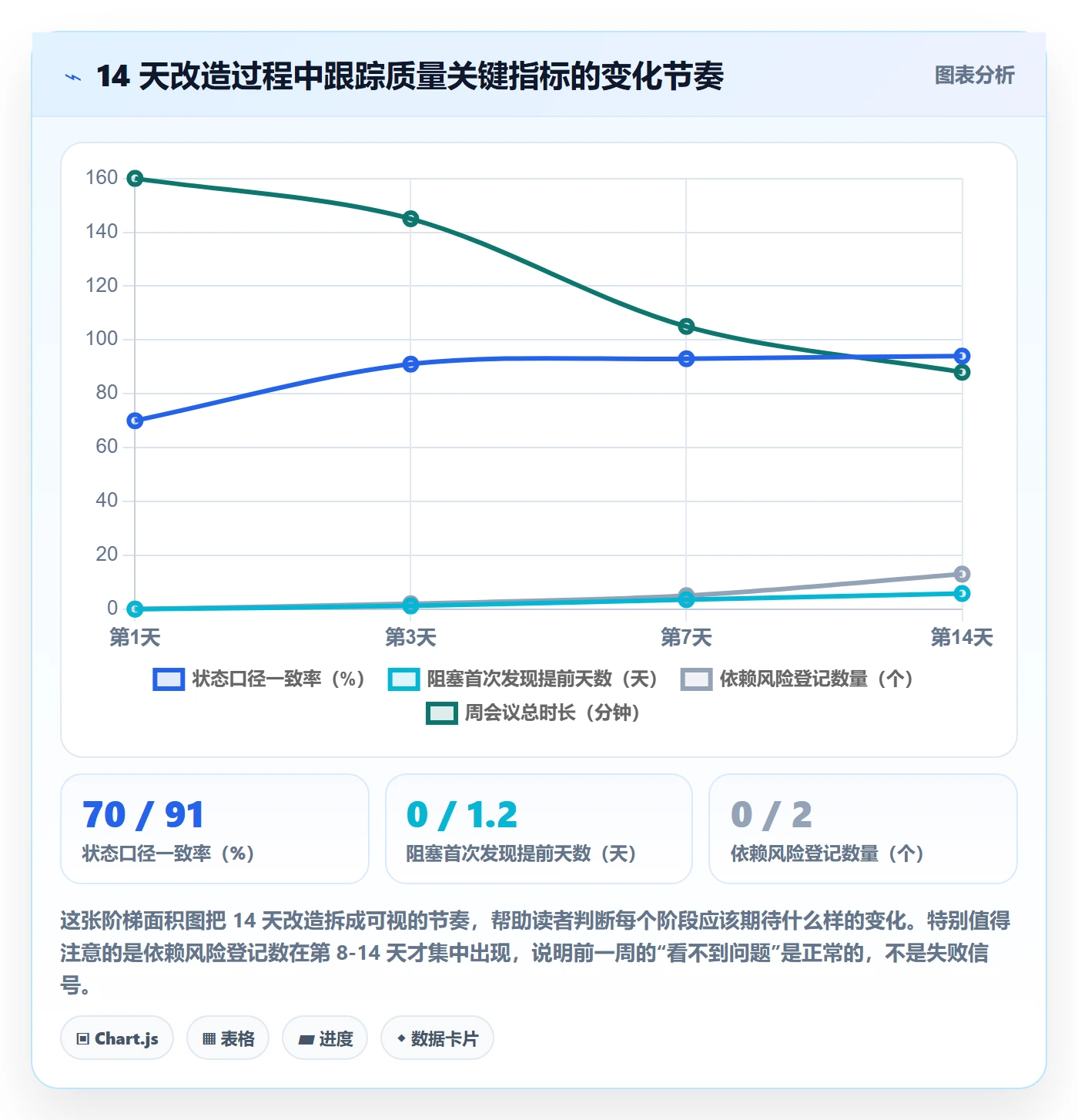

十、14 天落地清单:从今天开始改哪一件

最后给一个带时间刻度和验收信号的两周计划。它假设你手上有一个正在进行的中等规模项目,团队在 10 到 30 人之间。

1. 第 1-3 天:统一口径,选一个试点

  • 第 1 天:把任务状态拆成六个(未开始/开发中/待验证/被阻塞/已完成/已取消),向全员说明每个状态的含义和进入条件;
  • 第 2 天:把试点项目的所有任务补齐六个字段(名称/负责人/状态/下一动作/阻塞项/预计完成时间);
  • 第 3 天:逐条核对状态与负责人理解是否一致,把不一致的记录下来,统计比例作为基线。

验收信号:试点项目的状态不一致率低于 10%。如果第一天核对下来超过 30%,说明口径定义还有歧义,需要先回去改定义。

2. 第 4-7 天:跑通节奏,观察会议变化

  • 第 4-5 天:开始执行日层异步更新,只回答“下一动作”和“有没有阻塞”;
  • 第 6 天:开一次 45 分钟的周层会议,议程只包括优先级变化、依赖变动、需要砍掉的任务;
  • 第 7 天:记录本周会议总时长,与改造前对比。

验收信号:本周会议总时长没有增加,同时至少有两个阻塞在当天被发现。如果会议时间反而变长,检查是不是把日层内容带进了周层。

3. 第 8-14 天:补依赖清单和升级机制

  • 第 8-9 天:梳理试点项目的所有跨团队依赖,建立独立清单,每条补齐六个字段;
  • 第 10 天:确定升级触发条件,写进团队文档;
  • 第 11-12 天:对清单里所有“未开始且剩余时间不足”的依赖做一次风险标记,逐个确认;
  • 第 13-14 天:做一次小复盘,只看四件事,口径改造的效果、会议时长变化、发现的依赖风险数量、升级机制是否被触发过。

验收信号:14 天结束时,你能在不查聊天记录的情况下,五分钟内说清楚当前项目最大的三个风险是什么。

4. 一张“不要做”清单

不要做的事 为什么不要做 替代做法
一次性上全套方法和工具 团队会在学习成本高峰期失去信心,通常在第二个月放弃 先改口径,一个试点项目跑满两个迭代
频繁修改状态定义 历史数据失去可比性,团队会怀疑口径的严肃性 每次修改记录原因,且至少锁定一个迭代不变
只跟踪不解决阻塞 会迅速摧毁团队对跟踪体系的信任 每个阻塞必须有明确负责人和解除时间
把状态字段加到十几个 填写成本超过信息价值,最终变成形式主义 控制在六个字段,按需扩展而非预先设计
用跟踪指标考核个人 指标立刻失真,从诊断工具退化为博弈工具 指标只用于团队级流程复盘

追踪管理方法大全:产品经理进度跟踪效率提升落地清单

十一、取舍:什么情况下你应该少跟踪一点

写到这里,我还想补一个大多数文章不会说的部分:什么时候应该主动降低跟踪强度。

1. 探索性任务,应该少跟踪

如果一个任务的目标是“验证这个技术方案可不可行”,它的产出本身就不可预测。给它设置详细的里程碑和状态,只会让团队花时间编造进度。这类任务我建议的做法是:只设一个检查点和一个时间上限,到点了看结论,中间不跟踪细节。

2. 信任度高的小团队,应该少跟踪

如果团队里每个人都有较强的自我管理能力,且任务之间依赖少,那么高强度的跟踪带来的收益会小于它的成本。这时候把跟踪降到最低限度,让团队把时间用在产出上,反而是更好的选择。

3. 项目进入稳定期后,应该少跟踪

一个项目从 0 到 1 的时候需要密集跟踪,从 1 到 100 进入维护期后,跟踪强度应该逐步下降。很多团队的问题在于跟踪强度只会升不会降,结果维护期还在用攻坚期的节奏,团队自然疲惫。

4. 但有两件事不能省

第一是阻塞登记。无论跟踪多轻,只要有阻塞,就必须有记录、有负责人、有时间。这是最低成本的保障。

第二是依赖的书面化。跨团队依赖一旦存在,无论团队多小,都必须写下来。口头约定在跨团队场景下的失效率,我在前面已经用数据说明过了。

5. 一个判断取舍的简单问题

当你不确定该不该加一个跟踪动作时,问自己:“如果这个动作没有做,最坏的后果是什么?这个后果会在多久之后发生?”如果后果轻微、要很久以后才发生,那就不做。如果后果严重、很快会发生,那就加。

跟踪管理不是一场关于勤奋的竞赛,而是一组关于资源分配的判断。判断得好,少做也能跟得住;判断得差,做再多也只是让报表好看一点。

十二、总结:好的进度跟踪,是让问题早一点被看见

回到开头那个“三个人三个说法”的场景。那次之后我做的第一个改动,不是换工具,而是把任务状态从 5 个改成 6 个,并要求“被阻塞”必须填阻塞对象和时间。这个改动花了我大概两个小时写文档、半小时开会说明。

两周后同一个项目再开对齐会,会议时长从 96 分钟降到了 41 分钟。更重要的变化是:会上第一次有人主动说“我这里可能来不及”,而那是在原定上线日之前 11 天。

这就是我对进度跟踪的全部理解:

  • 它不是让报表好看,而是让问题在还能解决的时候被看见;
  • 它不是方法越多越好,而是在正确的条件下用对一种;
  • 它的成本必须被计入,因为团队的每一分钟都是有限的;
  • 它的第一性问题永远不是工具,而是“完成”和“卡住”到底怎么定义。

如果你今天只打算做一件事,我建议是这个:打开你当前项目的任务列表,把“进行中”拆成“开发中/待验证/被阻塞”,给所有被阻塞的任务补上阻塞对象和时间。这件事不需要新工具,不需要预算,两小时以内能做完。

做完之后,留意接下来两周里,有多少问题是提前被你发现的。如果这个数字从零变成了三,那说明你已经在正确的路上了,剩下的方法、节奏、指标,都是在这条路上逐步加进去的,而不是一开始就堆上去的。

进度跟踪的终极目标,从来不是掌握所有方法,而是让团队在问题还小的时候就知道它存在。

常见问题解答(FAQ)

1. 产品经理怎么统一团队对“进度到哪一步”的口径?

我带着 8 个人的研发小组,同时在推两条业务线。上周周会上我问一个需求什么时候能提测,开发说“差不多了”,测试说“还没见到东西”,我当时就懵了,明明上周五他们自己说完成了 80%。这种同一件事三个人三种说法的局面,你们是怎么解决的?

先别急着上工具,用一张最小字段表把口径钉死。我自己的做法是每个任务只保留六个字段:任务名、负责人、当前状态、下一动作、阻塞项、预计完成时间。关键是状态不能由提交人凭感觉填,要给判定条件,比如“开发中”必须写明下一动作是什么、预计哪天提交;只有代码合并到主干并产出可测包,才能改成“待测试”;

“已完成”要有可验收的产出物,而不是“我这边弄完了”。任何一条任务填不出“下一动作”,就说明它其实没在推进,直接标成阻塞。这张表别超过六个字段,一旦超过十个,团队两周内就会集体不填。落地时先拿一个正在跑的项目试点,不要全组铺开。

2. 小团队到底该用看板、甘特图还是里程碑来跟踪进度?

我们团队 12 个人,之前学大厂搞了一套完整的甘特图排期,结果每周维护排期就花掉我半天,需求一变全得重画,两个月后大家都不看了。后来又换成看板,可一到上线前那种多方配合的节点,又完全看不出谁卡谁。所以我一直在纠结:是不是我一开始就选错了方法?

选方法之前先看四个条件:团队规模、跨团队依赖强度、需求变更频率、交付节奏是否刚性,其中“依赖强度”和“变更频率”最决定答案。如果基本是团队内自己闭环、需求一周能变两三次,就用看板加短会,重点盯在制品别堆太多,排期表只会变成负担;

如果是多方协作、上线节点写死在对外承诺里,就用里程碑加关键路径的思路,只排关键链路上的节点,不要给每个任务都画条。一人同时盯多条业务线,最常见的组合是里程碑对齐加分层汇报:你只看每条线的下一个里程碑和风险,细节交给各线自己维护。

判断选对没选对有个很直接的标准,如果维护这套跟踪方式本身每周要花掉你超过两小时,而它并没有让你更早发现问题,那就是选重了,该减。

3. 进度跟踪到底多久更新一次?日报、周会、迭代复盘都要做吗?

我们组现在是每天日报、每周周会、每个迭代复盘,一个都不落。但说实话我自己都烦了,日报基本是“今天继续开发某功能”,周会就是把日报念一遍,复盘会开完大家该怎样还怎样。我很怀疑这三层是不是根本没必要全做,但又怕砍掉之后老板觉得我不上心。

三层节奏本身没错,错在每层都在解决同一个问题。把它们分开:日层只回答一件事,今天有没有人卡住、需要谁帮忙,所以日报不写进度百分比,只写今天要完成什么和有没有阻塞,站会控制在十五分钟内;周层只处理变化,也就是优先级调整、依赖变动、风险升级,日报里已经写过的内容不再重复;

迭代层才做结果复盘,对的是当初估的和实际差在哪、为什么差,不是对某个人。判断节奏是否合理有个简单信号:如果周会开完,你发现会上说的和日报里写的一模一样,那这个周会就可以砍掉,或者改成只过风险清单。

另外提醒一句,状态更新的频率应该跟迭代节奏匹配,一周一迭代就别要求每天精确到小时的进度,那只会逼出形式主义的填表。

4. 跨团队依赖总是到最后一刻才炸,进度又长期卡在 90%,该怎么办?

我们上线前一周才发现,上游那个接口团队压根没排期,问过去说“以为你们不急”。还有更气人的,有个模块连续三周状态都是 90%,每次问都说快了,最后一天才告诉我技术上走不通。我现在一看到进度表就不敢信,这种情况有没有机制层面的解法?

这两个问题都是机制问题,靠催和强调责任心解决不了。依赖部分建一张清单,每条只写四件事:谁给我、我给谁、约定时间、延期了谁负责升级,并且把“还没开始”当成风险而不是“还没到期”,距离交付还有两周但对方还没排期,这周就该提出来。

升级要写清触发条件,比如依赖方确认延期超过三天,或影响对外承诺节点,触发就往上抛,抛之前准备好三样东西:影响范围、可选方案、你希望对方做什么决定,否则上级也只能说“你们再沟通一下”。至于长期停在最后 10%,通常是因为状态由提交人自己填、又没有任何人检查判定条件。

做法是把“完成”的判定标准前置:这个模块什么条件下算完成,提前写下来,到点由验收方确认,而不是提交方自己宣布。另外给自己留个观察习惯,记录每个任务在“进行中”停留了多久、阻塞项平均几天解除,这两组数字比进度百分比更早暴露问题。

最后一条很重要,这些数据只用来改流程,别拿去考核个人,一旦用来排名,所有人都会学会把状态填得好看。

核心关键词

读者评论

曹
曹书瑶

作为产品经理,最有共鸣的是“90%卡三周”。我以前也把百分比当进度,结果最后10%往往最长。文章说剩余工作量绝对值才是进度,这点很实用。还有让更新能判断是否需要行动,而不是只写今天继续开发。我们团队准备先把完成口径统一,再调跟踪频率。

胡
胡云舟

从研发视角看,跟踪强度必须和风险匹配这条很客观。我们小团队之前学大厂搞每日站会加日报,两周就流于形式,大家花时间填状态而不是解决问题。关键任务日更、非关键任务周更可能更适合。工具不是重点,能把卡点和依赖写清楚才有用。

王
王书瑶

做测试的,对同一个任务三种状态太有感触。系统里标已完成,测试看是待验证,产品看还缺字段。文章提出状态字段要区分卡在等待决策和卡在等人,这个建议很落地。否则进度汇报听起来都有理,但拼不出可信事实。统一验收标准应该前置。

程
程静怡

项目协调岗,跨团队依赖那段说到痛处。口头提过一句“到时候说”等于没发生,必须24小时内转成带负责人和时间的书面记录。我们项目延期多数不是依赖方不配合,而是依赖关系没被登记。漏斗图里只有19%可直接交付,很扎心但真实。

贺
贺梦琪

小团队负责人,最认同别沉迷方法大全。看板、甘特图、燃尽图都知道一点反而没跑透,团队一直处在过渡期。先把一种方法用满3个迭代,再补依赖清单和统一口径。跟踪成本占每周三十人时,确实要先看项目失败代价再决定加不加码。

文章包含AI辅助创作:追踪管理方法大全:产品经理进度跟踪效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/470736

赞 (0)
飞飞飞飞
更新记录实操方法:产品经理提升进度跟踪效率的风险控制方法与模板
上一篇 35分钟前
每日进展最佳实践:产品经理进度跟踪风险控制,常见问题
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
