上周三,我在一个 14 人规模的交付项目上做月度复盘。项目经理把过去六周的周报摆在我面前,每一份都写得很工整:本周完成 18 项、下周计划 20 项、风险 2 条、整体进度"略有滞后"。我问他三个问题,本周末关键路径上还剩几天浮动时间?六周累计偏差折算成多少个人天?按当前速度,哪个里程碑会在第几周变成红色?他一个都答不上来。
这不是他不勤奋。他每周花三个小时整理数据、排版、发群。问题在于,他做的是状态描述,不是数据分析。状态描述回答"发生了什么",数据分析回答"这样下去会怎样、我现在该动什么"。这两件事在周进展里的价值差了一个数量级。
这篇文章讲的是一套我自己在十几个项目上反复调过的周进展方法:用 6 个指标、3 层口径、1 套阈值规则,把周四的周报从流水账变成进度预警,并附上可以直接复制的表格字段和填写规则。我会讲清楚每个指标怎么算、阈值怎么定、什么情况下该砍掉哪些指标,以及不同团队规模下这套东西应该简化到什么程度。
一、先说结论:周进展的本质是一条数据流水线
先把我的核心判断放在前面,后面所有内容都是这三条结论的展开和论证。
1. 周进展的核心产出不是"干了什么",而是"还能不能到"
我见过太多周报把 80% 的篇幅用在罗列完成项上。但对管理层来说,"本周完成 18 项"这个数字本身没有决策价值,因为它不带参照系。真正有决策价值的是三个问题:本周实际完成对计划完成的偏差是多少、这个偏差是否吃掉了关键路径的浮动时间、按当前速度剩余里程碑的达成概率是多少。
换句话说,周进展要输出的不是一张完成清单,而是一份趋势判断。完成清单是过程,趋势判断才是产品。
2. 提升效率的关键不是换工具,而是砍指标
很多团队跟踪效率低,第一反应是"我们的表格太落后了,换个项目管理工具吧"。我从 Excel 换到在线表格、再换到专业项目管理平台,也见过团队从 Excel 换到更贵的系统,结果周进展的产出质量没有任何变化。原因很简单:工具解决的是数据采集和呈现,不解决口径和阈值。
一个只有 3 个指标但每个指标都有明确口径、阈值和触发动作的团队,跟踪效率远高于一个有 20 个指标但没人知道指标异常后该干什么的团队。我自己做过一次对照:把一个 12 人项目组的周跟踪指标从 17 个砍到 6 个,周会时长从 90 分钟降到 45 分钟,而问题被首次发现的时间从平均滞后 9 天缩短到 4 天。
3. 节奏比精度更重要
这是我踩过最深的坑。有一段时间我追求周报数据的"完全准确",要求所有任务状态必须在周五下班前更新完毕,工时数据要精确到 0.5 小时。结果是:周五晚上所有人都在补状态,周一才拿到报表,等我看完发现问题,已经是周二了,一份迟到的精确报表,价值不如一份及时的粗糙快照。
后来我把节奏改成:周三下午做一次 15 分钟的快照(只看状态和阻塞,不管工时),周五做正式汇总(补充偏差和归因)。周三那次快照的准确率大概只有 85%,但它把问题发现的时间提前了整整 2 到 3 天。

4. 这套方法的适用边界
需要说明清楚:下面这套方法面向的是有明确交付物、有里程碑、周期在 4 周到 12 个月之间的项目,典型如企业软件交付、系统集成、产品版本迭代、内部系统建设。
它不太适用于三类场景:一是持续性运维(没有终点,里程碑定义困难);二是探索型预研(范围和目标本身在变,基线不稳定);三是周期短于两周的冲刺型任务(用每日站会就够了,做周跟踪属于过度管理)。硬套会产生大量无效字段。
二、背景:为什么大多数周进展最后变成了填表
在讲方法之前,我想先把"无效周进展"是怎么形成的说清楚。因为如果不理解失效机制,照搬模板只会得到另一个更精致的空壳。
1. 我观察到的三种周会模式
第一种是播报式。每个人轮流念自己的任务状态,项目经理记录,会议结束。这种周会的信息流向是单向的,从执行者到管理者。管理者拿到了数据,但执行者没有获得任何新信息,所以他们的参与动机只剩下"别被点名"。
第二种是追责式。一旦某项任务延期,会议重点立刻转向"为什么没做完""谁的责任"。这种模式最致命的后果是数据会主动变好看。第二周开始,你会发现所有人的任务状态都变成"进行中 70%",因为没人敢写"延期"。你拿到的是被污染的数据。
第三种是决策式。会议前所有人已经看过数字,会议只讨论三件事:偏差超阈值的项怎么处理、阻塞项谁去解、下周承诺是否要调整。这种周会通常 30 到 45 分钟结束,但会产出 3 到 5 条带有责任人和截止时间的决议。
我做过一个粗略统计:在我参与过的项目里,能稳定产出决策事项的周会不到三成。剩下的七成,本质上是一场为了留下记录而开的会。
2. 失效的三个信号
如果你想知道自己团队的周进展是否已经失效,看这三个信号就够了。
- 信号一:完成率长期在 90% 到 100% 之间波动。真实的项目执行不可能这么稳定。持续维持在高位的完成率,通常意味着计划被反向调整过,先看这周能做完什么,再倒推写计划。
- 信号二:风险栏长期是"暂无"或永远是那两条老风险。一个跑了 6 周以上的项目,如果风险清单没有新增也没有关闭,说明风险识别环节已经变成形式。
- 信号三:周报里的"下周计划"和上周的"下周计划"重复率超过 50%。这说明任务在持续顺延,但没有人把这个顺延当成偏差来处理。
3. 最大的敌人其实是采集成本
我后来想明白一件事:周进展失效的根本原因,往往不是方法不对,而是采集成本超过了填报人的心理阈值。
一个字段如果需要填报人额外查三个地方才能填上,它的填报质量就会急剧下降。我做过一次统计,在一个 12 人项目里,周跟踪表有 14 个字段,其中"实际工时""剩余工时""完成百分比"三个字段的填写完整率只有 62%,而"任务名称""负责人""状态"三个字段的完整率是 100%。原因是前三个字段需要翻记录、估时间,后三个字段是执行者脑子里现成的。
这给了一个非常明确的判断原则:优先使用执行者"不用查就能填"的字段,把需要推导的字段交给项目经理在汇总环节计算。比如"完成百分比"不要让人填,而是让执行者只填"状态 + 预计完成日期",百分比由系统或项目经理根据状态和剩余任务量推算。

三、拆解:周进展中最常见的五个误区
下面这五个误区,我在自己的项目里全部踩过至少一次,也几乎在每一个我接手复盘的项目里都能看到其中两到三个。
1. 唯完成率论
"本周计划 20 项,实际完成 20 项,完成率 100%。"这句话在周报里出现的时候,多数人会觉得安心。但它可能同时隐藏了三种情况。
第一种情况:这 20 项里没有一项在关键路径上,关键路径上的那 3 项已经延期 4 天了。完成率 100% 但项目在恶化。
第二种情况:这 20 项是上周顺延下来的简单任务,本周新增的高难度任务一项没动。完成率 100% 但难度在累积。
第三种情况:本周计划被临时调低过,原本的 26 项被砍成了 20 项。完成率 100% 但基线被移动了。
所以完成率必须和关键路径浮动时间、计划基线是否变更一起看。单独看完成率,它的信息量接近于零。
2. 把周报当成进度跟踪
周报是一个产物,进度跟踪是一个过程。很多团队的问题是把所有跟踪动作都压缩到周五下午写周报的那两个小时里,导致跟踪变成了一次性的、事后性的统计。
真正的跟踪在周中就发生了:周三发现某个依赖方没按承诺交付接口,当天就要升级;周四发现某位成员的任务拆分过粗,导致无法判断真实进展,当天就要重新拆分。这些动作如果都推到周五,你损失的是 2 到 3 天的纠偏窗口。
3. 指标越多越安心
我见过一个项目组的周跟踪表有 23 个字段,涵盖了燃尽、速度、缺陷密度、代码覆盖率、需求变更率、人均产出等。看起来很专业。但实际情况是:其中 15 个字段的数据只在写周报时才被想起来,写完就没人看了。
指标的价值不在数量,而在于每一个指标是否绑定了明确的触发动作。如果一个指标超阈值之后没有人知道该干什么,它就是一个装饰。我的判断标准很简单:任何指标如果连续 4 周没有触发过任何动作,就该从表里删掉。
4. 只记录不决策
这是最隐蔽的一个。数据提供了,偏差也记录了,甚至根因也分析了,但会议结束时没有形成任何带责任人和截止时间的动作。下一周,同一个偏差继续出现在报表上。
我给自己定过一条硬规矩:任何红色项必须在 24 小时内产出一条动作项,动作项必须包含责任人、截止时间、验证方式三个要素。缺任何一个要素,这条动作就不算成立。这条规矩执行之后,我们项目上"连续三周出现的同一个问题"从平均 2.1 个降到 0.3 个。
5. 所有项目套同一套模板
一个 8 周的软件交付项目和一个 18 个月的基础设施建设项目,进度跟踪的颗粒度不可能一样。前者需要按天跟踪关键路径,后者按月跟踪里程碑就够了。硬套同一套模板的结果是:小项目被过度管理,大项目被管理不足。
后面第九章我会给出按团队规模和项目周期分档的配置建议。

四、专业判断逻辑:四个维度、六个指标、三层口径
这一章是整套方法的核心。我会给出每个指标的定义、计算公式、阈值建议和触发动作,你可以直接拿去改。
1. 四个维度:先确定看什么,再决定怎么算
我把项目健康度拆成四个维度,每个维度只保留 1 到 2 个指标。
- 进度维度:回答"我们比计划快还是慢"。核心指标是进度绩效指数和里程碑偏差天数。
- 流动性维度:回答"任务能不能顺畅流动"。核心指标是阻塞项数量和阻塞持续时长。
- 质量维度:回答"做完的东西能不能用"。核心指标是返工率。
- 风险维度:回答"未来可能出什么事"。核心指标是风险暴露度。
这四个维度各回答一个独立问题,互相不可替代。这也是我坚持不再增加第五个维度的原因,多一个维度就多一组要维护的数据,而边际决策价值急剧下降。
2. 六个核心指标及其口径
下面六个指标是我最终保留下来的一组。它们在 12 人以上、周期超过 6 周的项目上都能跑通,且人工维护成本可以控制在每周 3 人时以内。
(1)进度绩效指数 SPI
定义:已完成工作的计划价值与实际消耗时间的比值,简化算法为 SPI = 本周实际完成任务量 ÷ 本周计划完成任务量(按人天加权,不按条数)。
为什么要按人天加权而不是按条数?因为 10 个 0.5 人天的小任务和 1 个 5 人天的核心任务,在条数上是 10:1,在价值上可能刚好相反。按条数算完成率,会让团队倾向于做简单任务。
(2)里程碑偏差天数
定义:实际或预测的里程碑完成日期 − 基线完成日期。注意这里用的是"预测"完成日期,不是等里程碑真的延期了才算。预测的基础是关键路径上剩余任务量除以团队近期实际速率。
(3)关键路径浮动时间剩余率
定义:当前关键路径剩余浮动时间 ÷ 项目初始总浮动时间。这是我认为最有预警价值的单个指标。浮动时间就是项目吸收意外的能力,它消耗得越快,项目越脆弱。
(4)阻塞项数量与阻塞时长
定义:状态为"阻塞"的任务数量,以及每个阻塞项已持续的日历天数。建议同时看两个值,因为 1 个持续 10 天的阻塞和 5 个当天新增的阻塞,处理方式完全不同。
(5)返工率
定义:本周因质量不达标而重新打开或重做的任务人天 ÷ 本周总完成人天。这个指标的意义在于,它能揭示"表面进度正常但质量欠账"的情况。
(6)风险暴露度
定义:Σ(风险发生概率 × 影响人天)。这个值本身不需要精确,它的价值在于趋势,如果连续三周上升,说明风险在累积。
3. 三层口径:任务级、里程碑级、项目级
很多团队的跟踪之所以混乱,是因为把三个不同层级的数据混在一张表里。我建议明确分层。
| 层级 | 更新频率 | 责任人 | 核心字段 | 服务对象 |
|---|---|---|---|---|
| 任务级 | 每日或每次状态变更时 | 任务执行者 | 状态、预计完成日期、阻塞标记、阻塞原因 | 项目经理判断实时进展 |
| 里程碑级 | 每周一次 | 项目经理 | 基线日期、预测日期、偏差天数、浮动时间剩余 | 项目组与管理层对齐节奏 |
| 项目级 | 每两周一次 | 项目经理 + PMO | SPI 趋势、返工率、风险暴露度、总体健康度 | 资源调配与升级决策 |
关键原则是:执行者只对任务级数据负责,里程碑级和项目级数据由项目经理计算,不要让执行者填。这能砍掉一大半的填报负担,也能避免同一份数据被不同人用不同口径重复计算。
4. 绿黄红阈值怎么定:可以量化的判断规则
阈值不能凭感觉定。我一般用下面这组起始值,然后在运行 4 周后根据项目实际波动情况微调。
| 指标 | 绿色(正常) | 黄色(关注) | 红色(升级) | 触发动作 |
|---|---|---|---|---|
| SPI | ≥ 0.95 | 0.85 ~ 0.95 | < 0.85 | 黄色:周会分析根因;红色:24 小时内提交纠偏方案 |
| 里程碑偏差天数 | ≤ 2 天 | 3 ~ 5 天 | > 5 天 | 黄色:评估是否调整范围;红色:升级至项目发起人 |
| 关键路径浮动时间剩余率 | ≥ 30% | 15% ~ 30% | < 15% | 黄色:冻结非关键需求;红色:启动范围裁剪评审 |
| 阻塞项数量 | 0 ~ 1 个 | 2 ~ 3 个 | ≥ 4 个或单个持续 > 5 天 | 黄色:指定专人当周解决;红色:升级至管理层协调资源 |
| 返工率 | ≤ 5% | 5% ~ 12% | > 12% | 黄色:加强评审;红色:暂停新功能开发,集中做质量收敛 |
| 风险暴露度趋势 | 下降或持平 | 连续 2 周上升 | 连续 3 周上升 | 黄色:重新做一次风险识别;红色:召开专项风险评审会 |
要注意的是,阈值的作用不是自动报警,而是把"要不要处理"这个判断从主观变成客观。以前周会上讨论某项延期要不要升级,能争论 20 分钟;有了阈值,超过就是超过,直接进升级流程,省下来的时间用来讨论怎么解决。

五、一周六步闭环:从周一到周五具体做什么
这一章讲的是把上面那套指标落到一周的节奏里。我把它做成六步,每一步都有明确的输入、输出和责任人。这套节奏我在 8 到 20 人的项目上跑过,对 30 人以上的多团队项目需要做适当合并。
1. 周一基线:确认本周承诺与关键里程碑
周一的动作不是分配任务,而是确认承诺。承诺的意思是:本周结束时,哪些任务会处于"已完成"状态。这里的关键是必须量化到人天,而不是列一串任务名。
我要求每个模块负责人周一给出的不是一个任务列表,而是一个数字:本周可承诺完成 X 人天的工作量。然后在关键路径上标记出本周必须完成的 1 到 2 个节点。
为什么强调承诺而不是分配?因为当你说"你负责这 5 个任务"时,责任人处于被动位置;当你说"你本周承诺完成 6 人天"时,主动权在责任人手上,他对这个数字有心理契约。这个微小的语义差异,会直接影响周五数据的真实性。
2. 周三快照:只做 15 分钟,只看三个字段
周三下午,我在项目群里做一次快照,只问三个问题:
- 有没有新增的阻塞项?(有就说出被谁阻塞、卡了几天)
- 有没有任务的状态和周一预期的状态不一致?(比如周一预计周三能完成,现在还没完成)
- 有没有新增的外部依赖或需求变更?
这次快照不问工时、不问百分比、不做任何分析。它的唯一目的是把问题发现的时间从周五提前到周三。我统计过,仅靠这一步,问题平均发现时间就提前了 2.4 天。
3. 周五汇总:对比计划与实际,计算偏差
周五汇总时,项目经理要做的第一件事不是收集数据,而是先把基线调出来。因为如果基线在周中被改过而你没有记录,你的偏差计算就是错的。
汇总的核心动作只有一个:把本周的承诺人天和实际完成人天做对比,算出 SPI。然后根据关键路径上剩余任务的规模和团队近期速率,推算里程碑的预测完成日期,算出偏差天数。
这里有个容易被忽略的细节:速率要取近三周的移动平均,不要取本周单值。单周速率受请假、会议、临时插入任务的影响太大,用单值推算会得出非常离谱的预测。
4. 偏差归因:先分类,再深挖
发现偏差之后,不要急着问"为什么"。我习惯先做一个快速分类,把偏差归到四个格子里的一个。
- 需求侧偏差:范围变了、验收标准变了、优先级变了。
- 资源侧偏差:人力不足、关键人员缺位、技能不匹配。
- 技术侧偏差:方案返工、技术难点超出预期、环境问题。
- 依赖侧偏差:外部接口延迟、第三方交付延期、上游数据不到位。
分类的价值在于不同格子对应完全不同的解法。需求侧偏差用范围管理和变更控制解决,加大人力没用;资源侧偏差可以用加人或调序解决;技术侧偏差往往需要引入外部专家或调整方案;依赖侧偏差则必须靠升级协调或提前设置缓冲。
我见过太多团队在需求侧偏差上砸人力,结果越砸越乱。
5. 预警分级:按阈值自动定级,不靠讨论
有了第四章的阈值表,这一步就可以做到机械化:把六个指标的实际值填进去,取最高等级作为本周的项目健康度。
这里有个我坚持的设计:项目整体健康度取六个指标中的最差等级,而不是平均值。原因是进度、质量、流动性、风险这四个维度是短板效应,质量已经红色但进度正常,项目依然是危险的。平均值会掩盖这种结构性风险。
6. 下周动作:责任人 + 截止时间 + 验证方式
周会的最后一个环节,也是唯一必须产出结果的环节。每一条针对黄红项的动作,都必须包含三个要素。
责任人要具体到个人,不能是"研发团队"或"项目组"。截止时间要具体到日期,不能是"下周尽快"。验证方式要明确到可观测的状态,比如"接口联调通过并输出测试报告",而不是"解决接口问题"。
我给自己定的规则是:一次周会如果没有产出至少 2 条满足三要素的动作项,这场会就是无效的,需要在下次周会上复盘会议本身。

六、可复制的模板:四张表加一页纸
下面是我实际在用的模板结构。我不建议你原样照搬所有字段,而是按第九章的规模建议做删减。字段给出来是为了让你知道每个字段为什么存在、删掉会失去什么。
1. 周进展总览表
这是给管理层看的一页,通常只有一行数据。字段定义如下:
周次, 本周承诺人天, 实际完成人天, SPI, 里程碑偏差天数,
关键路径浮动剩余率, 阻塞项数, 最长阻塞天数, 返工率,
风险暴露度, 本周健康度, 上周健康度, 趋势
填写规则有三条:本周承诺人天必须在周一锁定,周中变更需在备注中记录变更原因;健康度取六指标最差等级;趋势字段只允许填"改善""持平""恶化"三个值,不允许自由描述。
2. 任务级跟踪表
这张表是数据源头,由执行者维护。字段要尽可能少。
任务ID, 任务名称, 负责人, 所属里程碑, 是否关键路径,
计划人天, 状态, 预计完成日期, 是否阻塞, 阻塞原因, 最后更新日期
填写规则:状态只允许五个枚举值,未开始、进行中、待验收、已完成、阻塞。出现"基本完成""差不多"这类表述,一律打回重填。是否阻塞为"是"时,阻塞原因必填,且必须写清楚"被谁阻塞"或"被什么阻塞",不允许写"资源问题"这类模糊表述。
3. 风险与阻塞清单
这张表独立于任务表,因为它服务于不同的决策节奏。
编号, 类型(风险/阻塞), 描述, 发生概率, 影响人天,
暴露度, 责任人, 应对措施, 发现日期, 预计关闭日期, 当前状态
填写规则:风险和阻塞必须分开标注。阻塞是已经发生并正在造成损失的事,风险是可能发生的事。两者的处理节奏完全不同,阻塞要在本周内解决,风险可以按优先级排期。
4. 里程碑趋势表
这张表用来记录每个里程碑的预测完成日期随时间的变化。它的价值在于展示趋势而不是展示状态。
里程碑名称, 基线日期, W1预测日期, W2预测日期, W3预测日期,
W4预测日期, 当前偏差天数, 偏差变化趋势
如果某个里程碑的预测日期连续三周都在往后推,即使每次只推 1 天,也必须升级处理。因为稳定的小幅顺延,比一次大幅延期更危险,它说明项目失去了纠偏能力。
5. 周会一页纸
这是周会上唯一需要投屏的内容,结构固定为四块:
- 结论区:本周健康度、上周健康度、趋势。
- 偏差区:只列黄红项,每条包含指标名、实际值、阈值、偏差根因分类。
- 决策区:待决策事项,每条写明"需要谁在什么时候做什么决定"。
- 行动区:上周动作项的闭环情况 + 本周新增动作项。
我特别强调"决策区"这一块。很多周会开完,大家知道了问题,但没有人有权做决定,于是问题被带到下一次周会。把决策事项显式列出来,能逼迫有权限的人在会上当场拍板。

七、案例:从"感觉延期"到提前两周预警

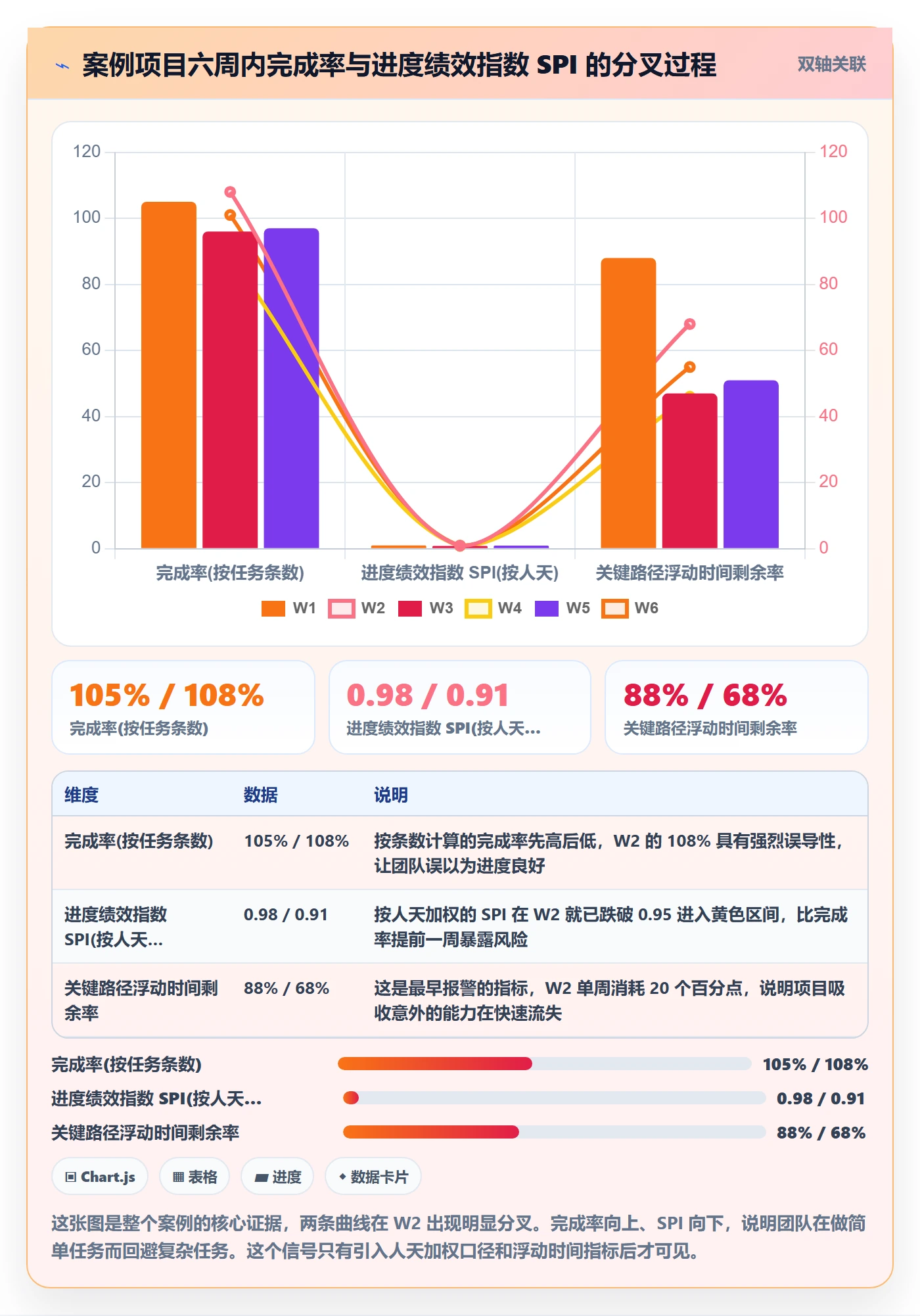

下面这个案例来自我参与复盘的一个企业级系统交付项目,团队 12 人,原计划 8 周,后调整为 9 周完成。数据做了脱敏处理,数值为模拟还原,用于说明方法的应用过程。
1. 初始状态与数据表现
项目前两周一切看似正常。周报显示完成率分别是 105% 和 108%,团队成员状态良好,风险清单上只有两条一直挂着的老风险。项目经理的判断是"略有滞后,但可控"。
问题在于,这个判断完全基于完成率。如果用六指标框架回看这两周,会发现两个指标已经开始报警。
| 周次 | 完成率 | SPI(按人天) | 里程碑偏差 | 浮动剩余率 | 阻塞项 | 健康度 |
|---|---|---|---|---|---|---|
| W1 | 105% | 0.98 | 0 天 | 88% | 1 | 绿 |
| W2 | 108% | 0.91 | 2 天 | 68% | 2 | 黄 |
| W3 | 96% | 0.84 | 5 天 | 47% | 4 | 红 |
| W4 | 88% | 0.86 | 4 天 | 46% | 3 | 黄 |
| W5 | 97% | 0.94 | 3 天 | 51% | 2 | 黄 |
| W6 | 101% | 0.97 | 2 天 | 55% | 1 | 绿 |
注意 W2 这一行:完成率是 108%,看起来很漂亮。但 SPI 已经掉到 0.91,说明本周完成的任务大多是人天很小的小任务,真正消耗资源的复杂任务没有推进。同时浮动剩余率从 88% 骤降到 68%,消耗了 20 个百分点。
这就是完成率和 SPI 分叉的典型场景。如果只看完成率,W2 是"超额完成";如果看 SPI 和浮动时间,W2 已经被判定为黄色。
2. 第三周:红色是怎么来的

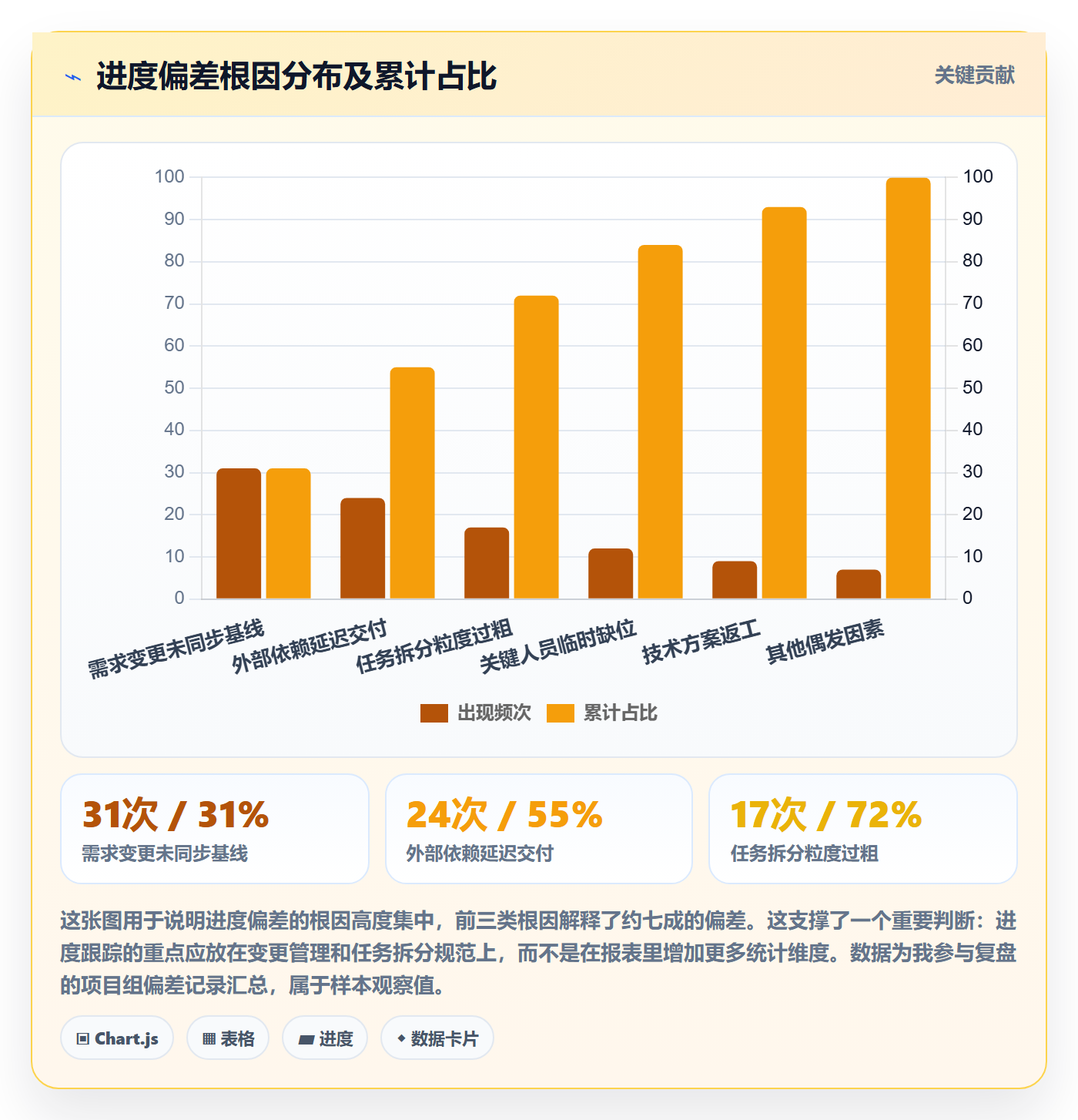

W3 出现红色,三个指标同时越线。项目经理做了根因分类,结果很清楚:
- 68% 的偏差来自需求侧,甲方在 W2 中临时增加了一个报表模块,团队没有走变更流程,直接接下来了。
- 22% 来自任务拆分粒度过粗,有三个任务是按"模块"拆分的,每个预估 8 到 12 人天,执行者填的状态一直是"进行中",实际已经卡住一周但无法被观测到。
- 10% 来自依赖侧,上游数据接口延期交付 3 天。
诊断很清楚:这不是执行不力,是变更管理缺位 + 任务拆分规范缺位。
3. 第四周:采取的四个动作
- 补做变更流程。把新增的报表模块正式登记为变更,重新评估影响,并与甲方确认可延期交付或裁剪原范围中的一个低优先级模块。这个动作把需求侧的不确定性显性化了。
- 强制任务拆分。任何预估超过 3 人天的任务必须拆成子任务,每个子任务不超过 3 人天。执行者只对子任务负责任。这一步让进度从不可观测变成可观测。
- 设置依赖缓冲。对所有外部依赖项,在计划中统一前移 3 天作为缓冲,而不是等对方承诺的日期。
- 锁定范围。W4 到 W6 冻结新需求,所有新需求进入待评估队列,不进本期。
4. 第五到第六周:恢复过程与复盘
W4 健康度回到黄色,SPI 从 0.84 回升到 0.86。这里有个值得注意的细节:SPI 回升是缓慢的,浮动剩余率也不会自动恢复。因为浮动时间一旦被消耗,通常不会自己长回来,除非你裁剪范围或延期。
这个项目最终用了 9 周完成,比原计划的 8 周多了一周。但从 W3 的红色警报,到最终只延期一周,中间争取到了大约两周的干预时间。项目经理的原话是:如果等到 W5、W6 靠"感觉"发现问题,延期可能会是三周以上。
复盘时我统计了这套方法在这个项目上的实际成本:项目经理每周投入约 2.5 小时做数据汇总和图表整理,执行者每人每周投入约 10 分钟更新任务状态。总成本约每周 4.5 人时,换回的是两周的预警提前量。

八、工具怎么选:Excel、在线表格还是专业项目管理平台
工具不是这套方法的重点,但它确实影响采集成本和自动化程度。我用过从纯 Excel 到专业平台的各种组合,下面是我的判断依据和取舍逻辑。
1. 判断的三个标准
标准一:执行者的填报成本。这是最重要的一条。如果执行者更新一个任务状态需要点开三层菜单、填五个字段,他一定会在周五统一补填,实时性就没了。
标准二:项目经理的汇总成本。如果每周汇总指标需要手工复制粘贴、用透视表计算两小时,这件事坚持不过两个月。
标准三:历史数据的可回溯性。周进展的核心价值在于趋势判断,如果历史数据被覆盖或修改后无法追溯,趋势就失去了意义。
2. 三种方案的对比
| 方案 | 执行者填报成本 | 项目经理汇总成本 | 历史可回溯性 | 适用规模 |
|---|---|---|---|---|
| Excel 本地文件 | 低(但版本混乱) | 高(每周 2~3 小时) | 差(版本覆盖、无变更记录) | 5 人以下、周期 4 周以内 |
| 在线协作文档/表格 | 中(实时同步,但缺少强制校验) | 中(公式自动化,约 1 小时) | 中(有版本历史,但结构易被改乱) | 5~30 人、单一项目 |
| 专业项目管理平台 | 低(状态变更与工作流绑定) | 低(看板与报表自动生成) | 好(操作日志完整,指标可追溯) | 30 人以上或多项目并行 |
3. 专业化平台带来的实际差异
在 30 人以上、或者同时跑多个项目的组织里,我倾向于使用专业项目管理平台。原因不是功能多,而是它能把指标计算从"人算"变成"系统算",SPI、浮动时间、阻塞时长这些需要持续计算的指标,一旦交给系统,项目经理每周的汇总时间可以从 2 到 3 小时压缩到 20 分钟以内。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在这种规模下有几个点是我实际感受到价值的。
第一是状态流转与工作流绑定。任务状态不是自由填写的,而是按预设流程流转,这从机制上消除了"基本完成""差不多"这类无法统计的表述,也让状态变更时间戳自动留痕,阻塞时长的计算是精确的而不是靠回忆。
第二是支持私有化部署。对金融、政企、制造业这类有数据合规要求的客户,周进展里的任务拆分、里程碑计划、人员安排本身就属于敏感信息,私有化部署能把数据留在自己的环境里,这也是很多中大型组织选型时的硬性门槛。
第三是支持 Jira 平滑迁移。我参与过几次从 Jira 迁移的过程,最怕的不是数据搬不过去,而是字段映射和自定义工作流断裂,导致历史数据的趋势断了。如果迁移过程能保留原有字段语义和工作流,那么迁移前后 SPI 和浮动时间这些指标就是连续可比的,趋势分析不会出现断点。对做国产替代选型的团队来说,迁移成本能不能控住,往往比功能清单更关键。
但我必须说清楚边界:如果团队只有 6 个人、只跑一个项目、周期不超过 8 周,用专业平台是浪费。在一张在线表格里把六个指标和阈值定清楚,效果未必比平台差,而且上手成本更低。工具的价值只在规模超过临界点之后才显现。
4. 无论用什么工具,这三件事必须手工确认
- 周一承诺的人天数字。这是人对人的承诺,系统算不出来。
- 阈值越线后的根因分类。分类需要理解上下文,系统只能提示异常,不能告诉你这是需求侧还是技术侧问题。
- 行动项的责任人确认。谁做、什么时候做完,必须当事人当场确认,不能系统分配。

九、不同情况下的行动建议
这套方法不能整套照搬。下面按团队规模和项目特征给出分档建议,你可以直接对号入座。
1. 5 人以下小团队:只保留三个指标
这个规模下,人少沟通快,大部分问题在聊天里就解决了。硬上六个指标只会增加负担。
建议保留:里程碑偏差天数、阻塞项数量、关键路径浮动时间剩余率。这三项加起来,每周维护时间可以控制在 30 分钟以内。
周节奏也可以简化:周一确认承诺,周五做一次 20 分钟的偏差回顾,跳过周三快照。但要注意,小团队最容易出现的问题是"觉得沟通足够所以不记录",一旦出现人员变动或项目交接,历史信息就断了。所以哪怕只保留三个指标,也一定要每周落一次记录。
2. 6 到 30 人团队:上完整六指标,用在线表格承载
这是这套方法发挥最佳效果的区间。人数足够多以至于口头同步失效,但还没多到需要专业化平台的程度。
建议配置:六个指标全上,周三快照 + 周五汇总的双节奏,用在线协作文档承载四张表。重点是建立周节奏并坚持至少 6 周,让团队形成肌肉记忆。
这个区间里最常见的问题是"周三快照坚持不下来"。我的应对办法是把它变成一个固定日历事件,并且明确规定周三快照只花 15 分钟,任何人不得在快照环节展开讨论。展开讨论是快照机制最大的杀手。
3. 30 人以上或多项目并行:拆分指标层级 + 上平台
这个规模下,单个项目的六指标跟踪会变成信息过载。我的做法是分层:项目级保留完整六指标,向上汇报时只呈现三个,里程碑偏差天数、浮动时间剩余率、总体健康度。
多项目并行时,还需要增加一个跨项目视角的指标:关键资源冲突数,即同一时间被两个以上项目需要的关键人员数量。这个指标在单项目视角下看不出来,但它是多项目环境里最主要的进度杀手。
工具层面,这个规模建议上专业项目管理平台,把指标计算自动化。同时要设立一个明确的角色,通常是 PMO 或项目管理专员,负责跨项目的口径统一。口径不统一是大型组织里最隐蔽的效率损失:两个项目组对"完成"的定义不一样,汇总出来的数字就没有意义。

十、不同情况下的取舍
前面讲的基本都是"应该怎么做"。这一章讲的是当资源有限、时间有限、团队配合度有限时,该放弃什么。我认为这一章比方法本身更重要,因为现实中你不可能什么都做到。
1. 精确度 vs 维护成本
这是最核心的一组取舍。当维护成本超过某个阈值,数据质量会断崖式下跌,不是缓慢下降,而是断崖。因为一旦执行者觉得"填这个太麻烦了",他就会开始应付,而应付的数据比没有数据更危险,因为它会误导决策。
我的取舍原则是:宁可要 85% 准确率但每周都能稳定拿到的数据,不要 98% 准确率但两周就没人填的数据。具体操作上,把需要推导的字段全部砍掉,只保留执行者"不用查就能填"的字段。
2. 实时性 vs 节奏感
理论上,任务状态应该是实时更新的。但现实中,要求实时更新会带来两个问题:一是执行者频繁切换上下文,二是状态数据的波动会制造大量噪声。
我的取舍是:任务状态实时更新,但指标计算和解读按周节奏进行。也就是说,数据是流动的,但判断是有节奏的。周三和周五是两个固定的判断节点,其他时间看到异常不必立即行动,记录下来带到节点上一起看。
这里有个例外:关键路径上的阻塞项必须实时升级,不能等到周三。判断标准是"这个阻塞是否会导致本周的关键路径节点无法完成",如果是,当天就升级。
3. 标准化 vs 项目差异性
标准化能降低学习成本和汇总成本,但会牺牲对特定项目的适配性。我的取舍原则是按层级区分:字段定义和阈值规则必须标准化,指标组合和跟踪颗粒度允许按项目调整。
比如"SPI"的计算口径在所有项目里必须一致,否则跨项目对比没有意义;但一个 8 周的软件项目可以按天跟踪关键路径,一个 18 个月的建设项目按周跟踪里程碑就够了,这不需要统一。
4. 自动化 vs 可控性
自动化能大幅降低维护成本,但会带来一个隐蔽的问题:当指标由系统自动计算时,团队会逐渐失去对指标含义的理解。我见过一些团队,SPI 是系统算的,但他们说不清为什么这周是 0.87,也不知道该从哪个方向去改善。
我的做法是:前 6 周手工计算,之后再考虑自动化。手工计算的这 6 周,目的不是产出准确的数字,而是让项目经理和核心成员真正理解每个指标是怎么来的、受什么因素影响。理解之后再用系统算,才能在数字异常时做出正确判断。
5. 跟踪深度 vs 团队信任
这是最微妙的一组取舍。跟踪越细,看起来控制力越强,但执行者的自主空间越小,长期会削弱主动性。
我的判断标准是:跟踪的颗粒度应该止步于"能够识别风险"的地方,而不是深入到"能够指挥动作"的地方。项目经理需要知道某个子任务是否阻塞、是否影响关键路径,但不需要知道执行者今天上午在写哪一行代码。越过后者的边界,跟踪就会变成监视,数据也会随之失真。
结语:周进展的价值不在于记录,而在于提前两周看见问题
回到开头那个项目。那位项目经理后来把周报从"完成清单"改成了"六指标 + 趋势判断 + 动作项"的结构,前后花了大概一个下午调整模板,之后每周投入 2.5 小时。三个月后他跟我说了一句话,我觉得概括得很准:以前我是周五知道这周发生了什么,现在我是周三就知道下周会出什么事。
这句话背后是这套方法的全部价值。它不复杂,核心就是把指标从十几个砍到六个、给每个指标定一个阈值、把周节奏拆成周一承诺、周三快照、周五汇总三段。真正难的不是方法本身,是坚持四周以上,直到团队形成习惯。
如果你想下周就开始,我建议按这个顺序做三件事。第一,先把本周的计划改成"承诺人天"而不是任务清单,这一个动作就能让进度变得可比较。第二,把六个指标的阈值贴到周会一页纸的顶部,让每次讨论都有客观依据,不再靠感觉争论。第三,在下一次周会上统计一下上周动作项的闭环率,这个数字如果低于 60%,说明你的周会还在做信息同步,还没进入决策状态,那才是真正需要改的地方。
方法可以慢慢调,但节奏必须这周就开始。因为周进展这件事,晚一周建立,就少一周的预警时间,而这部分时间是补不回来的。
常见问题解答(FAQ)
1. 周报里的计划完成率每次都有90%以上,为什么项目还是延期?周进展到底该看哪些指标?
我带的项目每周周报都挺好看的,任务完成率基本都在90%以上,但到了月底复盘发现里程碑还是拖了。老板问我进度怎么样,我拿着这张表其实心里也没底,总感觉完成率这个数字在骗我。后来我才意识到可能是我一开始就选错了指标。
计划完成率是典型的会骗人的指标,因为它默认所有任务一样重要,而且完成度由填表人自己判断。
建议把它降级为参考值,换成三个更硬的指标:一是加权完成率,公式是 Σ(任务权重×完成度)÷Σ权重,权重按工作量或关键路径占比给,比如关键路径上的任务权重给3、普通任务给1,这样17个普通任务做完、2个关键任务没动,算出来就不会是85%而是60%左右;
二是关键路径偏差天数,用本周实际完成时间减去基线计划时间,这个数字比完成率更早暴露延期;三是阻塞项停留时长,一个阻塞项挂在那里超过3天没人解决,比完成率掉5个点严重得多。判断依据很简单:完成率回答的是'做了多少',偏差天数和阻塞时长回答的是'能不能按时交付',周进展真正要预警的是后者。
2. 项目经理一周里到底该在什么时候更新进度数据?是每天填工时,还是周五汇总一次就行?
我们团队之前试过每天填工时,结果大家怨声载道,填的数据还都是拍脑袋的。后来改成只在周五汇总,又发现周三出的大问题等到周五才知道,白白浪费两天。我一直在找一个既不折腾人、又能及时发现问题的时间节奏。
按三段式节奏走,一周总共花不到2小时。周一花30分钟做基线确认,只做一件事:和主要负责人对齐本周承诺交付的3到5个关键交付物和对应里程碑,写清楚验收标准;周三花15分钟做一次快照,不看全部任务,只看两样东西,新增阻塞项和依赖关系变化,这一步是提前发现问题成本最低的环节;
周五花60到90分钟做汇总,对比计划与实际、计算偏差天数、给每个偏差归因(需求变更、资源不足、技术难点、外部依赖四选一),然后输出下周承诺。数据录入的责任人是任务负责人本人,项目经理只做校验和归因,不要自己替所有人填。工时数据建议不要按天收集,改成按交付物登记实际投入区间即可,精度换不来回填的意愿。
3. 进度预警的绿黄红到底怎么定阈值?偏差几天算黄、几天算红?谁来负责升级?
我们现在的周报里也写了风险等级,但基本都是凭感觉写的,同一个问题有人标黄有人标红,最后谁也没当回事。我想把它变成一个规则,让团队看到数字就知道该走什么流程,但又怕阈值定得太死,小问题天天报警。
阈值不要按绝对天数拍脑袋,按项目总周期的百分比来定会稳很多。做法是:先用关键路径偏差天数做主轴,偏差小于等于项目总周期的1%(比如3个月的项目约1天)且没有停留超过2天的阻塞项,判绿;偏差在1%到3%之间(约2到3天),或者里程碑达成率低于90%,或者有阻塞项停留满3天,判黄;
偏差超过3%(约4天以上),或者关键里程碑延期一周,或者阻塞项停留超过5天仍无人认领,判红。升级机制要写进模板里而不是靠自觉:黄灯由项目经理在48小时内给出解决方案并记录在案,红灯必须在24小时内上报到上级并触发一次资源决策会,同时明确谁在什么时间点前做什么。
另外每两周回看一次阈值,如果发现黄灯触发得太频繁(比如一周超过5个),说明阈值偏严或者任务颗粒度太细,应该调阈值而不是继续忍受噪声。
4. 周进展模板到底要哪些字段?小团队直接用 Excel 够用,还是必须上项目管理平台?
我在网上搜到的周进度模板五花八门,有的字段特别多,填一次要半小时;有的又太简单,填完看不出问题。我们团队不到十个人,我在纠结是继续用共享表格,还是花钱买一套项目管理平台,怕买了以后大家不用,反而多一层负担。
先用一页纸把字段定下来,再决定工具。周进展总览表建议保留7个字段:本周承诺目标、实际完成、任务权重、偏差天数、阻塞项、下周承诺、需要上级决策的事项,一页就够。任务级跟踪表再加5个:负责人、当前状态、计划截止、前置依赖、阻塞原因及停留天数。
周会一页纸模板固定四段:结论、问题、决策、行动项,每个行动项必须带责任人、截止时间和验证标准,缺一个就不算闭环。工具选择上,十人以内、依赖关系不复杂的团队用在线共享表格完全够用,成本低、改字段灵活;
当出现三种情况之一时再考虑上项目管理平台,团队超过15人、跨三个以上团队有强依赖、或者每周花在手工汇总进度上的时间超过2小时。顺序是先跑顺模板和口径,再迁移到平台,反过来先买工具再想字段,大概率会变成大家应付填表。
核心关键词
文章包含AI辅助创作:周进展实操方法:项目经理提升进度跟踪效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468796
读者评论
看完最认同的是采集成本那段。我们团队周报要填实际工时和完成百分比,结果就是大家瞎估,数据越填越假。改成只填状态和预计完成日期后,配合度高了不少,汇总推算交给PM也更准。
周三快照加周五汇总这个节奏很实用。之前硬性要求周五下班前所有状态更新完,结果周五晚上全员补数据,周一才看到报表,发现问题都周二了。前移两天确实比追求精度有价值。
完成率100%那段太真实了。我们项目连续几周完成率都在95%以上,当时还觉得挺稳,后来才发现计划是每周临时往下调的,关键路径上的任务一直在拖。单看完成率真的没意义。
指标绑定触发动作这个标准很硬。我们表里二十多个字段,一半写完就没人看,超了阈值也没人知道该干嘛。按连续四周没触发动作就删来清理,应该能砍掉一大半,周会也能短下来。
