去年我接手过一个已经延期四个月的交付项目,翻看它的周报,前十二周的进度状态全部是“正常”,第十四周突然变成“严重滞后”,第十六周项目直接停摆。这不是个例。我在过去几年接触过的几十个中大型交付团队里,进度偏差管理最普遍的问题不是不会算偏差,而是偏差被算出来的时候,已经没有纠偏空间了。
更反常识的一点是:很多团队把进度偏差当成一个“报表问题”去解决,换工具、加字段、要求每天填报,结果偏差该出现还是出现。真正卡住进度偏差的,是三件事:数据什么时候被采集、谁有权在偏差还小的时候拍板纠偏、以及纠偏之后谁来承担代价。
这篇文章不讲 SV 和 SPI 的公式推导,那些内容到处都是。我要讲的是我在实际项目里验证过的一套东西:把进度偏差管控拆成“责任机制”和“操作动作”两层,用项目负责人制度把纠偏动作前置到偏差还只有 3%~5% 的时候,而不是等到 20% 才开会。文末会给一套可以直接抄走的操作步骤和几张表。
一、先给结论:进度偏差管不好,九成不是算法问题
我在做项目复盘时习惯问一个问题:这个偏差第一次被识别出来是哪一天,第一次有人为它做决策是哪一天?大多数项目这两个日期之间隔着 7 到 21 天。这中间的十几天空窗期,才是进度偏差失控的真正原因。
1. 进度偏差的三个断点,比公式重要一百倍
把进度偏差管理拆开看,它是一条链路:采集 → 判断 → 决策 → 执行 → 反馈。这条链路上有三个高频断点,几乎所有失控项目都能对号入座。
第一个断点是数据断点。数据采集靠人工填周报,填报口径不统一:有人填“完成 80%”,实际是“代码写完但没测”;有人填“完成 30%”,实际是“需求已经冻结只剩联调”。这些百分比之间根本没有可比性,汇总出来的进度天然失真。
第二个断点是责任断点。偏差被识别出来了,但没有人被明确授权去处理它。开发等测试排期,测试等环境,环境等运维,运维说没收到需求单。每个环节都在等,每个环节都没错,偏差就在“都没错”的状态下持续放大。
第三个断点是决策断点。就算有人发现问题,也没有清晰的升级规则:偏差到什么程度需要告知项目负责人,什么程度要拉到部门总监,什么程度要动基线、动范围。没有规则的结果就是,所有决策都往上堆,堆到最高层的时候,选项只剩下“延期交付”或者“砍功能”。

2. 一个可验证的判断标准
我在实践中用过一个很粗暴但有效的检验方法:如果一个项目从“识别出偏差”到“有人做出纠偏决策”超过 5 个工作日,那这个项目的进度管理机制基本是失效的。
这个标准跟工具无关,跟团队规模关系也不大。100 人以上的组织里,因为跨部门协调链路更长,这个时间往往会拉到 10 天以上,所以更需要用制度去压缩它,而不是指望项目经理个人能力去硬扛。
3. 为什么我强调“项目负责人”而不是“项目经理”
这两个词在多数公司是混用的,但在制度设计上必须区分开。项目经理通常是一个执行角色,负责计划、跟踪、汇报;而项目负责人是一个对交付结果承担最终责任、同时被授予跨部门资源调动权的角色。
区别在于三件事:能不能直接向职能部门要人、能不能在偏差范围内调整计划承诺、能不能发起对相关方的考核评价。如果这三件事一件都没有,那这个人只是项目经理,进度偏差注定要靠向上汇报来解决,效率不可能高。
二、真实场景:我见过的进度偏差是怎么一步步烂掉的
讲一个我深度参与过的场景,涉及一家约 600 人的企业,同时并行 11 个交付项目。为保护隐私,公司名和具体产品做了模糊处理,但时间线和动作是真实的。

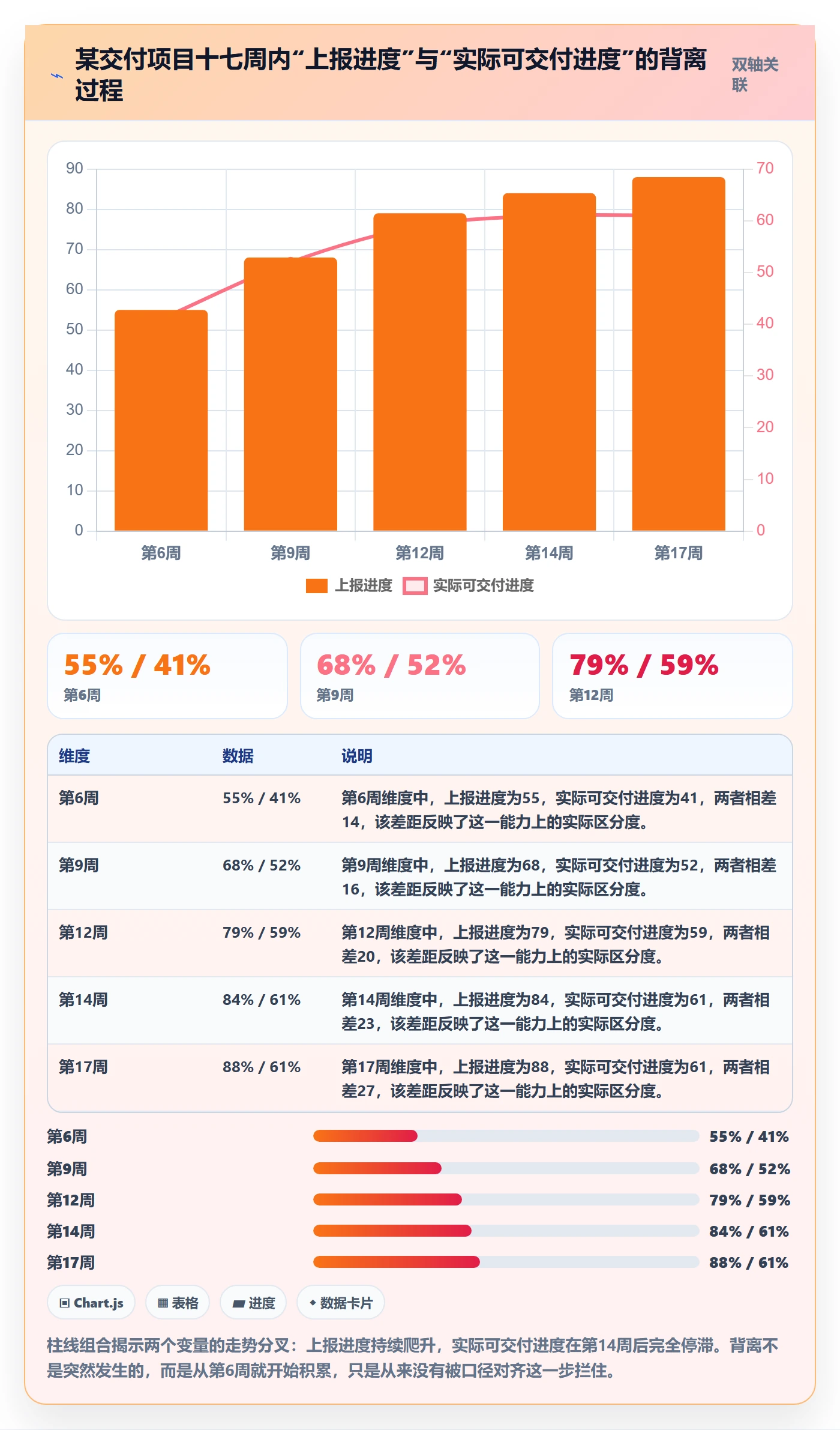

1. 从“一切正常”到“全面告急”的十七周
该公司的项目管理流程是这样运转的:每周五各模块负责人填一张 Excel 周报,发给项目经理,项目经理合并后周一发给部门总监。周报字段包括任务名、负责人、计划完成时间、当前进度百分比、风险说明。
项目第 6 周,前端模块周报显示进度 55%,计划是 60%,判定为“轻微滞后”。第 9 周显示 68%,计划 78%,判定为“需关注”。第 12 周显示 79%,计划 92%,判定为“严重滞后”。第 14 周,集成测试发现核心接口无法打通,实际可用功能只有计划的 61%。第 17 周项目停摆,重新规划基线。
事后复盘,问题在第 6 周就已经埋下了:前端模块“完成 55%”的口径是“页面做完”,但计划里的 55% 包含“自测通过”。这两个口径差了将近两周工作量。更麻烦的是,第 9 周的时候已经有工程师在群里提过接口协议未确认,但没有人把它升级为“需要决策的问题”。

2. 这个项目里三个真实的失败动作
失败动作一:用“完成百分比”做唯一进度信号。百分比是主观量,没有分母定义就没有意义。这个项目从来没有定义过“完成”的验收标准,导致 55% 到底是 55% 的什么,没人说得清。
失败动作二:风险说明字段被系统性忽略。我翻了这十七周的周报,第 8 周和第 9 周的风险说明里都出现了“接口协议待确认”,但这两条没有任何后续动作记录,也没有人被点名。风险说明变成了免责声明,而不是待办事项。
失败动作三:升级机制不存在。项目经理的权限只到“协调”,跨部门资源调整必须走总监。而总监每周要看 11 个项目的汇总,注意力被平均分配,根本不可能对某一个项目的第 9 周滞后做出反应。
3. 换成有项目负责人制度的团队,会发生什么
后来我帮另一家规模相近的团队做机制改造,同样的场景,动作完全不同。他们在第 8 周识别到接口协议未确认时,项目负责人直接发起了一次 30 分钟的决策会,参会人只有三方:前端负责人、后端负责人、测试负责人。
会议输出是三件事:接口协议冻结时间定在第 10 周周三;如果逾期,前端先按约定桩数据并行开发,不等后端;逾期责任计入本次迭代的考核记录。这次决策花了 30 分钟,避免的是后面可能三个月的返工。
差别不在于谁更聪明,而在于有没有人被授权、有渠道在偏差还小的时候把它处理掉。
三、拆解四个常见误区:大多数团队都栽在这里
下面这四个误区,我在至少二十个团队里都见过。它们看起来是技术问题,实际全是机制问题。
1. 误区一:把 SPI 当成唯一的偏差信号
挣值管理的公式没有错,但很多团队把 SPI 当成唯一指标,这就出问题了。SPI 是整体加权的结果,它会把关键路径上的严重滞后,用非关键路径上的提前完成给平均掉。
我见过一个项目 SPI 是 0.97,看起来非常健康,但关键路径上的三个任务全部滞后,非关键路径上有一批文档任务提前完成把分数拉了回来。两周后,关键路径的滞后传导到里程碑,整个项目直接延后一个月。
正确做法是分层看:关键路径偏差优先看绝对值,整体趋势看 SPI 做参考。关键路径上任何超过 3 个工作日的滞后,都应该触发预警,不管 SPI 是多少。

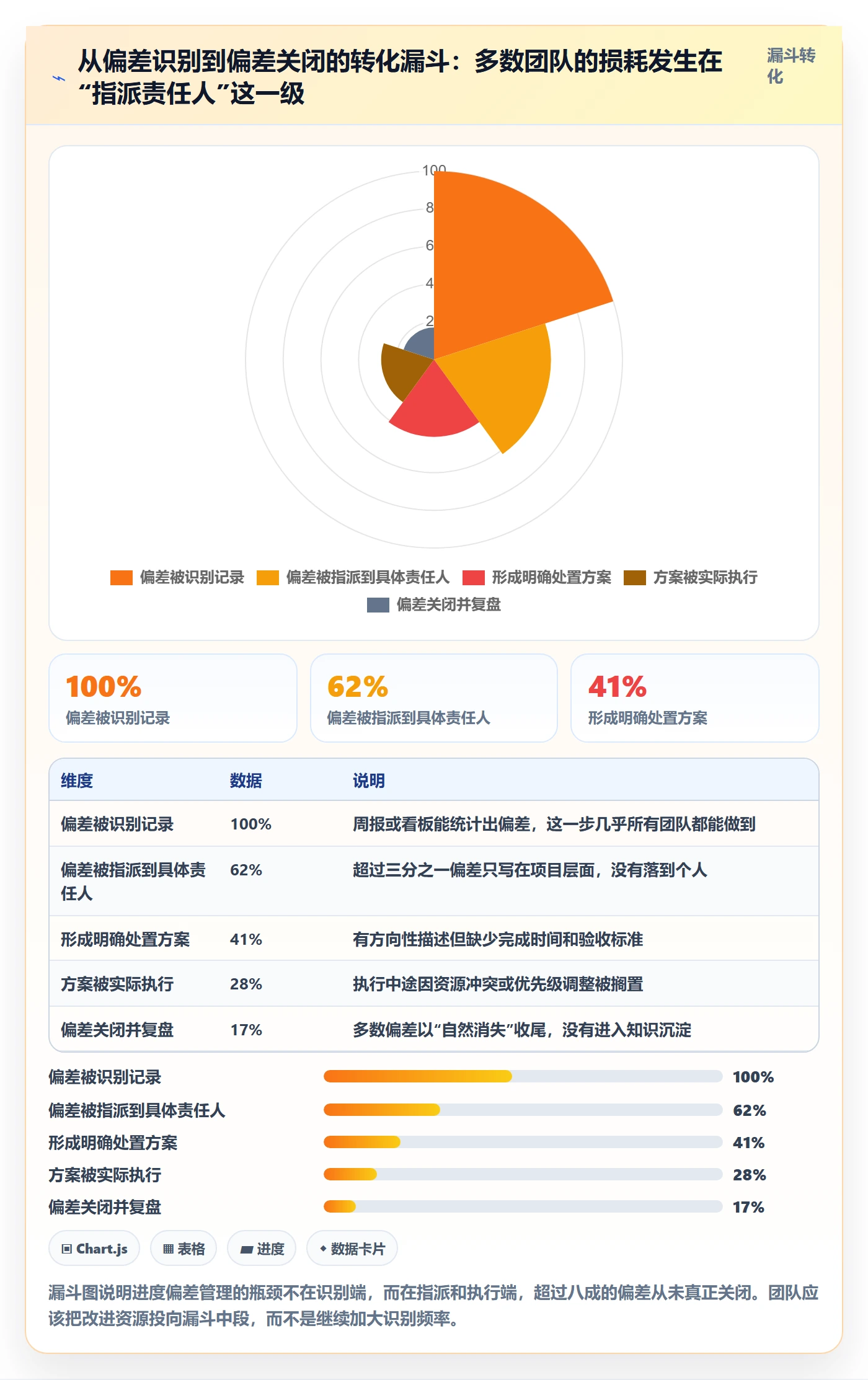

2. 误区二:偏差识别出来就等于有人在管
这是一个特别隐蔽的误区。团队会觉得,我每周都统计偏差、都发周报,说明我在管进度偏差。但识别和处置是两回事。
我有个简单的判断方法:打开你最近三周的进度偏差记录,看每一条偏差有没有对应的“责任人 + 决策时间 + 处置动作”三要素。如果只有偏差数值和说明文字,那这个记录的作用只是事后追责,不是过程管控。

3. 误区三:纠偏就等于加班赶工
赶工是纠偏手段里代价最高的一种,因为它同时消耗人的精力和质量底线。而且赶工有边际递减:一个任务从 10 天压到 7 天,多投入 50% 人力也许能做到;再从 7 天压到 5 天,多投入 100% 人力也未必做得到,还大概率引入缺陷。
真正成熟的纠偏思路是先看有没有可以并行的、可以缩小范围的、可以调整优先级的选项,赶工放在最后。这个顺序在很多团队里是反过来的。
4. 误区四:变更频繁却不更新基线
这条特别常见于需求变动多的产品型项目。需求改了,任务加了,但基准计划没动,导致所有偏差计算都是在拿一个已经过期的基准做对比。
结果就是偏差数据失真,团队渐渐不信任这个数据,然后连填报都开始敷衍。这是一个自我强化的坏循环:基线不准 → 偏差数据不可信 → 团队不重视 → 数据更不准。
四、专业判断逻辑:把进度偏差管理重构为三层机制
上面讲的是问题,下面讲我实际在用的判断逻辑。我把进度偏差管理分成三层:数据层解决“看得见”,责任层解决“有人管”,决策层解决“管得动”。三层缺一层都不成立。
1. 数据层:先定义“完成”,再谈偏差
数据层最核心的不是采集频率,而是完成标准的定义。我建议在项目启动时就明确每个阶段任务的“完成定义”,也就是这个任务满足什么条件才能算完成。
举个具体例子:一个后端接口任务的完成定义可以是“接口文档已评审通过 + 单元测试覆盖率不低于约定值 + 联调通过”。只要这三条没齐,任务进度就是未完成,不允许填 80% 这种模糊值。
这个规定的价值在于:它把主观的百分比,变成了可验证的布尔值。任务要么完成,要么没完成,中间地带用“已投入工作量占比”单独描述,两者不混用。
2. 责任层:每个偏差必须有唯一责任人
责任层的核心规则只有一条:任何一条进度偏差,必须有且只有一个责任人。注意是“唯一”,不是“共同”。多人负责等于没人负责,这在项目管理里是铁律。
责任人的定义不是“做这件事的人”,而是“对这件事按期关闭负责的人”。可能是模块负责人,也可能是项目负责人自己,但必须点名到人,且这个人在系统里有明确的可见性。
3. 决策层:用分级预警替代层层上报

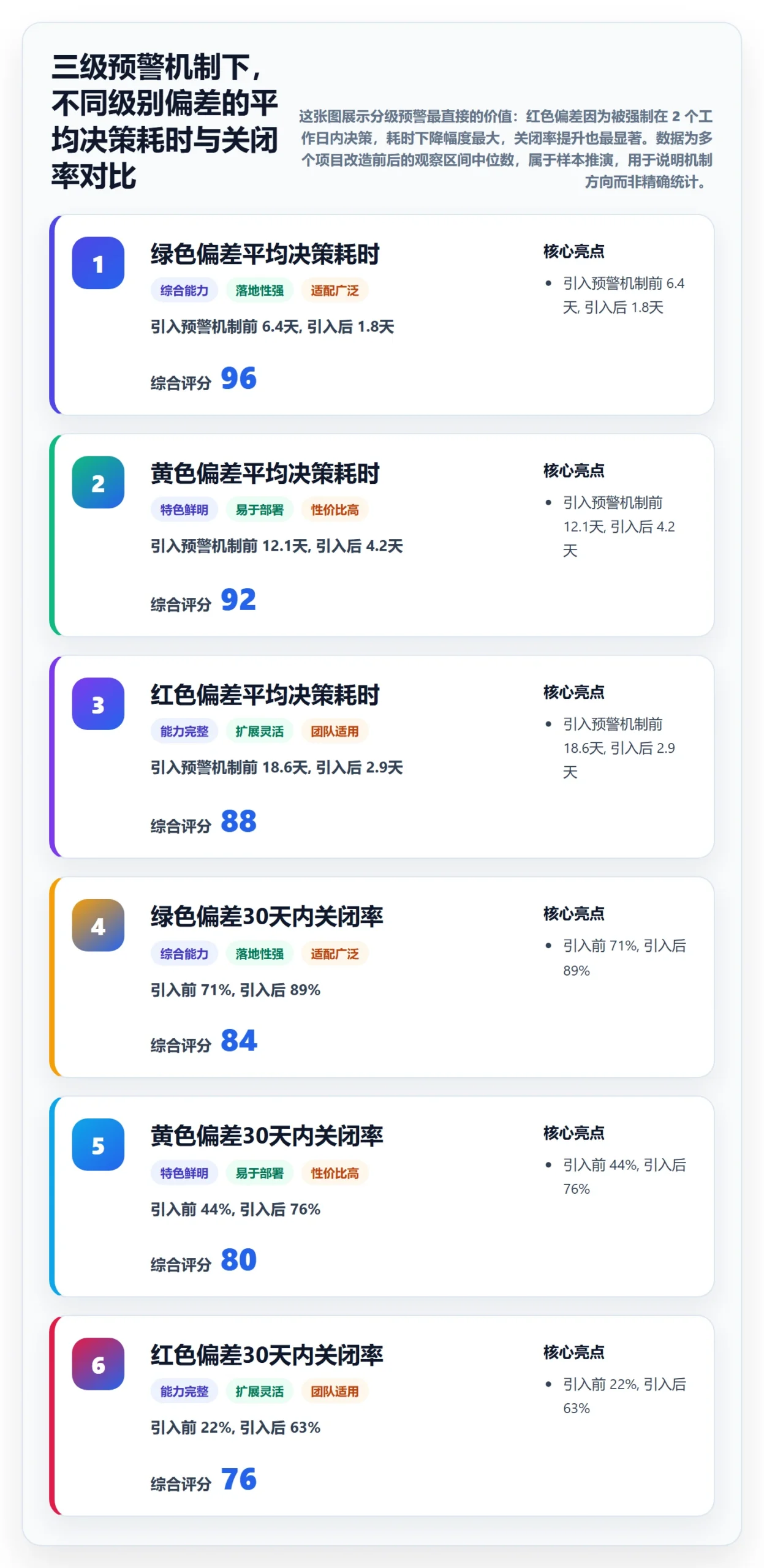

决策层要解决的是:什么级别的偏差,由谁在什么时限内决策。我通常用三级预警来设计,具体阈值要按项目类型调整。
下面是参考阈值,注意这是建议基准,不是行业标准,实际使用时要结合项目周期长度调整。一个总工期 6 个月的项目和一个总工期 6 周的项目,同样的“滞后 3 天”含义完全不同。
| 预警级别 | 触发条件(参考基准) | 决策人 | 决策时限 | 典型动作 |
|---|---|---|---|---|
| 绿色 | 关键路径滞后 ≤ 2 个工作日,且不影响里程碑 | 模块负责人 | 3 个工作日内 | 组内调整,纳入周会通报 |
| 黄色 | 关键路径滞后 3~7 个工作日,或里程碑有风险 | 项目负责人 | 5 个工作日内 | 召集专项决策会,输出纠偏方案 |
| 红色 | 关键路径滞后 > 7 个工作日,或里程碑确定延期 | 项目负责人 + 业务/部门负责人 | 2 个工作日内 | 调整范围、资源或交付承诺,更新基线 |

五、案例与数据观察:一家 800 人企业的机制改造全过程
下面这个案例是我参与比较深的,从诊断到落地大约用了四个月。公司是制造业背景的软件事业部,约 800 人,同期并行项目 15 个左右。
1. 改造前的基线数据
改造前,我抽查了他们过去 12 个已交付项目的记录,得到几个关键数字:项目平均延期率 38%,也就是说超过三分之一的项目没有按期交付;里程碑按期达成率 52%;进度偏差从识别到有明确决策动作的平均间隔是 11.3 个工作日。
更值得关注的是另一个数字:在所有被记录下来的进度偏差里,只有 19% 有明确的责任人字段。剩下 81% 的偏差记录,责任人一栏是空的,或者填的是团队名。
2. 改造的核心动作:三步走
第一步是定义角色。他们在每个项目上指定一名项目负责人,这个人不一定是职级最高的,但必须满足三个条件:对交付结果负责、能直接调用至少两个职能部门的资源、对项目组成员的阶段性评价有发言权。
第二步是建立偏差台账。所有偏差进入统一台账,字段固定为九项:偏差编号、发现日期、所处阶段、影响的任务、关键路径标记、责任人、预警级别、处置动作、关闭日期。
这张表最关键的两个字段是“关键路径标记”和“关闭日期”。前者决定优先级,后者决定这件事有没有真正结束。没有关闭日期的偏差,本质上还在打开状态。
第三步是固化例会节奏。每周一次 30 分钟的进度偏差专项会,只讨论黄色及以上级别的偏差,绿色偏差在周报里同步即可。会议有固定议程:上周偏差关闭情况、本周新增偏差、需要升级的决策事项。
这个会我参加过两次,最大的感受是它不讨论“进度是否正常”,只讨论“偏差怎么关”。会议议题一旦聚焦到“关闭”这个动作上,扯皮空间会大幅缩小。
3. 改造后的数据对比

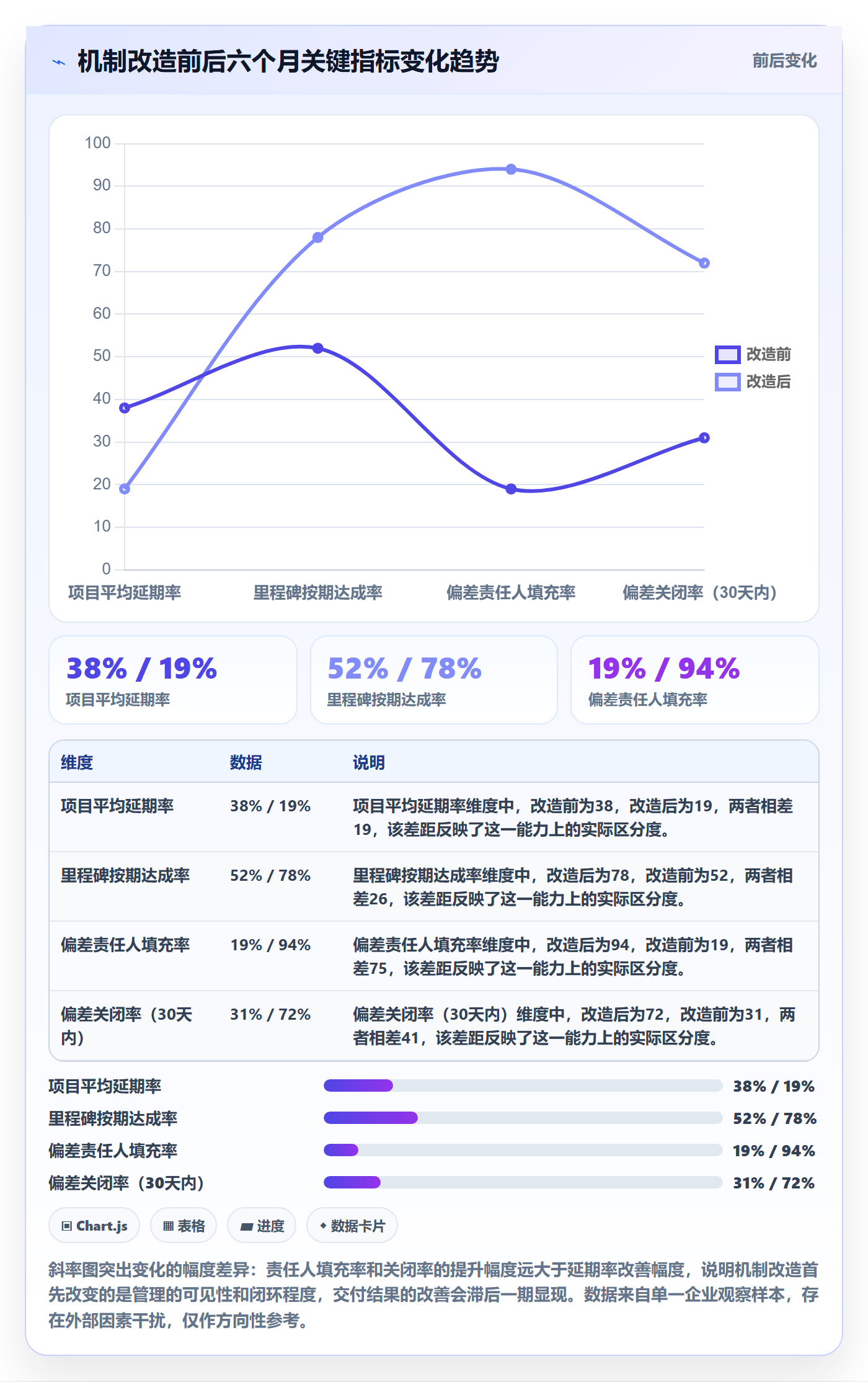

运行六个月后,他们重新统计了指标。项目平均延期率从 38% 降到 19%,里程碑按期达成率从 52% 提升到 78%,偏差从识别到决策的平均间隔从 11.3 个工作日压缩到 3.6 个工作日。
偏差记录的责任人填充率从 19% 提升到 94%。这个数字我特别在意,因为它直接反映了机制是否真的在运转,而不是只在纸面上存在。
需要说明的是,这组数据来自单一企业的观察,没有对照组,也可能受到同期业务节奏变化的影响,不能直接外推到其他组织。但趋势方向我认为是可靠的。

4. 工具层:为什么他们后来换了项目管理平台
改造进行到第三个月,问题出现了:Excel 台账撑不住了。15 个并行项目、每周新增几十条偏差记录,靠人工合并表格,光是同步就要消耗项目经理大半天。
他们后来评估了几款项目管理平台,最终选择了 PingCode。这里我说清楚选择逻辑,不吹产品。
他们的核心诉求有三个:一是偏差记录能自动关联到具体任务和里程碑,不用手工填任务名;二是要能自定义偏差台账的字段和预警规则,因为三级预警的阈值是他们自己定的;三是需要私有化部署,因为这家公司做的是制造业软件,客户合同里有明确的数据不出内网的条款。
PingCode 在这三点上都能对上,而且他们原来有一部分团队在用 Jira,迁移过来的成本比较可控。对 100 人以上、并行项目多、又有私有化要求的中大型组织来说,这类国产平台在流程自定义和数据合规上确实比通用表格工具更适合承接制度落地。
但我要强调:工具是制度的载体,不是制度的替代品。如果他们没先定义好完成标准、责任人和三级预警规则,换任何工具都不会有效果,只会把混乱从 Excel 搬到系统里。
六、可执行的操作步骤:从零搭建进度偏差管控体系
下面是完整的操作步骤,我按实际落地顺序排的。每一步都写清楚输入、动作和输出,可以直接对照执行。
1. 第一步:定义完成标准与进度口径
输入是项目的 WBS 和任务清单。动作是针对每一类任务,明确“完成”的验收条件,写进任务描述里。输出是一份《任务完成定义清单》。
- 按任务类型分组,比如需求、设计、开发、测试、文档。
- 为每一类定义 2~4 条可验证的完成条件,避免使用“基本完成”“大致就绪”这类词。
- 明确进度百分比的计算方式:是按任务数加权,还是按工作量加权,二者不能混用。
- 把这份定义写进项目启动材料,作为后续所有偏差判断的依据。
2. 第二步:建立基准计划并冻结
基准计划是偏差对比的锚点。没有冻结的基准,就没有有意义的偏差。这一步的产物是一份带日期的基线,任何后续调整都要走变更流程并留下版本记录。
特别提醒:基准计划要标出关键路径。如果团队没有能力做完整的关键路径分析,至少要把决定最终交付时间的那些任务识别出来,单独标注。这是后面分级预警的基础。
3. 第三步:统一数据采集频率与方式
采集频率要匹配偏差发生的速度,不是越频繁越好。多数两个月以上的项目,每周采集两次(比如周一和周四)是比较合适的节奏。频率太高会让团队把精力花在填报上,反而降低执行质量。
采集方式上,我建议尽量让系统自动关联任务状态和代码提交、测试结果等客观数据,人工只补充主观判断部分。这样做能显著降低口径不一致的问题。
4. 第四步:建立偏差台账与分级预警
台账字段建议包含前面提到的九项。预警级别用第四节的参考阈值,结合项目周期长度做调整。触发黄灯或红灯时,系统或人工必须自动通知到对应决策人,而不是等着开会时才发现。
5. 第五步:执行纠偏决策会
纠偏会议要短、要聚焦、要有输出。30 分钟足够处理一批黄色偏差。会议只回答三个问题:这条偏差能不能关、谁在什么时候关、需要什么支持。
我建议的会议议程固定为:先过上周未关闭的偏差(10 分钟),再过本周新增的黄灯以上偏差(15 分钟),最后确认需要升级的事项(5 分钟)。

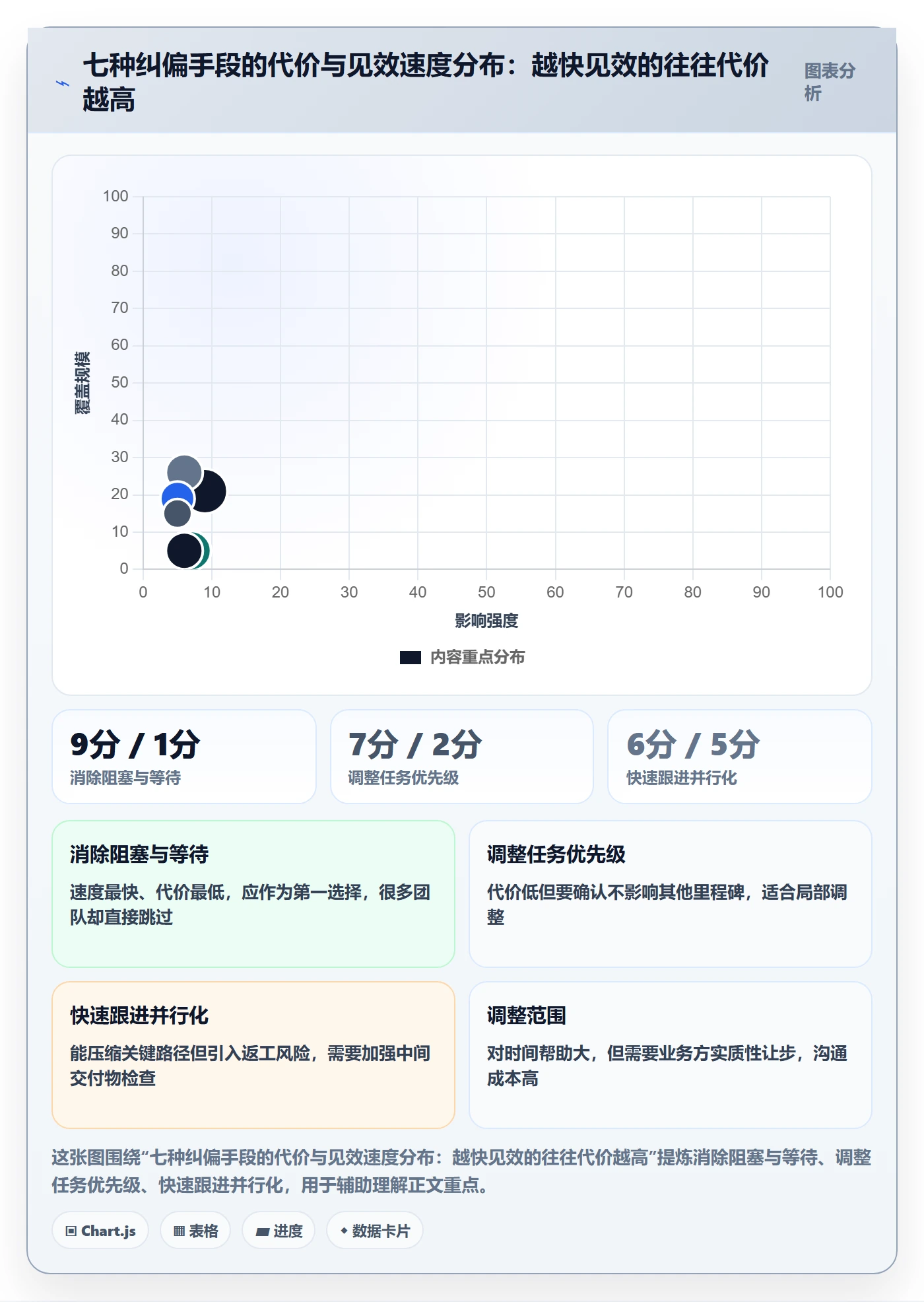

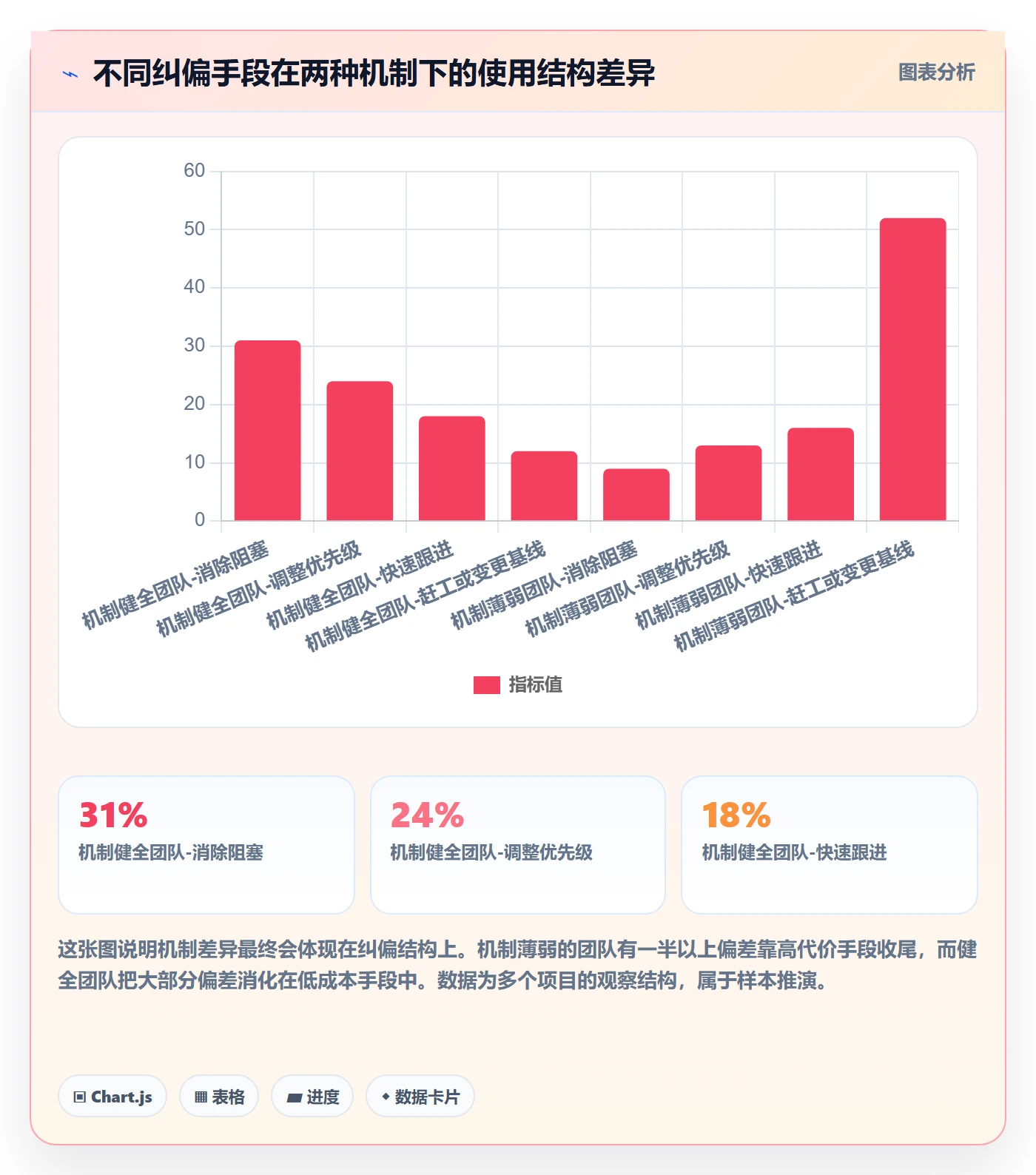

6. 第六步:纠偏措施的选择顺序
前面说过,赶工是代价最高的选项,应该放在最后。我推荐的考虑顺序如下,每一步都要评估代价,而不是只看能不能按时。
| 优先级 | 纠偏手段 | 适用场景 | 主要代价 |
|---|---|---|---|
| 1 | 消除阻塞与等待 | 偏差来自环境、审批、依赖未就绪 | 几乎无额外成本,见效最快 |
| 2 | 调整任务优先级 | 部分非关键任务可以后移 | 需确认不影响其他里程碑 |
| 3 | 快速跟进(并行化) | 任务间有依赖但可部分重叠 | 增加返工风险,需要加强沟通 |
| 4 | 调整范围 | 交付时间不可动,功能可拆分 | 影响产品完整性,需业务方确认 |
| 5 | 资源平衡与增援 | 其他项目有可调配资源 | 影响其他项目,需要跨项目协调 |
| 6 | 赶工(加时加班) | 短期关键任务,其他手段无效 | 质量风险高,不可持续 |
| 7 | 变更基线或交付承诺 | 前六项都无法弥合偏差 | 影响客户信任,需要正式沟通 |

7. 第七步:基线与台账的同步更新
任何被批准的变更,都要同步更新基线,并在台账中标注变更编号。这一步最容易被省略,但它是保证偏差数据长期可信的关键。
具体做法是:基线变更必须由项目负责人审批,变更前后版本都保留,台账里的偏差记录关联到对应的基线版本。这样任何时候回看,都能知道当时的偏差是在哪个基准下计算的。
8. 第八步:定期复盘并迭代机制
建议每个季度做一次机制复盘,重点看三个数字:偏差平均关闭周期、偏差责任人填充率、以及纠偏手段的分布。如果发现纠偏手段里赶工占比过高,说明前面的手段没有被充分利用,机制需要调整。

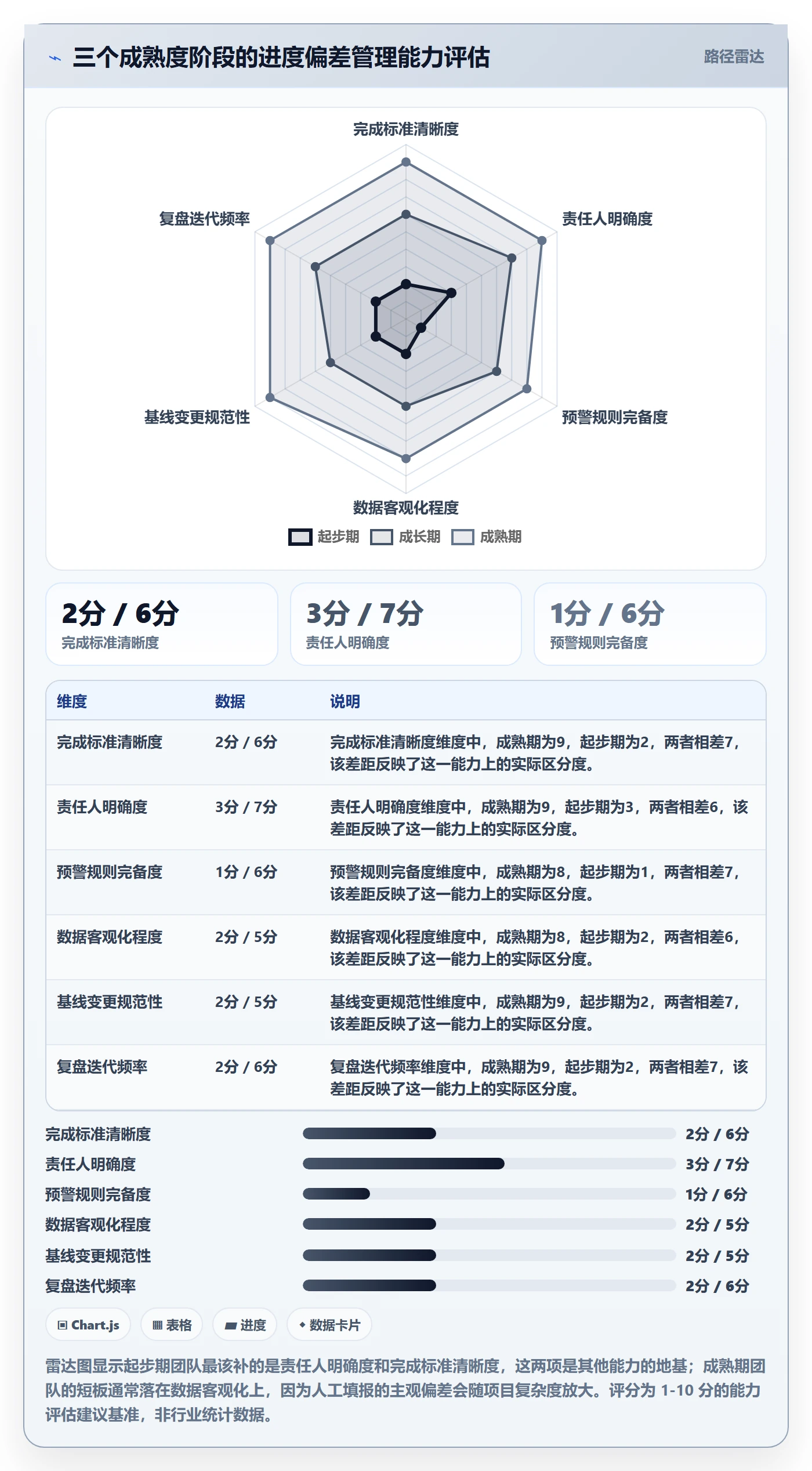

七、不同情况下的行动建议:按组织成熟度分三档
不是所有团队都能一步到位搭完整体系。我按成熟度分三档,给出不同的切入点。
1. 起步期团队:先解决“有没有”
如果你现在的进度管理基本靠口头和临时会议,那不要一上来就搞挣值管理和三级预警。先做两件最小的事:一是定义一类核心任务的完成标准,二是建立一张最简单的偏差台账,至少包含责任人、处置动作、关闭日期三个字段。
起步期最忌讳的是照搬大公司的完整制度,落地率极低,反而会让团队对机制产生抵触。先跑起来,跑三个月再谈优化。
2. 成长期团队:补齐责任与预警
如果已经有基本的周报和跟踪流程,但偏差处理靠人盯,那重点是补齐责任层和决策层。具体动作是:给每个项目指定项目负责人并明确授权范围,建立三级预警阈值,固化每周的偏差专项会。
这个阶段建议引入能自定义流程的项目管理平台。100 人以上、并行项目较多的组织,用表格做台账会出现明显的同步瓶颈,而且偏差与任务、里程碑的关联全靠人工维护,容易断链。
3. 成熟期团队:优化数据质量与预测能力
如果制度和流程都跑得比较顺,重点可以转向数据质量。具体做法是提升客观数据的采集比例,比如自动关联代码提交、构建结果、测试通过率,减少人工填报的主观成分,并尝试用历史数据做偏差趋势预测。
这个阶段的常见问题是数据量大但洞察少。关键不是采集更多字段,而是找到真正对偏差有预测力的少数几个领先指标。

八、取舍:哪些做法该坚持,哪些该果断放弃
机制设计最难的不是知道该做什么,而是知道什么情况下不该做什么。下面几条是我自己的取舍判断。
1. 该坚持的:唯一责任人和关闭日期
这两条我建议在任何成熟度阶段都坚持。原因很简单,它们是偏差管理的底线,一旦松动,整个台账会迅速退化成信息记录本。
我见过太多“共同负责”的偏差,最后的结果是两边都觉得自己只负一半责任,谁都等对方先动。而关闭日期的作用是制造紧迫感,让偏差有一个明确的终点。
2. 该放弃的:追求完美的偏差数据精度
有些团队会花大量精力去追求偏差天数算到小数点后一位,或者争论某个任务到底算 62% 还是 65%。这些投入的边际价值极低。
进度偏差管理的目标是尽早发现并处置问题,不是精确计量。能识别出“这里有偏差”并推动关闭,比算准偏差是 4.2 天还是 4.5 天重要得多。
3. 该分情况对待的:预警阈值的宽严
阈值设得太紧,会产生大量噪音,团队疲于奔命;设得太松,又会错过纠偏窗口。我的经验是按照项目总工期的比例来设,而不是用固定的天数。
总工期 6 个月以上的项目,关键路径滞后 5 天触发黄灯是合理的;总工期 6 周的项目,滞后 1 天就该触发黄灯。用比例而不是绝对值,能让不同规模项目用同一套规则。
| 取舍项 | 建议做法 | 不建议做法 |
|---|---|---|
| 偏差精度 | 精确到工作日,能支撑决策即可 | 追求小数级别精度,消耗团队精力 |
| 预警阈值 | 按总工期比例设定,动态调整 | 所有项目用同一套固定天数 |
| 采集频率 | 匹配偏差发生速度,每周 1~2 次 | 要求每天填报,产生大量无效数据 |
| 工具选择 | 先匹配流程,再看功能清单 | 先买工具,再倒逼流程改造 |
| 考核方式 | 与偏差关闭率、交付结果挂钩 | 只按延期天数处罚,忽略过程质量 |

九、下一步:从明天就能开始的三件事
机制改造不需要立项,也不需要等预算。我把上面所有内容压缩成三个可以在一天内启动的动作。
1. 今天就做:挑一个项目做偏差现状盘点
选一个正在进行中的项目,把过去两周的所有偏差记录拉出来,逐条检查三个要素:责任人是否唯一、处置动作是否明确、关闭日期是否填写。你会发现缺失率大概率和我在第五节提到的 81% 接近,这个数字本身就是推动改变的最好理由。
2. 本周做:定义一类任务的完成标准并强制执行
不用全项目铺开,先挑最容易产生口径分歧的一类任务,比如开发任务或测试任务,把完成标准写清楚,在下一次进度同步中强制执行。观察两周,看偏差识别的准确性有没有变化。
3. 本月做:设定三级预警阈值并开第一次偏差专项会
按项目总工期比例设定阈值,明确每一级的决策人和决策时限,然后开一次 30 分钟的专项会,只处理黄色及以上偏差。会议输出的每一条偏差都必须带责任人和关闭日期。
跑完这一个月,你会得到一份属于自己团队的真实数据,偏差平均关闭周期、责任人填充率、纠偏手段分布。有了这份数据,后续的机制优化和平台选型才有依据,而不是凭感觉决策。
我始终认为,进度偏差管理的水平,归根结底反映的是一个组织能不能在问题还小的时候做出决策。工具能帮你看见偏差,制度才能帮你关掉偏差,而这两件事之间隔着的是人愿不愿意动、敢不敢动、动不动得了。
常见问题解答(FAQ)
1. 进度偏差到底该用什么指标算?只看完成百分比行不行,SPI 阈值定多少才合理?
我之前带过一个三个项目并行的交付团队,周报上每条都是“完成80%”,结果月底一对整体延了两周,被老板问进度偏差多少我答不上来。后来我就一直纠结:到底该看工期差几天,还是看 SPI?0.9 到底算不算红灯?
别只用一个指标,用“里程碑偏差天数+挣值趋势”双轨判断。硬指标是里程碑计划日期与实际日期的差值,这个必须冻在基准里;趋势指标用 SV、SPI,但它依赖基准和完成百分比的准确性,所以只做参考不做唯一判据。
阈值可以按项目类型分档:SPI 大于等于 0.95 为绿,0.9 到 0.95 为黄,低于 0.9 为红;同时补一条硬规则,关键路径上浮动时间为零的任务,只要延期超过 3 天,不论 SPI 多少直接判红。
还有一个坑要避开:完成百分比一定要配合“剩余工作量估算”来报,任务做到 90% 却卡了两周的情况非常常见,只报百分比会系统性低估偏差。采集频率建议以周为最小单位,进入里程碑前两周改成每日或隔日更新;不同项目体系的基准定义不一样,阈值不要一套抄到底,先用一个试点项目跑两个月再固化。
2. 项目负责人和项目经理到底有什么区别?制度里应该给他哪些权力才不是挂个名?
我们公司原来只有项目经理,跨部门协调全靠刷脸,进度一拖就互相推责,谁也拍不了板。老板说要搞项目负责人制度,我第一反应是:这不就是换个名字吗,真能解决问题?
差别不在头衔,而在这个人能不能对交付结果负责、并且真的调动得了资源。设计时抓四件事:第一,出书面任命书,写清授权边界,比如进度调整在多少天以内可以自主决定、超过多少天必须走变更,资源协调可以直接向职能经理提需求、职能经理须在一个工作日内答复;
第二,给评价权,项目负责人对参与人员的绩效评价权重不低于两到三成,否则跨部门根本调不动人;第三,设升级机制,黄灯在项目例会上闭环,红灯在 48 小时内升级到分管领导,并且要向所有人讲清楚升级不是告状而是请求决策,否则没人敢升级;第四,项目负责人原则上不兼任职能管理岗,避免自己给自己打分。
一个判断标准很实用:如果这个人既不能改计划、也不能评价成员、也不能发起升级,那他就只是个进度记录员,制度是空转的。
3. 周会人人说正常,一到里程碑就发现严重延期,是数据采集的问题还是会议本身的问题?
我们每周一开进度会,每个人都说正常推进,结果到了里程碑评审才发现差了一大截,会开完也没形成什么结论。我一直怀疑是大家没如实报,但又不确定怎么改才有效。
大概率是两头都有问题,但先改采集和议程,比追责更快见效。采集端把“完成百分比”换成三值上报:本周实际交付了什么可交付物(写产出而不是动作)、下周计划交付什么、当前卡在哪里(阻塞项+需要谁支持+希望什么时候到位)。采集节点固定在周四下班前,周五先出一份偏差清单,周一开会只议偏差项,正常项不占会议时间。
会议流程固定成五步:过偏差清单、定根因、定责任人、定措施、定期限,每条陈述控制在两分钟以内,会后两小时内发出纪要,行动项进台账带责任人和截止日。判断一场会是否有效很简单:如果开完没有任何带责任人和期限的行动项,这个会就是白开。
另外要提前约定一条规矩,如实报告偏差不追责,隐瞒偏差才追责,否则数据永远滞后,因为上报者的第一动机是自保。
4. 项目已经整体延期两周、交付日期又动不了,纠偏该赶工、加班还是砍范围?计划基线能不能直接改?
我手上这个项目已经整体晚了两周,客户交付日期卡死不能动,老板让加人加班冲一冲,但我担心新人进来反而更慢。同时我也拿不准,这种情况下能不能干脆把计划基线往后调一调。
先做根因判断,再选措施,顺序不能反。赶工适合关键路径上、压缩确实能缩短工期的任务,代价是成本上升和返工风险,而且要记住新人加入有学习曲线,通常只对工期较长、可并行的任务有效,短期冲刺时加人经常更慢。快速跟进适合原本串行但依赖关系可以重排的任务,风险是返工和返工带来的隐性成本。
砍范围往往最有效,但必须拿到客户或业务方的书面确认,否则后面会变成扯皮。如果这三条都用尽还是不行,唯一的诚实选项是走变更、调整交付日期。最关键的纪律是:基线一旦确认,只能在通过变更审批后更新,不能边干边改,否则偏差永远算不准,团队也不知道自己在跟什么比。
每次基线变更都留版本号、变更原因和审批人,复盘时重点看变更次数和原因分布,那才是制度该改的地方,而不是去骂执行的人。
核心关键词
文章包含AI辅助创作:进度管理如何做好进度偏差?项目负责人制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/467538
读者评论
作为交付负责人,我认同文中的判断:偏差管理卡在责任和决策,不是工具。我们项目周报也常用“完成80%”这种口径,关键路径滞后常被整体SPI掩盖。若没有项目负责人被授权拍板,识别出来也只会层层上报,错过窗口。
从PMO视角看,数据层先定义“完成”、责任层唯一责任人、决策层分级预警,比天天加填报字段有用。漏斗图里“指派责任人”只有62%很真实。建议再补不同工期下3%/5%阈值怎么定,否则照搬容易水土不服。
一线视角:风险说明写了“接口协议待确认”却没人跟进,最后变成免责声明,太真实。若真有30分钟决策会并明确逾期责任,确实能减少返工。但考核要只对事不对人,否则大家更不敢暴露早期偏差。
