去年十一月,我接手了一个跨了5个部门、周期只有六周的品牌官网改版项目。启动会开得挺顺利,所有人都点头说"没问题"。但到了第二周周三,我打开进度表一看:设计说在等文案终稿,文案说在等产品确认卖点,产品说这周在忙季度复盘,前端说自己这边早就准备好了但接口文档还没拿到。五个部门,四个都在等另一个部门,整条链路像多米诺骨牌一样僵在那里。这个场景,做跨部门项目的人应该都不陌生。
很多人以为跨部门进度问题出在"执行力不够"或者"没有好工具"。我当时也这么想,于是先后试了共享表格、看板工具、每日站会,结果发现:表格建得很漂亮,没人主动更新;看板拉起来了,任务卡片三天没动;站会开了两周,变成轮流念稿的"过场"。问题根本没解决。后来我才意识到,跨部门进度管理的真正难点,从来不是有没有工具,而是有没有让进度"自己流动起来"的机制。这篇内容就是把我这几年踩过的坑、试过的方法、以及最终沉淀下来的三套机制和五个模板,完整拆给你。
一、先讲结论:跨部门进度管理的效率,取决于三个机制的咬合程度
我把过去六年做过的十几个跨部门项目做了复盘,发现一个规律:进度管得好的团队,不是因为用了个好工具,而是因为建立了三套相互咬合的机制,里程碑对齐机制、进度同步机制、偏差纠偏机制。少任何一环,进度都会失控。
缺里程碑对齐,团队各自理解目标,做出来的东西对不上;缺进度同步,信息散落在各个群和私聊里,负责人永远最后一个知道延期;缺偏差纠偏,问题暴露出来也没人处理,拖着拖着就烂尾。
这套结论不是从管理书上抄的,而是我在一次真实项目里被逼出来的。那个官网改版项目最后延期了11天,复盘时我拉了完整的时间线,才看清楚:延期不是因为某个环节特别慢,而是因为三个机制全缺位。里程碑只在启动会讲过一遍,没有落到每个人头上;进度靠我在群里@人问,信息极不对称;偏差出现后没有标准动作,大家都在等别人先动。

二、背景和真实场景:为什么"计划做得漂亮,执行就卡壳"
1. 那个让我彻底反思的六周项目
回到开头那个官网改版项目。启动会当天,我们用一个在线表格把整个项目拆成了四个阶段、27个任务,每个任务都标了负责人和截止日。看上去很规范。但我现在回头看,那张表犯了三个致命错误。
第一,任务粒度按"职能"分,而不是按"交付物"分。设计、文案、产品、前端各一列,结果每个人都只盯着自己那列,没人关心整条链路。第二,截止日全是拍脑袋定的,没有经过负责人确认,也没有考虑依赖关系。第三,进度更新的动作没有落到具体的人、具体的频率、具体的时间点。
结果就是:第二周结束时,那张表还有11个任务的状态停留在"进行中",但实际进展是零。我在周会上问进度,每个人都信誓旦旦说"这周能出",到了周五发现全都没出。
2. 跨部门协作的特殊性:三堵看不见的墙
为什么单部门项目做进度管理相对容易,一跨部门就崩?我总结了三个核心差异。
第一堵墙:优先级不对齐。 你眼里的"本周必须交付",在另一个部门眼里可能只是"有空再做"。因为每个部门的KPI、资源分配、当前在手项目都不一样,你的项目在别人那里未必排第一。
第二堵墙:信息链路长。 单部门项目,信息一个群就同步完了。跨部门项目,信息要穿过至少三层,执行层、对接层、决策层。每过一层,信息就衰减一次,延迟一次。
第三堵墙:责任边界模糊。 "这个任务谁负责?"在跨部门项目里经常是个模糊地带。尤其是中间环节的衔接工作,比如"接口对齐""字段确认",往往两边都以为对方在推。

3. 工具换了一茬,问题一个没少
我试过的工具路径大致是这样:最早用共享在线表格,后来换成看板工具,再后来换成某项目管理平台,还专门做过一次飞书多维表格的迁移。每换一次都兴奋两周,然后回到原点。原因很简单:工具解决的是"信息呈现"问题,解决不了"信息流动"问题。 表格建好了不会自己更新,看板拉起来了不会自己推进任务,平台集成了所有功能但人不点开就等于没有。
这里我要说一个可能有点反常识的观察:工具越强大,跨部门项目反而越容易在进度上卡壳。因为强大意味着配置成本高,配置成本高就意味着你很难要求所有协作方都学会用。
后来我参与过一次中大型企业的项目管理系统选型评估,对比过几款主流方案。其中PingCode这类主要面向100人以上、中大型组织的产品,在私有化部署、Jira平滑迁移、国产替代这些维度上确实有明显优势,尤其对有合规要求、需要数据落在自己服务器上的团队,私有化部署是刚需。但也要清楚,它更适合有专职PMO或项目管理团队来驱动落地;如果你只是10到30人的小团队,上来就上一整套重型平台,很可能是"买了个仓库,里面只放了三双鞋"。
三、拆解常见误区:为什么大多数人用错了方法
1. 误区一:把"催进度"当成"管进度"
最常见的误区。很多人以为进度管理就是定期找人问"做到哪了"。我早期也这样,每周在群里@一遍,回复率能到60%就不错了,而且回复的往往是"快了""这周出"这种没法量化的话。
为什么这个误区很致命?因为催进度本质是"你追别人",它不产生信息,只产生情绪。真正有效的进度管理,应该让进度"自己呈现",而不是靠追。
2. 误区二:以为同步频率越高越好
另一个极端。有些团队为了"抓进度",把站会从每周一次改成每天一次,甚至早晚各一次。结果执行层怨声载道,大家把站会当成打卡,汇报内容越来越敷衍。
我做过一次粗算:一个8人的跨部门项目,如果每天开15分钟站会,一周就是10个小时的会议成本,一个月40多个小时。这些时间如果用来干活,能推进多少任务?同步频率应该和阶段风险成正比,而不是和焦虑感成正比。

3. 误区三:模板越全越好
第三个误区,也是我在网上看了大量"模板合集"后最有感触的。很多文章给你一个十几列的进度跟踪表,什么风险等级、依赖项、资源占用、预估工时全都有。看起来很专业,结果是没人愿意填。
我自己的经验是:跨部门项目里,模板的列数每多一列,填写率就下降一批。超过7列的模板,基本就废了。 模板的价值不是信息全面,而是"降低所有人的填写和阅读成本"。
4. 误区四:出了问题才开对齐会
很多团队的节奏是:平时各干各的,一延期就召集团队开紧急会。这种"出事才对齐"的模式,表面上是高效,实际上每次都在用最贵的方式(全员会议)处理最晚的问题(已经延期)。
四、专业判断逻辑:三套机制应该怎么搭
讲完误区,进入方法主体。我把跨部门进度管理的机制拆成三个层次,每个层次解决一个特定问题,并且都有配套的轻量化模板。
1. 里程碑对齐机制:解决"共识"问题
(1)里程碑设几个才合适
我的经验是:一个跨部门项目的里程碑,控制在3到5个之间。少于3个,颗粒度太粗,团队感受不到节奏;多于5个,重点不突出,又会变成一堆待办事项。
判断标准很简单:每个里程碑都必须是一个"可交付、可验收、对外可讲"的成果节点。 比如"需求评审通过""视觉稿定稿""灰度上线"都是合格的里程碑;"文案撰写中""接口开发进行中"就不合格,因为它们不可验收。
(2)对齐会怎么开
对齐会我建议只开一次,放在阶段启动前,时长控制在60到90分钟。会议的输出物不是会议纪要,而是一张被所有人当面确认过的阶段里程碑计划表。注意是"当面确认",不是"邮件通知"。
确认动作要具体到每个人:请负责人在表格里签上自己的名字,并口头复述一次自己承诺的交付物和截止日。这个动作看起来有点形式主义,但它能把"我以为的截止日"和"你实际的承诺"之间的偏差提前暴露出来。
2. 进度同步机制:解决"可见"问题
(1)轻量化同步的三件套
异步日报或周报加共享看板加关键节点提醒,这是我目前验证过最省力的组合。日报只写三件事:昨天完成了什么、今天准备做什么、有没有被卡住。看板只展示任务状态,不展示过程细节。关键节点提前3天提醒相关负责人。
(2)同步频率的设计原则
我的原则是:关键阶段高频,稳定阶段低频。 比如需求评审到开发启动这段时间,信息变化最快,可以日同步;开发中后期任务相对稳定,可以降到周同步。整个项目阶段切换时,重新评估一次同步频率。
(3)跨部门进度同步表:填写示例
下面这张表是我们团队现在在用的最简版,一共6列,覆盖了同步所需的全部关键信息。
| 任务名称 | 负责人 | 当前状态 | 本阶段交付物 | 计划完成日 | 阻塞项 |
|---|---|---|---|---|---|
| 首页视觉稿定稿 | 设计-小林 | 进行中 | 首页三版视觉稿(含切图) | 11月18日 | 等产品确认卖点排序 |
| 卖点文案终稿 | 文案-阿泽 | 待确认 | 首页5个卖点文案 | 11月15日 | 无 |
| 接口字段确认 | 产品-老周 | 已完成 | 字段对照表v1.0 | 11月12日 | 无 |
注意"阻塞项"这一列,是整张表的灵魂。它必须由负责人本人填写,而不是由项目经理代填。因为只有本人最清楚自己卡在哪。
3. 偏差纠偏机制:解决"止损"问题
(1)偏差的三个预警信号
偏差不是突然出现的,它在爆发前一定会有信号。我总结了三个最容易观察到的信号:任务状态连续两个同步周期没变化;负责人在同步时开始回避具体日期;相关依赖任务被反复延后。
看到任何一个信号,就意味着需要主动介入,而不是等下一个同步周期。
(2)纠偏动作清单
偏差出现后的动作,必须标准化,不能临场拍。我给自己定的动作清单是这样的:
- 24小时内与负责人一对一沟通,确认真实卡点。
- 48小时内判断:是资源问题、优先级问题、还是能力问题。
- 如果涉及多部门依赖,24小时内召集最小范围的对齐会,只拉相关方。
- 输出调整后的行动方案,更新到进度同步表,标红显示。
- 在下一个同步周期中,重点跟踪该项进展。
(3)偏差记录与纠偏跟踪表:填写示例
| 偏差任务 | 发现日期 | 偏差类型 | 真实卡点 | 纠偏动作 | 责任人 | 预计恢复日 |
|---|---|---|---|---|---|---|
| 首页视觉稿定稿 | 11月14日 | 依赖阻塞 | 产品卖点排序未确认 | 11月14日当晚拉产品+文案对齐会 | 产品-老周 | 11月17日 |
| 前端接口联调 | 11月19日 | 优先级冲突 | 前端被临时抽调做另一项目 | 向部门主管申请本周两天专属支持 | 前端-大鹏 | 11月22日 |

五、案例与数据观察:一套机制在实际项目里是怎么跑通的
1. 一个26人跨部门项目的机制落地记录
2023年下半年,我参与过一个横跨产品、研发、设计、运营、市场五个部门、总参与人数26人的中型项目。项目周期10周,涉及3个里程碑。我们在第2周上线了三套机制,并在第4周和第8周做了两次迭代。
具体做法是:第1周只用里程碑对齐机制,把3个里程碑敲定并签字;第2周加入进度同步机制,每周一、周四各同步一次,同步用6列表格;第5周加入偏差纠偏机制,因为第4周已经暴露出两个偏差。
最后的交付结果:项目按期上线,3个里程碑全部按计划交付,期间共记录和处理了7次偏差,平均恢复时长2.6天。
2. 用PingCode这类平台时的机制落地差异
我后来在这个团队里参与过一次工具评估,专门对比过几类方案在"机制落地"上的适配差异。这里以PingCode为例说明,它对标的是中大型企业、100人以上组织的需求,支持私有化部署,Jira平滑迁移也是它的核心能力之一,对有国产替代诉求的团队来说是一个值得纳入评估的选项。
用轻量表格时,机制落地靠人驱动;用PingCode这类平台时,机制落地可以靠系统驱动。 差别在哪?轻量表格里,"偏差预警"要靠项目经理每周手工筛;平台里可以配置规则,任务状态连续N天不变就自动告警。"责任边界"在表格里是口头约定,在平台里可以通过任务字段和审批流固化。

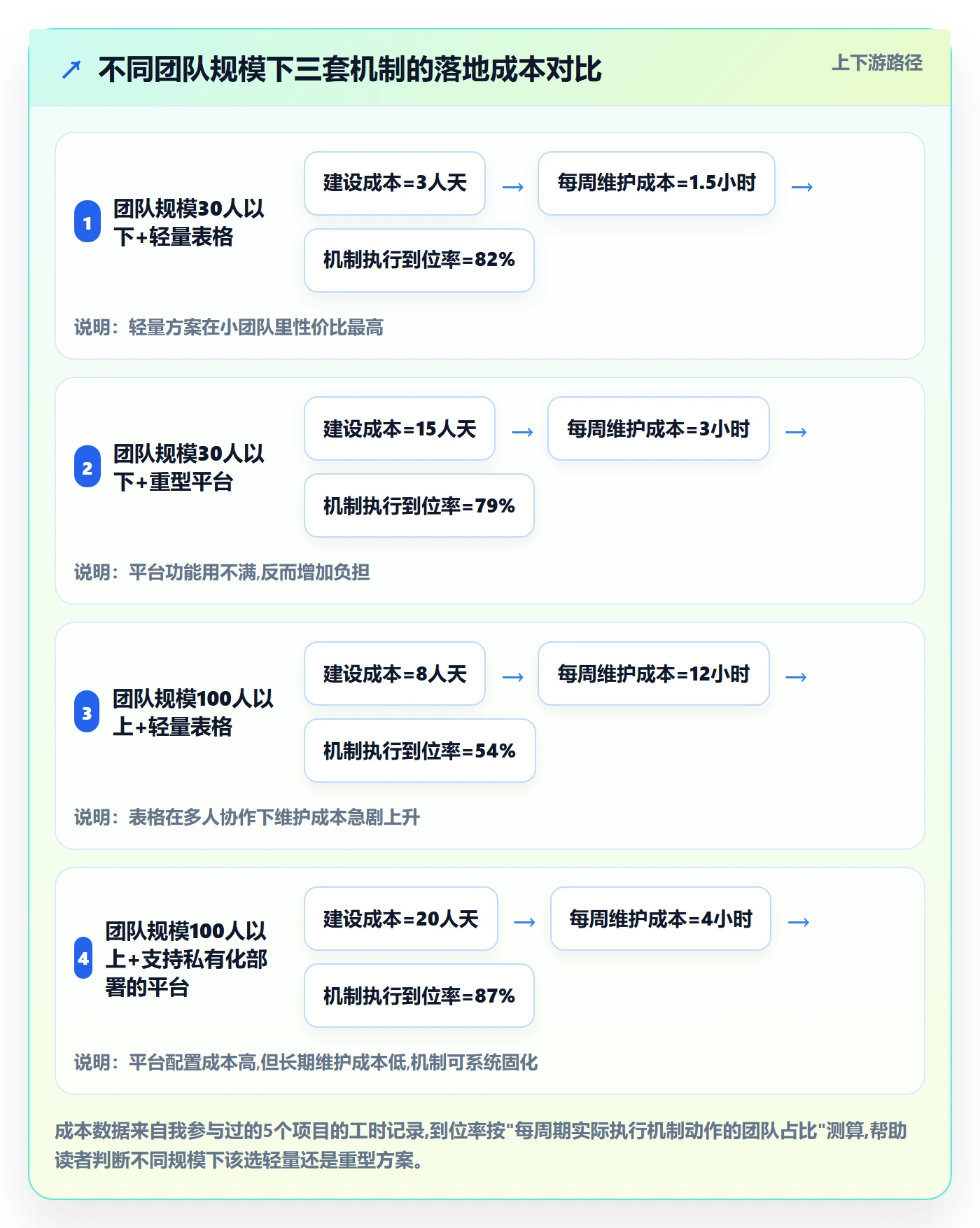

所以我的判断是:团队规模在30人以下、项目密度不高时,轻量表格加机制就够,不必上重型平台;团队规模超过100人、项目并行数超过5个、有私有化或合规要求时,像PingCode这类支持私有化部署和Jira迁移的平台,反而能把机制的执行成本降到最低。选型不是选功能最多的,是选机制执行成本最低的。

3. 三个可观察的效率变化
把机制上线前后的数据放在一起看,变化比想象中更明显。进度信息的准确度,上线前大约只有六成,上线后稳定在九成以上;跨部门主动同步的比例,上线前只有两成左右,上线后能到七成;项目经理每周花在"催进度"上的时间,从原来的8到10小时,降到2小时以内。
这些数字不是行业统计,是我所在团队近两年11个项目的复盘记录,样本量不大,只能作为趋势参考。但趋势本身的意义很明确:机制一旦跑起来,项目经理的时间会被大量释放出来,转向真正的判断和决策。
六、五个可直接套用的实操模板
下面这五个模板,是我们团队现在在用的版本,你可以直接拿走改。每个模板后面我都附了填写示例或使用说明,避免你拿到空白表格不知道怎么下手。
1. 阶段里程碑计划表
用途:阶段启动会对齐用。控制在3到5个里程碑。表格共6列。
| 里程碑名称 | 计划完成日 | 负责人 | 关键交付物 | 验收标准 | 依赖方 |
|---|---|---|---|---|---|
| 需求评审通过 | 第2周末 | 产品-老周 | PRD终稿+评审纪要 | 所有相关部门签字确认 | 设计、研发 |
| 视觉稿定稿 | 第4周末 | 设计-小林 | 全站视觉稿+切图包 | 产品负责人书面签字 | 产品、文案 |
| 灰度上线 | 第8周末 | 研发-大鹏 | 灰度版本+监控看板 | 核心指标无异常波动 | 运维、测试 |
2. 跨部门任务拆解与认领表
用途:里程碑对齐后拆解具体任务时用。重点在于"认领"两个字,任务必须由负责人主动认领,不是指派。表格共5列:任务名称、所属里程碑、负责人、计划起止日、交付物。
示例:任务"首页卖点排序确认",归属里程碑"需求评审通过",负责人"产品-老周",计划日期"第1周周三到第1周周五",交付物"卖点排序表v1.0"。
3. 进度同步周报模板
用途:每周固定节点同步用。共3个部分:本周完成、下周计划、当前阻塞。格式建议全部用短句,每项不超过20字。示例如下:
【本周完成】
首页卖点排序确认(产品-老周)
视觉稿第一版出稿(设计-小林)
【下周计划】
视觉稿第二版迭代(设计-小林)
前端页面框架搭建(前端-大鹏)
【当前阻塞】
文案终稿未定,导致视觉稿无法进入精修(阻塞方:文案-阿泽)
4. 偏差预警与纠偏跟踪表
用途:偏差出现后记录和跟踪。共7列,字段见前文示例。使用说明:每一项偏差必须有明确的责任人和预计恢复日,恢复日到了必须更新状态,否则视为未闭环。
5. 阶段复盘清单
用途:每个里程碑结束后立即复盘,时长不超过40分钟。复盘问题清单如下:
- 本阶段计划的任务,实际完成了多少?哪些没完成?原因是什么?
- 偏差第一次出现时,我们是通过什么信号发现的?发现得够早吗?
- 本阶段的同步机制,哪些动作在真正发挥作用?哪些是形式?
- 下一个阶段,我们准备调整哪一条机制或模板?
复盘输出物建议只写一页:一句话总结、两条要保留的、一条要改的。不要写长篇大论,长篇复盘没人看。

七、四个常见坑与规避方法
1. 坑一:里程碑设太多,重点不突出
典型表现是一个10周项目里设了8个里程碑。后果是团队感受不到阶段性成就感,反而被密集的节点拖得疲惫。规避方法:把里程碑数量硬性控制在3到5个,超出的一律降级为阶段内任务。
2. 坑二:进度同步变成"填表任务",流于形式
典型表现是表格填得越来越敷衍,"进行中"三个字可以填两周。规避方法:取消状态字段的"进行中"这个模糊选项,改成"本周完成X%"。百分比必须更新,不能原地不动。
3. 坑三:偏差发现太晚,纠偏成本翻倍
典型表现是项目启动三周后才发现第一处卡点。规避方法:把"连续两个同步周期无变化"作为一级预警,项目经理有职责当天介入,不需要等到周会。
4. 坑四:模板太重,团队抵触
典型表现是模板列数超过10列,填一次要半小时。规避方法:所有模板一律控制在7列以内,填一次不超过5分钟。任何无法在5分钟内填完的列,要么合并,要么砍掉。

八、从"管进度"到"建习惯":落地建议
1. 先跑通一个阶段,再逐步推广
不要三个机制、五个模板一次性全上。我建议第一个项目只上线"里程碑对齐+进度同步"两件事,跑完一个完整里程碑后再加偏差纠偏。模板同理,先上两个,用好了再加。
2. 根据团队反馈迭代模板
每次阶段复盘时,专门留5分钟问一个问题:"哪个模板字段你想删掉?哪个字段你想加?"这个习惯能让模板在3到4个项目内迭代到最适合你们团队的状态。
3. 评估机制是否有效的三个简单指标
- 按时交付率:里程碑是否按原计划完成,还是频繁调整。
- 偏差平均恢复时长:从发现到恢复的平均天数,建议目标2到3天。
- 主动同步占比:不需要催就主动更新进度的负责人比例,建议目标70%以上。

九、不同情况下的行动建议与取舍
1. 按团队规模选择方案
10到30人小团队: 别上重型工具,轻量表格加两套机制就够。重点把里程碑对齐做扎实,进度同步每周一次足矣。
30到100人中型团队: 建议引入轻量级项目管理工具,但机制要先行。先用手工方式跑通机制,跑顺了再迁到工具,避免"工具上了机制还没建"的错配。
100人以上、有合规或私有化要求的团队: 这类团队值得认真评估PingCode这类面向中大型组织的平台,因为它支持私有化部署,Jira平滑迁移也能显著降低历史项目资产的迁移成本,对国产替代有诉求的团队尤其匹配。但要注意,平台上线的前提是机制已经理清,否则只是把混乱搬到系统里。
2. 按项目类型选择机制强度
探索型项目(需求不确定): 里程碑可以少,同步频率可以高,偏差纠偏要更灵敏。
交付型项目(需求明确): 里程碑必须严格,同步频率可以适当降低,偏差纠偏重点在资源协调。
运维型/持续性项目: 不需要传统里程碑,但需要"阶段健康度周报"这种周期性检查机制。
3. 三条不可妥协的底线
- 里程碑必须有明确的验收标准,不能是"完成就行"这种模糊表述。
- 进度同步表里必须有"阻塞项"字段,且由负责人本人填写。
- 偏差出现后,必须在48小时内给出明确的纠偏动作和责任人。

十、总结:进度管理的本质,是降低协作摩擦
回头看,我做了这么多跨部门项目,最深的体会是:跨部门进度管理的本质,从来不是"把进度管死",而是把协作摩擦降到最低。三套机制、五个模板,归根到底都是在做一件事,让信息流动得更顺,让责任边界更清,让问题暴露得更早。
工具会换,方法会调,但这个本质不会变。这也是为什么有些人换了好几个工具还是搞不定跨部门进度,因为他一直在工具层面折腾,没进入机制层面。真正有效的做法是:机制先行,模板配套,工具加持,习惯兜底。
如果你现在正卡在一个跨部门项目里,我给你一个具体的下一步:不要再想着重构整个流程,就从一个动作开始,把当前项目的里程碑数量砍到3到5个,然后拉上所有相关方开一次60分钟的对齐会,让每个人在计划表上签上自己的名字。这一个动作,就能让项目节奏清晰一大截。
等这一件事跑顺了,再加进度同步,再加偏差纠偏。一步一步来,不用急。
常见问题解答(FAQ)
1. 跨部门进度管理到底该盯哪几个关键节点,才能不让里程碑变成摆设?
我们团队每次立项都轰轰烈烈地定了一堆里程碑,结果执行到一半发现根本没人在意这些节点,该延期的还是延期。我就很困惑,到底是里程碑设得不对,还是我们盯的方式有问题?
里程碑失效通常不是数量问题,而是缺了三个要素:责任人、验收标准、卡点后果。实操上建议每个阶段只保留3到5个里程碑,每个里程碑必须写清三件事,谁负责交付、交付物长什么样算通过、延期会卡住谁的下一环。
判断依据很简单:如果一个里程碑延期了,没有任何人需要调整自己的排期,那它就不是真里程碑,只是个日历标记。落地时可以在里程碑计划表里加一列“卡点影响”,写清这个节点延期会让哪个部门或哪个环节无法启动,这样对齐会上大家自然会对关键节点有共识,而不是走个过场。
2. 跨部门进度同步怎么做才不会变成大家敷衍填表的负担?
我们试过让各部门每周填进度表,坚持了三周就没人认真写了,全是“正常推进中”这种废话。我就在想,是不是同步频率太高了,还是表格设计有问题?有没有一种方式能让进度真正可见,又不增加大家的负担?
进度同步流于形式,核心原因是填表的人没感受到“填了有用”。建议从两个维度调整:一是频率按阶段分档,关键攻坚期用每日异步打卡,稳定期改成周报,别一刀切;二是表格字段只保留三项,本周实际产出、下周计划产出、当前阻塞项,删掉“进度百分比”这种主观字段。
判断同步机制是否有效,看一个指标就够:偏差是不是在发生当天或次日就被暴露出来,而不是等到周五例会上才发现。另外可以让每个部门只填自己负责的那一行,由项目负责人汇总,避免全员填大表。填表的人看到自己写的阻塞项当天就有人响应,第二周填写质量自然会好起来。
3. 小团队没有专职PMO,有没有轻量化的阶段进度管理方法能直接上手?
我们公司就十来个人做项目,没有PMO也没有专业项目经理,每次跨部门推进都靠吼。我很想知道,像我们这种小团队,有没有不需要复杂工具、不用专门岗位就能跑起来的进度管理方法?
小团队做进度管理,原则是“一个人兼职维护、一张表管全局、一个会解决问题”。具体做法:指定一个最熟悉全局的人兼职做进度维护,不用设PMO岗;用一张在线表格把里程碑、责任人、当前状态、阻塞项四列管起来,不要上复杂的项目管理平台,工具越重越没人用;
每周只开一次30分钟的站会,只讨论阻塞项和需要协调的事,进度正常的项目不上会。判断标准是这张表能不能在5分钟内看完整个阶段的全貌,如果一个表格要翻好几页才能找到关键信息,就说明设计过重了。这套方法我们自己在十几个人的团队里跑过,关键不是工具多专业,而是维护的人能不能坚持每周更新。
4. 跨部门进度延期之后,怎么快速定位原因并推动解决而不是互相甩锅?
每次项目延期,开会就是一场甩锅大会,技术说需求改太多,业务说技术排期慢,最后不了了之,下次照旧。我特别想知道,延期发生后有没有一套标准的纠偏流程,能让大家聚焦解决问题而不是互相推责?
延期纠偏要做的第一件事不是追责,而是把“延期原因”拆成可验证的事实。推荐用一个简单的纠偏跟踪表,包含五列:偏差描述、根因分类、纠偏动作、责任人、完成时间。根因分类不要写“沟通不畅”这种模糊说法,而是限定在几个具体选项里,比如需求变更、资源不足、依赖未就绪、验收标准不清。
实操上有个关键动作:延期确认后的24小时内必须开一次15分钟的纠偏短会,只做三件事,确认根因分类、定一个纠偏动作、指定一个人跟进,不做长篇讨论。判断纠偏是否有效,看同一类根因是不是反复出现,如果连续两个阶段都因为“依赖未就绪”延期,那说明问题出在跨部门接口设计上,需要改机制而不是改人。
