去年下半年,我参与了一家约 320 人的软件企业做进度治理复盘。这家公司不缺项目经理,也不缺甘特图,项目管理平台上每周更新的任务超过 4000 条,但当年 17 个跨部门项目里有 11 个延期,平均延期 23 天,最严重的一个拖了 4 个月。管理层的第一反应是"执行力不行",可我把这 11 个项目的延期原因逐条归档后发现,只有 3 个能归到执行环节,其余 8 个全部指向同一件事:计划阶段没有可验证的基线,执行阶段没有统一的进度口径,监控阶段没有能触发动作的预警阈值。
这不是个例。在过去几年我为中大型企业做项目管理流程梳理的过程中,"催进度"几乎是管理者最消耗精力、回报却最低的动作。真正把进度管住的企业,靠的不是更勤奋的会议,而是一套能被反复执行的东西:流程定义谁在什么节点做什么、规范定义做到什么程度算完成、指标定义什么信号必须升级。这三件事合起来,才叫进度管理体系。
这篇文章不打算复述项目管理教科书。我会用我自己踩过的坑、复盘过的数据、以及在不同规模企业里验证过的做法,把"项目进度流程与规范"和"关键指标"这两件事讲清楚,并给出可以直接照着做的落地路径。
一、先说结论:进度管理是三道防线,不是一次催促
我见过的进度失控,绝大多数不是因为有人偷懒。恰恰相反,延期项目里的团队成员往往是最忙的一群人。真正的问题在于,管理者和执行者对"进度"这两个字的理解根本不在同一个坐标系里。管理者想的是"能不能按时交付",执行者报的是"任务完成百分比",而这两个概念之间没有换算关系。
1. 第一道防线:流程,解决"谁在什么时候做什么"
流程的价值不是让工作变复杂,而是把原本藏在个人经验里的动作固化下来。一个没有流程的项目,进度数据的产生方式是随机的:有人每周五更新,有人想起来才更新,有人干脆只在被问的时候口头汇报。这种状态下,任何指标都是失真的。
我的判断标准很直接:如果一个项目团队说不清"进度数据由谁在每周几更新、更新到什么颗粒度、逾期多久必须上报",那这个团队的进度管理还没有开始。
2. 第二道防线:规范,解决"做到什么程度算完成"
规范最核心的产出是"完成定义"(Definition of Done)。我复盘过一个延期 68 天的数据中台项目,看板上有 9 个任务长期停留在"90% 完成"这个状态,平均停留 19 天。项目经理的解释是"就差最后一点联调"。
问题在于,"90% 完成"不是一个可验证的状态,它是一个情绪状态。规范要把每个任务拆到"完成"或"未完成"的二值判断,或者至少拆到可以客观核验的几个检查点。这个过程很反人性,因为它剥夺了执行者用模糊进度换取缓冲空间的可能性。
3. 第三道防线:指标,解决"什么信号必须触发动作"
指标不是用来述职的,是用来触发决策的。我给企业做诊断时经常问一个问题:"假如某条指标今天变红了,谁会在多久内做什么?"如果答不上来,这条指标就是装饰品。
我通常建议管理者把指标压缩到 5 到 7 条,其中至少 2 条是前置的预警指标(比如关键路径浮动时间、阻塞任务时长),而不是全部用滞后的结果指标(比如里程碑达成率)。只看结果指标的管理者,永远在事后救火。

二、真实场景:三个我亲历的延期现场
抽象的方法论容易讲,具体的现场才有说服力。下面三个案例都来自我实际参与过的项目,人名和数据做了脱敏处理,但场景和数字保留了原貌。
1. 案例一:里程碑"达成"了,但客户没有拿到东西
某制造企业的 ERP 升级项目,第一阶段 5 个里程碑在系统里全部标记为"已达成"。两个月后客户验收时发现,其中 3 个里程碑的交付物只有设计文档,没有可运行的系统功能。
根因很清楚:里程碑的验收标准只写了"完成设计",没写"设计经谁评审、产出物存放在哪、评审不通过怎么办"。于是项目经理按最宽松的理解打了勾,管理层按最乐观的理解向上汇报,风险被完整地隐藏了两个月。
2. 案例二:变更没走流程,基线在一个季度内彻底失效
某金融科技公司的风控系统改造项目,立项时基线工期 120 天。项目进行到第 60 天时,我介入做中期诊断,发现实际工作量已经膨胀到相当于 190 天的规模,但系统里显示的进度是"完成 58%,符合计划"。
原因是三批需求变更全部通过口头和即时消息确认,没有一条进入变更登记。执行团队默默加班消化,进度条继续按原计划走。基线一旦和现实脱钩,它就不再是参照物,而变成了一种自我安慰。
3. 案例三:看板上有 23 个指标,管理者每周看 2 个
某零售企业的 PMO 花了一个季度搭建项目看板,输出了 23 个指标。我访谈了 6 位管理层成员,只有 2 个人能说出自己每周固定看哪几个指标,其余人的回答是"有空就看一眼"。
更值得注意的是,这 23 个指标里有 7 个用了同名不同口径的计算方式。比如"里程碑达成率",研发部门按"计划日期当天或之前完成"计算,交付部门按"当月内完成"计算。口径不统一的指标,比没有指标更危险,因为它会让不同部门在同一个会议上用不同的尺子争论。

三、项目进度管理全流程:五个阶段的闭环设计
我把企业项目进度管理拆成五个阶段,每个阶段都有明确的产出物和退出条件。需要强调的是,这五个阶段的划分方式是为了让管理者知道"此刻最该抓什么",而不是要制造一套烦琐的审批链。

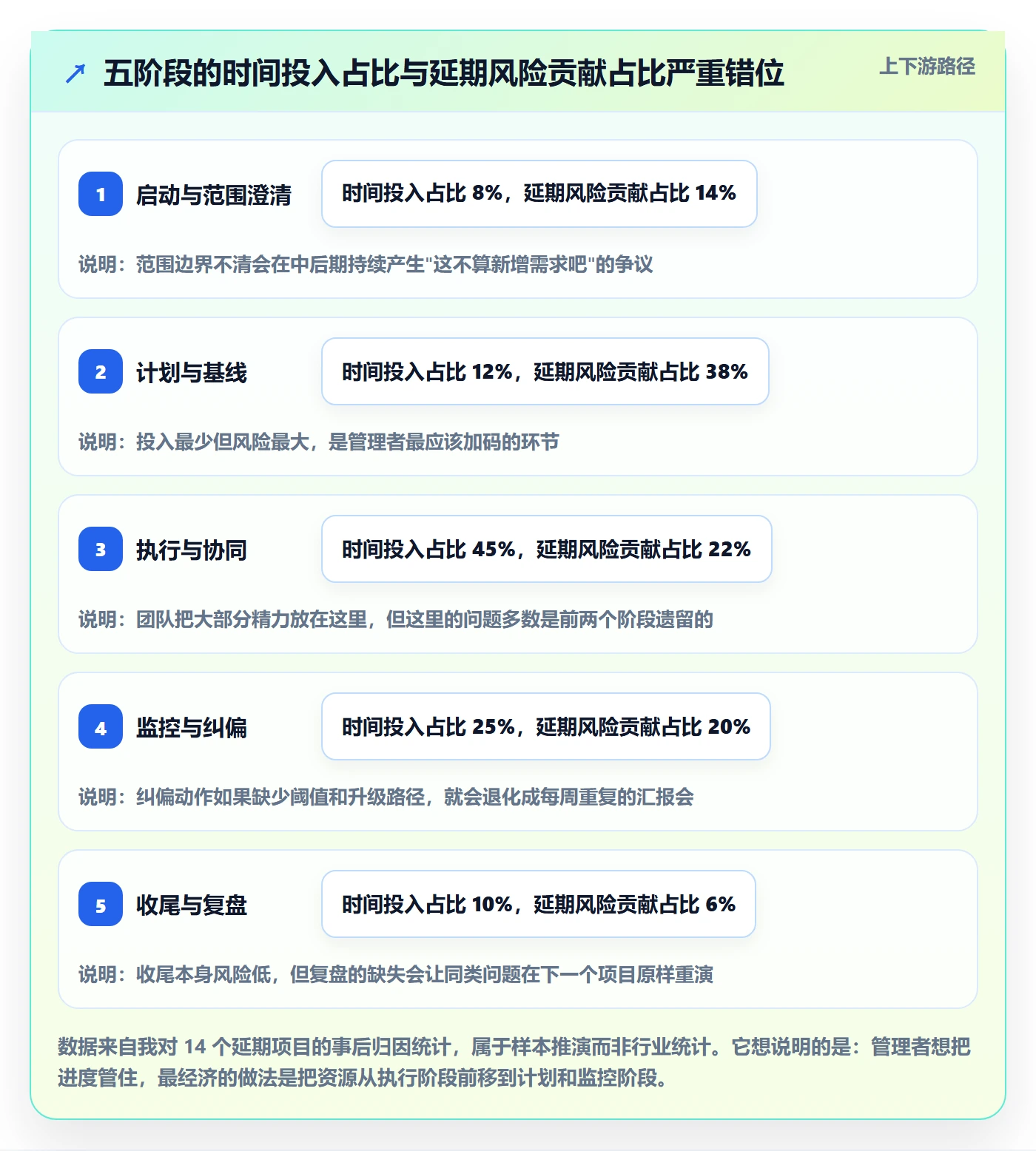

我给很多企业做过诊断,发现他们在阶段投入上的分布严重失衡:计划阶段敷衍了事,执行阶段疯狂加班,监控阶段靠开会对齐,收尾阶段直接跳过。从数据上看,最省力的地方恰好是风险最集中的地方。

1. 启动与范围澄清:把"不做什么"写下来
这个阶段必须产出的不是一份漂亮的项目章程,而是四张清单:交付物清单、验收标准清单、假设条件清单、排除项清单。
其中排除项清单是我最强调、也是企业最常省略的一项。它的作用是在项目后期有人提出新需求时,能有一份书面依据说明"这件事不在本期范围内"。没有排除项,范围蔓延就是必然。
2. 计划与基线:把估算变成承诺
计划阶段的核心动作是 WBS 分解、依赖关系梳理、工期估算、资源匹配、关键路径识别、缓冲设置,最后是基线冻结。
基线冻结是这一阶段的仪式性节点,也是分界线。冻结之前,任何讨论都是开放的;冻结之后,任何改动都必须走变更流程。很多企业的基线是"随时可改的",这等于没有基线。关于缓冲,我的经验值是:存在跨部门依赖的项目,在关键路径末端预留总工期的 10% 到 15% 作为项目缓冲,这个比例在交付型项目上通常需要更高。
3. 执行与协同:把责任写成矩阵,不要写进群里
执行阶段真正要解决的是协同摩擦。我在多个项目里推行过简化版 RACI:每个关键交付物明确一个"唯一负责人",其余人只能是执行、咨询或被通知。
这里最常见的失败模式是"共同负责"。只要出现两个以上负责人,实际结果往往是没人负责。把关键交付物的责任人写进系统字段,而不是写进聊天记录,是这一阶段最低成本、最高回报的动作。
4. 监控与纠偏:让阈值代替人判断
监控阶段要回答三个问题:实际进度和基线的差距是多少、这个差距是否触发预警、触发后谁在多久内响应。
我建议企业至少设置三条硬阈值:任务逾期超过 3 个工作日必须标注原因;关键路径任务浮动时间低于 2 天必须预警;跨部门阻塞超过 2 个工作日必须升级到项目经理以上层级。阈值管理的好处是,它把"要不要上报"这个需要勇气的判断,变成了"到了就报"的机械动作。
5. 收尾与复盘:把经验变成可复用的模板
收尾阶段的产出不该只是一份验收报告,还应该包括指标归档和经验教训条目。
我更看重的是指标归档这一步:把本次项目的计划工期、实际工期、延期天数、返工率、变更次数、阻塞时长记录下来。攒够 10 到 20 个项目之后,企业才有能力用自己的数据回答"我们的估算偏差系数是多少",而不是每次拍脑袋。
四、常见误区拆解:企业管理者最常踩的七个坑
我在诊断过程中反复遇到同样的问题,它们看起来都很"正确",但在执行中会系统性地破坏进度管理。
1. 把甘特图当成进度管理本身
甘特图只是可视化工具。我见过太多项目,甘特图画得非常精美,但图上的日期半年没更新过。一张不更新的甘特图,比没有甘特图更危险,因为它会让人误以为进度是受控的。
2. 完成定义缺失,任务长期"挂账"
"进行中"这个状态如果没有时间上限,它就会变成黑洞。我建议的做法是:任何任务在"进行中"状态停留超过预设周期(小型任务 5 个工作日、中型任务 10 个工作日),系统自动标记异常,要求填写阻塞原因和预计完成时间。
3. 指标很多,但没有口径和责任人
指标必须配四个属性:公式、数据源、更新频率、责任人。缺任何一个,这条指标都会在三个月内变成无人维护的数据垃圾。
4. 变更不记录,基线形同虚设
我坚持一条朴素的原则:没有进入变更登记的调整,不算变更,只是加班。变更登记的价值不在于审批本身,而在于让工期膨胀这件事变得可见。
5. 只考核延期结果,不解决阻塞原因
如果项目经理的考核里只有"是否延期",他的理性选择就是隐瞒风险、压缩测试、推迟暴露问题。把"风险提前暴露数"和"阻塞平均处理时长"也纳入考核,才能真正改变行为。
6. 只开会对齐,不形成决策和行动项
我参加过的项目例会里,大约有三分之一的时间在重复上周已经说过的内容。判断一个会议有没有价值,看的是散会时有没有产生"谁在什么时间前完成什么"的明确记录。
7. 指望工具替代流程
上系统不会自动带来管理改善。我见过企业换了三轮工具,延期率纹丝不动,因为流程和口径从来没变过。工具只能放大已有的管理逻辑:你的流程清晰,它就帮你提效;你的流程混乱,它只会把混乱数字化得更快。

五、企业级进度规范要写清的五件事
规范不是越厚越好。我见过 60 页的项目管理制度,最终被执行的只有其中 3 页。我的判断是:一份能落地的进度规范,A4 纸不超过 8 页,且必须回答下面五个问题。
1. 计划粒度与更新频率
粒度决定管理成本。我通常建议的基准是:任务工期拆到 3 到 10 个工作日,超过 10 个工作日的任务必须继续分解;更新频率按项目节奏确定,研发迭代型项目每周至少两次,交付型项目每周至少一次。
需要注意的取舍是:粒度越细,数据越准,但填报成本越高。我见过一个极端案例,任务拆到 0.5 天,结果团队每天花 40 分钟更新状态,净收益是负的。
2. 进度数据口径与完成定义
这一条是整套规范里最重要的。我建议用一份可执行的规则来定义状态流转,而不是用自然语言描述。比如下面这份简化的状态规则,可以直接落到项目管理平台的字段配置里:
任务状态定义(示例)
─────────────────────────────
未开始 : 尚未分配责任人或尚未进入排期
进行中 : 已分配责任人,且已产生实际投入
停留超过 5 个工作日 → 自动标记「阻塞待说明」
标记后 1 个工作日内必须填写阻塞原因 + 预计解除时间
待验收 : 产出物已提交,等待验收人核验
必须填写产出物链接,否则不允许流转到该状态
已完成 : 验收人核验通过
验收标准必须为可核验条目(不接受「基本完成」「差不多」)
已取消 : 需填写取消原因,且必须经项目经理确认
禁止项:
✗ 使用百分比形式汇报任务进度
✗ 使用「90% 完成」「基本完成」作为状态
✗ 跳过「待验收」直接从「进行中」流转到「已完成」
这份规则的核心只有一句话:任何一个状态都必须对应一个可核验的客观事实,而不是一个人的主观感受。
3. 变更控制与升级机制
变更规范至少要说清三件事:谁有权批准多大范围的变更、变更在多长时间内必须给出结论、变更批准后多久内必须更新基线。
我建议的分级是:影响工期 3 个工作日以内的变更由项目经理批准;3 到 10 个工作日的由项目发起人和项目经理共同批准;超过 10 个工作日或影响关键路径的,必须上升到项目指导委员会。响应时效上,我通常要求 3 个工作日内给出明确结论,避免变更申请长期悬空。
4. 角色职责与会议节拍
会议不在多,在于每层会议解决不同层级的问题。我建议的节拍是三层:执行层每日站会解决阻塞、项目经理层每周评审会评估偏差和变更、管理层每月或按里程碑召开决策会处理资源冲突和范围调整。
关键是每层会议都不能越位。我见过最常见的错误是管理层每周参加执行层会议,结果是管理者被细节淹没,真正需要决策的资源冲突反而没人拍板。
5. 模板与系统字段统一
模板统一的意义在于数据可聚合。如果每个项目组用自己的字段命名,PMO 就无法做跨项目分析。我建议至少统一这几组字段:任务状态枚举值、完成定义条目、里程碑验收标准、变更登记表、阻塞原因分类。
下面这张表是我给企业做规范梳理时常用的最小字段集,可以直接对照检查:
| 字段类别 | 必填字段 | 作用 |
|---|---|---|
| 任务级 | 责任人(唯一)、计划开始、计划完成、实际完成、状态、阻塞原因 | 支撑任务按时完成率与阻塞时长统计 |
| 里程碑级 | 里程碑名称、验收标准、计划日期、实际达成日期、验收人 | 支撑里程碑达成率与交付物核验 |
| 变更级 | 变更内容、发起人、影响工期、批准人、批准日期、基线更新日期 | 支撑变更频次与工期膨胀分析 |
| 资源级 | 资源名称、投入比例、投入起止、冲突标记 | 支撑资源负荷率与关键资源冲突数 |
| 依赖级 | 前置任务、交付物、需求方、承诺日期 | 支撑跨部门等待时长统计 |

六、管理者必须盯住的关键指标:口径、来源与慎用提醒
我在前面说过,指标控制在 5 到 7 条。下面这五类指标是通用性最强的,企业可以根据项目类型选取组合,但每一条都必须写清公式、数据源、更新频率、责任人和误用风险,否则不要上线。
1. 计划类指标:判断基线本身是否可信
计划类指标回答的是"我们的计划靠谱吗"。核心有四个:里程碑达成率、基线偏差率、关键路径浮动时间、计划稳定性(一个统计周期内基线被修改的次数)。
其中关键路径浮动时间是我最推荐管理者关注的前置指标。它衡量的是关键路径上还有多少缓冲余量。当浮动时间持续低于 2 天时,项目实际上已经进入了高风险状态,即使当前没有任何任务逾期。
2. 执行类指标:判断团队是否真的在推进
执行类指标包括任务按时完成率、平均任务周期时间、阻塞任务时长、返工率。
这里要特别提醒:任务按时完成率单独看是没有意义的。一个团队可以把任务拆得特别粗、把日期定得特别宽,轻松做出 95% 的按时完成率。必须和平均任务周期时间、返工率放在一起看,才能判断这个数字是不是"做"出来的。
3. 资源类指标:判断瓶颈在哪里
资源类指标包括资源负荷率、关键资源冲突数、跨部门等待时长。
我的经验基准是:核心资源负荷率长期超过 85%,就是延期的前兆。因为这意味着没有任何余量吸收突发问题。很多企业的问题不是资源不够,而是资源在多个项目间被切得太碎,切换成本吃掉了大量有效工时。
4. 成本与价值类指标:谨慎使用挣值管理
SPI(进度绩效指数)和 CPI(成本绩效指数)是挣值管理的核心指标。我必须强调:这两个指标有明确适用条件,不能简化为"大于 1 就是好"。
SPI 的计算依赖挣值(EV)的准确性,而挣值又依赖任务完成的客观判定。如果企业的完成定义本来就是模糊的,算出来的 SPI 只是把误差包装成了两位小数。此外,SPI 在项目末期会自然趋近于 1,用它来判断项目健康度会产生严重的误导。我的建议是:只有当你已经能稳定产出可信的进度数据时,再引入挣值指标;在此之前,用里程碑达成率和关键路径浮动时间更实际。
5. 风险与变更类指标:管理不确定性
风险与变更类指标包括逾期风险数(系统识别的未来 7 天内可能逾期的任务)、风险敞口(高优先级风险的数量与影响工期之和)、变更频次、变更影响工期总和。
我特别建议管理者关注"变更影响工期总和"这个指标。它比变更次数更能说明问题:一个季度内做了 20 次变更但总影响工期只有 5 天,说明变更是可控的;做了 6 次变更但影响工期 45 天,说明范围控制出了大问题。
下面这张表是我在实际项目中反复使用的最小指标集,可以直接作为规范附录:
| 指标名 | 公式或口径 | 数据源 | 更新频率 | 责任人 | 误用风险 |
|---|---|---|---|---|---|
| 里程碑达成率 | 按期或提前达成的里程碑数 ÷ 计划到期里程碑数 | 项目管理平台里程碑字段 | 每月 | PMO | 里程碑定义过粗会虚高 |
| 基线偏差率 | (实际工期 − 基线工期)÷ 基线工期 | 基线快照 + 实际完成记录 | 每月 | 项目经理 | 基线未冻结则失去意义 |
| 关键路径浮动时间 | 关键路径上剩余总缓冲 ÷ 剩余工期 | 计划依赖关系计算 | 每周 | 项目经理 | 依赖关系未维护则不准 |
| 任务按时完成率 | 计划完成日当天或之前完成的任务数 ÷ 计划完成的任务数 | 任务状态与日期字段 | 每周 | 项目经理 | 任务拆分过粗会虚高 |
| 阻塞任务平均时长 | 任务进入阻塞状态到解除的平均自然日 | 状态流转日志 | 每周 | PMO | 阻塞原因未分类则无法改进 |
| 返工率 | 验收未通过而重新打开的任务数 ÷ 已完成任务数 | 验收记录 | 每月 | 质量负责人 | 验收标准模糊则漏统计 |
| 核心资源负荷率 | 该资源被分配工时 ÷ 可用工时 | 资源排期数据 | 每周 | 职能经理 | 超过 85% 时数据可信度下降 |
| 变更影响工期总和 | 统计周期内所有已批准变更的影响工期之和 | 变更登记表 | 每月 | PMO | 未登记的变更不会被统计 |

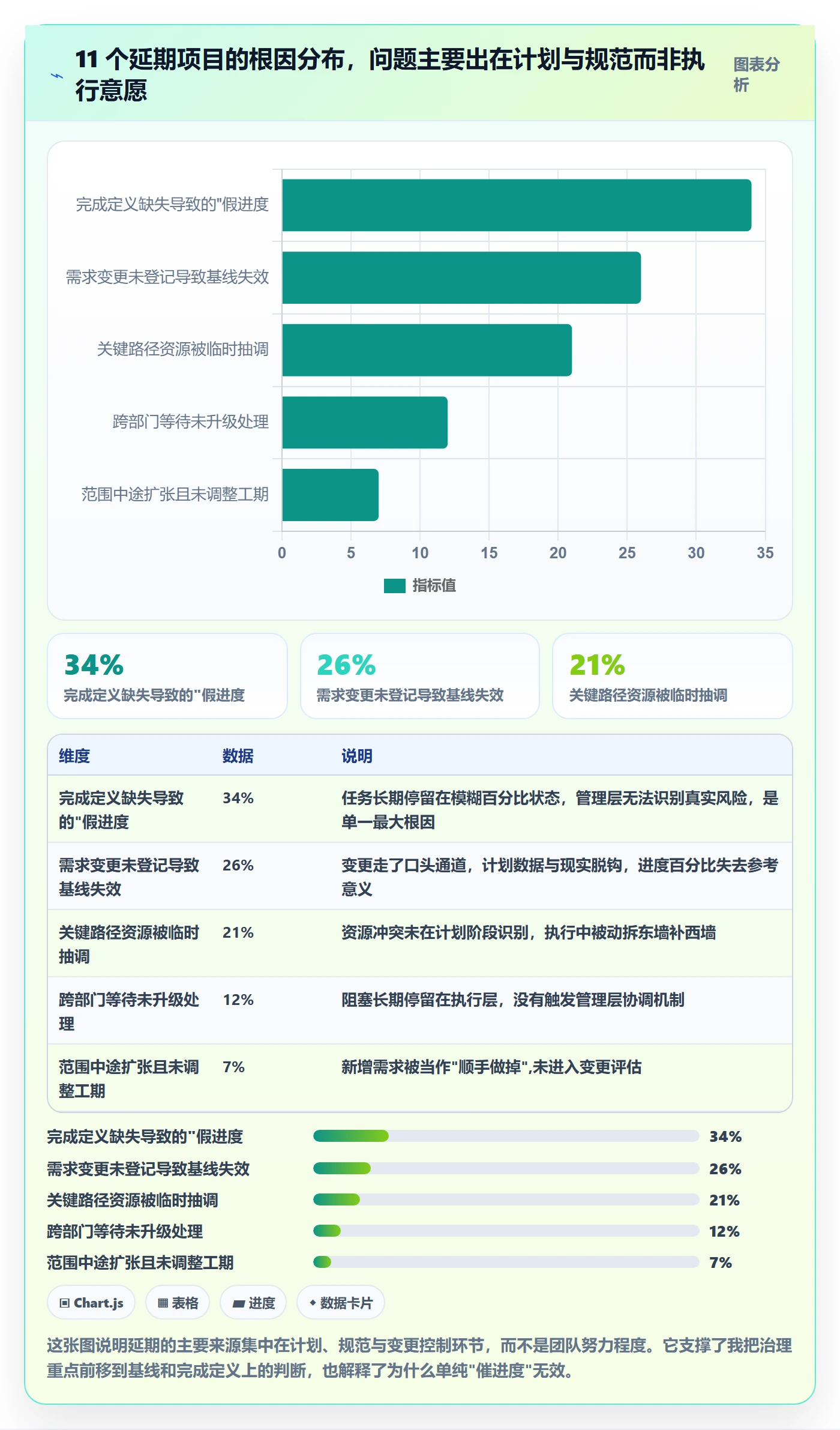

七、案例与数据观察:一家 320 人企业的六个月进度治理
前面讲了很多判断,这里我把一个完整的改造过程摊开讲,包括我做了什么、遇到什么阻力、数据怎么变的。这家企业是一家 To B 软件公司,约 320 人,同时并行 12 到 18 个项目,涉及研发、交付、实施三类团队。
1. 改造前的真实状态
我在诊断期做了一件很多顾问不会做的事:随机抽取 20 个标记为"进行中"的任务,逐个找责任人当面核对实际产出。结果是 20 个任务里有 8 个的状态与实际情况不符,有的是早就做完了没更新,有的是实际卡住了但状态还是"进行中"。
这个抽样复核一致率只有 62%。我把这个数字直接拿去给管理层看的时候,讨论的焦点立刻从"团队执行力"转向了"数据可信度",这是整个改造的转折点。
2. 我做的四件事
第一件是重写完成定义。用两周时间,和三个团队分别把常用任务类型的状态规则固化下来,取消了百分比汇报,新增了"待验收"状态和阻塞自动标记。
第二件是冻结基线并建立变更登记。这里遇到了最大阻力,因为冻结基线意味着大量已经"事实上延期"的项目必须在系统里承认延期。管理层最终拍板:一次性地把所有在建项目的基线按现实重设,之后严格走变更流程。这个决定短期很难看,长期极其正确。
第三件是搭建 7 条指标的最小看板,每条指标都标注了公式、数据源、更新频率和责任人,并规定每周一上午由 PMO 统一发布。
第四件是设置三条硬阈值和对应的升级路径,把"要不要上报"变成"到了就报"。
3. 用 PingCode 承载这套流程的实际体验
流程和规范定完之后,必须有一套系统把它们固化下来,否则三个月内一定会退回原状。这家企业原先用的是海外工具,存在两个现实约束:一是数据合规和本地化要求,二是有相当一部分历史数据沉淀在 Jira 里。
他们最终选择了 PingCode。从我实际参与配置的角度说几个具体感受。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和这家企业 320 人、十几个项目并行的复杂度是匹配的。
第一个感受是工作项状态流转可以按我们定义的规则配置。我把前面那份状态定义直接落成配置:状态停留超期自动标记阻塞、流转到"待验收"必须填产出物链接、跳过待验收直接完成的路径被禁止。这些约束一旦落进系统,就不依赖人的自觉了,这比任何一次宣讲都有效。
第二个感受是支持私有化部署。对这家有客户数据合规要求的企业来说,这是硬门槛而不是加分项。部署在自有环境里,审计和安全评审的阻力小了很多。
第三个感受是历史数据迁移的平滑度。他们从一个海外项目管理平台迁移过来,我原本预估要两周以上,实际上项目、任务、状态映射和附件迁移的完整度超出了我的预期。对于正在考虑国产替代、又担心迁移成本和数据丢失的企业来说,支持主流海外工具的平滑迁移,是决策时非常实际的一个考量点。
最后一点是关于指标的。我需要的 7 条指标里,有 5 条能从系统里直接取数,剩下的 2 条(返工率、变更影响工期总和)需要自定义字段和报表配合。这个配置过程花了我大约 3 天,属于可接受的范围。我想强调的不是工具多好,而是:如果一套工具不能把完成定义和状态规则变成强制约束,那它就只是个更漂亮的记录本。

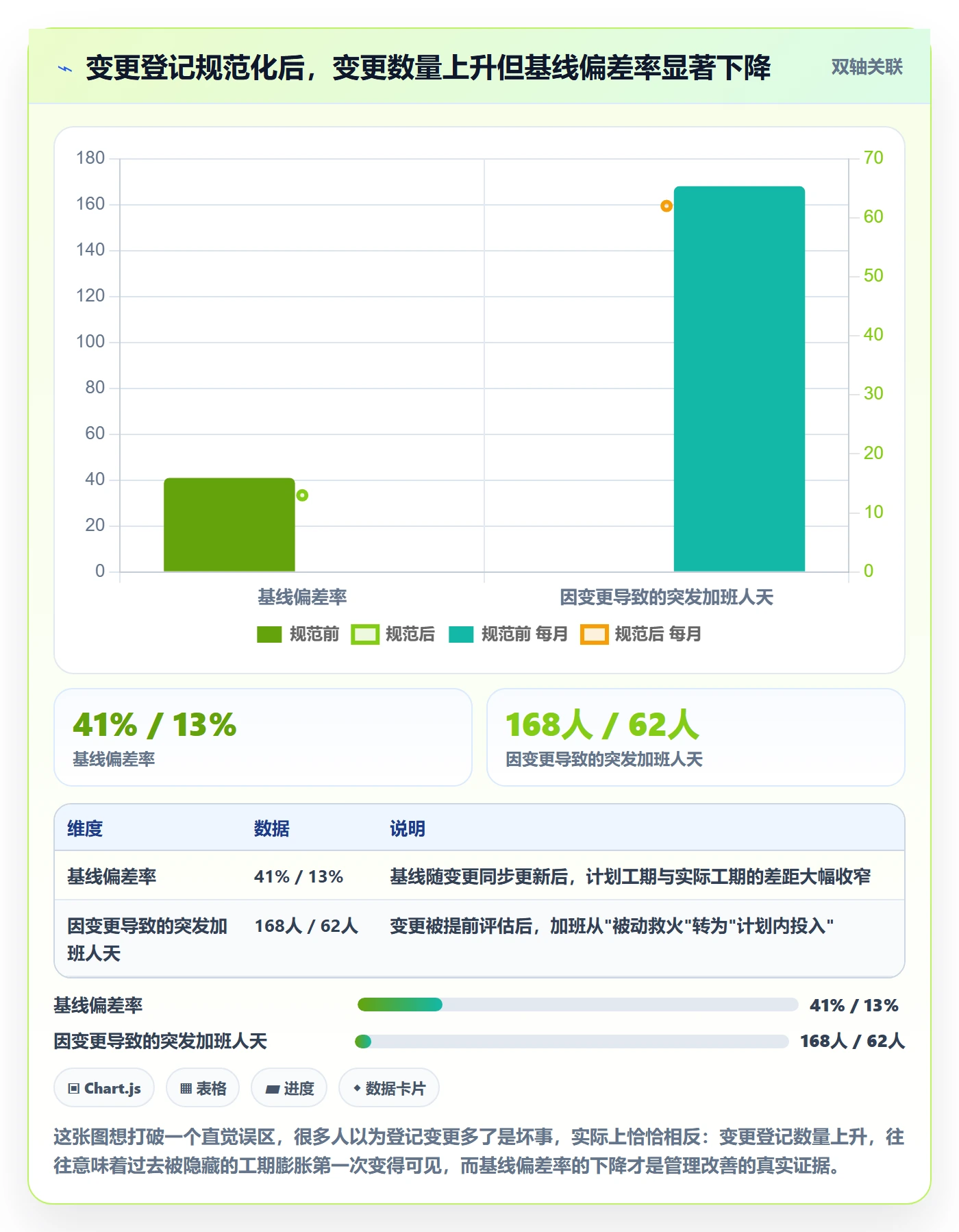

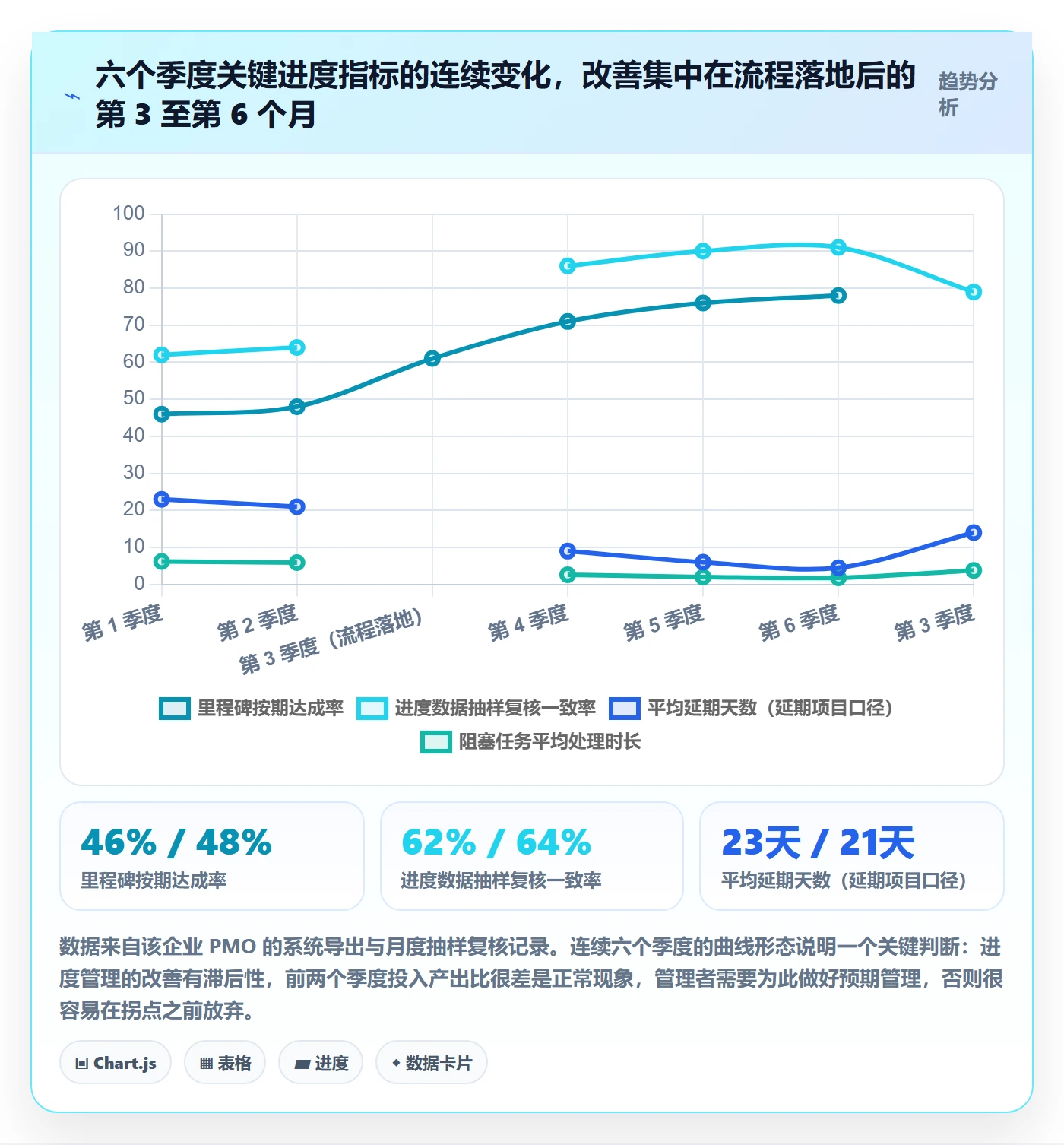

4. 六个月后的数据变化

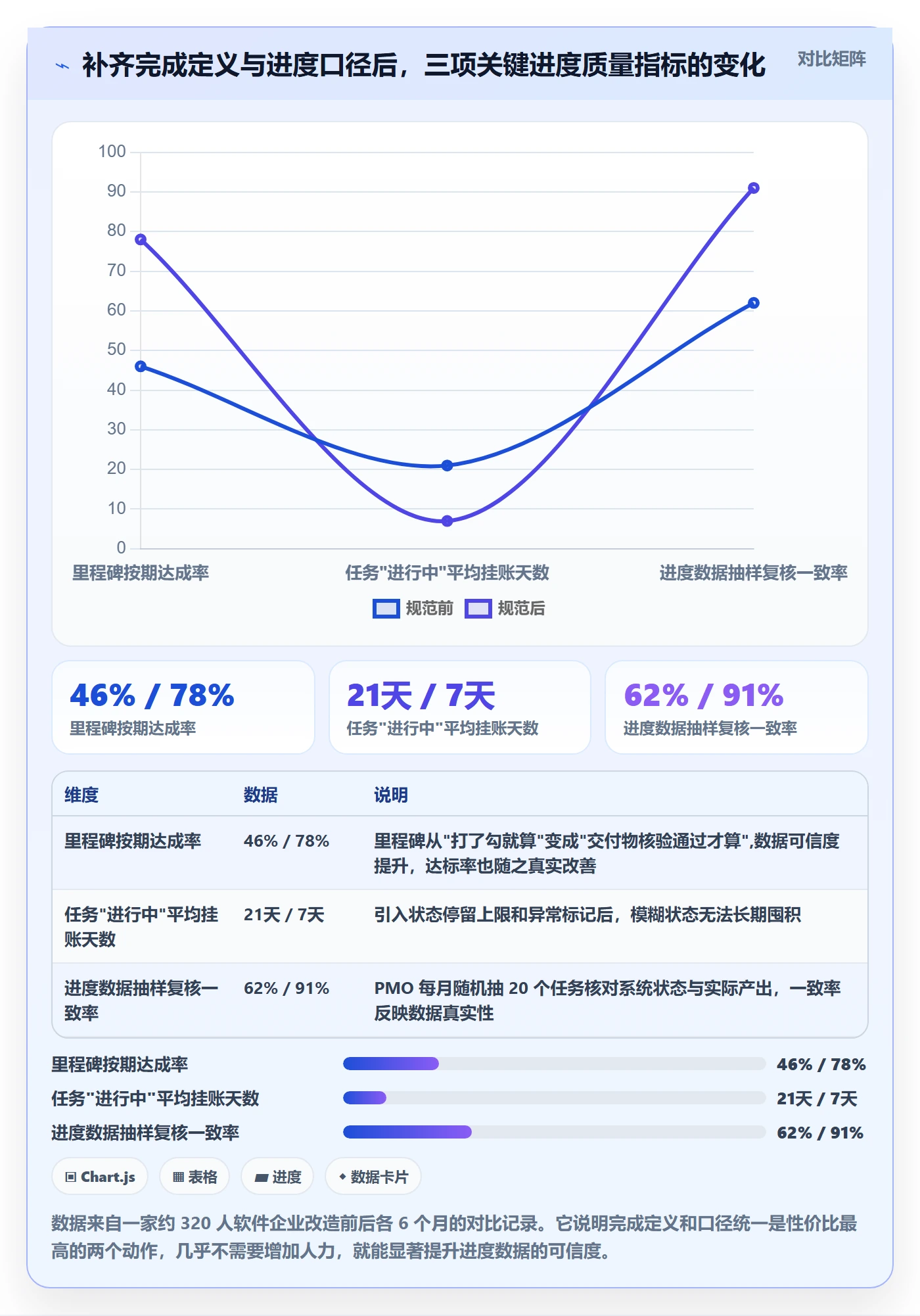

改造从第 3 个月开始正式执行,下面是执行前后各 6 个月的对比数据。这些数据来自系统导出和 PMO 的月度抽样复核,不是估算。
需要客观说明的是,同期这家企业的人员规模基本稳定(312 人到 328 人),项目数量从 17 个降到 14 个,主要是主动砍掉了 3 个低优先级项目。所以数据改善里有一部分来自范围收敛,不能全部归功于流程改造,这一点我在给管理层的报告里也写明了。

八、不同情况下的行动建议

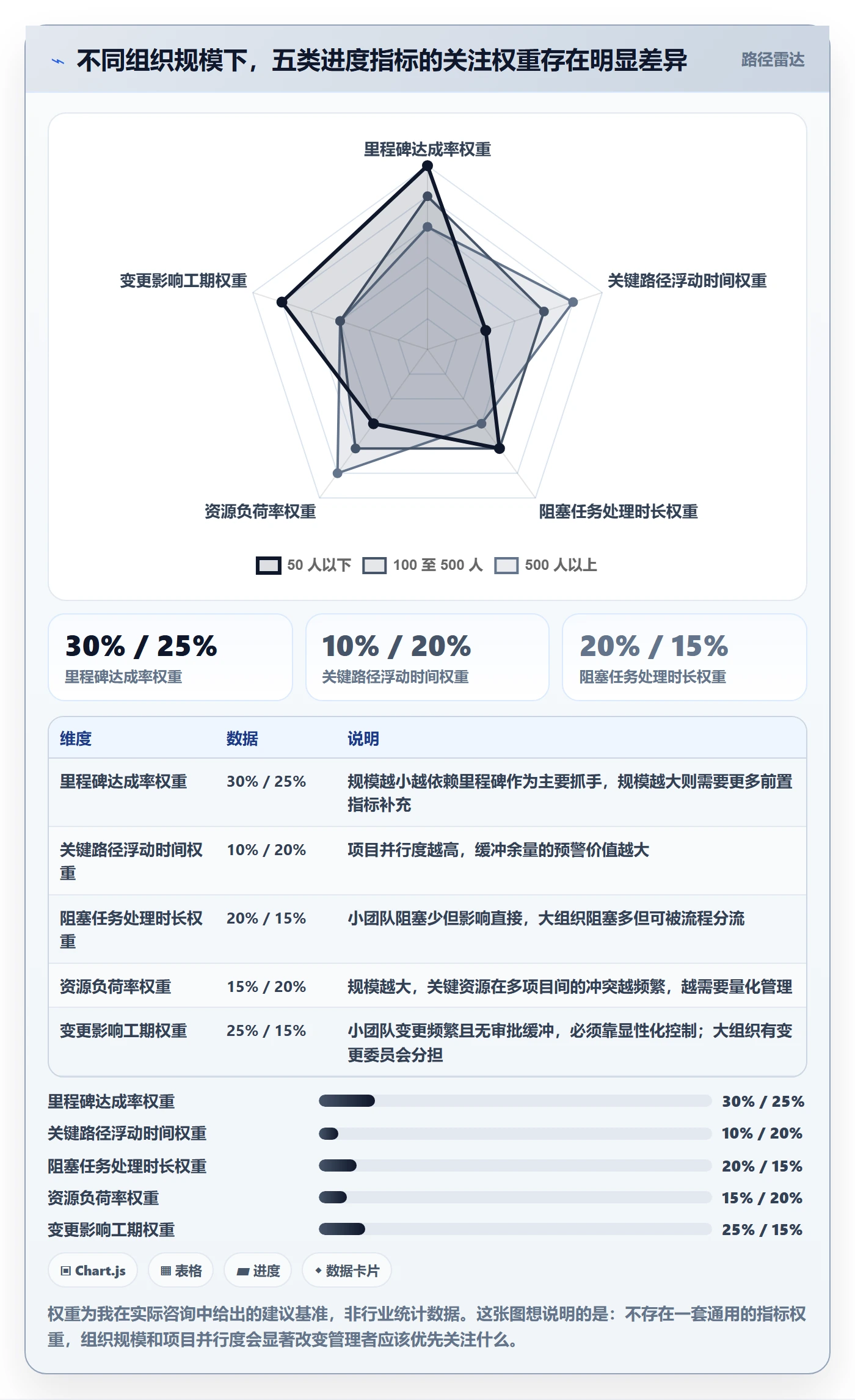

同一套方法,在不同规模、不同项目类型的企业里优先级完全不同。下面是我在实际咨询中给出的分层建议,你可以直接对照自己的情况取用。
1. 50 人以下的小型组织:只做两件事
这个阶段不需要 PMO,也不需要复杂看板。我建议只做两件事:统一完成定义(把"进行中"和"已完成"的判定标准写清楚),以及每周固定一次 30 分钟的进度对齐,输出明确的行动项。
这个规模的团队,管理的瓶颈是信息同步速度,不是流程完备度。上太重的流程会直接压垮交付节奏。
2. 100 到 500 人的组织:建立基线、变更控制与 7 条指标
这是我做得最多的一类企业。它们的典型特征是项目并行度上升、跨部门依赖增加、管理层开始感受到"看不见进度"。
优先级排序是:先统一完成定义和状态规则,再冻结基线并建立变更登记,然后才是搭建指标看板,最后是设置阈值和升级路径。顺序不能颠倒,因为基线不可信时,所有指标都是在错误的数据上做运算。
3. 500 人以上的组织:必须有独立的 PMO 和项目分级机制
这个规模下,最大的风险是管理动作本身成为负担。我建议按项目金额、战略重要性和跨部门复杂度做三级分类:A 类项目走完整流程和月度决策会,B 类项目走简化流程和季度评审,C 类项目只做登记和结果跟踪。
分级的意义在于把管理资源集中到真正重要的项目上。对 50 个项目做同等力度的管理,等于对任何项目都没有管理。
4. 按项目类型选择指标组合
研发迭代型项目的核心指标应该是平均任务周期时间、返工率、阻塞时长,因为需求本身就不确定,用基线偏差率考核意义有限。
交付实施型项目的核心指标应该是里程碑达成率、基线偏差率、跨部门等待时长,因为范围相对明确,约束主要来自资源和协同。
数字化转型类项目介于两者之间,我建议额外加上"变更影响工期总和"和"关键干系人参与度"两项,因为这类项目的最大风险往往来自业务方需求变化和组织协调,而不是技术实现。

九、不同情况下的取舍:进度管理没有银弹
我从不认为存在一套对所有企业都最优的进度管理体系。真正的专业性体现在知道自己在放弃什么。下面四组矛盾,是每个管理者都必须做出选择的。

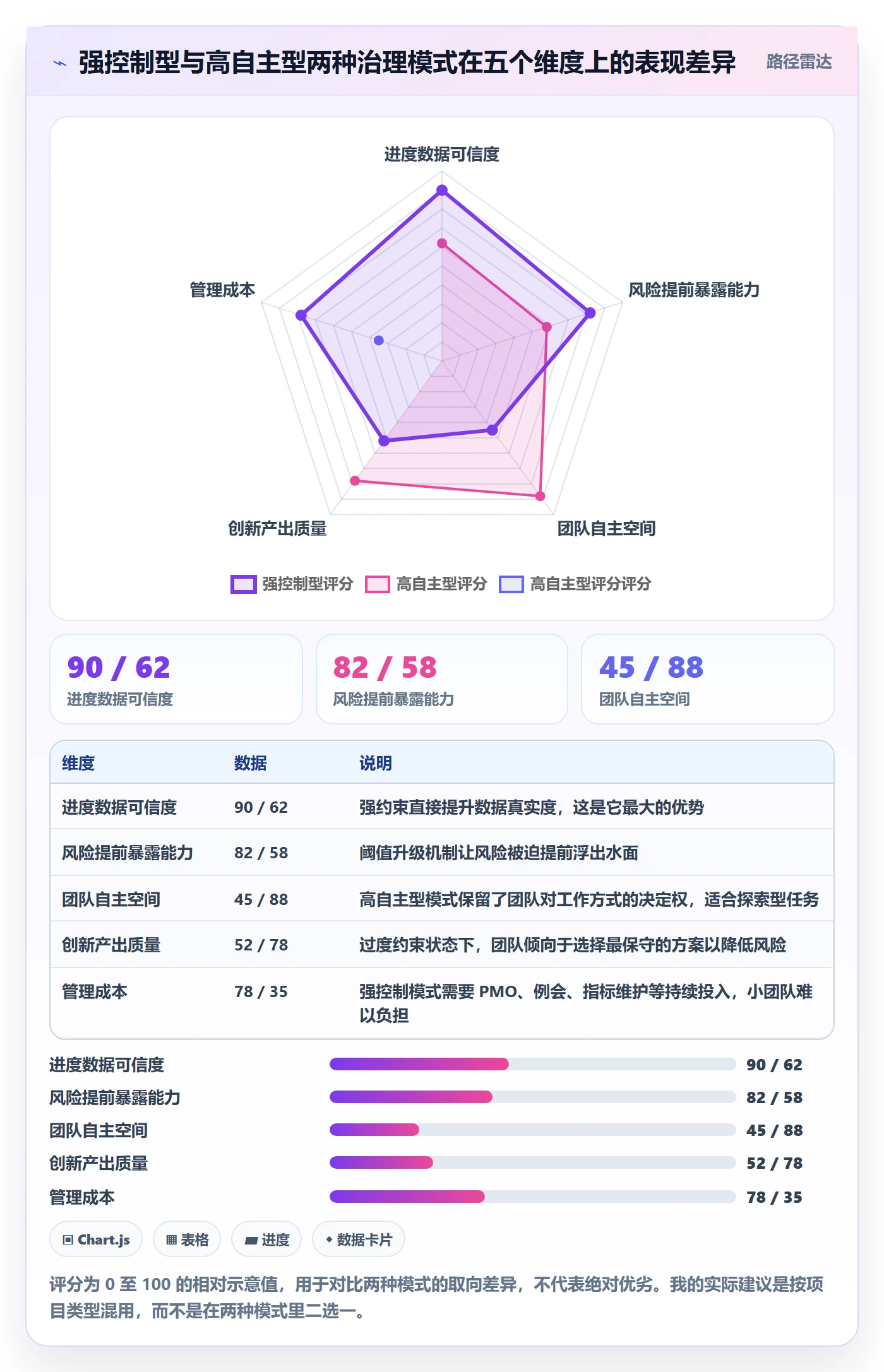

1. 控制力与自主性的取舍
越严格的流程约束,越能保证数据可信和风险可控;但同时会压缩团队的自主空间,在创意型、探索型工作中可能降低产出质量。
我的建议是分而治之:对接口联调、环境部署、数据迁移这类确定性工作,用强约束;对技术方案探索、算法调优这类不确定性工作,只约束结果和周期,不约束过程状态。把整个项目统一按一套强度管理,一定会有人被管死,也一定会有地方失控。
2. 数据实时性与填报成本的取舍
每周更新一次,数据滞后但成本低;每天更新一次,数据及时但团队每周要多花 2 到 3 小时。我的经验判断是:只有关键路径上的任务值得每日更新,其余任务每周更新足够。
把有限的填报成本花在最关键的 20% 任务上,这是收益最高的分配方式。

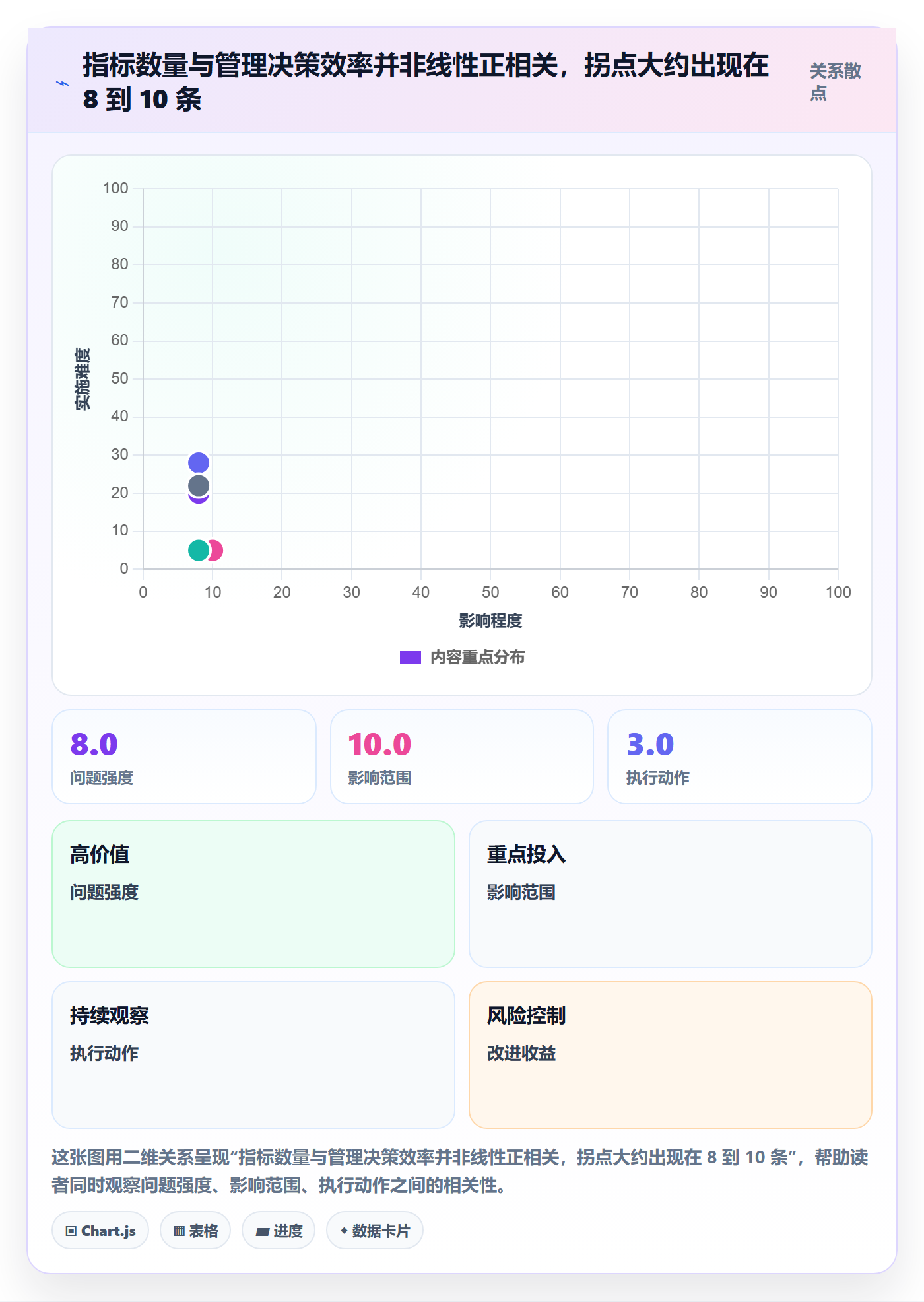

3. 指标数量与决策效率的取舍
我在前一节的图表里给出了观察:指标从 6 条增加到 15 条时,管理者的解读耗时翻了一倍多,但有效决策数反而下降了。每增加一条指标,都应该是替换掉一条,而不是叠加。
当你觉得需要第 8 条指标时,先问自己:现有 7 条里哪一条最近三个月没有触发过任何决策?如果有,就把它换掉。
4. 工具投入与流程成熟度的取舍
工具能固化管理规则,但前提是规则已经存在。如果流程还没跑通就上重型工具,结果通常是团队为了填系统而填系统,数据反而更假。
我的建议顺序是:先用轻量方式(表格或简单看板)把完成定义和状态规则跑通一个月,确认规则本身合理、团队能执行,再上系统做强制约束。先有规则再看工具,而不是先买工具再想规则。

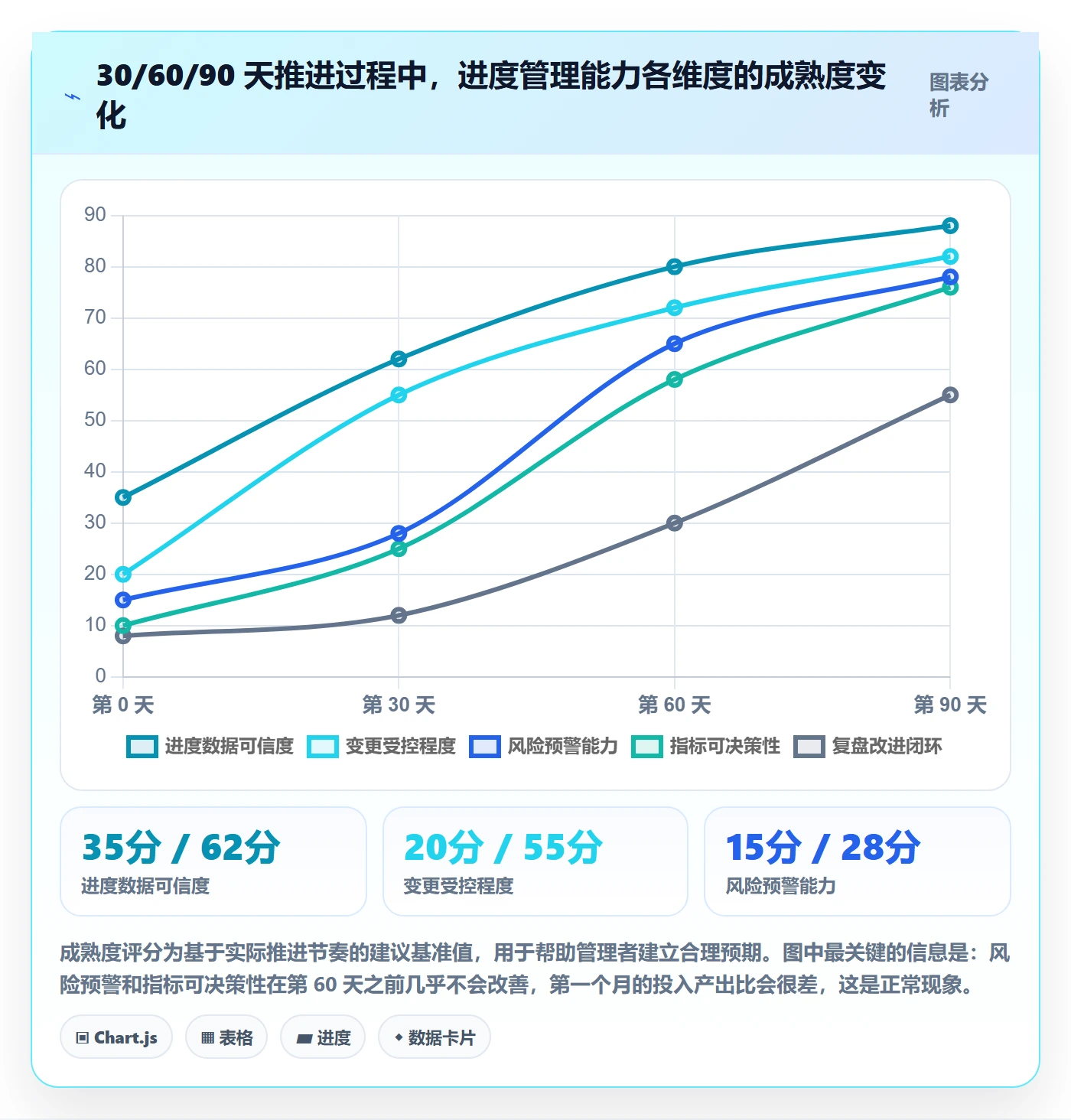

十、30/60/90 天落地路径与自查清单
方法讲完,最后给一条可以直接照着走的路径。这套节奏我在多家企业验证过,前提是管理层愿意投入精力参与第一个月的规则制定。
1. 第一个月:统一口径,冻结基线
- 盘点当前所有在建项目,列出每个项目的交付物、验收标准、关键干系人。
- 统一任务状态定义,取消百分比汇报,新增"待验收"状态和阻塞标记规则。
- 对在建项目做一次基线重设,按现实情况重新排期,之后严格走变更流程。
- 建立变更登记表,明确三级审批权限和 3 个工作日响应时限。
这个月最难的不是技术问题,而是承认现实。很多企业在这个环节会反复拉扯,因为重设基线意味着公开承认之前的计划有问题。我的建议是管理层主动承担这个"难看",把它定义为一次性的历史清零,而不是追责。
2. 第二个月:建立节拍与预警
- 确定三层会议节拍:执行层每周、项目经理层每周、管理层每月或按里程碑。
- 搭建 7 条指标的最小看板,每条标注公式、数据源、更新频率和责任人。
- 设置三条硬阈值(任务逾期、关键路径浮动、跨部门阻塞),并明确升级路径和响应时限。
- 由 PMO 每周发布一次进度健康报告,只讲偏差和需要决策的事项。
3. 第三个月:复盘指标,设定改进目标
- 做一次跨项目指标复盘,识别哪些指标从未触发过决策,予以替换或删除。
- 抽样复核进度数据一致率,目标是从基线值提升至少 20 个百分点。
- 对一个已完成项目做完整复盘,沉淀估算偏差系数,用于后续计划参考。
- 设定下一个季度的改进目标,建议不超过 3 个,且必须是可量化、可归因的。

4. 发布前的六条自查清单
在你把上面这套东西推下去之前,我建议先做一次自查。如果下面六条里有三条以上答不上来,说明规范还没有准备好:
- 能否用一句话说清每个任务状态的判定标准,且判定依据是客观事实而非主观感受?
- 能否说清谁有权修改基线、修改后多久必须同步到系统?
- 能否说清每一条指标的数据从哪里取、多久更新一次、由谁负责?
- 能否说清哪三条阈值会触发升级,以及升级后谁在多久内响应?
- 能否说清三层会议各自解决什么问题,以及哪个层级不该参加哪个会议?
- 能否说清上一次项目复盘产出了什么具体改进动作,以及是否已经落地?
这六条的共同点是:它们都要求答案是一个具体的角色、时间或数值,而不是"加强沟通"这类无法验证的表述。做不到这一点,规范就还停留在文件层面。
结语:把进度从"靠人催"变成"靠机制管"
回到文章开头那家企业。六个月后的复盘会上,他们的运营负责人说了一句话我印象很深:"以前我每周要打七八个电话问进度,现在我只在周一上午看一份报告,有红的地方就开会。"
这不是工具带来的变化,而是机制带来的变化。流程定义动作、规范定义标准、指标定义信号,三者缺一,进度管理就会退回成一场消耗耐心的拉锯战。
我对这件事的独特判断是:进度管理的本质不是控制时间,而是管理信息的真实性。所有延期在爆发之前,都曾经以某种形式在某个角落留下过痕迹,一条停留过久的任务、一个没人跟进的阻塞、一次没有登记的变更。管理者的工作就是让这些痕迹无法被隐藏,而不是在每个月底追问为什么又延期了。
如果你的企业正在这个阶段,我的建议是从最小的一步开始:先做一次进度数据抽样复核,随机抽 20 个"进行中"的任务,逐个核对实际产出。这个动作只需要半天,但它会给你一个真实的起点,也会让管理层第一次意识到问题究竟出在哪里。
之后,再按前面 30/60/90 天的节奏推进:统一口径、冻结基线、建立节拍、设定阈值、复盘指标。不要试图一次做全,也不要在规则还没跑通的时候急着上系统。这套东西真正的门槛不在方法论,而在于管理层愿不愿意在头两个月承受"数据变难看"的阵痛期。
能熬过这两个月的企业,通常都能在第三个季度看到明显变化。这不是乐观估计,而是我在多个项目里反复观察到的规律。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目进度流程与规范:企业管理者进度管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/465417
读者评论
把延期归因到计划与规范缺失而非执行力,这个视角切中了很多企业的痛点。但文章提到的基线冻结、变更登记、阈值预警,在矩阵式组织里往往需要高层授权才能落地,单靠项目经理推动很容易反弹。另外缓冲预留10%-15%的经验值对交付型项目可能偏低,建议按项目不确定性分级设定。
三个延期案例非常典型,尤其是里程碑'达成'但无交付物、变更走口头通道这两点,几乎每个PM都遇到过。不过文章建议的简化RACI和硬阈值,在跨部门权责不清的企业里执行成本很高,关键还是先拿到管理层对'进度数据口径'的统一授权,否则指标再精简也会沦为装饰品。
五阶段投入与风险错位的图表很有说服力,执行阶段投入最多却多为前两阶段遗留问题,这与我观察一致。补充一点:计划阶段要加码,但企业常把WBS做得极细却不识别关键路径,导致缓冲被均匀分摊。收尾归档若只记延期天数而忽略返工率,估算偏差仍难修正,建议同步记录需求变更后的实际工时。
