任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

去年十月,我以顾问身份介入一家做工业质检设备的公司,他们的研发副总给我看了一张排期表,甘特图上密密麻麻铺满了横条,乍看规划得非常精细。但当我问"这个月哪几个任务最可能延期"时,他翻了五分钟也没指出来。两周后,他们一个关键交付节点果然延期了 11 天,原因是一个第三方认证环节卡住了,而这个环节在甘特图上只是众多横条中不起眼的一条。

这件事让我意识到一个很普遍的问题:大多数管理者做进度管理,其实是在做"进度记录",而不是做"进度控制"。排期表做得漂漂亮亮,但没人能从这张表里读出风险、读出依赖、读出下一步该干什么。这篇文章不讲工具推荐,也不搬运教科书框架,我想把这几年在十几家不同规模企业里实际落地过的做法拆开讲,包括踩过的坑、哪些动作真的改变了结果、以及在不同团队规模下应该怎么取舍。

一、先给结论:进度管理的落地点不在"表",而在四个动作

如果你只想要一句话答案,那我的判断是:进度管理的本质不是"跟踪任务状态",而是"持续减少意外"。所有有效的落地动作,最终都指向同一个目标,让"本该被提前发现的问题"不被拖到交付前夜才暴露。

围绕这个目标,我把它拆成四个必须固化的动作,缺一个都会漏气:

动作 解决的核心问题 缺失后的典型症状
任务拆到"可交付物" 进度可被客观判断 "完成了 80%"这种说法反复出现
进度可视化且状态唯一 信息不同步 开会时每个人说的进度都不一样
依赖关系显性化 卡点提前暴露 总是"某个环节突然卡住"
异常驱动的复盘节奏 问题不重复发生 同类延期一季度内出现三次

注意,这四个动作里没有一个是"选什么工具"。工具是这四个动作跑到一定规模后的自然需求,而不是起点。我见过用 Excel 把进度管理做得极其扎实的 20 人团队,也见过买了昂贵平台却依然天天救火的百人部门。顺序错了,工具只会放大混乱。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

二、真实场景:一个 12 人产品团队的两个月

为了让后面的拆解不悬空,我先交代一个贯穿全文的案例。需要提前说明:以下案例为便于教学说明,已经过脱敏和适度虚构处理,不对应任何具体公司。

1. 团队背景与初始状态

这支团队 12 人,属于一家 SaaS 公司,负责一个面向中小客户的产品线。团队构成是 1 名产品负责人、2 名设计师、7 名开发、2 名测试。他们当时同时在推进三条线:一个主版本迭代、一个客户定制需求、一个内部重构。

我介入前,他们的进度管理方式是:每周一开一次周会,每人轮流汇报"我这边大概做到哪了",负责人用一张 Excel 记录。听起来不算差,但问题很明显。

2. 两个月的关键变化

我做了两件事:第一周先不碰方法,只做观察记录;第二周开始逐步植入四个动作,分四周落地,而不是一次性全上。

两个月后,我记录的几组观察数据变化如下。再次强调,这是我在单个团队中的观察记录,样本量为 1,属于经验性数据,不代表行业统计。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

3. 为什么我没有一次性上全套方法

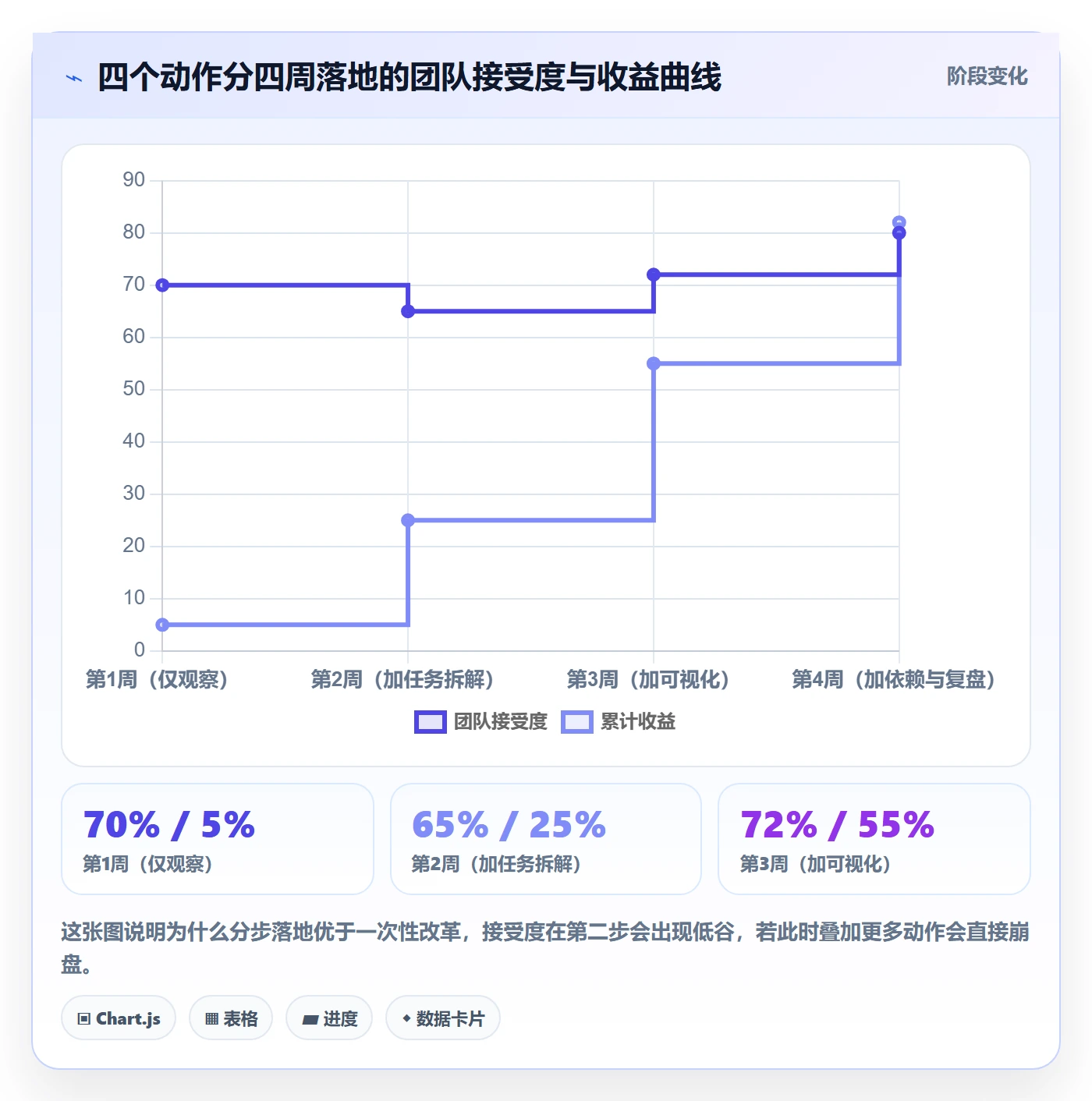

很多管理者喜欢"一次性改革",一周之内把所有流程都换掉。我踩过这个坑,在一次咨询中,我让团队同时上线新拆解规范、新看板和每日站会,结果两周后团队集体抵触,因为他们感受到的不是"更有秩序",而是"新增了一堆要填的东西"。

这次我改了策略:第一周只观察,让团队先意识到问题的真实成本;第二周只做任务拆解;第三周才引入可视化;第四周才碰依赖关系和复盘。每周只增加一个动作,团队有消化空间,抵触情绪明显低得多。

三、拆解四个常见误区:多数管理者卡在哪

在讲具体怎么做之前,我先把最消耗管理者精力的几个误区点破,因为不纠正认知,方法用起来也是走样。

1. 误区一:把"催"当成进度管理

最常见的错误。"这个任务怎么样了?""快了吗?""什么时候能给我?",这三句话是很多管理者每天说得最多的。但催解决的是"我现在不知道",解决不了"任务真的会不会延迟"。

催是一种信息获取的临时手段,不是一种管理机制。如果管理者必须靠催才能知道进度,说明进度信息系统本身是失效的。我见过最夸张的团队,负责人每天在工作群里 @ 十几个人问进度,一天下来自己精疲力竭,但项目依然延期。

2. 误区二:把"目标管理"和"进度管理"混为一谈

OKR、KPI 这些是目标框架,回答的是"我们要去哪";进度管理回答的是"我们到哪了、卡在哪了"。两者层级不同,作用时机也不同。我见过团队在周会上花四十分钟讨论 OKR 的 KR 进度,却对具体任务的依赖卡点一字未提,这就是典型的层级错配。

维度 目标管理(OKR/KPI) 任务管理 进度管理
回答的问题 要去哪里 要做什么 做到哪了、卡在哪
时间周期 季度/半年 周/迭代 天/周
核心工具 复盘会、对齐会 任务清单 状态流转、依赖图
失效信号 KR 长期不动 任务堆积无人认领 临期才发现延期

3. 误区三:追求"进度百分比"的精确性

"这个任务完成 60%",当有人这样汇报时,我通常会追问一句:"60% 是怎么算出来的?"绝大多数时候,答案会含糊其辞。百分比进度在软件、设计、研发这类"创造性工作"里几乎不可靠,因为它把一个非线性的过程强行线性化了。

我的判断是:对于创造性工作,与其纠结百分比,不如把任务拆成几个明确的"可交付状态",用离散状态代替连续百分比。比如"接口设计完成""接口开发完成""联调通过""测试通过",每一个都是可验证的,不含糊。

4. 误区四:以为可视化就是把计划搬上屏幕

把甘特图从 Excel 挪到某个在线平台,这不叫可视化,这叫搬家。真正的可视化要满足两个条件:状态唯一(一个任务在任何时刻只有一个确定状态)、异常可见(偏离计划的任务在视图上一眼能看出来)。很多工具做得花哨,但状态字段有七八种、颜色含义全靠人记,反而增加了认知负担。

三、拆解四个常见误区:多数管理者卡在哪

四、专业判断逻辑:为什么这四个动作按这个顺序

有人会问,为什么先拆解、再可视化、再依赖、最后复盘,而不是反过来?这里有一套内在逻辑,我把它讲清楚,你才能根据自己的团队情况调整。

1. 拆解是地基,没有它后面全是沙上建塔

如果任务本身拆得含糊,那么可视化出来的也是含糊状态,依赖分析更是无从谈起(你连一个任务什么时候算"完成"都说不清,怎么判断它是否卡住了下游)。所以拆解必须排第一,且必须做到"可交付物"级别。

2. 可视化解决的是"信息不对称",它是依赖分析的前提

依赖关系之所以常常被忽略,很大程度上是因为它不可见。当所有任务的状态都在一个大家都能看到的地方、且状态定义统一时,"谁在等谁"这件事才会浮出水面。所以可视化要排在依赖之前。

3. 依赖分析是提前暴露风险的核心,但需要前面两步支撑

依赖关系是整个体系里最容易被忽略、也是收益最高的部分。多数项目延期,不是某个任务做得慢,而是一个隐藏的依赖链被卡住了。但它需要前两步的数据积累才能做,你需要知道每个任务的定义和状态,才能画得出依赖图。

4. 复盘是让体系自我进化的机制,放最后不是不重要

复盘放最后,不是因为它最不重要,而是因为它是对前三个动作的"校准"。前三个动作跑起来后,复盘才有真实的偏差数据可以分析。如果一开始就天天复盘,你会陷入"用不成熟的数据开无效的会"。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

五、具体落地:四个动作怎么做到"可执行"

前面讲了为什么,这一节讲怎么做。我会尽量给到可以直接套用的动作,而不是"要重视""要加强"这类空话。

1. 动作一:把任务拆到"可交付物"级别

先给一个拆解示例,用案例团队的一个真实任务(已脱敏)来说明:

粗粒度任务:"完成客户定制报表模块"

拆到"动作"级别(不推荐):

  • 写代码
  • 联调
  • 测试

这种拆法的问题在于,"写代码"完成 80% 是什么意思?没人说得清。

拆到"可交付物"级别(推荐):

  • 报表字段与原型的映射表已确认(交付物:一份字段映射文档)
  • 数据查询接口已开发并通过单接口测试(交付物:可调用的接口 + 测试记录)
  • 报表前端页面已完成并与后联调通过(交付物:可访问的页面 + 联调记录)
  • 导出功能已实现并支持 PDF/Excel 两种格式(交付物:两种格式的导出样例)
  • 客户方验收确认(交付物:验收确认邮件或记录)

判断标准很直接:每个子任务都能对应到一个"可以被别人检查的东西"。如果这个子任务完成后,没有任何东西可以拿给别人看,那它就不是一个合格的可交付物。

颗粒度怎么定?我给团队的经验法则是:单个子任务的预计耗时在 1 到 3 个工作日之间。太粗(一周以上)不利于及时发现问题,太细(半天以内)管理成本会超过收益。案例团队一开始拆得过细,后来把"写代码"再往下拆,反而增加了填表负担,第二周后半段才调整到合适的粒度。

(1)拆解时的三个自检问题

  1. 这个子任务完成后,有没有一个可以被他人验证的产出?
  2. 如果不做这个子任务,下游的哪一个子任务会直接受影响?
  3. 这个子任务的预计耗时是否在 1-3 个工作日内?

2. 动作二:让进度"自己会说话"

可视化不一定要用复杂工具。我见过用一张最普通看板就把进度管理做得很扎实的团队,核心在于三个状态要唯一、含义要清晰。

我的最小可行方案是三列看板 + 一个状态定义表:

状态 进入条件 离开条件
待开始 任务已定义、已指派 开始实际投入工作
进行中 已有人实际投入 交付物完成并通过自检
待验收 交付物已完成 验收方确认或退回
已完成 验收通过 不适用

关键点在于"进入条件"和"离开条件"必须写清楚。很多看板的失败就在于状态定义模糊,导致每个人对"进行中"的理解都不一样。一旦状态定义清晰,一个任务在哪个列就是客观事实,不需要争论。

(1)异常驱动:什么时候才需要开会

这是我替换掉他们原周会的核心机制。原来每周一开一次周会,无论有没有问题都开,会议时长普遍在 90 分钟以上,效率极低。

新的规则是:

  • 每日异步同步:每人只需在协作工具里更新自己负责任务的状态,不需要开会。
  • 异常才触发会议:只有出现以下情况时才召集简短会议,任务延期超过 1 天、依赖任务被卡住、验收被退回。
  • 周会只讨论异常项和下周风险:不再轮流汇报"我做了什么",只讨论"哪里有问题、怎么处理"。

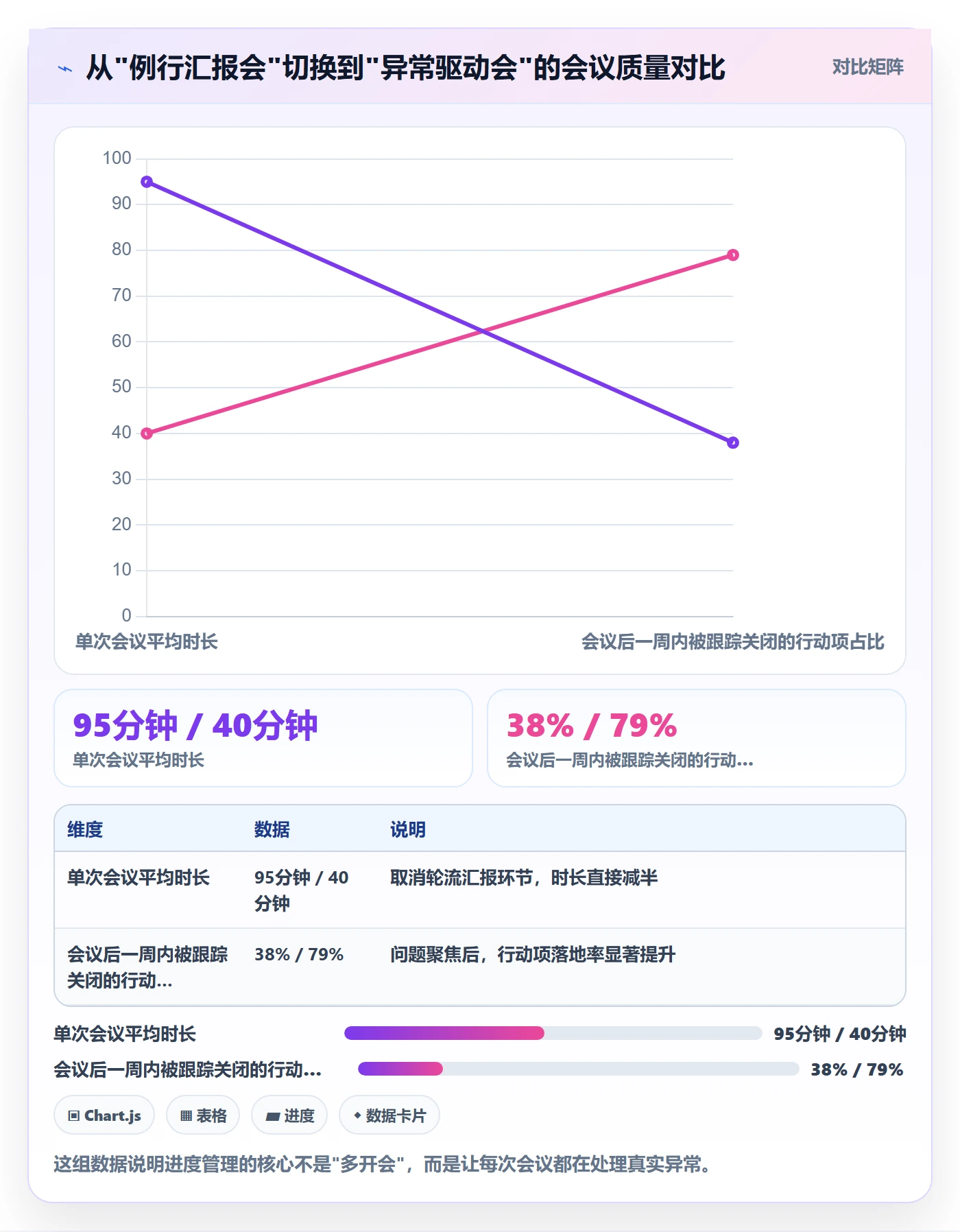

案例团队调整后,周会从平均 95 分钟压到 40 分钟,且会议产出的行动项数量反而上升了,因为讨论的全部是真实问题,而不是流水账。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

3. 动作三:把依赖关系显性化

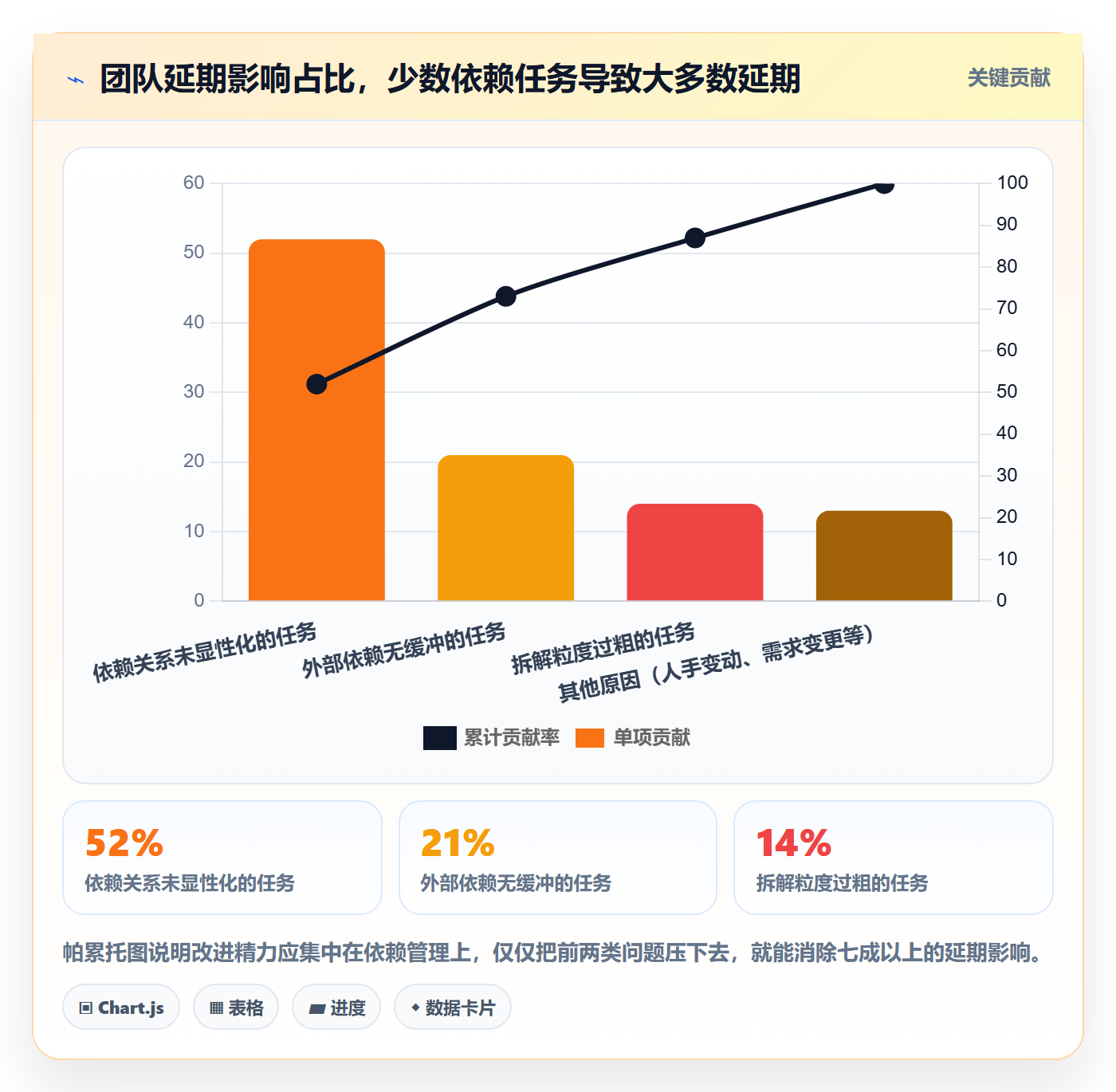

这是四个动作里被最多团队忽略的一个。大多数团队会关注"每个任务做完了没",却很少系统性地关注"任务之间的先后依赖"。

我让案例团队做的一件事是:为每个任务标注"我依赖谁"和"谁依赖我"两个字段,并画出跨线的依赖图。这一步做完,他们立刻发现了一个隐藏问题:客户定制线的一个验收环节,依赖主版本线的一个基础组件重构,而后者当时被排在两周后,也就是说,客户这条线必然要等两周。

如果没做这个动作,这个问题会在临近交付时以"突然延期"的形式爆发。做完后,负责人提前把重构任务往前提了,虽然重构本身还是花了两周,但至少团队心里有数,也提前和客户做了沟通。

(1)依赖分析的三个层次

  1. 任务级依赖:A 任务完成后 B 任务才能开始。这是最基础的。
  2. 角色级依赖:设计完成才能开发,开发完成才能测试。这是跨角色、最容易忽略的一层。
  3. 外部依赖:客户确认、第三方认证、供应商交付。这一层时间不完全可控,最需要提前识别和缓冲。

案例团队在第二个月里,专门为"外部依赖"任务都预留了缓冲时间,结果这类任务的延期影响明显降低。

(2)关键路径思维在中小团队的应用

关键路径这个词听着专业,本质很简单:找出从起点到终点、总耗时最长的那条依赖链,它决定了整个项目的最短完成时间。这条链上的任何任务延期,都会直接导致项目延期;其他链上的任务即使延几天,也不一定影响总工期。

对中小团队,你不需要复杂的算法工具,只需要在依赖图上手工标出"最长的那条链",然后对它上的任务盯得紧一点即可。案例团队在标注关键路径后,明确把每周的例会重点只放在关键路径任务上,其他任务的延期只做记录不深入讨论,管理精力大大节省。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

4. 动作四:建立"复盘,调整"节奏

复盘如果变成"追责会",很快就会名存实亡。我让案例团队用的是一个极简的三问框架,每次复盘不超过 15 分钟:

  • 这周哪个任务的偏差最大,根本原因是什么?(只看最大的一个,不铺开)
  • 这个原因属于哪一类,拆解问题、依赖问题、还是外部问题?(归类,为长期改进提供依据)
  • 下周四之前,我们要做哪一件具体的事来避免它再发生?(必须是一个具体动作,不是"加强沟通"这种空话)

重点在第三个问题。改进项必须具体到"谁、做什么、什么时候完成"。"加强沟通"不是改进项,"下周三前把 XX 接口的联调环境搭好"才是。

(1)进度偏差的处理优先级

不是所有偏差都值得花同样精力。我给团队的排序规则是:

优先级 判断条件 处理方式
P0 关键路径上的任务、且已延期 当天召集相关人处理,负责人直接介入
P1 关键路径上的任务、预计可能延期 24 小时内评估,调整资源或排期
P2 非关键路径但影响他人依赖 纳入本周复盘讨论
P3 非关键路径、不影响他人 仅记录,不单独处理

引入这个优先级后,案例团队负责人每周花在"处理进度问题"上的时间从 6.5 小时降到 1.8 小时,但处理的问题数量并没有减少,只是把精力集中在了真正影响交付的问题上。

六、案例复盘:两个月里具体发生了什么

这一节我把前面的四个动作放在案例团队的完整时间线上走一遍,让你看到它们是怎么配合起来的。

1. 第一周:只观察,不干预

我列了一张表,记录每个任务的原始状态、实际完成时间、以及延期天数。这周结束时,我把表拿给负责人看,他发现:过去一个月延期超过 3 天的任务里,有 7 个的根源都是"某个依赖没被提前发现"。这个数据本身比任何方法论都有说服力。

2. 第二周:任务拆解规范化

我带着团队把当前所有进行中的任务重新拆了一遍。刚开始大家很抵触,觉得"拆这么细纯粹是浪费时间去填表"。这一周的拆解平均每个任务耗时 40 分钟,确实不便宜。但当他们发现,有一个被拆开后的子任务暴露了"依赖第三方接口文档"这个隐藏卡点后,态度就开始转变了。

3. 第三周:引入可视化与状态定义

他们没有采购任何新工具,直接用现有的协作平台搭了一个三列看板。配套的是一张状态定义表,贴在团队公告里。这一周最重要的产出是大家第一次对"什么叫做完了"达成了共识。

4. 第四周:依赖显性化 + 复盘机制

这一周工作量最大。团队花了整整两个下午把跨任务的依赖关系画出来,发现了三处关键路径上的隐藏依赖。同时,第一次"三问复盘"只花了 12 分钟,产出的改进项是"为所有外部依赖任务默认加 2 天缓冲"。

5. 两个月后的整体观察

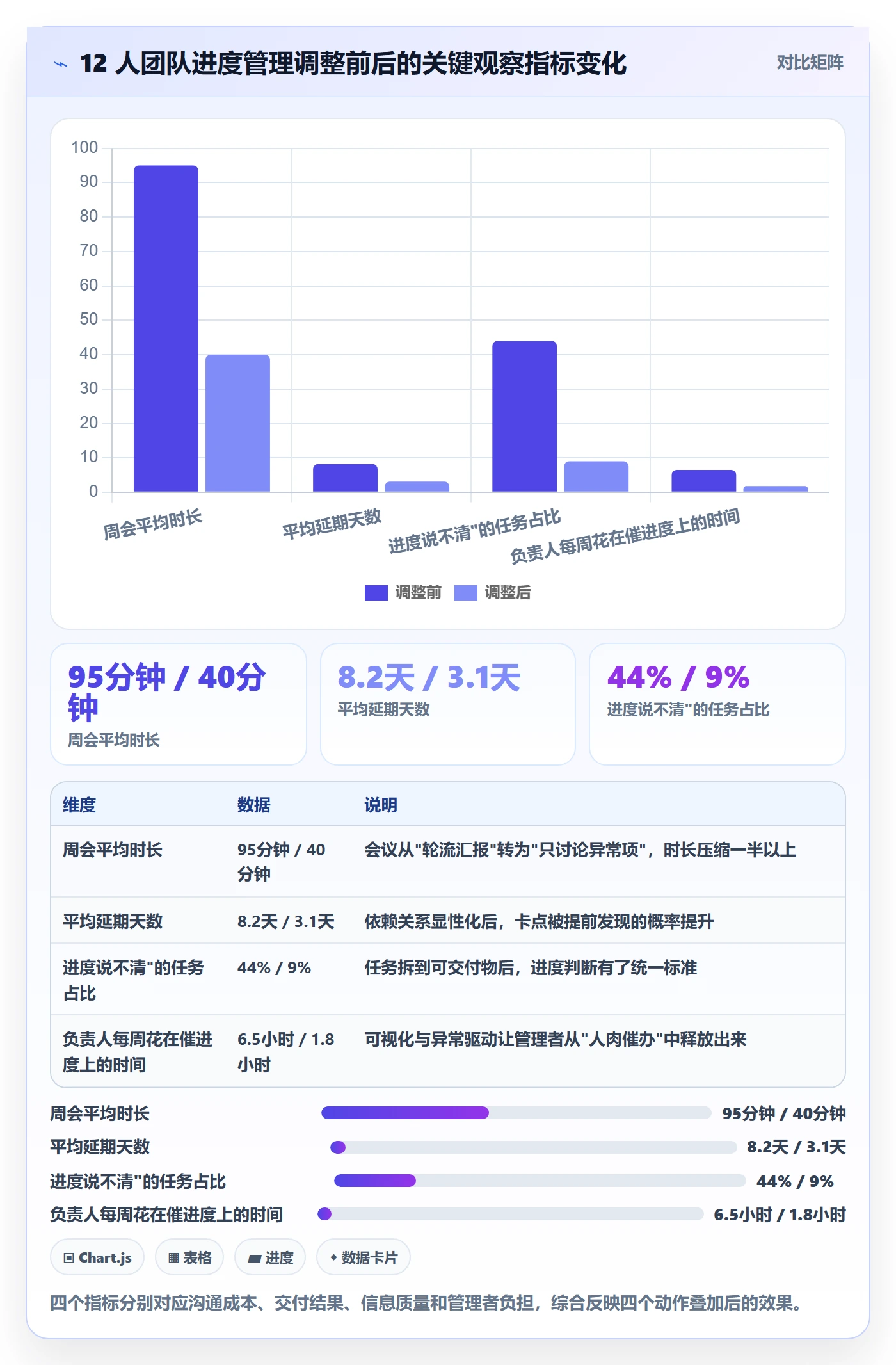

回到前面给过的那组数据:周会从 95 分钟降到 40 分钟,平均延期从 8.2 天降到 3.1 天,负责人花在催进度上的时间从每周 6.5 小时降到 1.8 小时。这些变化不是某个动作单独带来的,而是四个动作叠加的效果。

但我要诚实地补充一句:这套方法在案例团队有效,不能保证在所有团队都立竿见影。团队规模、业务性质、成员习惯都会影响效果。这也是为什么我下面要讲不同情况下的取舍。

六、案例复盘:两个月里具体发生了什么

七、不同规模团队的行动建议

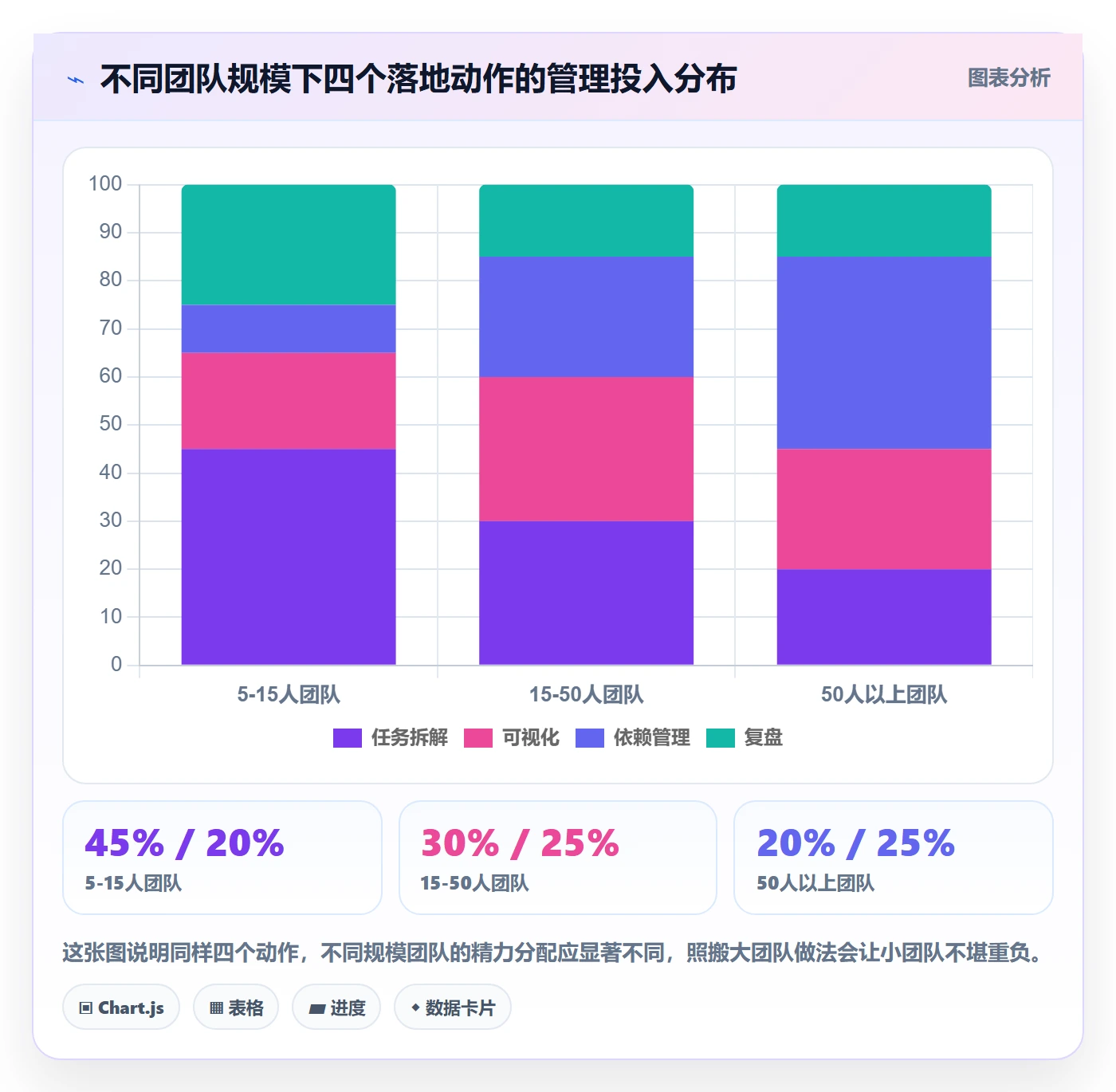

方法本身不复杂,难的是根据团队实际情况做裁剪。我按规模给出三档建议。

1. 5-15 人小团队:轻量化优先,别上重工具

这个规模的团队,沟通成本天然低,最大的敌人是"过度管理"。不要买复杂的项目管理平台,不要搞多层审批,也不要开每日站会。用一张共享表格或一个简单的看板就够。

重点做两件事:任务拆到可交付物、每周一次 15 分钟的三问复盘。依赖关系在这个规模下可以靠口头同步,不一定需要专门画图。

2. 15-50 人团队:需要统一的状态定义和可视化

这个规模是"管理红利"和"管理负担"的临界点。人数一多,口头同步开始失效,"我以为他知道"的情况频繁出现。这时候必须做三件事:统一状态定义、上可视化看板、把依赖关系显性化。

这个阶段可以考虑引入专业的项目管理工具,但引入前先问自己一个问题:我们现在的流程是否已经跑顺,只是缺一个承载工具?如果流程本身还没跑通,工具只会把混乱固化下来。案例团队就属于这一档,他们的经验是"先手工跑两周,再决定要不要工具"。

3. 50 人以上团队:需要系统化平台和流程约束

到了这个规模,跨部门、跨项目的依赖关系会复杂到手工画图难以维系,进度信息也容易在层层传递中失真。这时候,系统的支撑作用开始变得必要而不是可选。

对于中大型企业(100 人以上组织)和跨部门协作密集的团队,我会倾向于推荐采用覆盖需求、任务、缺陷、迭代、依赖全链路的研发管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,一个比较实在的价值在于把任务、依赖、迭代这些原本分散在表格和聊天记录里的信息,收敛到一个可追溯的系统里,让前面讲的四个动作有地方落地,而不是靠人肉搬运。

另外两个在选型时经常被企业提到、也确实会影响长期使用的点:

  • 支持私有化部署:对数据合规要求高的行业(如金融、政企、工业制造),进度数据、需求文档往往不能出内网,私有化部署几乎是硬性条件。
  • 支持从 Jira 平滑迁移:很多企业原本用 Jira,迁移成本是换平台时最大的顾虑。PingCode 在国产替代场景下,对已有 Jira 使用习惯的团队来说迁移阻力相对小,可以视为国产替代的可选项之一。

这不是说所有团队都要上平台,而是说当团队规模跨过某个临界点,工具的价值会从"锦上添花"变成"雪中送炭"。临界点在哪,取决于你们的依赖复杂度,而不只是人数。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

八、不同情况下的取舍判断

落地这件事,永远是在"收益"和"成本"之间做取舍。我给几个常见的取舍场景,供你对照自己的团队。

1. 团队极其抵触流程时:先做减法,别做加法

如果团队已经对现有的所有流程疲惫,你的第一反应应该是"减掉什么",而不是"加上什么"。可以先砍掉一个低效会议,让团队尝到"少做却没乱"的甜头,再引入一个新的轻量动作。抵触情绪本质上是"信任赤字",需要用一次小胜利来偿还。

2. 业务变化极快、计划经常作废时:缩短计划周期

如果你的业务每周方向都可能变,那做四周的详细计划本身就是浪费。这时候应该把计划周期压缩到一到两周,用短周期迭代代替长周期规划。不是进度管理不适用,而是颗粒度和周期需要适配业务的节奏。

3. 跨部门协作复杂时:依赖管理优先于其他动作

在跨部门场景下,延期往往不是某个部门不给力,而是"部门 A 等部门 B、部门 B 等外部方"这类链条问题。这种情况下,依赖关系显性化的优先级应该提到任务拆解之前。先把卡点画清楚,再考虑拆解和可视化。

4. 资源有限、只能做好一件事时:优先保证"状态唯一"

如果团队实在没有精力做全套,只允许做一个动作,我建议做统一状态定义。因为这个动作成本最低(就是一张表 + 一次会议对齐),但它能让后续所有动作有共同语言。没有它,其他动作都会因为"大家理解不一致"而打折扣。

情况 应优先做什么 应暂缓什么
团队抵触流程 先砍掉低效会议 一次性引入全套方法
业务变化极快 缩短计划周期 做详细的中长期计划
跨部门协作复杂 依赖关系显性化 纠结任务拆分颗粒度
精力严重不足 统一状态定义 上复杂工具和依赖图
八、不同情况下的取舍判断

九、结语:进度管理的本质是"减少意外"

写了这么多,我想收束到一个观点:进度管理做得好的团队,不是从来不出问题,而是问题总是很早被发现。它不承诺"零延期",但它承诺"延期不再突然"。

回过头看案例团队,两个月下来,他们的延期并没有完全消失,仍会有延期发生。但负责人的状态完全不同了:以前是"临期才发现、临时抱佛脚",现在是"提前两周就知道哪条链上有风险、提前协调资源"。这种从容,就是进度管理落地的真正标志。

如果你现在要动手,我给一个最小起步路径:

  1. 今天:把当前进行中的任务拿出来,检查其中有没有"完成 80%"这类含糊状态,如果有,说明拆解有问题。
  2. 这周:定义一张 3-4 个状态的看板表,明确每个状态的进入和离开条件,团队对齐一次。
  3. 下周:为所有跨任务、跨角色的任务标注"我依赖谁 / 谁依赖我",画出依赖关系。
  4. 再下周:开一次 15 分钟的三问复盘,产出一个具体改进项。

四个动作不需要同时上,但顺序不要乱。先让任务"清晰",再让进度"可见",然后让依赖"显形",最后让问题"不再重复"。做到这四点,你会发现进度管理不再是一场人肉催办的消耗战,而是一套能自己运转的机制。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

常见问题解答(FAQ)

1. 中小团队做进度管理,第一步到底该做什么?

我带一个十来人的产品团队,之前一直靠微信群和 Excel 追进度,每天问一圈大家做到哪了,问得我自己都烦。看别人说要先上工具、先做拆解、先定流程,说法太多,我反而不知道该从哪一步开始。

先做任务拆解,别急着上工具、也别急着定会议制度。判断依据很简单:进度失控的本质是“说不清完成到什么程度”,而拆解的颗粒度直接决定了这件事能不能说清。具体做法是把每项任务从“动作”改写成“可交付物”,比如把“对接设计稿”改成“输出一版可评审的首页原型,附 3 张关键状态图”,验收标准写进任务描述里。

一个可用的判断口径是:如果这个任务完成后,你没法拿一个具体的东西说“这就是完成了”,那它就没拆到位。拆解做完再谈可视化和会议,否则工具里填的也全是含糊状态,看板只会变成另一种形式的刷屏。

2. 任务拆解到什么颗粒度才算合适,拆太细会不会反而增加管理成本?

我之前把任务拆到“写接口文档”“画流程图”这种程度,结果团队成员每天填状态要花半小时,怨声载道。但拆得太粗又发现进度完全看不出来,到底有没有一个相对客观的标准?

用“单任务时长”和“验收人能否独立判断”两个口径来卡。经验上,单个任务的预估耗时控制在 1 到 3 个工作日之间比较合适,低于半天说明拆过头了,会把管理成本转嫁成填表成本;超过一周说明还是太粗,中间出问题你看不出来。

第二个口径更关键:这个任务的完成,能不能由一个不参与执行的人(比如你)在 5 分钟内判断“完成还是没完成”。能判断就是合格颗粒度,需要执行者解释一堆背景才能判断,就还得再拆。

另外提醒一点,拆解颗粒度不需要全团队统一,接口类任务可以细一些,探索类任务可以粗一些,但探索类任务必须约定一个中间的检查点,否则粗颗粒就等于黑箱。

3. 不用复杂工具,怎么让进度自己“会说话”?

我们团队规模不大,老板也不太愿意为一个进度管理平台单独付费,我看很多方案一上来就推荐各种软件。有没有可能只靠现有的表格或者文档,就把进度可视化做起来,而且不用我天天手动更新?

完全可以,核心不是工具而是“状态定义 + 更新责任”这两件事。做法是先用任意一个共享表格建一张任务表,固定四列:任务名、责任人、当前状态、下一个检查点日期。关键在于状态只能从四个值里选:未开始、进行中、卡住了、已完成,不允许写“差不多了”“快好了”这类词,因为这类词无法触发任何动作。

更新责任必须落到责任人自己身上,约定每天下班前用 30 秒改一下状态,你只负责看,不负责问。判断这套方案是否跑通的标准是:一周之后,你能不能在不发任何消息的情况下,仅凭这张表判断出哪几个任务需要你介入。如果能,说明进度已经会说话了;如果不能,问题通常出在状态值定义太宽松,而不是工具不行。

工具是这套规则跑顺之后才需要考虑的优化项,不是起点。

4. 跨部门项目进度总是卡在别人手里,这种情况怎么管?

我负责的项目要同时对接技术、设计、市场三个部门,每次延期都不是我们自己慢,而是等别人的东西。催多了显得我很强势,不催又交不了差,这种跨部门的进度到底该怎么推?

跨部门进度失控,绝大多数情况不是对方不配合,而是依赖关系从来没有被显性化过,对方根本不知道自己的交付卡在你的关键路径上。具体做法是画一张“卡点地图”:列出你这个项目里所有需要外部输入的任务,每条注明三件事,需要谁交付什么、你需要它的最晚日期、如果晚了会影响哪个下游节点。

把这张表在项目启动会上过一次,让每个依赖方当场确认自己那一行的日期。之后你的催办就不再是“你能不能快点”,而是“这个节点晚了会连带影响你自己的哪个交付”,性质完全不一样。判断依据是:如果一条依赖关系你没法说出“晚了会影响什么”,那它就不值得你去催,先补上这一栏再说。

另外,跨部门场景下建议只盯关键路径上的依赖,非关键路径的延迟允许存在,全都盯等于全都盯不住。

核心关键词

读者评论

戴
戴婉清

把任务拆到可交付物级别这个点太真实了。我们团队之前就是每周汇报“完成了80%”,谁都说不清到底做到哪,后来逼着每个任务必须能拿出可验证的东西,进度会开得短了,扯皮也少了。

袁
袁书瑶

把催进度当成管理这个误区戳中我了。我现在每天花大量时间在群里@人问进度,累得要死还经常被蒙在鼓里,看完才意识到问题不在人难管,是我根本没有让进度信息自己浮出来的机制。

魏
魏若溪

分四周逐步落地的做法很务实。之前搞过一次全面改革,新看板加每日站会加拆解规范一起上,结果团队两周就集体摆烂了。看到文章里第二周接受度会掉到低谷那段,深有同感,一次加一个动作确实更容易活下来。

罗
罗嘉禾

用离散状态替代百分比这个建议我打算马上去试。软件研发这种活儿本来就没法精确量化百分比,每次问“60%怎么算的”对方都支支吾吾,换成“接口开发完成”“联调通过”这类可验证状态,沟通成本应该能降不少。

文章包含AI辅助创作:任务进度落地方案:企业管理者开展进度管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/464746

赞 (0)
