我是在一家做To B系统集成的公司里开始接触实施项目管理的,头两年最怕的不是技术难题,而是每周一早上打开那份"进度跟踪表",三十多个任务里,有十一个的状态栏还停留在上周的颜色。
那是我第一次意识到,实施团队的进度管理失效,从来不是"没人填表",而是整套机制在设计上就默认了"计划是不变的、现场是可预测的、客户是配合的"。而现实恰恰相反:需求在进场后才真正浮现,客户方关键人可能中途换人,跨部门的资源永远在抢。
这篇文章不讲通用项目管理理论,只讲一件事:实施团队从进场到验收,怎么把"进度管理"从一份静态文档变成一套能跑起来的落地机制。我会把完整流程拆成进场前、计划、执行跟踪、变更纠偏、干系人沟通、工具模板、复盘七个环节,每个环节给出具体动作和判断标准,也会说明我在哪些地方踩过坑、哪些做法后来被我放弃了。
一、先给结论:实施进度管理的成败,八成取决于进场前的四周
如果只能给一条判断,我会说:一个实施项目最终延不延期,在进场前的需求与范围确认阶段就已经决定了大概七成到八成。执行阶段的跟踪和纠偏很重要,但它更多是在"守住底线",而不是"创造空间"。
原因在于实施类项目的一个基本特性:进度偏差具有不可逆性。软件开发可以通过加人、加班追赶,但实施项目里有大量"必须客户在场才能推进"的环节,环境准备、数据迁移验证、用户培训、UAT测试,这些环节受客户方排期约束,一旦前期范围没锁住,后期再多的赶工动作也只是把问题往后推。
1. 三个判断维度,先建立参照系
我在内部带新人时,会先让他们用一个三维框架去看手上的项目,而不是一上来就排甘特图。
| 维度 | 低风险信号 | 高风险信号 | 对进度管理的影响 |
|---|---|---|---|
| 范围确定性 | 合同/需求说明书条款清晰,客户有明确对接人 | 口头承诺多,需求以"先做着看"推进 | 决定计划能否被信任 |
| 资源可控性 | 实施人员相对固定,客户方有专职配合 | 实施人员被多个项目共用,客户方兼职对接 | 决定计划能否被执行 |
| 验收标准清晰度 | 验收标准写入合同或补充协议 | 验收标准靠"客户满意"主观判断 | 决定计划终点在哪 |
这三个维度里,只要有两个落在高风险区,这个项目的进度管理就不能按标准流程走,必须采用更密集的沟通节奏和更保守的缓冲设置。
2. 进度管理要管的是四件事,不是一件事
很多实施团队把"进度管理"等同于"看任务完成到哪一步",这是把管理窄化了。我总结下来,实施进度管理至少同时管四件事:
- 范围,哪些做、哪些不做,边界写在纸上
- 时间,里程碑、关键路径、缓冲量
- 资源,人、环境、客户方配合窗口
- 沟通,谁在什么时候知道什么,预期怎么对齐
这四件事任何一件脱节,进度表上的百分比就会失真。我在一个制造业客户的MES实施项目里见过极端案例:任务表显示完成度85%,但客户方关键用户根本没参加过一次培训,最后验收卡了整整两个月。表格没撒谎,是管理对象选错了。

二、真实场景:实施团队特有的三个"不确定性源"
要讲清落地方法,得先说清实施团队和一般研发团队到底差在哪。差异不在技术复杂度,而在不确定性的来源完全不同。
1. 需求不是在需求阶段确定的,而是在实施中浮现的
研发团队的需求大部分可以在需求评审阶段相对稳定下来,实施团队不行。原因很实际:客户在签合同阶段往往只描述了"我要一套系统",真正的业务细节要到实施人员坐到现场、看到他们现有表格和操作习惯之后才会暴露。
我做过一个零售行业的库存项目,合同里写的是"对接现有ERP",进场后发现客户有三个版本的ERP在并行运行,对接对象压根没定。这种情况在需求阶段是无法预判的。
2. 关键资源不在自己手上
实施项目里有一个特殊的角色,客户方配合人。他不属于你团队,不受你考核,但你80%的现场工作依赖他。他请假、调岗、被临时派去做别的项目,你的计划就停摆。
我印象最深的一个政府类客户项目,中途对接的科室负责人被调走,新来的负责人对项目背景完全不了解,我们从"推进实施"退回"重新建立信任",多花了一个半月。
3. 验收是一个政治动作,不完全是一个技术动作
研发项目上线通常有明确的技术验收标准:功能跑通、性能达标。实施项目的验收往往掺杂客户内部的关系博弈,业务部门愿不愿签字、IT部门有没有意见、上级领导怎么看这个项目。进度管理的终点不是"做完了",而是"客户认可做完了",这两者之间常常隔着一段路。

三、五个被反复沿用的误区,我正在逐条淘汰
下面这五个误区我自己都踩过,有些是前公司遗留的做法,有些是照搬通用项目管理教材带来的副作用。
1. 把甘特图当成进度管理本身
甘特图是表达工具,不是管理动作。我见过太多团队每周更新一次甘特图,图很漂亮,但没人根据它做判断。真正的问题不是图不够好,而是没有人对"为什么这一格还是红色"负责。
判断标准很简单:如果你的甘特图更新之后,没有任何一个任务的状态判断、资源调配或沟通动作被触发,那这张图就只是汇报材料。
2. 只报不控,进度会变成"统计工作"
很多实施团队每周花大量时间收集进度,最后产出一份周报发给项目经理和客户。周报发出去就结束了,没有下一步动作。这就是典型的"只报不控"。
我的做法是给每个偏差任务强制绑定一个"下一步动作"字段,没有动作的任务不允许进入报告,宁可留空也不写"持续跟进"这种无效词。
3. 用研发的敏捷节奏套实施场景
两周一迭代的节奏在实施项目里经常失效,因为实施的关键节点不是按周对齐的,而是按客户的业务节奏对齐的:月底结账、季度盘点、年审窗口。实施进度计划的参照系应该是客户业务日历,而不是团队的迭代周期。
4. 认为"加人就能追赶进度"
实施项目加人往往是负收益。新人需要熟悉客户业务和现有系统,学习曲线期间反而占用老人时间。布鲁克斯法则"向进度落后的项目增加人力,只会让它更落后"在实施场景下体现得比研发更明显。
5. 把变更当成意外,而不是常态
这是我认为最需要纠正的一条。在实施项目里,变更是常态,不变才是意外。把变更当"特殊情况"处理,会导致每次变更都临时决策、临时评估,团队始终处于救火状态。正确做法是把变更流程做成日常机制,见第五节。

四、专业判断:进度管理的本质是"预期管理 + 偏差前置"
讲完误区,我想给出我自己真正在用的判断逻辑。这套逻辑不复杂,但和大多数教材的表述角度不同。
1. 进度管理的核心对象是"预期",不是"任务"
任务完成度是客观的,预期是主观的。但恰恰是预期决定了客户满意度、决定了资源能不能协调、决定了验收会不会卡。实施团队真正要管理的是"各方的预期和现实之间的差距",任务表只是这个差距的一个观测窗口。
我做过对比:两个难度相近的项目,一个项目每周主动向客户同步一次进展和风险,另一个只在节点汇报。前者在出现延期时客户反应平静,后者即使是小延期也会引发信任危机。
2. 偏差必须在"还能纠偏"的时候被发现

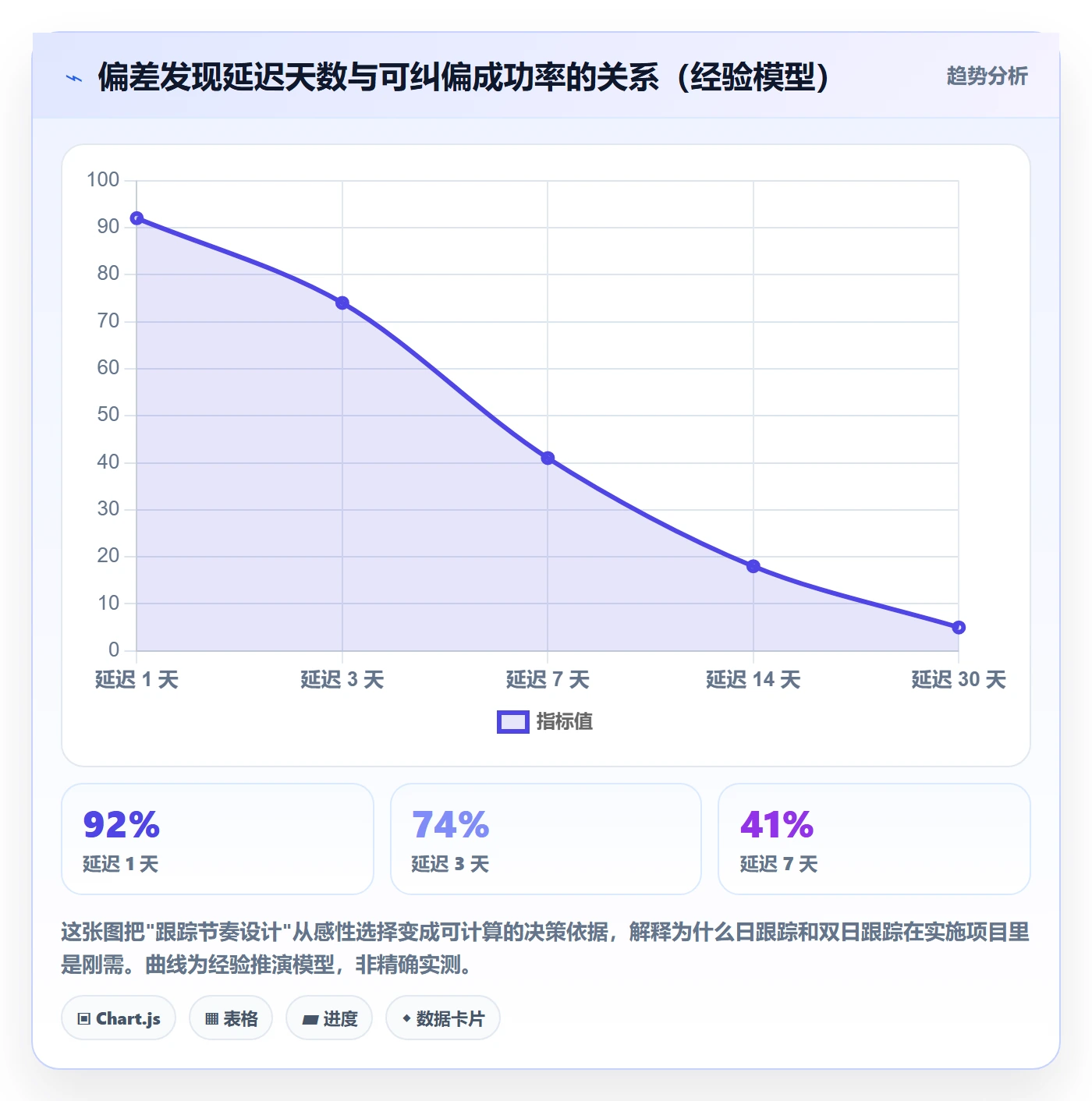

这是我对偏差预警机制的唯一判断标准:一个偏差从发生到被发现,间隔时间必须短于"纠偏动作所需时间"。
举个例子:如果某个任务的纠偏需要3天(重新协调资源、调整技术方案),那么偏差就必须在发生后的1-2天内被发现。如果按周报节奏,偏差可能要7天后才暴露,那时候已经来不及纠偏,只能被动接受延期。
3. 进度计划的颗粒度必须和纠偏动作挂钩
WBS拆到多细才算够?我的标准是:每一个可独立纠偏的动作,都应该是一个独立任务。如果一个任务延期了,你无法通过调整它本身来追赶,只能调整它周边的任务,那这个任务就拆得还不够细。
反过来,如果一个任务延期1天就会触发一堆无意义的协调会议,那说明拆得太细了。颗粒度的甜区,就在这两种极端之间。

五、具体案例与数据观察:一个用工具机制化进度管理的实施团队
前面讲的都是方法判断,这一节讲一个我深度参与过的团队改造案例,说明工具和机制怎么配合才能把流程跑通。
1. 改造前的状态
这是一家中型系统集成商,实施团队约120人,同时并行推进三十多个项目。改造前他们的状态是典型的"人肉驱动":
- 进度靠项目经理各自的Excel,格式不统一
- 变更靠微信群口头沟通,事后补文档
- 周报靠人工汇总,平均耗时4小时/周/项目经理
- 跨项目资源冲突靠"谁嗓门大谁拿到人"
结果就是我在文章开头说的那种情况:周一早上打开跟踪表,一半任务状态停在原地,没人知道到底卡在哪。
2. 关键改造动作
我们做了三件事,不是简单"上一个工具",而是先定机制、再用工具承载机制。
- 统一变更入口:所有变更必须走一个在线表单,包含变更来源、影响评估、审批人三项必填。表单提交后自动生成变更编号,挂钩到对应任务。
- 建立跨项目资源视图:让所有实施人员的排期集中可见,任何新项目排期前先看这个视图,冲突在计划阶段暴露而不是执行阶段。
- 把周报改成自动聚合:任务状态变更自动汇入看板,项目经理只需填写偏差原因和下一步动作两项,其余自动生成。
在工具选型上,这个团队最终采用了支持私有化部署的项目管理平台。考虑到他们对数据主权和Jira历史数据迁移的要求,以及团队规模已超过100人、需要细粒度权限和跨项目资源视图,我们评估后选择了PingCode这类主要服务中大型企业及百人以上组织的平台。它的私有化部署能力和对Jira数据的平滑迁移支持,对于从原有工具切换的团队来说,过渡成本可控。

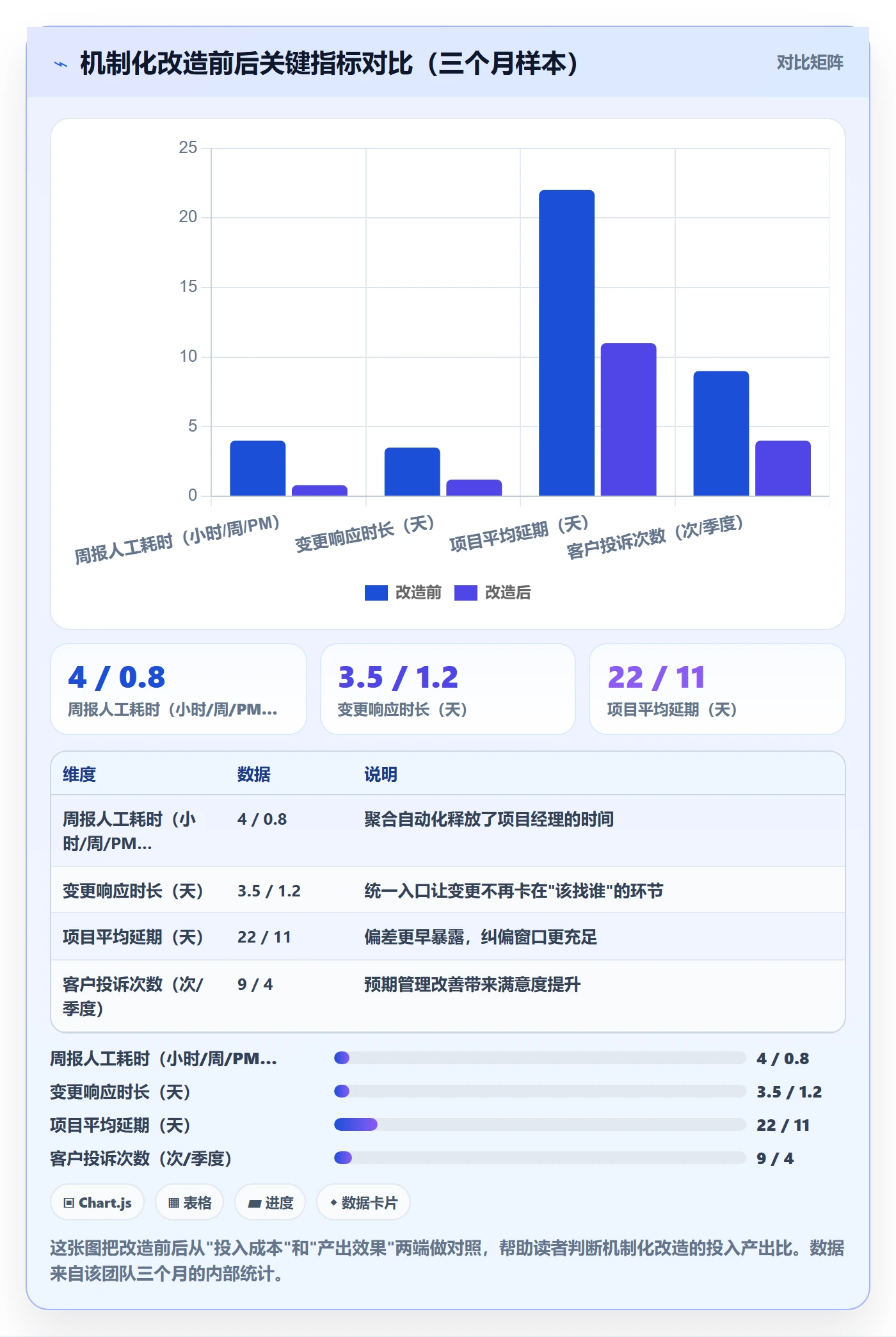

3. 改造后的数据观察(三个月样本)
| 指标 | 改造前 | 改造三个月后 | 变化幅度 |
|---|---|---|---|
| 周报人工汇总耗时 | 约 4 小时/周/项目经理 | 约 0.8 小时/周/项目经理 | 下降约 80% |
| 变更平均响应时长 | 约 3.5 天 | 约 1.2 天 | 缩短约 66% |
| 跨项目资源冲突检出率 | 执行阶段检出为主 | 计划阶段检出为主 | 检出阶段前移 |
| 项目平均延期天数 | 约 22 天 | 约 11 天 | 下降约 50% |
| 客户主动投诉次数(季度) | 9 次 | 4 次 | 下降约 56% |
需要强调的是,这些数字变化里,工具的贡献只是一部分,更重要的是机制被固化了。工具的价值不在于功能多,而在于让"必须走的流程"比"绕过去"更省事。当变更表单比微信群发消息还方便的时候,团队自然就会用它。


六、不同情况下的行动建议
方法不能一刀切。下面我按团队规模和项目复杂度的不同组合,给出我实际会采取的策略。
1. 小型实施团队(10-30人),项目数少于10个
这个阶段不要上重工具,也不要搭复杂流程。核心是把"变更入口"和"跟踪节奏"两件事做起来。
- 变更入口:用一个共享表格即可,但必须统一格式、统一编号
- 跟踪节奏:每日15分钟站会,或双日异步进度更新
- 里程碑:每个项目至少设三个硬里程碑,写入客户沟通邮件
- 工具:轻量看板或表格即可,重点在坚持更新而非工具能力
2. 中型实施团队(30-100人),项目数10-30个
这个阶段的核心矛盾是"跨项目资源冲突",Excel已经扛不住。必须引入跨项目视图和权限体系。
- 统一项目管理平台,支持跨项目资源日历
- 建立变更评审委员会,每周固定评审一次重大变更
- 建立项目健康度红黄绿机制,每周刷新一次
- 开始积累实施模板和复盘文档
3. 大型实施团队(100人以上),项目数30个以上
这个阶段需要考虑数据安全、权限隔离和历史数据迁移。以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,是国内团队做国产替代时的一个务实选项。选择这类平台时,要重点验证三件事:
- 资源视图能否跨项目聚合,是否支持技能标签筛选
- 变更流程能否自定义审批链,是否留痕可追溯
- 历史数据迁移工具是否成熟,迁移后数据完整性如何校验
这个阶段还需要建立独立的PMO职能,负责机制维护、模板沉淀和跨项目协调。

七、不同情况下的取舍
进度管理里没有"全都要"的选项,明确取舍比什么都想抓更重要。
1. 跟踪频率 vs 团队负担
我见过一些团队追求"实时进度",每小时更新一次。结果是一周之后没人更新了,因为负担太重。我的取舍建议是:跟踪频率应该匹配纠偏窗口,而不是追求极限频率。关键路径任务每日更新,非关键路径任务每2-3天更新,就足够了。
2. 变更灵活性 vs 计划严肃性
这是实施团队最常见的两难。客户说"就加一个小功能",项目经理面临两个选择:答应下来灵活处理,或者走变更流程拖两三天。
我的判断是:对客户要有灵活性,对内部要有严肃性。对客户可以先答应"我们评估一下",对内必须走变更流程。这样既不伤害客户关系,也保证了内部记录完整、资源可追溯。
3. 工具体系完备性 vs 落地成本
功能最全的工具不一定是落地最好的工具。工具的选型应该基于"团队当前最痛的问题",而不是"功能清单最长的"。一个能解决跨项目资源冲突的中等工具,可能比一个功能全到没人会用的大型平台更有价值。
4. 严格考核 vs 自驱执行
进度管理要不要纳入考核?我的观察是:对跟踪行为可以考核,对进度结果不建议直接考核。因为进度本身就受客户方和外部因素影响,用结果考核会鼓励隐瞒坏消息,反而让偏差更晚暴露。

八、从进场到验收:一张全流程检查表
把前面所有内容收束成一张可对照执行的检查表。这不是理论框架,是我自己做完多个项目后沉淀下来的动作清单,每个实施负责人可以直接拿去做进场前准备。
1. 进场前(T-14 到 T-0 天)
- 需求与范围书面确认,包括明确的"不做清单"
- 客户方关键配合人识别,明确其职责和可用时间
- 验收标准写入文档,双方确认签字
- 环境准备清单发出,明确客户方交付日期
- 里程碑节点排定,与客户业务日历对齐(避开月末、季末结账等高峰)
2. 计划阶段(进场后第 1 周)
- WBS拆解到可独立纠偏的颗粒度
- 识别关键路径,非关键路径设置浮时
- 设置10%-15%的缓冲量,明确缓冲使用规则
- 计划评审会,客户方参与并确认
- 建立跟踪频率规则:关键路径日更新、其他2-3天更新
3. 执行与跟踪(贯穿实施期)
- 每日站会控制15分钟,只讲偏差和阻碍
- 每周看板刷新一次,客户可见版本单独维护
- 偏差预警阈值:影响关键路径超1天、影响非关键路径超3天
- 每个偏差任务绑定"下一步动作"和责任人
4. 变更与纠偏(按需触发)
- 所有变更走统一入口,编号可追溯
- 重大变更48小时内完成影响评估
- 纠偏动作优先选择"调整非关键路径"和"启用缓冲",慎用"加人"
- 变更结果同步所有干系人,避免信息不对称
5. 验收与复盘(T+0 到 T+30 天)
- 验收前两周主动做一次"预验收"演练,暴露潜在问题
- 验收标准逐条核对,与文档一一对应
- 复盘从"偏差来源分析"和"机制有效性"两个角度切入
- 沉淀为模板:计划模板、变更模板、验收清单

九、工具与模板:够用就好
最后回到工具。我见过太多团队在选型上纠结几个月,最后用的功能不到30%。这一节给出我的务实建议。
1. 工具选择只看三个维度
- 团队规模与复杂度:小于30人别上重型平台,大于100人不要指望Excel
- 数据主权要求:政企客户通常要求私有化部署,需提前确认工具是否支持
- 历史数据迁移成本:如果原来用的是Jira等工具,能否平滑迁移直接决定切换成本
对于中大型实施团队,尤其是百人以上、有私有化需求、正在考虑从Jira迁移的团队,PingCode是可以纳入候选的一类平台。我不建议把这个当成"必选项",但它在私有化部署和迁移支持上的能力,值得放进对比清单里一起评估。
2. 必须有的五个模板
- 项目章程与范围确认书
- WBS与里程碑计划表
- 变更申请与评估表
- 周进度报告模板(含偏差说明、下一步动作)
- 复盘报告模板(偏差来源、机制有效性、改进项)
3. 示例:变更记录的标准字段
变更编号:CR-2026-0231
提出方:客户方 张经理
提出日期:2026-03-11
变更内容:库存报表增加"按批次"维度筛选
影响评估:
开发工时:约 3 人天
测试工时:约 1 人天
关键路径影响:不涉及
缓冲使用:0(非关键路径)
审批人:项目经理 + 客户项目经理
审批结果:通过
排期安排:合并入第 6 周迭代
状态:已完成并验证
字段不求多,但这几个必须齐。当每个变更都有编号、有评估、有排期,团队的进度管理就从"经验驱动"变成了"记录驱动"。
十、结语:进度管理是机制,不是表格
回到文章最初的那个场景,周一早上打开跟踪表,一半任务停在原地。现在再看这个问题,我会说:这不是某个项目经理的能力问题,而是机制缺位导致的系统性失效。
实施团队进度管理的本质,不是把任务表画得更漂亮,而是让偏差能被更早发现、让变更能被更从容处理、让各方预期能被更有效对齐。这三件事做到了,进度表自己会好看。
如果你读完这篇文章只想做一件事,我建议是:先给团队建立统一的变更入口。这是投入最小、见效最快的一步,也是后面所有进度的基础。当一个团队开始用编号说话、用流程代替微信群,进度管理才真正开始有了落地可能。
下一步,你可以对照第八节的检查表,把手上正在推进的项目过一遍,把缺的环节补上。如果团队已经超过100人、正在考虑私有化部署的方案,也可以把PingCode这类面向中大型组织的项目管理平台放进选型清单,重点验证资源视图、变更流程自定义和数据迁移能力这三项。
常见问题解答(FAQ)
1. 实施团队进度管理最容易在哪个环节翻车?
我们团队今年接了四个实施项目,有三个都是前期看着挺顺,到了上线前两周突然爆雷,客户那边催得不行。我自己复盘也没想明白,到底是计划没做好还是执行没盯住,想问问有经验的人,进度管理真正的坎在哪。
绝大多数实施项目的翻车点不在计划阶段,而在'执行与监控'和'变更管理'的衔接处。具体表现是:计划做完就锁进抽屉,日常靠口头同步,直到上线前才发现实际完成度远低于计划。
可执行的做法是把进度管理切成三个有硬性动作的节点:一是每周固定一次进度校准会,对照WBS逐项过完成度,完成度按'可演示、可验收'为标准,而不是'差不多做完了';二是任何需求变动必须当天记录,标注影响的工作量和里程碑,超过约定阈值的走变更审批;
三是设置里程碑前两周的'红灯预警',一旦某个关键路径任务完成度低于70%,立即启动纠偏而不是等到交付日。判断依据很简单:如果你们连续两个项目都在上线前两周才开始着急,那问题一定在过程监控而不是计划本身。
2. WBS 到底要拆到多细才算能用?
我之前照着模板做WBS,拆到三四层看着挺专业,结果执行起来没人看,更新也跟不上。后来拆得粗一点又发现根本没法跟踪,不知道到底哪个任务拖了后腿。想请教一下,实施项目的WBS颗粒度有没有一个实际可操作的标准。
WBS颗粒度的判断标准不是层数,而是'单个任务能否被一个人在一到两周内独立完成并验收'。落到实施场景,具体这么做:第一,最底层任务必须对应唯一的负责人,出现两个人共同负责就说明还要拆;第二,任务周期控制在3到10个工作日,超过10天的任务要拆出中间可检查的节点,否则进度数据是失真的;
第三,每个任务要有明确的完成标志,比如'接口联调通过并留下测试记录'而不是'接口开发完成';第四,拆到能识别关键路径为止,关键路径上的任务可以拆得更细,非关键路径的辅助工作可以适当合并。
实践中一条经验:如果你的WBS任务总数让周会没法在90分钟内过完,那颗粒度就太细了,应该把汇报层级和任务层级分开,周会只看里程碑和关键路径,明细由各负责人在日常同步。
3. 客户现场需求一变再变,进度计划怎么保?
做实施最怕的就是客户中途提新需求,而且往往是关键角色随口一句话,我们内部就得返工。计划被打乱之后,要么硬扛延期,要么加班补,团队怨气很大。我特别想知道,变更这件事到底有没有办法管住,还是只能认命。
变更管不住通常不是因为客户强势,而是因为没有把变更的代价显性化。可执行的做法分三步:第一步,进场时就约定变更入口,所有需求变动必须走书面或工单形式,口头需求一律记录后确认,不直接排进计划;
第二步,每次变更做一次影响评估,明确写出'增加多少工作量、影响哪个里程碑、需要谁配合、是否影响验收',然后让客户方决策人确认,这一步的核心是把选择权还给客户,是要加钱、延期,还是替换原有范围;
第三步,设置变更缓冲池,在计划里预留总工期5%到10%的缓冲专门应对变更,超出缓冲的必须重新走立项或范围调整。判断标准是:如果你们每个项目的变更都没有留下书面记录和确认人,那进度失控就是必然结果,不是运气问题。真正有效的变更管理不是拒绝变更,而是让每一次变更都有价格、有签字、有替代方案。
4. 进度管理用什么工具合适,还是Excel就够了?
我们团队十几个人,现在进度全靠Excel加微信群同步,版本乱得要命,经常出现两份不一样的表。想上项目管理工具又怕学不动、推行不下去,毕竟实施同事常年在外地客户现场。想问问实际落地过的团队是怎么选、怎么推的。
工具选择的核心不是功能多强,而是'现场同事愿不愿意每天更新',这一点决定了推行成败。判断维度建议看四个:一是移动端体验,实施人员常驻客户现场,如果手机上更新一条进度要三步以上,基本没人用;二是进度视图是否支持WBS加关键路径,只有看板没有层级结构的工具管不了中大型实施项目;
三是权限和客户协同,能否让客户方只读查看进度而不看到内部成本等信息;四是数据导出能力,避免未来换工具时数据搬家困难。落地节奏上,不要一上来全量推行,先拿一个项目试点,只要求更新里程碑和关键路径任务,日常任务允许粗粒度维护,跑顺一个项目再推广。
至于Excel,项目少于三个、周期短、成员集中在同一办公地时可以继续用,但只要出现跨地协同、多人同时编辑、需要向客户同步进度这三种情况中的任意一种,就该换成专业工具,否则版本冲突带来的沟通成本会远超工具成本。
核心关键词
文章包含AI辅助创作:任务进度管理指南:实施团队如何做好进度管理,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463426
读者评论
进场前四周决定七八成成败,这个判断太戳了。我做过三个实施项目,延期基本都在需求范围没锁死,后期加班只是把问题往后推,深有同感。
用客户业务日历替代迭代周期这点很关键。研发转实施的人最容易犯这个错,月底结账、季度盘点这些节点不排进去,计划就是自嗨。
偏差发现延迟与纠偏成功率那张图很实用,把跟踪节奏从感觉变成算账。不过日跟踪对项目经理精力消耗很大,小团队可能扛不住。
变更当常态而非意外,这条我踩过坑。以前每次变更都临时开会,团队天天救火,后来建了变更台账才把被动处理转成流程,有效工时确实上来了。
案例里跨项目资源视图和自动周报挺务实。实施团队人少项目多,靠嗓门抢资源是通病,把冲突提前到计划阶段暴露,比执行期扯皮强太多。
