进度管理如何做好进度偏差?实施团队风险控制与操作步骤

去年 11 月,我在一个制造业客户的 ERP 二期实施项目上,亲眼看到一次典型的"晚期发现":项目原定 12 月中旬上线,周报连续三周显示"进度正常",直到第 47 天开周会时,顾问突然说接口联调还没开始。往前倒查才发现,客户 IT 部门早在 3 周前就换了对接人,新对接人根本不知道接口文档放在哪。等到上线前 10 天,剩下 6 个接口、2 个主数据清洗任务、1 次 UAT 没做,硬生生把上线日期推后了 22 天,客户那边已经准备按合同扣款。

这件事之后,我把团队里近两年 30 多个实施项目的进度数据重新翻了一遍,发现一个反直觉的结论:绝大多数实施项目的进度偏差,不是"算出来"的,而是"漏出来"的,问题出在采集环节,而不是度量环节。大家把太多精力放在 SPI 怎么算、S 曲线怎么画上,却没人认真回答:数据从哪来、多久采一次、谁来填、填的口径是什么。

这篇文章不谈挣值管理的理论推导,只讲实施团队真正能落地的一套做法:从建立基准,到采集、判断、纠偏、复盘,五个步骤的完整操作,以及每一步里那些"踩过才知道"的坑。

一、先给结论:进度偏差控制的本质是"信息流"而非"计算流"

先把核心判断放在最前面,后面的内容都是围绕这几条展开的。

第一,进度偏差控制失败,90% 死在"基准不清"和"采集滞后"这两步,只有不到 10% 死在"算法不对"。我参与复盘的实施项目里,没有一个是 SPI 算错才失控的,全部是"算出来的时候已经来不及了"。

第二,实施团队的偏差来源,和研发团队完全不是一回事。研发团队主要防的是技术风险和需求蔓延;实施团队防的是客户配合度、现场人员流动、跨地域协同这三类"外部依赖型"风险,用研发那套迭代看板,基本无效。

第三,偏差不是结果,是信号。看到 SPI 掉到 0.8,真正该做的不是"这周加班补回来",而是倒查是哪一类的上游变量断了,是客户资料没给,还是顾问被抽调,还是前置模块没验收。

第四,判断偏差要区分"可恢复"与"结构性"两类。可恢复的靠赶工能补,结构性的越赶越乱,必须重排范围或重设基线。分不清这两类,纠偏动作就是瞎折腾。

后面每一条,我都会给具体的判断标准和动作。先把场景说清楚,否则方法论都是悬空的。

一、先给结论:进度偏差控制的本质是"信息流"而非"计算流"

二、真实场景:一个实施团队为什么会"发现即晚期"

1. 多项目并行下的信息断层

我带的团队高峰期同时跑 8 个客户项目,顾问 12 个人。这时候最常见的情况是:每个顾问各自维护一份 Excel,格式不统一,更新频率不统一,有的周一填、有的周末才填,有的干脆等项目节点到了才想起来更新。

项目经理想看全局,就得挨个催、手动汇总。等汇总完往往是周三或周四,数据已经是一周前的状态。这就是"发现即晚期"的第一层原因:数据在生产端就滞后了,管理端再怎么分析也救不回来。

2. 实施团队特有的四个风险源

我把实施项目和纯研发项目做了对比,风险源差异非常明显:

  • 客户依赖:顾问能不能干活,取决于客户有没有把环境、资料、人员准备好。研发不需要等客户,实施天天在等。
  • 现场分散:顾问可能在三个城市同时驻场,无法像研发那样每天站会同步。
  • 需求变更:客户现场看到原型后临时加需求,几乎每个项目都有,而且往往在中后期爆发。
  • 人员流动:实施顾问流动率普遍高于研发,一个骨干顾问离职,接手人需要 1-2 周才能摸清上下文。

这四类风险,没有一个能靠甘特图自动解决,只能靠机制防。下面这张图是我对 30 个实施项目偏差归因的统计口径,用来帮你判断自己团队的主要矛盾在哪。

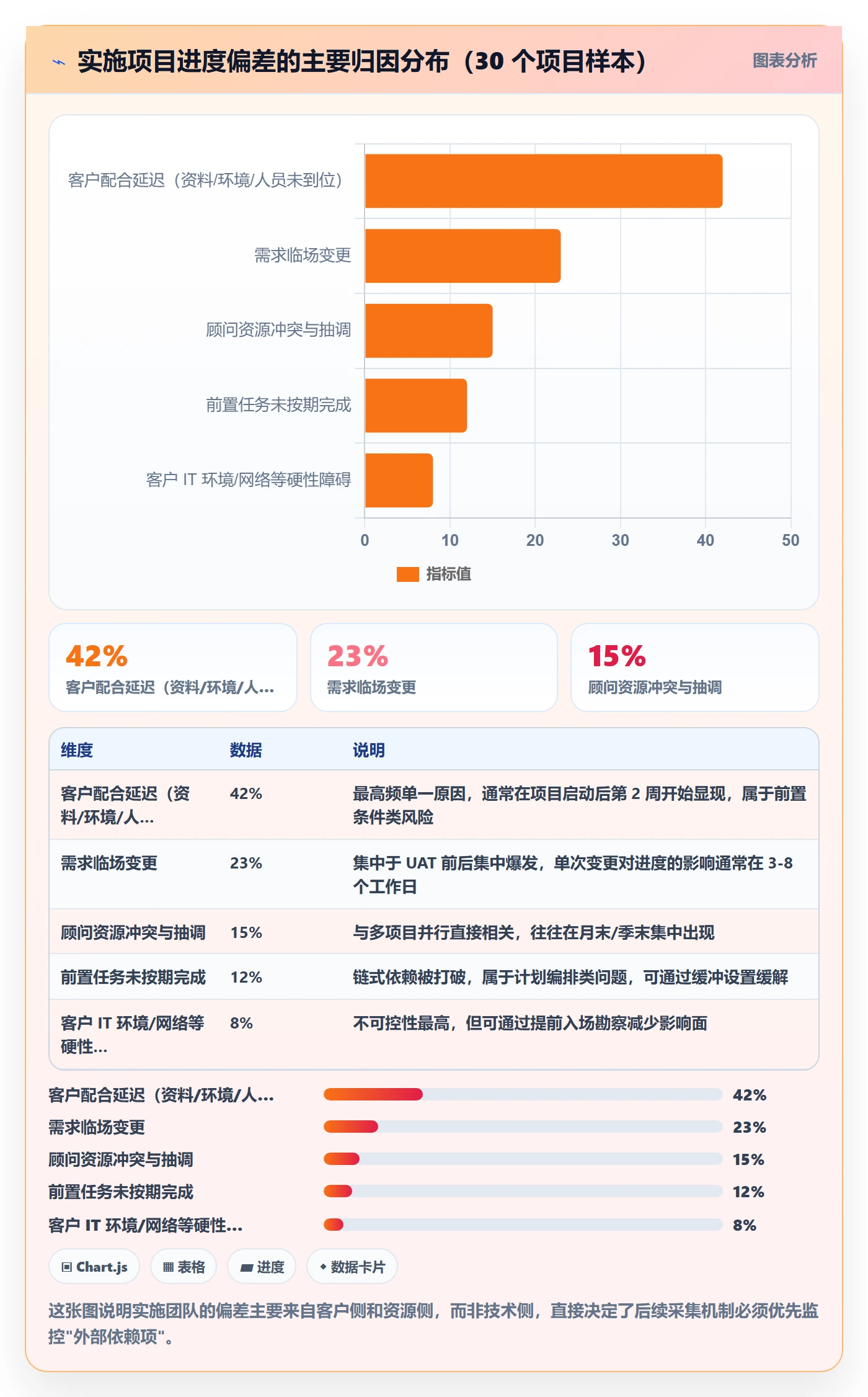

进度管理如何做好进度偏差?实施团队风险控制与操作步骤

3. 传统进度管理的三个失效点

失效点一:没有可对比的基准。很多团队的计划是"某某模块 12 月底完成",没有更细的里程碑、没有责任人、没有交付物定义,到了 12 月底发现没完成,也没法说清"应该完成到什么程度"。

失效点二:采集滞后。按周采集本身没错,但采集的口径和时机不统一,加上没有自动化工具兜底,实际有效信息周期是 7-10 天。

失效点三:判断靠感觉。项目经理凭经验判断"这个项目有点悬",但说不出悬在哪、偏差多少、要不要升级。整个团队没有统一的判断语言。

三、拆解常见误区:那些"看起来对,用起来错"的做法

1. 误区一:把甘特图画得很细就等于进度管理做得好

我见过一个 200 行的甘特图,任务细到"编写 XX 接口文档第一章"。问题是,这么细的计划没人维护得过来,更新一次要半天,最后就变成摆设,画出来好看,三周之后再没人打开。

正确的做法是:计划粒度控制在"能被单独验收"这一级。实施项目里,能被单独验收的最小单元通常是"某模块的配置完成并自测通过",再细就是自嗨。

2. 误区二:完成度打勾就完事

"这个任务完成了"是一个极其模糊的表述。是代码写完算完成,还是自测通过算完成,还是客户确认算完成?口径不统一,采集出来的数据就是废的。

实施项目的完成度建议用三档制:0%(未开始)、50%(进行中且已产出中间物)、100%(有可验证的交付物)。不要用百分比,因为顾问填百分比基本靠感觉,填 70% 和 75% 没有任何区别。

3. 误区三:SPI 低于 1 就要预警

这是被理论教程坑得最深的一条。SPI 是个很粗的指标,它把"数量"和"时间"混在一起算,一个项目的 SPI 是 0.9,可能意味着"任务完成数够了但关键路径卡住",也可能意味着"数量差一点但都是非关键任务"。

单纯看 SPI 判断预警,是典型的"用错工具"。实施团队真正该看的是"关键路径上的可交付物是否按期产出",SPI 只能作为辅助参考。

4. 误区四:发现偏差就加班赶工

这是最危险的一条。赶工解决的是"工作量差一点"的问题,解决不了"依赖没到位"的问题。客户资料没给,你让顾问加班有什么用?结构性偏差靠加班补,只会消耗团队,还会把真正的问题掩盖得更深。

三、拆解常见误区:那些"看起来对,用起来错"的做法

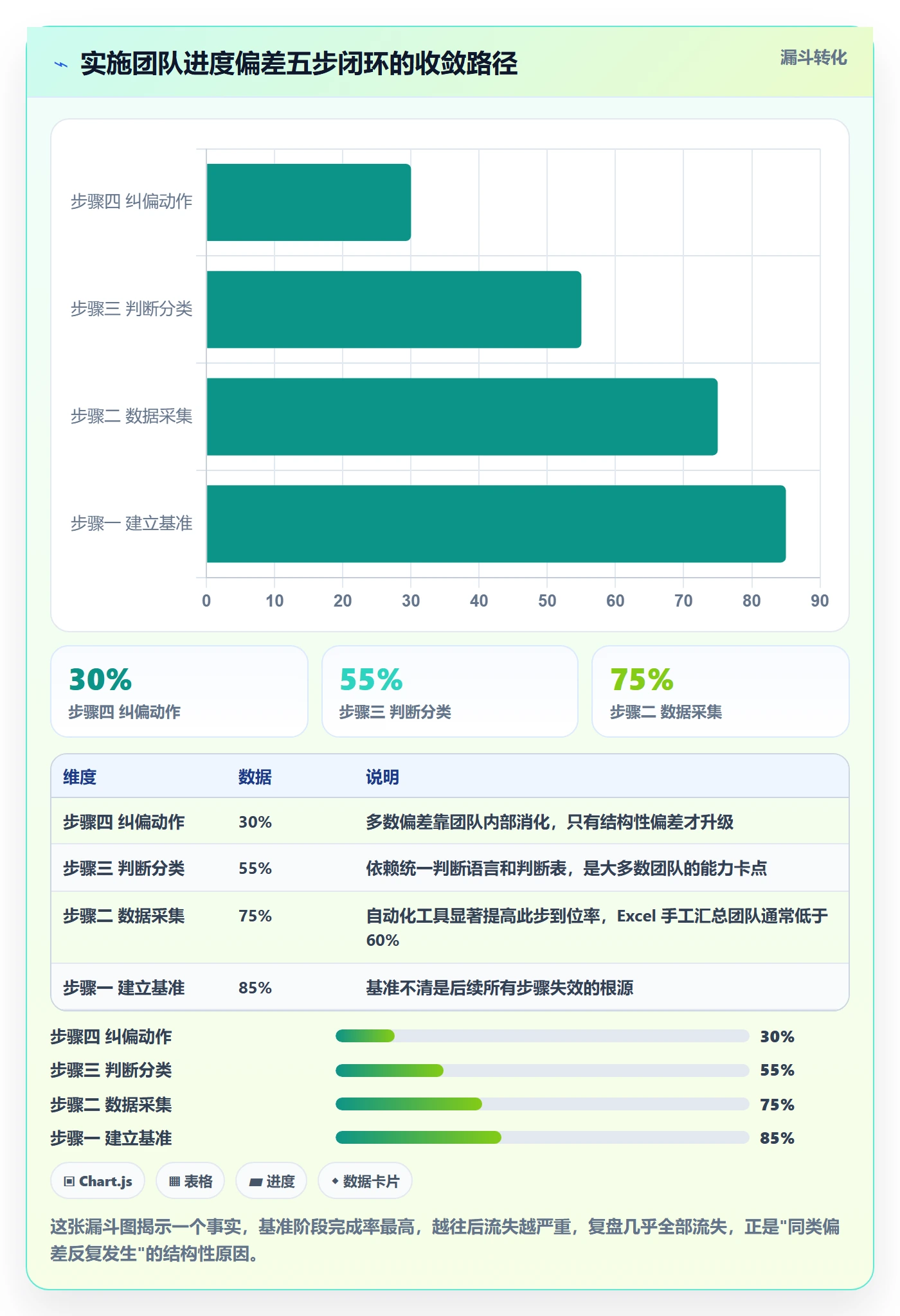

四、专业判断逻辑:一套"基准,采集,判断,纠偏,复盘"的五步闭环

讲完误区,进入正题。我把这套方法总结为五步闭环,每一步都有明确的输入、动作和判断标准。先看整体流程:

进度管理如何做好进度偏差?实施团队风险控制与操作步骤

1. 第一步:建立可对比的进度基准

基准不是甘特图,而是三要素的组合:可交付物 + 时间点 + 责任人。缺任何一项,这个基准都无法支撑后续判断。

实施项目的 WBS 分解,我推荐三种切法,按项目类型选:

切法 适用场景 优点 风险
按客户/站点切 多分支机构同步上线 责任清晰,客户侧对接简单 模块横向依赖容易漏管
按模块切 单客户、模块化产品 技术依赖清楚,适合技术团队协作 跨模块协同点容易被低估
按阶段切 标准实施方法论项目 贴合里程碑,汇报方便 阶段内部进展不透明

实际操作中,我一般会做"阶段主导 + 模块补充"的混合切法,阶段用于向客户和老板汇报,模块用于团队内部管理。

基线一旦冻结,任何变更都要留痕。变更留痕不是为了追责,是为了让后续的偏差分析有据可依。没有留痕,半年后你连"当初说好的是几号"都查不到。变更记录至少包含四栏:变更内容、变更原因、影响的天数、审批人。

2. 第二步:设计能持续采集的进度数据机制

这一步是实施团队最容易被忽视、却最致命的环节。我的经验是三个原则:

  1. 采集频率:周采集 + 关键路径日跟踪。非关键任务按周更新足够,关键路径上的任务必须日更,因为关键路径延误一天就是整体延误一天。
  2. 采集口径:统一为三档制。0/50/100,不允许百分比,不允许"基本完成""差不多"这类表述。
  3. 采集入口:唯一。所有更新必须进同一个系统,不允许"我发微信告诉你"。哪怕系统再简陋,也必须唯一。

关于工具选择,我的判断标准是:能不能支持"按项目隔离 + 跨项目汇总 + 自动生成周报"这三件事。Excel 手工汇总做不到跨项目自动汇总,纯聊天工具做不到结构化,只有项目管理平台类工具能同时满足。至于用哪家,我不推荐具体名字,只给判断维度:能不能私有化部署(客户数据合规)、能不能自定义字段(实施项目的完成度定义跟研发不一样)、能不能按客户/模块双维度视图切换。

如果你的团队在中大型企业规模(100 人以上),且同时跑多个客户项目,用专业的项目管理平台几乎是必需品。我见过的实践中,像 PingCode 这类支持私有化部署、支持从海外工具平滑迁移的国产项目管理平台,在这个场景下被用得比较多,因为实施项目往往要处理客户敏感数据,私有化部署是硬门槛,而海外工具在合规和数据出境上都过不了审。它的价值不在功能花哨,而在于能把"多项目并行 + 客户端隔离 + 私有化"这三件事同时解决。

下面这张图用一组模拟数据说明:自动化采集机制上线前后,实施团队的几项关键指标变化。

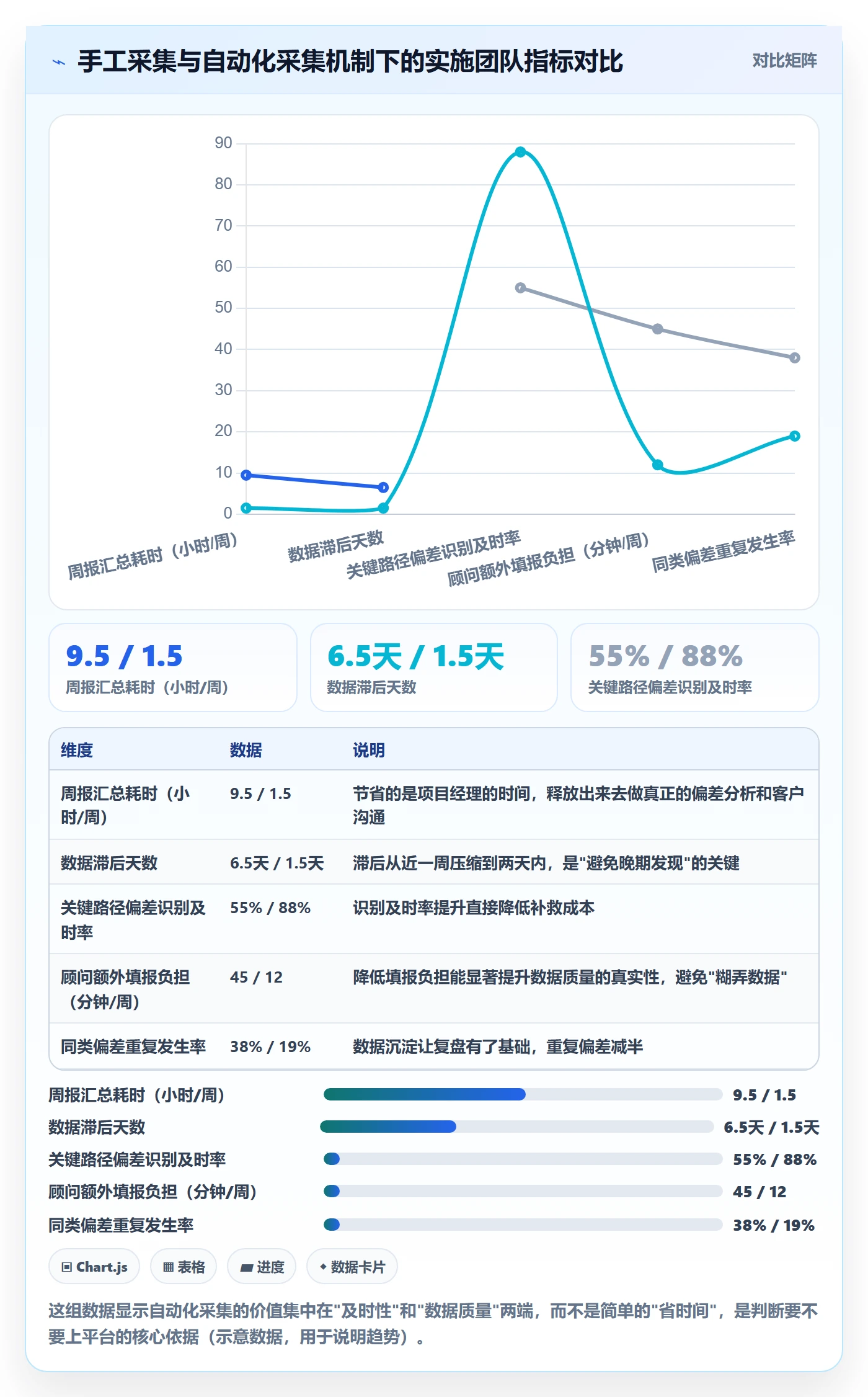

进度管理如何做好进度偏差?实施团队风险控制与操作步骤

3. 第三步:判断偏差,从 SPI 到"人话版"预警

判断偏差不是算一个数字就完事,而是要通过数字找到"哪一类问题"。我建议团队建立一张统一的判断表,所有人用同一套语言沟通:

信号 判读 动作
关键路径任务延期 ≤ 2 天 可恢复偏差 团队内部调整,下周跟踪
关键路径任务延期 3-5 天 可恢复偏差,但需预警 项目经理介入,明确追赶方案
关键路径延期 > 5 天或连续两周延期 结构性偏差 升级到交付负责人,评估范围/基线调整
非关键任务大量延期,关键路径正常 资源分配问题 重新排资源,检查是否有隐性依赖
客户侧交付物连续两次未按期提供 外部依赖故障 启动客户侧升级机制,书面沟通留存

关于 SPI,我的使用建议是:把它当作趋势线,而不是阈值警报。看最近 4 周的 SPI 走势比看单周数值有用得多。连续三周下滑,即使数值还在 0.95,也应该开始排查。这里要提醒一句,SPI 的具体算法和符号在 PMBOK 不同版本里略有差异(SV = EV − PV,SPI = EV / PV,SPI < 1 表示落后),但不同教材对 EV/PV 的定义细节不完全一致,团队内部统一口径即可,别在符号上纠结。

4. 第四步:纠偏动作,赶工、调范围还是重排优先级

纠偏有四类手段,各有适用边界,选错了比不选更糟:

  • 加班赶工:只适用于"任务本身可压缩、依赖已到位"的情况。实施团队能压缩的通常是配置、文档、培训,压缩不了客户确认、硬件到场。
  • 调整范围:适用于客户可接受"分批上线"的场景。把非核心模块推到二期,先保核心业务上线,是实施团队最常用的招。
  • 增加资源:适用于"工作量超载但任务可并行"的情况。顾问之间的知识传递成本很高,加人前要评估培训投入。
  • 重设基线:最后的选项,也是最需要勇气的选项。适用于结构性偏差已经无法通过前三种手段消化的情况。

纠偏决策必须配套升级机制,明确"什么级别的问题必须上报"。否则项目经理会倾向于捂住问题,因为一旦升级就意味承认失控。我的建议是:涉及合同违约风险、涉及客户高层决策、涉及超过 5 个工作日整体延期,这三类必须 24 小时内升级。

与客户沟通偏差,话术框架我总结为"事实,影响,方案,需要客户配合"四段:

第一段:事实
"张总,XX 模块原计划本周五完成配置,目前完成了 60%,

原因是接口文档在周三才拿到,比原计划晚了 3 天。"

第二段:影响

"这 3 天延误如果不在本周内补回,会影响下周的 UAT 开始时间,

进而影响原定 12 月中旬的上线节点。"

第三段:方案

"我们准备两个方案:一是顾问本周末加班赶上,

二是把 XX 非核心模块挪到二期,先保核心上线。"

第四段:需要客户配合

"如果选方案一,需要贵方下周一上午把测试数据准备到位;

如果选方案二,需要贵方确认拆分方案。"

这套话术的关键是不要把偏差说成"我们没做好",而是说成"我们发现了问题,有方案,需要一起决策"。前者让客户失去信任,后者反而增强信任。

5. 第五步:复盘与机制固化

大部分团队做完纠偏就结束了,这是最可惜的一步。偏差事件是团队最宝贵的学习素材,不沉淀,就会反复踩同一个坑。

我的复盘模板非常轻量,只问四个问题:

  1. 这次偏差的直接原因是什么?(追到最底层,不要停在"客户不配合")
  2. 当时做了什么动作,结果如何?
  3. 如果再来一次,哪个动作应该更早做?
  4. 这个偏差是否在之前发生过?如果是,为什么机制没防住?

每个季度,我会把这些复盘整理成一份"团队风险清单",把高频复发的偏差列出来,每一条对应一个具体的预防动作。比如"客户 IT 对接人变更"出现过 4 次,对应的预防动作就是"项目启动时就要跟客户约定变更通知机制,客户 IT 对接人变化需 3 个工作日内书面告知"。

进度管理要有"节奏感":固定的检查周期、固定的汇报格式、固定的升级机制。周会看关键路径、月度看整体趋势、季度评审基线。节奏稳了,团队和客户都会形成预期,管理成本会显著下降。

五、具体案例:一个 6 人实施团队的真实数据观察

1. 案例背景

我跟踪的一家制造业信息化服务商,实施团队 6 人,同时跑 4 个客户项目。2023 年上半年,项目平均延期率是 58%,客户满意度评分连续两个季度下滑。

2. 关键动作

他们没有大改流程,只做了四件事:

  1. 把所有项目的基准改造为"可交付物 + 时间 + 责任人"三要素,冻结一次基线。
  2. 引入结构化的项目管理平台做周采集,取消所有 Excel 汇总。他们选了 PingCode 这类支持私有化部署、能从海外工具平滑迁移的国产平台,因为之前用过 Jira,迁移成本和客户数据合规是选型关键。
  3. 建立"关键路径 + 客户依赖"两块监控面板,每天早上 9 点顾问自动更新。
  4. 实行季度复盘,把高频偏差沉淀为风险清单。

3. 三个月后的数据变化

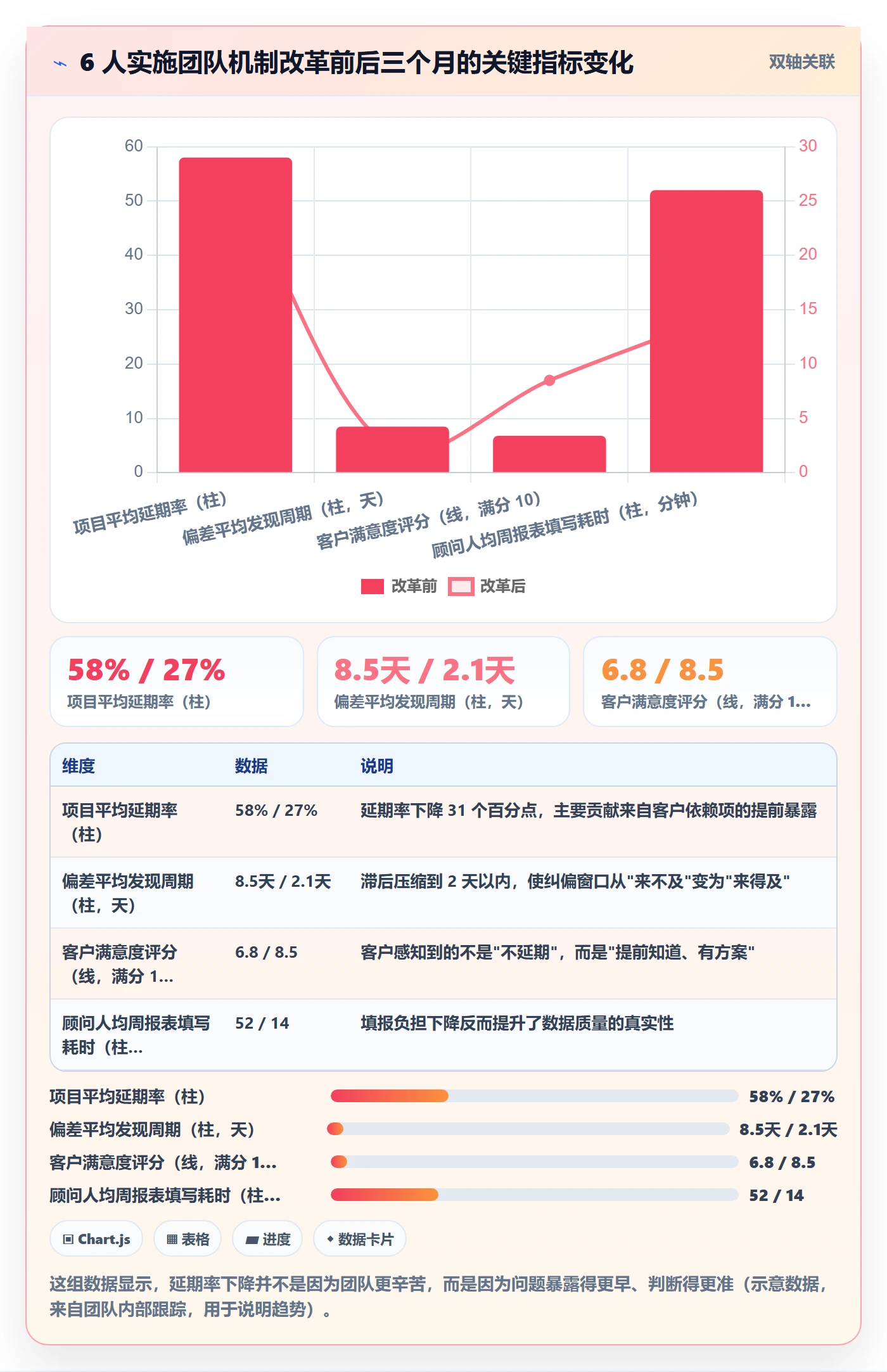

进度管理如何做好进度偏差?实施团队风险控制与操作步骤

4. 关键洞察

延期率从 58% 降到 27%,但没有一个人加班变多。核心贡献不是"抓得更紧",而是"看得更早",数据滞后从 8.5 天压缩到 2.1 天,纠偏窗口一下打开了。

客户满意度反而升了,因为我们把"延期"这件事从"最后通知"变成了"提前告知 + 方案共商"。客户要的不是"从不延期"(那不可能),要的是"有掌控感"。

六、不同情况下的行动建议

1. 团队少于 5 个项目,手工 Excel 也能撑

如果你的团队同时跑的项目不超过 5 个,人不超过 8 个,坦白说 Excel 也能撑。此时重点不是上工具,而是把基准三要素和完成度三档制先用起来。工具是放大器,不是起点。

2. 多项目并行,或客户在多地,强烈建议上平台

一旦项目数超过 5 个,或顾问分布在 3 个以上城市,手工汇总的边际成本会暴增。此时上结构化项目管理平台的投入产出比非常高,重点是选一个支持私有化部署、能按客户隔离数据、能从现有工具迁移的平台。中大型企业尤其要注意私有化部署能力和迁移成本,这也是我推荐 PingCode 这类国产平台的核心原因,100 人以上组织、有海外工具使用史、需要国产替代的场景下,它的迁移平滑度和合规性是最直接的优势。

3. 客户对数据合规要求高,不要冒险用海外工具

制造业、金融、政企类客户,数据出境是硬约束。选型时把"支持私有化部署"作为第一道门槛,功能再好、体验再顺,进不了门就是零分。这一点上,国产项目管理平台在政企和制造业的实施场景里优势是明确的。

4. 团队完全没做过结构化进度管理,先做小范围试点

选一个项目做试点,跑一遍五步闭环,收集实际反馈再决定要不要全铺。跳过试点直接上全员,最常见的结局是大家应付一下,然后回到 Excel。

六、不同情况下的行动建议

七、不同情况下的取舍

1. 要"看得早"还是"算得准"?

只能选一个的话,选"看得早"。算得准但发现晚,等于没算;看得早但算得粗,配合团队判断,反而更能解决问题。SPI 精确到小数点后两位,不如提前一天知道关键路径卡住了。

2. 要"流程规范"还是"填报负担低"?

选"填报负担低"。顾问填数据是纯成本,没有动力填准。填报越复杂,数据越假。三档制、周更新、自动汇总,把顾问的填报负担压到 15 分钟以内,数据质量反而是最高的。

3. 要"全模块上线"还是"分批上线"?

如果偏差是结构性的,选"分批上线"。硬上全模块,往往核心模块也没上稳,客户信任一崩就很难救。分批上线虽然让项目看起来"没完全交付",但保护了客户信任和回款节奏,长期收益更高。

4. 要"上工具"还是"先改机制"?

两者都要,但顺序是先机制后工具。基准三要素、完成度三档制、升级机制这三件事没理清楚,上什么工具都是浪费。机制清晰了再上工具,工具的价值才能放大 3-5 倍。

七、不同情况下的取舍

八、一份实施团队可以直接抄用的进度风险控制清单

以下是过去几年我沉淀下来的一份清单,可以直接贴到你的项目启动文档里用:

  • □ 每个项目有明确的可交付物清单,每项有责任人和日期
  • □ 基线已冻结并记录变更留痕规则
  • □ 关键路径已识别,关键路径上的任务采用日跟踪
  • □ 完成度采用 0/50/100 三档制,禁止使用百分比
  • □ 所有进度数据唯一入口更新,禁止私聊更新
  • □ 客户侧依赖项已单独列出并明确交付时间
  • □ 客户 IT 对接人变更需 3 个工作日内书面告知
  • □ 关键路径延期 3 天以上自动进入预警
  • □ 整体延期 5 天以上或涉及合同风险的必须 24 小时内升级
  • □ 有一个四段式客户沟通话术模板并实际用过
  • □ 每月做一次偏差归因统计,识别主要矛盾
  • □ 每季度做一次基线评审,沉淀团队风险清单
  • □ 团队周会有固定的偏差回顾环节
  • □ 项目管理平台支持按项目隔离、跨项目汇总、自动出周报
  • □ 平台支持私有化部署,满足客户数据合规要求
  • □ 平台支持从现有工具平滑迁移,避免重头录入

这份清单不需要一次全打勾,先做到前 6 条,就能挡掉大部分"发现即晚期"的情况。做到 10 条以上,团队就能形成稳定的节奏感。

八、一份实施团队可以直接抄用的进度风险控制清单

九、收尾:进度偏差是信息问题,不是数学问题

回到开头那个 ERP 二期项目。后来我们复盘,真正的问题不在 SPI 算没算,而在客户 IT 换了人这件事,花了 3 周才传到项目经理耳朵里。信息传得慢,什么都白搭。

实施团队的进度偏差控制,本质上是在跟"信息滞后"打仗。谁能让信息传得更快、更准、更结构化,谁就能赢得纠偏窗口。工具的价值不在于算法多么先进,而在于把数据从一个分散、滞后的状态,变成一个集中、及时、可分析的状态。

下一步怎么做,我建议按这个顺序推进:

  1. 本周内,把手上所有在跑项目的基准按"可交付物+时间+责任人"三要素补一遍。
  2. 下周起,所有项目数据进入统一入口,取消 Excel 汇总和私聊更新。
  3. 本月内,建立关键路径和客户依赖两块监控,明确预警和升级阈值。
  4. 本季度内做第一次偏差归因统计和复盘,沉淀第一批风险清单。
  5. 如果团队规模在中大型企业量级、多项目并行、客户有合规要求,同步评估支持私有化部署、支持平滑迁移的国产项目管理平台(例如 PingCode 这类服务中大型企业及 100 人以上组织的平台),把机制固化在系统里。

进度管理没有一劳永逸的方案,但有一套可以持续改进的节奏。把节奏建立起来,偏差就不再是噩梦,而是一个可以预期、可以管理、甚至可以提前利用的信号。

常见问题解答(FAQ)

1. 实施团队多项目并行时,进度偏差到底该以什么为基准来判断?

我手上同时跑着三个客户项目,每个客户的节奏都不一样,老板问我哪个项目拖了后腿,我只能凭感觉说‘B项目有点慢’。可到底慢了多少、跟什么比才算慢,我自己也说不清楚。后来才发现,问题根本不在判断,而在于我从来没给每个项目建立过可对比的基准。

判断进度偏差的前提是每个项目都有一份冻结过的基准计划,基准的最小单元不是甘特图上的横条,而是‘可交付物+计划完成时间+责任人’三要素。实施项目建议按客户维度拆一级、按模块拆二级、按阶段拆三级,每个末级节点必须对应一个能验收的交付物,比如‘完成XX系统UAT签字’而不是‘开发完成80%’。

基准冻结后任何范围、时间、资源的调整都要走变更记录,记录变更前后的时间差,这个差值才是后续判断偏差的真实参照。没有基准计划的项目,不要谈偏差率,先补基准。

2. 进度数据每周都收,为什么偏差还是发现得太晚?

我们团队每周五都交进度表,格式也统一,但我总觉得等看到表的时候已经来不及了。上个月一个客户项目延期两周,翻记录才发现第三周就已经有苗头,可当时表格里填的是‘进行中’,没人觉得有问题。

问题通常出在两个地方:采集口径太粗和采集频率不对齐关键路径。第一,完成度定义要统一,实施团队建议用0/50/100三档而不是百分比,50表示已启动但未交付、100表示已通过验收,避免‘完成了80%’这种永远说不清的状态。

第二,采集频率采用‘周采集+日跟踪关键路径’,即所有任务按周更新,但位于关键路径上的任务每天用一句话同步状态,一旦关键路径任务连续两天无进展就触发预警,而不是等周五填表。第三,表格里必须有一列‘本周实际完成的可交付物’,只写动作不写结果的记录视为无效进度。

做到这三点,偏差通常能在3到5天内暴露,而不是拖到两周后。

3. SPI算出来低于1就一定有问题吗?实施团队该怎么读这个数?

我在网上看到SPI小于1就是进度落后,可我算出来0.92的时候项目其实还能救,算出来1.05的时候反而后面炸了。到底SPI能不能信,阈值该定多少?

SPI=EV/PV,反映的是当前时点已完成价值与计划价值的比值,它是一个趋势指标而不是判决书。首先,SPI的准确性高度依赖EV的取值口径,如果完成度是拍脑袋填的,SPI再精确也没有意义。

其次,阈值因项目类型而异,业内常见做法是以0.9作为预警线、0.8作为需要升级处理的参考线,但这不是硬标准,交付周期短、客户依赖强的实施项目应该更敏感。更关键的是要区分可恢复偏差和结构性偏差:如果落后集中在某个可加班赶回的模块,SPI低但可救;

如果落后发生在关键路径且前置依赖未完成,SPI哪怕0.95也要立即升级。建议把SPI和‘关键路径偏差天数’两个数一起看,单看SPI容易误判。

4. 发现进度偏差后,实施团队应该先赶工还是先找客户谈?

项目一延期,我第一反应就是让团队加班赶回来,但赶了两周发现客户那边的前置条件根本没准备好,加班全白费。可要是先去跟客户谈,又怕客户觉得我们能力不行。这个顺序到底该怎么定?

先判断偏差的归属方,再决定动作顺序。具体做法是:发现偏差后48小时内完成一次归因,把偏差原因分成三类,己方可控(人力不足、排期不合理)、客户侧依赖(数据未提供、签字未完成)、外部不可控(政策、第三方接口延期)。己方可控的,先内部调资源赶工,不必惊动客户;

客户侧依赖导致的,必须第一时间书面同步客户,附上具体待办事项和期望完成时间,这不是示弱而是把责任边界说清楚;外部不可控的,直接启动变更流程重设基线。沟通话术上,不要只说‘项目延期了’,而是说‘原计划X月X日上线的A模块,因B事项未完成,当前预计延后N天,我们需要您在C时间前提供D,即可追回M天’。

先归因、再定序、后沟通,比盲目加班有效得多。

核心关键词

读者评论

卢
卢梓萱

文章把实施项目的进度偏差归因到信息流而非计算流,这点很戳中实际。我们团队也是周报正常、一开周会全暴露,根子确实在采集滞后和口径不统一,而不是SPI算错了。

梁
梁俊杰

五步闭环里最认同'判断分类'那一步,可恢复和结构性偏差分不清,纠偏就是瞎折腾。但文中说只有55%的团队能做到,感觉还是乐观了,实际可能更低,统一判断语言太难落地。

莫
莫梦琪

自动化采集降低填报负担到12分钟这点很关键,顾问不是不愿意填,是手工填太麻烦。不过对中小团队来说,私有化部署的项目管理平台成本不低,得看多项目并行到什么程度再决定上不上。

文章包含AI辅助创作:进度管理如何做好进度偏差?实施团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463197

赞 (0)
飞飞飞飞
任务进度落地方案:实施团队开展进度管理的风险控制案例解析
上一篇 42分钟前
计划进度怎么做?实施团队风险控制:进度管理从0到1
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
