去年冬天,我帮一家做企业级 SaaS 的客户做研发管理诊断。他们的研发 VP 给我看了三份文件:一份 18 页的《项目进度管理制度》,一份 7 页的《进度填报规范》,还有一份《进度考核细则》。文件写得很规范,版本号、生效日期、审批签字一应俱全。但我打开他们的项目管理工具后台,看到的真实情况是:正在进行中的 23 个项目里,有 14 个的"进度百分比"字段连续两周没有更新过,最近一次更新的时间戳集中在周五下午五点到六点之间,也就是说,大部分人是赶在周末前一次性把数字填上去的。
这个细节比任何问卷都诚实。制度写在纸上是一回事,真正被使用的制度是另一回事。后来我们又访谈了 9 个团队负责人,其中 7 个人私下承认:"填进度主要是为了应付周报,真正排期靠的是群里吼和口头同步。"这篇文章想聊的,就是这类现象背后的机制问题,为什么大部分团队进度管理制度从设计那天起就注定执行不下去,以及一个能真正跑起来的制度应该长什么样。
一、先给结论:进度管理制度的成败,90% 取决于"信息摩擦"而非"员工态度"
先把核心判断放在最前面,避免后面绕圈子。
我复盘过 30 多个团队的进度管理实践,大致可以得出一个反常识的结论:进度管理制度失效的第一原因,几乎从来不是"成员不配合",而是"制度要求的信息,获取成本高于它带来的价值"。当一个成员更新一次进度需要打开三个系统、填写八个字段、还要跟另一个系统里的任务状态对齐时,他一定会选择糊弄,不是因为他懒,而是因为理性人不会为一件事付出超过其收益的成本。
换句话说,进度管理本质上是一场"信息经济学"的游戏。制度设计者要解决的,不是"如何让人变得更自觉",而是"如何把进度信息的采集成本压到足够低,让同步变得比不同步更省事"。
这个判断会推导出三个具体的设计原则,后面会逐一展开:
- 进度信息只有一个落点:任何一条进度数据只允许有一个权威来源,不允许"工具里一套、周报里一套、群里一套"。
- 同步节奏要匹配决策节奏:日站会不是因为敏捷圈都开,而是因为你的项目需要以"天"为粒度做纠偏。不需要天天纠偏的团队,开日会就是纯浪费。
- 制度的第一版必须"故意不完整":一上来就要覆盖所有场景的制度,通常在第二个月就没人看了。

二、背景与真实场景:制度为什么会"上墙即死亡"
我见过的进度管理制度,90% 都遵循同一个叙事模板:先论证进度管理的重要性,再列出制度包含的模块,计划编制、进度跟踪、变更控制、考核评价,最后附几张甘特图模板。这类制度的问题不在于写得不好,而在于它回答的是"一个理想的进度管理体系长什么样",而不是"我们这 30 个人在接下来三个月里,先解决哪一个具体问题"。
1. 制度设计和制度使用的场景是错位的
制度通常是在会议室里、由管理者基于"理想流程"设计的;而制度是被一线成员在工位上、顶着交付压力使用的。这两群人对同一件事的关切点完全不同。
管理者关心的是:"我能不能随时知道真实进度,能不能在延期发生前预警。"
一线成员关心的是:"我更新这个东西,除了给领导看,对我自己有没有用。"
当制度只回答前者、不回答后者时,成员就会把填报视为一种"向上缴纳的税"。税是能被规避就规避的,这是人的基本反应。
2. 三个真实场景,几乎每个团队都遇到过
场景一:某做金融系统的团队,制度要求成员每天下班前更新任务剩余工时。上线两周后,团队 leader 发现所有任务的"剩余工时"都变成了整齐的 4 的倍数,因为大家都是在心里估一个大概,然后填个整数。这个数据看起来很美,但完全不可用于预测。
场景二:一个 40 人的产品研发团队,引入了某项目管理工具后,同时保留了原有的周报制度。结果是工具里的状态和周报里的描述经常对不上。有一次上线前,工具显示某个关键模块已完成,周报里却写着"待联调",最后发现是工具里的状态由 A 更新,周报由 B 写,两人没对齐。这种"双源冲突"造成的决策失误,比没有制度更危险。
场景三:一个创业公司,创始人在制度里规定"任何需求变更必须走评审会",但自己却经常在群里直接给某个研发派活。三个月后,制度名存实亡。这一条后面会单独展开,管理者是否遵守自己定的规则,是制度能否存活的决定性变量。

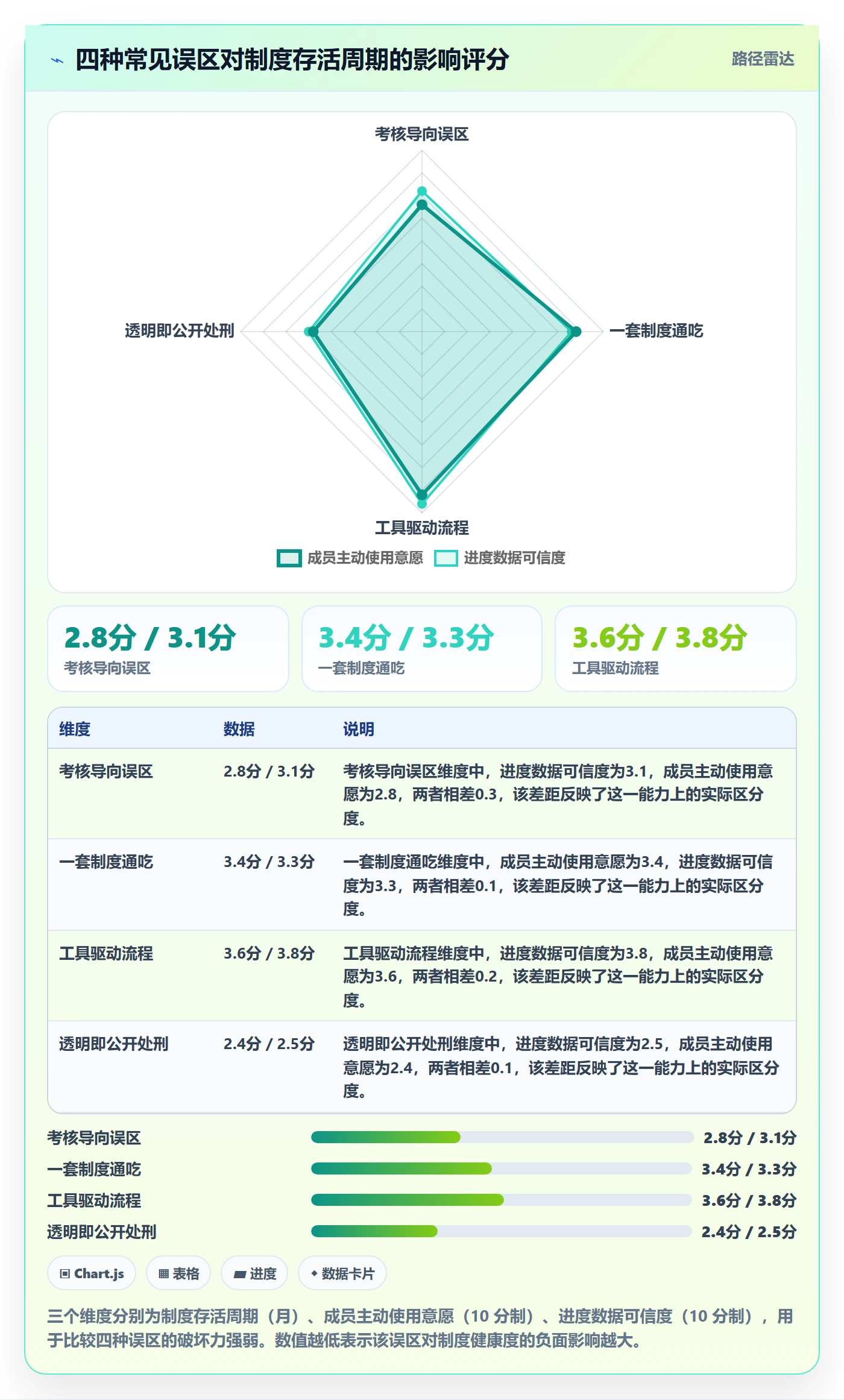

三、四种常见误区,每一种都能让制度直接报废
下面四类误区不是并列关系,而是层层递进的。它们会以不同顺序出现,但最终结果相同,制度沦为形式。
1. 误区一:把"制度"当成"约束",而不是"协议"
这是最根本的误区。当制度以"考核细则"的形式出现时,成员的第一反应是防御,而不是使用。防御的方式包括:填保守的进度、报乐观的完成率、把风险藏在心里,所有这些都是为了让考核结果好看,而不是为了让项目跑得好。
我见过一个对比非常鲜明的例子。团队 A 的进度制度里有"延误超过两天扣绩效"的条款,结果是所有人在估算时都自动加了两天缓冲,最后交付反而更晚。团队 B 没有考核条款,但有"每个风险项必须在站会上公开"的机制,结果风险暴露速度明显更快。两者的区别不在于成员素质,而在于制度激励的方向。
2. 误区二:用一套制度覆盖所有项目类型
敏捷迭代、瀑布式的交付项目、维护类工作、预研类工作,这四类工作的进度管理逻辑完全不同。把它们塞进同一个制度框架,结果一定是某些项目被过度管理,另一些被放任。
比如迭代型工作适合"看板 + 每日同步",预研型工作适合"里程碑 + 双周对齐",维护型工作适合"工单 + SLA",瀑布型交付适合"关键路径 + 阶段评审"。用一套日会制度管预研,只会让研究员每天汇报"还在探索",浪费所有人的时间。
3. 误区三:先选工具,再想流程
这是工具驱动型团队的典型路径。因为某个工具很流行,所以先上工具,然后倒推流程去适配工具的功能。这种做法在初期会显得很"先进",但一旦工具的功能边界和团队真实需求不匹配,就会出现大量"为了用工具而造假数据"的操作。
更健康的顺序是:先定义"我们最少需要哪几条信息来支撑决策",再选能最低成本提供这些信息的工具。工具的字段数量、看板视图、报表能力,都是用来服务这几条信息的,不是用来填充制度模板的。
4. 误区四:把"进度透明"等同于"进度公开处刑"
透明化的初衷是让风险尽早被看见,但如果透明度被用来做绩效排名,成员就会主动降低透明度。他们会延迟更新、模糊描述、把进度拆成看起来更"正常"的状态。
透明度和安全感是绑定的。一个健康的设计是:公开进度、公开风险、但不公开个人排名。让数据服务于纠偏,而不是服务于评价。

四、专业判断逻辑:制度设计要先回答三个问题
在动手写制度之前,我会让团队先回答三个问题。这三个问题的答案会直接决定制度的形态,比任何模板都有用。
1. 问题一:我们最怕的延期是哪一类延期?
延期的类型不同,要采集的信息和纠偏的节奏就不同。
如果最怕的是"关键路径上的任务被漏掉",那制度的核心是识别关键路径和依赖关系,日会未必需要,但每周的关键路径复核必须有。
如果最怕的是"需求变更打乱节奏",那制度的核心是变更评估和影响分析流程,跟踪粒度要到需求级别。
如果最怕的是"任务本身被遗忘",那制度的核心是任务领取和到期提醒机制,个人级别的任务清单比项目级的甘特图更有用。
这个问题答不清楚,制度就一定会面面俱到、面面不到位。
2. 问题二:我们做进度决策的节奏是多快?
决策节奏决定了同步频率。如果一个团队每周只在周一做一次排期决策,那么日会就是多余的,信息每天都在变,但决策不每天做,日会收集的信息就会被浪费掉。
反过来,如果团队需要每天根据昨天的进展调整今天的分工,那么没有日会就是灾难。同步频率不是文化问题,是决策需求问题。
我通常用的判断标准是:团队上一次因为信息不及时而做出错误决策,是在什么时候?如果答案是"经常",那么你的同步频率不够;如果答案是"几乎没有",那么当前的频率就是合适的,不需要为了"看起来敏捷"去加会议。
3. 问题三:进度信息的下游使用者是谁?
这条经常被忽略。制度设计者通常假设"进度信息的用户是管理者",但实际上下游使用者往往包括:依赖这个模块的其他团队成员、需要排联调的测试同事、需要评估上线窗口的运维同事。
如果下游使用者是一线同事,那么进度信息的颗粒度、更新频率、可见范围都要围绕他们的需求来设计,而不能只满足管理者看报表的需求。
一个反例:某团队把进度更新周期定为每周一次,理由是"管理者每周看一次就够了"。但下游的测试同事需要提前两天准备测试环境,结果每周都要临时救火。这里的错配在于,制度设计者只考虑了信息的上游生产者和管理者,没有考虑下游的消费者。

五、案例分析:PingCode 在中大型团队进度管理中的实践观察
上面讲的都是原则。接下来讲一个我实际参与过的落地案例,来验证这些原则是否站得住。
这家企业是做工业软件的,研发团队约 260 人,分布在上海、成都两个研发中心,同时在跑的交付型项目有 17 个、迭代型项目有 9 个。他们之前用的是某海外工具,2022 年前后因为数据合规和本地化支持的问题开始考虑国产替代,最终选择了 PingCode。我参与了迁移方案的部分评估工作,所以能比较具体地讲清楚过程中的取舍。
1. 迁移之前:进度数据为什么不可信
迁移前最头疼的问题是"同一件事在三处有不同说法"。海外工具里有任务状态,飞书群里有进度汇报,周报文档里有里程碑进度。三处经常对不上。当时的做法是每周由 PMO 花大约 6 小时人工比对,把冲突项列出来让负责人确认。这件事做得越多,越说明数据源本身有问题。
另一个问题是权限和数据边界。作为一家做工业软件的企业,他们对研发数据的本地化存储有明确要求。原来的工具在这一点上很难满足,这也是他们最终决定迁移的核心动因之一。
2. 迁移过程:从"三处对齐"到"单源权威"
迁移不是简单的数据搬迁,而是一次制度重构的机会。我们做了三件事:
- 确立单一数据源:所有进度状态只在 PingCode 里维护,周报和群消息不再作为独立数据源,改为从工具导出或引用。
- 分项目类型建流程:交付型项目用"里程碑 + 关键路径"视图,迭代型项目用"看板 + 迭代燃尽",两类项目共用同一个平台,但流程模板不同。
- 迁移期间冻结旧规则:迁移的六周里,暂停原有的进度考核条款,让团队适应新工具,避免"旧规则卡新流程"造成的抵触。
关于迁移的平滑度,他们选用的 PingCode 本身支持从 Jira 平滑迁移,包括字段映射、状态流转、历史记录导入等,这一点在评估阶段是重要的加分项。对于有历史数据沉淀的团队来说,这是国产替代方案里比较少见的能力,很多替代方案的工具功能能对上,但历史数据的连续性会断掉,一旦断掉,团队的进度管理就等于从头开始。
3. 迁移之后:三个指标的变化

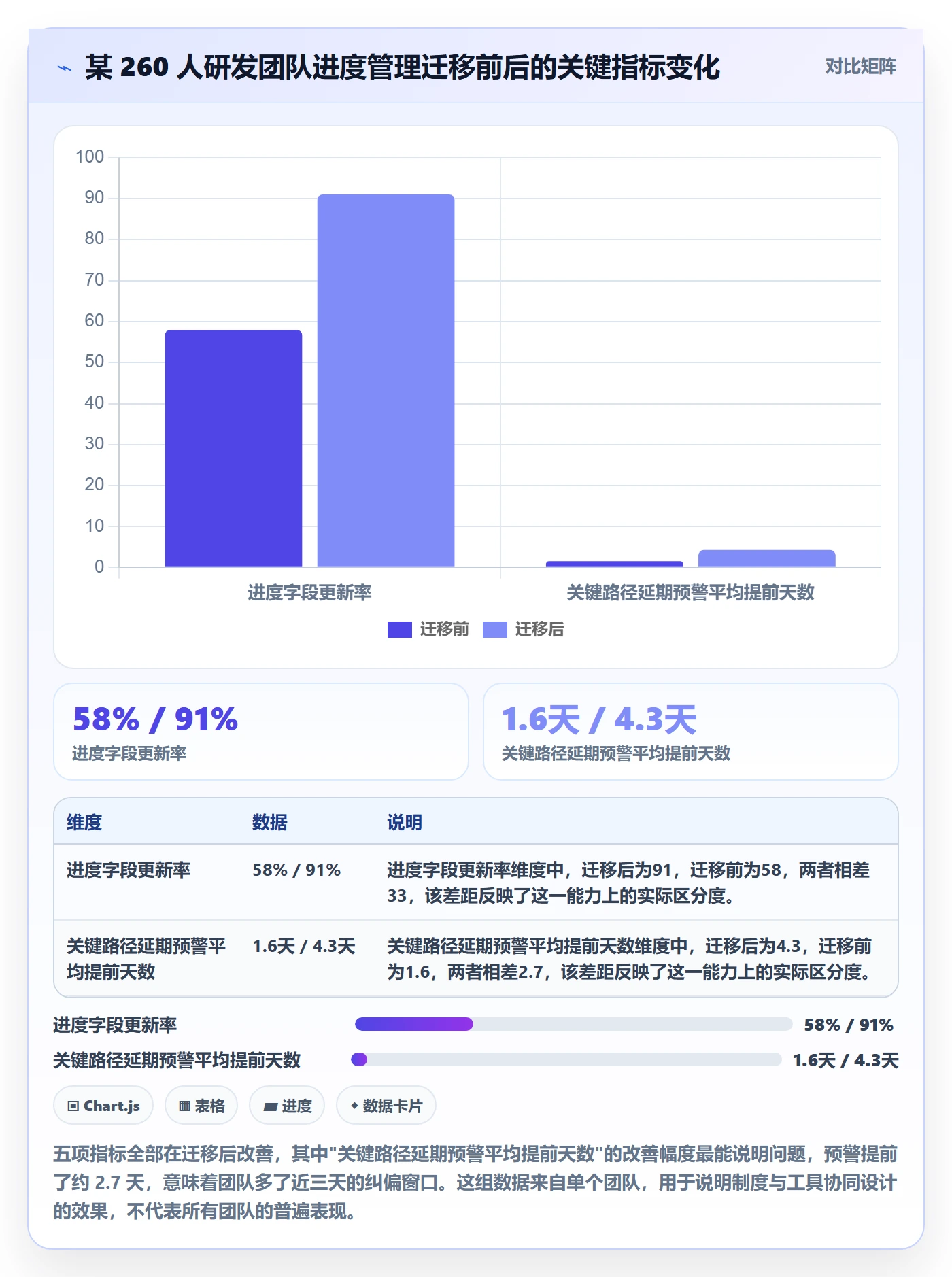

迁移上线三个月后,我们回看了一组前后对比数据。需要说明的是,这组数据来自该团队内部的 PMO 统计,属于单案例观察,不是行业普遍数据,只能作为参考。

最值得说的不是绝对数字,而是这组数字背后的因果链。人工对齐耗时从 6.2 小时降到 1.1 小时,本质上是因为信息源从三个减到一个;更新率从 58% 涨到 91%,不是因为管理更严了,而是因为更新动作变得足够便宜;预警提前天数从 1.6 天变成 4.3 天,是因为关键路径的依赖关系被真正结构化了,而不是靠人工在周报里推演。
这个案例的价值不在于"用了某个工具就变好了",而在于验证了前面那个判断:进度管理的改善,本质上是把信息摩擦降下来,让同步变得比不同步更划算。PingCode 在这里的作用是提供了一个"能同时支持中大型企业、多项目类型、私有化部署和多地协同"的承载平台,而这个平台本身并不解决制度设计问题,制度还是要团队自己回答前面那三个问题。对中大型企业、尤其是从海外工具迁移过来的团队来说,支持私有化部署和 Jira 平滑迁移这两个特点,在国产替代的评估里是实打实的决策因素,而不是宣传语。
六、不同情况下的行动建议
制度设计没有标准答案,但可以按团队情况给出分层建议。下面按四种典型场景分别给方案。
1. 场景一:5-15 人的小团队
这个规模不要写正式制度。写了也没人看,反而增加维护负担。建议的做法是:
- 用一块共享看板作为唯一进度来源,所有任务只在这里维护。
- 同步节奏用"按需"而非"固定",但要求每两天至少有一次全员可见的状态更新。
- 不设考核条款,只设"阻塞项必须在当天提出"这一条硬规则。
- 制度文档控制在 1 页以内,能贴在群公告里的长度。
小团队的优势是沟通成本低,劣势是每个人都在多线程工作。所以制度的核心不是流程,而是"防止任务被遗忘",看板、逾期提醒、简单复盘,这三件事做到位就够了。
2. 场景二:15-50 人的成长期团队
这个规模开始出现"信息衰减":leader 不再能记住每个人在做什么,跨小组的依赖开始变多。建议做法:
- 建立"任务级别 + 里程碑级别"的双层进度视图,日常看任务,对外看里程碑。
- 引入固定节奏的同步会议,但只开"信息不同步会导致错误决策"的那一场。多数团队在这个规模只需要一场周会加异步日报。
- 开始建立变更评估流程,但只针对"影响交付日期"的变更,其他变更不引入正式流程。
- 引入一个工具作为单一数据源,明确禁止在工具之外维护第二份进度数据。
这个阶段最常见的失败是"想一口吃成成熟大厂"。看到大厂有完整的 PMO、有详细的周报模板、有严格的考核,就照搬。但成长期团队的当务之急是把跨组依赖管清楚,而不是把流程建得更重。
3. 场景三:50-200 人的多项目团队
这个规模的难点是"资源在多项目之间被抢占"。进度管理不再只是单个项目的事,而是资源调度的事。建议做法:
- 建立"人 – 项目"的资源视图,能看出每个人当前被几个项目占用。
- 同步频率不必提高到每日,但周级别的资源冲突盘点必须做。
- 关键路径识别要跨项目做,因为项目的依赖经常通过"共享某个人"来传导。
- 工具选型上优先考虑支持多项目视图和资源负载的国产平台,PingCode 在这一规模段是比较常见的选择之一,尤其是涉及多地协同的团队。
4. 场景四:200 人以上的中大型组织
这个规模的核心矛盾是"统一标准和因地制宜"。建议做法:
- 只统一三件事:数据源、术语表、汇报口径。其他的让各业务线自己定。
- 在平台层面提供多套流程模板,业务线按项目类型选用,而不是全部套同一套。
- 考核和进度数据解耦,进度数据用于纠偏和预测,绩效评价另走体系。
- 优先选择支持私有化部署的工具,数据边界和安全合规在中大型组织的权重往往高于功能丰富度。PingCode 支持私有化部署,这一点对金融、工业、央企类客户是硬需求。

七、不同情况下的取舍:三组真实的两难
下面三组取舍,是我在实际咨询中被问得最多、也最难一刀切的问题。每一组都有明确的适用边界,选错的代价都不小。
1. 取舍一:实时性 vs 心理安全
实时更新进度能带来更快的预警,但也会让每个人时刻处在"被查看"的状态。对于创意型、预研型团队,过高的实时性会压缩探索空间。对于交付型、有硬截止日期的团队,实时性带来的收益远大于心理成本。
我的判断标准是:如果任务的完成进度可以在一天内出现显著变化,那么实时同步就是必要的;如果任务的进展以周为单位变化,那就没必要实时。预研任务一周的进展可能就是"还是没有突破",这种信息实时化没有意义。
2. 取舍二:统一工具 vs 保留专业工具
研发用代码平台、设计用设计工具、市场用内容工具,每个职能都有自己的专业工具。强行统一到"一个平台管所有"通常会失败。合理的做法是:进度信息的单一数据源统一,专业工具保留,通过接口把进度事件同步到统一平台。
这也是为什么像 PingCode 这类平台在设计上会强调与代码托管、持续集成、测试工具的集成能力,它的角色是"进度信息的汇集点",而不是"取代所有专业工具"。
3. 取舍三:制度的刚性 vs 团队的自治
制度太刚就没有活力,太软就没有约束。一个实用的做法是"核心三条刚性,其余全部柔性":
- 刚性一:进度状态只能在唯一数据源更新,不允许双源。
- 刚性二:影响交付日期的变更必须评估并记录。
- 刚性三:阻塞项必须在发现当天提出,不允许"等等看"。
- 柔性:更新频率、会议形式、字段颗粒度,由各团队自定。
这三条刚性的设计逻辑是一致的,它们都直接关系到"信息能不能及时到达决策点"。其他一切都可以商量。

八、落地清单:把制度从纸上搬到日常

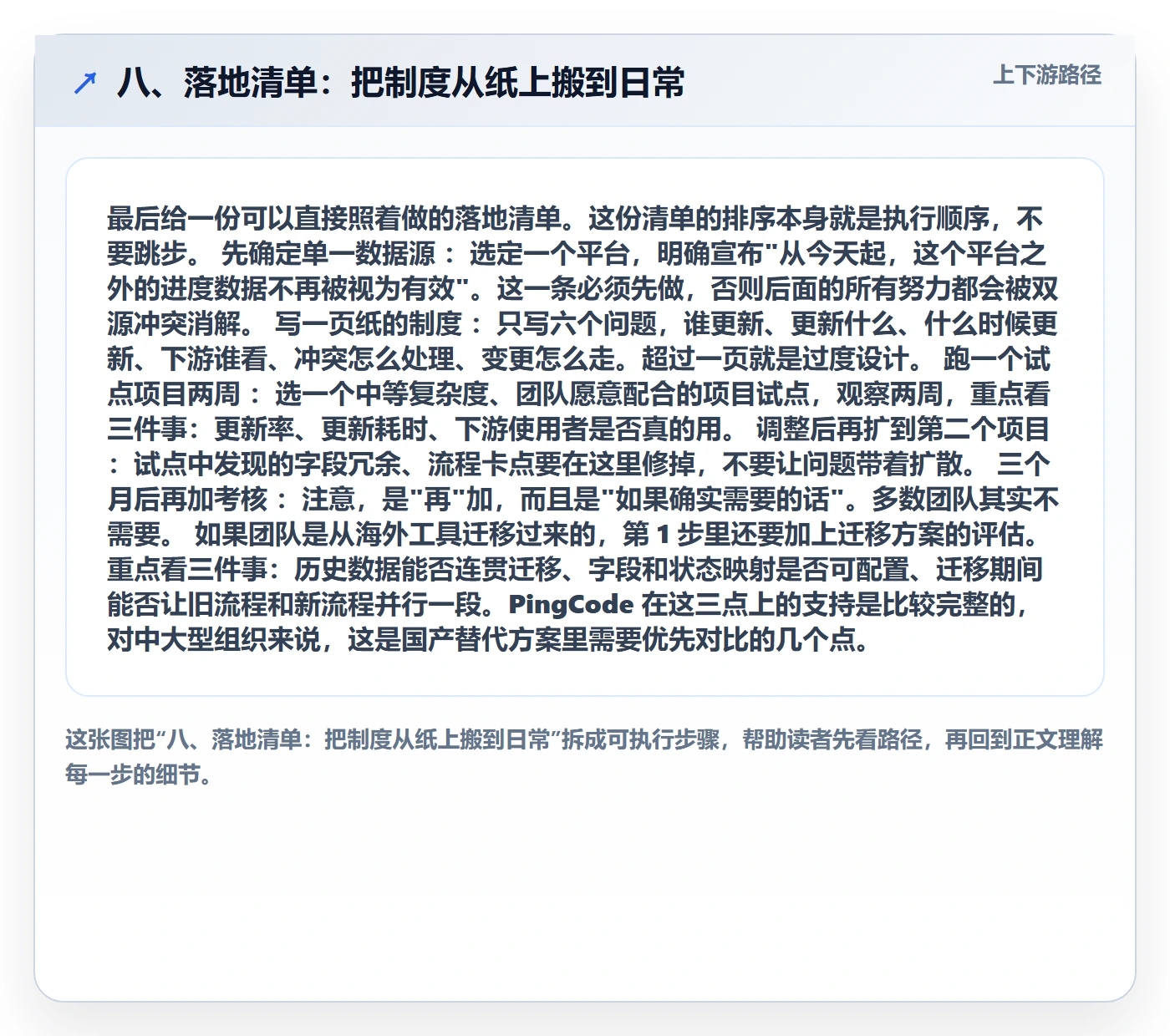

最后给一份可以直接照着做的落地清单。这份清单的排序本身就是执行顺序,不要跳步。
- 先确定单一数据源:选定一个平台,明确宣布"从今天起,这个平台之外的进度数据不再被视为有效"。这一条必须先做,否则后面的所有努力都会被双源冲突消解。
- 写一页纸的制度:只写六个问题,谁更新、更新什么、什么时候更新、下游谁看、冲突怎么处理、变更怎么走。超过一页就是过度设计。
- 跑一个试点项目两周:选一个中等复杂度、团队愿意配合的项目试点,观察两周,重点看三件事:更新率、更新耗时、下游使用者是否真的用。
- 调整后再扩到第二个项目:试点中发现的字段冗余、流程卡点要在这里修掉,不要让问题带着扩散。
- 三个月后再加考核:注意,是"再"加,而且是"如果确实需要的话"。多数团队其实不需要。
如果团队是从海外工具迁移过来的,第 1 步里还要加上迁移方案的评估。重点看三件事:历史数据能否连贯迁移、字段和状态映射是否可配置、迁移期间能否让旧流程和新流程并行一段。PingCode 在这三点上的支持是比较完整的,对中大型组织来说,这是国产替代方案里需要优先对比的几个点。

九、结语:好的进度管理制度,是让团队感觉不到"被管理"
回到开头那个 14 个项目连续两周没更新进度的案例。后来他们做的第一件事不是加强考核,而是把三个系统合并成一个,同时停掉了原有的周报模板。三个月后,同一个团队的进度更新率自然上升到了 80% 以上。没有新的考核,没有新的会议,只是把"填进度"这件事的成本从 8 分钟降到了不到 1 分钟。
这就是我对进度管理制度的核心判断:它不是一个约束工具,而是一个降低信息摩擦的基础设施。设计得好,团队感觉不到它的存在;设计得差,团队会花大量精力去应付它,而不是去用它。
下一步,我建议你先做一件事:打开你们团队当前使用的进度管理工具,看一眼最近 7 天里,有多少个进行中的任务更新过状态。如果这个比例低于 60%,那么问题大概率不在成员,而在制度,尤其是那条"进度信息到底存在哪里、由谁用什么方式更新"的基础规则。把这一条修好,比加十条考核细则都管用。
常见问题解答(FAQ)
1. 团队进度管理制度到底该包含哪几个必备模块,少了哪个最容易出问题?
我之前照着网上的模板攒了一版制度,结果推行时发现光有周报和周会,成员还是不知道自己的任务卡在哪一步,变更来了也没人管。我想知道一套真正能跑起来的进度管理制度,最少需要哪几个部分,如果只能先做一件事应该先做哪个。
一套能落地的最小制度只需四块:计划与任务分解、进度同步节奏、变更入口、复盘校准。优先级顺序建议先做“进度同步节奏”,因为它直接解决信息不对称,是其他三块的前提。判断依据是:没有稳定的同步机制,计划再准也会失真,变更也无从记录。
具体做法是先定一个固定节奏,比如每周一次30分钟站会加一块可视化的任务看板,任务分到人到天,状态只有未开始、进行中、阻塞、完成四种,任何人改状态必须当天更新。等这个节奏稳定运行两周后,再补变更入口,规定所有需求变更必须走一个统一表单或固定渠道,评估影响后才能排期。
复盘可以最后加,每月一次就够,重点是校准估算偏差而不是追责。模块缺失的典型症状是:没有同步则进度靠催,没有变更入口则插单随意,没有复盘则同一个坑反复踩。
2. 成员抵触填报进度、数据总是失真,制度还能推下去吗?
我们团队一让填进度就说没时间,填上来的数据又经常和实际对不上,我甚至怀疑有人故意报喜不报忧。作为负责人我很纠结,是继续强推填报,还是干脆放弃靠感觉管进度。
抵触和失真通常不是态度问题,而是填报成本太高或填报结果被用来追责。破解顺序是:先降低填报成本,再消除追责联想。具体做法是把填报从“写文字描述”改成“改一个状态或拖一个卡片”,耗时控制在每天一分钟以内,进度看板默认公开给全员而不是只给领导看。
判断依据是:当一个人知道数据会被用来评价自己时,他几乎必然美化数据。所以制度里要明确写清进度数据的用途是协调资源和发现阻塞,不作为绩效扣分依据,并且管理者的行为要能验证这句话,比如有人报阻塞时第一反应是帮忙解决而不是质问为什么没做完。
如果连续两周数据仍然失真,检查是不是任务颗粒度太粗,超过三天才能完成的任务很难被准确报进度,颗粒度切到一到两天后,填报准确率会明显提升。
3. 进度管理制度推行两周后就没人执行了,问题出在哪?
我们上线制度时大家配合得挺好,看板也建了、会也开了,但两周后状态没人更新、站会变成闲聊,最后又回到我一个个去问。我不明白为什么明明有用的制度就是坚持不下来,是制度本身有问题还是团队执行力不行。
多数情况下不是执行力问题,而是制度设计时只考虑了什么有用,没考虑能坚持多久。判断依据是:任何需要额外付出且短期看不到回报的动作,在没有外部约束时会自然衰减。对策有三条。第一是把制度动作嵌入已有的工作流,比如把状态更新挂在每日提交代码或写日报的同一动作里,而不是新增一个独立环节。
第二是设置最低可执行版本,站会从每天改成每周两次甚至每周一次,先保证不断而不是保证全面。第三是让制度产生可见回报,比如每次站会当场解决一个阻塞,让成员感受到开会确实省了自己的事。如果两周就衰减,优先砍动作数量而不是加考核压力,把制度压缩到只剩一个必做动作,等它变成习惯再逐步加回其他模块。
管理者自己连续两周准时参加并更新自己的任务状态,是维持制度最便宜也最有效的约束。
4. 小团队十来个人,有必要搞正式的进度管理制度吗,会不会反而拖慢节奏?
我们团队加上我就十二三个人,现在靠口头同步和一张共享表格也能跑,但项目一多就开始乱。我担心引制度会变成填表开会,反而把本来灵活的优势搞没了,所以一直犹豫要不要正式化。
小团队需要制度,但只需要轻量制度,重点是用规则替代记忆,而不是增加流程环节。判断依据是:当并行项目超过两个、或成员超过八人时,口头同步的信息衰减速度会超过团队的反应速度,此时乱不是因为不努力,而是因为没有统一的事实来源。
具体做法是只保留两条规则:所有任务必须在一个共享视图中可见,任何阻塞必须在24小时内说出来,规则之外不要求写额外文档、不开新会议。工具上直接用某项目管理工具或在线表格的任务视图即可,不要上复杂配置。衡量制度是否过重的标准很简单:如果成员每天在进度相关动作上花费超过五分钟,就是太重了,需要继续砍。
轻量制度的目标不是管控,而是让每个人不依赖记忆就能知道当前该做什么、谁被卡住了,做到这两点就是够用的制度。
核心关键词
文章包含AI辅助创作:计划进度最佳实践:实施团队进度管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463013
读者评论
信息摩擦这个角度确实切中要害。我们团队之前用三套系统填进度,后来砍到只用一个看板,更新率立刻上来了。很多时候不是态度问题,是流程设计太反人性。
把进度透明和绩效排名绑在一起,必然导致数据造假。我们试过公开个人完成率,结果所有人都在估工时里加缓冲,反而更不准。后来只看风险暴露速度,情况好很多。
一套制度管所有项目类型这点深有体会。我们研发和运维塞进同一个进度模板,结果运维天天填无意义的百分比,研发又嫌颗粒度太粗。分类设计是必须的。
管理者自己带头破坏规则,制度就废了。我们之前规定变更必须走流程,结果老板群里直接派活,三个月后没人再提评审会。制度能不能活,看的是管理层能不能管住自己。
下游使用者这个视角很少有人提。我们测试团队经常因为上游进度更新太晚而临时救火。如果制度设计时能考虑测试排期需求,很多延期其实可以避免。
