去年我接手了一个已经延期四个月的数据中台实施项目,进组第一件事就是翻他们的周报。三十多份周报里,"进度正常"出现了十一次,"略有延迟"出现了八次,而项目实际完成度不到 40%。真正让我意外的不是延期本身,而是当我问项目经理"你们有没有一套进度管理的制度"时,他给我发来了一张流程截图,启动、规划、执行、监控、收尾,五个阶段画得清清楚楚,箭头连得整整齐齐。流程是有的,制度也是有的,但项目还是烂在了执行环节。
这件事让我意识到一个问题:市面上关于"项目进度全流程"的内容,绝大多数在讲阶段划分,却几乎没人讲清楚阶段之间靠什么机制咬合。流程图像一张地图,告诉你从 A 到 B 有哪些路,但它不告诉你路上会不会塌方、谁负责修路、塌了之后几分钟内要上报。进度管理真正难的地方,从来不是"知道有五个阶段",而是让这五个阶段在真实团队里跑起来,并且跑偏的时候有人能拉回来。
这篇文章我想把这层东西讲透。不讲概念百科,讲我用过的、踩过坑的、验证过有效的制度设计,一套能让实施团队的进度流程真正咬合的最小可行机制。

一、先说核心结论:进度全流程的成败,取决于三个咬合点

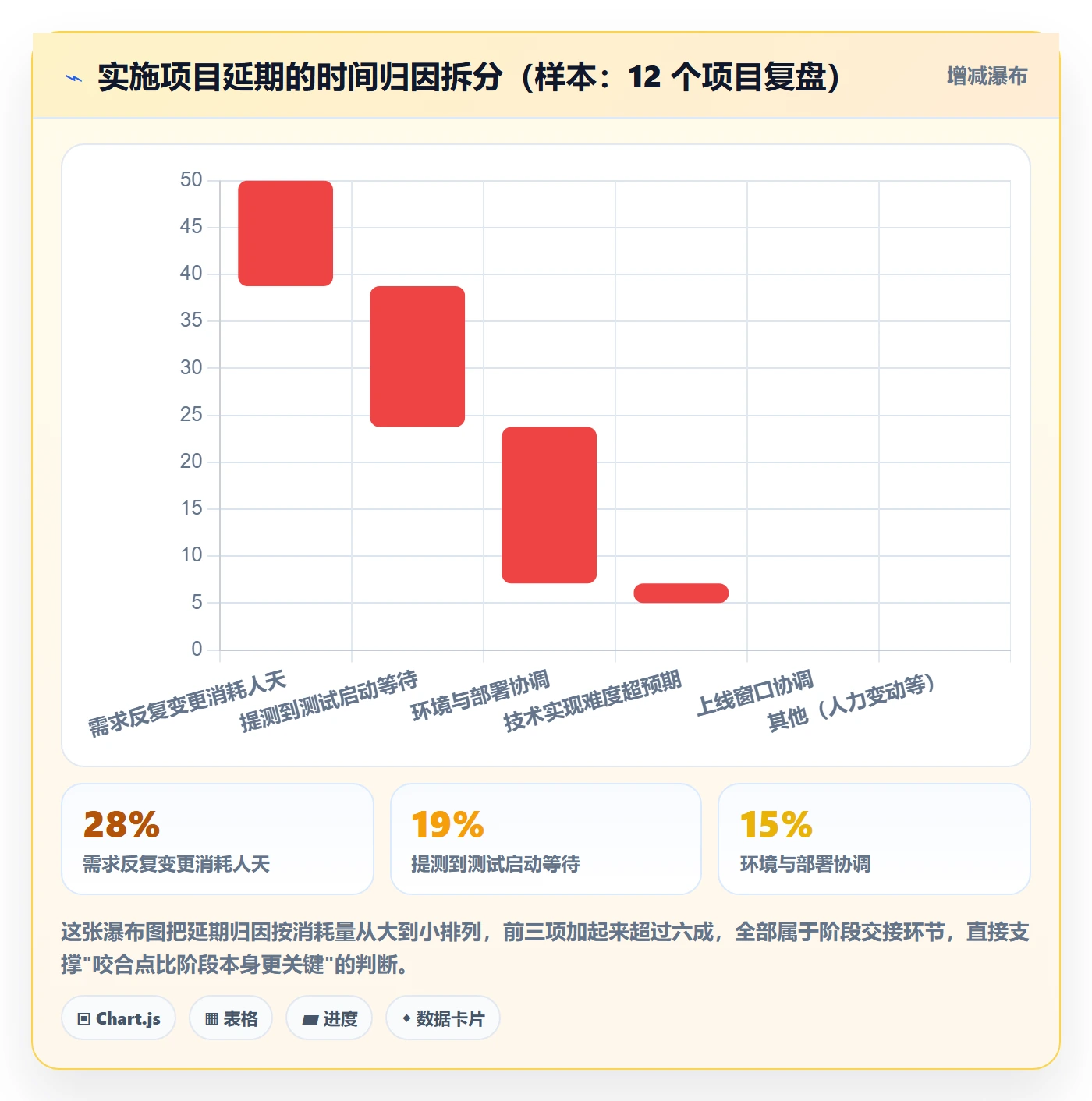

我把过去八年经手的十几个实施项目做了一次复盘,把延期原因归类。结果很集中:真正因为"技术做不出来"延期的项目不到两成,超过六成的延期都发生在阶段交接的缝隙里。需求确认完到开发启动之间、开发完成到测试介入之间、测试通过到上线部署之间,这三段缝隙吞掉了大部分进度。
所以我的核心结论是:进度全流程不是五段并列,而是三个咬合点决定的链条。制度设计要解决的不是"每个阶段做什么",而是"每个交接点上,谁在什么时限内确认什么、卡住了往哪升级"。
1. 咬合点一:需求冻结到开发启动
这是最常见的失控起点。需求评审会开完了,大家以为需求定了,实际上只是"口头过了"。开发按自己理解开工,两周后产品说不是这个意思,返工开始,进度从这里就崩了。
我的判断标准很直接:如果需求冻结没有一份带签字(或系统内确认记录)的基线文档,这个项目从第一天就处在风险状态。不是说要搞多重的审批,而是必须有一个"从这一刻起,改需求要付出成本"的明确时点。
2. 咬合点二:开发完成到测试介入
这一段的问题往往被"开发说做完了"掩盖。开发的标准是"代码提交了",测试的标准是"可测环境里能跑通主流程",中间差着打包、部署、造数据、环境准备。我见过太多项目,开发提测到测试真正开始执行之间隔了五天,这五天没人认领,进度表上却显示"开发阶段已完成"。
3. 咬合点三:测试通过到上线部署
这个咬合点最容易被低估。测试报告一出,大家松口气,以为项目要结束了。实际上上线窗口协调、数据迁移、回滚预案、灰度策略,每一项都可能拖一周。而且这个阶段一旦延期,前面压缩出来的时间全部还回去,还倒贴。

二、背景与真实场景:为什么流程越全,执行越散
我见过最典型的场景是这样的:一家两百多人的企业,做 ERP 实施,PMO 出了厚厚一本《项目管理办法》,里面把五个阶段拆成了二十七个子流程、六十四个交付物模板。理论上完美,实际上项目组根本没人完整看过一遍。
问题出在哪?制度设计的颗粒度和执行者的注意力不匹配。项目经理每天要处理的是"今天谁卡住了""明天能不能提测",而不是"我在监控阶段应该输出哪三个模板"。制度越全,越像一本没人翻的说明书。
1. 真实场景一:周报变成了文学创作
前面提到那个数据中台项目,周报之所以失真,是因为周报的读者和写作者的激励不一致。写周报的人知道延期要担责,所以倾向于把状态描述得温和;看周报的人只想要一个"能不能按时上线"的答案,读不出来就往坏处猜。两边都在信息不对称里博弈,周报就成了废纸。
我的做法是:把进度状态从"主观描述"改成"客观计数"。不写"进度正常",写"计划完成 12 个任务点,实际完成 9 个,欠账 3 个,其中 2 个卡在环境,1 个卡在需求确认"。数字没法美化,卡点必须点名。
2. 真实场景二:变更走了流程,但没人评估进度影响
另一个高频场景是变更控制。很多团队有变更流程,需求变更要提单、要审批,流程走得很规范。但审批的时候只评估了"这个变更要不要做",没人评估"做了之后进度往后推几天、影响哪些下游任务"。等变更批下来,项目经理才发现关键路径被打乱,但木已成舟。
3. 真实场景三:监控指标看着很多,能用的没有
我见过一些团队监控看板做得非常漂亮,燃尽图、甘特图、资源负载图一应俱全。但真到要决策的时候,项目经理说不清"这个项目现在最大的风险是哪三个"。因为指标太多,没有做减法,等于没有指标。

三、拆解常见误区:四个把人带偏的判断
1. 误区一:阶段齐全就等于流程有效
这是最普遍的误解。很多项目管理培训把五个阶段讲得滚瓜烂熟,导致大家以为把阶段画全了流程就建好了。实际上阶段是静态分类,流程是动态传导。阶段的完整性保证不了信息在阶段之间不失真地传递。
我的判断是:评估一个团队的进度流程好不好,不看它的阶段图,看它的交接记录。如果每次阶段交接都有明确的确认动作、责任人和时限,这个流程就是有效的,哪怕它只分了三个阶段。
2. 误区二:进度管理就是催进度
我见过不少项目经理,日常工作就是挨个问"做完了吗""还要多久"。这不叫进度管理,这叫进度焦虑传导。真正的进度管理,核心动作是识别偏差、定位原因、调整计划,催只是最后一步的兜底手段。
如果一个项目经理 80% 的时间在催,说明他的监控机制没建起来,信息只能靠问。信息靠问的团队,永远慢半拍。
3. 误区三:工具上了,制度就不用管了
这是近年越来越常见的误区。团队上了某项目管理平台,以为自动化程度高了,制度就不用设计了。结果工具里任务状态是空白的,因为没人规定"什么时候必须更新状态";看板是过期的,因为没人规定"谁负责维护"。
工具是制度的执行载体,不是制度的替代品。没有制度约束,再好的工具也会变成另一个形式主义的表格。
4. 误区四:制度越细越好
前面说过,制度颗粒度要和执行者注意力匹配。我的经验是:写给一线执行者的制度,一页之内必须能说清他每天要做的三件事。超过一页,执行率断崖式下降。制度不是写给审计看的,是写给干活的人用的。

四、专业判断逻辑:制度设计要咬住的三条线
讲完误区,说我的判断逻辑。我把实施团队的进度制度设计归纳成三条必须咬住的线:责任线、节奏线、升级线。三条线缺一条,流程就跑不动。
1. 责任线:每个交接点必须有唯一责任人
"唯一"是关键词。我见过太多项目在交接点上写"由开发和测试共同负责提测",结果共同负责等于没人负责。交接点上的责任人不需要是职位最高的人,但必须是一个具体的人,而且他要对"这个交接完成"这个动作负责。
我的做法是在进度计划里给每个交接点标注一个"交接责任人"字段,和任务责任人分开。任务责任人负责做完,交接责任人负责确认交接完成。这两个角色分开,是防止"自己做完了就当交接完了"的关键设计。
2. 节奏线:固定节奏比灵活节奏更抗延期
很多团队追求"敏捷",进度节奏很灵活,今天做这个明天做那个。我的判断是:在实施类项目里,固定节奏的容错率远高于灵活节奏。因为固定节奏让偏差暴露得更早、更规律。
比如固定每周三做进度对齐,每个交接点的状态在那一天统一盘点,欠账任务自动进入下周的重点关注列表。规律的节奏让问题无处可藏,灵活节奏则给了问题拖延的借口。
3. 升级线:卡住多久必须上报,要写死
这是最容易被忽略的一条线。团队通常有汇报机制,但没有"时限机制"。什么叫时限机制?就是明确规定一个任务卡住超过 N 小时必须升级到上一级,超过 M 小时必须升级到项目负责人。没有这个时限,问题会一直卡在执行层,直到最后爆雷。
我的经验值是:一线任务卡住超过 4 小时升级到组长,超过 1 个工作日升级到项目经理,超过 2 个工作日升级到项目负责人。这个梯度要根据项目紧急程度调整,但必须有。

五、具体案例与数据观察:一次制度重构带来的变化
回到开头那个延期四个月的数据中台项目。我进组后做的第一件事不是催进度,而是重建三条线。整个过程分三步走,每步对应一个咬合点的修复。
1. 第一步:把周报从描述改成计数,修复需求咬合点
我先停掉了原来的周报模板,换成一张任务计数表。每个需求点标注状态:未启动、进行中、待确认、已冻结、已完成。关键是增加"待确认"这个状态,所有需求在冻结前必须经过这个状态,且待确认超过 3 个工作日自动升级。
实施两周后,需求反复变更的比例从原来的每周 6-8 次降到每周 2 次左右。不是我变强了,是"待确认"状态逼着大家在冻结前把话说清楚。
2. 第二步:用平台固化交接动作,修复提测咬合点
这个项目后来引入了 PingCode 作为进度管理载体。选它的原因很实际:项目组有 180 多人,涉及多个实施小组,需要一个能承载私有化部署、又能把交接动作固化成工作流的平台。
我们在 PingCode 里做了三件事:第一,把每个交接点定义成独立的工作项状态流转,开发把任务拖到"待提测"时,系统自动通知测试负责人并生成提测检查清单;第二,提测清单必须全部勾选才能进入"测试中"状态,避免了"开发说做完了但环境没准备好"的扯皮;第三,所有状态流转带上时间戳,卡了多久一目了然。
顺带说一句,PingCode 支持 Jira 平滑迁移,这个项目原本用的是 Jira,历史数据迁移过去没有太多损耗,对已经用惯了 Jira 的团队来说迁移成本相对可控。对于有国产替代需求的团队,这也是一个务实的选择。
3. 第三步:升级线写进系统,修复上线咬合点
第三步是把升级时限做进系统。PingCode 的工作流里可以设置状态停留超时提醒,我们把"待测试""待部署"两个状态的超时阈值设为 4 小时和 1 个工作日,超时自动提醒对应层级的负责人。
这一步的效果最明显:上线阶段的问题平均处理时长从原来的 2.3 个工作日压缩到 0.8 个工作日。因为问题不会再"挂"在某个人手里过夜了。

4. 数据观察:制度生效的滞后性

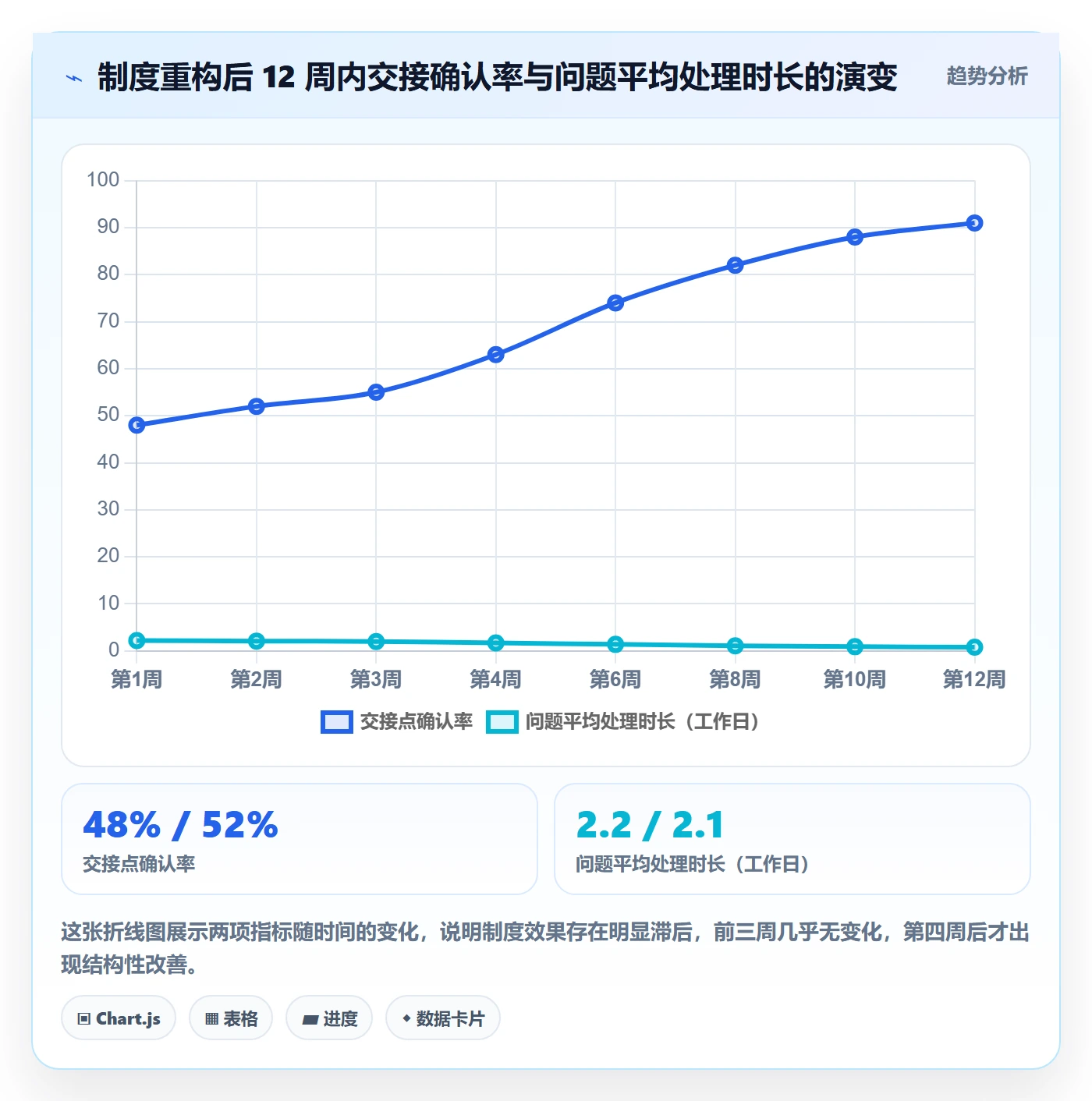

一个值得说的观察是,这套制度上线后前三周,指标几乎没动。真正开始见效是第四周之后。原因是制度改变的是行为习惯,习惯的迁移需要时间。前三周大家在适应新的状态流转,动作变形很正常,到第四周开始形成肌肉记忆,数据才起来。
所以如果团队决定做制度重构,要有心理准备:第一个月看行为,第二个月看数据。上来就盯着指标,容易在适应期就放弃。

六、不同情况下的行动建议

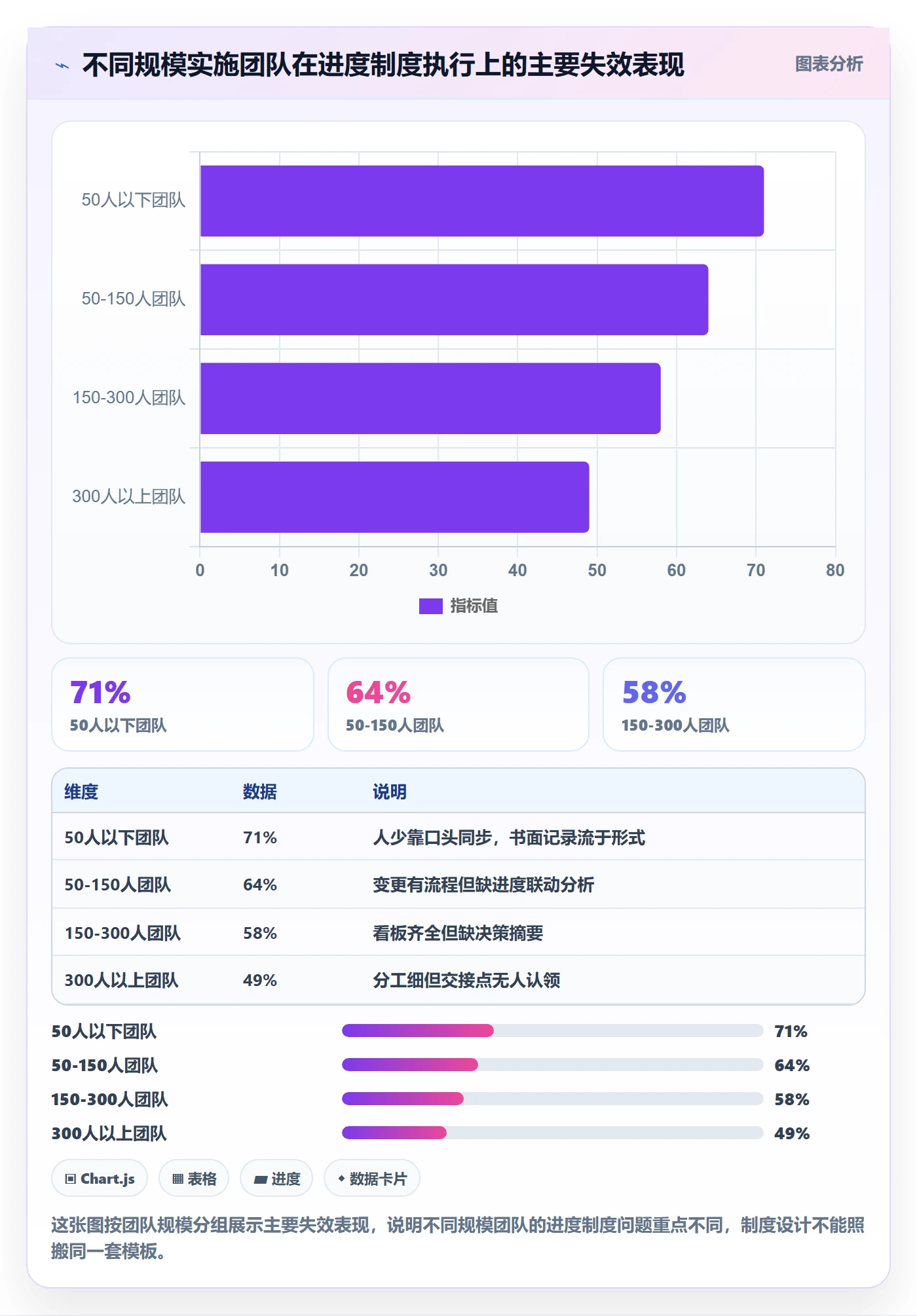

制度设计没有万能模板。我按团队规模和项目阶段,给几套不同的行动建议,对号入座。
1. 小团队(50 人以下):先建升级线,其他从简
小团队人少,沟通成本低,责任线和节奏线可以靠日常沟通解决。真正容易出事的是问题卡住不上报。所以小团队第一优先级是把升级时限写死,哪怕就写在一张备忘录里。
- 动作一:明确一个升级路径,谁卡住了找谁,二级找谁
- 动作二:约定一个上报时限,卡住超过多久必须说
- 动作三:每周固定一次 15 分钟的进度对齐,只对卡点不对细节
2. 中型团队(50-300 人):三条线都要,但要轻量化

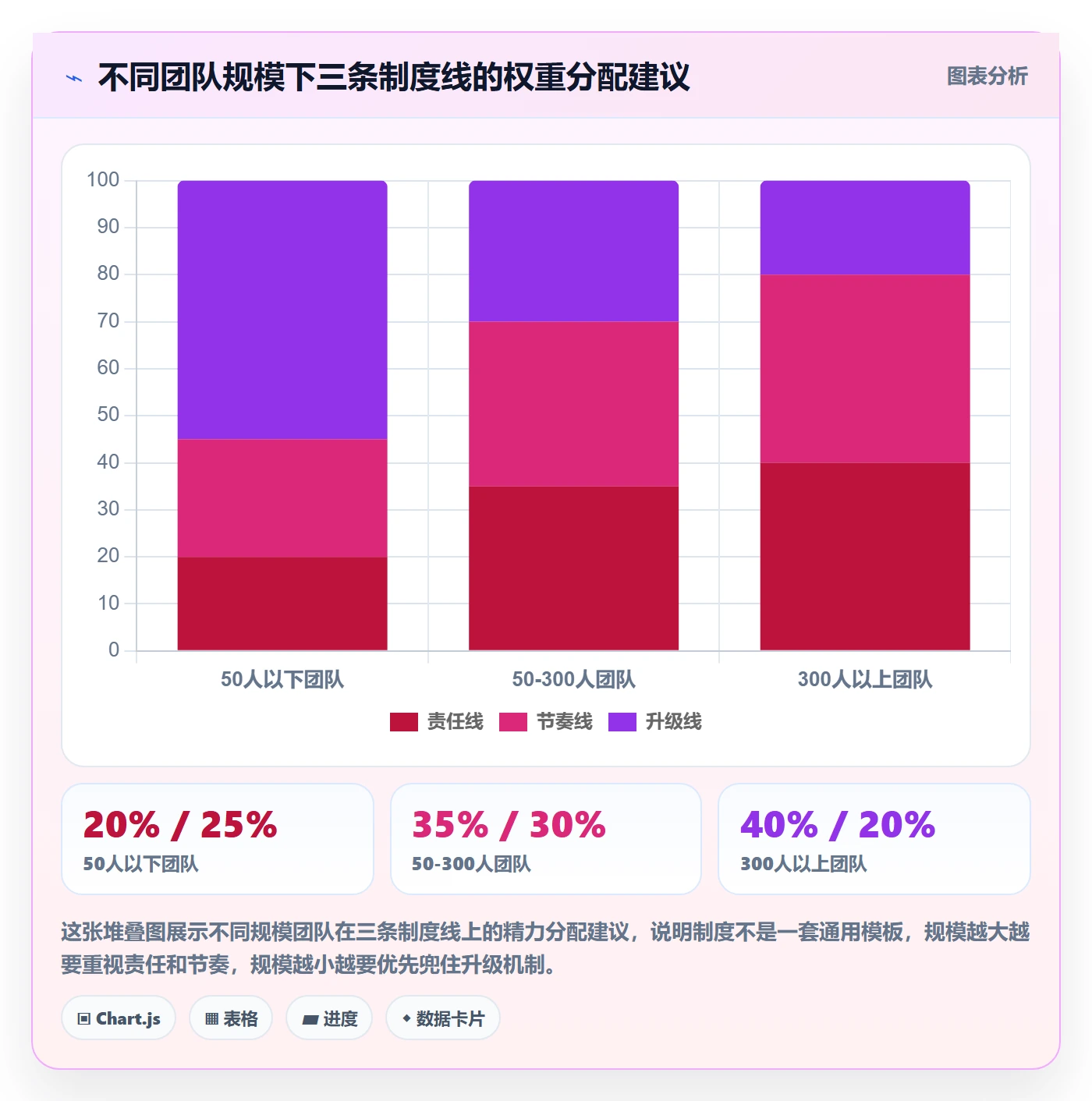

这个规模是制度需求最迫切、也最容易建过头的区间。我的建议是三条线都建,但每条线只保留一个核心动作。
- 责任线:每个交接点标注交接责任人,和任务责任人分开
- 节奏线:每周固定一次全量状态盘点,不搞每日站会
- 升级线:分三级时限,常规项目按天算,紧急项目按小时算
这个规模的团队,建议引入一个能承载工作流的项目管理平台。前面提到的 PingCode 在这个规模段比较常见,主要因为它对中大型企业和 100 人以上组织的协作场景支持得比较完整,而且支持私有化部署,对有数据合规要求的实施项目比较友好。
3. 大型团队(300 人以上):制度要分层,别指望一套打天下
大团队的问题不是制度不够,而是制度太多互相打架。我的建议是分层设计:项目层管节奏和升级,部门层管责任和资源,公司层管标准和审计。三层各管各的,不要互相越界。
4. 项目不同阶段的侧重
同一个项目在不同阶段,三条线的权重也不一样。启动和规划阶段,责任线最重要,因为要定清楚谁干什么;执行阶段,节奏线最重要,因为要保持状态透明;临近上线,升级线最重要,因为任何卡顿都不能过夜。

七、不同情况下的取舍
制度设计本质上是取舍。想把三条线都做到极致,结果往往是三条线都做不好。下面是我认为最需要提前想清楚的几组取舍。
1. 取舍一:制度颗粒度 vs 执行率
颗粒度越细,理论覆盖越全,但执行率越低。我的取舍原则是:宁可覆盖 80% 的常见场景,也不要追求 100% 的完备性。剩下 20% 的例外,用人工判断兜底,比写在制度里没人执行要好。
2. 取舍二:监控频率 vs 团队负担
监控越频繁,偏差发现越早,但团队负担越重。我的经验值是:常规项目周频监控,紧急项目日频监控,上线冲刺期可以用半日频。再往上加,团队会开始应付监控本身,而不是关注项目。
3. 取舍三:工具自动化 vs 人工判断
工具能自动化的尽量自动化,比如状态流转、超时提醒、数据统计。但有两件事不要交给工具:一是需求优先级的判断,二是风险等级的评估。这两件事涉及业务上下文,工具给不出准确答案,硬自动化只会制造假象。
4. 取舍四:严格制度 vs 团队弹性
严格制度的好处是稳定可预期,坏处是失去灵活性。我的做法是在关键交接点上严格,在非关键路径上放松。关键交接点(需求冻结、提测、上线)一个动作不能少;非关键路径上的任务,允许团队自己定节奏。

八、结尾:一套可复制的最小可行机制
写到这里,我把整套逻辑收一下。进度管理项目进度全流程,真正的难点不在阶段划分,而在阶段之间的咬合。制度设计的本质,是让咬合点有人负责、有节奏可控、有升级可依。
我给出这套最小可行机制,可以直接拿去改:
- 责任线:进度计划中每个交接点标注唯一交接责任人,与任务责任人分离
- 节奏线:每周固定一次全量状态盘点,用任务计数替代主观描述
- 升级线:三档超时阈值(4 小时 / 1 工作日 / 2 工作日),写进工作流自动提醒
- 工具承载:用支持工作流固化和超时提醒的项目管理平台承载制度,中大型团队可考虑 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台
- 耐心期:制度上线后给足四周适应期,前三周看行为,第四周后再看数据
最后说一个我自己的判断:进度管理的水平,不体现在项目顺利的时候,体现在项目出问题的时候。顺利时大家都能把流程走完,出问题时能不能快速暴露、快速升级、快速纠偏,才是制度真正的价值。所以建制度的时候,别想着"怎么让项目不出问题",要想"出了问题怎么在最短时间内被发现和处理"。
下一步你可以做的:先别急着改全套制度,挑一个最近出过问题的交接点,把责任人和超时阈值加上,跑两周看效果。一个点跑通了,再复制到其他交接点。制度是一层层长出来的,不是一次设计出来的。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理项目进度全流程:实施团队制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462891
读者评论
周报失真的案例太真实了,'进度正常'和实际40%完成度的对比,几乎每个延期项目都经历过。文章给出的'计数代替描述'方案虽然简单,但切中要害,主观判断一旦失去约束,就会变成集体自欺。
把延期归因拆到交接环节很有洞察力。需求变更和提测等待加起来占了近一半,说明大多数项目不是技术做不出来,而是流程缝隙吞掉了时间。三条线里'升级线'最容易忽略,也最实用。
制度越细越好'这个误区值得警醒。很多PMO把流程文档写得像操作手册,结果没人看。不过文章偏重实施团队,对研发型项目的适用性可能需要再验证,毕竟固定节奏和敏捷迭代之间还有张力。
读下来感觉作者是从一线摸爬滚打出来的,不是学院派。'交接责任人和任务责任人分开'这个设计很巧妙,防止了'做完就等于交接完'的模糊地带,应该能直接落地到项目计划模板里。
