任务进度实操方法:实施团队提升进度管理效率的制度设计方法与模板

我见过太多实施团队的进度表在项目启动会上被郑重其事地投在大屏上,两周后再打开,最后更新日期还停在启动会那天。更讽刺的是,团队里每个人都觉得自己"知道进度大概是怎样",可一旦客户追问某个具体模块的完成比例,会议室内会出现长达十几秒的沉默,然后有人说"应该差不多了吧"。

这不是态度问题,也不是工具问题。我跟踪过十几个实施团队的进度管理现状,发现一个反常识的结论:进度管理失效的第一原因,不是计划做得不好,而是"进度"本身没有被定义成一个可以被记录、被验证、被追踪的东西。当"完成80%"可以指代码写完、可以指自测通过、也可以指客户已验收,进度表就变成了一张各说各话的便签纸。

这篇文章不讲通用管理理论,只解决一个具体问题:怎样设计一套让实施团队"真的会用、用了真的有效"的进度管理制度,并配套可直接修改使用的模板。我会按"核心结论,背景诊断,误区拆解,判断逻辑,案例数据,行动建议,取舍决策"的顺序展开,你可以按需跳读,但建议至少把第二部分的四个失效原因看完,因为制度设计的所有动作都从这里推导。

一、核心结论:先定义"进度",再谈管理"进度"

实施团队的进度管理制度之所以难落地,根本原因在于大多数团队跳过了最基础的一步,把"进度"从口头描述变成可核验的状态定义。没有这一步,更新频率、预警阈值、复盘机制全部是空中楼阁,因为大家连"现在到哪了"都没有共识。

1. 进度管理制度的三个层次

我习惯把实施团队的进度管理分成三个层次,每个层次解决不同的问题,也对应不同的制度设计重点。

  • 第一层:状态可见,解决"谁知道现在什么情况"的问题。核心动作是定义进度状态、指定更新责任人、确定更新频率。
  • 第二层:偏差可控,解决"出问题多久能发现"的问题。核心动作是设置偏差预警规则、明确升级路径和响应时限。
  • 第三层:能力沉淀,解决"同类问题会不会反复出现"的问题。核心动作是复盘机制、制度本身的迭代周期、历史项目的进度基线积累。

大多数团队一上来就想搭第三层,做复盘模板、建知识库,但第一层根本没跑通。顺序错了,投入越多越挫败。

2. 制度失效的根源不是条款,是执行成本

我做过一个粗略的观察统计:在我接触过的实施团队中,超过七成的进度管理制度文档里都写了"每日更新进度",但真正能做到每日更新的团队不到两成。差距出在哪?不是执行力,是更新一个任务的进度需要点开几个页面、填几个字段、等几次加载。

如果一个任务的进度更新需要3分钟,一个实施工程师手上同时有8个任务,每天就是24分钟的纯操作时间,这还没算他回忆"这个任务到底做到哪了"的认知成本。制度要求越频繁,单次操作成本就必须越低,否则制度一定会被绕过。这是设计进度管理制度时最容易忽略的一条经济学常识。

任务进度实操方法:实施团队提升进度管理效率的制度设计方法与模板

二、背景与真实场景:实施团队进度管理的四个典型断点

实施团队和产品研发团队有一个关键差异:实施团队的工作对象是客户现场,工作节奏由客户验收节点驱动,而不是由内部迭代周期驱动。这个差异导致很多从研发团队搬过来的进度管理方法在实施场景里水土不服。

1. 场景一:进度定义模糊,各说各话

我在一个ERP实施项目里见过这样的对话。项目经理问:"客户主数据模块完成了多少?"实施工程师答:"百分之七八十吧。"项目经理追问:"那到底能不能下周开始UAT?"工程师犹豫了一下:"应该可以,但有一些边界情况还没处理。"

问题出在哪?"百分之七八十"背后的定义是"主要功能已配置完成,但边界场景未验证",而项目经理理解的"百分之七八十"是"主体工作已完成,可以进入验收"。同一个数字,两种含义,进度沟通就变成了猜谜。

2. 场景二:更新责任不清,进度表靠项目经理一个人维护

这是最常见的模式:项目经理建了一张进度表,要求大家更新,但没明确"谁负责更新哪一行"。结果是实施工程师觉得"项目经理会统一整理",项目经理觉得"我催过了他们不更新"。最后进度表变成项目经理一个人根据微信群聊天记录手动拼凑的版本,它的真实性和及时性完全取决于项目经理的个人精力。

3. 场景三:偏差无预警,发现问题时已经延期

实施项目最怕的不是延期,是"以为没延期"。我观察过一个典型项目:某个接口联调任务原计划5个工作日完成,实际到第8个工作日才有人提起,因为期间没有任何机制提示"这个任务已经超出计划时长"。等发现时,下游的集成测试和客户培训都已经被压缩,只能靠加班硬赶。

没有偏差预警机制,进度管理就只是"记录历史",而不是"驱动行动"。

4. 场景四:制度写在文档里,执行在微信群里

很多团队有一份完整的进度管理制度文档,甚至贴在知识库里,但实际执行全在微信群里靠@和接龙。制度文档和实际操作之间隔着一条河,因为制度里没有说明白"在哪个入口做、做完之后数据流向哪里"。制度只规定了"做什么",没规定"在哪做、怎么做",执行就一定会走样。

任务进度实操方法:实施团队提升进度管理效率的制度设计方法与模板

三、误区拆解:实施团队进度管理最常见的五个错误做法

在给出正确的设计逻辑之前,必须先拆掉几个流传很广但实际有害的做法。这些做法大多来自"看起来合理"的直觉,但在实施场景里会造成实质损耗。

1. 误区一:追求"精确到百分比"的进度

"完成73%"比"完成70%"更精确吗?在实施项目里,这个精确度是假的。进度百分比是一种估算,估算精度不会因为多一位数字而提高。更危险的是,百分比会诱导工程师在"完成度"上做文章,而不是在"状态是否明确"上做文章。

正确的做法是用离散状态替代连续百分比:未开始、进行中、待验证、已完成、已验收。每个状态有明确的进入条件,状态之间不可跳跃。这样进度的真实性由状态定义保证,而不是由数字精确度保证。

2. 误区二:认为"更新频率越高越好"

有些团队要求实施工程师每天更新进度,甚至一天两次。结果通常是两种:要么更新变成形式主义,随便点几下;要么工程师反感,干脆不更新。

更新频率应该由任务的"变化速度"决定。处于现场实施阶段的核心任务可能每天都有实质进展,适合每日更新;而处于等待客户反馈阶段的任务,几天不变是正常的,强制每日更新只会产生噪音。制度应该设计差异化的更新频率,而不是一刀切。

3. 误区三:把进度管理等同于"催进度"

这是最隐蔽的误区。当进度管理被理解为"项目经理催进度",工程师就会把更新进度当成"被检查",从而本能地低报风险、淡化问题。进度数据的真实性会系统性下降。

进度管理的本质是让信息流动起来,让问题早暴露、早解决,而不是制造压力。制度设计必须给"如实报告偏差"正向激励,而不是只对"延期"追责。

4. 误区四:制度一次性推全套

新制度上线时,很多团队把进度定义、更新机制、预警规则、复盘模板、考核办法一次性全部推行。工程师面对一整套新要求,第一反应是"这又是一阵风",第二反应是"先应付过去"。结果是制度在两周内被自然消解。

5. 误区五:只考核不赋能

要求工程师更新进度,却不给他方便的更新入口、不给他时间、不给他模板,只用考核施压。这种制度短期可能有效,长期一定反弹。制度能持续运行的前提是执行它的成本低于不执行它的代价。

三、误区拆解:实施团队进度管理最常见的五个错误做法

四、专业判断逻辑:制度设计应该围绕"执行机制"而不是"条款完整性"

基于上面的诊断和误区,我的核心判断是:实施团队的进度管理制度,评价标准不是"条款是否完整",而是"执行机制是否闭合"。一份只有五条但闭环的制度,胜过一个三十条但无法执行的制度。

1. 执行机制闭合的四个判据

怎么判断一个进度管理动作是否"闭合"?我用四个判据来检验。

  1. 责任闭合:每个任务的进度更新有明确且唯一的责任人,不存在"大家都该更新"的模糊地带。
  2. 入口闭合:更新动作有唯一入口,且入口是团队成员日常已经在用的地方,不需要额外跳转多个系统。
  3. 触发闭合:进度异常有明确的触发条件(如超期、状态停滞),触发后有明确的下一步动作,而不是仅仅"亮个红灯"。
  4. 反馈闭合:更新后的进度数据会被使用(用于决策、用于协调、用于复盘),而不是更新完就躺在表里没人看。

这四条里,任何一条断了,制度就会退化成形式。尤其是"反馈闭合",它决定了工程师愿不愿意持续更新,如果更新了没人用,人就会停止更新。

2. 制度设计的最小可用结构

对实施团队而言,我认为一套最小可用的进度管理制度只需要五个模块,每个模块解决一个有明确边界的问题。

模块 解决的问题 核心设计要点 最小可行做法
进度状态定义 各说各话 离散状态+进入条件,禁止百分比 五个状态,每个状态一句话定义
更新机制 数据滞后 责任人+频率+唯一入口 每日站会口头对齐,状态变更即时记录
偏差预警 发现问题太晚 预警阈值+触发动作 超期1天黄色、超期3天红色,红色必须升级
升级与协调 问题卡住动不了 升级对象+响应时限 红色任务24小时内必须有协调结论
复盘与迭代 同类问题反复出现 复盘节奏+制度本身迭代周期 项目里程碑节点复盘,制度每季度review一次

3. 为什么"离散状态"比"百分比"更适合实施团队

实施项目的特点是验收节点驱动、客户参与度高、边界情况多。这些特点决定了"完成度"很难用一个连续数字准确表达。而离散状态有三个优势。

  • 可核验:每个状态有明确的进入条件,比如"待验证"的定义是"配置完成且自测通过,等待客户或测试团队验证",这是可以被第三方确认的。
  • 可预警:状态停滞比数字变化更容易设置规则,比如"任务在'进行中'状态停留超过计划时长"就是一个清晰的预警信号。
  • 可沟通:和客户沟通时,"这个模块处于待验证状态,需要您安排UAT时间"比"完成了75%"清晰得多,也更有利于推动客户行动。
四、专业判断逻辑:制度设计应该围绕"执行机制"而不是"条款完整性"

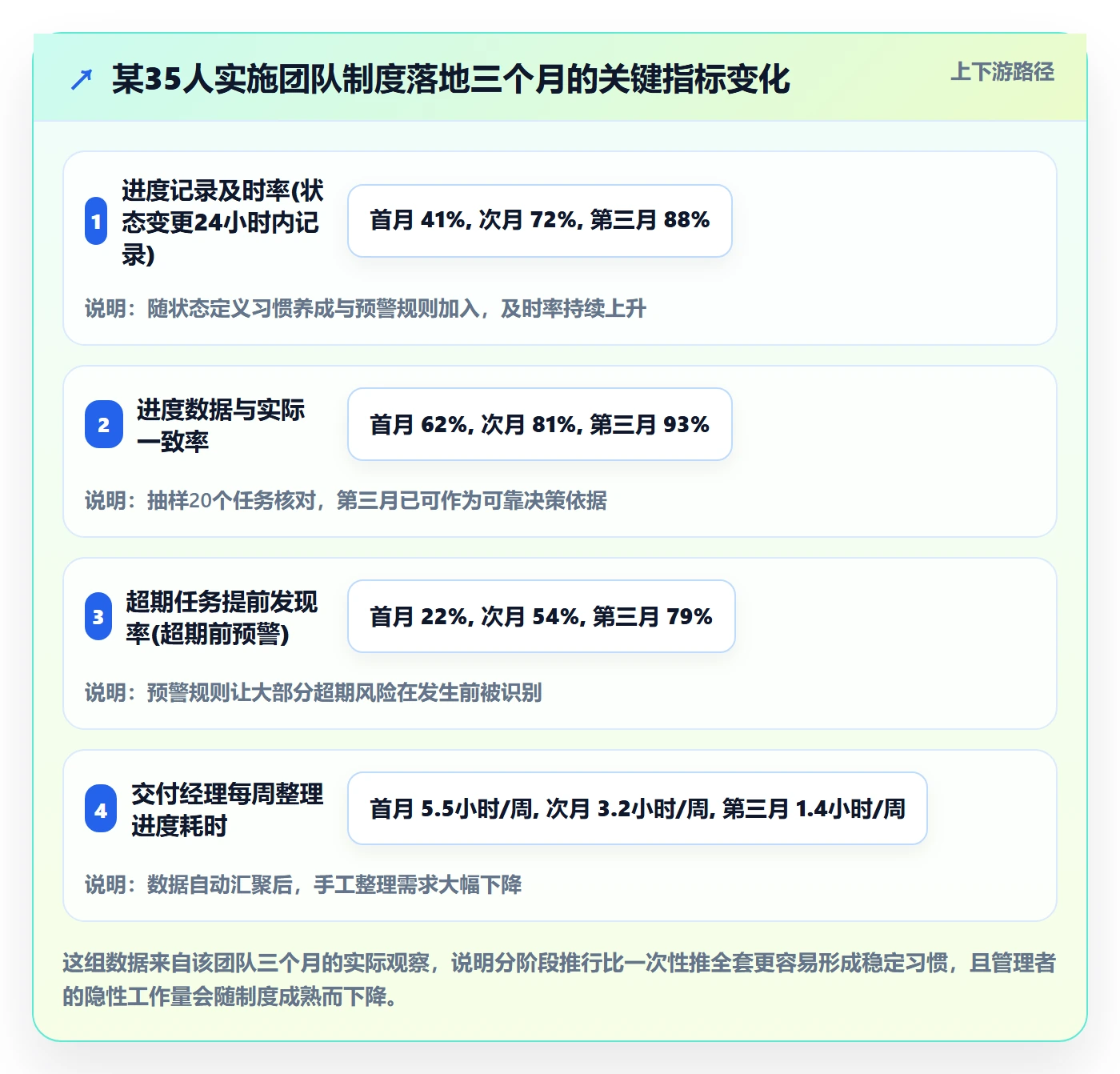

五、案例与数据观察:一套制度从"没人用"到"主动更新"的三个月

为了让上面的判断更具体,我以我深度参与过的一个实施团队为例,说明制度落地的完整过程和可量化的变化。这个团队是一个约35人的实施交付团队,同时并行推进6到8个客户项目,团队没有专职PM,由两位交付经理各带一半项目。

1. 项目起点:进度数据严重失真

我们介入时,团队的状态是:进度表由交付经理每周手动整理一次,更新来源是微信群聊天记录和零散的口头汇报。我们做了一个抽样核对,随机抽取20个进行中的任务,把进度表记录的状态和工程师实际描述的狀態逐一对照,结果是:

  • 进度表记录状态与实际状态一致的任务:7个(35%)
  • 记录状态比实际滞后的任务:11个(55%)
  • 记录状态比实际提前的任务:2个(10%)

超过一半的任务进度是滞后的,也就是说,团队用于决策的进度数据,大部分反映的是"几天前的世界"。这解释了为什么他们经常在客户会议上被打个措手不及。

2. 第一个月:只做进度状态定义,别的不动

我们没有一次性推全套制度,第一个月只做了一件事:和团队一起定义了五个进度状态,并明确了每个状态的进入条件。注意,是"和团队一起定义",不是"发一份文档让大家执行"。这个参与过程本身就是统一认知的过程。

定义完成后,我们只要求一件事:状态发生变化时,在现有工具里把状态改掉,不要求更新频率,不要求填额外字段。第一个月的目标不是让数据好看,是让团队习惯"状态变更=顺手改一下"。

3. 第二个月:加上更新机制和预警规则

当状态变更成为习惯后,第二个月加入两个机制。第一是明确每个任务的状态更新责任人,落实到具体的人,而不是"实施组"。第二是设置预警规则:任务在原计划完成日期后仍处于"进行中"状态,自动标记为黄色;超期三天仍无实质进展,标记为红色,红色任务必须在当日站会上讨论并给出下一步。

这个阶段的关键是让预警规则简单到不需要培训就能理解。我们试过更复杂的规则(按任务类型、按客户等级区分阈值),结果团队记不住,反而增加了负担,后来砍掉重做成现在的简单版本。

4. 第三个月:加入升级机制和复盘节奏

第三个月加入升级机制:红色任务如果48小时内仍无法推进,必须升级到交付经理,由交付经理负责协调资源或与客户沟通。同时建立复盘节奏:每个项目里程碑节点做一次简短复盘,只回答三个问题,哪些计划外的事发生了、下次怎么提前发现、制度上要不要改。

任务进度实操方法:实施团队提升进度管理效率的制度设计方法与模板

5. 一个关键发现:制度推行的阻力主要来自"中层"

这个案例里有一个我没预料到的观察。制度推行初期,最大的阻力不是来自一线工程师,而是来自两位交付经理。原因很现实:新制度要求他们改变原有的工作方式,而他们原有的方式虽然低效,但"可控"。当他们发现新制度下进度数据变得更透明、自己也更省事之后,态度才转为支持。

这个发现影响了我后来所有类似项目的推进策略:制度推行前,先让管理层理解"这套制度能减少你的协调负担",比强调"能提升团队效率"更有效。

六、不同情况下的行动建议

制度设计没有唯一正确答案,它取决于团队规模、项目类型、现有工具和管理成熟度。下面按几种典型情况给出行动建议。如果你使用类似PingCode这样的中大型企业级项目管理平台(其定位主要服务百人以上组织和复杂的多项目协同场景,支持私有化部署和从Jira平滑迁移),下面很多建议可以直接在平台内配置实现;小团队则更适合先用轻量方式跑通逻辑。

1. 情况一:5到15人的小团队

小团队的进度管理制度要往极简走,任何超过"一张表+一个会+一个看板"的复杂度都会成为负担。

  • 进度定义:五个离散状态,写在一张卡片上贴在工位区。
  • 更新机制:每日15分钟站会,每人说三句话,昨天推进了什么、今天推进什么、有没有卡住的事。状态变更当场记录。
  • 预警规则:只有一个规则,任何任务超过计划完成日期还没结束,站会上必须说明原因和新的预计完成时间。
  • 升级机制:卡住超过两天的任务,由团队负责人出面协调,不设复杂层级。
  • 复盘:每个项目收尾时用30分钟聊一次,不写正式报告。

小团队的关键是"不建文档,建习惯"。文档会让人以为制度已经建立,习惯才是真正的制度。

2. 情况二:15到50人的中型实施团队

这个规模是制度收益最明显的区间,也是复杂度最容易失控的区间。建议采用"标准版"结构。

  1. 建立正式的制度文档,但控制在三页以内,只写五个模块的核心规则,不写背景、意义、原则等铺垫内容。
  2. 明确"项目级进度"和"任务级进度"两层,项目级由交付经理维护,任务级由任务责任人维护,避免所有压力集中在一个人身上。
  3. 设置差异化更新频率:核心路径任务每日更新,非核心任务每周更新一次即可。
  4. 预警规则区分黄色和红色两级,红色任务必须进入每周的交付协调会。
  5. 建立复盘节奏,每个项目至少一次里程碑复盘,形成简短的复盘记录,用于积累进度基线。

3. 情况三:50人以上或多项目并行的组织

这个规模下,进度管理的难点从"单个项目管好"转移到"多个项目之间的资源冲突和优先级协调",制度设计要增加两个维度。

  • 跨项目视图:需要有一个统一的进度视图,让管理者能看到所有项目的状态分布,尤其是红色任务的总量和分布。
  • 资源冲突升级路径:当同一工程师被多个项目的关键任务同时占用时,必须有明确的优先级决策人和决策时限。
  • 进度基线积累:用历史项目的实际工期数据,形成不同类型任务的工时基线,让后续项目的计划更接近现实。

这个阶段,团队通常会考虑引入专业项目管理平台来承载多项目视图和自动化预警。选型时的核心判断标准不是功能多少,而是这套工具能不能让一线工程师的进度更新操作保持在"一分钟以内",以及能不能支持你们需要的部署方式和数据合规要求(例如有私有化部署需求的组织,应优先确认候选方案的部署形态)。

4. 情况四:制度已经存在但跑不动

如果你的团队已经有制度但执行不力,不要重新写一份新制度,那只会增加一份没人看的文档。正确做法是先诊断断点在哪。

症状 可能的断点 优先修复动作
进度数据总是滞后 入口不闭合或操作成本过高 压降单次更新耗时,优先简化入口
工程师不愿意如实报告问题 反馈不闭合,报问题等于挨批评 先建立"如实报告免责"的明确规则
预警发了但没人处理 触发不闭合,只有提示没有动作 为每个预警级别绑定明确的下一步动作
复盘总是走过场 复盘结论没有去处 复盘结论必须转化为制度修改项或基线数据
六、不同情况下的行动建议

七、不同情况下的取舍决策

进度管理制度的设计充满取舍,不存在"全都要"的方案。下面列出几组最常见的取舍,以及我的建议倾向。

1. 取舍一:数据精细度 vs 更新成本

更精细的数据(比如按小时记录进展)能提供更多信息,但会显著提高更新成本,进而降低更新率。我的倾向是明确选择"数据够用即可",优先保证更新率和数据真实性。一份粗糙但真实的进度数据,价值远高于一份精细但失真的数据。

2. 取舍二:制度统一性 vs 项目差异性

统一的制度便于管理和比较,但不同项目(比如标准产品实施和定制开发)的进度特征差异很大。我的建议是在"进度状态定义"上保持统一,在"更新频率和预警阈值"上允许按项目类型调整。统一的是语言,灵活的是节奏。

3. 取舍三:自动化程度 vs 灵活性

自动化预警和报表能大幅降低管理成本,但规则一旦固化,遇到特殊情况就需要人工干预。建议是自动化规则从简单开始,保留人工调整通道,比如允许交付经理对特定任务申请延长预警阈值,但需要记录原因。这样既享受自动化收益,又不失灵活性。

4. 取舍四:考核挂钩 vs 文化培养

把进度更新纳入考核能快速提升执行率,但也容易催生"为更新而更新"的形式主义。我的建议是分阶段:制度推行初期不挂钩考核,只做辅导和提醒;当更新成为习惯后,再对"故意隐瞒偏差"这类行为设置明确的负面后果,而不是对"更新不及时"简单扣分。考核的靶子应该是数据的真实性,而不是更新的动作本身。

任务进度实操方法:实施团队提升进度管理效率的制度设计方法与模板

八、可直接修改使用的模板结构与使用指引

最后给出模板的结构说明。我故意不给固定表格截图,因为模板的价值在于结构逻辑,而不是具体字段;直接照搬字段往往不如根据自己团队情况重新填一遍。

1. 极简版模板结构(适用于5到15人团队)

只需维护一张任务进度表,字段控制在六个以内。

  • 任务名称:一句话说清交付物,避免"优化系统"这类模糊表述。
  • 责任人:唯一的人名,不填团队名。
  • 计划完成日期:精确到日。
  • 当前状态:从五个离散状态中选一个。
  • 状态更新日期:记录状态最后一次变更的时间,用于识别停滞任务。
  • 备注:只写"卡点或需要支持的事",不写过程描述。

使用指引:这张表由责任人自行更新,团队负责人在每日站会上扫一眼,重点看"状态更新日期"超过三天的任务。不要给这张表增加字段,每增加一个字段,就多一分弃用的风险。

2. 标准版模板结构(适用于15到50人团队)

标准版由四个相互关联的模板组成,分别对应制度的不同模块。

模板名称 核心字段 维护人 更新频率
进度状态定义表 状态名称、进入条件、退出条件、验证方式 交付经理 每季度review
项目进度总表 项目、里程碑、计划日期、状态、风险等级 交付经理 每周更新
任务进度明细表 任务、责任人、计划完成日、当前状态、更新日期、卡点 任务责任人 按任务类型差异化
复盘记录表 复盘节点、计划外事件、原因、制度修改建议 交付经理 每里程碑一次

使用指引:四个模板之间必须有数据联动,尤其是"任务进度明细表"要能自动汇总到"项目进度总表",避免交付经理手工搬运。如果你们用的项目管理平台支持自定义状态和自动汇总,优先把这两张表在平台内实现,而不是用独立的电子表格。

3. 制度文档本身的结构建议

制度文档建议控制在三页以内,结构如下。

  1. 第一条:进度状态定义(直接引用状态定义表)。
  2. 第二条:更新责任与频率(谁更新、多久更新、在哪更新)。
  3. 第三条:偏差预警规则(阈值、标记方式、触发动作)。
  4. 第四条:升级机制(升级对象、响应时限、协调结论的落地方式)。
  5. 第五条:复盘与制度迭代(复盘节奏、制度review周期)。

不要写前言、意义、原则、指导思想。这些内容占了篇幅,却不产生任何执行约束力。制度的每一句话都应该是可执行的动作,而不是理念表述。

八、可直接修改使用的模板结构与使用指引

九、结语:制度的容器,执行的活水

回到文章开头的那个场景:进度表停在启动会那天,不是因为团队不重视,而是因为从"工作发生"到"进度被记录"之间,缺少一条低成本的通路,也缺少一个让记录产生价值的回路。

我在这篇文章里坚持的一个核心观点是:实施团队的进度管理制度,本质是用来承载"信息流动"的容器,而不是用来约束行为的规则集合。当信息能低摩擦地流动起来,从工程师到进度表,从进度表到管理者的决策,从决策回到工程师的支持,制度就活了。反过来,如果信息流不动,再完整的制度条款也只是贴在墙上的纸。

另外两个我希望你带走的具体判断是:第一,进度管理失效的根源通常在"进度定义"这一步,而不是执行环节,先花时间把状态定义清楚,后面所有机制才有基础;第二,制度推行要分阶段,一次只推一个机制,让每个机制先变成习惯,再叠加下一个。

下一步,你可以做三件事。第一,用本文第四部分的四个判据,检查你们现有的进度管理动作有没有"闭合",哪一条断了。第二,如果还没有状态定义,本周就组织团队用一小时把五个进度状态和它们的进入条件定下来,这比写任何制度文档都重要。第三,根据团队规模,从第六部分选择对应的行动建议,先落地最小可行的那一两条,两周后再评估要不要扩展。

你们团队目前在进度管理上最大的卡点是什么,是进度数据滞后、是偏差发现太晚、还是定义了制度但没人执行?把这个卡点想清楚,比照搬任何模板都更有用。

常见问题解答(FAQ)

1. 进度管理制度到底该包含哪几个模块,少一个会怎样?

我之前照着网上的模板抄了一份进度管理制度,结果团队用了一个月就没人看了。我一直搞不清问题是出在条款写得不对,还是根本缺了关键模块。后来复盘发现,好像是预警和升级这块完全没写,出了偏差没人管。

一套能跑的进度管理制度至少要覆盖五个模块,缺一个都会在某个环节掉链子:一是进度定义标准,把‘完成80%’这类模糊表述换成可核验的产出物清单,否则数据从源头就不可信;二是更新机制,明确谁在什么时间、通过什么入口更新,最小可行组合是每日站会加一块共享看板;

三是偏差预警,设定阈值比如任务卡在同一状态超过两天就标黄,并规定触发后谁在多久内响应;四是升级与协调机制,写清什么情况升级、升级给谁、对方多长时间必须回;五是复盘与迭代,制度本身也要定review周期,通常一个月一次。

判断依据很简单:随便挑一个已延期的任务倒推,看是哪一步的信息断了,缺的就是你要补的模块。少定义标准则数据失真,少更新机制则进度滞后,少预警则问题总在延期后才暴露,少升级则跨部门卡点无人推动,少复盘则同样的坑反复踩。建议先补齐预警和升级这两个最容易被忽略的模块,它们对执行力的影响最直接。

2. 模板做得越详细越好吗,怎么判断一个进度模板会不会被团队弃用?

我们团队之前用过一个字段特别多的进度表,填一次要十几分钟,结果大家要么拖着不填,要么随便糊弄。我很困惑,模板到底是该追求信息完整,还是该优先保证大家愿意填。

模板被弃用的头号原因就是填写成本太高,判断标准可以用一个粗略口径:单条任务更新耗时超过两分钟,这个模板的长期存活率就会明显下降。更实用的做法是按‘关键字段优先’来设计,只保留五到六个字段,任务名、负责人、当前状态、计划完成时间、实际进展说明、阻塞项。

状态最好用固定选项而不是自由文本,这样既能降低填写负担,又方便后续统计预警。至于更细的信息,比如工时、依赖关系、风险等级,可以放到第二层,等团队已经养成更新习惯后再逐步加。另外一个常被忽视的点是更新入口要统一,如果制度写在文档里、执行却散落在群里,模板再简洁也会失效,因为没人知道该去哪里看最新版本。

判断要不要精简,可以观察一个指标:连续两周更新率低于八成,就说明模板太重或入口太乱,该动刀了。

3. 团队没有专职项目经理,进度管理的责任该怎么分才不至于落空?

我们是个二十来人的实施团队,没有专职PM,进度基本靠Leader兼着盯。结果就是Leader一忙别的事,进度就没人跟,月底才发现好几个任务卡住了。我想知道在没有专职岗的情况下,责任怎么设计才能真的落地。

没有专职PM时,核心思路是把进度管理拆成三个可轮换的角色,而不是压在一个人身上。第一个是任务负责人,对自己那条任务的状态更新负责,这是最低成本的责任下沉,更新动作必须由做事的人完成而不是Leader代填。

第二个是进度协调人,可以由Leader或资深成员兼任,只负责汇总和识别偏差,不负责替别人更新,这个角色建议按月轮换以免单点疲劳。第三个是升级接口人,通常是部门负责人,只在出现跨团队阻塞或超出阈值的偏差时介入,明确响应时限比如一个工作日内给答复。

落地时可以配一条硬规则:每日站会只过三件事,昨天完成什么、今天做什么、有没有阻塞,每人控制在一分钟内,把协调成本压到最低。判断责任是否分对了,看一个信号就够了:当Leader请假一周,进度信息是否仍然保持更新,如果能,说明责任真的下沉了;如果立刻停摆,说明还是过度依赖单点。

4. 制度推下去总是流于形式,用什么节奏推行才不会被团队抵触?

我们上次想一次性把完整的进度管理制度推下去,开了动员会、发了文档、还配了模板,结果两周后基本回到原样。我在想是不是推行方式有问题,是不是应该慢慢来,但又怕拖太久大家更不当回事。

一次性推全套是制度流于形式的最常见原因,团队要同时改变更新习惯、填写方式、开会节奏,认知负荷太大就会集体摆烂。更稳的做法是分阶段推行,每个阶段只加一个变量。第一周只做一件事:统一定义进度标准,带着团队把手上正在跑的任务逐条改成可核验的完成标准,先解决数据源头问题。

第二周加入每日站会和统一更新入口,只要求状态更新到位,不考核其他。第三周引入偏差预警阈值,让协调人开始标黄和提醒,这一步的重点是让大家感受到预警是在帮忙而不是在抓人。第四周才补上升级机制和复盘节奏。每个阶段结束时花十分钟问团队哪里别扭,能改就当场改,这会让制度显得是共创的而不是空降的。

判断节奏是否合适,可以看抵触信号:如果某周出现大面积不更新或消极应付,说明这一步加得太快,退回去巩固一周再往下走。通常完整跑通需要四到六周,比一次推完慢,但存活率会高得多。

核心关键词

读者评论

丁
丁泽宇

完成80%”各说各话这个点太真实了。我们团队之前也是百分比满天飞,后来改成离散状态后,客户追问时终于能给出明确答复,沟通效率提升明显。

毛
毛嘉宁

更新成本决定执行率,这个观察很准。我们试过每日更新,结果大家周会前批量补录,数据全是编的。后来把入口简化到点一下就行,更新率才真正上来。

孔
孔子涵

偏差预警那段说到了痛处。我们项目就是接口联调超期没人发现,等到发现时下游全压缩了只能加班。制度如果不解决“多久能发现”,就只是事后记录。

孟
孟明远

只考核不赋能这个误区值得警惕。我们之前强推进度更新,但没给工具没给时间,工程师表面配合实际敷衍。后来先降低操作成本再谈频率,才慢慢跑通。

文章包含AI辅助创作:任务进度实操方法:实施团队提升进度管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462737
