项目进度最佳实践:实施团队进度管理流程优化,常见问题

项目进度失控的根因,往往不在执行层而在流程设计

去年我以外部顾问身份介入了一家做企业数字化交付的公司,他们有个项目让我印象很深:一个合同金额不到200万的中台实施项目,原计划14周交付,最终拖到第26周才上线,客户扣了15%的尾款。项目复盘会上,项目经理给出的解释是"开发资源被另一个大项目抽走了""客户中途加了三个需求""测试环境一直不稳定"。听起来都是客观原因,但当我调取了他们三个月的周报记录、任务系统和人力排期表之后,发现真正的问题完全不是这些。

真实情况是:关键路径上的接口联调任务,从第6周开始就落后计划4天,但这个偏差在周报里一直被标记为"正常,风险可控",直到第11周才第一次被升级为红色预警。也就是说,项目有整整5周时间是在"以为进度正常"的错觉中运行的。这不是执行层不努力,而是进度管理流程本身缺乏偏差识别和升级机制,导致问题发现时已经错过了最佳补救窗口。

这个案例让我重新思考一个问题:大多数团队在讨论"项目进度管理"时,第一反应是买工具、开站会、画甘特图,但真正决定项目成败的,是流程能不能在偏差变成事故之前把它抓出来。这篇文章我会结合这几年在十几家实施型团队做流程诊断的经验,拆解进度管理流程优化到底该改什么、常见问题出在哪里、不同规模团队该怎么取舍。

一、先给结论:进度管理流程优化的核心是三个"提前"

在展开具体方法之前,我先把最重要的判断放在这里。实施团队进度管理流程优化,本质上是把传统的"事后汇报"模式,改造成"提前识别、提前升级、提前调整"的模式。所有具体的流程设计、工具选型、会议机制,都是为这三个"提前"服务的。

1. 提前识别:让偏差在产生的当天就被看见,而不是在周会上被汇报

我见过太多团队的进度信息流转链条是这样的:成员做了任务但没更新状态 → 周五写周报时才想起来填 → 项目经理周日汇总 → 周一例会上汇报。这条链条最长的可以达到7天,意味着一项任务周二出了问题,项目经理下周一才知道。而实施类项目的关键路径任务,往往3到5天的延迟就足以影响整个里程碑。

提前识别的关键不是让人更勤快地汇报,而是让汇报这个动作变得几乎不需要成本。这是判断任何进度管理流程是否有效的第一条标准。

2. 提前升级:定义清楚"什么情况下必须上报",而不是靠人判断

绝大多数项目经理都遇到过这种情况:成员明明知道任务要延期了,但出于"再努力一下也许能赶上""不想显得自己能力不行"的心理,选择不上报,等到瞒不住了才说。这不是道德问题,是流程没有给出明确的升级触发条件。

如果流程里写清楚了"关键路径任务偏差超过2天必须当日升级",成员照做就行,不需要承担"打小报告"的心理负担。升级变成规则动作,而不是个人判断。

3. 提前调整:在偏差还小的时候做资源调配,而不是在交付前一周做取舍

进度偏差的可修复性,随时间推移快速衰减。偏差1天时,加半天班或调一个人就能补回来;偏差5天时,可能需要动关键路径;偏差10天时,只能砍范围或者谈延期。流程优化的价值,就是把调整动作尽量往前挪,保住调整的选项空间。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

二、背景和真实场景:实施型团队的进度管理为什么格外难

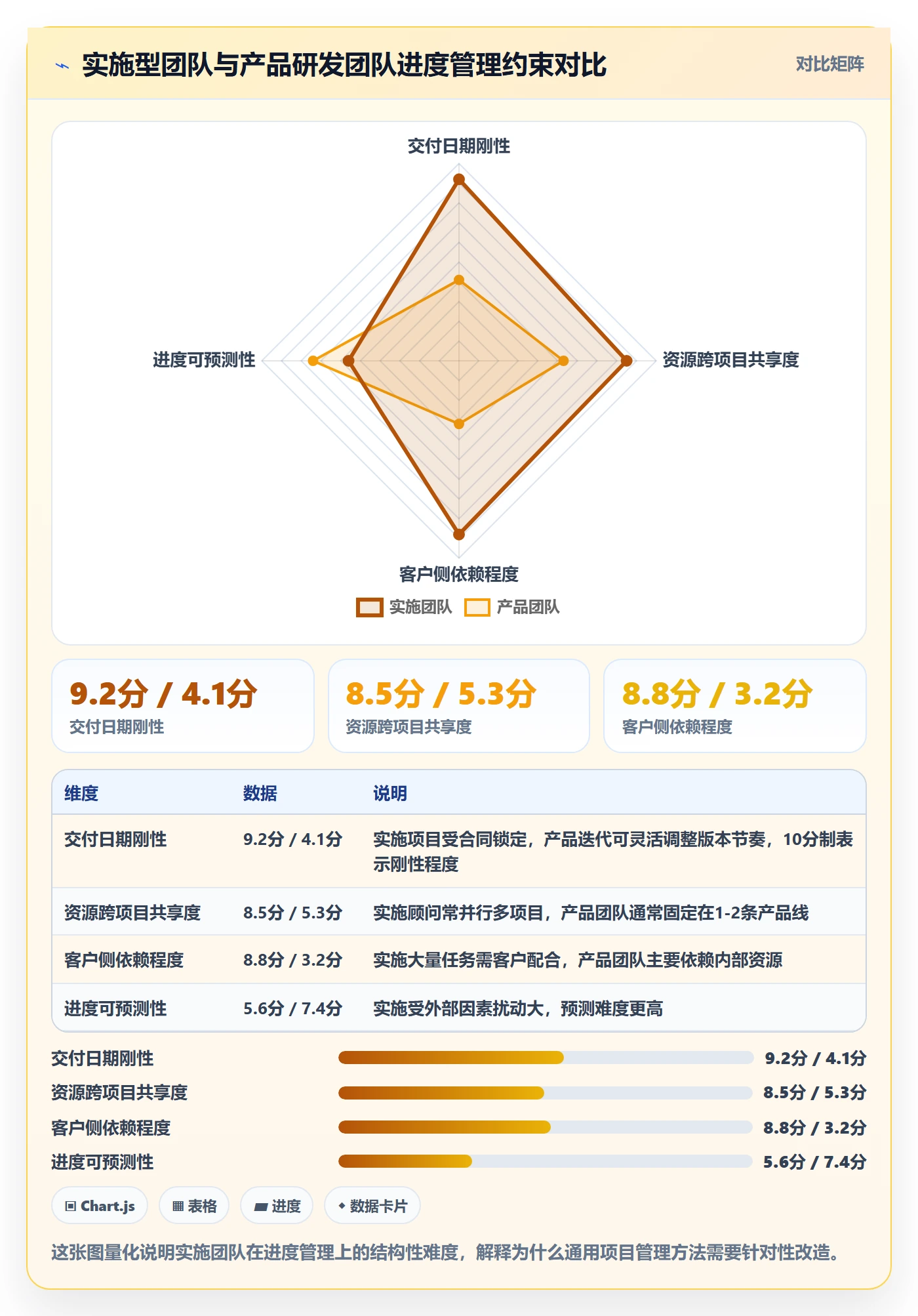

要理解进度管理流程该怎么优化,得先理解实施型团队和产品研发团队的本质差异。我接触过的实施团队,普遍面临三个产品团队不太会遇到的约束。

1. 交付周期由合同锁定,不像产品迭代可以随时调整

产品研发可以下个版本再发,实施项目不行。合同里写死的交付日期和验收节点,构成了刚性约束。这导致进度管理没有"缓一缓"的空间,一旦偏差累积,就是违约风险。

2. 人力在多个项目间共享,资源冲突是常态

我服务过的一家做ERP实施的公司,一共38个顾问,同时并行着11个客户项目。一个高级顾问可能同时在3个项目里承担关键角色。这种情况下,任何一个项目的进度波动都会传导到其他项目,资源调配变成全局优化问题,而不是单项目管理问题。

3. 客户侧依赖不可控,进度受外部因素影响大

实施项目大量任务需要客户配合:数据准备、环境开通、业务人员参与测试、关键用户确认方案。这些任务的进度不完全由团队控制,但又实实在在影响关键路径。我见过一个项目因为客户迟迟不确认需求文档,导致开发整整空转了9天。

这三个约束叠加,决定了实施团队的进度管理流程必须是"高频同步+明确升级+全局资源视图"的组合,照搬产品团队的双周迭代或者纯看板管理,往往水土不服。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

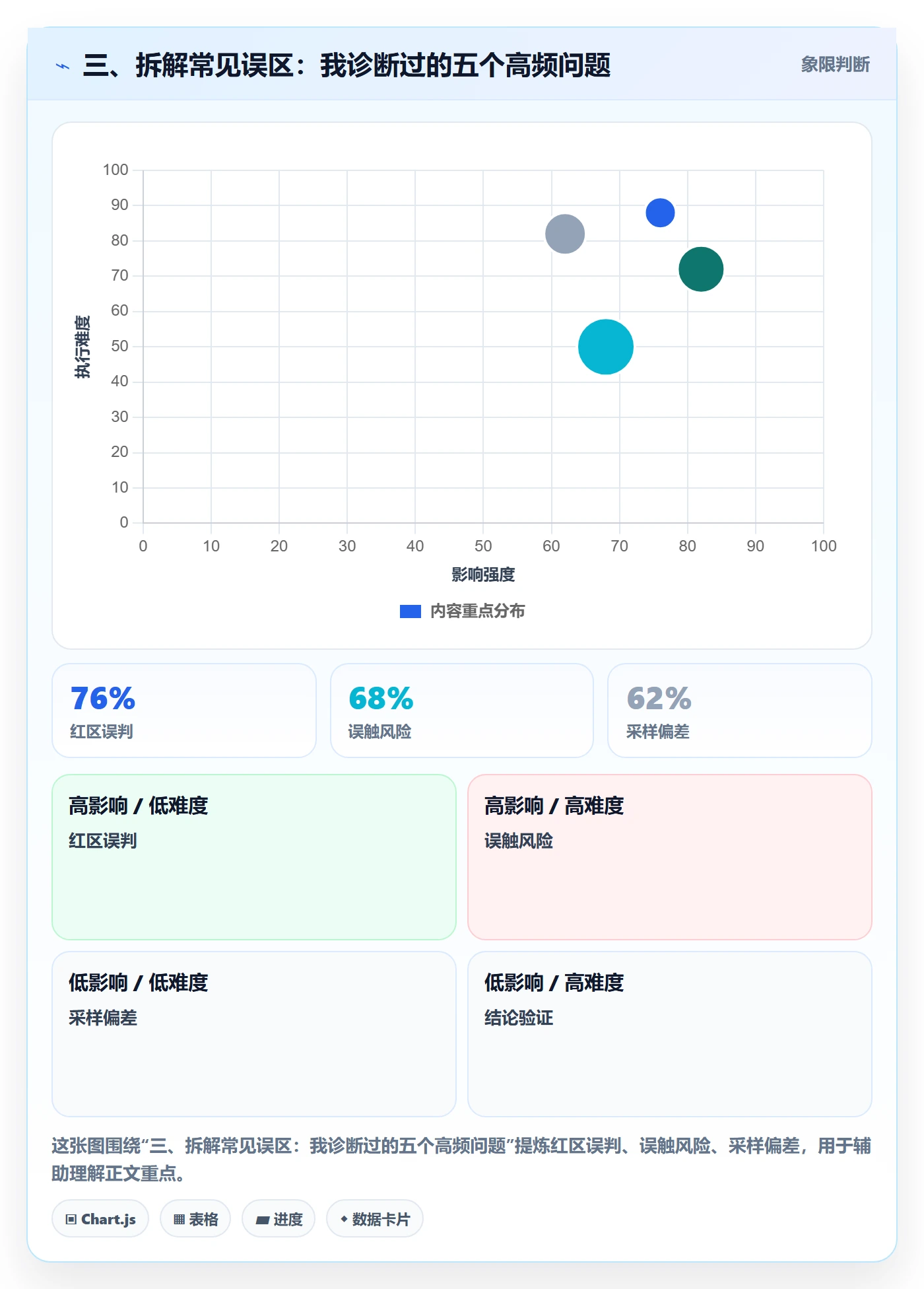

三、拆解常见误区:我诊断过的五个高频问题

下面这五个问题,是我在十几家实施团队做流程诊断时反复遇到的。它们不是孤立的,通常两三个同时存在,互相强化。

1. 误区一:进度信息靠"问"不靠"看",同步机制形同虚设

最典型的表现是:项目经理要了解进度,只能挨个问成员"那个任务怎么样了"。如果成员的回答是"快了""差不多了""这周能搞定",项目经理就只能靠感觉判断。

问题的根源在于,团队没有一套让成员低成本更新状态、让项目经理直接查看的机制。当"了解进度"依赖于一对一人力询问时,信息同步的成本就会高到没人愿意做,最后退化成周报里的模糊描述。

2. 误区二:计划与执行"两张皮",WBS分解颗粒度失控

我见过一个项目,WBS分解到第三层就停了,一个任务叫"完成系统对接",计划工期15天。这个任务太大了,大到项目经理根本无法判断第7天时它是正常还是落后。等到第15天发现没完成,已经晚了。

反过来也有分解过细的情况:一个任务拆成0.5天一个,导致成员每天大量时间花在更新任务状态上,管理成本反而超过了收益。

3. 误区三:进度汇报"报喜不报忧",缺乏风险预警机制

周报里清一色的绿色,直到交付前才突然爆红。这不是成员故意隐瞒,而是流程没有给"上报坏消息"提供正当性和明确触发条件。当上报风险被默认为"给领导添麻烦"时,理性选择就是不上报。

4. 误区四:多项目并行时资源冲突,优先级规则模糊

两个项目同时需要同一个高级顾问,谁优先?如果没有明确的优先级规则,结果往往是"谁会催谁优先",而不是"哪个更关键谁优先"。这会系统性伤害那些重要但不紧急的项目。

5. 误区五:变更频繁导致计划失效,缺乏变更控制流程

客户加需求、改方案、换负责人,每一次变更都在悄悄侵蚀进度缓冲,但没有一个流程来记录这些变更对进度的影响。等到缓冲耗尽,项目就进入失控状态。

常见问题 典型症状 直接后果 根因
信息同步机制缺失 进度靠挨个询问,回答模糊 偏差发现延迟5-7天 状态更新成本过高
WBS颗粒度失控 任务过大看不清,或过细管理重 无法及时判断偏差 缺乏分解标准
风险预警缺失 周报全绿,临期爆红 错过补救窗口 上报无正当性
资源优先级模糊 谁会催谁优先 重要项目被挤压 缺全局优先级规则
变更控制缺失 缓冲悄悄耗尽 计划失效 变更未量化影响
三、拆解常见误区:我诊断过的五个高频问题

四、专业判断逻辑:进度管理流程该怎么设计

基于上面的问题诊断,我给出一套我自己在实际咨询中反复验证过的流程设计逻辑。它不是照搬PMBOK的标准过程,而是针对实施团队特点做的改造。

1. 建立可视化的进度基线,并区分"形象进度"和"完工进度"

很多团队困惑于"形象进度"和"完工进度"的差异。简单说,形象进度看的是"看起来做到哪一步了",比如"系统已经部署完成";完工进度看的是"实际完成了多少可交付的工作量",比如"部署完成但这部分只占整个交付的30%"。

我建议进度基线必须基于完工进度,用可交付成果的完成比例来衡量。形象进度可以作为沟通语言,但不能作为考核依据。基线一旦确定,除非走变更流程,否则不调整。

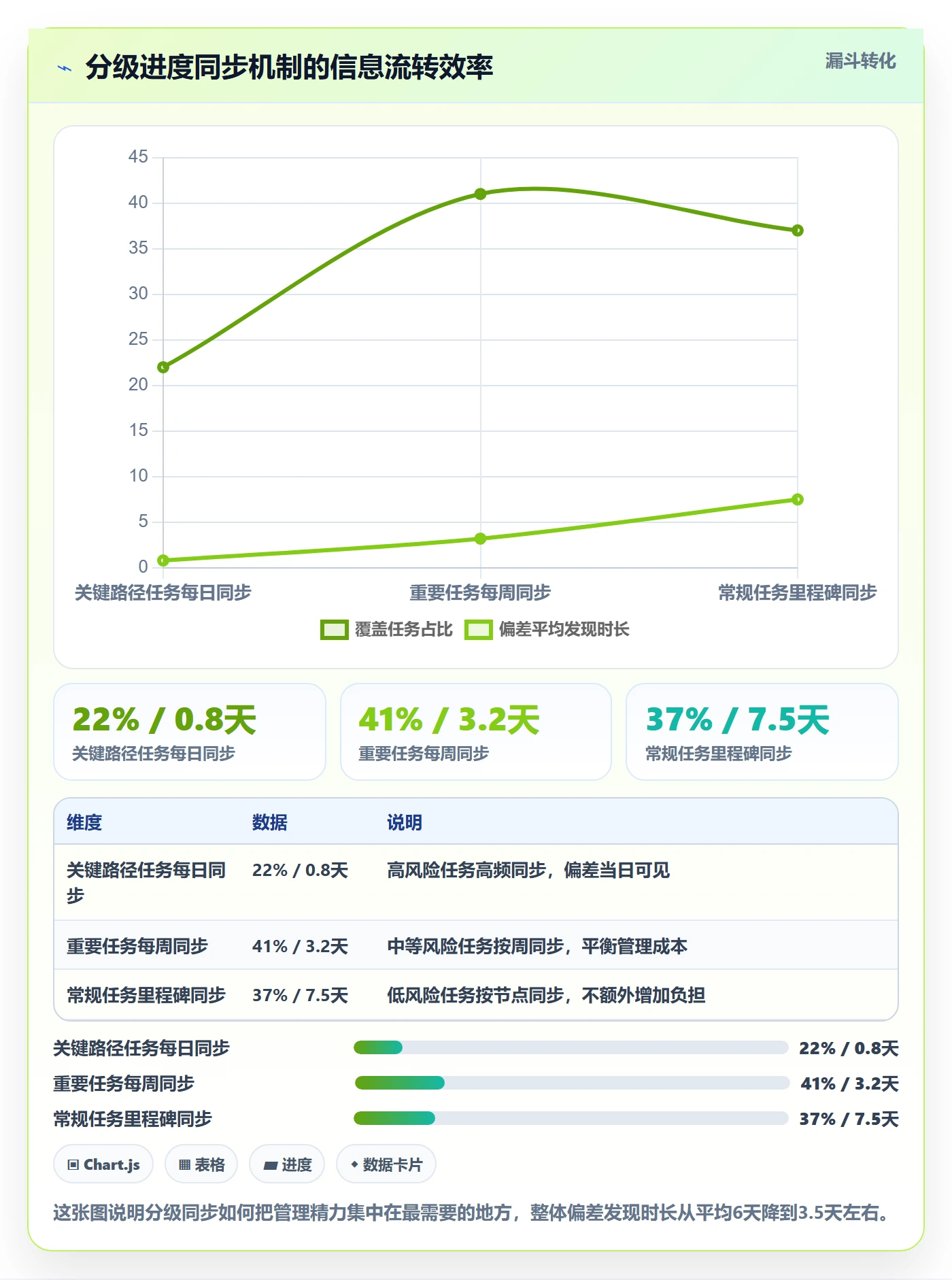

2. 设计分层级的同步机制,频率和颗粒度匹配任务风险

不是所有任务都需要每天同步。我的建议是按关键路径和风险等级分三层:关键路径任务每日同步,重要任务每周同步,常规任务按里程碑同步。这样既保证关键信息及时,又不至于让全员陷入汇报疲劳。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

3. 定义进度偏差的预警线和响应规则

这是最容易被忽略但最关键的一环。我建议把偏差分为三级:绿色(偏差≤1天,团队自行消化)、黄色(偏差2-3天,项目经理介入协调)、红色(偏差≥4天或影响关键路径,触发正式升级和资源调配)。

每一级对应明确的响应动作和责任人,不依赖个人判断。规则清晰之后,成员上报黄色和红色偏差就变成了流程要求,而不是"打小报告"。

4. 把变更管理嵌入流程,每次变更都量化对进度的影响

变更不可怕,可怕的是变更的影响没有被记录。我建议所有变更都必须回答一个问题:"这次变更消耗了多少缓冲?"如果缓冲消耗超过50%,就必须触发范围或时间的重新谈判。

5. 建立全局资源视图,让优先级规则可视化

多项目并行时,最有效的做法是把所有项目的资源需求放在一个视图里,按公司层面的优先级排序。当冲突发生时,按规则调配,而不是按谁催得急。这一步做到位,能减少大量扯皮。

五、具体案例和数据观察:一个中大型实施团队的流程改造

我以PingCode服务过的一家中大型企业实施团队为例来说明(PingCode主要服务中大型企业及100人以上组织)。这家公司约180人,其中实施顾问60多人,同时并行20-30个项目。改造前他们的问题非常典型:进度靠周报,资源靠Excel排,变更靠口头通知。

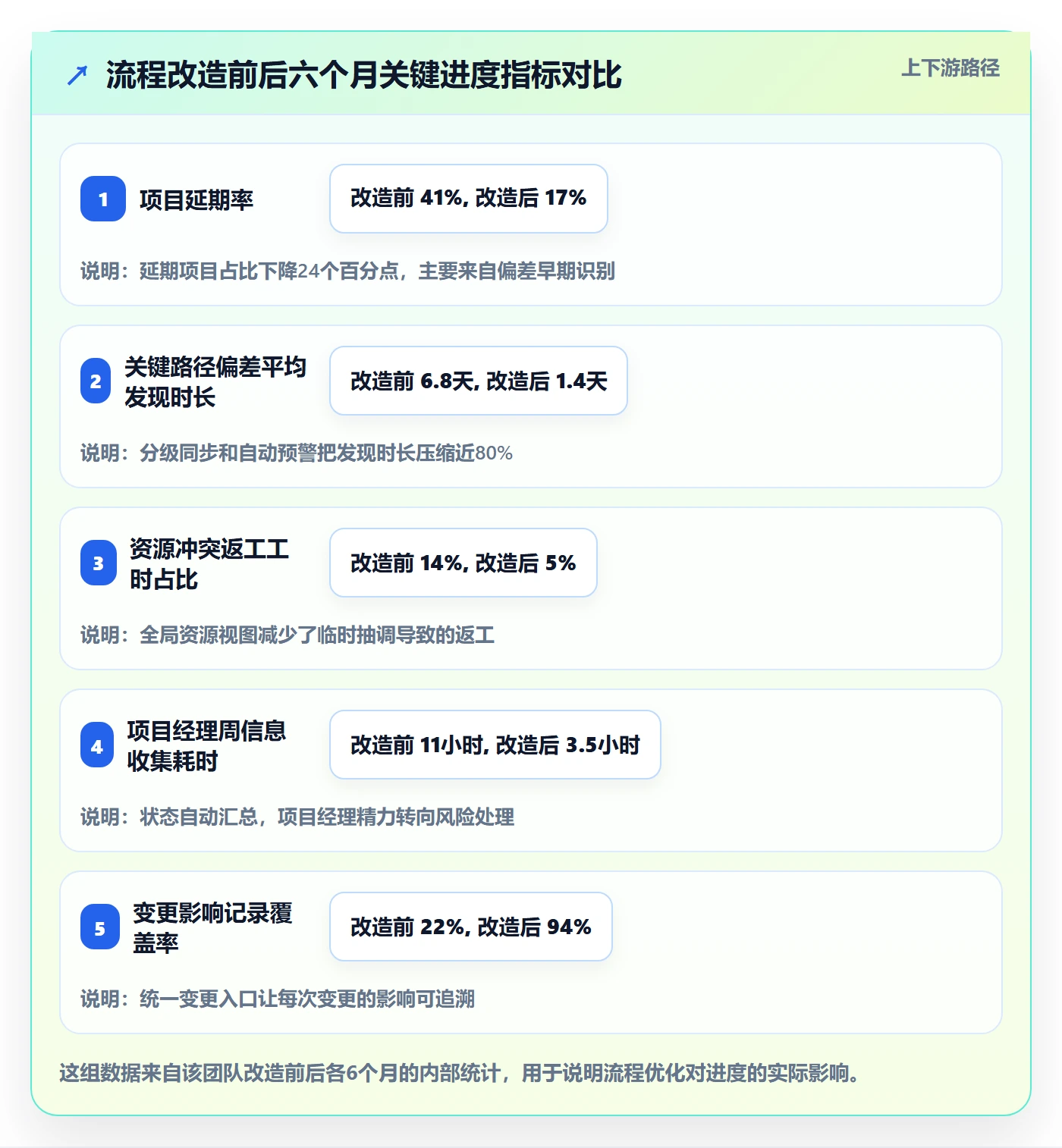

1. 改造前的核心数据

我调取改造前6个月的数据,平均项目延期率(超过合同交付日期)达到41%,关键路径任务的偏差平均发现时长6.8天,资源冲突导致的返工工时占月度总工时的14%。项目经理平均每周花11小时在进度信息收集上。

2. 流程改造的四个动作

  1. 把任务分解标准统一为"单个任务工期不超过3天",超过则强制继续拆分,解决颗粒度问题。
  2. 引入分级同步机制,关键路径任务每日更新,偏差规则自动触发预警。
  3. 建立全局资源视图,所有项目的顾问投入按优先级排布。
  4. 变更走统一入口,每次变更自动记录对进度缓冲的影响。

这里值得一提的是私有化部署能力。这家公司因为客户涉及敏感行业,要求项目管理数据不能出内网,PingCode支持私有化部署正好满足了这个要求,这也是他们从原有的Jira迁移过来的重要原因之一,平滑迁移保证了历史数据不丢失。

3. 改造后6个月的数据对比

项目进度最佳实践:实施团队进度管理流程优化,常见问题

需要说明的是,这组数据是特定团队的结果,不代表所有团队都能达到同等改善幅度。但它至少证明了一件事:进度管理的改善,主要来自流程机制的改变,而不是让团队"更努力"。

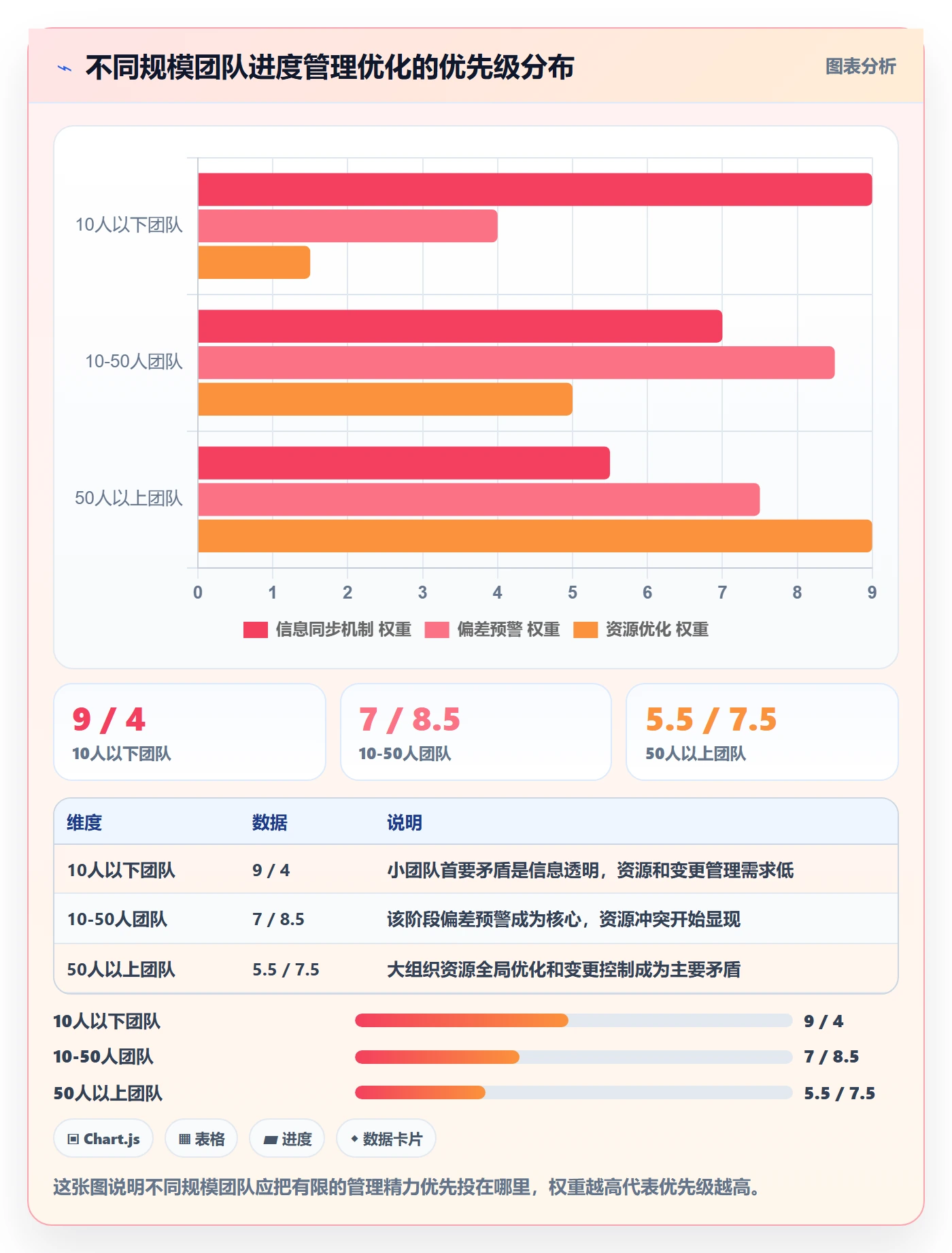

六、不同情况下的行动建议

流程优化不是一套方案打天下。根据团队规模和成熟度,我给三类团队不同的建议。

1. 10人以下小团队:先解决信息同步,别急着上工具

这个阶段最大的问题是信息不透明。建议先用轻量方式建立每日同步习惯,比如每天早上15分钟站会,每人说清"昨天完成什么、今天做什么、有什么卡点"。任务用最简单的表格管理即可,重点是养成更新状态的习惯,而不是买一套复杂系统。

2. 10-50人团队:建立偏差预警和分级同步机制

这个规模开始出现多项目并行,靠人工已经管不过来。建议引入工具建立进度基线和偏差预警,把关键路径任务单独标记。同时开始建立资源视图,哪怕是简单的排期表也比没有强。这个阶段的重点是让偏差能被自动发现,而不是依赖项目经理盯。

3. 50人以上或100人以上组织:需要全局资源优化和变更控制体系

这个规模下,单个项目的进度管理已经不是主要矛盾,跨项目的资源调配和全局优先级才是。建议采用支持多项目视图、资源负载视图和变更管理的平台。像PingCode这类面向中大型企业的平台,支持私有化部署和从Jira平滑迁移,适合对数据安全和国产化有要求的中大型组织实施团队。这个阶段的重点是把进度管理上升为组织级的资源调度能力。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

七、不同情况下的取舍

最后我想谈几个必须做取舍的地方。进度管理没有完美方案,只有适合当前阶段的平衡。

1. 管理精度和管理成本的取舍

颗粒度越细,进度越透明,但管理成本越高。我的建议是只对关键路径和重要任务做精细管理,常规任务保持粗颗粒度。把管理精力用在真正影响交付的地方,而不是追求全面精细。

2. 流程规范和团队灵活性的取舍

流程太死会扼杀灵活性,流程太松又会失控。我倾向于"核心规则刚性、执行细节弹性":偏差升级规则、变更流程必须刚性执行,具体怎么更新状态、用什么工具记录可以弹性。这样既守住底线,又不至于让团队觉得被流程绑架。

3. 工具投入和自建流程的取舍

小团队用表格和习惯就能解决问题,不必投入工具成本。但当团队超过一定规模、多项目并行成为常态时,自建流程的维护成本会快速上升,这时候引入专业平台反而更划算。判断标准很简单:如果项目经理超过30%的时间花在收集和汇总进度上,就该考虑用工具替代人力了。

4. 私有化部署和SaaS的取舍

如果客户涉及敏感行业或数据合规要求高,私有化部署是必要选择,虽然初期投入更高但长期可控。如果团队服务的客户对数据位置不敏感,SaaS的部署速度和迭代便利性更有优势。这个取舍取决于客户结构,而不是团队偏好。

七、不同情况下的取舍

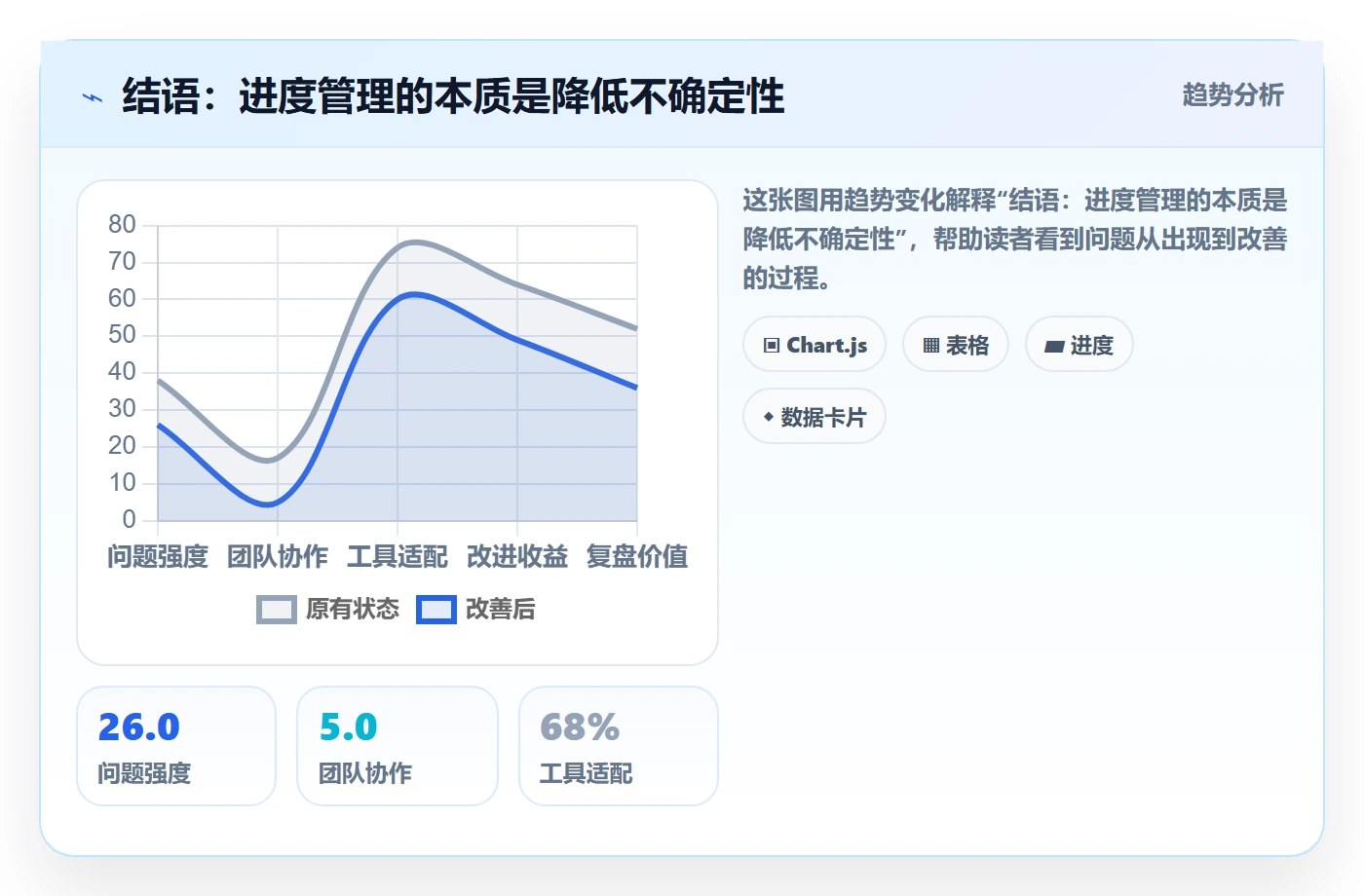

结语:进度管理的本质是降低不确定性

回到开头那个拖了26周的项目。它真正的问题不是执行力,而是流程让团队在长达5周的时间里"看不见"自己已经落后。所有进度管理流程优化的努力,本质都在做一件事:把不确定性尽可能早地暴露出来,让团队在还有选择的时候做出调整。

我的独特观点是:进度管理不是控制团队的工具,而是降低组织焦虑的机制。当偏差能被及时发现、上报不需要勇气、调整有明确规则时,团队反而能把精力放在真正的交付工作上,而不是消耗在信息不对称带来的内耗里。

如果你现在就想动手改善,我建议下一步只做一件事:下周先给你当前项目里最关键的那条路径任务,建立每日偏差记录,连续记两周。你会惊讶地发现,很多你以为正常的地方,其实早就在悄悄落后。这个简单的动作,往往是整套流程优化的起点。你在团队进度管理中最头疼的问题是什么?欢迎对照文中的五个常见误区,先定位自己的主要矛盾。

结语:进度管理的本质是降低不确定性

常见问题解答(FAQ)

1. 团队进度管理流程优化到底该从哪一步开始?

我们团队十几个人,项目延期也不是一次两次了,每次复盘都说要优化流程,但真动手又不知道先改什么。领导让我出一版优化方案,我翻了半天资料,全是讲理论的,没有一个能告诉我第一步到底干嘛。

先别急着改流程,先做一次“进度信息流审计”。具体做法是:把最近一个已结束项目的周会记录、群聊里关于进度的对话、以及最终实际交付时间拉出来,对照三件事,计划里写的节点、实际汇报的节点、真实完成的节点。

你会发现偏差最大的往往不是执行慢,而是信息从执行层传到管理层存在1到2天的延迟,或者某个关键路径任务压根没被列入计划。优化的第一步应该是把“谁在什么时候必须更新什么状态”写死,比如:执行人每天下班前更新任务剩余工时,负责人每周一上午确认本周关键路径是否有变动。

判断依据是,如果一次审计后发现超过30%的进度偏差来自信息延迟而非实际工作延迟,那优先改同步机制,而不是换工具或加人。

2. 项目进度管理计划里到底应该包含哪些内容才算完整?

我之前做计划就列个任务清单和截止日期,结果执行起来发现根本不够用,不是漏了依赖关系就是没考虑资源冲突。看别人写的计划好像很详细,但不知道具体该包含哪几块,有没有一个能直接套的框架。

一个能落地的进度管理计划至少包含五块:任务分解(WBS到可交付物级别,不是动作级别)、依赖关系(明确哪些任务必须等前置完成才能开始)、工期估算(用三点估算法,给出乐观、悲观、最可能三个值)、资源分配(每个任务对应到具体的人和每天投入工时)、里程碑与验收标准(每个阶段结束时要交付什么、谁来验收)。

判断计划是否合格有一个简单标准:拿给一个没参与规划的执行者看,他能在10分钟内说出自己下周该做什么、依赖谁、交付什么。如果说不出来,说明计划还停留在“任务清单”层面。另外建议把变更记录入口也放进计划文档里,一旦有变更,直接在原计划上标注版本和影响范围,而不是另开一个文档。

3. 多项目并行时进度总是互相打架,优先级该怎么定?

我们部门同时跑四五个项目,每个人手上都有两三个项目的任务,一到月底就发现每个项目都差一点,但每个都推不动。开会时都说自己项目急,我也不知道该保哪个,最后就是谁催得紧先做谁的。

多项目并行的优先级不能靠“谁催得紧”,要靠一套可量化的排序规则。建议用两个维度打分:项目战略权重(比如收入贡献、客户等级、合规要求)和延期成本(每延期一周带来的实际损失,包括违约金、资源闲置、口碑影响)。把每个项目在这两个维度上打分后排序,排在前面的项目优先分配关键资源。

更关键的一步是:把优先级规则提前告知所有项目负责人,并且约定“当两个项目同时需要同一个人时,由谁在什么时限内做裁决”。判断依据是,如果一个月内因为资源冲突导致的开会协调时间超过总工时的10%,说明优先级规则没有落地,需要把规则写进周会的固定议程里,而不是每次临时吵。

4. 团队成员总是被动等催才更新进度,怎么让大家主动更新?

我们用了某项目管理平台,但大家都不爱更新状态,每次都是我一个个去问,问完再自己填。开会时我说了好几次要及时更新,但过两天又恢复原样。是不是工具的问题,还是人的问题?

先排除一个误区:大多数人不更新进度,不是因为懒,而是因为更新动作的成本太高、或者更新了也没人看。可以做一个两周的实验:第一周,把更新动作简化到极致,比如每个人只需要在每天下班前花30秒点一下任务状态(未开始/进行中/受阻/完成),不需要写文字说明;

同时你作为负责人,第二天早上必须基于前一天的更新数据做一次公开的进度快照发到群里。第二周观察更新率变化。如果更新率明显上升,说明之前是成本问题;如果还是不动,说明是责任问题,那就需要把进度更新纳入个人交付物的一部分,在周会上直接展示“未更新任务占比”这个指标。

判断依据是,行业里比较健康的项目,日更新率应该在80%以上,周更新率100%,低于这个数就说明机制有问题,不是态度问题。

5. 进度偏差到什么程度才需要正式预警和调整计划?

项目执行中总会有小偏差,如果一有偏差就大动干戈改计划,团队会疲于奔命;但如果一直不调整,最后又可能突然发现来不及了。我想知道有没有一个明确的阈值,告诉我什么时候该预警、什么时候该正式变更。

建议设两级阈值。第一级是“黄线预警”:当某个关键路径任务的预计完成时间比基线晚1到2天,或者非关键路径任务的浮动时间被消耗超过50%时,项目负责人需要在周会上口头预警,并给出追赶方案,但不需要正式变更计划。

第二级是“红线变更”:当关键路径预计延迟超过3天,或者里程碑预计延迟超过总工期的5%时,必须走正式变更流程,更新基线、通知所有干系人、重新评估资源和后续依赖。判断依据是,黄线的目的是让团队保持敏感但不恐慌,红线的目的是让计划始终反映真实情况。

另外建议每次红线变更后记录原因分类(需求变更、资源不足、估算偏差、外部依赖),积累三个月后你会发现自己团队最常见的偏差来源,下一版计划就能针对性改进。

核心关键词

读者评论

田
田承宇

文章把进度失控归因于流程设计而非执行层,这个观点很犀利。尤其是‘偏差在周报里被标记为正常’这一段,很多团队确实存在这种集体错觉,值得管理者反思。

江
江依诺

三个‘提前’总结得很到位,但落地难点在于如何让成员愿意主动升级风险。如果绩效考核还是惩罚延期,再好的流程也会被绕过,配套机制得跟上。

马
马清越

实施团队和产品团队的对比表格很直观,合同锁定和资源跨项目共享确实是实施型项目的死结。不过分级同步机制在客户配合度低时可能依然失效,外部依赖还得单独设计。

吴
吴文博

案例数据很扎实,41%延期率和6.8天偏差发现时长很有说服力。但改造动作里私有化部署只是工具层面,真正的难点在于改变团队多年的汇报习惯,这需要持续督导。

文章包含AI辅助创作:项目进度最佳实践:实施团队进度管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462643

赞 (0)
飞飞飞飞
进度管理如何做好进度偏差?实施团队实操方法与操作步骤
上一篇 43分钟前
项目进度流程与规范:实施团队进度管理实操方法关键指标
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
