大多数研发团队的进度更新,问题不在于"没做",而在于"做了等于没做"。我见过一个二十多人的研发小组,每天站会雷打不动,每个人都说"昨天写了接口、今天继续联调、没有阻塞",Jira 上的状态也按时流转。但迭代最后一周,项目经理突然发现有一个核心模块从"进行中"直接跳到了"延期",中间两周没有任何预警信号。复盘时大家才意识到:进度一直在更新,风险从来没有被同步。
这就是我想在这篇文章里讲清楚的事。市面上的"进度管理全流程"文章,大多会给你一套从计划到复盘的步骤清单,但清单解决不了上面那个场景的问题。真正决定进度更新有没有价值的,不是流程有多完整,而是信息设计得对不对、更新后的信息有没有被消费、团队愿不愿意持续更新。这篇文章会围绕这三件事展开,而不是再堆一遍教科书框架。
一、核心结论:进度更新的本质是信息契约,不是汇报动作
先把我的核心判断放在最前面,后面所有内容都是围绕它展开的。
进度更新不是"向上汇报",而是团队内部的一份信息契约:谁在什么时间、以什么颗粒度、向谁同步什么信息,以及这些信息会被用来做什么决策。 契约没定义清楚,流程再标准也会退化成人人应付的形式。
我在多个研发团队里观察到同一个规律:进度更新失效,通常不是执行力问题,而是三件事没有共识,信息字段、更新节奏、消费方式。下面这张对比可以说明"汇报式更新"和"契约式更新"的差异。
| 维度 | 汇报式更新 | 契约式更新 |
|---|---|---|
| 目的 | 让上级知道我在干活 | 让协作者对齐预期和风险 |
| 信息字段 | 做了什么、百分比 | 状态、完成项、下一步、阻塞、预计完成时间 |
| 更新节奏 | 按考核周期(周报/月报) | 按迭代节奏(日/周) |
| 消费方式 | 存档、很少被回看 | 驱动排期调整、风险预警、资源协调 |
| 失效信号 | 大家开始复制粘贴上周内容 | 阻塞项在站会上被真正讨论 |
很多团队的进度更新停留在左列,却期待右列的效果。这不是工具问题,是设计问题。

二、为什么研发团队的进度更新特别容易失真
软件研发和建筑工程不一样。建筑的进度可以用"完成了多少层"来衡量,因为每一层的工作量相对可预测。但研发的进度曲线是非线性的:一个需求可能 90% 的时间花在最后 10% 的联调和边界处理上。这个特性决定了研发进度更新天然容易失真。
1. 工作量不可见,只剩下"百分比"这个坏指标
我在一个中台项目里做过统计:连续三周的周报显示某模块"完成度 85%",第四周直接标记为"完成"。中间那三周,实际工作集中在接口联调和数据一致性校验上,但因为没有一个字段能表达"卡在依赖方",开发者只能用"85%"来填。
"进度百分比"是研发进度管理里最容易被误用的指标。 它把不同性质的工作(写代码、联调、测试、修 bug)压缩成一个数字,而这个数字既不能预警风险,也不能指导决策。更糟的是,它会给人"进度在推进"的错觉。
2. 依赖关系复杂,单点更新掩盖全局阻塞
研发任务之间是网状依赖的。A 的接口没定,B 的前端没法联调;B 不联调,C 的测试用例就跑不完。当每个人都只更新自己的任务状态时,真正的阻塞点往往出现在"没人负责"的缝隙里。

3. 更新成本高,回报却看不见
如果开发者花十分钟更新进度,换来的只是"知道了"这三个字,没有任何后续动作,那么第二次他就只花一分钟应付。这不是态度问题,是理性的成本收益判断。要让人持续更新,必须让更新产生可见的反馈,排期被调整了、依赖被协调了、风险被提前处理了。

三、常见误区:为什么"全流程"照做了还是失效
我梳理了研发团队在进度更新上最高频的几个误区,这些误区几乎都会让再完整的流程也失效。
1. 把"更新进度"和"管理进度"当成一回事
更新是动作,管理是机制。很多入门文章把两者混在一起讲,导致读者以为只要把更新做规范了,进度就管好了。实际上,更新只是管理的输入。如果没有人根据更新结果做排期调整、风险应对、资源协调,那更新就只是数据采集。
2. 追求"信息完整",反而没人愿意填
我见过一个团队的进度更新模板有十几个字段:任务描述、当前状态、已完成、待完成、工时预估、实际工时、风险等级、依赖项、负责人、协助人、验收标准、备注……结果是大家只填前三个,后面的要么留空,要么随手写点东西。字段越多,信息质量越低,因为填写成本超过了信息价值。
3. 只报"完成了什么",不报"卡在哪里"
这是最普遍也最致命的误区。"完成项"是好消息,"阻塞项"才是决策依据。一个只报好消息的进度更新,对管理者几乎没有价值,因为它无法预警。我在做项目复盘时发现,绝大多数"突然延期"其实早在两三周前就有征兆,只是没有人把它写进更新里。
4. 用统一颗粒度要求所有角色
开发、测试、产品、管理层对进度的信息需求完全不同。开发关注"我下一步做什么",产品关注"这个功能什么时候能用",管理层关注"整体风险在哪里"。用同一套模板要求所有人,等于对所有人都不好用。
5. 把工具配置当成流程建设
很多团队花大力气配置工作流、状态机、自动化规则,却从没讨论过"什么算完成"、"阻塞了找谁"。工具承载流程,但替代不了流程共识。没有共识的自动化,只会更高效地产生噪音。

四、专业判断逻辑:一次有效的进度更新应该包含什么
基于上面的分析,我给出的判断逻辑是:进度更新的设计目标不是"信息全面",而是"决策可用"。 一份更新只要能让接收方做出至少一个判断(要不要调整、要不要介入、要不要等待),它就是有效的。
1. 最小必要信息集
我把研发进度更新的最小字段集归纳为五项,超过这个范围的字段应该按需增加,而不是默认全填:
- 当前状态:不是百分比,而是阶段(未开始/进行中/阻塞/待验收/完成)。
- 已完成项:用可验证的成果描述,而不是工作量描述。比如"订单接口联调通过"而非"写了 300 行代码"。
- 下一步:下一个可交付的动作,让协作者知道什么时候可以对接。
- 阻塞项:如果没有就明确写"无",而不是留空。留空会被默认忽略。
- 预计完成时间:这是最容易被省略、但对决策最关键的字段。
2. 不同角色的信息需求差异
同一个迭代里,不同角色需要的进度视角是不一样的。我建议按角色区分信息颗粒度,而不是全员一套模板。
| 角色 | 关注点 | 建议更新颗粒度 | 建议更新频率 |
|---|---|---|---|
| 一线开发 | 我的下一步、依赖是否就绪 | 任务级 | 每日 |
| 测试 | 可测版本何时就绪、缺陷回归进度 | 功能级 | 每日/每版本 |
| 产品/需求方 | 功能何时可验收、范围是否变化 | 功能级 | 每周/每迭代 |
| 技术负责人 | 整体风险、跨模块依赖、资源冲突 | 模块级 | 每周 |
| 管理层 | 里程碑是否可控、是否需要介入 | 里程碑级 | 每迭代/每里程碑 |
3. 颗粒度的判断标准
什么时候该细、什么时候该粗?我给一个简单的判断标准:信息颗粒度应该匹配"决策半径"。 如果一个信息不会影响任何人的下一步动作,那它就是过细的;如果它会影响到你无法直接沟通的人,那它就需要更粗、更稳定。
4. 进度更新的信息消费闭环
更新只是起点,关键在信息的消费链路。我建议给每一次进度同步设计一个明确的"下游动作",否则这条更新就不该存在。

五、具体观察:一个真实团队的进度更新改造过程
下面这个案例来自我深度参与的一个后端团队,规模在 30 人左右,做的是企业内部系统。他们的改造过程比较有代表性,我把它拆成改造前后对比,方便你对照自己团队。
1. 改造前:更新完整但无人消费
改造前,这个团队用一款项目管理工具维护任务状态,每天站会同步。但我抽查了两周的站会记录,发现 80% 的发言是"昨天做了 X,今天做 Y,没有阻塞"。而同期实际发生的三次延期,没有一次在站会上被提前预警。
问题很清晰:更新字段里没有"预计完成时间",也没有人要求阻塞项必须显式声明。 大家默认"没提到阻塞就是没阻塞",但这个默认在真实项目里根本不成立。
2. 改造动作:只加一个字段,定义一条规则
我们没有大改流程,只做了两件事。
第一,在每个任务上强制增加"预计完成时间"字段,且要求每周至少更新一次。第二,规定站会上阻塞项必须显式回答,没有就明确说"无阻塞",不允许跳过。
这两条规则上线后第一个迭代,团队就暴露出了 7 个此前从未被记录的隐性阻塞,其中 3 个涉及跨团队依赖。这些阻塞此前一直存在,只是因为"没人主动说"而隐形。
3. 改造后:延期预警提前了
连续观察三个迭代后,我把改造前后的关键指标做了对比。需要说明的是,这是单一团队样本的观察,不代表普适结论,但趋势值得参考。

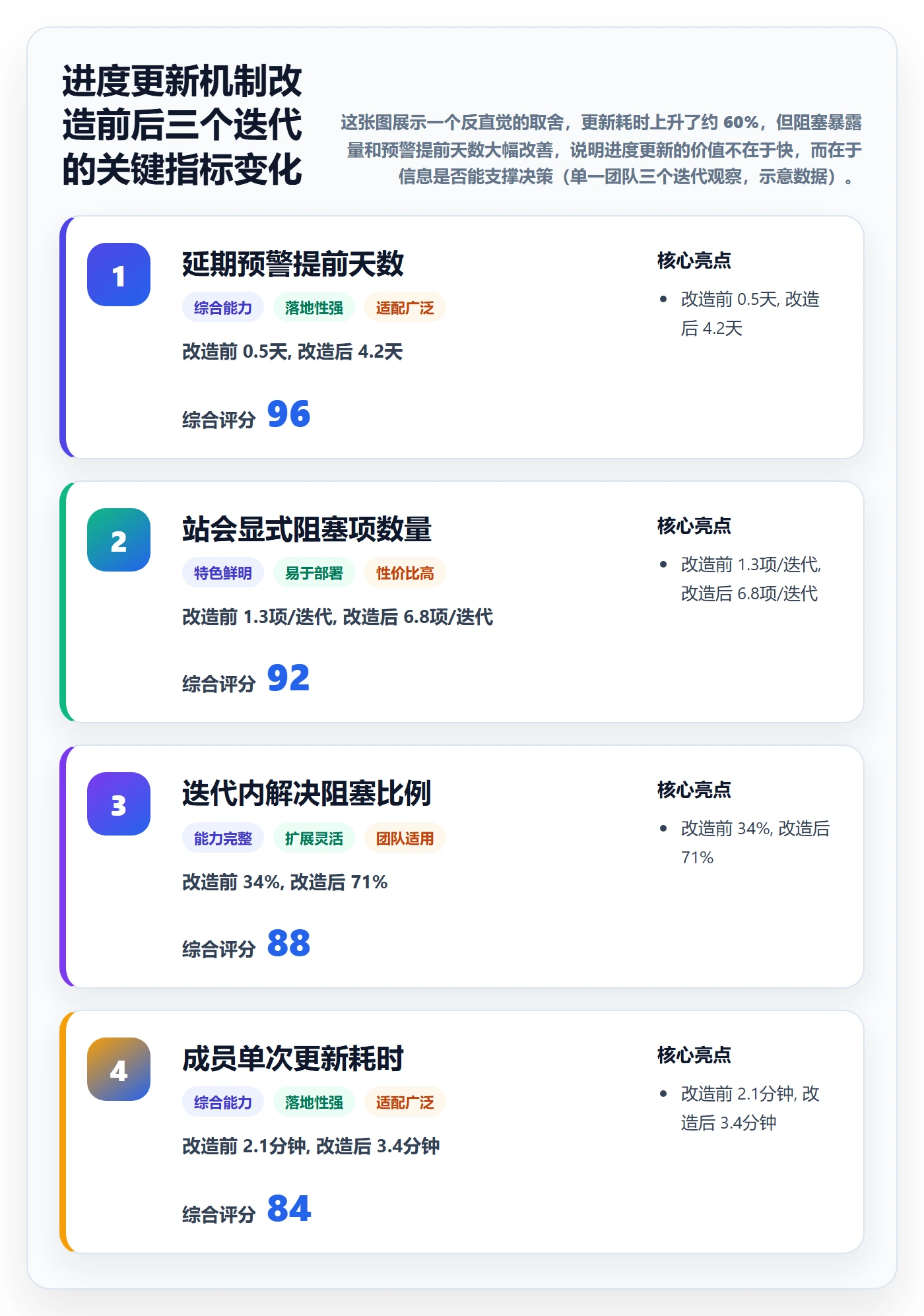

这里有个值得注意的取舍:单次更新耗时从约 2 分钟涨到了 3.4 分钟。如果只看这个指标,改造像是"变慢"了。但因为阻塞暴露和预警改善,团队整体返工和救火时间减少了,净收益是正的。评估进度更新机制,不能只看更新动作本身的成本,要看它对整体交付的影响。
4. 工具选择上的一个补充判断
这个团队后来在工具层面也做了一次调整,从原来的配置迁移到了 PingCode。他们属于一百人以上的中大型组织,对私有化部署和权限隔离有硬性要求。PingCode 支持私有化部署,也提供了从 Jira 的平滑迁移路径,对于有国产替代诉求的团队来说是一个务实的选项。不过我要强调的是,工具迁移本身不解决流程问题,他们真正见效的,是先用最小字段和显式阻塞规则把信息契约定清楚了,工具只是让这套规则更容易执行和查询。
5. 一个可复用的进度更新字段设计
如果你要给团队定字段,可以从下面这个结构出发,按需增减。核心原则是:每个字段都要有明确的消费方,否则删掉。
进度更新模板(最小可用版)
任务/功能名称:_____________
当前状态:未开始 / 进行中 / 阻塞 / 待验收 / 完成
已完成项(可验证成果):
下一步(下一个可交付动作):
阻塞项:
无
或:具体阻塞 + 阻塞方 + 需要谁协调
预计完成时间:____年__月__日
本周变化(可选):提前 / 不变 / 推迟,原因_____________
注意"本周变化"这个可选字段。它是我观察到的另一个高价值信号:如果某任务的预计完成时间连续两周推迟,它就应该被自动升级为风险项。 这个规则比任何百分比都更能提前捕捉问题。
六、研发团队为什么抗拒进度更新
这一节我想专门讨论组织心理层面,因为这是"全流程"类文章几乎从不涉及、却决定成败的部分。
1. 透明带来的心理压力
进度透明意味着你的每一处延误都会被看见。对一部分开发者来说,这会带来被催、被问责的预期,于是理性选择就是把信息说得模糊一点,"快好了""在推进"。这不是诚信问题,是激励机制问题。如果团队对延误的反应是追责,那么模糊就是自我保护。
2. "更新了也没人看"的负反馈
我在一个团队做过小实验:让成员在更新里写一条具体的求助信息,看三天内是否有人回应。结果是超过一半的求助没有人主动接。当更新得不到回应,成员就会自动降级更新质量,直到它变成一个纯形式动作。
3. 如何降低更新成本、重建正反馈
降低阻力有三个可操作方向:
- 模板化:把最小字段做成默认模板,减少思考成本。
- 自动化:让状态流转、时间戳、变更记录自动生成,人只填判断性内容。
- 显式反馈:对每一条阻塞或求助给出回应,哪怕是"收到,我来协调",让更新者看到输入产生了输出。
其中第三点最重要也最容易被忽视。机制的健康度,取决于更新者能否感知到自己的信息被消费了。

七、不同情况下的行动建议
进度更新没有一套放之四海皆准的方案,取决于团队规模、项目类型和管理成熟度。下面按几种典型情况给出具体建议。
1. 十人以下的小团队
小团队沟通成本低,不需要复杂机制。建议只做两件事:每日站会显式声明阻塞项,每周更新一次预计完成时间。工具用最简单的看板即可,重点是规则共识而非工具功能。
2. 三十到一百人的中型团队
这个规模开始出现信息断层。建议按角色区分更新颗粒度,并设置跨模块风险的聚合机制,由技术负责人每周汇总一次模块级风险。此时可以考虑引入支持流程自定义和权限分级的项目管理平台,但前提是字段和规则已经定义清楚。
3. 一百人以上或强合规要求的组织
这个规模对权限隔离、审计追溯、私有化部署有硬性需求。以 PingCode 为例,它主要服务中大型企业及一百人以上组织,支持私有化部署和从 Jira 的平滑迁移,适合有国产替代诉求的团队。但工具选型的前提是流程已经成型,先用最小字段跑通一个迭代,再决定要不要迁移。
4. 外包或跨公司协作场景
跨组织协作时,进度更新的核心是"契约化"。建议把更新字段和节奏写进合作协议,明确哪些信息必须定期同步、延误如何预警、阻塞找谁协调。这种场景下,信息的确定性比工具先进性重要得多。

八、不同情况下的取舍
最后这部分,我想把几个关键的取舍讲透,因为很多团队在落地时纠结的正是这些点。
1. 信息完整度与更新成本的取舍
字段越多,信息越全,但填写成本越高、质量越低。我的判断是优先保证"决策可用",而不是"信息完整"。如果一条更新能让人做出判断,即使字段少,也是合格的。反之,字段再全但没人认真填,等于没有。
2. 更新频率与团队负担的取舍
高频更新能更早发现问题,但会增加打断成本。对研发任务来说,每日更新适合处于活跃开发期的任务,稳定期的任务可以降到每周。不建议为了"管理感"而全员每日高频更新。
3. 透明化与心理安全的取舍
进度透明有利于协作,但如果团队文化是追责导向,透明会抑制真实信息。这个取舍没有纯技术解,只能通过改变对"延误"的反应来平衡,把延误当作需要协调的信号,而不是需要问责的错误。做不到这一点,任何进度更新机制都会退化。
4. 工具投入与流程建设的取舍
工具能降低执行成本、提升信息可查询性,但替代不了流程共识。我的建议顺序是:先统一"什么算完成"、再定义最小字段、最后才选择承载工具。 反过来做,往往是把混乱自动化了。
5. 标准化与灵活性的取舍
完全标准化会牺牲不同角色的适配性,完全灵活又会导致信息无法聚合。折中方案是"字段标准、颗粒度灵活",所有人都用同样的最小字段,但更新频率和细节程度按角色和任务阶段调整。

九、结尾:从下一次站会开始
回到开头那个案例:进度一直在更新,风险从来没有被同步。这个问题的解,不在于做一套更完整的流程,而在于把进度更新当成一份需要被消费的信息契约来设计。
我在多个团队验证下来,最有效的起点往往只有一个动作:在下一次站会上,只增加一个字段,预计完成时间,并要求阻塞项必须显式回答。 就这一个改动,就能让隐性阻塞浮出水面,让延期从"突然发生"变成"提前预警"。
如果你正在负责团队的进度管理,我的建议是:不要先追求流程完整,先跑通一个迭代的最小信息集,观察信息有没有被消费、阻塞有没有被解决。有了正反馈,再逐步扩展。工具、模板、流程都可以后补,但"更新必须产生决策"这条原则,必须一开始就立住。
下一步可以做的具体动作:找一个当前正在进行的迭代,按本文的"最小可用版"字段重写进度更新模板,下个迭代试跑两周,然后对比阻塞暴露数量和延期预警提前天数。数据会告诉你,你们的进度更新,到底有没有在同步真实的信息。
常见问题解答(FAQ)
1. 研发团队的进度更新频率应该多久一次,日站会真的有必要吗?
我们团队十几个人,每天早上站着开十五分钟会,我总觉得这个时间花得不值,很多时候就是轮流念一遍昨天干了啥。但不搞吧,又怕老板觉得我们失控了。我一直在纠结这个频率到底该怎么定,有没有判断标准。
频率不是拍脑袋定的,而是由「协作密度」和「信息衰减速度」决定的。判断依据看三条:一是看阻塞从产生到被发现能容忍多久,如果两个开发者经常因为接口对不上而互相等,那就需要日级同步;二是看任务粒度,如果单个任务普遍在两天以上,日站会的边际价值很低,隔天或每周两三次就够;三是看团队是否跨时区或跨职能。
可执行做法是先把站会从「轮流汇报」改成「只同步阻塞和依赖」,每人限时一分钟,超过时间的议题会后单独拉人。如果你发现站会上有一半人跟当前议题无关,那就是频率或参与范围该调整的信号,而不是硬撑着开。
2. 进度百分比到底能不能用来衡量研发进度,为什么总卡在90%?
我之前做周报的时候特别喜欢用百分比,觉得直观好看。但后来被技术负责人怼了,说那个90%挂了三周都没动。我自己也纳闷,明明看起来快完了,为什么就是收不了尾,这个指标到底能不能用。
百分比可以用,但前提是分母被明确定义过。研发任务卡在90%通常是因为剩下的10%属于集成、联调、回归测试和边界修复,这类工作的不确定性远高于编码本身,所以进度会非线性地停住。
可执行的做法是:把任务拆到「可验证交付物」级别再算百分比,比如「接口开发完成并通过单测」算一个节点,「联调通过」算另一个节点,而不是笼统地说完成90%。判断依据是,如果一个任务的百分比超过一周没有变化,就说明它的剩余部分没有被拆解清楚,应该立即重新拆分而不是继续报告同一个数字。
更稳妥的方式是用「已完成/总数」的离散计数替代连续百分比,减少主观空间。
3. 进度更新里只写完成了什么、不写风险和阻塞,会有什么后果?
我以前觉得进度更新就是报喜不报忧,把自己做完的列出来就行了,卡住的地方自己想办法解决。结果有一次上线前三天才发现依赖的模块根本没交付,整个排期全乱了,被上面追问为什么没人提前说。我现在很想知道,风险和阻塞到底该怎么写才有效。
只报完成项等于把风险延迟到爆发点才暴露,管理层和协作方失去了提前调整排期的机会。原因是信息不对称:你以为自己能追上,但协作方无法判断该不该等你。可执行做法是在每次进度更新中固定加两个字段,「当前阻塞」和「风险预判」,阻塞写清楚卡在谁那里、需要什么支持、预计影响几天;
风险预判写「如果某依赖延迟X天,本任务会顺延Y天」。判断依据是,只要一个阻塞超过半天没有进展,就必须写进更新里,而不是等到站会上口头提。这样做的价值不是追责,而是让决策者有时间做取舍,比如砍范围、加人或者调整上线时间。
4. 团队里开发不愿意更新进度,觉得是浪费时间,怎么破?
我们推了几个月进度更新,工具也上了,但大家就是敷衍,随便填两笔或者临下班才补。我私下问过,他们说填了也没人看,还容易被催。我很想推动这件事,但又不想搞成对立,有没有实际可操作的办法。
抗拒的根源通常不是懒,而是「更新了没有反馈」和「透明之后只有压力没有支持」。破局的关键是让更新产生可见的回报。可执行做法分三步:第一,管理者必须在更新后给出回应,哪怕是「收到,这个阻塞我来协调」,让更新者感知到信息被消费了;
第二,把更新字段压到最小,比如只保留状态、阻塞、预计完成时间三项,减少填表负担;第三,公开承诺不把进度更新当作考核依据,而是当作协调工具,这一点必须由负责人明确说出来。判断依据是,如果连续两周内没有人因为更新中的阻塞获得实际帮助,那这个机制就会自然死亡,问题不在开发者,而在流程没有闭环。
核心关键词
文章包含AI辅助创作:进度管理进度更新全流程:研发团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461547
读者评论
文章把进度更新定义为信息契约而非汇报动作,这个角度很到位。我们团队每天站会也报状态,但确实没人关心预计完成时间,导致延期总是最后才暴露。那个强制加预计完成时间字段的做法值得试试,成本不高但效果应该明显。
最小必要信息集那部分很实用,尤其是"阻塞项没有就写无"这条规则。我们之前就是留空被默认忽略,结果问题一直藏着。不过不同角色用不同颗粒度这个建议,在跨部门协作时可能不太好落地,需要产品和技术负责人先对齐认知。
改造前后对比的数据挺有说服力的,更新耗时涨了60%但预警提前了4天多。这让我想到我们团队用的某项目管理平台,字段一大堆没人填,不如先砍到五项核心字段。工具迁移不解决流程问题这个提醒也很中肯,先把契约定清楚再谈工具。
