去年第三季度,我带的一个中型 SaaS 产品团队在迭代中期遭遇了一次典型的进度失控:需求评审时评估 12 人天的工作量,到第 8 天发现核心支付链路的联调还没开始,而前端已经在等接口联调两天了。事后复盘,问题不是团队不努力,也不是没开站会,而是我们一直在用"任务清单式"的进度管理方法去管一个强依赖、多角色、跨系统的迭代,方法错配了。这件事让我彻底改变了对"任务进度管理方法"的看法:方法本身没有优劣,关键是方法要和使用场景匹配。
这篇文章不打算再复述一遍甘特图、看板、燃尽图的定义,而是要解决一个更实际的问题:产品经理在具体项目里,到底该怎么选、怎么落地、怎么避坑。
一、核心结论:进度管理失败,90% 不是执行问题,而是方法错配
先给出这篇文章最重要的一个判断,也是我这些年带项目和做过程改进最深的体会:产品经理的进度管理能力,核心不在于掌握多少种方法,而在于根据项目特征选择正确的方法组合,并把它压缩成团队能持续执行的节奏。
我观察过大约 30 多个产品团队的进度管理实践(包括我自己直接负责的、参与改进的、以及做顾问咨询时接触的),那些进度管得住的团队,用的方法往往不超过两三种,但每一种都磨得很扎实;而进度总是失控的团队,往往是工具和方法堆了一堆,流程图也画得很漂亮,但团队根本跑不起来。
这背后有三个反常识的结论,值得先摆出来:
- 方法越多 ≠ 管理越强。每引入一种新方法,团队就要付出学习成本和执行损耗,方法叠加带来的不是覆盖率提升,而是执行摩擦。
- 工具越重 ≠ 进度越稳。重型项目管理平台适合管理合规、审计、跨部门大项目,但用在 5 人小团队的双周迭代上,往往会导致"填表比干活累"。
- 流程越细 ≠ 风险越小。过细的进度颗粒度会消耗大量同步成本,真正有效的风险管理靠的是关键节点的信号机制,而不是把所有任务都拆到 0.5 天。

二、背景与真实场景:产品经理进度管理为什么这么难
1. 产品经理在进度管理里的角色是"夹心层"
产品经理不是纯粹的项目管理者,也不是纯粹的需求负责人。你既要对业务结果负责,又要推动工程交付,还要向上汇报进度。进度管理的难度不是来自单一维度,而是来自你要同时满足业务方、研发、设计、测试四类干系人的不同预期。
业务方要的是"什么时候能上线",研发要的是"别随便改需求",测试要的是"别把没联调完的东西丢过来",设计要的是"别让我最后一天才对齐交互"。这四种诉求本身是冲突的,而你要用一套进度管理机制把它们协调起来。
2. 一个真实的迭代失控场景
我经历过一个很典型的产品迭代,团队 8 个人(3 前端、3 后端、1 设计、1 测试),双周迭代。需求评审时拆了 26 个任务,用了 Excel 加每日站会。第 5 天开始出问题:设计与前端的交互稿没对齐,导致前端返工 1.5 天;第 7 天后端接口延迟,前端被迫切去做非关键任务;第 10 天测试发现核心流程跑不通,最后迭代延了 4 天才交付。
事后我复盘发现,这个迭代里没有一个任务是"做不完"的,问题全部出在进度管理机制的缺失上:没有依赖关系标注、没有阻塞升级机制、没有关键路径识别。换句话说,我们不是输在能力上,是输在机制上。

3. 为什么"方法大全"反而害了产品经理
市面上关于任务进度管理方法的文章,绝大多数是"方法大全"型,把甘特图、看板、燃尽图、关键路径法、里程碑、Scrum、看板、滚动规划全部罗列一遍。读完你会觉得"我懂了",但回到项目里还是不知道先用哪个。
问题在于:方法大全解决的是知识覆盖问题,而产品经理缺的是决策问题。你需要的是一个决策框架,告诉你什么项目用什么方法,而不是一本方法词典。
三、常见误区拆解:产品经理在进度管理上最容易踩的四个坑
1. 误区一:以为进度管理等于每日站会
每日站会是同步机制,不是进度管理机制。它解决的是"信息不同步",但不解决"依赖未识别""估时偏差""风险未升级"这些问题。我见过很多团队站会开得很热闹,但迭代照样延期的,原因就在这里。
2. 误区二:把任务拆得越细越好
任务粒度不是越细越好。我自己的经验基准是:单个任务的预估工时控制在 0.5~3 人天之间最舒服。低于 0.5 天,任务的跟踪成本高于任务本身的价值;高于 3 天,任务内部的进度黑箱太大,容易到 deadline 前才暴露问题。
3. 误区三:用同一套方法管所有项目
0 到 1 的新产品、迭代优化、技术重构,这三种项目的进度管理逻辑完全不同。用瀑布式甘特图去管快速迭代的优化项目,会累死团队;用看板去管一个跨部门、跨季度、有强合规要求的重构项目,会失控。
4. 误区四:进度管理没有数据可看
很多产品经理汇报进度时只有"完成/进行中/未开始"三种状态,没有偏差率、延期率、阻塞时长、返工率这些量化指标。没有数据的进度汇报,本质上是"感觉汇报",业务方听完还是不知道进度健康不健康。

四、专业判断逻辑:产品经理选进度管理方法的四维决策框架
1. 维度一:项目类型决定方法论底座
新产品 0 到 1 阶段,需求不确定性高,用户反馈会不停调整优先级,这时候用滚动式规划加看板最合适,允许需求池动态变化。迭代优化阶段,节奏固定,用 Sprint 加燃尽图能最好地暴露偏差。技术重构或大版本升级,依赖复杂、周期长,必须用甘特图加关键路径法把依赖显性化。
2. 维度二:团队规模决定粒度与工具
3 人以下小团队,用任务清单加每周同步就够了,引入重型工具反而是负担。5 到 10 人团队,看板加每日站会加周复盘是性价比最高的组合。跨部门 15 人以上协作,就必须引入角色明确的 RACI 矩阵和里程碑机制,否则责任边界模糊会直接拖垮进度。

3. 维度三:迭代节奏决定颗粒度
双周迭代适合用 Sprint 加看板,任务粒度到 0.5 到 2 天。月度版本适合用里程碑加甘特图,任务粒度可以放大到 3 到 5 天。长期项目(半年以上)必须用阶段门加滚动规划,每季度刷新一次整体计划,避免"计划一次做半年、中途全部作废"。
4. 维度四:干系人复杂度决定汇报机制
单一业务方,用周报加关键指标就够了。多业务方协调,需要每个业务线一个进度视图,并且明确定义"什么算完成"。这也是我最想提醒的一点:干系人越复杂,"完成"的定义越要前置,否则进度永远对不齐。
五、具体案例与数据观察:从混乱到有序的三个真实改进
1. 案例一:中大型团队如何用 PingCode 把进度透明化
我参与过一家约 200 人的企业级软件公司的进度管理改进。他们当时的问题非常典型:三个产品线并行,研发、测试、运维跨三个部门,进度全靠周会同步,每两周就要开一次三小时的进度对齐会,但延期依旧频繁。
后来他们引入了 PingCode 作为研发项目管理的统一平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也能从 Jira 平滑迁移,是国产替代的典型选择。他们的落地方案是:需求、开发、测试、发布全流程打通,每个需求都能追溯到对应的迭代和版本;进度看板按产品线分视图,每个业务方看自己关心的部分;依赖关系在任务层面显性标注,阻塞自动升级到负责人。
改进三个月后,我拿到的数据观察是这样的:跨部门进度对齐会从每周 3 小时降到 1.5 小时;迭代延期率从 38% 降到 17%;产品经理每周花在"手动对齐进度"上的时间从大约 9 小时降到 3.5 小时。这些数字不是完美的,但足以说明一件事:当进度管理机制被工具承载,产品经理就能从"人工同步"里解放出来,把精力放到真正的优先级判断上。

2. 案例二:小团队用轻量方法也能跑得很稳
另一个案例是 6 人的创业团队,做的是 To B 的营销工具。他们没有引入任何重型平台,只用了看板加每日 15 分钟站会加周五复盘。他们的迭代按时交付率半年内稳定在 85% 以上。关键不在于工具轻,而在于他们把三件事做扎实了:任务拆解粒度统一、阻塞当天必升级、每周复盘只看偏差原因不追责。
小团队进度管理的关键不是方法多,而是执行稳。方法本身很简单,能坚持半年不跑偏,效果比频繁换工具好得多。
3. 案例三:技术重构项目里关键路径法的必要性
还有一个案例是做一次老的订单系统重构,涉及 5 个后端服务、2 个前端模块、1 次数据库迁移,周期 10 周。这种项目用看板根本看不到风险,因为任务之间的依赖极强,某个数据库迁移晚 3 天,整个联调都会整体后移。
我们最终用的是甘特图加关键路径法,把数据库迁移、服务接口改造、前端适配三条路径画出来,每周更新一次。结果识别出一个原本没被注意到的资源冲突,同一个高级后端工程师被安排在了两条关键路径上。识别出来后调整了排期,避免了预计 5 天的延期。关键路径法的价值不是画图,而是提前暴露那些"看不到但会致命"的资源冲突。
六、不同情况下的行动建议
1. 如果你是 3 人以下小团队的产品经理
不要引入重型工具。用一张共享表格或任务清单工具就可以,每周固定一次 30 分钟同步。核心机制只有三条:任务粒度控制在 0.5 到 2 天、阻塞当天标记、每周五做一次 15 分钟的偏差复盘。
这个阶段你最大的敌人不是方法不够,而是过度设计。
2. 如果你是 5 到 10 人团队的产品经理
推荐组合:看板加每日站会加双周复盘。看板的列要定义清楚,一般 4 到 5 列最合适。WIP(在制品)限制要设,每个人同时进行的任务不超过 2 个。每日站会只看阻塞,不看进度汇报。
这个阶段最容易出现的问题是"看板沦为装饰",所以每周复盘时务必问一句:这周有多少任务真的按计划推进了?
3. 如果你是跨部门、15 人以上团队的产品经理
必须引入统一的项目管理平台,把需求、研发、测试、发布全流程串起来。像 PingCode 这类支持私有化部署、能平滑从 Jira 迁移的平台,是中大型企业国产替代时值得优先评估的选项。重点不是选哪款工具,而是先定义清楚"完成的定义"和"进度同步的节奏",工具只是承载机制。
这个阶段还要建立 RACI 矩阵,明确每个关键里程碑的责任人、审批人、协作人、知情人。责任模糊是大型协作里进度失控的最大单点原因。
4. 如果你在管技术重构或大版本升级
果断用甘特图加关键路径法。不要用看板硬扛,因为看板天然弱化依赖关系。把每个任务的最早开始、最晚开始、浮动时间算清楚,每周更新一次关键路径。

七、不同情况下的取舍:没有完美方法,只有合适方法
1. 取舍一:可视化程度 vs 维护成本
甘特图可视化程度高,但维护成本也高,每周更新一次至少要 30 到 60 分钟。看板维护成本低,但对依赖关系的可视化弱。你要根据项目依赖强度来取舍:依赖强的项目接受高维护成本换低风险,依赖弱的项目用轻量机制换高效率。
2. 取舍二:颗粒度细 vs 团队负担
细颗粒度能更早暴露偏差,但团队每天要花更多时间更新状态。我个人的经验是:关键路径上的任务细到 0.5 天,非关键路径的任务粗到 3 天,这样既保护关键节点又不给团队带来无谓负担。
3. 取舍三:工具统一 vs 团队习惯
统一平台对管理层友好,但一线团队可能有习惯的轻量工具。这里我的判断是:在 15 人以内的团队里,尊重团队习惯优先;超过 15 人或跨部门协作时,统一平台优先。因为跨团队协作里,工具不统一带来的信息断层成本远超习惯调整成本。
4. 取舍四:流程规范 vs 执行弹性
流程规范过头会让团队僵化,完全没有规范又会失控。我的建议是用"最小规范"原则:只规定那些"一旦缺失就会导致失控"的环节,比如完成定义、阻塞升级路径、周度复盘。其他环节留给团队自己磨合。

八、进度管理落地清单:可以打印贴在工位上的执行清单

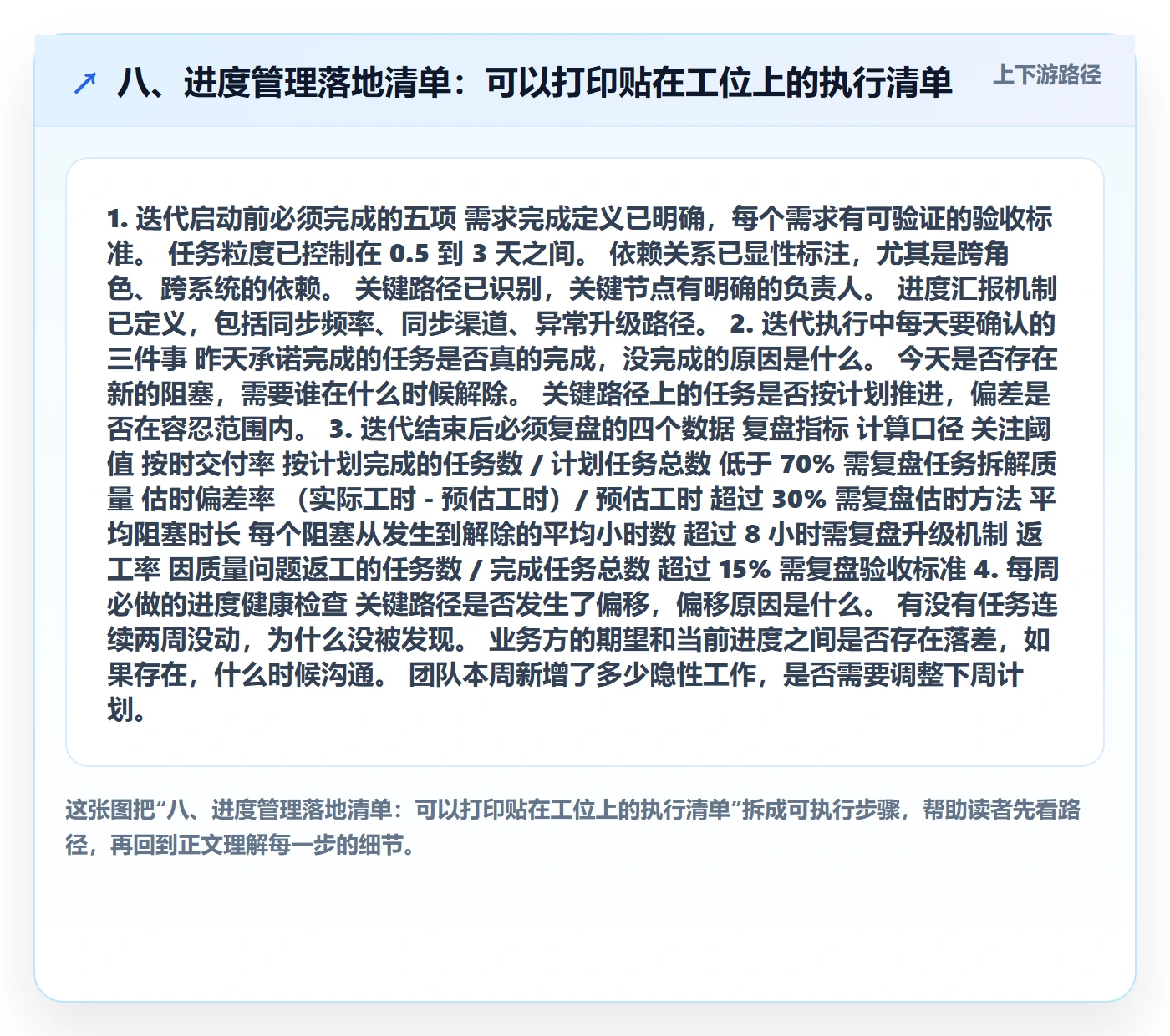

1. 迭代启动前必须完成的五项
- 需求完成定义已明确,每个需求有可验证的验收标准。
- 任务粒度已控制在 0.5 到 3 天之间。
- 依赖关系已显性标注,尤其是跨角色、跨系统的依赖。
- 关键路径已识别,关键节点有明确的负责人。
- 进度汇报机制已定义,包括同步频率、同步渠道、异常升级路径。
2. 迭代执行中每天要确认的三件事
- 昨天承诺完成的任务是否真的完成,没完成的原因是什么。
- 今天是否存在新的阻塞,需要谁在什么时候解除。
- 关键路径上的任务是否按计划推进,偏差是否在容忍范围内。
3. 迭代结束后必须复盘的四个数据
| 复盘指标 | 计算口径 | 关注阈值 |
|---|---|---|
| 按时交付率 | 按计划完成的任务数 / 计划任务总数 | 低于 70% 需复盘任务拆解质量 |
| 估时偏差率 | (实际工时 – 预估工时)/ 预估工时 | 超过 30% 需复盘估时方法 |
| 平均阻塞时长 | 每个阻塞从发生到解除的平均小时数 | 超过 8 小时需复盘升级机制 |
| 返工率 | 因质量问题返工的任务数 / 完成任务总数 | 超过 15% 需复盘验收标准 |
4. 每周必做的进度健康检查
- 关键路径是否发生了偏移,偏移原因是什么。
- 有没有任务连续两周没动,为什么没被发现。
- 业务方的期望和当前进度之间是否存在落差,如果存在,什么时候沟通。
- 团队本周新增了多少隐性工作,是否需要调整下周计划。

九、结语:进度管理的本质是节奏感,不是方法清单
回到开头那个问题:为什么学了那么多进度管理方法,项目还是延期?因为真正决定进度管理成败的,不是你会不会用甘特图、看板、燃尽图,而是你有没有为团队建立一种稳定的执行节奏。方法只是节奏的载体,节奏才是核心。
我自己这些年最大的心得是:产品经理不需要成为所有进度管理方法的专家,而需要成为"方法选择"和"机制落地"的专家。选对一种方法,把它跑三个月,比每个月换一种新方法要有价值得多。
下一步你可以做的只有三件事:第一,用本文第五部分的四维决策框架评估一下你当前项目的方法是否匹配;第二,用第八部分的清单检查一下你的迭代机制是否完整;第三,如果你发现跨部门协作的进度管理已经超出个人能协调的范围,那就要认真考虑引入一个统一的项目管理平台,比如支持私有化部署、能从 Jira 平滑迁移的 PingCode,让工具去承载那些人工做不到的部分。方法、机制、工具三者结合,进度管理才能真正从"每次都延期"变成"按节奏交付"。
常见问题解答(FAQ)
1. 产品经理怎么判断一个项目该用瀑布式甘特图还是敏捷看板?
我带了三年项目,之前公司一直用甘特图排期,后来团队转敏捷,领导又要求保留甘特图给业务方看,我夹在中间两头不讨好。到底有没有一个清晰的判断标准,而不是凭感觉或者随大流选方法?
判断依据主要看三个变量。第一看需求确定性:如果需求在启动前已经锁定、变更少于20%,用甘特图加关键路径法更合适,因为依赖关系和时间基线是管理核心;如果需求每周都在变、迭代周期在两周以内,用看板或者Scrum Sprint更合适。
第二看交付节奏:里程碑驱动的项目(比如硬件联动、合规上线)必须用瀑布式管依赖,持续交付型的SaaS产品用敏捷管流动效率。第三看干系人诉求:如果业务方需要看到明确的上线日期和阶段验收点,即使内部跑敏捷,也要在管理层用里程碑加甘特图做一层翻译,这不是妥协,是沟通成本最低的做法。
实操上可以用一个简单规则:需求变更频率大于每两周一次、且团队小于10人,优先看板;跨三个以上部门协作且有硬性截止日期,优先甘特图加关键路径。两者不是二选一,混合式完全可行,关键是内部执行用一套、对外汇报用一套,不要试图用同一张图满足所有人。
2. 进度管理工具选轻量级还是重型,到底该在什么时间点做迁移?
我们团队现在用Excel加飞书表格管进度,大概8个人,最近项目多了开始觉得乱,有人说该上专业工具,有人说Excel够用别折腾。我担心工具换了大家不用反而更乱,这个迁移的时机和判断标准到底是什么?
迁移时机不看团队人数,看三个信号是否同时出现。信号一:信息同步成本明显上升,具体表现是每周花在手动更新进度表、对齐状态上的时间超过2小时,或者同一条任务在三个以上地方有不同版本。信号二:依赖关系出错频繁,一个月内出现两次以上因为漏看前置任务导致延期。
信号三:新人上手时间拉长,新成员理解当前项目进度需要超过半天。三个信号中满足两个,就该迁移。迁移路径建议分两步:先把Excel里的字段结构搬到轻量工具(任务名、负责人、起止日期、依赖、状态、优先级),跑一个完整迭代验证团队是否真的会用;
再根据协作复杂度决定是否升级到支持多视图、权限管理和API集成的重型平台。需要注意的是,工具迁移失败最常见的原因不是工具不好用,而是迁移前没有统一流程定义,列代表什么、状态怎么流转、谁来更新,这些没定清楚,换什么工具都一样乱。
3. 任务估时永远偏乐观,导致进度表形同虚设,怎么系统性解决?
每次排期的时候大家都说没问题,结果一到联调就发现前后端接口没对齐,测试时间被压缩到只剩两天。我已经加了很多缓冲,但还是不够,感觉自己就是在反复填坑。有没有比拍脑袋更靠谱的估时方法?
乐观偏差是结构性问题,靠个人自觉解决不了,需要机制。推荐三个做法叠加使用。第一,用三点估时替代单点估时:每个任务让负责人给出乐观时间O、最可能时间M、悲观时间P,取加权值(O+4M+P)÷6作为排期基准,这个公式来自PERT,实测能显著拉近估时和实际用时的差距。
第二,把联调、测试、修bug单独拆成任务并明确时间,不要隐含在开发任务里,很多团队估时只估写代码的时间,联调和测试完全没排进去,必然超期。
第三,引入缓冲管理而不是每个任务各加几天:把所有任务的缓冲集中到项目末尾,设为项目缓冲,每周回顾时看缓冲消耗比例,消耗超过50%就触发预警而不是等项目结束才发现来不及。
最后给一个数据口径供参考:多数研发团队的实际用时是初始估时的1.5到2倍,如果你的排期没有接近这个倍数,大概率是估少了而不是团队效率高。
4. 跨部门协作的项目,进度经常卡在别的部门不交付,产品经理该怎么管?
我负责的项目要依赖设计、后端、数据三个团队,每次都是我追着问进度,对方永远说在做但排不上优先级。我没有考核权,只能靠刷脸,但项目延期了又是我背锅。这种情况下进度管理到底该怎么做?
核心问题不是进度跟踪频率不够,而是责任和优先级没有在项目启动阶段对齐。三件事按顺序做。第一,在项目kickoff时用RACI矩阵明确每个跨部门交付物的负责人、审批人、被咨询方和被通知方,特别是负责人必须落到具体人名而不是部门名,并让各方直属领导确认,这一步做不到后面全是扯皮。
第二,把跨部门依赖变成对方团队OKR或季度目标的一部分,产品经理没有考核权,但可以推动自己上级在季度规划会上把交付节点写进对方的目标里,这比每天催有效十倍。第三,建立升级机制而不是自己扛:约定依赖延迟超过三天自动升级到双方主管,不是告状而是让资源调配由有权限的人决策。
实操上一个关键动作是每周发一份红黄绿进度信号表给所有干系人,绿色正常、黄色有风险及预计影响、红色已延期及需要什么支持,格式固定、三行以内,让问题透明化,比私下催进度有效得多。
核心关键词
文章包含AI辅助创作:任务进度管理方法大全:产品经理进度管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461519
读者评论
文章说进度失控多半是方法错配,这一点确实扎心。之前团队也是天天站会,但需求依赖没标出来,照样延期。后来简化到看板加每周依赖梳理,反而稳了。方法不在多,在于匹配项目阶段和团队规模。
关于任务粒度0.5到3人天的基准很实用。我们之前拆到0.25天,结果每天光更新状态就花掉大量时间,研发怨声载道。后来放大到1到2天,配合阻塞升级,效率明显提升。颗粒度太细确实是管理内耗。
关键路径法的案例很有共鸣。技术重构项目里,看板只能看到任务在动,但看不到哪条链会卡死整体。我们上次数据库迁移拖了两天,直接导致联调整体后移。后来用甘特图标依赖,提前发现资源冲突,省了至少一周。
人公司引入统一平台的改进数据挺真实。跨部门对齐会从3小时降到1.5小时,说明工具确实能减少重复同步。不过前提是流程先理顺,否则工具只是把混乱搬到线上。小团队没必要跟风上重型平台,轻量坚持住更有效。
小团队用看板加站会加周复盘能稳定85%交付率,关键在坚持不换工具。我们团队半年换了三套方法,结果每次都在重新适应,进度反而更乱。文章说的执行稳比方法多重要,这点深有体会。
