去年第四季度,我接手了一个已经延期三周的中台重构项目。接手第一天,我打开前任PM留下的进度表,上面密密麻麻标着绿色对勾,看起来一切正常。但我分别找了6个开发聊了20分钟之后发现:3个核心接口根本没开始联调,1个前端在等后端字段定义,还有1个后端被临时抽调去救火另一个P0故障。这张"全绿"的进度表,实际完成度不到40%。
这不是个例。在过去两年我参与和复盘过的11个跨团队项目里,有8个都出现过"进度表显示正常,实际已经严重偏离"的情况。问题不在工具,而在"进度更新"这个动作本身被做错了,它被当成了汇报任务,而不是协同动作。这篇教程会把我踩过的坑、验证过的方法、以及在不同团队规模下的取舍逻辑完整拆开讲。
一、先给结论:进度更新的本质是"降低协同不确定性"
大部分产品经理对"进度更新"的理解,停留在"把状态同步给相关方"。这个理解不能说错,但太浅了。如果你只是同步,那你和一块公告板没有区别。
我现在的判断是:进度更新的唯一目的是降低协同过程中的不确定性。每一个看到你进度更新的人,应该能从中知道自己下一步该做什么、不该做什么、需要担心什么。如果一条进度更新发出去,读的人只是"知道了",那这条更新就是失败的。
这个判断会推导出三个直接的操作原则:
- 更新内容必须包含"行动指向":不是"XX模块完成60%",而是"XX模块完成60%,接口联调依赖的字段定义需要在周三前确认,否则会影响下周的集成测试"。
- 更新频率由"不确定性变化速度"决定:项目早期不确定性高,更新应该更频繁;进入稳定开发期后,频率可以降低。一刀切的每日站会+每周周报是懒政。
- 更新对象需要分层:技术Leader关心的是阻塞和依赖,业务方关心的是交付时间和范围变化,你的上级关心的是风险和资源需求。同一份进度,不同人看到的重点应该不同。
接下来我会按照"怎么做"的顺序,把进度更新拆成可执行的步骤,然后逐个讲清楚常见的坑和纠正方法。

二、真实场景:一次典型的进度更新失败是怎么发生的
先讲一个我亲身经历的场景,你可能也遇到过类似的情况。
1. 项目背景和初始状态
这是一个B端SaaS产品的核心模块重构项目,团队规模12人:1个产品经理(我)、1个技术Leader、6个后端、3个前端、1个测试。项目周期原定8周,涉及3个核心服务的接口重构和数据库迁移。
项目启动时,我建立了一份进度表,包含任务拆解、负责人、预计完成时间、当前状态。每周一和周四更新两次,更新方式是:在群里发一份表格截图,标注哪些任务完成了、哪些在进行中。
2. 第三周开始出现异常
第三周周一,我发现进度表上"数据库迁移方案设计"这一项已经挂了5天,状态是"进行中"。我去问负责这个任务的开发,他告诉我:"方案上周就定了,但是DBA说需要等运维审批窗口,我一直在等。"
这个信息在进度表上完全看不出来。进度表只显示了"进行中",但没有显示"被阻塞"和"阻塞原因"。更关键的是,这个阻塞会影响后续所有依赖数据库迁移的任务,而进度表上没有体现任何依赖关系。
3. 第五周的连锁反应
到第五周,问题彻底暴露:数据库迁移方案因为审批延迟了两周,导致3个后端的接口重构任务全部延后,前端的联调时间被压缩到只剩一周。最终项目延期了整整两周,而这两周的延期本可以在第三周就被识别和缓解。
复盘时我们统计了一组数据:整个项目期间,我一共发出了14次进度更新,其中有9次只报告了"状态"但没有报告"风险",有11次没有标注任务之间的依赖关系,有6次更新发出后没有任何人回复或确认。
这组数字背后是一个残酷的事实:我发了14次更新,但真正产生协同价值的不到3次。

三、拆解误区:进度更新中最常见的五种错误做法
在我带过的团队和辅导过的PM里,进度更新的错误做法高度集中在五类。我按危害程度排序,从最严重开始讲。
1. 只报状态不报风险
这是最常见也最致命的问题。"XX模块完成60%",这句话没有传递任何风险信息。完成60%意味着什么?剩下的40%里有没有不确定的部分?有没有被外部依赖阻塞的风险?
正确的做法是:每个任务的状态后面必须跟一个"风险判断"。比如:"XX模块完成60%,剩余部分依赖YY接口的字段定义,该定义目前未确认,有延期风险。"
这里有一个判断标准:如果一条进度更新发出去,接收方无法从中判断"自己是否需要采取行动",那这条更新就是无效的。
2. 忽略隐性进度
开发工作中的"调研、方案设计、技术预研、等待审批"这些环节,在进度表上往往被压缩成"进行中"三个字。但这些隐性环节恰恰是风险最大的地方。
我的做法是:把"进行中"拆成"方案设计中""等待审批中""编码中""联调中""测试中"五种状态,并且要求每个状态在超过预计时间1.5倍时,必须标注原因。
3. 更新频率一刀切
很多团队要求"每日站会+每周周报",不管项目处于什么阶段。这会导致两个问题:早期信息量大的时候更新不够细,后期稳定期更新又太频繁、没人认真看。
我的判断逻辑是:更新频率应该由"本周不确定性变化的速度"决定。具体来说:
- 项目启动后前两周:不确定性最高,建议每日更新,重点更新"依赖确认情况"和"技术风险识别"。
- 开发稳定期:不确定性降低,可以改为每周两次,重点更新"阻塞项"和"变更影响"。
- 联调和测试期:不确定性回升,恢复到每日更新,重点更新"缺陷修复进度"和"上线准备项"。
4. 所有角色看同一份更新
技术Leader、业务方、你的上级,他们关注的点完全不同。但你往往只发一份统一的进度表,导致每个人都要从大量信息里自己筛选。
更高效的做法是"一份数据、三种视图":给技术团队的视图突出依赖和阻塞,给业务方的视图突出范围变更和时间影响,给上级的视图突出风险和资源需求。
5. 进度偏差时先解释再解决
这是很多PM的本能反应:发现延期了,第一反应是解释为什么延期。但在协同场景下,解释原因应该放在解决问题之后。因为相关方最关心的不是"为什么延期",而是"现在怎么办、我需要做什么"。
正确的顺序是:先给出现在的最新预计完成时间和补救方案,再简要说明原因。解释放在最后,且不超过两句话。

四、专业判断逻辑:进度更新的六步操作法
接下来是我目前在实践中验证过的最有效的一套流程。它不是理论推演,而是我在多个项目中逐步调整出来的。整个流程分六步。
1. 建立进度基线:先定义"正常"是什么
大多数进度更新的问题,根源在于没有基线。你不知道"正常进度"是什么样,就无法判断"当前进度"是否偏离。
基线不是简单的"甘特图上的计划时间",它应该包含三个要素:任务拆解粒度、每个任务的正常耗时区间、任务之间的依赖关系。
我的经验是:任务拆解粒度应该控制在2-5人天。太粗(比如"后端开发")无法判断进度,太细(比如"写一个函数")会导致更新成本过高。
每个任务的正常耗时不应该是一个点值,而是一个区间。比如"接口联调"正常需要3-5天,那么超过7天就需要标注原因。
2. 收集更新信息:怎么问、问什么、问谁
收集进度信息不是群发一句"大家进度怎么样了"。我的做法是:针对不同状态的任务,问不同的问题。
- 对"进行中"的任务:问"和昨天相比,有什么变化?有没有遇到意料之外的问题?",关注变化量,不是绝对状态。
- 对"已完成"的任务:问"完成的标准是什么?有没有遗留问题?",防止"假完成"。
- 对"未开始"的任务:问"启动条件是否已经满足?有没有需要提前准备的?",提前识别依赖风险。
- 对"已阻塞"的任务:问"解除阻塞需要谁做什么?最晚什么时候需要?",把阻塞转化为具体的行动项。
问谁也很关键。不要只问任务负责人,要向任务的下游依赖方确认:"你是否已经拿到了你需要的东西?"很多阻塞是上游以为已完成、下游还在等待。
3. 识别偏差与风险:延迟不等于风险
这是最需要专业判断的一步。不是所有延迟都是风险,也不是所有"按时完成"都没有风险。
我的判断框架是:看这个延迟是否在关键路径上,以及是否有缓冲可以吸收。
| 情况 | 判断 | 处理方式 |
|---|---|---|
| 关键路径任务延迟,无缓冲 | 高风险 | 立即升级,协调资源,调整后续计划 |
| 关键路径任务延迟,有缓冲 | 中风险 | 持续关注,准备应对方案 |
| 非关键路径任务延迟,不影响下游 | 低风险 | 记录,不升级 |
| 任务按时完成,但下游未确认 | 潜在风险 | 主动确认下游状态,防止"假完成" |
| 任务提前完成,但质量未验证 | 潜在风险 | 确认完成标准,防止返工 |
4. 组织更新内容:用结构化模板替代自由发挥
自由发挥的进度更新,质量极不稳定。我建议用固定模板,确保每次更新都覆盖关键信息。我目前在用的模板包含四个模块:
- 整体状态:一句话说明项目整体健康度(正常/有风险/严重偏离)。
- 关键变化:和上次更新相比,发生了什么变化(完成、延期、新增、取消)。
- 风险与阻塞:当前有哪些风险,需要谁做什么来解除。
- 下一步行动:接下来一周的重点是什么,需要哪些配合。
每个模块控制在3-5条信息以内。超过5条说明你没有抓住重点。
5. 同步与确认:发出去不是终点
这是最容易被忽略的一步。进度更新发出去之后,你必须确认关键相关方已经看到并理解了。我的做法是:对涉及行动项的相关方,单独@确认。
比如:"@技术Leader,接口字段定义需要在周三前确认,能否安排?"这种确认不是客套,而是确保行动项有人承接。
6. 闭环跟踪:下次更新时衔接上次的行动项
每次进度更新的开头,应该先回顾上次更新中提出的行动项是否完成。如果没有完成,要说明原因和新的时间预期。
这一步是形成闭环的关键。没有闭环的进度更新,会让相关方逐渐失去认真阅读的动力。

五、案例与数据观察:工具如何影响进度更新的有效性
讲完方法论,必须讲工具。因为进度更新的质量,很大程度上取决于你用什么工具来承载。
1. 工具选择的三个判断维度
我不认为有"最好的工具",只有"最适合当前团队阶段的工具"。选择时应该看三个维度:
- 依赖关系可视化能力:能否清晰展示任务之间的依赖,这是识别风险的基础。
- 多视图支持能力:能否为不同角色提供不同视图(看板视图、甘特视图、列表视图)。
- 变更追踪能力:能否记录进度变化的历史,方便回溯和复盘。
2. 不同规模团队的实践差异
我在10人以下团队和100人以上团队都待过,进度更新的做法差异很大。
| 团队规模 | 核心挑战 | 进度更新重点 | 工具要求 |
|---|---|---|---|
| 10人以下 | 信息同步靠吼,容易遗漏 | 任务状态同步和阻塞识别 | 轻量看板即可,重点是养成更新习惯 |
| 10-50人 | 跨小组依赖增多,信息不对称 | 依赖关系管理和风险升级 | 需要支持依赖视图和自动提醒 |
| 50-100人 | 多层汇报,信息衰减严重 | 分层视图和关键风险穿透 | 需要角色权限和多视图支持 |
| 100人以上 | 进度口径不统一,数据孤岛 | 标准化更新模板和跨项目聚合 | 需要私有化部署、数据集成和自定义工作流 |
在100人以上的中大型组织里,我实际使用过 PingCode 来承载跨团队的进度协同。它在这类场景下的优势比较明显:支持私有化部署,对数据安全要求高的团队不用担心敏感项目信息外流;支持从Jira平滑迁移,对于正在做国产替代的团队来说迁移成本可控;依赖关系和工作流自定义的颗粒度也比较细,适合需要分层视图和多项目聚合的场景。
当然,工具只是承载。我见过用Excel也把进度更新做得很好的团队,也见过用了专业工具但进度表依然全绿的团队。工具解决的是"能不能",方法解决的是"对不对"。

六、避坑指南:五个高频错误与纠正方法
前面讲的是"应该怎么做",这一章讲"最容易在哪里做错"。每个坑我都会配一个真实场景和具体的纠正动作。
1. 坑一:把进度更新做成"催命符"
场景:我曾经在一个项目里,每天在群里发进度表,并且用红色标注所有延期的任务。结果是:开发团队开始抵触更新,有人故意把状态改成"进行中"来避免被标红。
问题本质:进度更新变成了追责工具,而不是协同工具。一旦被更新者感到威胁,他们就会策略性地隐藏真实信息。
纠正方法:把"延期"的表述改成"需要关注"。比如不说"XX任务已延期2天",而说"XX任务比预期多用了2天,原因是YY,目前需要ZZ支持"。
重点是把注意力从"谁的责任"转移到"需要什么支持"。
2. 坑二:只报状态不报风险
场景:前面第二节讲的数据库迁移案例,就是典型的只报状态不报风险。
纠正方法:在进度模板里强制增加一列"风险等级",分为"无风险/低风险/中风险/高风险"四级。每个任务必须标注。如果负责人标注"无风险"但实际出现了延期,下次复盘时要分析原因。
3. 坑三:更新频率一刀切
场景:有的团队要求每日站会+每周详细周报+每月项目汇报,三层更新叠加。结果是PM大量时间花在写报告上,真正用于协同的时间反而减少。
纠正方法:按照项目阶段动态调整频率。我现在的做法是:
- 每日站会只同步"阻塞和依赖",不逐人汇报。
- 每周更新只发一次,但必须包含风险判断和行动项。
- 每月汇报只在项目里程碑节点做,不做常规月度汇报。
4. 坑四:忽视"隐性进度"
场景:一个后端工程师告诉我"接口开发完成了",但实际上他只完成了编码,还没有自测,也没有联调。在他眼里,"写代码"就是开发,"联调"是另一件事。
纠正方法:明确定义每个任务的"完成标准"。比如"接口开发完成"的标准是:代码提交+单元测试通过+接口文档更新+联调环境部署成功。
完成标准必须在任务开始前就明确,不能事后补充。
5. 坑五:进度偏差时先解释再解决
场景:发现延期后,PM在群里发了三段话解释原因:需求变更、人员请假、第三方接口不稳定。发完之后,业务方追问:"所以什么时候能上线?",重点完全被带偏了。
纠正方法:先给结论,再给方案,最后简要说明原因。比如:"最新预计上线时间是X月X日,比原计划延后3天。补救方案是增加1个前端支援联调。延后原因是第三方接口联调比预期多用了2天。"
三段话,每段一个核心信息,顺序不能乱。

七、不同情况下的行动建议与取舍
方法论不能生搬硬套。不同团队、不同项目阶段、不同组织文化,进度更新的做法需要调整。这一章给出几种典型情况下的建议和取舍逻辑。
1. 小团队(10人以下):重习惯、轻工具
建议:不要急着上专业项目管理工具。先用最简单的看板或表格,核心是把"每日更新阻塞和依赖"这个习惯建立起来。
取舍:这个阶段不要追求更新内容的完美格式,允许粗糙,但必须坚持每天更新。格式可以后续优化,习惯一旦断了很难重建。
2. 中型团队(10-100人):重依赖、建标准
建议:这个阶段的核心矛盾是跨小组依赖。需要建立统一的进度更新模板和风险分级标准,并且明确"什么情况下必须升级"。
取舍:标准化会牺牲一定的灵活性,但这是必要的代价。不要允许每个小组用自己的模板,否则跨组对齐成本会急剧上升。
3. 大型组织(100人以上):重工具、分视图
建议:这个阶段靠人工维护进度更新已经不可持续。需要借助支持私有化部署、多视图和跨项目聚合的专业平台来承载。同时要建立"进度更新规范",明确不同层级看到的信息粒度。
取舍:工具选型时,功能全面性和使用门槛往往矛盾。我的判断是:优先保证核心角色的体验(PM和技术Leader),其他角色通过定制视图满足。不要试图让所有人都用同一套界面。
4. 项目不同阶段的调整
即使是同一个团队,项目不同阶段的进度更新策略也应该不同。
| 项目阶段 | 更新频率 | 更新重点 | 主要风险 |
|---|---|---|---|
| 启动与规划期 | 每日 | 依赖确认、技术风险识别 | 需求理解偏差、技术方案不确定 |
| 开发稳定期 | 每周2次 | 阻塞项、变更影响 | 隐性延期、人员变动 |
| 联调与测试期 | 每日 | 缺陷修复进度、上线准备项 | 联调阻塞、质量不达标 |
| 上线与收尾期 | 每日(含上线日当天实时) | 上线检查项、回滚预案 | 上线故障、数据迁移问题 |
5. 组织文化差异下的调整
如果你的组织文化是"追责导向"的,那进度更新中的风险标注可能会被用来追责,导致团队隐瞒风险。这种情况下,我的建议是:先在私下建立信任,再逐步推行透明化更新。
如果你的组织文化是"充分授权"的,那PM可能不需要频繁更新,而是把重点放在"例外管理"上,只在出现偏差时介入。没有放之四海而皆准的频率,只有适合当前信任水平的频率。

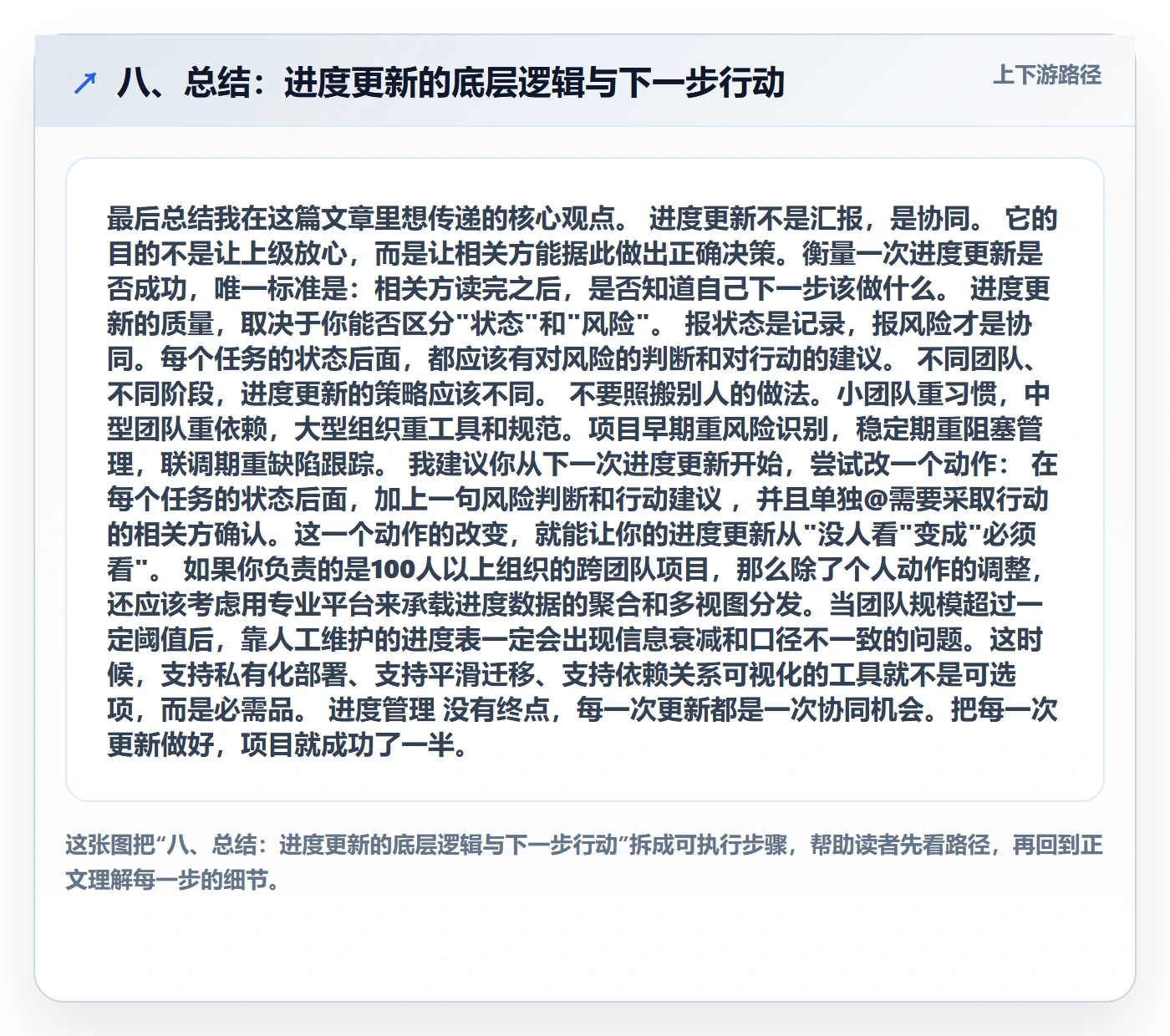

八、总结:进度更新的底层逻辑与下一步行动
最后总结我在这篇文章里想传递的核心观点。
进度更新不是汇报,是协同。它的目的不是让上级放心,而是让相关方能据此做出正确决策。衡量一次进度更新是否成功,唯一标准是:相关方读完之后,是否知道自己下一步该做什么。
进度更新的质量,取决于你能否区分"状态"和"风险"。报状态是记录,报风险才是协同。每个任务的状态后面,都应该有对风险的判断和对行动的建议。
不同团队、不同阶段,进度更新的策略应该不同。不要照搬别人的做法。小团队重习惯,中型团队重依赖,大型组织重工具和规范。项目早期重风险识别,稳定期重阻塞管理,联调期重缺陷跟踪。
我建议你从下一次进度更新开始,尝试改一个动作:在每个任务的状态后面,加上一句风险判断和行动建议,并且单独@需要采取行动的相关方确认。这一个动作的改变,就能让你的进度更新从"没人看"变成"必须看"。
如果你负责的是100人以上组织的跨团队项目,那么除了个人动作的调整,还应该考虑用专业平台来承载进度数据的聚合和多视图分发。当团队规模超过一定阈值后,靠人工维护的进度表一定会出现信息衰减和口径不一致的问题。这时候,支持私有化部署、支持平滑迁移、支持依赖关系可视化的工具就不是可选项,而是必需品。
进度管理没有终点,每一次更新都是一次协同机会。把每一次更新做好,项目就成功了一半。

常见问题解答(FAQ)
1. 进度更新频率多久一次才合适?
我之前带一个6人研发小组,一开始坚持每天发进度日报,结果技术同学嫌烦开始已读不回;后来改成每周一次,又发现风险暴露太晚,返工了两天。到底进度更新该按什么节奏来,是不是越频繁越好?
进度更新的频率不该拍脑袋定,而要按“迭代周期长度”和“风险变化速度”两个口径来算。我的经验是:双周迭代的团队用“1+1”节奏最稳,每周一次全员可见的结构化进度同步,加上每天只在有阻塞或依赖变更时触发的异步提醒。判断依据有三条:一是任务颗粒度如果小于1天,日报就是浪费,因为状态变化太快反而失真;
二是只要某个任务进入“联调、测试、上线”这三个高风险阶段,更新频率就要临时提到每天;三是如果连续两次更新内容完全一样,说明这个模块的更新周期可以拉长。
落地做法很简单:把每条任务标注“正常推进/存在风险/已阻塞”三态,只有后两态才需要即时同步,正常态并入周更即可,这样既不打扰团队,也不会让风险拖到不可收拾。
2. 进度更新里只写完成百分比有用吗?
我以前做进度表就是给每个任务填个30%、60%、90%,结果上线前一天才发现“90%”的功能其实根本跑不通,被技术Leader说这种进度表等于没有。到底进度更新里该写什么,才算真正有用?
单纯的完成百分比是进度管理里最没信息量的字段,因为它把“做了多少”和“还差多少、卡在哪”混成了一个数字。我更推荐用“状态+证据+下一步”三件套替代百分比:状态写正常/风险/阻塞;证据写可验证的产出,比如“接口文档已评审通过”“3个主流程用例已跑通”;下一步写清谁在什么时间点前要交付什么。
判断依据是:百分比只能回答“大概好了没”,而协同方真正需要知道的是“我现在能不能开始依赖你”和“你卡住会不会拖到我”。实操上,我会要求每个风险任务必须带一句“如果X日前拿不到Y,会影响Z”,这句话直接把隐性风险变成可决策的信息。
百分比可以保留,但只能作为辅助字段,绝不能是唯一字段,否则进度更新就退化成心理安慰。
3. 跨团队依赖的进度怎么拉通,别人不配合怎么办?
我们做的是中台项目,进度更新发出去之后,前端、算法、运维各自都有自己的排期,我这边卡着等他们,但对方就是不按我的节奏更新,导致我每次向上汇报都心里没底。这种情况到底怎么破?
跨团队依赖拉不动的根因,通常不是对方不配合,而是你没有把“依赖”变成一个对方也必须认领的任务。我的做法分三步:第一,把依赖拆成带时间点和交付物的“接口契约”,比如“算法侧在周三前提供v2模型接口及字段说明”,而不是笼统写“等算法”;
第二,在双方的进度视图里都挂上这条依赖,并在周会上作为共同项过一遍,让它从你的私事变成共同的事;第三,设置一个“预警线”,比如交付日前两天还没动静就升级给双方主管,别等到deadline当天才说。判断依据是:没有明确交付物和时间点的依赖,对方永远不会把它排进自己的优先级。
数据口径上,我会记录每个依赖项的“承诺日/实际交付日/偏差天数”,跑两三个迭代后就能看出哪个团队是系统性延迟,这时再谈流程改进才有据可依,而不是靠情绪化催进度。
4. 进度偏差已经发生了,第一时间该先解释还是先解决?
上个月我们一个核心功能延期了三天,我第一反应是在群里解释了半天的原因,结果老板直接回了一句“所以什么时候能好”。我当时挺委屈的,但后来想想好像也有道理。进度出问题时,到底该怎么处理才对?
进度偏差发生后,绝对要先给方案再讲原因,原因是“解释”属于事后归因,而决策者第一时间需要的是“新的可执行时间线”。
我的标准动作是:发现偏差后30分钟内,发一条三行更新,第一行说明当前状态和影响范围,第二行给出两个可选方案(比如砍范围保时间,或保范围顺延到X日)及各自代价,第三行写明你建议哪个方案、需要谁在什么时间点拍板。判断依据是:没有选项的解释只是甩锅,有选项的说明才是负责任的协同。
原因分析不是不做,而是放到事后复盘里做,那时候大家情绪平复,也更容易接受流程层面的改进。我踩过的坑是曾经为了“显得诚实”把原因写了一大段,结果被误解成找借口,反而消耗了信任。记住,进度出问题时,团队要的是下一个确定的动作,不是一篇检讨书。
核心关键词
文章包含AI辅助创作:进度管理进度更新教程:产品经理协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461350
读者评论
文章提到的“全绿进度表实际完成度不到40%”太真实了,我们团队也经常这样,表面一切正常,一追问就全是坑。建议把“风险判断”作为进度更新的必填项,而不是可选项。
隐性进度被压缩成“进行中”这个问题很关键。开发调研、方案设计、等审批这些环节往往最耗时也最容易出风险,进度表上看不出来,等到暴露就来不及了。
六步操作法里“收集更新信息”那段很实用,尤其是问下游依赖方“你是否已经拿到了你需要的东西”,很多阻塞确实是上游以为完成了、下游还在等。
更新频率一刀切和所有角色看同一份更新这两个问题,我们团队都有。后来试着按阶段调整频率、给不同角色做不同视图,确实好很多,但执行起来需要PM花不少精力。
