去年第四季度,我负责的一个中台重构项目在第七周彻底失控。计划表上显示"开发完成85%",但当我让后端同学把已完成接口的实际联调通过率拉出来时,真实数字是41%。剩下那44个百分点里,藏着三个没定义的边界条件、两个被跳过的异常分支,以及一份前端还没对齐的字段协议。那一刻我才真正理解:产品经理在进度管理里最大的敌人,不是团队不努力,而是我们对"实际进度"的感知本身就是失真的。

这篇文章不谈甘特图怎么画、燃尽图怎么读,那些工具教程已经太多了。我想聊的是更底层的问题,当你没有直接管理权,却要对项目进度负最终责任时,怎么让"实际进度"从一团模糊的判断,变成可对齐、可推动、可决策的确定信息。全文会围绕三个可操作环节展开:信息同步、责任锁定、偏差处理,每个环节都给出我踩过坑之后沉淀下来的具体动作。

一、核心结论:实际进度做不好,根源是你把"排期"当成了"管理"

先给结论,省得你看到一半才发现方向不对。产品经理做好实际进度,靠的不是更强的推动力,也不是更细的计划表,而是把"进度管理"从"信息播报"升级为"共识管理"。你每做一次进度同步,不是为了告诉大家"现在到哪了",而是为了让所有人在同一个判断标准下,对"到哪了"这件事产生一致认知。

我见过太多产品经理的进度管理工作停留在两个动作:一是定期拉个会问"做完了吗",二是在群里发一句"这块进度有点慢,大家抓点紧"。这两个动作都无效,因为前者收集的是感觉,后者传递的是焦虑,都不是实际进度。

更关键的一点:进度管理真正要管的不是"任务什么时候做完",而是"在什么条件下算做完"。绝大多数进度失控,早在任务开始那一刻就埋下了,完成标准没定义清楚,后面所有的跟踪都是在给一个模糊的目标做注脚。

一、核心结论:实际进度做不好,根源是你把"排期"当成了"管理"

二、真实场景:那七个星期里,进度是怎么一点点失真的

我还是拿自己那个中台重构项目来拆。项目组一共11人,横跨后端、前端、测试、数据四个职能,我作为产品经理负责整体推进。第一周排期的时候,大家状态都不错,评审会上所有人都说"没问题"。转折发生在第三周。

第一次周会上,后端负责人说"核心模块差不多快好了"。我问"差不多是多少",他说"大概七八成吧"。我当时觉得挺好,记录下来继续往下走。第五周再问,还是"快好了,在处理一些细节"。第七周,我实在不放心,让他把每个接口的完成状态列出来,结果就是我开头说的那一幕,41%的真实完成率。

问题出在哪?后来复盘的时候我发现,每个人心里的"完成"定义完全不一样。后端同学认为"逻辑跑通了"就是完成,但联调通过、异常处理、边界兼容他都没算进去。前端同学认为"字段对上"就是完成,但响应式适配、加载状态他也没算。测试同学认为"主流程过了"就是完成,但并发场景根本没测。三套标准,三个进度,最后拼出来一个谁都不认的数字。

这件事之后我调整了做法。在下一个项目里,我在每个任务启动前,强制要求执行者用一句话写清"这个任务完成时,能看到什么可验证的结果"。比如不是"完成用户鉴权接口",而是"用户可以用手机号+验证码登录,错误验证码返回明确提示,连续五次错误锁定十分钟,三个场景在测试环境都能跑通"。就这么一个动作,让那个项目的进度偏差从原来的±40%压缩到了±8%以内。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

三、拆解误区:为什么你的进度跟踪总在收集"感觉"而不是"事实"

1. 误区一:把"口头汇报"当进度数据源

口头汇报有一个致命缺陷,它天然倾向于报喜不报忧。执行者在汇报时,会下意识地用"快完成了""差不多了""就差一点"这类模糊词,因为模糊词给了他回旋空间。而产品经理接收这些词的时候,又会自动往乐观方向解读,这是人的认知偏误。

我做过一个小范围统计,在我参与过的二十多个项目里,当执行者用"90%"描述进度时,真实完成度落在60%到80%之间的比例超过七成。原因是那最后10%往往包含了最难的边界处理、异常兼容和联调,而汇报者心里的"90%"通常是按工作量估算的,忽略了难度的非线性分布。

2. 误区二:把"开会同步"当协同本身

很多产品经理的协同工作就是每天站会、每周周会。开会本身没有问题,问题在于如果会议只是让每个人报一遍进度,那它本质上是一次信息播报,不是协同。协同的核心是让信息在需要它的人之间形成闭环,而不是让信息在所有人面前过一遍。

站会上前端说"等后端接口",后端说"接口在调",这句话说完,如果没有产生"什么时候接口能给到"这个明确承诺,那这场同步对进度没有任何实际推动。

3. 误区三:把"催"当成唯一的推动手段

"催"是最低效的推动方式,因为它传递的是压力,不是理由。当你反复问"做完了吗",执行者的应对方式不是加快,而是学会用更模糊的说法应对你。真正有效的推动,是让对方自己意识到这个节点对他意味着什么,而不是让他感受到你的焦虑。

4. 误区四:把工具当解决方案

换一个更好用的项目管理工具,能不能解决进度问题?不能。工具解决的是"信息记录和展示",解决不了"完成标准定义"和"责任承诺"。我见过用着很先进工具但进度一塌糊涂的团队,也见过用最朴素表格但进度清晰可控的团队。工具是放大器,方法才是内核。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

四、专业判断逻辑:产品经理管进度,管的是"三个层次"

把进度这件事拆开看,它其实有三个层次,混在一起谈就会乱。

1. 计划进度:纸面上的时间轴

计划进度是你在排期表上写下的"第几周到第几周做什么"。它只反映你的预期,不反映现实。很多产品经理的工作止步于此,以为把计划排好了,进度管理就完成了一半,其实这只是起点。

2. 感知进度:执行者汇报的进度

感知进度是执行者嘴里说的"快好了""差不多了"。它介于计划和现实之间,是失真的重灾区。产品经理如果只依据感知进度做判断,就等于是在用别人加工过的信息做决策。

3. 实际进度:可验证的完成事实

实际进度是"能跑通的场景有多少""通过验收的交付物有多少"。它不看感觉,只看证据。产品经理的进度管理工作,本质上就是不断把"实际进度"从感知进度的迷雾里捞出来。

理解了这三个层次,你就明白为什么单纯催进度没用,因为你催的是"感知进度"的更新,而真正需要更新的是"实际进度"的暴露。你的工作重心应该是设计机制,让实际进度自动浮出水面,而不是靠追问去逼它出来。

层次 信息来源 可信度 产品经理的应对动作
计划进度 排期表 仅代表预期 作为基准,不作判断依据
感知进度 口头/文字汇报 低,系统性偏乐观 追问验证标准,转化为实际进度
实际进度 可验证的交付物 高 以此判断是否需要干预
四、专业判断逻辑:产品经理管进度,管的是"三个层次"

五、操作步骤:信息同步,让所有人对"实际进度"有同一个认知

1. 动作一:用"可验证的完成标准"替代"感觉快做完了"

这是整个进度管理里最重要的一步,也是最多人跳过的一步。在每个任务启动前,要求执行者用一句话回答:"这个任务完成时,能看到什么可验证的结果?"这句话必须具体到别人能拿去验证的程度。

反面例子:"完成数据导出功能。"正面例子:"用户选择日期范围和导出字段,点击导出,三秒内生成包含指定字段的Excel文件,超过十万行时给出分批导出提示。"后者任何人拿到都能验证,前者只能靠执行者自己感觉。

我通常会让团队在任务卡片上强制填两个字段:一个是"完成定义",一个是"验证方式"。验证方式可以是测试用例、可以是具体的操作步骤、也可以是截图或录屏。多花几分钟填这两个字段,能在后续省下几倍的沟通成本。

2. 动作二:设定固定的同步节奏,但区分"节点对齐"和"日常播报"

同步不是越频繁越好。每天站会适合短周期迭代,但如果项目周期较长,每天同步反而会让大家疲于应付,汇报质量下降。我的做法是分两层:关键节点必须对齐,日常状态异步更新。

关键节点包括:需求澄清完成、技术方案确定、开发联调开始、测试验收启动、上线前回归。这些节点上,我会拉一个短会对齐实际情况。日常状态则通过结构化的进度表异步更新,不占用会议时间。

3. 动作三:让偏差可视化,但要以"共享"而非"汇报"的形式

偏差可视化不是把落后的人挂出来示众,而是让整个团队看到"现在整体处在什么位置"。我在项目里用的是一个简单的红黄绿三色状态:绿色代表按计划,黄色代表有风险但可控,红色代表已经偏离需要干预。每个人自己更新自己的状态,而不是由我填写。

当状态是自己更新的,执行者的心理负担会小很多,因为他不是被你判定为红色,而是自己判断为红色。这种自主性会显著提高信息的真实性。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

4. 一个具体场景:当开发说"90%完成"时,你怎么判断真实进度

这是我被问得最多的场景。我的做法是三个追问,按顺序来。

第一个追问:"剩下那10%具体包含哪些工作?"让对方把剩余项列出来。很多时候列出来以后你会发现,那10%其实是工作量的一半,因为难的部分都堆在最后。

第二个追问:"这些剩余工作里,哪一项最不确定?"这一问是为了识别风险点。如果对方说"有个第三方接口对接还没试过",那风险就明确了。

第三个追问:"如果明天让你演示当前成果,你能演示到什么程度?"这一问是逼出可验证的实际状态。能演示的才是真正完成的,说不出来的就是还没完成的。

这三个追问下来,你基本能还原真实进度。它们的共同点是,不质疑对方,而是引导对方把模糊的判断翻译成具体的事实。

六、操作步骤:责任锁定,让每个环节的人对进度有承诺感

1. 动作一:让执行者参与排期,而不是被告知排期

承诺感的第一来源是"这是我定的",不是"这是你给我的"。产品经理排期最容易犯的错误,是自己把时间算好,然后通知团队。这种做法短期内效率高,长期一定出问题,因为执行者没有参与感,也就没有承诺感。

我的做法是把排期变成一次协商:我先给出目标上线时间和约束条件,然后让每个职能自己估自己的部分,再一起对齐。这个过程会多花一两天,但换来的是执行者对自己承诺的时间更负责。

2. 动作二:明确"依赖关系"和"交付物",而不是只写任务名称

任务名称只说明了"做什么",没说明"和谁有关系""交付什么东西"。跨团队项目里,真正卡进度的往往不是任务本身难,而是依赖没理清。

我会在任务卡片上明确写出前置依赖和交付物。比如不是"完成用户中心改版",而是"交付:新版用户中心页面,前置依赖:后端提供新版用户信息接口,交付物:可演示的页面+接口对接文档"。依赖一写清,谁卡谁一目了然。

3. 动作三:偏差发生时,先问"什么变了",而不是"为什么没做完"

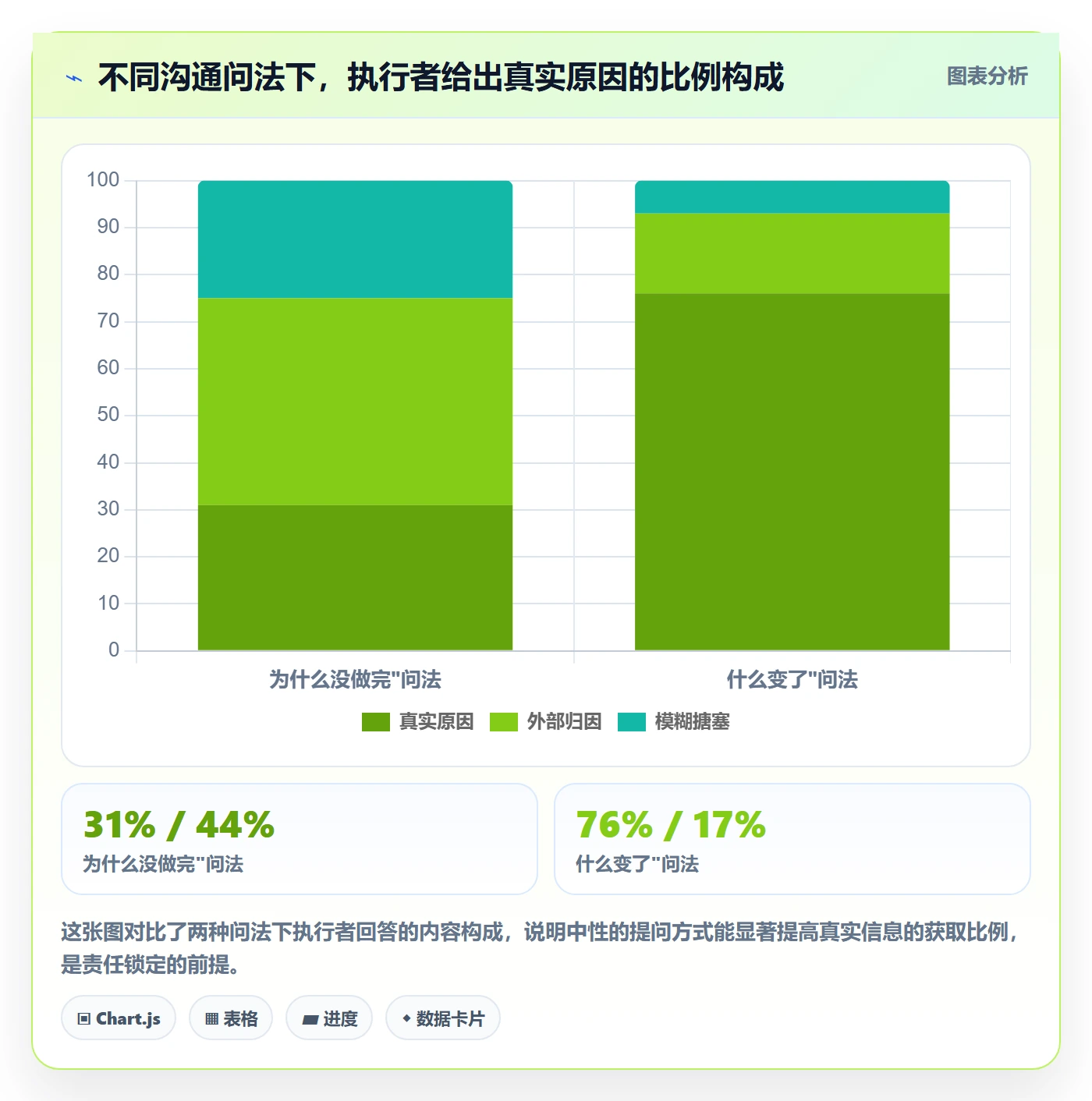

这一条极其重要,直接决定了团队愿不愿意跟你说实话。"为什么没做完"是一个带指责意味的问题,会让人本能地防御和找借口。"什么变了"是一个中性的事实性问题,会让人去回忆实际发生的变化。

我自己的体验是,当我问"什么变了"的时候,执行者通常会说出真实原因,需求中途改了、依赖方延期了、技术方案推翻了、估算低估了。这些都是可以处理的信息。而当我问"为什么没做完"的时候,我得到的往往是"因为XXX所以XXX"这类推脱。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

4. 一个具体场景:跨团队依赖时,怎么让对方把你的需求排进优先级

跨团队依赖是产品经理最头疼的问题。对方团队有自己的排期和KPI,你的事对他们来说只是"帮忙"。硬推往往行不通,我的经验是用三个支点。

第一,把需求包装成对方的收益。不是"我们这边急着要",而是"这个接口做完,你们那边的数据看板也能用上",让对方看到这件事对他也有价值。

第二,把时间窗口说清楚,并留出协商空间。不是"必须下周三之前给",而是"我们下周三开始联调,如果你们这周能给个初版,我们可以先并行测试,不用等你们完全做完"。给对方一个可操作的中间节点,比一个死线更容易被接受。

第三,建立稳定的对接人机制。跨团队协作最怕每次找不同的人,信息对不齐。我会和对方团队约定一个固定的接口人,所有需求对齐走这个人,减少沟通损耗。

七、操作步骤:偏差处理,进度落后了,然后呢?

1. 先分类:进度偏差有三种,处理方式完全不同

很多人一看到进度落后,第一反应就是"加班赶工"。这是最粗暴也常常是最错误的处理。在动手之前,先判断偏差的类型。

估算偏差:任务本身没变,但实际耗时超过预估。这种偏差处理相对简单,重新评估剩余工作量,调整后续排期或补充资源。

执行偏差:任务没变,但因为人的因素(能力、状态、协作问题)导致进度慢。这种偏差需要针对人本身处理,可能是补人、可能是调整分工。

范围偏差:需求本身膨胀了,或者中途变更了。这种偏差最需要警惕,因为它的根源在需求侧,处理方式是砍范围或者重新谈判上线时间,而不是硬扛。

偏差类型 典型信号 处理策略 产品经理的决策重点
估算偏差 任务没变但一直延 重估剩余量,调整排期 是否需要补资源或降范围
执行偏差 同一环节反复卡住 换人或调整分工 是人的问题还是流程的问题
范围偏差 需求中途变多变复杂 砍范围或重谈时间 哪些需求可以推迟到下个版本

2. 判断什么时候调整计划,什么时候坚持原计划

不是所有落后都要调整计划。我的判断标准有两条。第一条,看这个任务是不是关键路径上的。如果它不在关键路径上,落后几天可能不影响最终上线,不必大动干戈。第二条,看剩余时间是否还够缓冲。如果原计划里本来就有缓冲,先用缓冲,不要一有波动就改计划。

反过来,如果任务在关键路径上,且缓冲已经用完,那就要果断处理,要么砍范围,要么补资源,要么明确向上沟通延期。最怕的是既不改计划又不出手,等发现来不及了再补救。

3. 一个具体案例:用结构化方法把项目拉回正轨

回到我开头那个中台重构项目。第七周发现真实完成率只有41%之后,我做了一件事:把剩余所有任务重新按"可验证完成标准"过了一遍,然后按依赖关系和关键路径重新排了一次。

过程里发现两个关键信息。一是原本以为可以并行的三个模块,实际上有一个模块依赖另一个模块的接口定义,被串行化了,这是之前排期时没发现的依赖盲点。二是有两个需求的完成标准一直很模糊,开发在反复返工,砍掉其中一个非核心需求后,另一个的进度立刻清晰了。

调整之后,项目最终延期了两周上线,但比原来那种"看似准时实则崩盘"的状态好太多。这次经历让我彻底相信:进度管理的价值不在于让项目准时,而在于让项目在可控的状态下推进,哪怕延期也是被看见、被管理的延期。

在这个项目里,我们后来又引入了更系统的工具支撑,用的是 PingCode。它主要服务中大型企业及100人以上组织,对多团队、多依赖的复杂项目管理支持得比较到位。我们当时最看重的是它的私有化部署能力,以及支持从Jira平滑迁移,团队不用重新学习一套逻辑。迁移过来的历史数据直接可用,省去了大量整理成本。对于有国产替代需求的团队来说,它在数据可控和本地化适配上是一个务实的选项。

但我要强调,工具是在方法之后。如果完成标准没定义清楚、依赖关系没梳理明白,再好的工具也只是把混乱记录得更整齐而已。我们是在把方法跑通之后,才用工具把这些方法固化下来。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

八、不同情况下的行动建议

1. 如果你带的是5人以下的小团队

小团队的优势是沟通成本低,不必上复杂的流程。重点是抓住"完成标准"这一条。每个任务用一句话写清可验证的结果,每周对齐一次实际进度就够。工具可以用最简单的表格,把精力放在方法和判断上。

2. 如果你带的是跨职能、跨团队的中大型项目

这时候光靠人盯已经不够了。你需要同时做好三件事:第一,把完成标准和依赖关系结构化,不能只存在脑子里。第二,建立固定的同步机制,区分节点对齐和日常播报。第三,处理偏差时严格区分三种类型,不要一刀切加班。到了这个规模,值得考虑用专业的项目管理平台来承载这些方法,尤其是需要私有化部署或从其他工具迁移的场景。

3. 如果你是刚接手一个已经失控的项目

不要急着催进度。第一步是先花一天时间,把所有任务按"可验证完成标准"重新过一遍,搞清楚真实进度到底在哪。这个动作可能很痛,因为它会暴露大量之前被掩盖的问题,但只有看清现状才能谈修复。第二步才是重新排期和处理偏差。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

九、不同情况下的取舍

1. 进度准确性 vs 团队心理安全,怎么取舍

追求进度准确,容易让团队感到被监视;照顾心理安全,又容易让进度数据失真。我的取舍是:标准前置时不妥协,偏差暴露后不追责。也就是说,任务开始前对完成标准的要求要严格,但偏差发生后,重点是解决问题而不是追究责任。这样既保证了数据质量,又保住了团队敢说真话的意愿。

2. 调整计划 vs 坚持计划,怎么取舍

频繁调整计划会让团队失去方向感,死守计划又会让项目脱离现实。我的判断是看任务是否在关键路径、缓冲是否用完。非关键路径的偏差,先观察;关键路径且无缓冲的偏差,立即处理。取舍的核心是分清楚哪些是噪声,哪些是信号。

3. 用工具 vs 靠人管,怎么取舍

人管灵活但不可扩展,工具可扩展但前期有学习和迁移成本。我的经验是:方法先跑通,再用工具固化。如果团队连完成标准都定义不清楚,先别上工具,先解决方法问题。如果团队方法已经成熟、规模又上来了,那就该用工具把这些方法沉淀下来,否则人一走方法就散了。像支持私有化部署、支持平滑迁移的平台,在这类场景下能减少不少落地阻力。

4. 抓进度 vs 抓质量,怎么取舍

这是最经典的取舍。我的立场是:进度和质量不可兼得的说法是个伪命题,真正不可兼得的是进度、质量和范围。三者里总要动一个。当进度落后时,优先考虑砍范围,而不是牺牲质量或硬赶进度。因为质量债最后还是要还,而且往往还得更贵。

十、总结:产品经理做好实际进度,靠的是判断力而不是工具

回到标题里的问题:进度管理如何做好实际进度?我的答案是,把"实际进度"从模糊的感觉里逼出来,用可验证的完成标准定义它,用结构化的同步机制暴露它,用分类处理的方式应对它。

你没有直接管理权,但你有两样别人没有的东西:一是信息优势,你能看到整个项目的全貌;二是判断责任,你要为最终交付做决策。把这两样用好,就是你在这个角色上最大的价值。工具、流程、方法都是为了让你的判断有据可依,而不是替代你的判断。

下一步怎么做?我给你一个具体的行动起点:从下一个迭代开始,别急着排期,先花半天时间和团队一起,把每个任务的"可验证完成标准"和"依赖关系"过一遍。这一个动作,就能让你对实际进度的把控上一个台阶。等你把这个方法跑顺了,再考虑用什么工具来沉淀它,顺序不要反。

1. 关于完成标准的一个小验证框架

如果你不确定一个任务的完成标准是否定义清楚,可以用这个框架自我检验。第一,一个不了解这个项目的人,能否仅凭你写的完成标准判断任务是否完成?第二,完成标准里是否包含了边界情况和异常情况?第三,完成标准是否对应一个具体的验证动作?三个问题都答"是",这个标准才算过关。

完成标准模板示例:
任务名:用户登录接口开发

完成定义:用户可用手机号+验证码登录,验证码错误返回明确提示,

连续5次错误锁定10分钟,锁定期间正确验证码也无法登录。

边界情况:手机号格式错误、验证码过期、网络超时重试。

验证方式:在测试环境演示上述四个场景,全部通过即为完成。

前置依赖:短信服务接口已就绪。

交付物:接口文档 + 测试环境可访问地址。

2. 关于偏差处理的一个决策清单

当下一次进度落后发生时,别急着处理,先走一遍这个清单。它在不在关键路径上?原计划的缓冲还剩多少?偏差属于估算、执行还是范围?处理它的成本是否低于放任它的成本?四个问题想清楚,你的决策质量会明显提升。

进度管理如何做好实际进度?产品经理协同管理与操作步骤

最后说一句心里话。产品经理的进度管理工作,很多时候是在和人性里的乐观偏误和模糊表达作斗争,这注定是一件不轻松的事。但只要你坚持把"感觉"翻译成"事实",把"汇报"升级为"共识",你会发现项目推进的确定性会一点点回来。这不靠天赋,靠的是方法加耐心。

常见问题解答(FAQ)

1. 产品经理没有管理权,怎么推动开发团队按实际进度交付?

我带的是一个跨端迭代,开发、设计、测试都不向我汇报,每次排期都是我求着大家给时间。计划排得挺漂亮,一到执行就各种延期,我又不能像项目经理那样去考核他们,真的很无力。这种情况下,我到底该怎么推动实际进度?

先把角色定位想清楚:你不是任务分配者,而是信息枢纽和风险暴露者。没有管理权时,推动力来自三件事。第一,让执行者参与排期而不是被告知排期,人对自己承诺的时间点天然更愿意守,这是承诺感的来源。

第二,把任务写成可验证的交付物而不是任务名称,比如把‘完成订单模块’改成‘订单创建接口联调通过,返回字段与接口文档一致’,这样进度才有判断口径。第三,把偏差变成共享信息而不是催办,比如在同步文档里公开标注每个环节的实际状态和影响范围,让延期成为团队共同面对的事实,而不是你一个人的焦虑。

判断依据很简单:如果每次进度确认都只有你一个人在追问,说明责任还没锁定;如果执行者会主动在群里报偏差,说明机制开始生效了。

2. 开发说‘快做完了’或‘90%完成’,产品经理怎么判断真实进度?

每次问进度,开发都说快了快了,结果到了提测前一天才发现核心逻辑还没跑通。我被这种‘感觉快做完了’坑过好几次,排期全乱。有没有办法把这种模糊回答变成能判断的真实进度?

核心思路是把‘完成百分比’换成‘可验证的完成标准’。具体做法是:排期时就为每个任务定义清晰的完成条件,例如‘接口联调通过并返回预期数据’‘异常分支已覆盖并自测通过’,而不是‘开发完成80%’。

当对方说90%时,你不要追问还剩多少,而是问三个问题:已经能跑通哪些场景、还没跑通的是哪几个、剩下的部分有没有依赖外部人或外部系统。这三个问题能快速暴露真实卡点。判断依据是看剩余工作里有没有‘未知项’:如果剩下的是已知的收尾工作,90%可信;如果剩下的是‘还要再想想怎么做’,那实际可能只有50%。

另外要区分‘写完了’和‘联调通过’,前者是个人进度,后者才是对团队可见的实际进度。

3. 跨团队依赖时,怎么让对方团队把我们这边的需求排进他们的优先级?

我们迭代依赖另一个团队提供接口,我在群里@了好几次都没人理,排期一拖再拖,最后延期还得我们背。对方有自己的KPI,我这个需求对他们不重要。这种情况下该怎么推动?

关键是把你的需求从‘帮忙’变成‘对方也要负责的事’。第一步,明确交付物和截止时间,不是‘麻烦支持下’,而是‘X月X日前需要接口返回这几个字段,用于我们Y日提测’,把模糊请求变成有明确口径的依赖项。

第二步,找到双方共同的上级目标或共同的交付节点,让你的需求挂靠在一个对对方也有意义的里程碑上,而不是只对你重要。第三步,提前暴露风险而不是临近才催,越晚提出,对方越难调整自己的排期。如果对方始终无法承诺,就要及时升级,把依赖风险同步给双方负责人,让决策在更高层发生,而不是你一个人在中间耗。

判断标准:如果对方愿意给你一个明确的‘什么时候能给’,说明依赖已锁定;如果永远只有‘我看看’,说明这个依赖从未真正进入他们的计划。

4. 进度已经落后了,产品经理应该加班赶工还是调整计划?

迭代进行到一半发现进度落后,老板默认要保上线时间,团队已经连着加班了但效果一般。我很纠结,到底是硬扛着赶工,还是砍需求调范围?有没有判断依据?

先分清偏差属于哪一类,再决定动作。第一类是估算偏差,即事情本身理解错了、比预想复杂,这时候硬赶工往往只是把问题往后推,更该做的是重新拆分任务、暴露真实工作量。第二类是执行偏差,即能力或投入不足,可以考虑集中资源攻坚或减少并行任务。

第三类是范围偏差,即中途加了需求或需求变更,这种情况应该优先砍范围或延后非核心功能,而不是让团队无限加班。判断依据看两点:一是剩余时间与剩余工作量的比值是否还成立,二是延期影响的是内部节奏还是对外承诺。如果只是内部节奏,调整计划是理性选择;

如果涉及对外发布时间,就要把范围和质量的取舍摆到桌面上让决策者选,而不是产品经理独自消化。加班可以作为短期手段,但不能替代对偏差类型的判断。

核心关键词

读者评论

石
石静怡

文章把进度管理从催进度拉回到定义完成标准上,这点很戳我。我们团队也常出现口头说快好了、实际联调一塌糊涂的情况。后来强制写验收场景,偏差确实小了很多。

邵
邵佳宁

三个层次里“感知进度”这个概念总结得很准。我作为开发,汇报时确实会不自觉用模糊词给自己留余地。作者那三个追问挺实用,尤其是让人演示当前成果,基本没法糊弄。

叶
叶嘉禾

责任锁定部分提到让执行者参与排期,我特别认同。被通知排期时,潜意识里觉得那是产品经理的进度;自己估的时间,延期了会更有压力。就是多花一两天协商,对紧急项目有点奢侈。

文章包含AI辅助创作:进度管理如何做好实际进度?产品经理协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461347

赞 (0)
飞飞飞飞
实际进度管理方法大全:产品经理进度管理风险控制落地清单
上一篇 8小时前
进度管理进度更新教程:产品经理协同管理,避坑指南
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
