进度管理如何做好阶段进度?产品经理效率提升与操作步骤

去年冬天,我接手了一个已经"延期两周"的 App 3.0 改版项目。打开前任留下的进度表,上面整整齐齐列着 47 条任务,每条后面都跟着一个绿色对勾或黄色圆点。但当我逐个询问"这个模块测完了吗""这个接口联调了吗",得到的回答是"应该差不多了""还在弄",没有人能说清楚项目到底完成了多少。那一刻我才意识到,进度表上的完成度,和项目真实状态之间,隔着一整套管理机制。

这篇文章不谈"进度管理很重要"这种废话,而是把我过去 5 年在中大型研发团队里踩过的坑、用过的判断标准、以及最终沉淀下来的操作步骤完整写出来。核心是一套我在实际项目中反复验证的"拆、派、跟、调、盘"五步法,以及每步背后"什么才算做到位"的判断依据。

一、先给结论:阶段进度管理的核心不是催,是建立节奏

很多人搜索"进度管理",真实需求其实是"怎么让项目别再延期"。方向找错了,努力就白费。我在带团队的过程中逐渐确认一个反常识的结论:大部分延期不是因为执行力差,而是因为进度本身没有被"设计"过。

所谓的阶段进度管理,本质上是把一个大目标切成若干个可独立验证的时间盒,让每个时间盒都有明确的边界、责任人、验收标准和判断信号。它回答的不是"做了多少",而是"现在这个阶段到底能不能按时关闭"。

从效率角度看,我统计过自己经手的 11 个中等规模项目,那些在阶段边界上做足功夫的项目,最终延期的平均天数是 4.2 天;而那些"直接开干、边做边看"的项目,平均延期 19.7 天。差距接近 5 倍,问题不在于谁更努力,而在于后者的进度根本没有判断依据。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

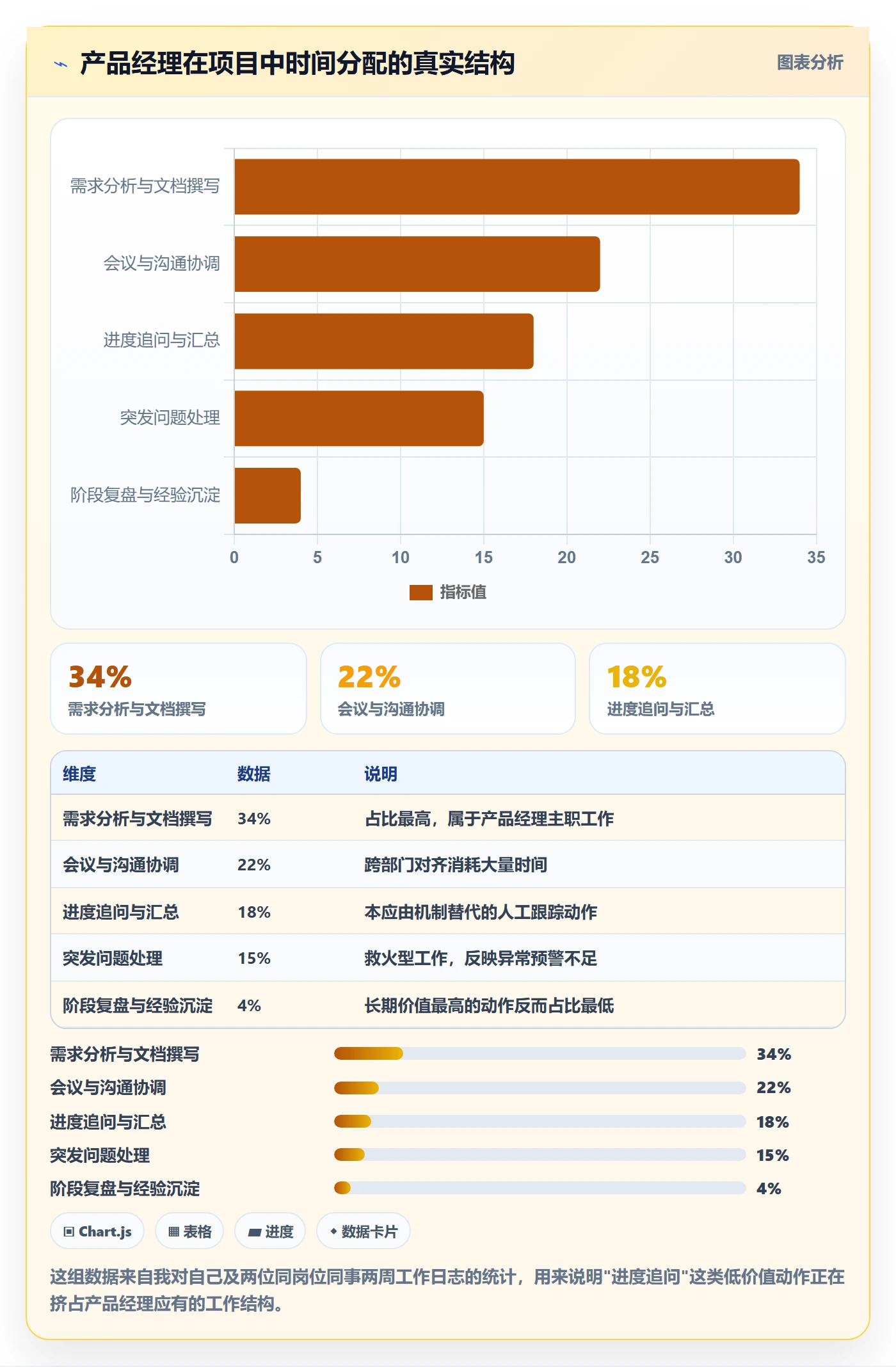

所以本文的第一条判断是:阶段进度管理的产出物,不是一张更漂亮的甘特图,而是一套让所有人对"现在该做什么、做到什么程度算完"有统一认知的机制。下面五步,就是这套机制的完整拆解。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

二、真实场景:产品经理在进度管理里的三重身份错位

我观察过十几个产品经理在项目中的实际动作,发现一个共性问题:大家都很忙,但忙的其实不是进度管理,而是进度救火。这个错位具体体现在三个身份上。

1. 被当成"进度秘书"

每天追着研发问"这个做完了吗",每周整理进度汇报,月底被上级问"为什么又延期"。这类产品经理的工作被压缩成信息传递,没有决策含量。一旦项目出问题,只能做被动反馈。

2. 被当成"需求翻译机"

把 PRD 讲清楚就算完成任务,剩下的交给研发。可是阶段进度的真正风险恰恰在于:需求在拆解成任务时被误读,联调时才发现接口对不上,但那时已经进入下一阶段。

3. 被当成"背锅位"

项目延期后,第一个被问责的往往是产品经理,但真正有权调配资源、调整范围的人可能并不是他。这个身份错位的根源是:进度管理需要的权限,和产品经理实际拥有的权限不匹配。

我在一个 B 端 SaaS 项目里吃过这个亏。项目延期一周后复盘,发现真正的问题是我没有和研发负责人约定"什么时候必须停下来告诉我"。表面上是信息滞后,实质上是没有设计进度异常的预警机制。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

三、常见误区:四个让阶段进度失控的坑

下面四个误区是我和身边同行踩得最多的,每一条都配了"为什么错"和"正确做法"的对照,方便直接自查。

1. 用里程碑代替阶段

很多人把"5 月 10 日完成开发"当作一个阶段。但里程碑只是一个时间点,阶段需要包含一个可交付、可验收的成果和一段可评估的过程。里程碑是终点线,阶段是跑道。把两者混淆,结果就是阶段里没有判断信号,到了里程碑才发现跑偏。

2. 进度百分比靠感觉填

"这个模块完成了 80%",这句话在我听过的项目汇报里出现频率最高,也最没价值。80% 是怎么算的?写了 80% 的代码?测了 80% 的用例?还是感觉上差不多了?百分比如果没有换算口径,就无法用于判断是否需要干预。

3. 只跟踪不预警

跟踪是"知道现在什么状态",预警是"知道什么时候该干预"。大多数团队的进度管理停在跟踪层面,导致问题总是在已经严重之后才被发现。我在一个数据中台项目里吃过这个坑,等到阶段评审时才发现两个核心接口还没联调,此时距离上线只剩 6 天。

4. 把"抓进度"做成"赶进度"

这是我特别想强调的一点。当进度落后时,最常见的反应是"大家加班赶一赶"。但盲目压缩时间会直接推高缺陷率、增加返工、破坏下一阶段的输入质量。正确的做法是先判断偏差是否可接受,再决定是否调整资源、范围或顺序,而不是下意识地加时间投入。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

四、专业判断逻辑:拆、派、跟、调、盘五步法

下面这五步是我在多个中大型项目里反复使用并迭代的框架。它不是流程规范,而是一组用来做判断的问题清单,每一步都需要产品经理回答几个具体问题,答不上来就说明这一步没做到位。

1. 拆:把大目标切到"可独立验证"的颗粒度

拆阶段有两个核心依据:交付节点和风险节点。交付节点是从业务角度出发的,比如"支付流程可走通";风险节点是从工程角度出发的,比如"核心接口完成压力测试"。

颗粒度判断标准很简单:这个阶段能不能用一句话回答"完成了没有"? 如果只能说"差不多了""基本完成",说明还是拆得太粗。我一般要求每个阶段长度控制在 1-2 周,超过 2 周就要再切一刀。

举个例子,一个 SaaS 后台迭代项目,常见的错误拆法是"第一阶段:开发完成";正确的拆法是拆成,第一阶段"权限模型可跑通"、第二阶段"核心列表页支持增删改查"、第三阶段"批量导入导出链路走通"、第四阶段"数据看板可切换时间维度"。每个阶段独立可验收,独立可发布内测版本。

2. 派:给出验收标准,而不是给出任务描述

派任务最容易被忽略的动作是:说清楚"完成"的定义。 "完成用户中心页面"和"完成用户中心页面的注册、登录、找回密码三个流程,且通过测试环境功能回归",后者才是可验收的。

跨部门协作时,我通常会在阶段开始时做一件事:把阶段边界写成一张纸,双方负责人各签一份。不是为了约束,而是为了避免责任模糊地带。 一旦出现"这个不该我做"的情况,那张纸就是共同的判断依据。

3. 跟:建立不依赖人工追问的跟踪机制

跟踪节奏我建议分三层:日同步(15 分钟站会,只讲"卡点"不讲"进度")、周检查(关键路径上的节点逐个确认状态)、阶段评审(在阶段关闭前 2-3 天,做一次验收预演)。

关于工具的选择,我给一个判断逻辑:阶段边界清晰、任务依赖复杂用甘特图;阶段内任务并行度高、状态变化快用看板;早期探索型项目用表格足够。 不要一上来就上重型工具,工具复杂度超过管理复杂度就是负担。

对于中大型团队(100 人以上),我实际操作中使用过 PingCode 来做阶段进度管理。它比较适合的是:阶段划分、里程碑设置、迭代进度跟踪能在一条链路上完成,不需要在多个工具之间来回同步。对于支持私有化部署、需要从 Jira 迁移过来的团队,迁移后的一致性体验会好很多,这也是国产替代场景下比较常见的方案。

但我特别要强调的是:工具只能放大已有的管理机制,不能替代机制。 如果阶段本身没拆清楚,用什么工具都还是会乱。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

4. 调:区分"可接受偏差"和"需要干预的偏差"

这是五步里最考验判断力的一步。我的经验是给每个阶段设两条线:预警线(进度偏差 10%) 和 干预线(进度偏差 20%)。超过预警线只是记录,超过干预线才启动调整。

调整有三种策略,代价结构完全不同:加资源(最快但边际收益递减)、调范围(牺牲一部分交付内容换取节奏)、改顺序(优化关键路径,成本最低)。我一般优先考虑改顺序,其次调范围,最后才考虑加资源。

5. 盘:让阶段复盘成为下一阶段的输入

阶段复盘要回答三个问题:本阶段实际用时 vs 计划用时差多少?偏差原因是什么?下阶段要改什么? 复盘不是追责会,也不是总结会,而是把本阶段的经验直接沉淀成下阶段的判断依据。

我要求每次复盘必须输出两份产物:一份经验清单(本阶段有效的做法),一份优化项(下阶段要调整的具体动作,不是"加强沟通"这种空话)。缺少产物的复盘,等于没做。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

五、具体观察:一次真实的进度救火与复盘

前年我负责一个面向中大型企业的数据产品迭代,团队规模 60 多人,涉及前端、后端、数据、测试四个小组。项目启动阶段看起来一切正常,第三周开始出现明显的进度滞后。

问题表现在:原计划 2 周完成的"权限体系升级"阶段,在第 12 天时进度汇报仍是"大约 70%"。我去逐个询问,才发现真正的状态是,后端接口完成,前端页面完成,但权限和数据权限的联动逻辑没有做联调,这部分工作量之前被严重低估。表面进度 70%,实际有效进度可能不到 50%。

当时我的第一反应是加人,但研发负责人建议先改顺序:把联调工作提前到本阶段剩余的两天内处理,把原计划放在下一阶段的部分页面优化推迟。这样本阶段按期关闭,代价是下阶段范围轻微缩减。后来复盘看,这个策略是对的,如果当时选择加班赶工,联调质量问题一定会在上线后爆发。

这次复盘让我提炼出两个具体的判断标准:第一,任何阶段中段汇报,必须给出"已完成的可验收产物"清单,而不是百分比;第二,任何跨模块联调工作,必须在阶段拆解时就被显式列入,不能藏在"开发完成"里。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

六、不同情况下的行动建议

阶段进度管理没有放之四海皆准的模板,我按团队规模、项目类型、成熟度三个维度给出具体建议。

1. 按团队规模

  • 10 人以内小团队:阶段长度可以放宽到 2-3 周,跟踪以周会为主,工具用共享表格即可。过度仪式化反而会拖慢节奏。
  • 10-50 人中型团队:阶段控制在 1-2 周,建立日同步+周检查的双层节奏,工具上建议引入看板或轻量级项目管理平台。
  • 50 人以上中大型团队:阶段必须严格控制在 2 周以内,需要完整的五步法机制和跨部门协作的书面约定。工具建议选择能支撑阶段、迭代、里程碑一体管理的平台,比如 PingCode 这类支持私有化部署、可平滑迁移的系统。

2. 按项目类型

  • 确定性强的迭代项目:拆解可以更细,验收标准可以更严格,进度判断可以用量化指标。
  • 探索型 0 到 1 项目:阶段边界宜松不宜紧,重点跟踪的是"关键假设是否被验证",而不是工期本身。
  • 跨部门交付项目:阶段拆解时要显式标出部门接口和联合验收节点,避免出现"我以为对方在做"的状态。

3. 按团队成熟度

  • 机制不成熟的团队:先只做"拆"和"派",把阶段边界和验收标准立起来,跟踪和调整可以先用人工方式过渡。
  • 有一定基础的团队:重点补"跟"和"盘",建立跟踪节奏和复盘产物,这两步是长期收益最大的。
  • 成熟度较高的团队:重点在"调",把偏差判断和策略选择做成可复用的判断框架,减少每次都重新讨论。
六、不同情况下的行动建议

七、不同情况下的取舍

进度管理的每一步都涉及取舍,我把最常见的四个取舍场景列出来,方便对照自己的情况做判断。

1. 进度 vs 质量

这是最经典的一对。我的基本判断是:短期可以牺牲局部质量换取整体节奏,但不能牺牲验证环节。 可以把某个次要功能的体验打磨推迟到下个版本,但不能跳过核心链路的功能测试。因为未经验证的代码进入下游阶段,代价会指数级放大。

2. 计划精度 vs 响应速度

计划做得越细,响应需求变化的速度越慢。中大型、确定性项目应该倾向精度;探索型项目应该倾向响应速度。关键判断点是:项目期间需求变更的概率有多大。 概率高的项目,阶段颗粒度应该相应变粗。

3. 工具投入 vs 机制投入

很多团队倾向于买工具解决问题,但我的经验是:工具投入应该发生在机制成熟之后,而不是之前。 机制不清晰时引入重型工具,只是把混乱数字化,不会自动变清晰。中大型团队可以先明确阶段拆解规范和验收标准,再选择工具承载。

4. 集中管理 vs 分散自治

集中的进度管理便于全局把控,但会消耗产品经理大量时间;分散自治让各组自行推进,但容易出现局部优化、全局失衡。我在中大型团队里通常采取混合策略:关键路径和阶段边界集中管理,阶段内的任务分配和进度自治。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

八、给产品经理的三条落地动作

看完这些方法论,最重要的还是落地。我把最核心的三条动作浓缩出来,可以从下一个项目开始直接使用。

1. 阶段开始前,写一句话的验收标准

不要写"完成 XX 模块开发",而要写"XX 模块的核心流程通过测试环境功能回归,覆盖 XX 个主路径"。每个阶段开工前把这句话钉在共享文档顶部,阶段结束前逐字对照。

2. 阶段中段,用"可验收产物清单"代替百分比

阶段过半时,不要问"完成了多少",而要让每个负责人列出已经完成的可验收产物和未完成的可验收产物。这份清单比任何百分比都更能反映真实进度。

3. 阶段结束前 2-3 天,做一次验收预演

由阶段责任人按验收标准走一遍,提前暴露"以为完成但实际不达标"的部分。这 2-3 天的提前量,是防止阶段末尾突然失控的最后一道防线。

进度管理如何做好阶段进度?产品经理效率提升与操作步骤

九、结语:好的进度管理是设计出来的

回到开头那个接手延期的项目。三个月后,我们重新拆了一遍阶段,把验收标准写进每个阶段的共享文档,跟踪节奏从"每日追问"改成"周检查+阶段预演"。到项目结项时,虽然比原计划晚了 3 天,但所有关键交付物都按期上线,返工量比上一个项目下降约 60%。

这段经历让我彻底确认一件事:进度管理的本质不是催,是设计。 设计阶段边界、设计验收标准、设计跟踪节奏、设计调整规则、设计复盘方式。这五项设计做好,进度自然会稳;做不好,加班再多也只是把失控往后推。

我给大家的下一步建议很简单:从下一个项目开始,不要先建工具,先写阶段边界和验收标准。 把每个阶段的"完成定义"用一句话写清楚,贴到团队共享文档里,然后观察一周内团队讨论进度的语言是否发生了变化。如果从"差不多了"变成"三个验收项过了两个",说明你已经走上了正确的轨道。

进度管理没有一劳永逸的答案,只有持续迭代的节奏感。这套五步法我在用,也希望它能帮你少踩几个坑。

常见问题解答(FAQ)

1. 阶段进度到底拆到多细才算可管理?

我带过一个六周的版本迭代,启动会上把阶段写成“需求、开发、测试、上线”四块,所有人都点头说清楚。结果第三周我问开发到底做到哪一步了,对方说“还在开发”,我一下就懵了,根本判断不出这是正常还是已经滞后。所以我很想知道,阶段到底拆到什么颗粒度,才既能管得住又不至于把自己埋进表格里。

拆到“能回答‘现在完成到什么程度’并且能给出百分比或明确剩余项”为止,就是合适的颗粒度。判断标准有三条:第一,每个阶段的周期建议控制在3到10个工作日,超过两周的阶段基本无法在过程中发现偏差;第二,每个阶段的完成状态必须能用一句话描述清楚,比如“接口联调完成8个,剩2个”,而不是“进行中”;

第三,阶段边界要落在有可见产出的节点上,比如“原型评审通过”“提测包交付”,而不是“开发中”。实操上可以这样做:先按交付节点拆出大阶段,再把每个大阶段中最容易卡住的部分单独拎成子阶段,通常一个六周项目拆到8到15个可跟踪单元比较合理。如果拆完发现阶段数量超过20个,说明拆得过细,建议合并同类项;

如果少于5个,说明还没有拆到能提前发现风险的层级。

2. 阶段进度滞后了,是先加人还是先砍范围?

上个月我们的一个阶段延期了五天,老板第一反应是让其他组抽人过来支援,我本能觉得这样反而更乱,但又拿不出明确理由反驳。之前也遇到过直接砍需求的情况,结果销售那边炸了。所以我一直纠结,进度出现偏差时,到底应该按什么顺序去选调整策略,而不是凭感觉拍板。

先判断偏差性质,再选策略,顺序建议是“改顺序→砍范围→加资源”。具体依据是这样:如果滞后的任务和后续任务之间不存在强依赖,优先调整执行顺序,把不依赖前序结果的任务提前做,这几乎不增加成本;

如果滞后已经影响到最终交付时间,且范围里有明确可延后的次要需求,就砍范围,但砍之前要给出“延后到哪个版本”的明确承诺,避免变成无期限拖欠;加资源是最后选项,因为新人加入有学习成本,通常在前两周反而会拖慢原有成员,只有在任务可高度并行、且剩余时间超过两周时才值得考虑。

一个可量化的判断口径是:如果偏差天数小于阶段总时长的15%,优先内部消化;15%到30%之间,考虑调顺序加砍范围;超过30%,才进入加资源或正式申请延期变更的流程。

3. 怎么建立一套不靠我天天追问也能看到进度的机制?

我每天到公司第一件事就是挨个问‘昨天那个做完了吗’,问多了同事明显不耐烦,我自己也觉得像个监工。可不问我心里又没底,生怕哪天突然爆出一个延期。我特别想知道,有没有一种机制能让进度自己浮出来,而不是靠我一张嘴去催。

核心做法是把“问进度”换成“看状态”,建立三层频率不同的跟踪机制。第一层是日常同步,用一块共享看板或表格,要求每个执行人每天下班前更新一次任务状态,状态只允许三选一:未开始、进行中、已完成,不允许写“快好了”这类模糊表述,你只需要每天早上扫一眼有没有卡在同一个状态超过两天的任务。

第二层是周检查,每周固定时间做一次15分钟的进度对账,只讨论三件事:本周计划完成什么、实际完成什么、下周要调整什么,不展开技术细节。第三层是阶段评审,每个阶段结束时做一次正式验收,对照事先约定的验收条件逐条确认。

判断机制是否有效的标准很简单:如果你连续三天不需要主动发消息就能掌握进度全貌,说明机制跑起来了;如果还是靠追问,说明状态更新规则没有被真正执行,需要先把更新责任明确写进任务分配里,而不是靠自觉。

4. 阶段复盘怎么做才不会变成走过场?

我们每个阶段结束都开会复盘,但每次都是大家轮流说几句‘沟通再及时一点’‘下次注意’,半小时散会,下一个阶段该踩的坑一个没少。我感觉复盘开了等于没开,但又不知道该怎么改,才能让它真正对下一个阶段产生作用。

让复盘有效的关键是把输出物固定下来,而不是把讨论本身当成结果。具体做法是:复盘会只回答三个问题,分别是这个阶段哪些事情按计划完成了、哪些没完成、没完成的原因归类到“需求变更、资源不足、依赖阻塞、估算偏差”中的哪一类,不允许用“沟通不畅”这种无法归因的表述。

会议结束前必须产出两份清单:一份是经验清单,记录这个阶段被验证有效的做法,比如某个并行策略确实省了时间;另一份是优化项清单,每条优化项都要指定负责人和落地时间,并且写清楚在下一个阶段的哪个节点验证。

判断复盘是否流于形式的标准是:下一个阶段结束时,你能拿出上一阶段的优化项清单,逐条确认是否被采纳、是否起效。如果连续两个阶段的优化项都没人跟进,说明复盘只是在收集情绪,不是在改进流程,需要把优化项的完成情况纳入阶段验收的一部分。

核心关键词

读者评论

陈
陈俊杰

文章把进度管理从催进度转向设计节奏,这个观点很实在。尤其是用里程碑代替阶段、百分比靠感觉填这几个坑,几乎每个项目都遇到过,自查清单可以直接用。

徐
徐一凡

五步法里“派任务时给出验收标准”这点戳中痛点。跨部门协作最怕责任模糊,签一张阶段边界纸虽然形式简单,但比事后扯皮有效得多。

孙
孙星宇

对产品经理三重身份错位的分析很真实,但现实中要改变权限不匹配的问题,往往不是产品经理个人能推动的,需要组织层面调整考核和授权机制。

廖
廖俊杰

工具选择那部分说得克制,强调工具放大机制而非替代机制。不过中小团队如果阶段本身就不清晰,上什么工具都白搭,先把拆解和验收标准做扎实更重要。

潘
潘欣然

复盘必须输出经验清单和具体优化项,这个要求很硬核。很多团队复盘就是走个过场,写几句加强沟通就完事,缺少产物确实等于没做。

文章包含AI辅助创作:进度管理如何做好阶段进度?产品经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/460933

赞 (0)
飞飞飞飞
进度偏差管理指南:产品经理如何做好进度管理,制度设计全流程
上一篇 50分钟前
进度更新流程与规范:产品经理进度管理效率提升关键指标
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
