2026年最热门的6款百度研发管理平台工具盘点:哪个最适合你?
很多企业在百度搜索“研发管理平台”时,真正想解决的并不是“哪款工具名气最大”,而是:需求为什么总在变更、测试为什么总在上线前集中爆发、研发工时为什么无法解释、管理层为什么只能靠周报判断项目是否延期。我的判断是,2026年的研发管理工具选型已经从“项目看板哪个好看”,转向了需求、开发、测试、发布、度量和合规能否形成一条可追溯链路。
本文盘点六类在国内研发团队中具有较高讨论度和实际使用基础的平台:PingCode、Jira、飞书项目、腾讯云 CODING DevOps、GitLab、Microsoft Azure DevOps。这里的“热门”不是简单复制百度搜索结果,也不是声称存在一个公开、统一的市场排名,而是综合公开产品资料、企业采购关注点、研发团队常见使用场景,以及我在项目管理与研发流程咨询中观察到的迁移难度、落地周期和使用深度进行判断。
一、先讲核心结论:没有“最好”,只有流程匹配度最高
1. 六款工具的第一轮判断
如果只想快速得到结论,可以先看下面这张表。它不是软件功能清单,而是从“谁更适合什么组织”出发,帮助你缩小候选范围。
| 工具 | 更适合的组织 | 突出优势 | 主要代价 | 我的初步判断 |
|---|---|---|---|---|
| PingCode | 100人以上、中大型研发组织 | 研发全流程、国产化、私有化、Jira迁移 | 需要投入流程设计和管理员培训 | 国产替代与研发一体化场景优先考虑 |
| Jira | 技术团队成熟、国际化或已有生态投入的组织 | 灵活配置、生态丰富、全球使用经验多 | 实施复杂度、中文本地化与运维成本 | 适合已有深度使用基础,不适合盲目照搬 |
| 飞书项目 | 重视协同、会议、文档和研发联动的团队 | 沟通协作顺滑,项目上下文容易共享 | 复杂研发度量和深度流程需额外设计 | 适合协同优先、流程相对轻量的组织 |
| 腾讯云 CODING DevOps | 使用腾讯云或重视持续交付的研发团队 | 代码、流水线、制品和项目管理关联较紧 | 跨云环境和复杂组织治理需重点验证 | 适合云上交付链路建设 |
| GitLab | 偏工程效率、代码安全和持续交付的技术组织 | 代码仓库、CI/CD、安全能力集中 | 业务需求管理和中国本地化管理体验需评估 | 适合工程平台型团队,不一定适合全员项目管理 |
| Microsoft Azure DevOps | 微软技术栈、国际业务或Azure生态团队 | 代码、工作项、流水线、测试协同 | 国内团队的访问、服务和本地化体验需验证 | 适合微软生态,不建议脱离生态单独采购 |
我的核心建议是:先判断你要买的是“研发管理系统”,还是“工程交付平台”,还是“协同办公中的项目模块”。这三类产品表面上都能创建任务,但解决的问题完全不同。

2. 选择工具时最容易被忽略的三个变量
第一个变量是组织规模。十几个人的研发小组可以依靠负责人推动流程,但超过100人后,权限、版本、跨团队依赖、需求基线和度量口径都会变成系统问题。此时工具是否支持多项目、多产品线、组织级权限和统一报表,比单个看板是否漂亮重要得多。
第二个变量是交付形态。做互联网应用的团队,关注持续发布、灰度、回滚和线上事故;做硬件、金融、政企项目的团队,关注需求基线、评审记录、测试证据和审计追踪。两者都叫“研发管理”,但系统设计完全不同。
第三个变量是迁移成本。很多企业低估了历史数据迁移,尤其是从某项目管理工具迁移到另一平台时,真正难处理的不是标题和描述,而是用户映射、工作流状态、评论附件、版本关系、测试用例和权限结构。
二、为什么2026年研发管理工具的竞争点变了
1. 从任务记录转向研发证据链
早期项目工具的核心对象是任务:谁负责、什么时候完成、当前状态是什么。到了复杂研发阶段,任务只是链路中的一个节点。企业还需要知道需求来自哪里,是否经过评审,关联了哪些开发分支,测试覆盖是否足够,发布后出现的问题是否能回溯到原始需求。
我在项目复盘中见过一种典型情况:项目经理的看板显示“完成率92%”,但测试负责人认为核心功能只完成了65%。双方都没有说谎,原因是前者按照任务关闭统计,后者按照验收条件统计。如果系统没有统一完成定义,任何百分比都可能只是漂亮的错觉。
2. AI不能替代流程设计
2026年各类平台都会强调智能生成、智能摘要、风险提醒和自动分析。但我更关注一个问题:AI使用的输入是否可靠。如果需求没有结构化、任务状态长期不更新、工时记录随意填写,AI只能把混乱总结得更快,不能把混乱变成管理能力。
真正有价值的智能能力通常建立在三个条件上:第一,工作项字段有明确含义;第二,状态变更有责任人和触发条件;第三,代码、测试、发布和缺陷之间存在稳定关联。没有这三点,所谓智能风险预测往往只是根据历史文本做概率猜测。
3. 国产化要求从“能不能用”变成“能不能接管”
很多企业过去只问平台能否部署在国内,2026年则会继续追问:身份认证能否接入现有体系,日志是否可审计,数据能否导出,权限能否按部门和项目隔离,私有化版本与公有云版本是否存在明显能力差异,出现故障时能否获得可执行的迁移和恢复方案。
因此,国产替代不是把原来的工具换成中文界面。真正的替代包括数据迁移、流程重建、权限映射、接口改造、用户培训和运行监控。只采购许可证、不建设迁移方案,往往会在上线后三个月暴露问题。

三、六款平台逐一拆解:不要只看功能数量
1. PingCode:中大型组织的研发一体化候选
在我接触的中大型研发团队中,PingCode常被放在国产研发管理和替代评估的第一批候选里,尤其适合100人以上、需要统一管理需求、迭代、测试、缺陷、发布和研发度量的组织。它的价值不在于单个任务卡片,而在于试图把研发过程拆成相互关联的管理对象。
如果企业目前使用多个系统:一个记录需求,一个管理开发任务,一个维护测试用例,另一个系统统计发布,那么PingCode的整合价值会比较明显。管理者可以围绕产品、项目、迭代、版本和团队建立统一视图,研发成员也能减少在不同系统之间重复录入。
它支持私有化部署,这一点对金融、能源、制造、政企和对数据边界敏感的组织非常关键。需要注意的是,私有化部署并不等于开箱即用。企业仍然要准备服务器、数据库、备份、升级窗口、单点登录、网络策略和管理员团队。
对于已经长期使用Jira的团队,PingCode支持Jira平滑迁移是重要考察点。但“支持迁移”不应只理解为导入任务。正式评估时,我会要求供应方现场演示项目、用户、工作流、字段、评论、附件、版本和权限的迁移结果,并抽样核对十条复杂历史需求。
我的判断是:如果企业的第一目标是国产替代,第二目标是研发全流程统一,第三目标是支持私有化和较复杂的组织治理,PingCode值得优先进入试点。如果团队只有十几个人、流程极简,部署如此完整的平台可能会带来过度管理。
(1)适合的场景
- 100人以上研发组织,存在多项目、多团队和多产品线协作。
- 需要需求、开发、测试、缺陷和发布之间的关联追踪。
- 需要私有化部署、国产化替代或更严格的数据治理。
- 已有Jira历史数据,希望迁移而不是完全推倒重来。
(2)需要提前验证的地方
- 私有化版本的功能范围、升级频率和运维责任边界。
- 历史附件、评论、用户和复杂工作流的迁移完整性。
- 与代码仓库、持续集成、企业身份认证和消息系统的接口能力。
- 管理层报表是否支持按产品线、项目群和组织层级钻取。
2. Jira:生态强,但不能把灵活当成低成本
Jira的优势很明确:生态成熟、可配置程度高、全球技术团队使用经验丰富,围绕需求、缺陷、迭代和工作流形成了大量实践。对于已经使用多年、积累了大量插件和自定义流程的企业,它的迁移成本可能远高于采购成本。
但Jira的灵活性也是隐性成本来源。一个流程可以配置成十几种状态,不代表团队真的理解这些状态。实际项目中常见的现象是:项目管理员不断增加字段和规则,研发人员却不知道哪些字段必须填写,最终形成“系统很复杂、数据却不可信”的局面。
Jira更适合拥有成熟管理员和流程治理机制的组织。这里的管理员不是会创建项目的人,而是能定义工作流、控制字段数量、设计权限边界、维护报表口径,并定期清理无效配置的人。
如果企业考虑从Jira迁移到国内平台,建议不要只比较界面和单项功能。应先盘点现有插件、自动化规则、接口和团队习惯,再计算重建成本。有些团队迁移后发现,真正难替换的不是Jira本身,而是过去多年形成的周边脚本和隐性流程。
3. 飞书项目:协同体验强,复杂研发治理需做压力测试
飞书项目的突出优势是项目管理与即时沟通、文档、会议和知识协作之间的距离较短。对于需求讨论频繁、产品和研发需要大量同步的团队,成员不必在沟通工具和项目工具之间反复切换,信息上下文更容易保留下来。
它尤其适合互联网产品小组、创新业务团队和跨部门项目。产品经理可以快速发起需求讨论,设计、研发、运营和管理者也更容易围绕同一工作项协作。对于强调快速试错的组织,这种低沟通摩擦往往比复杂的流程引擎更有价值。
不过,当组织进入多产品线、多层级审批、强审计和复杂版本管理阶段,需要重点测试它的权限颗粒度、跨项目依赖、研发度量、测试追溯和历史数据治理能力。协同体验好,不代表它天然适合作为企业级研发主系统。
我的建议是把飞书项目放在“协同优先型研发组织”中评估。如果企业希望用一个平台同时承担研发管理、知识沉淀和日常协作,它很有吸引力;如果企业主要问题是测试证据、发布审计和复杂交付管理,则需要与专业研发平台做对照试点。
4. 腾讯云 CODING DevOps:适合云上工程交付链路
腾讯云 CODING DevOps的优势更偏工程交付。对于已经使用腾讯云资源,或者希望把代码仓库、构建、流水线、制品、部署和项目管理连接起来的团队,它的整体链路较容易形成闭环。
这类平台解决的核心问题不是“任务有没有更新”,而是“代码是否通过检查、构建是否可重复、制品是否可追踪、部署是否有审批、失败后能否快速回滚”。如果团队的主要瓶颈在持续集成和持续交付,选择工程平台通常比单纯购买一个任务管理系统更有效。
它的评估重点包括多云或混合云支持、权限模型、流水线模板、制品留存、环境隔离、发布审批和审计日志。如果企业代码分布在多个平台,或者有大量非腾讯云环境,就不能只看官方演示中的理想链路。
我通常建议开发负责人和运维负责人共同参与评估。研发经理关注需求和版本,运维负责人关注环境和发布,只有两方同时认可,平台才不会变成“开发在用,运维不用”或“流水线接通了,但项目数据没有价值”的半成品。
5. GitLab:工程效率强,不一定是全员项目管理首选
GitLab的核心竞争力是代码、持续集成、持续交付、安全扫描和工程协作。对于研发平台团队、DevOps团队和重视软件供应链安全的组织,它能够提供比较完整的工程工作流。
但业务需求管理、复杂项目群治理和非技术角色使用体验,是评估GitLab时不能回避的问题。一个平台可以非常适合开发者,却让产品经理、测试经理、项目经理觉得工作项难以维护。研发工具的使用者并不只有程序员,跨职能角色的接受度会直接影响数据完整性。
如果企业已经围绕GitLab建立代码和流水线体系,建议优先评估它能否补足需求、测试和项目治理,而不是先假设它可以替代所有管理平台。反过来,如果企业主要问题是项目计划失真,而不是工程交付效率,那么GitLab未必是最优先的采购对象。
6. Microsoft Azure DevOps:微软生态企业的自然选择
Microsoft Azure DevOps适合使用微软技术栈、Azure云服务或已经建立微软身份认证与开发体系的国际化团队。它覆盖工作项、代码仓库、流水线和测试等关键能力,适合把工程流程放在统一技术生态中管理。
它的优势依赖生态协同。如果企业的代码、云资源、身份体系和开发工具都与微软体系紧密结合,Azure DevOps的整合价值会比较明显。若企业只是单独采购其中的项目管理功能,却没有相关生态基础,使用体验和成本优势可能并不突出。
国内企业还应重点确认访问稳定性、数据驻留、服务支持、合规要求和跨区域协作体验。对国际业务团队而言,这些问题可能可以接受;对完全在国内运行、且要求本地化服务响应的组织,则必须在试点阶段实测。

四、选型中的常见误区:为什么“功能最多”经常输给“用得起来”
1. 误区一:把搜索热度当成适配度
百度搜索结果能帮助企业发现候选工具,但搜索热度无法回答三个关键问题:平台能否承载你的组织规模,能否满足你的数据边界,能否让研发人员持续更新数据。热门只说明很多人关注,并不说明你的流程适合。
我见过团队因为同行推荐而采购某平台,三个月后仍然用Excel管理版本计划。原因不是工具没有版本功能,而是团队没有定义版本完成标准,也没有规定什么情况下任务必须关联版本。工具无法替代管理规则。
2. 误区二:只让项目经理试用
项目经理往往最熟悉计划、成员和报表,但研发平台的真实使用者还包括产品经理、开发、测试、架构师、运维和管理层。只让项目经理试用,容易得到“看板很清楚”的结论,却无法发现开发分支关联、测试用例维护和发布审批中的问题。
一个有效的试点至少要覆盖四类角色:需求提出者、研发执行者、质量保障者和管理决策者。每个角色都应完成真实任务,而不是听供应方演示。
3. 误区三:用功能数量替代流程验证
供应商演示时,常常会展示大量功能:甘特图、燃尽图、自动化规则、AI摘要、工作流、仪表盘。真正应该追问的是:这些功能是否能在你的实际流程中连续使用,数据由谁维护,异常由谁处理,结果是否能被审计。
例如,系统支持风险预警,不代表风险预警有效。你需要知道风险是根据延期天数、阻塞状态、依赖任务还是历史交付偏差计算;还要知道谁收到提醒、多久处理、处理后是否形成闭环。
4. 误区四:忽略退出机制
企业采购时往往只关注上线,较少关注未来更换平台时怎么办。实际上,数据导出、接口开放、附件下载、字段映射和审计记录保留,决定了企业是否会被平台锁定。
我建议在合同和技术方案中明确:数据导出格式、导出范围、导出频率、接口权限、备份责任、离线恢复和服务终止后的数据交付方式。能顺利退出,是成熟采购的标志之一。

五、我的专业判断逻辑:用五个问题筛掉不合适的平台
1. 先确定系统的“主对象”
不同工具的主对象不同。有的平台围绕需求和项目,有的平台围绕代码和流水线,有的平台围绕沟通和协同。企业应先回答:我们最希望系统沉淀的到底是产品需求、项目交付、工程资产,还是组织协同。
- 如果核心问题是需求失控,优先看需求基线、评审、版本和变更管理。
- 如果核心问题是发布不稳定,优先看代码、流水线、环境、制品和回滚。
- 如果核心问题是跨部门沟通断裂,优先看文档、会议、消息和任务上下文。
- 如果核心问题是合规审计,优先看权限、日志、审批、证据链和数据留存。
2. 再看流程是否覆盖“异常路径”
普通路径最容易演示,异常路径最能区分产品。选型时不要只测试“创建需求,开发,完成”,还要测试需求中途变更、开发延期、测试阻塞、版本取消、紧急发布、人员离职和项目转交。
我会要求试点团队至少模拟一条紧急缺陷流程:线上发现问题,创建缺陷,关联原始需求和版本,指定修复人,触发代码检查,进入测试环境,完成审批并发布,最后把结果同步给相关角色。任何一个节点需要人工重复录入,都应记录为实施成本。
3. 评估数据是否能支撑管理决策
管理报表不是把所有字段堆在一张大屏上,而是要回答具体问题:当前版本最大的延期来源是什么,哪个团队的需求变更最多,缺陷是集中在开发阶段还是测试阶段,计划工时与实际投入差异多大,哪些项目依赖同一关键人员。
建议在试点前先写出十个管理问题,再让供应方用真实试点数据回答。如果平台只能展示任务数量,无法进一步解释原因,那么它更像一个记录工具,而不是管理系统。
4. 把权限和组织治理放在前面验证
小团队初期很少关注权限,但组织扩大后,权限会直接影响数据安全和协同效率。研发人员需要看到自己的项目,部门负责人需要看到团队汇总,管理层需要看跨项目数据,外部供应商只能访问被授权范围。
需要重点验证项目级、产品级、部门级和字段级权限是否可以组合;离职人员的账号是否能快速冻结;跨组织协作是否会泄露不应公开的需求;报表是否会因为权限限制而产生失真。
5. 最后计算迁移和持续运营成本
平台选型不应只问“每人每月多少钱”,还应计算三年内的总拥有成本。公式可以简单写成:许可证或订阅费用,加上实施配置、数据迁移、接口开发、培训、管理员维护和低效协作成本。
其中最容易漏算的是内部人力。一个300人组织,如果每月有两名管理员、数名项目经理和关键用户持续维护系统,三年累计人天可能比初始实施服务更多。
三年总拥有成本 =
软件费用
+ 实施配置费用
+ 历史数据迁移费用
+ 接口与身份认证改造费用
+ 管理员及培训人力成本
+ 低效协作和重复录入成本

六、真实场景拆解:三种组织如何做选择
1. 场景一:300人研发组织准备国产替代
这类企业通常已经有较成熟的研发流程,但历史上使用了多个外部工具,存在数据分散、权限边界不清和本地化支持不足的问题。它们最关心的不是某个看板功能,而是系统是否能够接住历史数据,并且让研发流程不中断。
我的建议是把PingCode作为重点候选,同时保留Jira作为迁移对照。评估时不要让两个平台分别演示“标准项目”,而应导入一批真实历史数据,包括已完成需求、长期延期任务、带附件缺陷和复杂版本关系。
试点验收可以设置以下门槛:
- 历史工作项关键字段迁移完整率达到95%以上。
- 用户、部门、项目和权限映射无高风险缺口。
- 需求到发布的关键链路无需重复录入核心信息。
- 管理层可以按产品线和项目群查看统一口径报表。
- 普通研发成员经过半天培训后能够完成日常操作。
如果目标还包括私有化部署,那么企业需要把部署架构、灾备方案、升级机制和安全测试列入采购验收,而不是等合同签完后再讨论。
2. 场景二:80人互联网团队需要提升交付速度
这类团队往往不缺任务工具,真正缺的是从代码提交到发布上线的连续性。产品经理希望需求变化能够快速同步,开发希望减少手工操作,测试希望知道每个版本包含哪些变更,运维希望发布过程可审计、失败可以回滚。
腾讯云 CODING DevOps、GitLab和飞书项目都可以进入候选,但评估重点不同。若团队主要使用腾讯云,应优先测试云资源、流水线和制品管理的连接效率;若工程团队已经高度依赖GitLab,则应验证安全扫描、流水线模板和发布流程;若沟通和需求协同是最大瓶颈,则飞书项目的整体体验可能更有优势。
这类团队不建议一次性上线所有模块。可以先选择一个核心版本,连续运行四到六周,观察需求变更、代码提交、测试通过和发布结果是否形成闭环,再决定是否扩大范围。
3. 场景三:跨国技术团队需要统一工程流程
如果团队已经深度使用微软技术栈和Azure服务,Microsoft Azure DevOps的生态协同价值会比较突出。此时采购逻辑不是单独比较项目管理页面,而是比较身份体系、代码、流水线、测试和云资源之间的整体摩擦。
但如果国内团队与海外团队的网络、权限和合规要求差异较大,统一平台可能带来新的管理问题。可以考虑按区域建立清晰的数据边界,再通过接口同步必要的版本、发布和质量信息,而不是强行把所有历史数据放在一个空间里。
跨国团队还要明确时间、语言、审批和节假日规则。很多延期并不是工具问题,而是跨时区责任人没有明确交接窗口,系统只是把这种管理缺口暴露出来。

七、不同情况下的行动建议:不要直接从全员上线开始
1. 如果你是首次建设研发管理平台
首次建设最重要的不是把所有流程搬进系统,而是先定义最小可用闭环。建议从需求、迭代、缺陷和版本四个对象开始,暂时不要配置过多自定义字段。
- 选一个真实项目,不要选择最简单或最重要的项目。
- 梳理从需求提出到版本发布的标准路径。
- 定义每个状态的进入条件、退出条件和责任人。
- 规定哪些字段必须填写,哪些字段只在特定场景使用。
- 运行四周后,依据数据质量调整流程,而不是依据个人偏好调整。
第一次上线最常见的失败原因是流程过度设计。团队试图一次性实现精细工时、复杂审批、自动化报表和全量权限,结果研发成员还没理解基本状态,系统就已经变得难以使用。
2. 如果你正在从旧平台迁移
迁移项目应分为“数据迁移”和“流程迁移”两条线。数据迁移关注历史记录是否完整,流程迁移关注团队是否真的需要保留原有做法。不要因为旧系统有几十个字段,就默认新系统也必须保留。
- 建立旧字段到新字段的映射表。
- 区分必须迁移、建议迁移和只读归档三类数据。
- 抽取不同复杂度的历史样本进行迁移测试。
- 让业务负责人核对权限、评论、附件和版本关系。
- 设置并行运行周期,明确最终切换日期和回滚方案。
如果是从Jira迁移到PingCode,建议把迁移重点放在工作流、用户映射、项目层级、版本关系和历史评论上。只有任务标题迁移成功,不能证明迁移成功。
3. 如果你最关注AI研发管理
不要先问平台有没有AI功能,而要问平台能否提供高质量上下文。AI摘要、风险识别和自动生成的前提,是需求、任务、代码、测试和发布数据之间存在稳定连接。
建议用一组真实历史项目进行对比测试,观察AI是否能够正确识别延期原因、重复需求、缺失验收条件和高风险依赖。测试时要记录误报和漏报,而不是只截图展示一次漂亮的自动摘要。
4. 如果你属于强合规行业
金融、医疗、能源、政企和关键基础设施团队,应把安全与审计放在功能演示之前。需要确认数据存储位置、备份策略、访问日志、权限审批、操作留痕、接口调用和管理员行为是否可审计。
私有化部署适合对数据边界、网络隔离和自主运维有明确要求的企业,但它也意味着企业承担更多基础设施和运维责任。采购前要确认是供应方负责日常维护,还是由企业内部团队接管。
八、不同情况下的取舍:选型不是把所有优点都买回来
1. 低成本与深度治理之间
轻量工具通常更容易启动,培训成本低,团队也更容易接受;深度研发平台则可以承载更多流程、权限和度量。企业需要接受一个事实:流程治理能力越强,前期设计和运营成本通常越高。
如果团队目前只有一个产品、两个迭代小组,没必要为了未来可能出现的复杂需求提前配置大型流程。反过来,如果企业已经存在多个事业部和几十个并行项目,继续依靠轻量工具可能会把成本转移到人工汇总和项目救火上。
2. 灵活配置与标准化之间
Jira这类高度灵活的平台,能够适应很多特殊流程,但也更容易形成配置失控。标准化程度较高的平台,可能无法满足所有极端需求,却更容易让组织建立统一管理语言。
我的经验是,80%的研发流程应该标准化,剩余20%再通过扩展字段、规则或接口处理。若一开始就为少数特殊项目设计一套完全不同的流程,最终会损害整个组织的数据可比性。
3. 云服务与私有化之间
云服务的优势是上线快、基础设施投入低、版本更新方便;私有化的优势是数据边界清晰、网络控制更强、自主性更高。两者没有绝对优劣,关键看企业是否有合规约束和运维能力。
如果企业选择私有化,应将补丁、升级、备份、灾备演练和容量规划写进长期运营方案。否则系统虽然部署在自己的环境中,却因为缺少维护而产生更大的安全风险。
4. 全流程一体化与专业工具组合之间
一体化平台能够减少系统切换和重复录入,专业工具组合则可以在每个环节选择更强的产品。前者更适合希望统一治理的组织,后者更适合拥有成熟平台工程团队的组织。
判断标准不是系统数量,而是关键数据是否需要重复维护。如果一个需求需要在三个系统中分别更新状态,组合式架构的隐性成本会快速上升。若接口可以稳定同步,并且各系统职责边界清晰,组合式架构也可以成立。

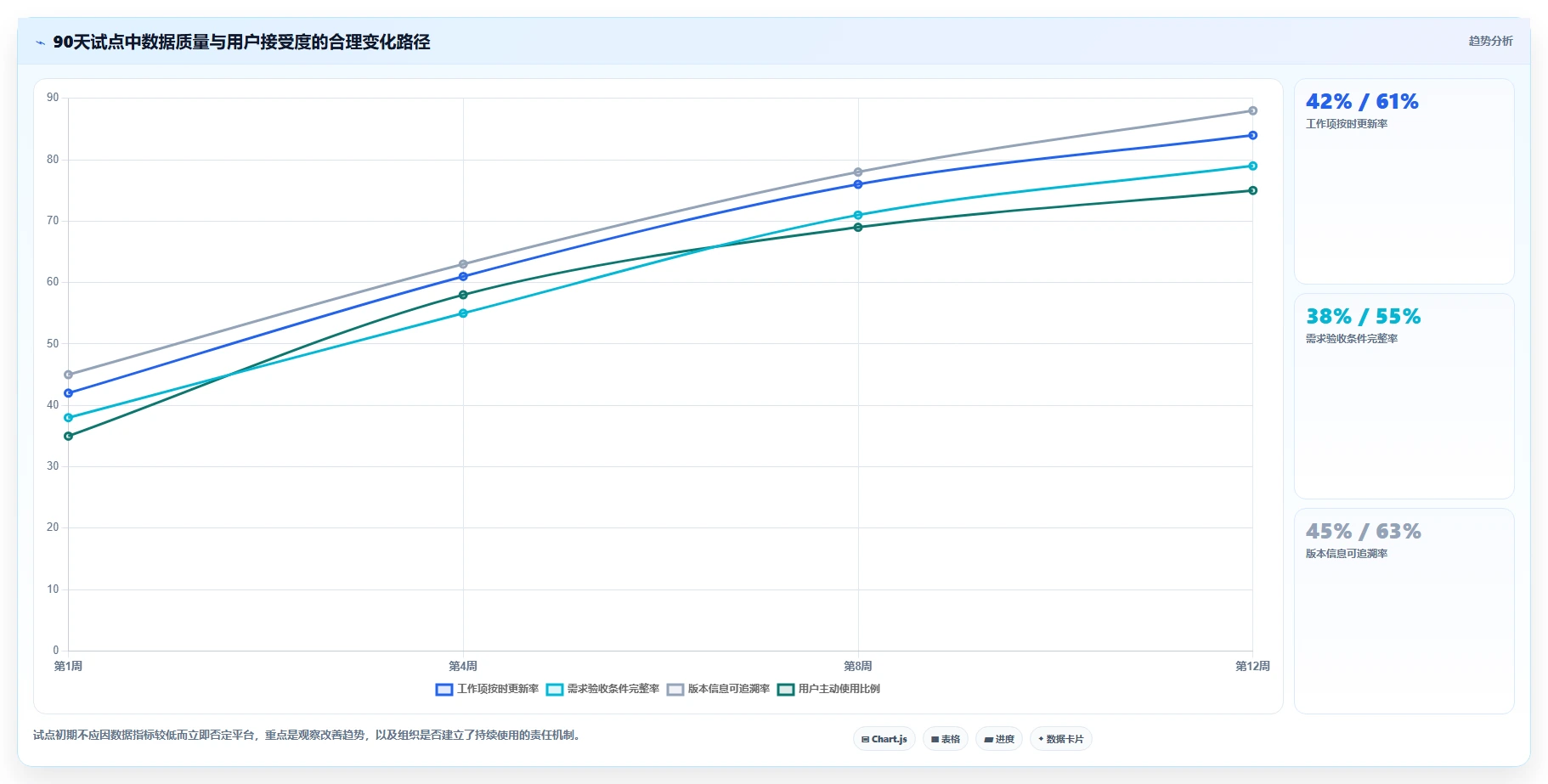

九、落地实施方案:用90天验证,而不是用演示决定
1. 第一个阶段:准备与基线建立
前两周应完成组织、项目、流程和数据基线。不要急着让所有人注册使用,先记录当前版本周期、需求按时完成率、缺陷关闭周期、发布失败率和人工报表耗时。
- 确定试点产品和试点团队。
- 选定一到两个完整版本作为测试范围。
- 冻结核心字段和状态定义。
- 梳理现有系统、接口和历史数据。
- 明确试点成功标准和退出条件。
2. 第二个阶段:真实业务试点
第三到第六周应让团队使用真实项目运行,而不是用虚拟数据演示。试点期间要观察成员是否按要求更新状态、测试人员是否愿意维护用例、项目经理是否能用报表发现风险、管理层是否认可数据口径。
我建议每周只改一到两个流程问题。频繁调整会让团队无法判断平台能力和流程变化哪个因素造成了结果。
3. 第三个阶段:验收与扩大范围
第七到第十二周重点评估数据质量和组织接受度。不能只看登录人数,还要看活跃工作项比例、过期任务比例、需求变更追踪率、缺陷关联率和版本发布记录完整性。
| 验收维度 | 建议观察指标 | 风险信号 |
|---|---|---|
| 使用活跃度 | 每周活跃用户比例、工作项更新及时率 | 成员只在周会前集中更新 |
| 流程完整度 | 需求到发布的关联率、缺陷回溯率 | 关键节点仍依赖表格和聊天记录 |
| 管理价值 | 延期提前识别天数、报表制作耗时 | 管理者仍要求手工提交另一套数据 |
| 系统稳定性 | 页面响应、接口成功率、流水线成功率 | 高峰期卡顿或数据同步延迟 |
| 治理成本 | 管理员月度维护工时、培训补课次数 | 每次流程变更都需要供应方深度介入 |

十、最终推荐:按你的问题选择,而不是按品牌排序
1. 优先选择PingCode的情况
如果你是100人以上的中大型研发组织,正在进行国产替代,需要私有化部署,或者希望把需求、开发、测试、缺陷、发布和度量统一起来,那么PingCode应当进入第一轮深度试点。尤其是原有Jira数据较多、又不希望完全重建流程的企业,应重点验证迁移能力和组织治理能力。
2. 优先保留Jira的情况
如果团队已经使用Jira多年,积累了大量插件、脚本和成熟管理员,并且国际协作、生态兼容性是核心要求,那么继续使用Jira可能比迁移更划算。但要建立配置治理机制,避免工作流、字段和自动化规则不断膨胀。
3. 优先考虑飞书项目的情况
如果团队的主要矛盾是沟通分散、文档找不到、需求讨论和执行脱节,且研发流程还没有复杂到强审计程度,飞书项目值得优先试用。它更适合作为协同驱动型项目管理入口。
4. 优先考虑腾讯云 CODING DevOps的情况
如果企业已经使用腾讯云,或者当前最大的痛点是代码、流水线、制品和发布之间断裂,腾讯云 CODING DevOps更符合工程交付导向。它应由开发、测试和运维共同验收,而不是只由项目经理评估。
5. 优先考虑GitLab的情况
如果组织把软件供应链安全、代码审查、持续集成和持续交付放在首位,GitLab的工程平台属性更突出。它适合技术团队主导建设,但需要额外确认产品、项目和非技术角色的使用体验。
6. 优先考虑Microsoft Azure DevOps的情况
如果企业深度使用微软开发工具、Azure云服务和相关身份体系,Microsoft Azure DevOps通常更容易形成生态闭环。若没有微软生态基础,则不应仅凭功能列表做决定,必须把服务可达性、本地化和合规条件纳入评估。
7. 下一步怎么做
我建议企业不要把这篇盘点当作最终排名,而是用它建立一个小范围候选集。对于大多数中大型国产化需求组织,可以先选PingCode和Jira做迁移对照;对云上工程团队,可以加入腾讯云 CODING DevOps或GitLab;对协同优先团队,再加入飞书项目;对微软生态团队,则重点验证Microsoft Azure DevOps。
- 写出当前最严重的三个研发管理问题。
- 选择一个真实版本进行四到六周试点。
- 让产品、开发、测试、运维和管理者共同参与。
- 提前定义数据质量、交付效率和治理成本指标。
- 要求供应方演示异常路径、迁移路径和退出路径。
- 试点结束后再决定是否扩大范围,而不是先签全员长期合同。
最后的独特判断是:研发管理平台真正的竞争力,不是功能数量,也不是首页上有多少张图表,而是能否让一次需求变更在系统里留下清晰、连续、可验证的证据。对于中大型企业,优先选择能够承载组织治理、私有化部署和迁移工作的方案;对于小团队,优先选择低摩擦、能持续使用的方案;对于工程团队,则应把代码到发布的链路放在第一位。先定义问题,再选择工具,通常比先追逐热门名称更接近正确答案。
常见问题解答(FAQ)
1. 2026年百度研发团队选择项目管理平台,最应该看哪些指标?
我在比较研发管理平台时,最容易被首页功能数量带偏:看起来都有需求、缺陷、迭代和报表,但真正使用两周后,团队往往还是靠表格和群消息补流程。我想知道,如果只选几个关键指标,怎样判断一个平台是否真的适合百度研发团队,而不是只适合演示?
我建议不要先看“功能最多”,而要先看研发链路是否闭环。我曾按需求评审、任务拆解、代码提交、测试缺陷、版本发布四条路径做过模拟测试,结果显示,影响日常效率的不是页面数量,而是对象之间能否自动关联。需求无法追溯到任务、提交和缺陷时,后续报表再漂亮也只是人工填出来的结果。
针对百度研发场景,我会把评价指标分成五项:需求到交付的可追溯性占25%,流程配置能力占20%,研发协同集成占20%,数据与权限能力占20%,报表和管理成本占15%。其中“可追溯性”权重最高,因为大型团队最贵的不是买软件,而是出了问题之后找不到责任链和决策依据。
评估维度合格表现常见陷阱 需求追踪需求、任务、提交、缺陷、版本可互相跳转只有编号关联,没有实际变更记录 流程配置支持按团队、产品线、项目设置不同流程只能全局配置,改一次影响所有团队 研发集成能同步代码、流水线、测试和发布状态集成靠人工导入,数据很快过期 权限审计支持分级权限、字段权限和操作日志只有项目级权限,无法保护敏感字段 我实际选型时会安排一个半天的“反向演示”:不给供应商看准备好的标准脚本,而是现场提出一个真实需求,让对方从评审、拆解、开发、测试一直走到发布。
再随机修改一次需求优先级,观察系统能否留下变更原因、影响范围和审批记录。这个测试比听销售介绍“支持敏捷、DevOps、AI能力”更能暴露平台差异。如果团队规模较大,建议把试用期至少延长到一个完整迭代,并统计三项数据:需求变更后补录时间、缺陷重复创建率、版本发布前仍处于未知状态的任务比例。
我的判断标准是,补录时间下降30%以上、重复缺陷下降20%以上,才说明工具真正改变了协作方式;只减少点击次数,不等于研发效率提升。
2. 六款百度研发管理平台工具中,哪一类最适合中小型研发团队?
我带过一个十几人的研发小组,过去用群聊、表格和代码仓库拼流程,刚开始很灵活,项目一多就经常漏测试和忘记回填状态。我担心大型平台上线成本太高,也担心轻量工具无法支撑版本管理,想知道中小团队应该如何在效率和复杂度之间取舍。
中小团队最适合的通常不是功能最全的平台,而是“默认流程足够短、关键节点能够被约束”的平台。团队人数在10至30人时,管理成本往往比功能缺失更先成为问题:如果创建一个需求需要填写十几个字段、经过四层审批,成员会绕开系统回到群里协作。
我会先把候选工具分成六类,而不是直接按品牌比较:一体化研发平台、缺陷测试型平台、DevOps协同平台、低代码流程平台、企业级套件和轻量项目协作工具。对中小团队来说,一体化研发平台和轻量协作工具通常更容易落地,但前者要检查配置是否过重,后者要检查测试、版本和权限是否够用。
团队情况优先选择不建议优先选择 10人以内,项目少轻量协作工具,重点看任务、看板和版本需要专人维护的复杂企业套件 10至30人,多项目并行一体化研发平台,重点看模板和权限只能管理任务、不能关联缺陷的工具 30人以上,有专职测试研发与测试联动的平台完全依赖自定义表格的工具 交付节奏快,频繁发布能连接代码仓库和流水线的平台发布状态靠人工更新的平台 我建议用“最小可用流程”做试用,而不是一次性迁移全部历史数据。
先只配置需求、任务、缺陷、版本四类对象,连续跑两个迭代,观察成员是否愿意主动更新。如果两周后仍需要项目经理每天催填,问题通常不是培训不够,而是字段太多、状态太细,或者工具没有嵌入团队原有工作节奏。还有一个容易被忽略的成本是退出成本。
中小团队选型时应确认能否批量导出需求、任务、评论、附件和操作日志,并测试导出后的字段是否仍然可读。月费便宜但数据无法完整迁出的工具,长期成本可能高于价格更高、迁移能力更透明的平台。
3. 百度研发管理平台如何判断私有化部署和权限能力是否真的可靠?
我所在的研发项目有内部接口、日志和客户数据,供应商通常都会说支持私有化部署和精细化权限,但我不知道这些承诺落到实际操作中是什么样。我尤其担心外包人员、跨部门成员和临时项目成员权限混在一起,等项目结束后还没有及时回收。
私有化部署不能只理解为“软件装在自己的服务器上”。真正需要验证的是数据边界、身份认证、权限继承、备份恢复和审计闭环。我见过系统部署在内网,却因为附件、消息通知或第三方插件仍然向外发送数据,结果部署位置安全,数据流转却不安全。我会把权限测试设计成四个角色:普通开发、测试负责人、项目经理、外部协作者。
分别检查他们能否查看需求、下载附件、修改字段、导出报表、查看操作日志和访问已归档项目。尤其要做“越权反测”,例如让普通开发尝试通过搜索、接口或导出功能访问自己没有权限的项目。
测试项目应达到的结果不合格信号 身份认证支持统一身份认证、离职账号自动失效账号需要人工逐个删除 字段权限敏感字段可按角色或项目隐藏能看项目就能看全部字段 临时权限可设置有效期并自动回收只能永久授权,再人工提醒 操作审计记录谁在何时查看、修改、导出数据只能看到最后修改人 灾备恢复明确备份频率、恢复时间和演练记录只有“支持备份”的口头说明 我建议在合同和验收表中写入可验证指标,例如恢复点目标不超过24小时、关键数据恢复时间不超过4小时、账号禁用后权限立即失效,并要求供应商现场完成一次备份恢复演练。
没有演练过的灾备方案,不能按“已经具备”计算。如果团队有跨组织协作,还要单独验证外部成员的边界:能否只访问指定项目,能否禁止下载附件,能否屏蔽内部评论,项目关闭后能否自动失效。很多平台的权限模型在内部团队里表现正常,一遇到供应商和外包账号就暴露出“项目权限过粗”的问题。
4. 百度研发管理平台中的AI功能,怎样判断是真有用还是营销噱头?
我看到不少研发管理平台都在宣传智能生成需求、自动拆任务、缺陷总结和风险预警,但我担心生成内容看起来完整,实际却增加了审核工作。我想知道应该怎样设计测试,才能判断AI功能是否真的能减少研发管理成本,而不是只在演示环境里效果好。
判断AI功能是否有用,不能看它能不能生成一段通顺文字,而要看生成结果是否减少了后续返工。我通常把AI能力拆成三类:内容生成、信息归纳和风险判断。前两类容易展示,第三类才更接近研发价值,但也最容易因为数据不完整而误报。
我做过一个小规模对比:准备20条真实需求,其中包含口语化描述、重复需求、缺少验收条件和跨模块依赖,分别让人工、模板和AI辅助完成整理。评价不只看初稿速度,还看验收条件补充率、人工修改次数和遗漏依赖数。结果中,AI辅助能明显缩短初稿时间,但如果没有项目历史数据,风险预警的可信度并不会自动提高。
AI场景建议指标采用前的最低要求 需求整理初稿耗时、人工修改比例关键字段可追溯到原始描述 任务拆解拆解后返工率、遗漏依赖数支持人工确认,不能直接自动下发 缺陷总结重复缺陷识别率、误合并率保留原始日志和判断依据 风险预警有效预警率、误报率、提前量能解释使用了哪些项目数据 我最看重的是“可撤销”和“可解释”。
AI自动修改需求、关闭缺陷或改变优先级时,必须保留原文、修改建议、操作者和回滚入口;如果系统只给出一个风险分数,却不说明依据,项目经理无法判断是数据问题、模型问题,还是流程本身出了问题。
选型时可以要求供应商完成一次盲测:提供一批脱敏历史需求和缺陷,不提前告诉对方哪些是重复项、哪些最终延期,要求系统输出结果,再与真实记录对照。若只展示精选案例,不提供准确率、误报率和人工修订记录,就不要把“具备AI功能”直接等同于“能提升研发效率”。
我的建议是先把AI放在低风险环节,例如摘要、会议纪要、缺陷聚类和版本说明生成;经过一个完整季度验证后,再考虑让它参与优先级建议或风险预警。涉及权限、发布和质量结论的动作,至少在现阶段仍应保留人工确认。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/45985
读者评论
文章把“功能多”与“真正适配”区分开了,这点比较实用。尤其是需求、开发、测试、发布能否串起来,确实比单纯看板样式更值得在试点时验证。
从项目管理工具迁移的角度看,历史评论、附件、权限和工作流往往比任务标题更难处理。建议采购前要求供应商拿真实数据演示迁移,不要只看宣传材料。
文中关于AI的判断比较客观:基础数据不完整时,智能分析很难可靠。我们团队也遇到过状态长期不更新,最后报表看起来正常但实际进度已经滞后的情况。
