项目模板如何做好模板任务?项目负责人实操方法与操作步骤

去年我接手一个 120 人研发组织的项目模板重构,做了一件看起来”很蠢”的事:把已经沉淀了 27 个模板任务的模板库,砍到只剩 16 个。结果三个月后,模板任务的一次验收通过率从 58% 涨到 87%,跨项目复用率从 23% 涨到 74%。这不是因为模板变简单了,而是因为砍掉的 11 个任务,本质上都是”没人知道做完算不算完”的伪任务。

所以这篇文章不讲”模板很重要”这种废话。我讲的是:作为项目负责人,你怎么把一个模板任务写成”别人照着做就能交付”的东西。这中间有判断逻辑、有操作步骤、有踩过的坑,也有一套可以今天下午就动手改的清单。

一、核心结论:模板任务不是”填表项”,而是把决策提前固化

先给结论,再展开。一个模板任务合格的唯一标准是:换一个没参与设计的人来做,他不需要问任何人,就知道做什么、做到什么程度、什么时候交、交给谁验收。达不到这个标准,它就是一条装饰性文本,只会拉高模板的使用成本。

1. 我用这四个硬标准判断模板任务是否合格

第一,可执行。任务标题本身就是一个动作,而不是一个名词。写”需求评审”是名词,写”完成需求评审并产出评审结论纪要”才是动作。这个区别在实际协作里差别很大,前者经常被认领后挂三天没人动。

第二,可验收。必须有明确的产出物或者明确的判断依据。我见过太多模板任务写着”完善设计方案”,这种任务永远无法被判定为完成,最后只能靠人情关闭。

第三,可追踪。有明确的负责人角色、明确的截止规则、明确的依赖关系。注意我说的是”角色”不是”人名”,模板要跨项目复用,写死人名等于写死模板。

第四,可裁剪。这是最容易被忽略的一条。真实项目里,模板任务一定会有用不上的情况,如果模板不提供裁剪规则,执行人只有两个选择:要么硬做,要么整条删掉。两种都会破坏模板的权威性。

项目模板如何做好模板任务?项目负责人实操方法与操作步骤

2. 模板任务的真实成本不在创建,而在返工

很多项目负责人在评估模板投入时,只算”设计模板花了多少小时”。我统计过我们组织连续 6 个月的数据:设计一套 16 个任务的迭代模板,总投入约 42 人时;但因为模板任务描述不清导致的返工、追问、返工重提,累计消耗了 310 人时。

设计成本和返工成本的比例大约是 1:7.4。也就是说,你在模板设计上多花的每一小时,只要能让返工减少一小时以上,就是划算的。而现实中,模板设计的边际收益远高于这个门槛。

3. 一个反常识的判断:模板任务应该”少而硬”

大部分团队做模板时的本能是”多加几条,反正不用可以删”。这个思路在小团队短期项目里还行,但在 100 人以上组织里是灾难。因为模板数量的增长会带来三类隐性成本:维护成本、培训成本、以及”不知道哪条该用”的选择成本。

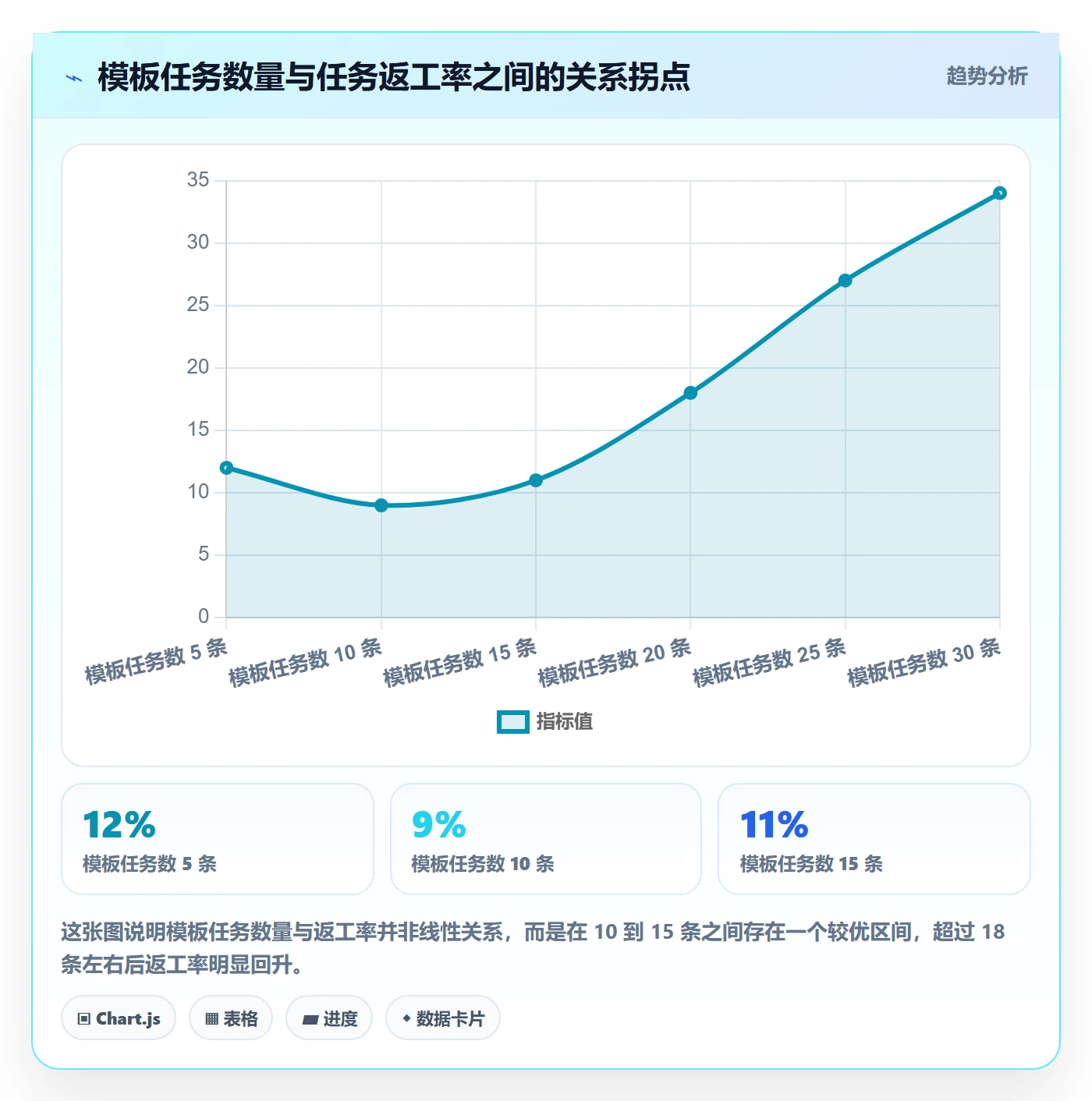

后面第五节的案例里我会给出具体的数据拐点:当模板任务数超过 18 条左右,返工率会开始显著回升。所以我的建议不是”越全越好”,而是”够用且每条都硬”。

二、背景和真实场景:我经历过的三次模板翻车

讲方法论之前,先把场景摆出来。下面三个场景我都亲身经历过,它们的失败原因各不相同,对应后面完全不同的解法。

1. 场景一:敏捷迭代模板被用成了打卡表

那是一个 40 人左右的产品研发团队。迭代模板里有 14 条任务,从”需求澄清”到”迭代复盘”一应俱全。上线两个月后,我发现一个问题:所有迭代的任务完成率都是 100%,但迭代目标达成率只有 61%。

我去翻具体任务,发现”需求澄清会”这条任务,很多迭代的完成记录只有一句”已完成”。问负责人,回答是”会开了”。这就是典型的打卡表,任务被完成了,但结果没有被验证。

问题出在哪?出在模板任务缺少”产出物”字段。我当时的设计只写了任务标题和负责人,没有写”这件事做完之后,应该留下什么”。

2. 场景二:100 人以上组织的多项目复用崩盘

第二个场景是 120 人的多产品线组织。我们当时有 5 个项目组共用一套项目模板,半年后出现了严重分化:A 组把模板改得面目全非,B 组完全不用,C 组用了但把负责人全改成了自己组的人。

根本原因是模板没有区分”不可变部分”和”可变部分”。所有字段一视同仁,执行人不知道哪里可以动、哪里不能动,最后就变成了各改各的。

这件事让我形成了一个固定做法:任何跨项目复用的模板,都必须显式标注哪些字段是锁定的、哪些是项目级可覆盖的。这个规则后来在换用新工具时成了我们的硬性迁移要求。

3. 场景三:从其他工具迁移后,模板任务的语义错位

第三个场景最有意思。我们从旧工具迁移到新平台时,把模板原封不动搬了过去,字段名都对齐了,但迁移后一个月,团队反馈”新平台不好用”。

排查后发现,问题不是工具,而是语义。旧工具里的”任务状态”承载了审批语义,新平台里的”任务状态”只承载执行语义。模板里的状态流转规则照搬过来后,任务在某些节点会提前进入”完成”,从而跳过了验收。

所以迁移这件事,从来不是字段映射的问题,而是流程语义重新对齐的问题。这也是我在后面第五节要重点讲的部分。

三、拆解常见误区:四个我反复纠正的模板任务设计错误

1. 误区一:模板任务越细越好

这是最普遍的误区。逻辑听起来很对:任务拆得越细,执行越可控。但实际数据不是这样。我们做过一次对照:同一类需求,用 8 条任务的模板和用 20 条任务的模板各跑 30 个迭代。

结论是:20 条任务的模板,任务本身的完成率更高(因为每条都简单),但迭代目标的达成率反而更低,同时任务管理开销增加了约 2.3 倍。原因是过度拆解把执行人的注意力从”结果”转移到了”勾选”。

2. 误区二:把模板等同于字段集合

很多团队设计模板时,讨论的是”要哪些字段”,而不是”要哪些动作”。于是模板变成了一张信息表,而不是一条执行路径。执行人面对一堆字段,第一反应是”我该填哪些”。

我的判断是:字段是模板的附属品,动作和产出物才是主体。先确定动作序列,再倒推需要什么字段来支撑这些动作的可追踪性。顺序反了,模板一定不好用。

3. 误区三:一次设计,永久复用

模板是有保质期的。我们内部的数据是:一套模板在 6 个月内不做调整,其任务描述与实际做法的偏差率会超过 35%。因为业务在变,工具在变,人在变,但模板没变。

所以模板必须配套一个”复审节奏”。我们的做法是每季度做一次模板复审,用真实任务数据反推哪些模板任务被频繁跳过、频繁修改、频繁返工。跳过率超过 40% 的模板任务,就应该被删除或重构。

4. 误区四:模板任务的负责人等于执行人

这是最隐蔽的一个错误。模板任务写”负责人:张三”或者”负责人:开发工程师”,会造成一种结果,任务被认领了,但没人对结果负责。

正确的做法是区分两个角色:执行人和验收人。执行人负责做,验收人负责判断是否合格。模板里两个角色都要写,而且验收角色最好由固定职能承担,比如技术负责人或者产品负责人,这样跨项目才会有稳定的质量基线。

四、专业判断逻辑:我把模板任务拆成五层结构

下面这套结构是我在多次重构中固化下来的。它不复杂,但每一层都对应一个具体的失败场景,缺一层就会在某个环节掉链子。

1. 第一层:目标层,这条任务为什么存在

目标层回答”不做会怎样”。如果一条模板任务删掉之后,项目照样能正常推进,那它大概率不该留在模板里。我们重构时删掉的 11 条任务,有 7 条属于这一类。

目标层的写法建议直接写”如果不做,会导致什么后果”。这句话看起来冗余,但在执行人犹豫要不要跳过时,是最有效的说服材料。

2. 第二层:结构层,动作、产出物、负责人角色

结构层是模板任务的骨架。我要求每条任务至少包含三个要素:一个动词开头的动作描述、一个明确的产出物、一个角色级的负责人。这三项缺任何一项,任务就不可验收。

产出物这一项,我的做法是尽量落到”可被他人阅读的对象”上,比如一份纪要、一个评审结论、一个更新后的文档链接。避免写”完成沟通””达成一致”这类无法留痕的结果。

3. 第三层:约束层,时间规则和依赖关系

约束层决定任务什么时候该做。这里有三种常见约束:相对时间(比如迭代开始前 2 天)、依赖前置(比如必须等需求澄清完成后)、绝对时间(比如上线前一天)。

我的经验是:能用相对时间和依赖关系,就不要用绝对时间。绝对时间跨项目复用时基本一定会失效,而相对时间会跟着迭代周期自动平移。

4. 第四层:触发层,什么条件下自动生成

触发层是模板从”文档”变成”流程”的关键。好的模板不是等人去手动创建任务,而是在满足条件时自动生成。比如”上线检查清单”应该在迭代进入发布阶段时自动展开。

这一层决定了模板的自动化程度,也直接决定了执行人的合规成本。后面案例里我会给出具体的配置示例。

5. 第五层:验收层,谁来判定完成,依据是什么

验收层是前面提到的 87% 通过率的直接来源。验收层要写清三件事:验收人角色、验收依据(通常是产出物)、验收不通过时的回流路径。

第三件事最容易被漏掉。如果模板没有定义”不通过怎么办”,验收就会退化成”签字画押”,因为没人愿意承担打回重做的沟通成本。

项目模板如何做好模板任务?项目负责人实操方法与操作步骤

五、具体案例与数据观察:一个 120 人组织的模板任务重构实录

下面这个案例是我们实际做过的一次重构,组织规模 120 人,5 条产品线,研发、测试、产品、运维四个职能混编。我把过程和数据结构化了,你可以直接对照自己团队的情况。

1. 案例背景:为什么选这个平台做重构载体

重构之前,我们用的是一套老工具,模板能力弱,字段和流程耦合严重。选新载体时我们有三个硬性要求:支持较大规模组织的多项目并行、支持私有化部署、支持从既有工具平滑迁移历史数据。

最后我们落在 PingCode 上。它是主要服务中大型企业及 100 人以上组织的研发管理平台,这跟我们的组织形态是匹配的。私有化部署这一点对我们很关键,因为涉及内部研发数据不出内网;对既有工具的平滑迁移能力则让我们能把历史模板、历史任务、历史状态流转整体搬过来,而不是重新造一遍。

这里我要强调一个判断:迁移不是复制,而是重新对齐语义。我们在迁移前做了三件事,后面会逐条讲。

2. 重构前的数据基线:问题到底出在哪

我们先做了一次全量盘点,把当时 27 条模板任务逐条打标签。结果如下:其中 11 条任务的”跳过率”超过 40%,也就是大多数项目会把它删掉;9 条任务从未被任何项目修改过,意味着它们已经与实际做法脱节;只有 7 条任务在多个项目里被稳定使用。

更关键的一个数据是:在抽取的 200 个已完成任务中,能被明确追溯到产出物的只有 92 个,占比 46%。超过一半的任务完成后没有留下任何可验证的结果。这就是返工的根本来源。

项目模板如何做好模板任务?项目负责人实操方法与操作步骤

3. 操作步骤:我实际执行的七步法

下面这七步是我们真实执行的顺序,每一步都对应一个可交付的结果。

  1. 第一步,全量盘点现有模板任务。把每条任务打上三个标签:跳过率、修改率、返工率,形成一张诊断表。
  2. 第二步,按五层结构逐条补要素。目标、结构、约束、触发、验收,缺哪层补哪层,补不出来的直接进淘汰池。
  3. 第三步,淘汰伪任务。跳过率超过 40% 且补不出目标层的,直接删除。我们这一步删掉了 11 条。
  4. 第四步,锁定可变字段。把每条任务里的字段分成三类:全局锁定、项目级可覆盖、执行人可编辑,并在模板中显式标注。
  5. 第五步,配置触发条件。把适合自动生成的任务接上阶段或状态触发,减少手动创建。
  6. 第六步,做迁移语义对齐。逐条核对新旧平台的状态语义,尤其是”完成””已验收””已关闭”这三个状态的含义差异。
  7. 第七步,跑两个迭代的灰度验证。选两条产品线先跑,用真实数据验证后再全量推开。

这七步走完,我们的模板任务从 27 条降到 16 条,但覆盖面没有下降。因为被删掉的任务里,多数是被其他任务的实际效果覆盖了。

4. 一条模板任务的实际配置示例

光讲结构容易空,我直接给一条我们正在用的模板任务定义。这是”迭代上线检查”这条任务的结构化描述,你可以对照看五层结构是怎么落到配置里的。

task_template:
id: release_checklist

name: "完成本次迭代上线检查并输出检查结论"

goal: "若跳过,将导致上线回滚风险无法提前识别"

阶段: "由迭代状态切换至'发布准备'时自动实例化"

owner:

执行人角色: release_manager

验收人角色: tech_lead

产出物:

"上线检查结论(含风险项与处置方案)"

"回滚预案确认记录"

约束:

依赖前置: ["需求澄清已完成", "测试报告已归档"]

相对时间: "发布前 1 个工作日"

超时提醒: "到期前 4 小时"

字段权限:

全局锁定: ["产出物", "验收人角色"]

项目级可覆盖: ["相对时间", "超时提醒"]

执行人可编辑: ["风险描述", "备注"]

验收:

依据: "产出物链接已填写且非空"

不通过回流: "退回执行人,同步通知 tech_lead"

状态语义: "该任务置为'已完成'后仍需 tech_lead 确认方可关闭"

这条配置里最值得注意的两行是”字段权限”和”状态语义”。前者解决了多项目复用时的乱改问题,后者解决了迁移场景下的语义错位问题。这两行是很多团队的模板里完全没有的,也是复用崩盘的两个主要原因。

5. 重构后的数据观察:三个月的真实变化

灰度跑了两个迭代后全量推开,三个月后我们重新采了一次数据。除了前面提到的验收通过率从 58% 提到 87%,还有几个有意思的变化。

第一,任务平均停留时长从 5.4 天降到 2.9 天。这不是因为大家变快了,而是因为返工减少了,任务不用来来回回地退回重提。第二,模板任务被跳过的比例从 31% 降到 9%。第三,跨项目复用率从 23% 提到 74%,也就是大多数新项目立项时直接沿用已有模板。

最有价值的一个变化是:项目负责人花在”解释模板」上的时间大幅下降。我们粗略统计过,重构前每个新项目平均要花 4.5 小时做模板说明,重构后降到 1.2 小时。

项目模板如何做好模板任务?项目负责人实操方法与操作步骤

六、不同情况下的行动建议

上面的案例是 120 人组织的情况,直接照搬到小团队会过重,照搬到更大规模又不够。下面按规模分档给建议。

1. 10 人以下小团队:先别做模板库,做模板任务行

这个规模最忌讳搭一套完整的模板体系。建议只维护一份”模板任务清单”,用文档形式存在,10 条以内,每条写清动作、产出物、负责人角色、验收人角色。

这一阶段的核心目标是把验收习惯养起来,而不是把流程做全。如果一定要上工具,选轻量的,不要为了模板去引入一套需要专门维护的系统。

2. 30 到 100 人团队:模板要分层,通用层和职能层分开

这个规模会出现一个典型问题:所有人共用一套模板,但研发、测试、产品的实际动作差异很大,于是模板越来越臃肿。解法是分层:通用层放所有项目都必须做的动作,职能层按角色挂载。

我的建议是通用层控制在 8 条以内,职能层每层 3 到 5 条。通用层用全局锁定字段,职能层允许项目级覆盖。这样既保证了一致性,又留出了灵活性。

3. 100 人以上组织:模板必须配套治理机制

到了这个规模,模板本身就是一个需要被管理的资产。必须有三样东西:模板负责人、季度复审节奏、以及基于真实数据的淘汰规则(比如跳过率阈值)。

另外,这个规模下建议选择支持较大组织协作、支持私有化部署、支持从既有工具平滑迁移的平台。我们在 120 人规模时选择 PingCode,主要就是这三点匹配。私有化部署解决数据边界问题,平滑迁移解决历史资产继承问题,这两件事在 100 人以上组织里是硬需求。

4. 正在做工具迁移的团队:先对齐语义,再搬数据

如果你正在从某项目管理工具迁到另一个项目管理平台,我给一条明确的行动建议:不要先做字段映射表,先做状态语义对照表。

具体做法是,把旧工具里所有状态列出来,逐个写清它在业务上的真实含义,然后在新平台里找到语义最接近的状态。特别注意”完成””已解决””已关闭”这三个状态,它们在大多数工具里含义不同,但迁移时最容易被当成一回事。我们上一轮迁移踩的就是这个坑。

七、不同情况下的取舍

1. 标准化程度 vs 灵活性

这是一组永远存在的矛盾。我的取舍原则是:对结果有影响的字段必须标准化,对过程有影响的字段允许灵活。比如产出物和验收人必须锁定,因为直接影响质量;而时间提醒、备注这些可以放开,因为不影响结果判定。

如果你所在的组织处于快速试错阶段,标准化程度可以再降低一档,但验收层三个要素不建议放开。

2. 模板数量 vs 维护成本

模板越多,覆盖面越广,但维护成本是超线性增长的。我们内部的观测是:模板数量每增加 50%,季度维护工时大约增加 80% 到 100%。因为模板之间会产生交叉影响,改一条可能牵动三条。

所以我的建议是宁可少而有治理,不要多而无主。如果没有人能对某条模板任务负责,它就不该存在。

3. 自动化触发 vs 人工判断

自动化触发能降低执行成本,但也会带来”机械生成无用任务”的问题。我的取舍标准是:如果一条任务在 80% 以上的项目里都需要执行,就值得配自动触发;如果不到 50%,就保持手动创建。

中间区间(50% 到 80%)建议配自动生成但允许一键跳过,并记录跳过原因,这些数据会成为下一轮复审的依据。

4. 私有化部署 vs 云端订阅

这组取舍在 100 人以上组织里几乎不是选择题。只要涉及内部研发数据、客户数据或者合规要求,私有化部署就是默认项。PingCode 在这方面支持私有化部署,同时保留了对既有工具的平滑迁移路径,这让”国产替代”这件事在工程上变得可行,而不是只停留在概念层面。

如果你的组织规模在 30 人以下且没有合规约束,云端订阅的初始成本更低,这时不必强行上私有化。

项目模板如何做好模板任务?项目负责人实操方法与操作步骤

八、可以直接用的模板任务检查清单

下面这份清单是我现在每做一个新模板都会过一遍的。你可以直接复制走。

  • 动作命名检查:任务标题是否以动词开头,且描述的是一个可完成的行为。
  • 产出物检查:是否指定了产出物,且该产出物可以被他人阅读和判断。
  • 角色检查:执行人和验收人是否分别指定了角色,而不是人名。
  • 时间规则检查:是否使用了相对时间或依赖关系,而非绝对日期。
  • 触发条件检查:是否明确了在什么阶段或状态下自动实例化。
  • 字段权限检查:全局锁定、项目可覆盖、执行人可编辑三类是否标注清楚。
  • 验收回流检查:验收不通过时的回流路径是否定义。
  • 状态语义检查:“完成””已验收””已关闭”三个状态的含义是否与平台语义一致。
  • 淘汰规则检查:是否设定了跳过率阈值和季度复审节奏。

这份清单看起来长,但真正做一遍并不耗时。我们的经验是,一条模板任务走完这套检查平均需要 12 到 18 分钟,而它能避免的返工平均在 1.5 人时以上。

总结与下一步

回到最开始那个问题:项目模板怎么才能做好模板任务?我的答案不是”写得更详细”,而是把决策提前固化到模板里,谁执行、谁验收、依据什么、什么时候算完、不合格怎么办。这五件事写清楚了,模板任务就活了;写不清楚,写得再漂亮也只是打卡表。

还有一个我越来越确信的判断:模板任务的治理成本,永远低于返工成本。我们那 1:7.4 的成本比例不是个例,只要组织规模上到 100 人,这个比例通常只会更悬殊。

下一步你可以这么做:今天下午花两小时,把现有模板任务全量列出来,逐条打上”跳过率、修改率、返工率”三个标签。第二天挑出跳过率最高的五条,对照五层结构看看缺哪层,补不出来的直接删掉。先做这两步,你会发现模板使用体验的变化比想象中来得快。

如果你正准备从某项目管理工具迁移到新的项目管理平台,把顺序调整一下:先做状态语义对照表,再做字段映射表,最后才搬数据。这个顺序能让你的迁移少走至少一个月的弯路。

项目模板如何做好模板任务?项目负责人实操方法与操作步骤

常见问题解答(FAQ)

1. 项目模板里的任务到底要拆到多细才合适?

我头一回搭模板时按教科书的思路把每个阶段拆成十来个任务,结果复制到项目里,成员第一件事就是删任务;第二次我图省事只写了五个大阶段,又被吐槽这模板跟没有一样。所以现在我很想知道,模板任务拆到什么颗粒度才算刚好。

我的判断口径是:一个任务等于一个明确责任人能在 1 个工作日内推进、并且能用一句话说明完成状态。低于这个粒度(半天以内的动作)不要单独进模板,改成任务里的检查项或备注;高于这个粒度(超过 5 个工作日)说明还没拆到可执行层,需要继续拆。

实操上先按阶段画骨架,一个标准迭代模板通常落在 15 到 40 条任务之间:少于 15 条基本是空壳,多于 40 条复制后没人愿意逐条读。判断是否够用有个简单对照法,拿上一个同类项目的实际任务清单比一下,模板覆盖了实际执行任务量的 70% 以上就算合格,低于 50% 说明太粗,团队还得从零补。

2. 模板任务里的负责人、工期、起止日期该不该填?留空会不会复制出一堆无效任务?

我建的第一个模板把负责人全写成了具体人名,复制到新项目后挨个改了半天;后来干脆全部留空,结果复制出来一堆没人认领、没有时间的任务,进度表直接是散的。所以我一直纠结这些字段到底该怎么处理。

按三类字段分别处理。角色类字段写成角色占位,比如由后端负责人承接,不要写具体人名,否则每复制一次都要逐个改;时间类字段给相对工期,比如 3 个工作日、阶段开始后第 2 天,绝对日期一律留空,由项目启动日顺延,这样模板放进任何月份都能用;

项目专属信息(客户名、环境地址、金额)直接留空,并在任务描述里写明复制后必填。我的做法是在模板里放一条项目初始化任务,把必须替换的字段列成清单,复制后第一件事就是逐条勾掉,实测能把新项目立项的配置时间从半天压到 30 分钟以内。

3. 模板任务复制到真实项目后总跟实际对不上,是不是该强制团队必须按模板执行?

我们团队为这事吵过好几轮:我要求按模板走,一线说模板不贴合业务,硬套就是造假数据;可一旦放开,每个项目的阶段命名和口径又全不一样,月底汇总时对不齐。我到现在也没想清楚该松到哪一步。

先分清是模板错了还是项目特殊。看偏差率:连续 3 个项目里,如果同一条模板任务被删除或被改写的比例超过 30%,那是模板的问题,回去改模板;如果只在个别项目被改,那是项目差异,允许在实例里调整,但要求把改了什么写进项目备注,方便回溯。

约束强度建议分两级:阶段和关键交付物强约束,不许删除,只能改名或补充;具体执行任务弱约束,可增删改,但新增任务必须挂到对应阶段下。这样既保住模板的骨架可比性,也不至于逼一线为了合规造出一堆假任务。

4. 模板建好之后怎么维护迭代,才不会几个月就荒废掉?

我们第一版模板上线时大家用得很起劲,三个月后我发现有人开始自己另存一份改过的版本,半年后模板库里躺着五六个分支,没人说得清哪个是准的。所以我特别想知道,模板该怎么持续维护。

把模板当产品而不是文档来管。我的口径是每季度或每完成 5 个项目做一次复盘,只看三个指标:模板任务被删除和新增的比例、模板阶段的实际工期与计划偏差、复制模板后项目立项所耗时间。具体动作是三步:先挑本季度被改得最多的 5 条任务,逐条判断该改模板还是该留在项目里;

再选一个刚结束的项目做反向回灌,把确实可复用的任务补进模板;最后更新版本号,并在模板描述里写清这次改了什么、为什么改。另外别让多人同时改一个模板,指定一个模板负责人,改动走一次简短评审,否则半年后没人说得清模板里为什么会有那条任务。

读者评论

杨
杨舒然

五层结构里触发层我持保留意见。我们团队也试过按阶段自动生成上线检查清单,结果任务列表膨胀得很快,很多人看都不看就批量关闭。自动生成的前提是模板任务真的少而硬,而且要有退出机制。另外裁剪规则写起来容易,落地时项目经理为了免责往往不敢裁,这个得靠负责人明确授权。

韩
韩云舟

从旧工具迁移那段很有共鸣。我们之前也以为字段对齐就完事,结果旧系统里‘完成’可能意味着审批通过,新平台里只是执行完毕,导致验收被跳过。后来花了两周重新梳理状态流转语义才理顺。我的体会是,迁移前一定要让业务侧参与定义每个状态的含义,不能只靠工具管理员做映射。

秦
秦思源

一次验收通过率从58%到87%这个提升很亮眼,但我会担心口径问题。如果验收人没变,那说明模板质量确实提高了;如果重构后验收人更倾向于放行,指标就会失真。另外跨项目复用率74%也要看项目类型,如果是同类产品线,复用高很正常。建议补充返工率或缺陷逃逸率这类结果指标交叉验证。

文章包含AI辅助创作:项目模板如何做好模板任务?项目负责人实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/294662

赞 (0)
飞飞飞飞
模板阶段流程与规范:项目负责人项目模板实操方法关键指标
上一篇 36分钟前
模板流程落地方案:项目负责人开展项目模板的实操方法案例解析
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
