进度更新怎么做?项目经理制度设计:进度管理从0到1

2023年我接手过一个已经延期六周的交付项目,甲方是某汽车零部件集团,乙方团队22人。第一次参加他们的周会时,项目经理打开一份38页的PPT,逐页念了90分钟"完成度85%"。散会后我拉住一位开发组长问:这个85%具体指什么?他愣了两秒说:"就是……大概差不多吧。"三周后这个项目彻底失控,最终超期交付,返工成本约47万元。问题不在执行,而在于:他们的进度更新体系,从设计的第一天起就没打算让人看懂。

这篇内容我不打算讲"进度管理有多重要"这种谁都会说的话。我想从"进度更新"这个最小、最日常、最被低估的切口入手,反向拆解一套项目经理制度到底该怎么设计。核心主张只有一句:进度更新不是管理动作的终点,而是整套制度的试金石,更新做不好,说明制度本身就没设计对。如果你正在从0到1搭建进度管理体系,或者被"更新了但没人看"困扰,这篇内容会给你一套可以直接照着改的判断框架和操作清单。

一、先给结论:进度更新的成败,80%在制度设计阶段就决定了

很多人把进度更新当成一个"执行力问题":团队不主动、成员不配合、工具不好用。但我在过去八年参与过40多个项目的观察得出的结论恰恰相反,进度更新之所以流于形式,根因几乎从来不是态度,而是制度缺失。制度没定义清楚"更新什么、谁更新、什么时候更新、更新完怎么办",个体再努力也只能是各写各的。

1. 进度更新的三个本质功能,缺一个都会失效

我习惯把进度更新拆成三个独立功能来看,任何一个没被制度覆盖,整套机制就会退化。

  • 同步功能:让所有干系人对"现在到哪了"形成一致认知。这是最基础的一层,但大多数团队只做到这一层,甚至这一层都做不实。
  • 预警功能:在偏差还小的时候暴露出来,给纠偏留出时间窗。这一层决定了进度更新是"事后追认"还是"事前干预"。
  • 决策功能:让更新数据直接触发资源调配、范围调整、优先级重排等动作。没有这一层,更新就是纯消耗。

我见过太多团队的进度更新只做了第一层,然后抱怨"更新没用"。不是更新没用,是你只做了三分之一。

2. 判断你的进度更新是否有效,看这4个标准

不用复杂评估,下面四条只要有一条不满足,你的进度更新大概率已经失效了。

  1. 一个不了解项目的人,能在10分钟内从更新记录里判断出项目健康度。
  2. 更新中出现的任何一个黄色或红色信号,都对应着一个明确的下一步动作和责任人。
  3. 过去一个月的更新记录里,至少有3次因为更新数据而改变了原有计划。
  4. 团队成员更新进度所花的时间,占其总工时的比例低于3%。

第3条最关键也最少被满足。如果你的更新从来没有改变过任何决策,那它本质上就是一份写给上级看的表演材料。

进度更新怎么做?项目经理制度设计:进度管理从0到1

二、真实场景还原:一个失败的进度更新是怎样长出来的

回到开头那个22人的项目。我后来复盘了他们从项目启动到失控的完整时间线,发现进度更新机制的崩坏不是某一天发生的,而是一步步"合理"地滑向深渊的。

1. 启动阶段:所有人都觉得"先把活干起来再说"

项目kick-off会上,大家花了大量时间讨论技术架构和人员分工,唯独没有讨论"进度怎么更新"。项目经理默认大家会用公司的某项目管理工具填状态,团队成员默认"有事会说"。这个"默认"就是后来所有问题的种子。

2. 执行阶段:更新字段随意,口径全凭个人理解

第一个月还算正常,因为大家做的事都在预期内。到了第二个月,问题开始显现:有人把"完成度"填成80%实际只写完了接口定义,有人填30%其实是卡在等第三方SDK。同一个"35%",在不同人那里含义完全不同。

3. 暴雷阶段:偏差在最后一刻才被看见

真正致命的是,当开发组长发现核心模块可能延期两周时,他没有在周报里写"风险",而是写"进展顺利,预计下周三完成"。因为在他的认知里,写风险等于承认自己能力不行。制度的缺失把一个技术风险变成了一个人的心理负担。

进度更新怎么做?项目经理制度设计:进度管理从0到1

4. 崩坏阶段:更新记录变成甩锅证据

项目彻底延期后,甲方开始追责,团队内部也互相找"谁的锅"。这时候那些填得含糊的进度记录反而成了自保工具,"我当时写的是预计,不是承诺"。当进度更新沦为免责工具,它的管理价值就归零了。

三、拆解五个常见误区:你可能正踩在其中

在讲"怎么做"之前,必须先拆掉几个流传很广但非常有害的误区。这些误区往往是进度更新体系失败的隐性推手。

1. 误区一:更新频率越高越好

很多管理者迷信"日更",觉得这样最透明。但我在一个30人的研发团队做过对照观察:强制日更后,更新条目数量上升了2.3倍,但其中68%是"无变化"或"正常推进"这类零信息量内容,真正被阅读的比例反而下降了。高频更新制造的信息噪音,会淹没掉少数关键信号。更新频率应该匹配决策频率,而不是匹配焦虑程度。

2. 误区二:工具选对了,管理就顺了

这是最普遍也最昂贵的误区。我参与过至少6次工具迁移,每次都听到"上了新工具就好了"。但工具只解决"记录在哪",解决不了"记什么、谁来记、记完怎么办"。先有制度,再选工具;制度没想清楚,工具只会把混乱数字化。

3. 误区三:进度更新是项目经理的事

如果只有项目经理在更新,那更新就失真了。真正的执行者不更新,数据就只能靠项目经理"估计",估计必然偏差。进度更新的责任人应该是任务owner本人,项目经理的职责是设计机制和审查质量,而不是代替大家填表。

4. 误区四:完成度可以用百分比表达

"完成度70%"是项目管理里最骗人的表述。70%的时间投入可能只完成了40%的工作量,剩下30%的时间却要完成60%的难点。百分比掩盖了工作量的非线性分布,让所有人都低估了后半程的难度。我更推荐用"任务状态+剩余预估工时"的组合来替代模糊百分比。

5. 误区五:更新数据只用于向上汇报

如果进度更新的唯一消费者是上级,团队就会本能地"美化"数据。让更新数据同时服务于团队自身,比如用来识别阻塞、调整优先级、平衡负荷,团队才有动力让数据真实。一份只为汇报而存在的进度更新,注定失真。

常见误区 表面症状 制度层面的真实后果 纠偏方向
频率越高越好 更新量大、阅读率低 关键信号被噪音淹没 频率匹配决策节奏
工具决定一切 频繁换工具 混乱被数字化 先定制度再选工具
只有PM更新 数据靠估计 系统性失真 任务owner负责更新
用百分比表示完成度 后期大面积延期 低估后半程难度 状态+剩余工时
只用于向上汇报 数据被美化 失去预警和决策价值 让数据服务团队自身
三、拆解五个常见误区:你可能正踩在其中

四、专业判断逻辑:用"制度-流程-工具"三层匹配来设计

讲了误区和场景,现在进入方法论。我主张的核心逻辑是:进度更新体系必须按"制度定规则、流程定动作、工具做承载"的顺序搭建,任何一层颠倒都会返工。

1. 制度层:定义"更新什么、谁来更新、何时更新"

制度层要回答的是规则问题。我通常用一份"进度更新字段清单"来落地,核心字段包括:任务当前状态、剩余预估工时、阻塞项、需要的支持、下个里程碑的时间点。

这五个字段不是随便定的。状态回答"是什么",剩余工时回答"还有多少",阻塞和支持回答"卡在哪、需要谁",里程碑回答"节点风险"。少了任何一个,更新就无法支撑决策。

2. 流程层:定义"更新完怎么办"

这是最容易被跳过的一层,也是决定成败的一层。更新完必须有响应机制:谁在什么时限内查看、什么条件下升级、偏差对应什么动作。没有响应机制的更新,等于往黑洞里扔数据。

  • 绿色信号:无需动作,仅归档。
  • 黄色信号:项目经理在1个工作日内确认,判断是否需要调整计划。
  • 红色信号:触发升级,24小时内召开临时协调会,决策资源或范围调整。

3. 工具层:让制度变成可执行的载体

工具层是最后一步,也是最能体现"匹配度"的一步。工具的价值在于把前面两层的规则固化下来,字段结构对应制度,状态流转和通知对应流程。选工具的标准不是功能多,而是能否低摩擦地承载你的规则。

进度更新怎么做?项目经理制度设计:进度管理从0到1

五、真实案例观察:用PingCode落地制度后发生了什么

前面讲的是方法论,这一节给一个我深度参与、可以量化的观察案例,帮助你把抽象逻辑落到具体数据上。案例主角是一家约200人的智能硬件企业,属于中大型组织,跨部门协作复杂,进度失真问题特别典型。他们最终选择的落地平台是PingCode。

1. 改造前的三个典型问题

这家企业改造前面临三个问题:更新字段各自为政、偏差暴露靠人肉追问、决策数据汇总靠手工Excel。他们每周花在进度汇总上的时间超过9人天,但依然说不清整体健康度。

2. 选择PingCode的三个判断依据

我给他们做工具评估时,主要看三点。第一是能否承载自定义的字段结构,让制度层的规则被固化;PingCode支持灵活的需求和任务字段配置,能把前面讲的五字段清单直接落地。第二是权限和合规,这家企业涉密项目多,PingCode支持私有化部署,满足他们的数据不出内网要求。第三是迁移成本,他们原有大量存量任务在其他工具中,PingCode支持Jira平滑迁移,历史数据可以带着上下文搬迁过来,避免重建带来的抵触情绪。

对中大型企业来说,这三点组合起来,是国产替代场景下比较务实的选择。

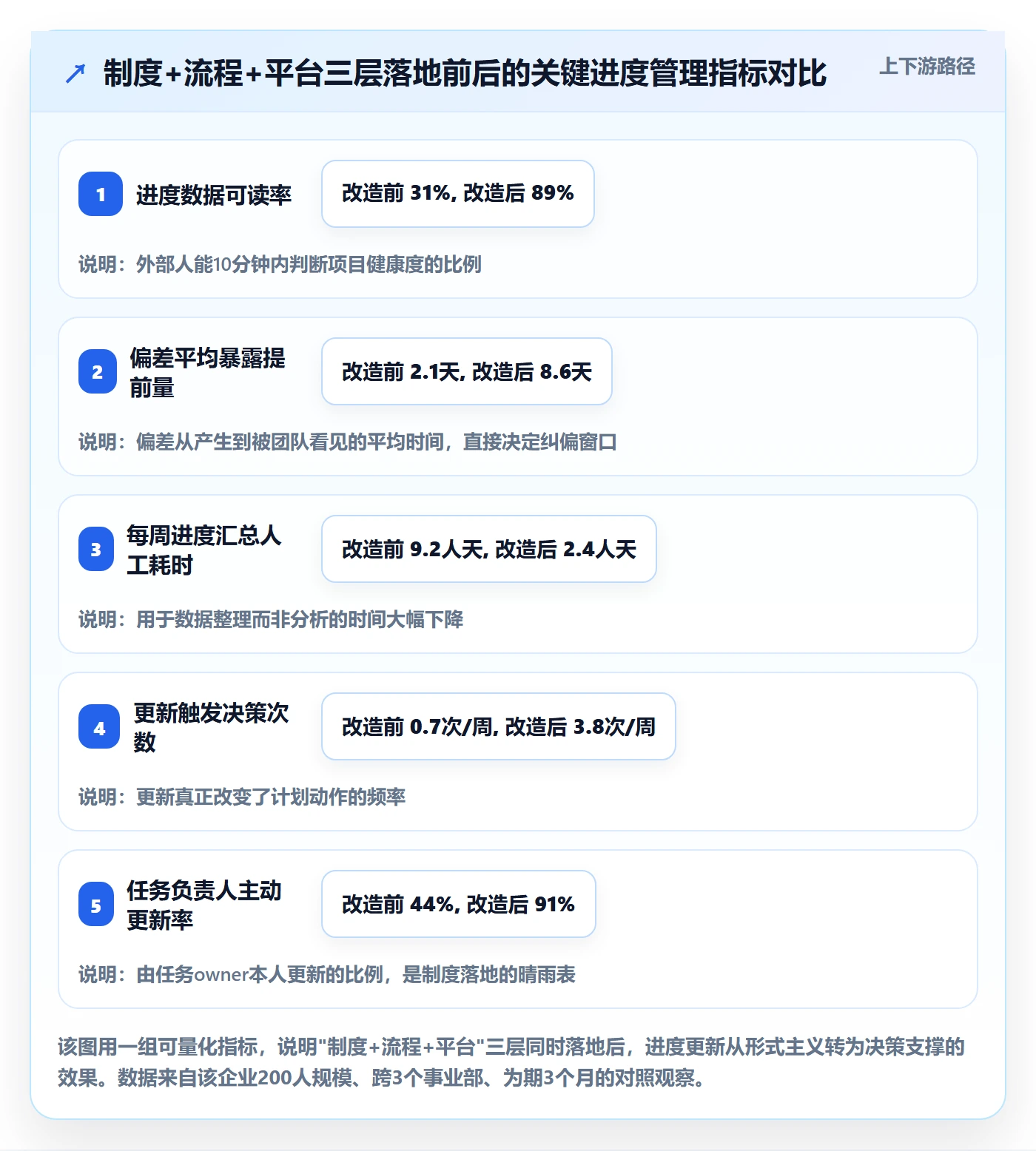

3. 改造后的量化观察

改造三个月后,我把关键指标做了前后对比。下面这张图是这次观察的核心结果。

进度更新怎么做?项目经理制度设计:进度管理从0到1

需要说明的是,这组数据是单案例观察,不能直接外推到所有组织。但它印证了一个判断:当制度、流程、工具三层对齐后,进度更新的改善是系统性的,而不是某一项指标的偶然提升。

六、可复用的制度设计清单:从0到1照着改就行

方法论讲完了,这一节给你一份可以直接照着落地的清单。它是我把这些年踩过的坑、改过的方案压缩后形成的,你可以当成搭建进度管理制度时的检查表。

1. 十项核心设计要素

  1. 明确更新字段清单(状态、剩余工时、阻塞、支持需求、里程碑)。
  2. 明确每个字段的填报责任人是任务owner本人。
  3. 定义更新频率,并与决策节奏挂钩而非与焦虑挂钩。
  4. 区分周期式更新与触发式更新,重大阻塞走触发式即时上报。
  5. 定义绿黄红三色信号的判定标准,避免个人主观判断。
  6. 为每种信号规定响应时限和责任人。
  7. 建立偏差升级路径,明确升级到谁、多久内升级。
  8. 保留历史更新记录,用于复盘而非追责。
  9. 设计工具承载方案,字段结构与制度一一对应。
  10. 设置季度回顾机制,定期修剪失效字段和流程。

2. 推行新制度的常见阻力与破解

清单好写,落地难推。我总结了三种典型阻力及破解方式。

阻力类型 具体表现 破解方式
习惯阻力 "以前不填也能干活" 先小范围试点,用结果说服而非靠命令
心理阻力 不愿暴露风险怕被追责 明确"早暴露不追责"的规则并公开兑现
成本阻力 觉得填表浪费时间 让更新数据直接帮团队减负,如自动汇总替代手工

3. 一套可以直接套用的字段结构示例

下面是我常用的任务级更新结构,你可以根据自己的项目类型调整字段名,但建议保留语义结构。

任务更新字段示例:

任务ID

当前状态:未开始 / 进行中 / 阻塞 / 待验收 / 已完成

剩余预估工时:数字(小时)

阻塞项:无 / 描述(谁在阻塞、卡在哪一步)

需要的支持:无 / 具体支持事项 + 期望响应时间

下个里程碑时间点:日期

更新人:任务owner

更新时间:时间戳

注意这里的核心是用"剩余预估工时"替代"完成度百分比",用"阻塞项"替代模糊的"有风险",用"需要的支持"把单向汇报变成双向协作。

六、可复用的制度设计清单:从0到1照着改就行

七、不同情况下的行动建议与取舍

制度没有标准答案,只有适配。这一节我按组织规模和项目类型,给出差异化的行动建议,并说明每种选择要付出的代价。

1. 小团队(10人以下):轻制度、重透明

这个规模不建议搞复杂字段和严格流程。行动建议:只保留"状态+阻塞项+里程碑"三个字段,用即时通讯工具或轻量看板承载,每周一次站会同步即可。取舍:牺牲了一定的数据可追溯性,换来极低的执行成本,适合快速迭代的团队。

2. 中型团队(20-100人):制度先于工具

这个规模是进度管理最容易失真的区间。行动建议:把前面第五章的字段清单完整落地,明确三色信号和响应时限,选择能承载自定义字段的平台。取舍:制度前期推行会降低短期速度,但换来了偏差的早期暴露,通常1-2个月后净收益转正。

3. 中大型组织(100人以上):制度、流程、平台三层齐上

这个规模靠"自觉"已经不可能维持一致性。行动建议:需要平台级承载,把字段、状态流转、通知和权限统一管理;涉密或合规要求高的组织优先考虑支持私有化部署的平台;存量数据多的组织要评估迁移成本,比如支持Jira平滑迁移的方案能显著降低切换摩擦。PingCode在这个规模区间的主要服务对象正是中大型企业及100人以上组织。取舍:前期投入大、落地周期长,但一旦跑通,进度数据的统一性和可决策性是中小规模方案无法比拟的。

进度更新怎么做?项目经理制度设计:进度管理从0到1

4. 不同类型项目的取舍差异

  • 敏捷型项目:更新频率可高、字段可简,重点是阻塞项的即时暴露。
  • 瀑布型项目:更新频率可低,但里程碑偏差的判定必须严格,字段要覆盖依赖关系。
  • 混合型项目:最需要制度统一,否则两套语言会让协作成本陡增。

5. 三条"宁可慢一点也别做错"的原则

  1. 宁可字段少而精准,也不要在没想清楚时堆砌字段。
  2. 宁可先跑三个月再评估工具,也不要一上来就大规模迁移。
  3. 宁可公开兑现"早暴露不追责",也不要让第一条负面更新就被惩罚。

最后回到那句核心判断:进度更新的质量,是整套项目经理制度的X光片。与其反复问团队"为什么不好好更新",不如回头检查制度有没有给出一个"值得好好更新"的环境。从下一次进度更新开始,试着只改一件事,把"完成度"换成"剩余预估工时+阻塞项",你会立刻看到信息质量的差别。

常见问题解答(FAQ)

1. 进度更新频率到底定多高才合适,日报还是周报?

我刚接手一个十来人的研发项目,团队里有人说每天写日报太形式主义,也有人说一周一次根本发现不了问题。我自己也纠结,更新太频繁大家敷衍,更新太少我又两眼一抹黑,到底该怎么定这个频率?

频率不是一个固定值,而是由风险暴露速度决定的。判断口径可以这样定:把项目拆成若干关键交付物,看任何一个交付物从出现偏差到不可挽回,中间大概有几天的缓冲期。如果缓冲期只有两三天,比如联调阶段、上线前的压测窗口,那就需要日更甚至当天触发更新;

如果缓冲期有两周以上,比如需求评审、方案设计这类前期阶段,周更就足够。实操上我更推荐周期更新加触发更新双轨制:周期更新用固定节奏兜底,比如每周一上午同步里程碑状态;触发更新用来兜底风险,只要出现关键路径延期、外部依赖变更、资源被抽走这三类情况之一,责任人必须在当天主动更新状态,而不是等下一次周会。

这样既避免全员被日报拖垮,也保证高风险节点不会被漏掉。

2. 进度更新只写完成了百分之多少,这样汇报为什么总被说没用?

我在周会上汇报进度,习惯写某个模块完成百分之七十,结果领导反问这百分之七十怎么算出来的、还剩多少坑,我当场答不上来。我确实想汇报清楚,但真不知道该写什么才算有效信息。

百分比之所以没用,是因为它既没有基准也无法预测,十个人能算出十种口径。有效的进度更新至少要包含三类信息:第一是事实状态,也就是已经交付并被验证的产出物,比如接口已联调通过、文档已评审签字,而不是主观的完成度;第二是偏差信号,说明当前进度相对于原计划是领先、持平还是落后,落后的原因是什么;

第三是下一步动作和需要的支持,谁在什么时候做什么,需要谁配合。判断你的更新是否合格,有个简单标准:读这条更新的人,能不能在三十秒内判断出要不要采取行动。如果看完只知道事情在推进、不知道要不要介入,那这条更新就是无效的。

建议你把汇报模板从完成度改成已完成事项、偏差说明、待办与求助三栏,坚持两周,会议上的无效追问会明显减少。

3. 团队成员不愿意更新进度,或者更新了也是敷衍怎么办?

我们团队用某项目管理平台,每次催更新就像求人办事,有人干脆复制上一次的内容改个日期。我又不能天天盯着每个人,制度推不动,感觉自己像个催作业的班主任。

敷衍的根源通常不是态度,而是更新这件事对个人没有收益、只有成本。要破解,得从三个地方改。第一,让更新变成信息交换而不是单向汇报,明确每条更新下面必须有人回应,哪怕是确认收到或有风险我来协调,让更新者感到被看见。

第二,把责任下沉,让任务的直接执行人更新自己的部分,而不是由你替所有人汇总,谁的数据谁负责。第三,把更新和你真正在意的结果挂钩,但不要简单罚款。更可行的做法是,把更新质量纳入项目复盘的评价维度,比如某次风险因为及时更新被提前化解,就在复盘时点名认可;

反过来,如果某人长期更新失真导致决策踩坑,也要在机制层面指出。另外要注意,如果更新字段太多太复杂,人天然会抗拒,先把必填项压到三到五个,能自动抓取的数据就不要手填。制度推不动的时候,先检查是不是你要求的东西太贵了,而不是先怀疑团队的态度。

4. 从零开始设计进度管理制度,第一步应该做什么,有没有可参考的清单?

公司以前没有正经的项目管理制度,现在让我从零搭一套进度管理体系。网上的资料要么太理论,要么直接推荐一堆工具,我看完还是不知道明天该干嘛。到底先做什么,怎么判断这套制度设计得对不对?

从零起步,第一步不是选工具,也不是写文档,而是先把一个最小闭环跑通:定义更新什么、谁在什么时候更新、更新之后谁来响应。只有这三件事形成闭环,制度才算成立。可以按这份清单自查:一是进度信息字段清单,明确必填的任务状态、里程碑偏差、风险信号三类内容;二是更新节奏,写清周期更新的时间点和触发更新的条件;

三是责任人矩阵,每个交付物对应一个更新人、一个审核人、一个决策人;四是偏差分级,用黄灯红灯定义偏离程度和对应的升级路径,比如黄灯由项目经理协调、红灯直接上报到项目决策层;五是响应机制,规定更新后多久内必须有人处理,避免更新完就沉底;六是复盘入口,每次重大偏差都回流到制度里修订。

判断制度是否有效,看两个信号:进度偏差能不能在演变成事故前被暴露出来,以及团队是否需要你反复催。如果偏差总是最后一刻才爆发、你每天都在催更新,说明制度还停留在文档阶段,需要回到责任人矩阵和响应机制上重新对齐。

核心关键词

读者评论

于
于佳宁

文章点出了进度更新流于形式的根因在于制度缺失而非执行力,这个判断很准。我所在团队每周填一堆状态,但几乎没有因为更新数据调整过计划,确实就是只做了同步功能,预警和决策完全缺失。

韦
韦泽宇

用百分比表达完成度确实是坑。我们项目前期汇报70%很轻松,后期发现剩下30%里全是硬骨头,导致连续加班赶工。改用剩余预估工时后,团队对进度的判断明显理性多了。

江
江依诺

PingCode那个案例的量化数据挺有说服力,尤其是偏差暴露提前量从2.1天提升到8.6天,这个指标直接关系到纠偏窗口。不过案例只有一家企业,普适性还得看更多样本。

苏
苏俊杰

三层设计里流程层最容易被忽略。我们之前换了新工具,字段也重新配了,但没人规定黄色信号谁来响应、多久响应,结果更新照样没人看。没有响应机制的更新就是往黑洞扔数据。

叶
叶宁

写得务实,不讲大道理,从进度更新这个切口反推制度设计,角度新颖。四个判断标准可以直接拿来自查,尤其第三条更新是否改变过决策,一针见血,准备在团队里试试。

文章包含AI辅助创作:进度更新怎么做?项目经理制度设计:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459057
