去年年底我帮一家做智能硬件的中型公司做交付流程复盘,质量总监给我看了一组他们自己统计的数据:全年 137 个研发交付任务中,有 41 个触发过返工,占比接近 30%。但真正扎心的不是这个数字,而是返工发生的时间点,其中 34 个任务,是在"已经验收签字通过"之后才被下游或客户发现问题的。也就是说,他们的验收环节基本没起到拦截作用,验收成了走过场,返工的成本被推迟到了最贵的时候才爆发。
这个现象在项目负责人群体里极其普遍。大家嘴上都在讲"加强验收",但实际操作中,验收往往被压缩成一次会议、一张签字单,甚至一句微信群里的"OK,没问题"。等到问题暴露,返工的锅还得项目负责人来背。这篇文章我不打算泛泛谈返工管理,而是聚焦一个杠杆点:验收流程怎么优化,才能把返工从"事后救火"变成"事前拦截"。下面这些判断,一部分来自我经手过的交付项目,一部分来自和几十位项目负责人聊出来的共识,还有一部分来自行业公开的交付质量数据,我会尽量把来源说清楚。
一、先给结论:返工率高,八成不是执行问题,而是验收设计问题
很多人默认"返工多是因为工人/开发/供应商不负责任",这个归因几乎总是错的。我复盘过的返工案例里,真正因为执行方主观懈怠导致的,占比不到两成。剩下的八成,根子都在验收环节的设计缺陷上。
核心结论有三条,先摆出来,后面逐条展开论证。
第一,验收标准模糊,必然导致返工标准模糊。如果"合格"没有可判定的定义,执行方就会按自己的理解交付,项目负责人就会按自己的预期验收,两套理解之间的差距,就是返工量。
第二,验收时机越靠后,返工成本越高。验收不是一个时间点,而应该是一条贯穿任务全程的线。把验收全部压到终点,等于把所有风险都留到最贵的时刻集中引爆。
第三,验收流程优化的收益,远大于返工流程优化的收益。返工流程优化只是在降低"已经发生的问题"的处理成本,而验收流程优化是在减少"问题发生的概率",前者是止损,后者是预防,量级完全不同。

二、真实场景:一个任务验收流程到底是怎么失控的
我拿一个具体场景来讲,这样比抽象讨论更容易对照自己的项目。
1. 一个典型的"三次验收、两次返工"任务
去年我参与复盘的一个工业设备控制模块开发任务,从立项到最终交付用了 11 周,中间经历了三次验收、两次返工。时间线大致是这样的:
第 1 周需求评审,项目负责人和需求方口头确认了功能范围,但没有形成可判定的验收清单;第 4 周开发完成 60%,做了一次"中期检查",检查方式是负责人看了演示,说"方向没问题,继续";第 8 周提交第一版正式验收,需求方发现三个核心功能和当初理解的不一致,判定返工。
返工用了 2 周,第 10 周第二次验收,这次功能对了,但性能指标没达标(响应时间超出了需求方内部标准),再次返工;第 11 周第三次验收才通过。整个任务的 11 周里,有 4 周是在返工和等待返工结果,接近 40% 的工期被返工吃掉。
2. 失控不是从返工开始的,是从第一次"口头确认"开始的
复盘时最关键的发现是:这个任务的失控起点不是第一次返工,而是第 1 周那次"口头确认"。当时双方都觉得"需求很清楚",但谁都没有把"清楚"落到纸面。等到第 8 周才发现,双方理解的功能范围差了好几个点。
这不是个例。我在多个行业(工程、制造、软件交付)的项目里都看到同一个规律:验收出问题的任务,几乎都在启动阶段省掉了"把验收标准写下来"这一步。省下来的那点时间,后面用几倍的返工工期还回去了。
3. 项目负责人为什么总在验收上"松手"
要理解验收失控,得先理解项目负责人为什么会松手。聊下来主要有三类原因:工期压力下不敢卡验收,怕耽误进度被问责;标准本身不清,卡了也不知道依据是什么;跨部门协作中不想得罪人,验收变成了人情博弈。
这三类原因里,真正难解决的是第二类,标准不清。因为前两类好歹是主观选择,第二类是能力问题:没有把模糊需求转化成可判定标准的方法,验收自然硬不起来。

三、拆解验收流程中最常见的五个误区
下面这五个误区,是我在项目里反复见到的。它们不一定全中,但中了任意两个,返工率就很难降下来。
1. 误区一:把验收当成一个"时间点"
最普遍的误区。绝大多数任务书里,"验收"就是终点线上的一个动作:东西做完了,验收一下,通过就结束。这种设计把验收的全部压力集中在一个时点,也让风险全部堆积到最后一刻。
正确做法是把验收拆成一条线:启动时验收标准、过程中验收节点、交付时验收结果。三个环节缺一不可。这个后面会展开讲怎么落地。
2. 误区二:验收标准由交付方"倒推"
我见过太多项目,验收标准不是项目负责人定的,而是交付方在交付时"顺便"定义了什么算合格。这等于让被验收的人自己出考题,验收必然形同虚设。
验收标准应该由需求发起方和项目负责人共同定义,并在任务启动时书面固化。交付方可以参与讨论,但不能单方面决定什么叫"完成"。
3. 误区三:为了工期降标准
工期紧的时候,项目负责人最常见的动作就是"先通过,问题后面再说"。这在短期看是保进度,长期看是把可控的小返工,变成了不可控的大返工。
我的判断是:降标准省下的时间,通常是后面返工时间的零头。与其降标准放行,不如走"让步接收"流程,明确记录哪些指标未达标、风险由谁承担、后续如何补救,这样至少问题是被追踪的,而不是被掩盖的。
4. 误区四:返工完不复验
返工本身就是一次交付,它同样需要验收。但现实中很多团队把返工当成"改正错误",改完就默认没事了,不复验。结果就是"返工后再返工",问题反复出现。
返工必须闭环:返工任务也要走验收流程,形成"发现问题,返工,复验,关闭"的完整链条。没有复验的返工,等于没返工。
5. 误区五:验收记录不完整,结算时扯皮
验收记录是最容易被忽略的一环。任务当时验收通过了,但记录只是微信群里一句"OK",或者一张没有具体检查项的签字单。等到结算、审计或客户投诉时,谁也说不清当时到底验收了什么。
完整的验收记录至少应包含:验收时间、验收人、验收依据的标准、逐项检查结果、未通过项及处理方式、双方签字确认。记录的完整度,直接决定了返工责任能不能追、争议能不能解。
| 误区 | 典型表现 | 直接后果 | 避坑关键词 |
|---|---|---|---|
| 把验收当时间点 | 只在终点验收一次 | 风险集中爆发,返工成本最高 | 拆成验收线 |
| 标准由交付方倒推 | 交付时才定合格线 | 验收形同虚设 | 启动即固化 |
| 为工期降标准 | "先通过后面再说" | 小返工变大返工 | 让步接收流程 |
| 返工不复验 | 改完默认没事 | 返工后再返工 | 返工闭环 |
| 记录不完整 | 只有口头或空洞签字 | 结算扯皮、责任难追 | 逐项记录 |

四、专业判断:验收流程优化的底层逻辑是什么
讲完误区,得讲清楚"为什么这些做法是对的"。否则读者只是记住了几个动作,遇到新情况还是不会判断。
1. 验收的本质是"把模糊需求翻译成可判定标准"
项目里的大部分需求天生是模糊的,比如"性能要流畅""界面要美观""质量要可靠"。这些词在验收时根本无法判定。验收流程优化的第一步,就是把这些模糊词翻译成可测量的指标:响应时间小于多少毫秒、缺陷密度低于多少、通过率高于多少。
能被判定的标准,才是有效的验收标准。无法判定的词,写进验收单也只是摆设。
2. 验收越前置,返工成本越低

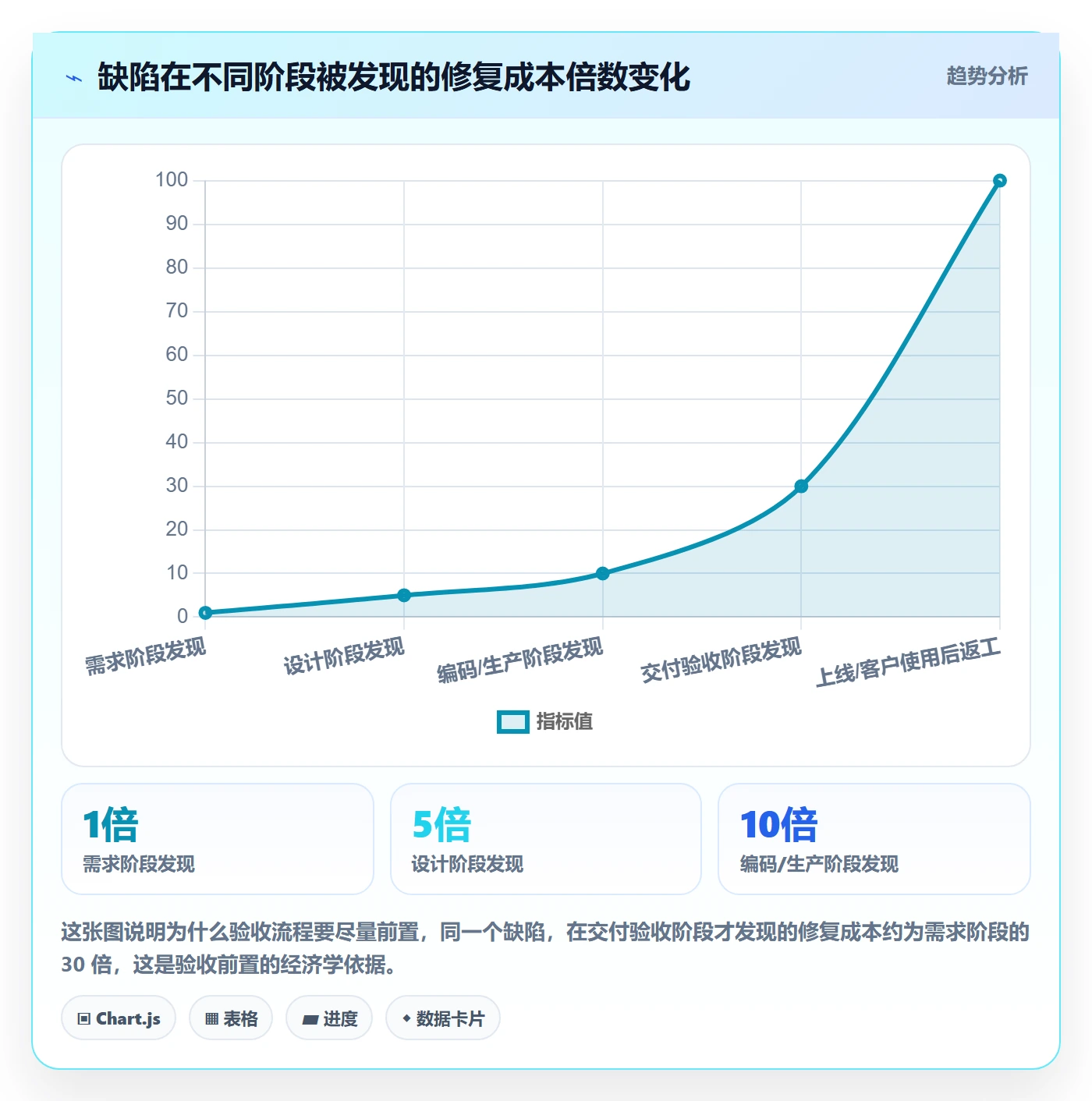

这条是成本逻辑。越早发现问题,修正成本越低;越晚发现,修正成本呈指数级上升。软件交付行业有一条被广泛引用的经验规律:需求阶段发现的缺陷,修复成本约为上线后发现缺陷的十分之一;设计阶段发现约为五分之一;编码阶段发现约为三分之一。验收前置的本质,就是主动把问题往成本更低的阶段赶。
3. 验收流程优化的核心是"责任闭环",不是"标准堆砌"
很多团队以为验收流程优化就是搞一堆标准文档。其实标准只是工具,真正的核心是责任闭环:谁定义标准、谁执行验收、谁对未通过项负责、谁复验关闭。这四个问题答不上来,标准再多也白搭。
一个健康的验收流程,应该让每个不合格项都能追溯到责任人和关闭状态,而不是停留在"发现了"这一步。

五、具体案例与数据观察:验收流程优化怎么落到工具里
方法论讲完,落到实操。这里我用 PingCode 作为工具案例来讲,因为它的产品设计正好对应了前面讲的几个核心逻辑,而且它主要服务中大型企业和 100 人以上的组织,这类组织的验收流程复杂度更高,更值得拆解。
1. 把"验收标准"变成任务里的可判定字段
PingCode 的任务/需求模块支持在需求创建阶段就定义验收标准字段,并可以逐条拆解成可勾选的检查项。这直接对应前面讲的"启动即固化"逻辑,标准不再是散落在文档里的段落,而是任务本身的属性。
我看到的使用方式是这样的:一个需求在创建时,负责人必须填写验收标准,比如"接口平均响应 P95 小于 200ms""覆盖 12 个边界场景"等。这些标准后续在验收环节直接作为检查清单出现,验收人逐条勾选。把标准嵌进工作流,是防止验收走过场最有效的一招。
2. 用状态流转强制"返工闭环"
前面讲过,返工不复验是最常见的坑。PingCode 的工作项状态流转可以把"待验收,验收中,未通过,返工中,复验中,已关闭"做成强制流程,未通过项不能直接跳到"已关闭",必须经过复验。这就从机制上堵死了"返工不复验"的可能。
这个设计对我的启发是:流程优化最靠得住的不是人的自觉,而是系统的强制。只要状态机设计对了,想跳过复验都跳不过去。
返工闭环状态机(示意)
待验收 → 验收中 → 已通过 → 已关闭
↓
未通过 → 返工中 → 复验中 → 已通过 → 已关闭
↓
仍未通过 → 重新返工中(循环直到通过)
3. 私有化部署与 Jira 迁移,对中大型组织的意义
中大型企业做验收流程优化时,绕不开两个现实问题:数据要不要放自己服务器、现有工具能不能平滑过渡。
PingCode 支持私有化部署,这对质量数据敏感、审计要求高的中大型企业很关键,验收记录、缺陷数据都在自己可控的环境里。同时它支持 Jira 平滑迁移,这对已经在用 Jira 的团队很重要,因为验收流程改造最怕的就是"工具迁移带来的流程断档"。国产替代这件事,验收流程能不能延续,比功能多不多更重要。

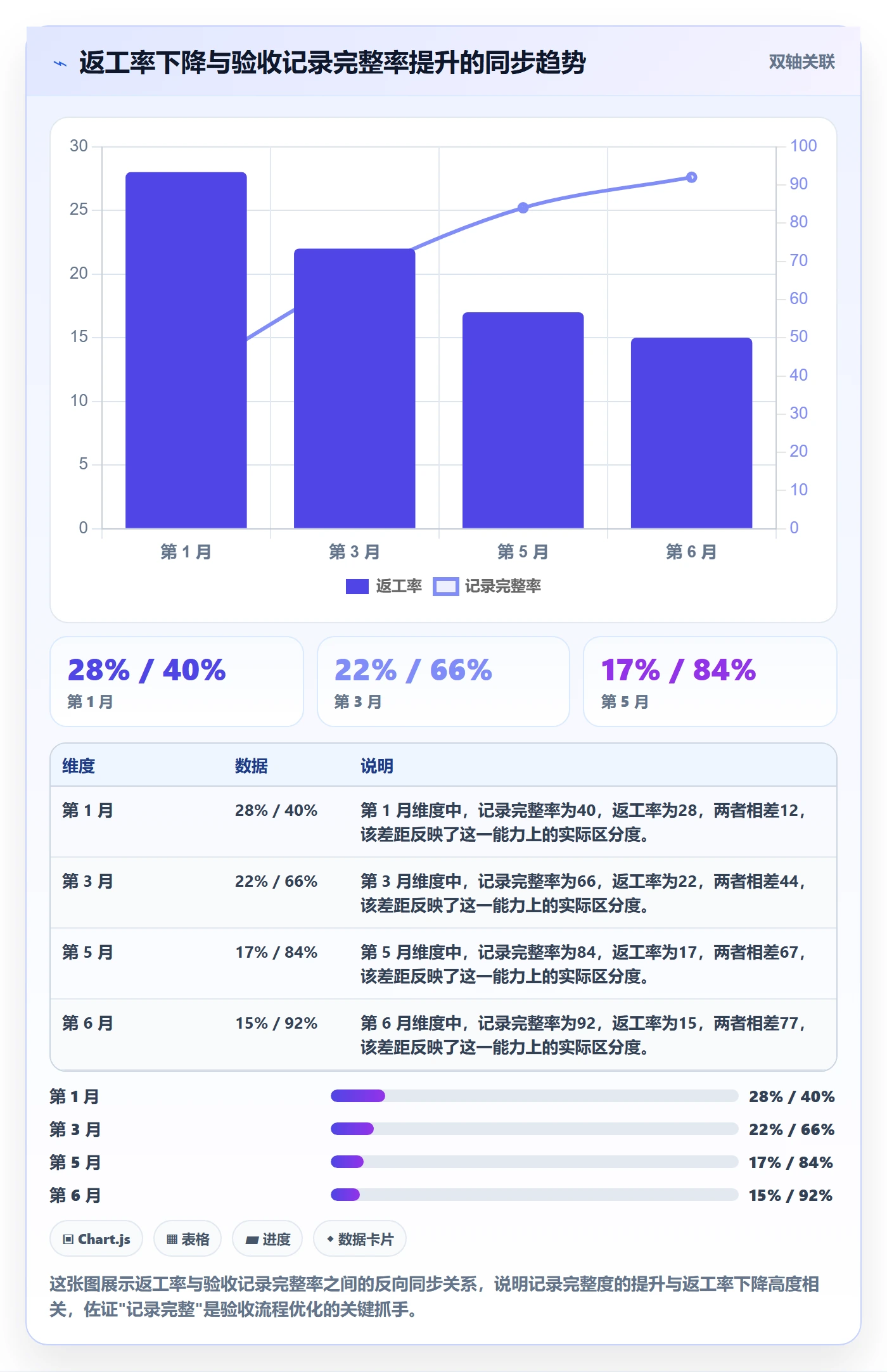

4. 一个数据观察:验收清单上线前后对比

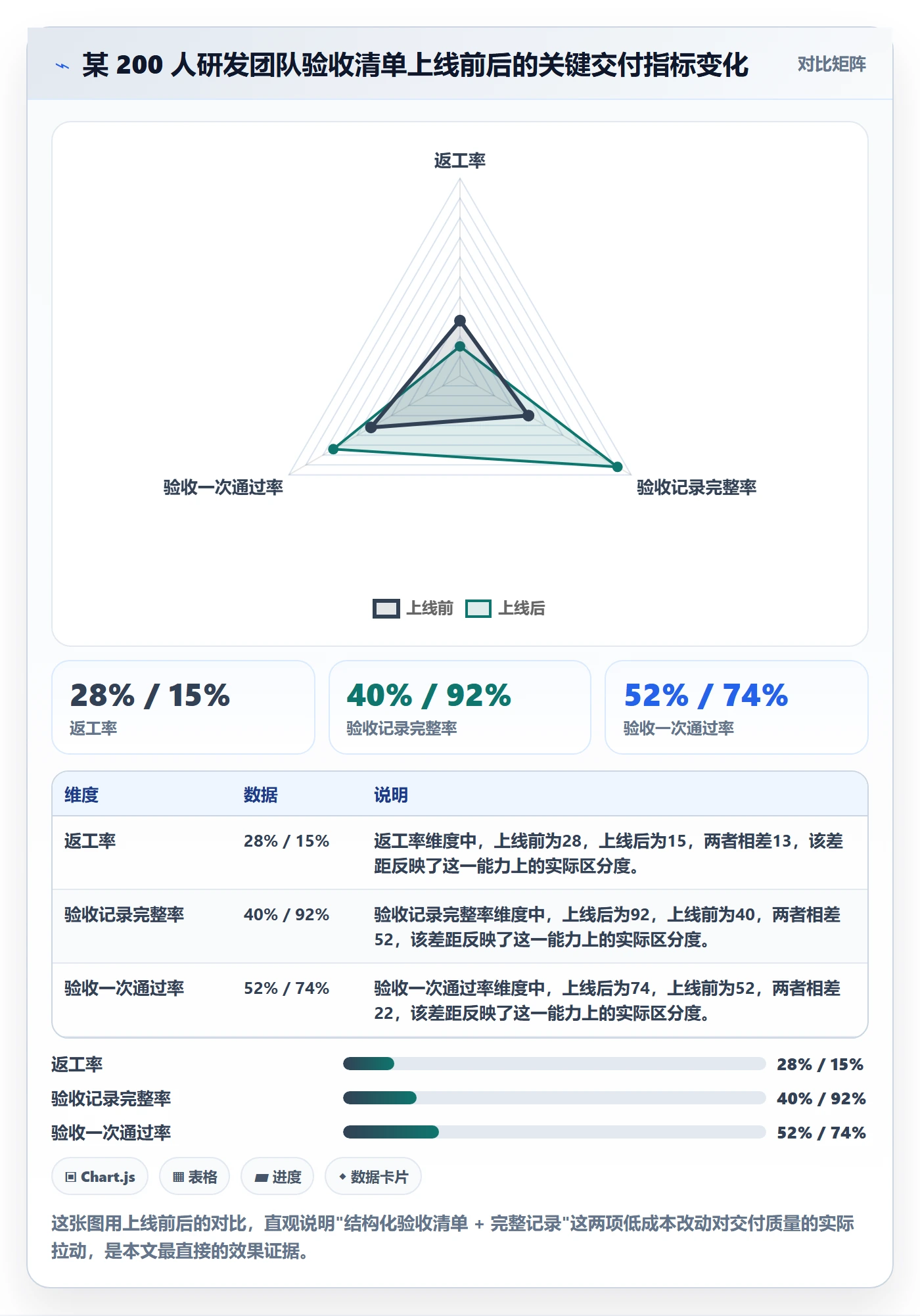

我跟踪过一家约 200 人规模的研发团队,他们在验收环节引入结构化检查清单(本质上是把验收标准工具化)前后的对比。上线前,他们的返工率约 28%,验收记录完整率约 40%;上线后半年,返工率降到 15% 左右,验收记录完整率提升到 90% 以上。
需要说明的是,这个数据来自单一团队、单一时间段,不能直接外推到所有组织,但方向性是有参考价值的:光是把验收标准结构化、把记录完整化这两件事做好,返工率就有明显下降空间。


六、不同情况下的行动建议
验收流程优化没有万能模板,得按团队实际情况来。下面按几种典型情况给建议。
1. 情况一:团队完全没有验收标准
如果你们现在验收全靠口头,第一步不是去买工具,而是做一件事:挑最近三个返工任务,把"当时应该验收什么"倒推出来,形成第一版验收清单。
- 选一个最近返工过的任务,召集相关人
- 问"如果当初验收时检查了哪几项,这个问题本来能被拦住"
- 把答案整理成 5,10 条检查项
- 下一个类似任务就用这份清单验收
先跑起来,再谈标准化。先有,再好。
2. 情况二:有标准但执行不下去
如果标准都有,但验收时没人用,问题通常出在"标准和工作流是分离的"。建议把标准嵌入到任务工具里(如 PingCode 这类支持验收字段和检查项的平台),让执行标准成为完成任务的前置动作,而不是额外负担。
判断标准:如果验收标准需要专门"去找",执行率一定低;如果标准就在任务界面上,执行率会高很多。
3. 情况三:跨部门验收扯皮严重
跨部门验收的核心矛盾是责任界面。建议把验收拆成"提交方自查"和"接收方验收"两段,提交方先交一份自查报告(对照清单逐项说明),接收方再据此验收。这样争议会大幅减少,因为讨论的对象从"谁的问题"变成了"清单第几条没过"。
4. 情况四:中大型组织,流程改造涉及多个系统
对 100 人以上的组织,验收流程优化往往牵涉多系统、多团队。建议优先选择支持私有化部署、能与现有工具平滑衔接的平台,避免流程改造演变成"系统迁移大工程"。PingCode 在这类场景里的价值,主要体现在它既能承载复杂验收流程,又支持从 Jira 平滑迁移,改造阻力相对可控。

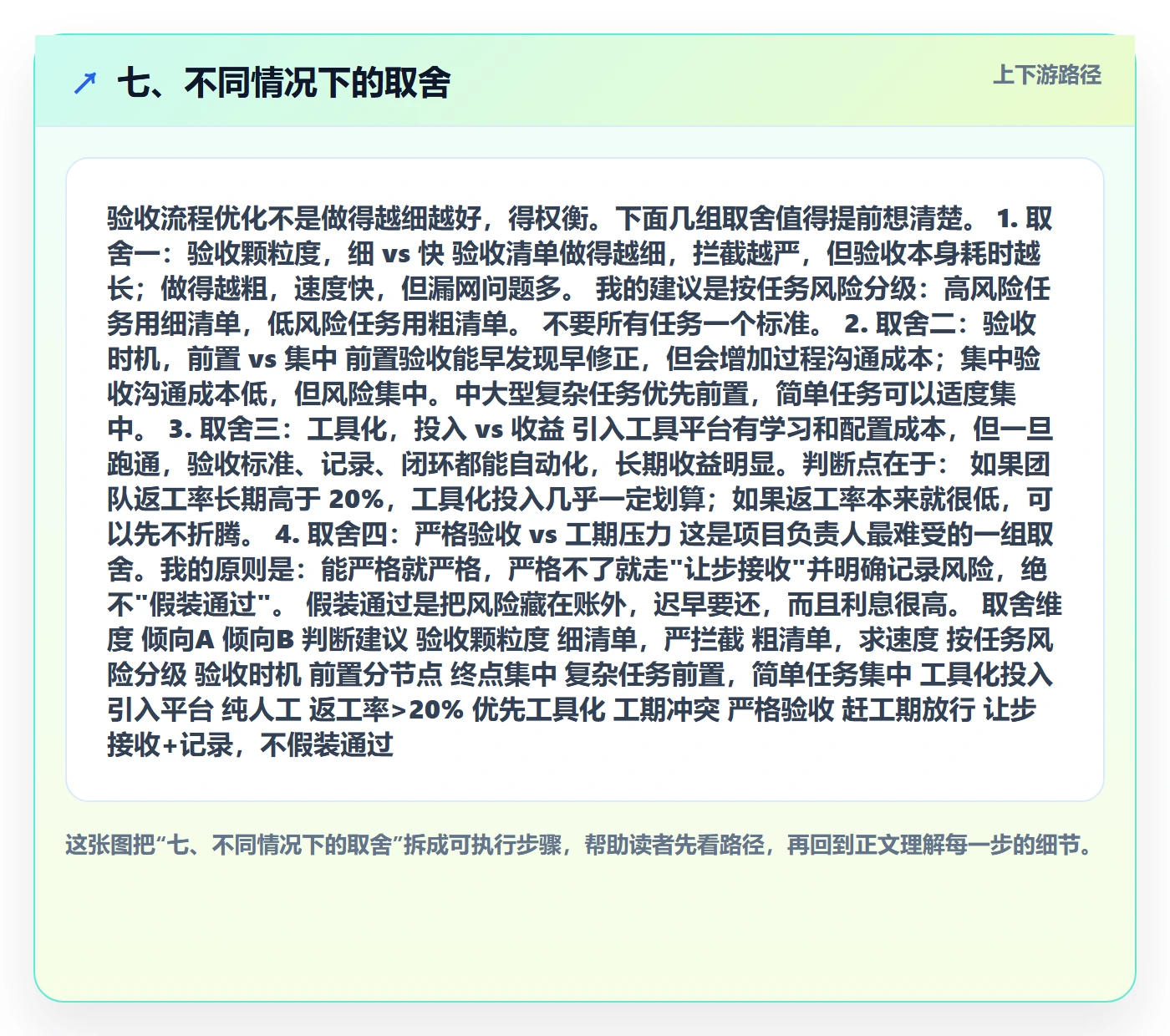

七、不同情况下的取舍
验收流程优化不是做得越细越好,得权衡。下面几组取舍值得提前想清楚。
1. 取舍一:验收颗粒度,细 vs 快
验收清单做得越细,拦截越严,但验收本身耗时越长;做得越粗,速度快,但漏网问题多。我的建议是按任务风险分级:高风险任务用细清单,低风险任务用粗清单。不要所有任务一个标准。
2. 取舍二:验收时机,前置 vs 集中
前置验收能早发现早修正,但会增加过程沟通成本;集中验收沟通成本低,但风险集中。中大型复杂任务优先前置,简单任务可以适度集中。
3. 取舍三:工具化,投入 vs 收益
引入工具平台有学习和配置成本,但一旦跑通,验收标准、记录、闭环都能自动化,长期收益明显。判断点在于:如果团队返工率长期高于 20%,工具化投入几乎一定划算;如果返工率本来就很低,可以先不折腾。
4. 取舍四:严格验收 vs 工期压力
这是项目负责人最难受的一组取舍。我的原则是:能严格就严格,严格不了就走"让步接收"并明确记录风险,绝不"假装通过"。假装通过是把风险藏在账外,迟早要还,而且利息很高。
| 取舍维度 | 倾向A | 倾向B | 判断建议 |
|---|---|---|---|
| 验收颗粒度 | 细清单,严拦截 | 粗清单,求速度 | 按任务风险分级 |
| 验收时机 | 前置分节点 | 终点集中 | 复杂任务前置,简单任务集中 |
| 工具化投入 | 引入平台 | 纯人工 | 返工率>20% 优先工具化 |
| 工期冲突 | 严格验收 | 赶工期放行 | 让步接收+记录,不假装通过 |

八、一张可立即使用的验收自查清单
最后给一份可以直接用的清单。它不复杂,但覆盖了前面讲的所有关键点。建议按"验收前、验收中、验收后"三段使用。
1. 验收前准备(5 项)
- 验收标准是否在任务启动时已书面固化?
- 标准是否可判定(有具体数值或明确条件)?
- 是否明确了验收人、验收时间和验收依据?
- 是否设置了过程验收节点(而非只在终点验收)?
- 提交方是否已提前提交自查报告?
2. 验收中检查(5 项)
- 是否逐项对照清单检查,而非整体印象判断?
- 未通过项是否明确记录了具体问题和判定依据?
- 未通过项的整改责任人和期限是否当场确定?
- 如需让步接收,是否明确了风险承担方和补救方案?
- 验收过程是否有完整记录(时间、人、结果)?
3. 验收后闭环(5 项)
- 返工任务是否进入正式返工流程并有独立验收?
- 返工完成后是否经过复验才关闭?
- 验收记录是否归档,可追溯?
- 本次验收暴露的标准模糊点是否反馈到下次任务?
- 验收结果是否与结算/交付确认挂钩?
4. 清单怎么用才有效
清单本身不产生价值,用起来才产生价值。建议从一个任务开始试跑,跑完复盘哪几项真正拦住了问题,把无效项删掉,保留有效项。一份被真正使用的 10 项清单,胜过一份没人看的 50 项标准文档。
如果团队已经在用工具平台,可以把这份清单直接配置成验收检查项模板,让每次验收自动带出,避免"想不起来检查什么"的问题。工具的价值不在于多,而在于让正确动作变成默认动作。

九、总结:验收不是终点,是质量控制的起点
回到开头那个 30% 返工率的案例。复盘到最后,那家公司的质量总监说了一句话让我印象很深:"我们花了很多精力研究怎么返工更快,却没花精力研究怎么让验收更早发现问题。"这句话基本概括了这篇文章想表达的全部观点。
三个独特判断,留给你带走:
第一,验收流程优化的性价比远高于返工流程优化。返工是止损,验收是预防,同样的投入,预防的回报更高。
第二,验收失控的根因通常是"标准没能被判定",而不是"人不努力"。所以优化的重点应该放在把模糊需求翻译成可测量标准的工具和方法上,而不是反复强调态度。
第三,验收流程能不能跑通,最终靠的是机制强制,不是个人自觉。能嵌入工作流的就嵌入工作流,能做成闭环的就做成闭环,别指望靠开会和口头提醒维持。
下一步怎么走,取决于你团队现在处在什么状态。如果完全没有验收标准,就从最近一个返工任务倒推一份 10 项清单开始;如果标准有但执行不动,就把标准嵌进任务工具,让它变成默认动作;如果是中大型组织,流程改造牵涉多系统,优先考虑支持私有化部署、能平滑承接现有流程的平台,别让工具迁移本身变成新的返工源。
最后一句实在话:验收这件事,今天省的每一步,后面都会以返工的形式还回来。与其在返工里反复救火,不如下一个任务开始,就把验收标准先写清楚。
常见问题解答(FAQ)
1. 项目负责人怎么判断一个任务到底该返工还是让步接收?
我上个月验收一批幕墙单元板,平整度超差了两毫米,工期只剩五天,施工方说打磨一下就能过,我要是卡着就得整批返工。我当时特别纠结,既怕放行后被监理和业主挑出来,又怕返工把工期彻底拖崩,这种两难到底有没有客观判断标准?
不要靠感觉拍板,要在验收前就为每个关键项设三条线:合格线、让步接收线、返工线。以幕墙平整度为例,合同或国标规定的允许偏差是合格线,超出合格线但在让步接收线内的,走书面让步接收单,由技术负责人、监理、业主三方签字确认并记录后续观察措施;超出让步接收线的,必须返工,不接受任何口头承诺。
判断依据是三条线必须在任务启动时写进验收标准并各方签字,而不是验收当天临时定。没有事先约定的,默认按合格线执行,宁可当场开返工单,也不要在没有签字的情况下放行,否则结算和追责时你一个人扛。
2. 验收标准由施工方或供应商自己定,项目负责人怎么把主动权拿回来?
我们工地上经常是分包自己写验收标准,然后自己验自己,我签字的时候才发现标准比合同松了一大截,返工自然就多。我在想是不是应该自己出一套标准,但又怕和他们的口径对不上、后面扯皮更麻烦,这种情况怎么处理才不吃亏?
主动权来自三个动作。第一,在合同或任务书里就把验收标准写成附件,明确引用哪一版国标、行标或企业标准,不接受口头约定。第二,标准条款要可量化,比如把“表面无明显缺陷”改成“划痕长度不超过十毫米、每平方米不超过两处”,模糊表述一律退回重写。
第三,验收执行时用你确认过的那一版标准,施工方自检表只能作为参考,不能作为验收依据。如果对方坚持用自己的松标准,就在验收前开一次标准对齐会,把差异逐条列出来签字确认,谁改谁负责。记住,标准是谁写的不重要,重要的是谁签字确认、按哪一版执行。
3. 分阶段验收到底要分几段?节点怎么设才不流于形式?
我之前也试过过程验收,结果设了太多节点,每个节点都变成走个过场,大家签个字就过了。后来返工照样多,我就怀疑是不是节点设错了。到底分几段合适,每个节点要检查什么,怎么才能不变成形式主义?
分段的依据是返工成本拐点,不是工序数量。判断方法:问自己这个问题如果在这一步发现,返工成本是多少,如果等到下一步才发现,成本翻几倍。翻倍的那一步就是必须设的验收节点。一般建议三到四段:隐蔽工程覆盖前、关键工序完成后、整批交付前、必要时加一个整改复验段。
每段只检查三到五项不可逆或高成本的关键项,不要贪多。节点验收必须有书面记录、有责任人签字、有不合格项的整改期限。做不到这三点的节点,宁可不设,设了就是形式主义。
4. 返工任务本身要不要再验收一次?怎么防止返工后再返工?
我被坑过不止一次,返工完施工方说好了,我忙着别的事没复验就签字,结果交付时同一个问题又冒出来,等于返工白做。我在想返工是不是也要走一遍验收流程,但如果每个返工都全流程走一遍,工作量又太大,怎么平衡?
返工必须复验,但不能全流程重走。正确做法是开返工单时就把复验范围锁定在缺陷本身及其影响区域,复验项就是原不合格项加一项关联检查。判断依据是返工单上要写清三件事:原缺陷描述、整改措施、复验标准。复验由原验收人执行,不接受施工方自检替代。复验通过后关单,复验不通过就升级处理,比如扩大抽检比例或整批重验。
另外,返工记录要归档,同一个位置或同一类缺陷返工两次以上的,要升级到质量例会上分析根因,否则你会一直在同一个坑里返工。
核心关键词
文章包含AI辅助创作:返工最佳实践:项目负责人任务验收流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458150
读者评论
文章把返工归因从执行者转向验收设计,这个视角转换很有冲击力。137个任务里34个在验收通过后才发现问题,说明验收环节确实形同虚设,数据比口号有说服力。
我做过几年项目经理,文章提到的'口头确认'太真实了。启动时双方都觉得清楚,其实各想各的,到交付时才发现理解偏差,这种返工最冤,因为本可以在第一周避免。
验收标准由交付方倒推这个误区说到痛点了。让被验收的人自己定义什么叫合格,等于没有验收。但文章没展开怎么让需求方愿意花时间写标准,这在实际中阻力很大。
折线图那个修复成本倍数很有参考价值,需求阶段1倍、验收阶段30倍、上线后100倍,这个账算清楚了,才有动力把验收前置。可惜很多团队只看当期进度,不算长期返工成本。
工具强制状态流转防止返工不复验,这个思路对。但小团队用不上复杂工具,关键是负责人有没有闭环意识。工具能兜底,不能替代人对验收的责任心。
