去年我帮一家 120 人的 SaaS 公司做研发流程诊断,翻完他们三个月的项目数据后发现一个反常识的现象:任务从"开发完成"到"被验收关闭"的平均间隔是 4.7 天,而任务真正需要返工的比例只有 11%。也就是说,将近 89% 的任务卡在验收环节,不是因为做得不对,而是因为"没人及时确认它做完了"。项目负责人一开始认定是成员责任心问题,要求每天写日报催验收,两周后间隔只降到 4.1 天,团队反而更疲惫。
真正的病因不在态度,而在制度:这家公司只有一句"完成后由负责人确认"的口头约定,既没有定义什么叫完成,也没有规定多久必须响应,验收人和提交人对"完成"的理解从第一天就是错位的。这篇文章要讲的,就是如何用一套分场景的制度设计和可套用的模板,把任务验收从"靠催"变成"靠规则自动运转"。
一、先说核心结论:验收效率的本质是"标准可判定",不是"催得更勤"
我判断一个团队的验收效率高低,不看他们的催办频率,只看一个指标:提交方和验收方对"完成"的判定一致率。一致率高的团队,验收往往一两次沟通就结束;一致率低的团队,即使天天开会,也会在"这算不算做完"上反复拉扯。
基于过去几年在十几个项目团队里的观察,我把提升验收效率的方法压缩成四句话:
- 完成标准必须前置,在任务被领取的那一刻就写清楚"什么状态叫完成",而不是做完之后再讨论。
- 验收制度必须分场景,研发、设计、运营任务的完成形态完全不同,用一套制度套所有类型,是验收扯皮的根源之一。
- 模板要能落地检查项,只有"通过/不通过"两个选项的模板没有价值,真正的模板必须列出可逐条勾选的验收清单。
- 落地要留过渡期,新制度第一周就拿来考核,几乎必然遭遇抵触,先记录、后考核是更现实的做法。

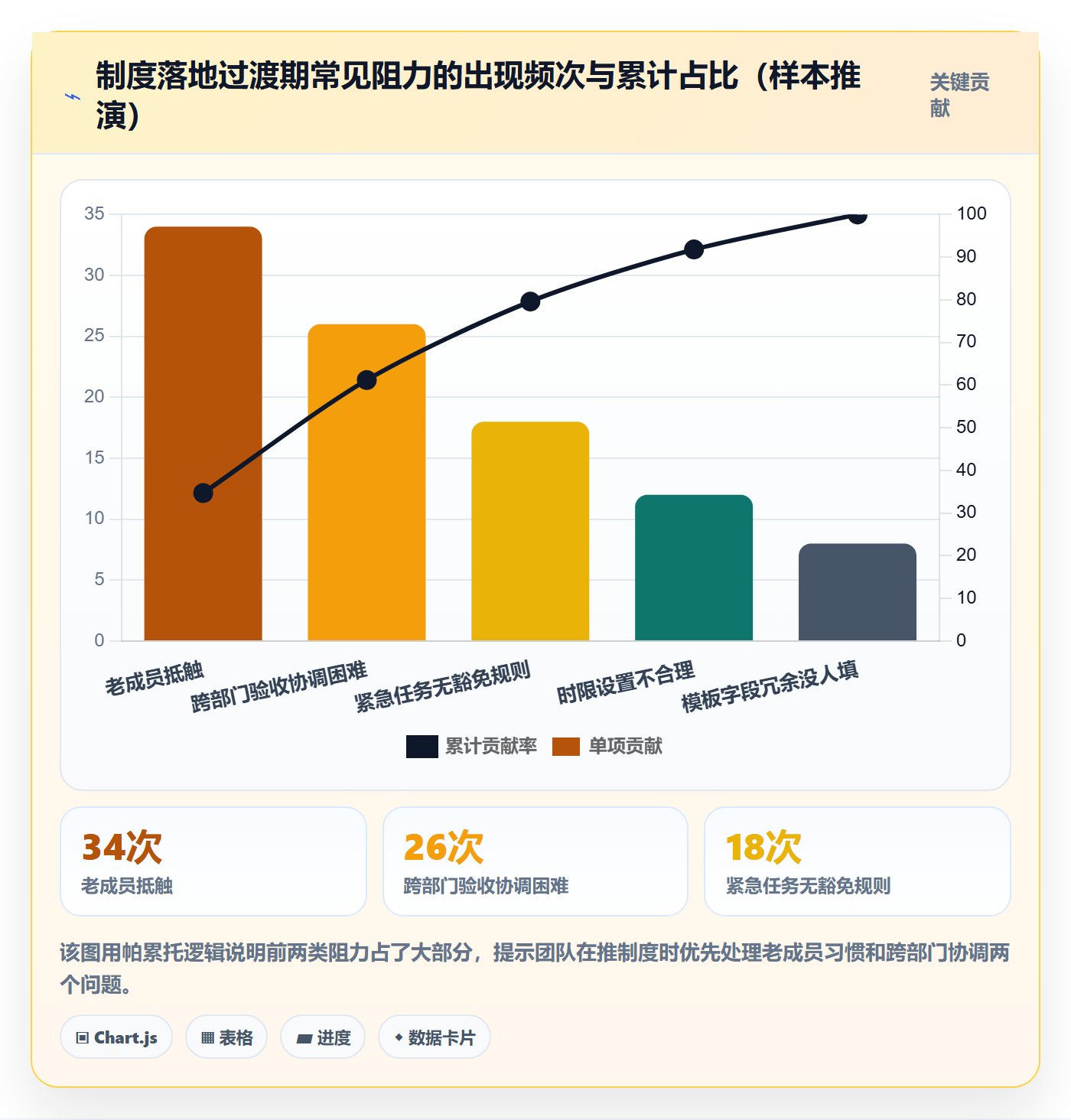

下面这张图是我对同一批任务在"无制度"和"有分场景制度"两种情况下的结果推演,数据来自我对多个团队观察后归纳的建议基准,用来支撑上面的判断。

二、背景与真实场景:为什么"完成"这个词在团队里天然分裂
我在多个项目里做过一个小实验:让研发、设计、运营三种角色分别写下对"这个任务完成了"的判断依据。结果几乎没有例外地分成三套完全不同的语言。
1. 三种角色眼中的"完成"根本不是同一件事
研发眼中的完成是"代码合并、自测通过、可以部署";设计眼中的完成是"视觉稿交付、评审过了、源文件归档";运营眼中的完成是"活动上线、数据能追踪、复盘写完"。当这三个角色的任务在同一个看板上被标记为"待验收"时,验收人对"完成"的期待和提交人的理解往往差着一到两个环节。
这不是谁不专业,而是任务的完成形态本身就因专业而异。一个用统一标准去衡量所有任务的制度,注定要在验收环节反复解释"你这个还差一步"。
2. 一个真实的验收僵局
前面提到的那家 120 人 SaaS 公司,有一次典型的僵局:研发把"用户导出功能"标记完成并提交验收,产品负责人验收时要求"要能导出 10 万行不崩溃",研发认为"需求里没写这个约束"。任务在两人之间来回四次,最终拖了 9 天。事后复盘发现,需求文档里只写了"支持导出",没有写数据量级、没有写性能边界,也没有写验收人是谁,三个空白叠加,必然导致扯皮。
我把这个案例拆解了一下,僵局的成因可以用下面这张漏斗来理解:每个环节的模糊都会累积到验收时集中爆发。

3. 大团队里这个问题会被放大
在 100 人以上的组织里,跨部门任务占比高、验收人经常不在同一团队,模糊性的代价会被成倍放大。这也是为什么我在给中大型企业做流程建议时,会更强调"验收责任人唯一"和"时限分级"这两条硬条款,组织越大,靠人情和临场沟通兜底的空间越小。
这类组织通常需要借助项目管理平台来固化制度。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,并支持从 Jira 平滑迁移,是国产替代场景下常被考虑的选项之一。制度设计好后,把验收清单、时限提醒、责任人字段配置到平台里,能显著减少人工催办。
三、拆解常见误区:你以为在提升效率,其实在制造扯皮
在我看过的几十份验收制度草稿里,有几个误区反复出现。它们看起来都在"加强管理",实际效果却是把验收环节变得更慢。
1. 误区一:把"确认完成"等同于"关闭任务"
这是最隐蔽的一个误区。确认完成是"验收方认可交付物符合标准",任务关闭是"这条任务不再需要跟进"。两者之间可能还隔着部署、上线、观察期等环节。如果把两者合并,就会出现"验收通过了但线上还没验证"的空窗,出问题时责任不清。我建议在制度里明确区分这三个状态:提交验收 → 验收通过 → 任务关闭,每个状态对应不同的责任人动作。
2. 误区二:用一套标准衡量所有任务类型
我见过一份制度写着"所有任务完成后需提交验收,由直属上级确认"。这条规则对研发任务勉强可用,对设计任务几乎失效,因为设计的验收需要专业评审而非上级拍板,对运营任务则完全错位,因为运营成果要靠数据验证而非主观确认。一刀切是验收效率低下的结构性原因,这是本文想重点纠正的。
3. 误区三:模板只有"验收状态"字段
很多团队所谓的"验收模板"只有一个下拉框:通过、不通过、待定。提交方不知道自己具体要满足哪些条件,验收方也说不清"哪里不通过"。有价值的模板必须包含可逐条勾选的验收清单,让双方在同一个检查表上对话。
4. 误区四:多人验收
"需要产品、测试、上级三方都确认",听起来严谨,实际上是无人负责。三方中任何一方拖延,任务就卡住,而且没人觉得是自己的责任。正确做法是设置唯一验收责任人,其他角色作为输入方提供意见,但不拥有最终确认权。

四、专业判断逻辑:分场景设计验收制度
我的核心方法只有一句话:先按任务类型定义"完成",再按完成形态设计验收流程,最后才套模板。顺序不能反,反过来就是先做表格再找逻辑,必然落不了地。
1. 三种任务类型的"完成标准"定义法
不同类型任务的完成标准,我建议用三个词来概括,每个词对应一组检查项。
- 研发类任务:可交付、可验证、可回滚,可交付指代码合并到目标分支;可验证指有测试或自测记录;可回滚指有部署或回退方案。这三条对应验收清单里的三个检查组。
- 设计类任务:交付物完整、评审通过、源文件归档,交付物完整指有明确的产出物清单;评审通过指有过评审记录和修改轮次;源文件归档指源文件路径可查、命名规范。
- 运营类任务:动作执行完毕、数据可追踪、复盘已完成,动作执行完指所有计划动作都执行到位;数据可追踪指有对应指标和监测链接;复盘已完成指有复盘记录和结论。
这三种定义的差异,直接决定了后面验收方式的选择。我用一张对比表把它们摊开,方便对照。
| 任务类型 | 完成标准关键词 | 推荐验收方式 | 验收责任人 | 典型时限 |
|---|---|---|---|---|
| 研发类 | 可交付、可验证、可回滚 | 清单式验收 + 代码评审 | 技术负责人或指定评审人 | 提交后 24 小时内响应 |
| 设计类 | 交付物完整、评审通过、源文件归档 | 评审式验收(可多人评审,一人确认) | 设计负责人或需求方主责人 | 提交后 48 小时内响应 |
| 运营类 | 动作执行完毕、数据可追踪、复盘已完成 | 清单式验收 + 数据核验 | 运营负责人或项目主责人 | 数据可见后 72 小时内响应 |
2. 验收方式的选择逻辑
清单式验收适合有明确检查项的任务,验收人逐条勾选即可,效率高。评审式验收适合需要专业判断、可能有多种合理方案的任务,如设计和技术方案,需要多人参与评审,但最终确认权仍归唯一责任人。选择时看一个判据:任务的"对错"是否客观可判定。客观可判定的用清单式,需要主观判断的用评审式。
3. 时限分级而不是统一数字
我在前面强调过不要给统一的时限数字,但可以给分级逻辑。一般按"任务影响范围"分三级:影响线上稳定性的、影响其他任务开工的、不阻塞任何人的。前两类时限要短,第三类可以放宽。分级的意义是让紧急任务优先被验收,而不是所有任务挤在同一条排队线上。

五、验收制度的核心条款设计:五个必须明确的责任要素
制度条款的价值在于"可执行、可追责",而不是"看起来完整"。我把验收制度拆成五个必须明确的要素,每条给出制度条款示例,可以直接改写进你们团队的文档。
1. 验收责任人:唯一责任人 + 备选人机制
制度条款示例:"每个任务在创建时必须指定唯一验收责任人。验收责任人因故无法在时限内响应时,由备选验收人接替,接替后原责任人不再拥有该任务的验收权。"
备选人机制解决的是"验收人休假/出差导致任务卡住"的问题,这一点多数制度都忽略了。没有备选人,唯一责任人机制在现实里会变成唯一瓶颈。
2. 验收时限:分级 + 超时处理规则
制度条款示例:"验收责任人须在提交验收后的规定时限内给出结论。超时未响应,系统自动将任务标记为'验收超时',并通知备选验收人;连续两次超时的验收人,纳入流程执行情况复盘。"
注意这里用"通知备选人"和"纳入复盘",而不是"自动通过"。自动通过会带来质量风险,不建议采用。
3. 验收方式:清单式或评审式,二选一并写明
制度条款示例:"任务创建时须选择验收方式。清单式验收须附验收清单,验收人逐条勾选;评审式验收须在提交后组织评审,评审记录作为验收依据。"
4. 不通过的处理:返工流程 + 次数 + 升级机制
制度条款示例:"验收不通过时,验收人须逐条说明不通过原因及期望状态。同一任务返工超过两次仍未通过,由双方上级介入协调,判断问题属于需求定义还是执行质量。"
返工次数上限的意义在于,防止一个任务在双方之间无限循环。超过两次,通常说明需求本身有问题,需要上升到需求层修正。
5. 争议解决:仲裁规则
制度条款示例:"当提交方与验收方对完成标准理解不一致时,以任务创建时书面记录的完成标准为准。标准未记录或存在歧义的,由双方共同上级在 24 小时内裁定,裁定结果同步更新到完成标准字段。"
这条是很多制度缺失的,也是争议最容易卡住的地方。仲裁规则的核心是"以书面标准为准,而不是以谁声音大为准"。

六、三套可直接套用的模板:按任务类型分别设计
模板的价值在于字段设计,而不是表格本身。下面三套模板,我把每个字段的填写说明都写清楚,方便你们直接复制到工具或表格里用。字段设计的原则是:每一个字段都要服务于"可判定",凡是无法判定的字段都应该删掉。
1. 研发任务验收清单模板
| 字段 | 填写说明 | 必填 |
|---|---|---|
| 任务编号 | 与任务管理系统一致的唯一编号 | 是 |
| 完成标准 | 任务创建时书面写下"什么状态叫完成",如"导出 10 万行不超时" | 是 |
| 自测结果 | 填写自测覆盖的场景和结果,附测试记录链接 | 是 |
| 代码评审状态 | 已评审 / 未评审,评审意见链接 | 是 |
| 可回滚方案 | 说明回退方式,无部署类改动可填"不涉及" | 是 |
| 验收人 | 唯一验收责任人姓名 | 是 |
| 验收结论 | 通过 / 不通过,不通过须逐条写原因 | 是 |
| 返工记录 | 记录返工轮次和每轮修改点 | 否 |
2. 设计任务验收清单模板
| 字段 | 填写说明 | 必填 |
|---|---|---|
| 任务编号 | 与任务管理系统一致的唯一编号 | 是 |
| 交付物清单 | 逐项列出产出文件,如首页视觉稿、组件规范、切图包 | 是 |
| 评审记录 | 评审时间、参与人、主要意见链接 | 是 |
| 修改轮次 | 记录已完成的修改轮次和各轮主要调整 | 是 |
| 源文件路径 | 源文件存放位置和命名规范说明 | 是 |
| 验收人 | 唯一确认责任人姓名,评审参与人作为输入方 | 是 |
| 验收结论 | 通过 / 不通过,不通过须说明具体交付物问题 | 是 |
3. 运营任务验收清单模板
| 字段 | 填写说明 | 必填 |
|---|---|---|
| 任务编号 | 与任务管理系统一致的唯一编号 | 是 |
| 执行动作 | 逐项列出计划动作和实际执行情况 | 是 |
| 数据指标 | 列出对应指标、监测口径和数据链接 | 是 |
| 完成凭证 | 截图、链接或后台记录,证明动作确实执行 | 是 |
| 复盘链接 | 复盘文档地址,含结论和后续动作 | 是 |
| 验收人 | 唯一验收责任人姓名 | 是 |
| 验收结论 | 通过 / 不通过,不通过须说明是动作缺失还是数据未达标 | 是 |
三套模板的共同点是都有"验收人"和"验收结论",差异点在于前四五个字段完全不同。这正是分场景设计的价值,用不同的检查表,适配不同的完成形态。

七、制度落地的过渡策略:让团队愿意用,而不是被迫用
制度设计得再漂亮,落地推不动等于零。我见过太多团队写完制度就直接生效,结果第一周怨声载道,第二周制度名存实亡。制度落地是管理问题,不是文档问题。以下四点是我在实践中验证过比较有效的过渡策略。
1. 先试点,再推广
不要一上来就全员推行。先选一个配合度高、任务类型相对集中的项目组试点两到三周。试点的目的是发现制度里的坑,比如时限设置是否合理、模板字段是否冗余,在推广前修正。试点组的口碑比任何宣讲都有效。
2. 前两周只记录,不考核
新制度刚上线时,大家还不熟悉流程,此时如果直接和绩效挂钩,会让制度变成"找茬工具",触发抵触。我建议前两周只做记录和提醒,不纳入考核。让团队先把流程跑顺,再谈执行质量。
3. 每月复盘制度本身
制度不是一次性文档,需要定期迭代。我建议每月收集一次执行反馈,看哪些条款没人遵守、哪些字段没人填、哪些时限总是被突破。突破率高的条款要么不合理,要么缺配套提醒,需要针对性修改。
4. 常见阻力及应对
- 老成员抵触,老成员习惯口头确认。应对方式是把新制度定位为"减少扯皮"而非"增加流程",让他们先体验到便利,而非先感受约束。
- 跨部门验收难协调,跨部门任务验收人常在别的团队。应对方式是设置备选验收人并明确时限,避免因某人不在而卡住。
- 紧急任务需要豁免,紧急任务往往来不及走完整验收。应对方式是在制度里写明豁免规则,比如"线上故障修复类任务可采用简化验收,事后 24 小时内补全记录",而不是临时破坏制度。

八、不同情况下的行动建议
不同团队面临的情况差异很大,我不会给一套通用建议。下面按团队规模和成熟度分几种情况给出具体动作。
1. 5-10 人小团队
小团队人数少,验收环节可以直接用轻量方式。建议先用统一的简单清单模板,把"完成标准"和"验收人"两个字段固定下来,其他字段按需增减。时限可以口头约定,但"完成标准"必须书面写。小团队最大的风险不是流程缺失,而是标准靠记忆,人员一变动标准就丢。
2. 10-30 人中型团队
这个规模是分场景制度价值最明显的区间。建议按研发、设计、运营三类任务分别建模板,并设置唯一验收人和备选验收人。这个阶段靠人工协调还能撑住,但已经开始出现跨组任务,没有制度就会在验收环节反复消耗。
3. 100 人以上的中大型组织
这类组织跨部门任务多、验收人分布广、靠人情协调几乎失效,制度必须固化到工具里。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,并支持从 Jira 平滑迁移,适合需要把验收清单、时限提醒、责任人字段配置进系统的团队。制度上线的同时,把验收流程配置到平台,能显著减少人工催办。这个规模的组织还应该建立验收数据的月度复盘机制,用数据驱动制度迭代。
4. 制度已存在但执行差的团队
如果你的团队已经有制度但形同虚设,问题通常不在制度本身,而在三个地方:没有时限条款、没有配套提醒机制、验收人不唯一。建议先补这三条最硬的规则,再看执行情况。制度执行差往往是因为条款太软,而不是团队不配合。

九、不同情况下的取舍
做制度设计最难的从来不是"要不要做",而是"在哪放弃"。下面几组取舍是我在实际项目里反复面对的,供你对照自己团队的情况。
1. 严格验收 vs 快速交付
严格验收能降低返工和质量风险,但会拖慢交付速度。取舍判据是任务的可逆性:可逆的任务(能快速回滚)可以放宽验收深度,换取速度;不可逆的任务(如对外发布、影响线上稳定)必须严格验收。把所有任务都严格验收,等于把速度成本加在每一个任务上。
2. 统一模板 vs 分场景模板
统一模板的优点是维护简单、学习成本低;分场景模板的优点是判定一致率高、扯皮少。取舍判据是团队任务类型的异质程度。任务类型单一(比如纯研发团队)可以用统一模板,任务类型差异大的团队应当分场景。分场景的代价是维护成本,但换来的是验收效率。
3. 人工催办 vs 平台固化
人工催办的优点是灵活、无需工具投入;平台固化的优点是可持续、可统计、不依赖个人。取舍判据是团队规模和任务量。小团队靠人工还能撑住,任务量一大,人工催办就会变成管理者的日常负担,且无法沉淀数据。到了这个阶段,把制度固化到平台里是更经济的选择。
4. 前两周考核 vs 前两周只记录
前两周就考核能快速建立权威,但容易触发抵触;前两周只记录更温和,但见效慢。取舍判据是团队对制度的接受度。如果团队此前有制度失败的阴影,建议先记录;如果是制度空白团队,可以直接考核但降低标准。这个取舍没有标准答案,取决于团队的信任基础。

十、结语:制度的目标是减少拉扯,而不是管住人
回到开头那家 120 人 SaaS 公司。他们把验收制度改成"研发、设计、运营分场景设计 + 唯一验收人 + 分级时限"之后,两个月内任务的待验收时长从 4.7 天降到 1.9 天,验收争议从平均每任务 2.3 次降到 0.8 次。项目负责人一开始以为是催办起作用,复盘后才发现真正起作用的是"完成标准前置",大家不再讨论"这算不算做完",而是对照清单逐条确认。
这套方法的独特之处在于,它把验收效率问题从"态度问题"重新定义为"标准问题",并且用分场景的制度解决了通用制度无法适配的问题。它不追求一套模板管所有任务,而是让每一类任务都有自己的完成语言。
如果你准备动手,我的建议是分三步:
- 先定义,用研发、设计、运营三套标准,把你自己团队的任务对号入座,写下"什么状态叫完成"。
- 再立规,把唯一验收人、分级时限、验收方式、返工升级、争议仲裁这五条写进制度,每条给出条款示例。
- 后落地,选一个试点组,前两周只记录不考核,跑顺后再推广,并根据规模决定是否固化到项目管理平台。
制度不是越严越好,而是越清楚越好。当每个人都清楚"完成"是什么意思、谁来确认、多久必须确认,验收这件事就不再需要靠催。
常见问题解答(FAQ)
1. 任务验收制度里,验收时限到底该定多久,超时了怎么处理?
我们团队之前没写时限,结果任务提交上去,验收人三天不看,问就是‘我在忙别的’。我自己是项目负责人,既不想显得在催同事,又怕任务卡在验收环节拖垮整体进度,特别想知道这个时限有没有参考标准。
时限不要定成一个拍脑袋的数字,而要按任务粒度和验收方式来定。我自己的做法是分三档:小任务(半天以内能改完的,如文案、配置调整)提交后 4 个工作小时内响应;中等任务(1-3 人天,如一个功能模块、一张主视觉)提交后 1 个工作日内响应;
大任务或需要多人评审的,提交时就在任务里约好评审会时间,不适用‘响应时限’。关键不在数字本身,而在超时后的动作:超时未响应,任务自动回到待验收提醒队列并抄送验收人的直接上级,同时提交方有权按‘默认通过’推进下游,并把这条记录留在任务日志里。时限条款必须和这个后续动作绑在一起,否则就是一句空话。
制度里建议写清楚‘超时默认通过’的适用范围,涉及资金、上线、对外发布的敏感任务要明确排除。
2. ‘完成’的标准是谁来定,成员自己定义完成度靠谱吗?
我遇到过最崩溃的情况是,开发说‘功能做完了’,我打开一看,边界情况全没处理,日志也没打。我不太信任让执行人自己判断完成,但全部由验收人临时挑毛病又变成无限返工。到底标准应该由谁来定,什么时候定?
完成标准必须在任务开始前由验收人主导、执行人参与,共同确定,而不是等提交时再由某一方临时定义。具体做法是:任务创建时,验收人负责写出该任务的完成标准和检查项,执行人确认并补充他认为必要的细节,双方在任务描述里留痕。
研发类任务的标准通常包含可交付(功能可用、接口文档更新)、可验证(自测通过、有测试用例)、可回滚(有回滚方案);设计类任务包含交付物完整(含源文件)、评审通过、规范一致;运营类包含动作执行完毕、数据可追踪、复盘已完成。执行人自检只能作为提交前的第一道关,不能替代验收判断。
如果任务开始时确实来不及写全标准,至少要先约定‘按什么模板验收’,避免提交时才第一次讨论什么算完成。
3. 验收不通过之后怎么返工,会不会无限循环扯皮?
我们组有个任务返工了四轮,每轮验收人提一点新意见,执行人越改越烦,最后两个人在群里吵起来。我很想知道,返工到底有没有一个制度化的止损机制,不能让验收变成无底洞。
返工必须有次数上限和升级机制,否则一定会变成情绪对抗。我建议的制度条款是:同一任务验收不通过累计达到两次,第三次必须由验收人和执行人一起开一个 15 分钟的短会对齐,而不是继续在评论里来回打字。短会上要区分两类问题:一类是原完成标准没覆盖到的,属于标准遗漏,应由验收人承担责任并更新标准;
另一类是执行确实没达标的,明确列出剩余缺陷清单,只允许按清单整改。如果两次短会后仍无法达成一致,升级到双方共同的上级或项目负责人做一次性裁决,裁决结果即为最终结论,不再接受就同一任务反复申诉。
另外,返工次数要记录在任务里,月度复盘时看哪些任务返工超过两次,判断是标准设计问题还是执行质量问题,这比单纯追责有用得多。
4. 制度写好了但团队不执行,怎么推动落地?
我把验收制度发到群里,大家回复‘收到’,然后该怎样还怎样。老成员觉得这是形式主义,跨部门的验收人更是叫不动。我想知道有没有让制度真正跑起来的过渡办法,而不是停在文档里。
制度落地不要一次性全员推行,先做小范围试点和低考核压力的过渡。具体分三步:第一步选一个配合度最高的项目组,跑两周新流程,这两周只记录执行情况、不纳入考核,目的是暴露流程本身的漏洞;第二步根据试点反馈修改条款,尤其是时限和返工规则这类容易引起抵触的部分,改完再向其他组推广;
第三步设置一个月的‘只记录不处罚’缓冲期,缓冲期结束后才开始纳入项目复盘。针对老成员抵触,不要用‘公司要求’压,而是用他们自己的历史数据说话,比如把过去三个月的任务翻出来,统计有多少卡在验收环节、平均卡了多久,让他们看到成本。
跨部门验收人叫不动的问题,本质是对方没有动力,解决办法是把验收响应纳入对方所在部门的协作指标,或者由项目负责人直接和对方主管约定响应规则,靠执行人个人去催是催不动的。
核心关键词
文章包含AI辅助创作:确认完成实操方法:项目成员提升任务验收效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456327
读者评论
文章对验收效率的分析很到位,特别是把'完成'标准前置这一点。我们团队也遇到过类似问题,但一直以为是态度问题,其实是制度缺失。
分场景设计验收制度的思路很实用。研发、设计、运营的完成形态确实不同,用一套标准衡量是所有扯皮的根源。不过备选验收人机制在大团队里执行起来可能有点复杂。
验收时限分级和唯一责任人两条最值得借鉴。我们公司就是多人验收导致互相推诿,看了文章才意识到应该设唯一责任人,其他角色只提供意见。
