验收标准怎么做?项目成员实操方法:任务验收从0到1

去年年底我帮一家做智能硬件的公司复盘延期项目,12个项目里有9个卡在同一个环节:验收。不是验收没做,而是做完了没人认。硬件团队说软件没按接口文档交付,软件团队说硬件给的测试环境一直不稳定,采购说供应商那边早就不认当初的口头约定了。项目经理想拿验收报告找老板签字,翻遍整个项目群,找不到任何一份写清楚"什么算通过"的文件。最后这9个项目平均延期23天,最长的拖了41天,而真正用于返工的时间不到延期的三分之一,剩下的时间全耗在"这算不算通过"的争论上。

这件事让我意识到一个反常识的判断:绝大多数验收失败,不是执行环节出了问题,而是标准从来没被明确定义过。很多人以为验收是项目收尾时的一个动作,实际上验收是任务启动时就该埋下的伏笔。这篇文章不讲"验收是项目管理的重要环节"这类正确的废话,我会从一个项目成员的视角,把任务验收从0到1的完整方法拆开,包括标准怎么定、会怎么开、问题怎么分级、复验怎么触发、验收结束后还有哪些必须做的动作。

一、先给结论:验收标准不是"验收时才做的事"

先把最核心的结论放在前面,后面所有内容都是围绕这几条展开的。

第一,验收标准的本质是一份提前达成的"争议解决协议"。它的价值不在于证明任务做完了,而在于当双方对"做完了"有不同理解时,有一份双方都签过字的文件可以作为判定依据。没有这份协议,验收就变成了双方现场博弈,谁的嗓门大、谁更能拖,谁就占便宜。

第二,标准的制定时机决定了验收的成本。我在多个项目里做过一个粗略统计:在任务启动阶段花2小时对齐验收标准的任务,验收阶段的平均沟通成本约为1.5人天;而在验收前才讨论标准的任务,平均沟通成本超过6人天,差距约4倍。原因很简单,任务开始时需求还"湿",改起来成本低;任务做完后交付物已经"干"了,任何标准变动都意味着返工。

第三,项目成员在验收中的角色被严重低估。市面上大多数内容讲的是"验收员的工作流程""甲方怎么验收",但真正在验收现场逐项核对、写记录、推动整改的,是任务负责人、开发、测试这些执行层成员。他们不知道怎么配合验收,验收就会变成一场没有准备的答辩。

第四,验收标准必须可测量,但不能只有量化指标。"响应时间小于200毫秒"是量化,"界面无错别字、术语与术语表一致"是定性,两者都需要,关键是每条标准都要能回答"我怎么判断它通过了"。

一、先给结论: 验收标准 不是"验收时才做的事"

二、背景与真实场景:为什么验收总是扯皮

1. 一个典型项目的验收现状

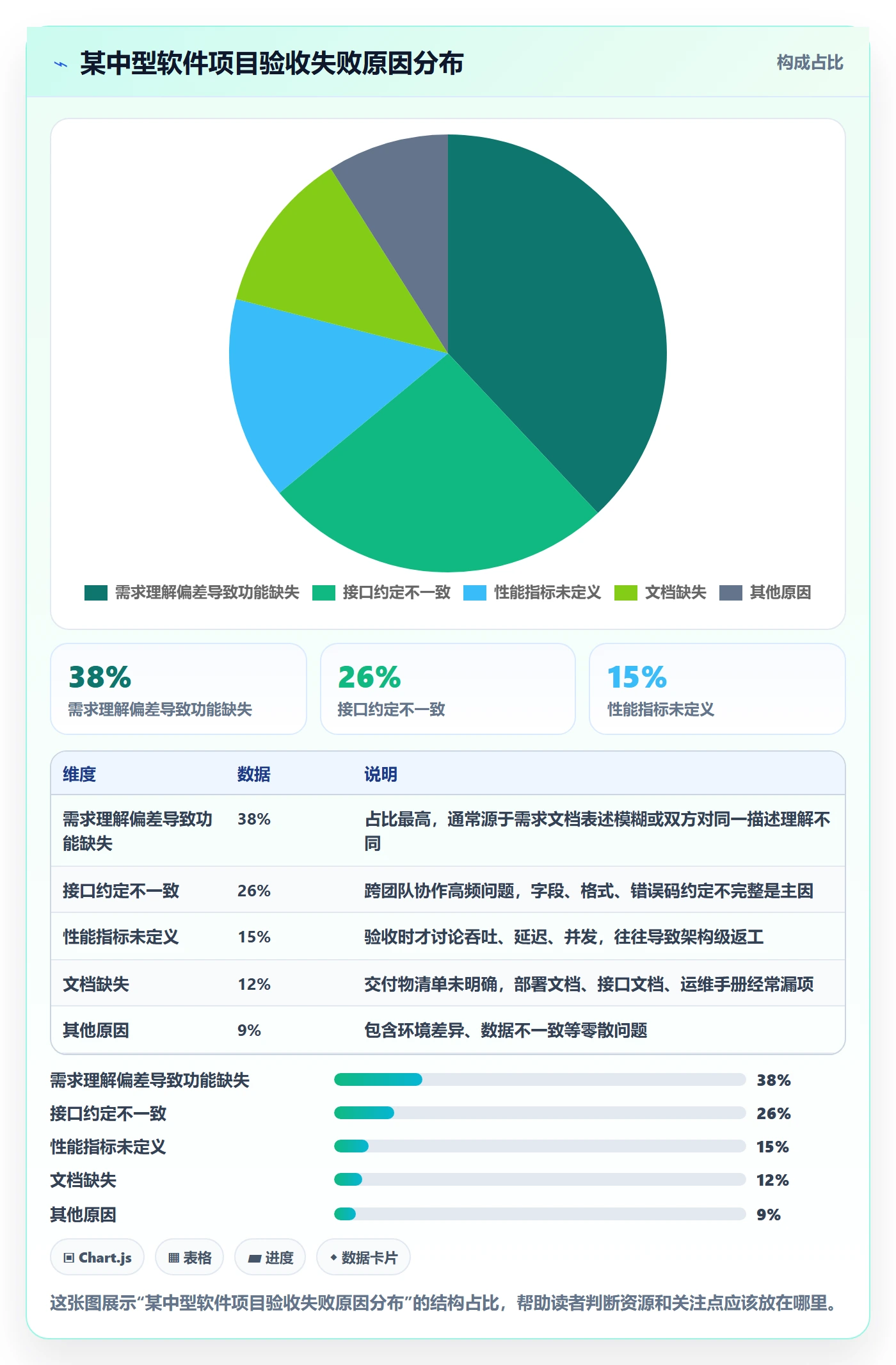

我参与过一个中型软件交付项目的复盘,项目周期4个月,团队28人,涉及前端、后端、测试、实施四个小组。项目最终通过了验收,但过程极其痛苦。翻看当时的项目记录,验收阶段的问题分布大致是这样的:

需求理解偏差导致的功能缺失占38%,接口约定不一致占26%,性能指标未定义占15%,文档缺失占12%,其他占9%。注意,真正因为"代码写错了"导致的验收失败只有很小一部分,大头都是"标准没说清楚"。

具体到场景,我印象最深的一次是后端和前端关于"分页接口"的争论。后端认为分页接口只返回当前页数据即可,前端认为需要返回总条数用于渲染页码。这个问题在需求文档里只写了一行"提供列表查询接口",验收时双方各执一词,最后前端返工重写分页逻辑,多花了3天。

如果这个接口在任务启动时就写清楚"返回字段包含:当前页数据数组、总条数、当前页码、每页条数",3天的时间完全可以省下来。

2. 项目成员在验收中的真实处境

从执行层成员的视角看,验收是一场信息不对称的考试。你需要证明自己做的东西符合要求,但"要求"是什么,往往在验收现场才第一次被完整表述出来。

更麻烦的是,很多团队成员不知道自己在验收中的角色边界。任务负责人负责什么、测试负责什么、质量专员负责什么,如果没有提前分工,验收现场就会出现"谁都在场、谁都不负责"的局面。我见过最夸张的一次验收会,11个人参加,两小时里有效发言的只有3个人,剩下8个人全程沉默,最后签字时所有人都签了,但没人能说清楚自己签的是什么。

验收标准怎么做?项目成员实操方法:任务验收从0到1

3. 不同任务类型的验收复杂度差异

不是所有任务的验收都一样复杂。我在实践中会把任务分成三类,验收策略完全不同。

任务类型 典型场景 验收复杂度 标准制定重点
确定性任务 界面开发、文档编写、数据迁移 低 交付物清单 + 格式规范
半确定性任务 接口开发、模块集成、流程配置 中 接口约定 + 异常处理 + 边界条件
探索性任务 算法调优、性能优化、方案验证 高 验收指标 + 实验方法 + 通过阈值

很多团队犯的错是用同一套验收模板套所有任务。确定性任务用重流程会拖慢节奏,探索性任务用轻流程会埋下争议。标准要匹配任务的不确定性程度。

三、拆解常见误区:这些坑我踩过

1. 误区一:验收标准等于需求文档

需求文档描述的是"要做什么",验收标准描述的是"怎么判断做对了"。这两者密切相关,但不是一回事。

需求文档可能写"系统支持用户导出报表",验收标准则要写清楚:导出格式是Excel还是CSV、单次导出数据量上限是多少、导出文件名规则是什么、导出耗时超过多少秒算失败、导出失败时给用户什么提示。把这些写清楚,验收时就没有争议空间。

2. 误区二:标准越细越好

我见过一个团队把验收标准写成了80页的文档,结果没人看,验收时还是靠口头沟通。标准的详细程度要匹配任务风险,而不是追求形式上的完备。

我的经验是:高风险任务(影响核心流程、涉及外部对接、有合规要求)值得写细,普通任务用清单式标准即可。判断标准是,如果这条标准不写清楚,验收时是否会产生争议?会,就写;不会,就跳过。

3. 误区三:验收就是开会签字

验收会只是验收过程中的一个节点,不是全部。完整的验收包括:自检、标准复核、执行验收、问题记录、整改、复验、归档。把验收等同于开会,会导致两个后果:一是自检缺失,问题全暴露在验收会上;二是会后没有闭环,问题记录完就没人管了。

4. 误区四:出了问题改完就行

整改不是简单地"改完就过"。整改需要明确三件事:谁负责改、改到什么程度算合格、改完谁验证。缺少任何一环,整改都会变成无限循环。我见过一个项目因为整改验证人不明确,同一个问题返工了4次,每次改完都没人确认,直到验收截止日期前一天才发现问题依然存在。

验收标准怎么做?项目成员实操方法:任务验收从0到1

四、专业判断逻辑:验收标准怎么从0定出来

1. 从需求反推验收标准的四步法

标准的制定不是凭空写,而是从需求翻译过来。我总结了一个四步法,在实际项目里反复验证过。

第一步:拆解需求的"动词"。需求里的动词往往对应验收动作。"支持导出"对应"导出功能可用","保证性能"对应"性能指标达标","实现对接"对应"接口联调通过"。把动词圈出来,验收对象就清楚了。

第二步:为每个动词找"判定证据"。怎么证明"导出功能可用"?需要一份导出成功的文件、一条导出日志、一次异常场景的处理记录。判定证据是验收标准的骨架。

第三步:把证据转成可核对的条目。把"导出文件"具体化为"导出文件为.xlsx格式、字段与列表页一致、单次导出上限5万行、导出耗时不超过30秒、失败时有错误提示"。每条都可核对,验收时逐条打勾。

第四步:标注优先级和例外情况。不是所有条目都同等重要。区分"必须通过"和"建议通过",避免因为一个次要条目卡住整个验收。同时标注例外情况,比如"数据量低于1000行时导出耗时不作要求"。

下面是一个简化的验收标准条目示例,用代码块展示结构:

验收项:报表导出功能
必须通过:

导出格式为 .xlsx,可被 Excel 2016 及以上版本正常打开

导出字段与列表页展示字段完全一致(含表头)

单次导出数据量支持 1-50000 行

导出耗时 ≤ 30 秒(数据量 50000 行,测试环境)

导出失败时页面提示"导出失败,请稍后重试",并记录错误日志

建议通过:

导出文件名格式:报表名称_YYYYMMDD_HHMMSS.xlsx

支持按当前筛选条件导出

例外情况:

数据量低于 1000 行时,导出耗时不作硬性要求

2. 验收标准的四个核心维度

不管什么任务,验收标准都可以从四个维度来检查是否完整。

  • 功能维度:任务要求的功能是否全部实现,边界条件是否覆盖,异常场景是否有处理。
  • 质量维度:性能、稳定性、兼容性、安全性等非功能指标是否达标,指标要带具体数值和测试条件。
  • 时间维度:交付时间是否符合约定,如果延期是否有明确的说明和补救方案。
  • 文档维度:交付物清单里的文档是否齐全,格式是否符合规范,内容是否与实物一致。

我见过太多验收只关注功能维度,结果上线后因为性能问题、文档缺失反复返工。四个维度里,文档维度最容易被忽略,但它的缺失往往在上线后才暴露,修复成本最高。

3. 用工具把标准固化下来

标准定出来之后,散落在文档和聊天记录里是没用的。我的做法是把验收标准作为任务的"完成定义"固化在项目管理工具里。

以我深度使用过的 PingCode 为例,它主要服务中大型企业及100人以上组织,这类组织的典型特征是跨团队协作多、任务粒度细、验收链条长。PingCode 支持私有化部署,支持Jira平滑迁移,是国产替代的选择之一。我接触过的一个客户从Jira迁移到PingCode时,把原本散落在Confluence里的验收标准整合进了工作项模板,每个任务创建时自动带出验收标准字段,验收时逐项勾选,验收记录直接关联到工作项。

这个做法的价值在于:验收标准不再是验收前临时找的文件,而是任务从创建到关闭全程携带的属性。验收人可以直接在工具里看到每条标准的通过状态,问题整改也能追到具体任务。相比用Excel管理验收清单,这种方式减少了标准丢失和版本混乱的问题。

当然,工具只是载体,核心还是标准本身要写清楚。工具解决的是"标准在哪、谁看过、通过没有"的问题,不解决"标准写得好不好"的问题。

验收标准怎么做?项目成员实操方法:任务验收从0到1

五、执行验收:项目成员的具体动作

1. 验收前自检:别把问题留给别人

验收会之前,任务负责人应该先完成一轮自检,对照验收标准逐项确认。自检的价值不是形式,而是把可以自己发现的问题提前解决。

我的做法是自检时准备一份"自检清单",对照验收标准的每一条,标注"已满足""部分满足""未满足"三种状态。部分满足和未满足的条目,附上原因和计划。这份清单在验收会前发给验收人,验收会就可以聚焦在争议项上,而不是从零开始逐条核对。

实际项目里,认真做过自检的任务,验收会平均时长能压缩40%以上,因为大量低争议条目已经提前确认,会议时间集中在少数关键分歧上。

2. 验收会怎么开才有效

验收会不是汇报会,它的目的是逐项确认标准是否满足、记录争议项、形成验收结论。我在实践中把验收会控制在这几个要点上:

  1. 参与人控制在必要范围。任务负责人、验收人、关键依赖方,通常3-5人。列席人员不发言的不必参加。
  2. 议程提前发出。提前一天把验收标准、自检结果、待确认项发给参与人,会上直接进入确认环节。
  3. 逐项核对,当场标注。每条标准确认"通过/不通过/待定",待定项必须明确责任人和截止时间。
  4. 记录争议项,不当场解决。验收会上争论技术方案是低效的,争议项记录后由责任人会后处理,下次复验确认。
  5. 形成明确的验收结论。结论只有三种:通过、有条件通过、不通过。有条件通过要写清楚条件。

3. 三种验收方法及其适用场景

不同的任务适合不同的验收方法,用错方法会浪费大量时间。

验收方法 操作方式 适用场景 典型耗时
演示验收 任务负责人现场演示功能,验收人实时确认 功能类、交互类任务 30-60分钟/任务
抽样验收 从交付物中随机抽样检查,推断整体质量 批量交付、数据类任务 1-2小时/批次
文件验收 核对文档、清单、日志等书面证据 文档、流程、合规类任务 20-45分钟/任务

演示验收最容易产生争议,因为演示环境、数据、操作路径都可能影响结果。我的建议是演示验收必须提前准备演示脚本和数据,且演示环境尽量接近真实环境。抽样验收的关键是抽样方法要事先约定,避免验收时对"抽哪些"产生分歧。

4. 验收记录怎么记

验收记录不是走形式,它是后续整改和复验的依据。一份有效的验收记录至少包含:验收项、验收标准、验收结果、证据(截图、日志、文件路径)、争议说明、责任人、截止时间。

我在项目里要求验收记录当天整理并同步给所有参与人,避免记忆偏差。记录用统一模板,不追求美观,但字段必须齐全。验收记录的缺失是后续扯皮的主要源头之一,很多项目验收后一个月出现问题,翻记录发现当时根本没写清楚通过依据。

验收标准怎么做?项目成员实操方法:任务验收从0到1

六、问题处理:整改与复验怎么闭环

1. 问题分级是整改效率的前提

验收发现的问题不能一视同仁。我通常把问题分成三级,不同级别的处理策略完全不同。

  • 致命问题:影响核心功能、安全或合规,必须整改完成才能通过验收。整改期限一般不超过3个工作日,责任人为任务负责人。
  • 主要问题:影响用户体验或非核心功能,原则上整改,但可与验收人协商是否作为遗留问题。整改期限一般不超过5个工作日。
  • 次要问题:文案、格式、非关键提示等,可记录为遗留问题,下个版本处理。不需要单独复验。

分级的意义在于避免"所有问题都同等紧急"的困境。我见过项目把文案问题当成致命问题处理,导致验收延期一周,实际影响微乎其微。

2. 整改流程的三个关键角色

整改要闭环,必须明确三个角色:整改人、验证人、跟踪人。整改人负责改,验证人负责确认改到位,跟踪人负责推动进度。

很多项目只明确整改人,结果改完没人确认,问题反复出现。我的做法是每个问题在记录时就指定验证人,验证人通常是验收人本人或验收人指定的代表。跟踪人一般是项目成员里的协调角色,负责在截止时间前提醒。

3. 复验的触发条件和通过标准

复验不是把所有验收流程重走一遍,而是只针对整改项。触发条件是整改完成并提交验证证据,通过标准是验证人确认整改项满足原验收标准且未引入新问题。

复验要注意两点:一是复验范围只覆盖整改项,避免扩大化;二是复验也要记录,记录格式与首次验收一致。复验通过后,该问题才算真正闭环,验收结论才能更新为最终通过。

验收标准怎么做?项目成员实操方法:任务验收从0到1

七、闭环:验收结束后必须做的三件事

1. 归档:验收记录的可追溯性

验收结束后第一件事是归档。归档内容包括验收标准、验收记录、整改记录、复验记录、验收结论。这些文件要关联到对应任务,确保日后可以追溯。

归档的价值在项目后期会显现。当出现线上问题需要回溯"这个功能当时是怎么验收的",完整的归档能快速定位责任和依据。缺少归档,回溯就变成了翻聊天记录,效率极低。

2. 复盘:验收中暴露了哪些流程问题

验收不只是确认任务完成,它还是流程问题的暴露窗口。每次验收后,我会花15分钟做一个小复盘,重点看三个问题:这次验收中有哪些争议本可以避免?标准制定环节哪些地方没写清楚?下次同类任务的验收标准可以怎么优化?

复盘不需要正式会议,任务负责人和验收人快速对齐即可。关键是产出可落地的改进项,比如"下次接口类任务必须在标准里包含错误码约定"。

3. 迭代:验收标准模板的持续优化

把每次复盘的改进项沉淀到验收标准模板里,是团队验收能力提升的核心机制。模板不是一次写好的,而是通过一次次验收迭代出来的。

我的做法是维护一份团队级的验收标准模板,按任务类型分章节。每次验收发现模板缺失的条目,就补充进去。半年下来,模板会覆盖团队80%以上的任务类型,新任务的验收标准制定时间大幅缩短。

如果团队使用 PingCode 这类项目管理平台,可以把模板配置成工作项类型的默认字段,新建任务时自动带出对应类型的验收标准框架,团队成员只需填充具体数值和条件。这种方式能显著降低标准制定的启动成本,尤其适合100人以上、任务类型相对固定的中大型团队。

七、闭环:验收结束后必须做的三件事

八、不同情况下的行动建议与取舍

1. 按团队规模选择验收策略

小团队(10人以下):不必追求完整的验收体系,重点是每个任务启动时口头对齐验收标准并记录在任务描述里。验收会用时控制在30分钟内,验收人就是任务的下游使用方。

中型团队(10-50人):需要统一的验收标准模板和验收记录格式。建议按任务类型建立2-3套模板,验收流程标准化,但保留灵活性。这个阶段最容易出现的问题是模板僵化,要定期复盘调整。

大型团队(50人以上):验收需要工具支撑,标准要固化在项目管理平台里,验收记录要能关联任务和版本。跨团队验收需要明确的角色分工和升级机制。PingCode 这类支持私有化部署、支持Jira平滑迁移的平台,适合这类组织的验收流程管理需求。

2. 按任务风险选择标准粒度

高风险任务:验收标准写细,覆盖功能、质量、时间、文档四个维度,每条标准带判定证据和边界条件。验收会必须正式召开,参与人齐全,记录完整。

中风险任务:标准覆盖主要功能和关键质量指标,验收会简化,可用异步确认代替正式会议。

低风险任务:标准清单式,自检为主,验收人抽查确认即可。

3. 三个必须坚持的原则

不管团队规模、任务风险如何,有三条原则不能妥协。

第一,验收标准必须在任务启动时定义。这是所有讨论的前提,标准后置的验收注定低效。

第二,验收结论必须书面化。口头通过等于没通过,书面记录是争议解决的唯一依据。

第三,问题整改必须闭环。每个问题都要有整改人、验证人、截止时间,缺一不可。

4. 需要放弃的执念

有些追求在验收场景下反而有害,需要主动放弃。

放弃"所有任务用同一套验收流程"的想法。任务的不确定性差异决定了流程必须分层,统一流程只会让简单任务变重、复杂任务变轻。

放弃"验收必须一次通过"的期待。验收的价值在于暴露问题、推动闭环,一次通过率高不代表质量好,可能只是标准定得太松。

放弃"标准越细越好"的执念。标准的详细程度要与风险匹配,过细的标准制定成本会超过收益。

验收标准怎么做?项目成员实操方法:任务验收从0到1

九、从一个真实项目的验收改造说起

最后回到开头那家智能硬件公司。我在复盘之后帮他们做了一轮验收流程改造,核心动作只有三个:一是把验收标准作为任务创建的必填字段,没写标准不允许进入开发;二是验收记录统一模板,验收会当天整理归档;三是问题分级,致命问题立即整改,次要问题记录为遗留项。

改造后的下一个季度,12个项目里延期项目从9个降到3个,平均延期天数从23天降到7天。验收阶段的争议沟通耗时下降约60%。这个结果不是因为团队变强了,而是因为标准提前定义,争议在发生前就被规避了。

验收标准怎么做?答案不在验收当天,而在任务启动的那一刻。从0到1的路径是:启动时定标准、执行中留证据、验收时逐项核对、出问题分级整改、结束后归档复盘。这五步走完,验收才真正成为项目质量的保障,而不是扯皮的战场。

如果你现在手上正好有一个即将验收的任务,我的建议是:先别急着安排验收会,花30分钟对照这篇文章的四个维度,检查一遍验收标准是否完整、是否可测量、是否有判定证据。这30分钟,可能帮你省下后面好几天的争论。

常见问题解答(FAQ)

1. 验收标准到底应该在项目哪个阶段定下来?

我之前接过一个任务,需求评审时大家说“先做出来再说”,结果交付那天甲方一条条挑毛病,我才发现根本没人定义过什么叫“做完”。我一直以为验收是收尾阶段的事,现在有点怀疑这个认知是不是错了。

验收标准必须在任务启动或需求确认阶段就定下来,最晚不能晚于开发/执行工作正式开始。判断依据很简单:如果标准是在交付前才讨论的,那么双方对“完成”的理解几乎必然不一致,后期所有的争议本质上都是前期欠的债。

可执行的做法是:在任务拆解会上就把验收标准作为交付物之一写进任务说明,和需求文档、排期放在同一份文件里,由任务负责人起草、需求方确认、双方留痕。如果项目已经启动但标准没定,立刻补一份标准对齐会,哪怕只花半小时,也比交付时返工一周划算。

一个粗略的经验口径是:验收阶段发现的问题,修复成本大约是标准阶段发现同样问题的10倍以上,因为此时涉及已完成的代码、已投入的物料和已经排好的后续计划。

2. 验收标准写多细才够用,会不会太细反而把自己框死?

我吃过两种亏:一种写得太笼统,比如“功能正常、界面美观”,验收时各说各话;另一种写得太细,连按钮颜色都写了十六进制值,结果中间需求微调,标准全得重写。我现在很纠结这个度到底在哪。

判断标准是:只写“可观测、可验证、且双方都认可为必要条件”的条目,不写实现细节和主观感受。具体的操作口径可以分三层:第一层是功能层,写清楚输入什么、输出什么、边界条件怎么处理,例如“上传10MB以上文件应给出明确报错”而不是“上传功能要健壮”;

第二层是质量层,写可量化的阈值,例如“接口响应时间P95不超过500毫秒”“缺陷密度低于每千行2个”而不是“性能要好”;第三层是文档与交付物层,列清单而不是描述,例如“提交部署手册、接口文档、测试报告各一份”。

至于界面颜色、字体、代码风格这类,属于实现规范不属于验收标准,除非合同或设计规范明确约束,否则不建议写进验收条目。一个实用的自检方法是:把每条标准念给一个没参与项目的同事听,如果他不能判断“通过还是不通过”,这条标准就还没写到位。

3. 项目成员在验收会上具体要做什么,不能只是陪着挨批吧?

我第一次参加验收会的时候,全程就是坐在那里,甲方问什么我答什么,最后被列了一堆问题,感觉特别被动。我想知道作为执行方成员,验收会上有没有一套主动的动作,而不是等着被挑毛病。

项目成员在验收会上的核心动作是“带着自检记录去核对,而不是带着耳朵去听”。具体可以拆成四步:会前先按验收清单逐项自检,把已知未完成项和已知风险点整理成一页纸,主动标注“这项已完成并附证据、这项还差什么、这项有替代方案”;

会中按清单顺序逐项演示或出示证据,每过一项就当场确认结论并记录,不要让讨论发散到清单之外;遇到争议项,先记录双方分歧点而不是当场争论对错,会后单独拉齐;会议结束前必须确认三件事,通过了哪些、待整改哪些、整改的截止时间和复验方式。

判断依据是:验收会的产出不是“气氛好不好”,而是一份双方签字确认的验收记录和一份整改清单。如果开完会你手上没有这两样东西,这场会基本等于白开。

4. 验收不通过之后,整改和复验应该怎么推进才不扯皮?

我们项目验收被打回来,列了二十多条问题,有的说必须改,有的说可以商量,结果整改拖了一个月,复验的时候又冒出新问题。我想知道整改到复验这一段有没有标准流程,能避免无限循环。

整改到复验必须走“分级、限期、逐项闭环”三步,否则一定扯皮。第一步分级:把问题按严重程度分成阻断类(不改不能上线或不能交付)、重要类(影响使用但可带条件通过)、建议类(优化项,不影响验收结论),分级由双方在验收会上共同确认,不是单方说了算。

第二步限期:每一条阻断类和重要类问题都要明确整改责任人、完成时间、验证方式,建议类可以协商是否纳入本次范围,避免无限扩大。第三步逐项闭环:复验时只核对原清单上的条目,逐条标记“已解决、部分解决、未解决”,已解决的附证据,部分解决的要说明剩余部分和新的时间点。

判断依据是:复验的范围应当锁定在首次验收的问题清单内,如果复验时冒出新问题,要判断它是否属于原验收标准覆盖的范围,属于就补进清单并重新计时,不属于就单独立项,不能混在一起导致这次验收永远结不了。一个可用的口径是:阻断类问题整改完成后48小时内安排复验,重要类可以批次复验,建议类在项目复盘时统一处理。

核心关键词

读者评论

谢
谢舒然

文章把验收失败归因于标准缺失很到位,但四步法里'为动词找判定证据'对探索性任务几乎无效,算法调优的验收指标往往要跑几轮才敢写死

袁
袁知夏

PingCode那段像软文,不过'标准随任务创建自动带出'确实比Excel管用,前提是团队愿意在任务启动时认真填,否则字段再多也是摆设

赵
赵欣然

个项目平均延期23天这个数据我信,但更想知道那2小时对齐验收标准的会议谁组织、谁拍板,项目成员自己推得动吗

董
董子涵

分页接口返工3天的例子太真实了,我们后端也认为只返回当前页数据,前端要总条数渲染页码,最后各改各的,需求评审时没人想到这一层

邓
邓宇轩

自检清单那段被截断了,实际执行中自检最容易走过场,任务负责人自己勾自己,没有交叉检查机制,问题还是留到验收会爆

文章包含AI辅助创作:验收标准怎么做?项目成员实操方法:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456171
