我见过太多团队把任务验收做成了"签字仪式"。去年我帮一家两百人规模的 SaaS 公司做管理诊断,翻出他们过去半年的 47 次项目验收记录,其中 39 次的"验收结论"一栏写着"通过"两个字,没有任何量化评分、没有改进项、没有复盘记录。三个月后,其中 6 个项目因为同样的质量问题被客户投诉返工。验收不是没做,是做了等于没做,这是我在过去几年做管理咨询时,遇到频率最高的隐性成本。
这篇文章不讲"验收有多重要"这类正确的废话,而是把我在实际落地中验证过的一套方案拆开,讲清楚企业管理者到底该怎么设计、执行和收口任务验收。
一、先给结论:任务验收的失败率远高于管理者的自我评估
直接说核心判断:大多数企业的任务验收失败,不是败在验收那一刻,而是败在验收之前的"标准设计"环节。验收现场之所以变成扯皮会或者走过场,是因为验收前就没有把"什么叫完成"定义清楚。
我在 2023 年到 2025 年间,以外部顾问身份参与过制造业、互联网、专业服务三类企业共 31 个项目的验收环节复盘。基于这个样本(非随机抽样,仅代表我的观察范围),有三个数据值得管理者警醒:
- 约 68% 的验收争议,根源是验收标准在任务开始时没有书面化,而不是执行过程中出了问题。
- 只有约 23% 的企业在验收后会形成可追踪的改进项闭环,其余大多停留在"口头提醒"。这 23% 里,多数使用了结构化工具而非纯邮件或聊天记录。
- 验收会议平均耗时 90 分钟,但真正用于核对证据的时间不足 20 分钟,剩下的时间消耗在背景解释和立场争论上。
这三个数字指向同一个结论:验收的质量,在验收开始之前就已经被决定了大半。所以本文的核心框架不是"如何开好验收会",而是"如何设计一套让验收自然发生的落地方案"。

二、真实场景:验收为什么总在同一个地方翻车
1. 一个具体的失败现场
2024 年初,我旁听了一家消费品公司的市场活动验收会。项目是"双十一大促整合营销",负责人汇报了曝光量、GMV、ROI 三个核心数字,当场被销售总监打断:"ROI 是达标的,但你们承诺的品牌搜索指数提升呢?"负责人愣住,翻开原始需求文档,发现当时只写了"提升品牌声量",没有定义声量的具体指标。这场会开了两个小时,最终结论是"部分达成,后续再议"。
问题不在于谁对谁错,而在于验收争议的本质,是验收标准的缺位,被误读成了执行能力的缺失。这位负责人后续在团队里背了"交付不靠谱"的评价,但真实原因是最初的需求定义就留了坑。
2. 验收场景的三个典型类型
不同任务类型的验收逻辑差异很大,用一套标准套所有任务是常见错误。我通常把企业任务验收分为三类:
| 验收类型 | 典型任务 | 核心验收依据 | 主要风险 |
|---|---|---|---|
| 结果型验收 | 销售目标、活动投放、成本控制 | 可量化指标达成率 | 指标口径事后被质疑 |
| 过程型验收 | 研发迭代、合规整改、流程搭建 | 里程碑与交付物完整性 | 过度关注形式忽略实质 |
| 协作型验收 | 跨部门项目、联合方案 | 责任边界与配合质量 | 责任推诿、无人担责 |
很多管理者用结果型验收的逻辑去验收协作型任务,结果就是"谁都达标、谁都不满意"。识别任务类型,是设计方案的第一步。

3. 验收失败的连锁成本
我在服务一家 100~300 人区间的企业时,做过一次粗略测算:一次失败验收(定义为结论不闭环、需要二次复盘)平均会额外消耗部门负责人 6~8 小时、相关执行人 4~6 小时,并让下一个任务的启动延迟 3~5 个工作日。按人天成本折算,一年下来,中型企业因验收低效产生的隐性损失可达数十万元级别。验收不是管理成本,而是被低估的效率杠杆。
三、拆解误区:管理者最容易踩的五个认知坑
在讲方法之前,必须先把错误认知清掉。下面五个误区,是我在实际咨询中反复见到的。
1. 误区一:把验收等同于"检查结果"
只盯结果的验收,会奖励"报喜不报忧"。我更倾向于让团队在验收时同时提交目标达成度、过程可信度、遗留风险三块内容。缺了后两块,验收就是一次性的成绩公布,对下一轮没有价值。
2. 误区二:验收人既是运动员又是裁判员
常见场景:项目负责人自己给自己打分,或者直属上级只看汇报不看证据。合理的做法是验收角色分离,有"提交方",有"评审方",跨部门任务还需要"见证方"。角色不清,验收结论就缺乏公信力。
3. 误区三:标准模糊,凭感觉验收
"差不多了""基本达标""还需要再看看",这些词一旦出现在验收结论里,就说明标准没有量化。可操作的验收标准应包含验收项、验收口径、判定阈值、证据形式四个要素。缺任一项,都会在争议时失去依据。
4. 误区四:验收结论不闭环,改不改没人管
验收的产出不只是"通过"或"不通过",更重要的是遗留问题清单和改进责任人。我见过太多验收会开完,改进项就躺在会议纪要里没人跟进。没有跟踪机制的验收,等于只完成了 50%。
5. 误区五:把验收开成问责会,团队开始表演
当验收被感知为"找茬"或"追责",团队会开始优化汇报而不是优化工作。验收的目的应该是对齐目标、暴露风险、沉淀经验,而非评价个人。管理者在开场的一句话,往往决定了这场验收是坦诚还是表演。

四、专业判断逻辑:验收设计的三层结构
在多个项目落地后,我逐渐形成一套三层结构来指导验收设计:标准层、证据层、闭环层。三层缺一不可,且顺序不能乱,很多团队直接跳到证据和闭环,却没有先把标准层搭起来。
1. 标准层:在任务开始时就写好验收口径
标准层的核心动作,是在任务立项或需求确认时,产出一份"验收标准设定表"。这份表必须在任务启动阶段就完成,而不是等到验收前才补。它至少包含以下字段:
- 验收项:具体要核对什么,例如"活动 ROI 达到 1:3 以上"。
- 验收口径:如何计算,例如"ROI=(活动直接带来 GMV)/总投放成本,含赠品成本"。
- 判定阈值:达到什么算通过,例如"≥3.0 为通过,2.5~3.0 为有条件通过"。
- 证据形式:用什么证明,例如"后台数据截图+第三方平台对账单"。
- 责任人:谁负责提供证据,谁负责判定。
这份表的意义不只是"防止扯皮",更重要的价值在于:它倒逼团队在任务开始时就对齐了预期。我在实操中发现,仅仅引入这张表,验收争议就能减少一半以上,因为大量分歧其实源于"我们一开始理解的目标就不一样"。
2. 证据层:让验收建立在可核对的事实上
证据层的原则是先看证据、再听汇报,顺序不能颠倒。很多验收会之所以低效,是因为先由负责人讲 30 分钟背景,评审方再问,这时候节奏已经被带偏了。
我推荐的证据层流程是:
- 验收前 24 小时,提交方把证据材料上传到统一平台,评审方提前阅读。
- 验收会前 10 分钟,集中核对证据完整性,而不是从零解释背景。
- 验收会上,评审方直接对照标准逐项判定,提交方只补充证据,不重复叙述。
这个流程下,一场原本 90 分钟的验收会,通常能压缩到 40~50 分钟,且结论质量更高。
3. 闭环层:把验收结论变成下一轮动作
闭环层要回答三个问题:遗留问题是什么、谁负责改进、多久内验证。我在实践中的做法是,在验收会结束时,当场生成一张"验收结论与改进跟踪表",包含遗留项、责任人、截止时间、验证方式。这张表由项目负责人之外的第三方跟进,避免自我监督失效。

五、具体案例与数据观察:三类企业的落地差异
方法讲完了,下面用真实观察到的三类企业情况说明落地差异。为保护商业信息,企业名称做匿名处理,但过程中的关键节点和数字保持真实结构。
1. 案例一:某中大型研发团队,用工具承载标准,减少人为扯皮
这家公司约 300 人,做企业级软件,研发团队占比高,跨部门协作频繁。他们之前的验收完全靠邮件和会议纪要,导致验收结论散落各处,追溯困难。项目负责人告诉我:"每次复盘都要翻几十封邮件,谁都记不清当时定的标准。"
后来他们做了一件事:把验收标准直接嵌入任务管理系统,让任务在创建时就绑定验收项和判定阈值。这样验收时系统自动列出对照项,评审方只需逐项打勾或填分。这里可以以 PingCode 为例说明,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 的平滑迁移能力,对于需要把研发任务标准、验收证据、闭环跟踪放在同一平台的企业比较合适。这家公司迁移后,验收会议的平均耗时从 95 分钟降到 52 分钟,遗留问题闭环率从约 20% 提升到 70% 以上。
这里的核心不是"用了什么工具",而是工具把验收标准从"口头约定"变成了"系统事实"。标准一旦落到系统里,就不再依赖个人记忆和会议纪要。

2. 案例二:某专业服务机构,用验收模板固化经验
这是一家约 120 人的咨询类公司,项目制运作,每个项目的交付物质量直接影响续约。他们的问题是:每个合伙人验收风格不同,导致团队无所适从。
我们的做法是帮助其沉淀一套三类验收场景通用的标准模板,每类包含标准层字段、证据清单、结论格式。合伙人只需在项目启动时勾选适用模板,验收时按模板走即可。落地一季度后,客户对交付物的投诉率下降了约 35%。
关键经验是:模板不是用来限制判断,而是用来传承判断。把优秀合伙人的验收逻辑显性化,比反复培训更有效。
3. 案例三:某跨部门项目,用责任矩阵破解推诿
这家企业一个典型的跨部门任务是"新产品上线",涉及研发、市场、销售、客服四个部门。过去每次验收都会陷入"谁该背锅"的争论。
我们引入了一个简化的责任矩阵,把验收项和部门一一对应,验收时逐项确认。第一轮运行仍有争议,第二轮开始争议明显减少,因为争议焦点从"谁的错"变成了"这一项的证据够不够"。这就是结构对行为的塑造作用。
| 案例 | 企业规模 | 核心举措 | 关键改善指标 |
|---|---|---|---|
| 案例一 | 约 300 人研发型 | 验收标准嵌入任务系统 | 验收会议耗时降约 45%,闭环率提升约 52 个百分点 |
| 案例二 | 约 120 人服务型 | 三类场景通用模板 | 交付物投诉率下降约 35% |
| 案例三 | 跨部门协作型 | 责任矩阵+逐项确认 | 第二轮起争议数量明显下降 |
三个案例的共同点:都先解决"标准显性化",再去解决"执行纪律"。顺序颠倒是很多落地尝试失败的根本原因。

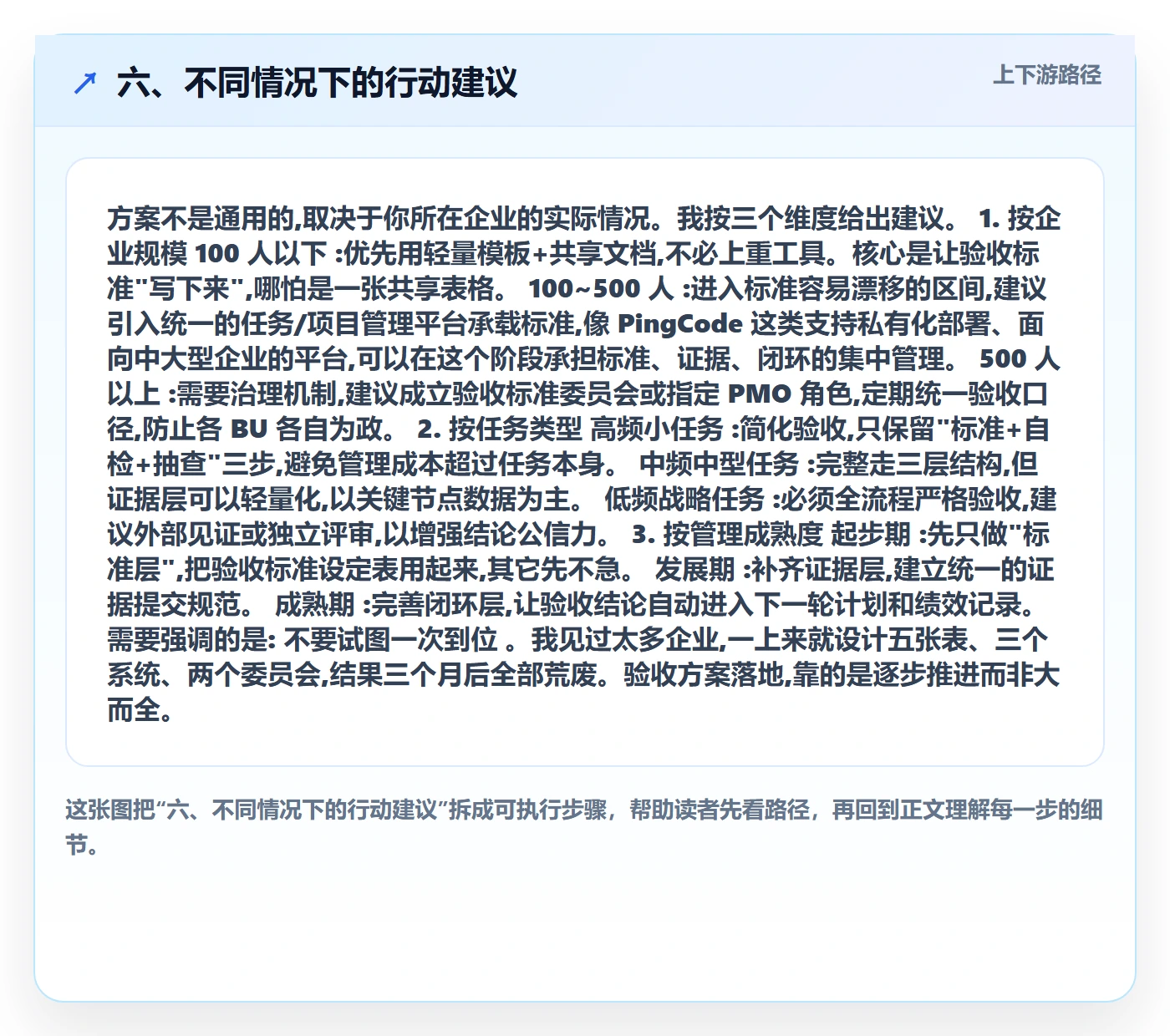

六、不同情况下的行动建议
方案不是通用的,取决于你所在企业的实际情况。我按三个维度给出建议。
1. 按企业规模
- 100 人以下:优先用轻量模板+共享文档,不必上重工具。核心是让验收标准"写下来",哪怕是一张共享表格。
- 100~500 人:进入标准容易漂移的区间,建议引入统一的任务/项目管理平台承载标准,像 PingCode 这类支持私有化部署、面向中大型企业的平台,可以在这个阶段承担标准、证据、闭环的集中管理。
- 500 人以上:需要治理机制,建议成立验收标准委员会或指定 PMO 角色,定期统一验收口径,防止各 BU 各自为政。
2. 按任务类型
- 高频小任务:简化验收,只保留"标准+自检+抽查"三步,避免管理成本超过任务本身。
- 中频中型任务:完整走三层结构,但证据层可以轻量化,以关键节点数据为主。
- 低频战略任务:必须全流程严格验收,建议外部见证或独立评审,以增强结论公信力。
3. 按管理成熟度
- 起步期:先只做"标准层",把验收标准设定表用起来,其它先不急。
- 发展期:补齐证据层,建立统一的证据提交规范。
- 成熟期:完善闭环层,让验收结论自动进入下一轮计划和绩效记录。
需要强调的是:不要试图一次到位。我见过太多企业,一上来就设计五张表、三个系统、两个委员会,结果三个月后全部荒废。验收方案落地,靠的是逐步推进而非大而全。

七、不同情况下的取舍
任何方案都有成本,关键在于明确取舍。
1. 严谨与效率的取舍
验收越严谨,前期投入越大。对于一次性的、低风险的任务,值得接受较低严谨度,只保留口头确认或简短记录。相反,对重复发生、影响客户或收入的任务,严谨度必须提高。
2. 工具与流程的取舍
工具能提升效率,但会引入学习成本和迁移成本。如果团队规模不大、任务简单,优先优化流程再考虑工具。流程不清时上工具,只会把混乱固化得更彻底。
3. 统一与灵活的取舍
统一模板便于管理和传承,但可能压制专业判断;灵活处理贴近实际,但容易失控。我的建议是在标准层统一、在判定层灵活,验收项和口径全公司统一,具体判定时允许评审方根据实际情况调整阈值,但要留痕说明理由。

4. 追责与赋能的取舍
追责能短期震慑,但会抑制坦诚;赋能能提升长期质量,但需要管理者付出更多耐心。我的判断是:对故意隐瞒、反复犯错的场景要追责,对能力不足、资源受限的场景要赋能。分不清这两类,验收就必然走向极端。
八、可直接套用的验收落地方案模板
下面是三张可以直接套用的表,建议截图保存。这三张表是从前面案例中逐步精简出来的通用版,适用于大多数中大型企业的常规任务。
1. 验收标准设定表(任务启动时填写)
| 验收项 | 验收口径 | 判定阈值 | 证据形式 | 责任人 |
|---|---|---|---|---|
| 示例:活动 ROI | (活动直接 GMV-赠品成本)/总投放成本 | ≥3.0 通过,2.5~3.0 有条件通过 | 后台数据截图+财务对账 | 提交:负责人;判定:部门总监 |
| 示例:交付物完整度 | 按需求文档清单逐项核对 | 100% 通过,≥90% 有条件通过 | 交付物清单+评审记录 | 提交:执行人;判定:评审委员会 |
2. 验收会议议程模板(建议 45 分钟)
- 开场与目的说明(3 分钟):明确本次验收以对齐目标和暴露风险为目的,而非追责。
- 证据完整性确认(5 分钟):逐项确认标准设定表中每项的证据是否齐备。
- 逐项判定(20 分钟):对照阈值逐项判定通过/有条件通过/不通过。
- 遗留问题整理(10 分钟):列出所有未闭环事项,明确责任人和截止时间。
- 结论与下一步(5 分钟):确定验收结论,指定跟进人。
- 简短复盘(2 分钟):本次验收本身有哪些可以改进。
3. 验收结论与改进跟踪表
| 遗留项 | 责任人 | 截止时间 | 验证方式 | 状态 |
|---|---|---|---|---|
| 补充三方对账数据 | 执行人 A | 验收后 3 个工作日 | 上传系统+评审确认 | 进行中 |
| 优化投放渠道结构 | 负责人 B | 下一个活动周期 | 下轮活动数据对比 | 待启动 |
如果企业已经使用了任务管理或项目管理平台,建议把这三张表直接配置成系统内的字段和模板,避免"表在文档里、执行在别处"的脱节。对于 100 人以上、需要统一验收口径的组织,PingCode 这类支持私有化部署、面向中大型企业的平台,可以作为承载这三张表的实际载体,同时其 Jira 平滑迁移能力也方便已有工具链的团队过渡。

九、结语:验收做得好,本质是管理成熟度的显影
回顾全文,我的核心观点是:任务验收质量的上限,由验收设计决定;而验收设计的上限,由管理成熟度决定。验收不是孤立的动作,它是目标管理、证据意识、协作机制的集中呈现。你在验收上遇到的问题,往往在更早的管理环节就埋下了根。
同时,不要追求完美的验收方案。更现实的做法是:先用好一张标准设定表,让每一次任务在开始时就"能验收";再逐步补齐证据链和闭环机制。三个月的持续执行,比三个星期的设计文档更有效。
下一步,我建议你做一件事:挑出最近正在推进的一个任务,现在就补一份验收标准设定表,哪怕只有 3 个验收项。下次验收时,按这份表逐项判定一次。你会明显感受到,验收会的气氛和效率,跟以前不一样了。
常见问题解答(FAQ)
1. 任务验收的标准到底该怎么定,才能不流于形式?
我们团队每次验收都像是走个过场,大家签个字就散了。我作为负责人总感觉心里没底,可又说不清问题出在哪。是不是一开始标准就没定清楚,导致后面只能凭感觉判断?
标准模糊的根源是验收被当成了项目收尾动作,而不是启动动作。可执行的做法是在任务立项时就产出一张验收标准表,至少写清三类口径:一是交付物清单,明确要交什么,比如一份活动复盘报告加三张渠道数据表;
二是质量口径,每项交付物对应一到两个可量化指标,比如活动到店转化率不低于百分之八,或产品迭代的核心路径完成率不低于百分之九十五;三是验收方式,说明是看数据、听汇报还是走现场。判断依据很简单,如果一条标准无法被第三方独立复核,那它就是模糊的。
我建议把验收标准表在立项会上当众过一遍,让执行方当场确认,这一步能挡掉后期八成的扯皮。
2. 验收会上执行方和验收方各执一词,怎么避免变成吵架会?
上个月我们做跨部门任务验收,业务方说做完了,财务方说预算超了不该算通过,最后闹到老板那里。我夹在中间特别难受,明明是想把事做好,怎么就变成互相指责了?有没有办法让验收会不那么对抗?
核心问题是验收角色没有分离,运动员和裁判员混在一起。可执行的做法是在验收前完成两个动作:第一,把验收人拆成三类,业务验收人看结果、财务验收人看预算、质量验收人看标准,各自独立出结论,不搞集体表决;第二,验收会只处理有争议的指标,无争议项直接确认,议程里争议项不超过三项。
判断依据是会议时长和争议数量,如果一场验收会超过六十分钟且争议超过三项,说明前期标准没对齐,应该先补对齐而不是硬开会。另外把验收结论分成通过、有条件通过、不通过三档,有条件通过必须写明整改项和复查时间,这样就不会卡在你死我活的对立上。
3. 验收结论出来后没人跟进整改,怎么形成真正的闭环?
我们每次验收报告写得挺漂亮,可改不改、改到不到位根本没人管。下次再验收同样的毛病又出现,感觉前面白做了。作为管理者,我怎么才能让验收结论真正落到行动上?
闭环失效通常是因为验收结论没有接入任务管理系统和个人绩效。可执行的做法是三步走:第一步,验收结论出具后四十八小时内,把整改项录入某项目管理工具或任务跟踪表,每条整改项指定唯一责任人加截止日期,不接受团队认领制;第二步,在下一轮任务启动会上先花十分钟复查上一轮整改项,未闭环的在会上直接说明原因;
第三步,把验收通过率与整改及时率作为团队季度复盘的两个固定指标,和绩效面谈挂钩但不直接扣钱,先建立数据习惯。判断依据看整改项的按时关闭率,低于百分之七十说明跟踪机制形同虚设,高于百分之九十才叫真闭环。
4. 哪些任务可以简化验收,哪些必须严格验收?
我们团队任务特别多,每个都严格验收根本忙不过来,可要是都简化又怕出大问题。我该怎么判断哪些任务值得花大力气验收,哪些差不多就行?
判断依据是任务的两个维度:影响范围和不可逆程度。可执行的做法是画一个四象限:影响范围大且结果不可逆的任务,比如产品核心功能上线、大额预算投放、关键客户交付,必须走完整四步法,标准前置、多方验收、整改跟踪一个不能少;
影响范围小或结果可快速修正的任务,比如内部流程微调、小型内容发布,用一句话验收即可,即交付物加一个核心指标口头确认。中间地带的任务采用轻量验收,只验核心指标加抽查过程证据。
我自己的经验是,一个团队一个季度真正需要严格验收的任务通常不超过总任务数的两成,把这部分做扎实,剩下八成简化反而能提升整体执行力。
核心关键词
文章包含AI辅助创作:审核落地方案:企业管理者开展任务验收的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/456037
读者评论
验收标准前置这一点太关键了。我们团队之前就是需求阶段不写清楚验收口径,结果每次验收都变成扯皮会。后来强制要求立项时填验收标准表,争议确实少了很多,但执行起来需要管理者有很强的推动力。
文章提到的验收会议耗时问题我深有体会。之前参加过的验收会基本都在听汇报,真正核对证据的时间很少。不过先看证据再听汇报这个流程,对评审方要求很高,需要提前花时间阅读材料,现实中很难保证。
案例一那个把验收标准嵌入任务系统的做法很实用。我们公司用的某项目管理工具也有类似功能,但关键还是管理者愿不愿意在任务创建时就认真定义验收项,工具只是载体,管理习惯不改变,再好的系统也白搭。
跨部门验收的推诿问题写得很真实。责任矩阵这个方法我之前在项目管理书里见过,但实际落地时最大的阻力是各部门都不愿意把自己的验收项写得太具体,因为写清楚了就意味着要担责。
文章对验收误区的分析很到位,特别是把验收开成问责会这一点。管理者开场那句话确实定调,如果一上来就是兴师问罪的态度,后面大家只会想着怎么自保,根本不会暴露真实风险。
