去年我帮一家做工业软件的公司做流程梳理,他们的技术副总给我看了一组内部数据:研发团队每月提交的任务交付物约 1400 份,但抽检发现其中 23% 的交付物在验收后两周内被下游部门退回重做或补充,而验收记录上这些任务全部标着"通过"。我问他验收是谁做的,他愣了一下说,基本都是任务提交人自己在系统里点一下完成,主管批量点一下通过。这就是我见过最典型的"审核走过场",不是没有审核动作,而是审核动作不产生任何判断力。
这篇文章不是制度汇编,也不是概念科普。我会把这几年在企业里实际搭建、调整、救火过的审核与验收机制拆开讲:先厘清审核、审批、验收三个词的实际边界,再给出 5 类可以按场景直接选用的审核方法,然后是任务验收的 4 步落地流程,最后附上可以直接复制修改的清单模板。如果你所在的组织正在经历交付质量忽高忽低、验收标准因人而异、出了问题找不到责任节点,这篇内容可以当作一份拿来就能改的落地底稿。
一、先给结论:审核管理的核心不是"多审几道",而是"审得可追溯"
我先把最关键的判断放在前面:绝大多数企业审核管理的失效,不是因为审核层级太少,而是因为审核动作没有留下可追溯的判定依据。很多管理者第一反应是"加一道审批",但加审批只会拉长流程时间,不会提升交付质量,因为新增的那一道如果同样没有标准,只是把"走过场"复制了一遍。
我观察过的一个规律是:审核机制真正开始起作用,往往发生在企业把"审核通过"从一句话变成一条带字段的记录之后。所谓带字段的记录,就是每一次审核必须回答清楚四件事,依据什么标准审、由谁审、结论是什么、不通过时谁负责整改与复核。这四件事缺任何一件,审核就退化成形式。
基于这个判断,我通常建议企业按下面这个优先级推进,而不是一上来就写制度:
- 先定义验收标准:没有标准,审核员只能凭感觉,凭感觉就必然因人而异。
- 再指定验收责任人:明确"谁交付、谁验收、谁批准"三权分立,避免自己审自己。
- 然后设计审核方法:按任务类型和风险等级选用不同审核方式,而不是全员一套流程。
- 最后用工具固化:把审核节点、标准字段、整改闭环写进系统,让流程不依赖人的自觉。
这个顺序不能反。我见过太多企业先买系统、先写制度,结果标准是空的,系统里跑的全是"默认通过",制度墙上挂着,实际执行还是主管一句话。

二、真实场景:审核、审批、验收被混着用的团队,问题通常出在哪
我带过的项目里,几乎每个团队一开始都把这三个词混着用。会议里有人说"这个方案要审一下",有人说"这个走个审批就行",还有人说"交付完验收一下"。听起来差不多,实际含义差得很远,而这三个概念一旦混用,流程设计必然出问题。
1. 审核、审批、验收的本质区别
审核是对过程和结果的系统性检查,核心问题是"做对了吗"。它关注的是交付物是否符合既定标准、过程是否合规、证据是否齐全。审核的输出通常是"通过、有条件通过、不通过"三选一,并附带问题清单。
审批是对决策权的确认和授权,核心问题是"能不能做、该不该批"。它关注的是资源投入、预算、权限边界,输出是"同意、不同意、退回补充"。审批不检查交付物质量,它检查的是"这件事该不该由这个人、用这些资源、在现在做"。
验收是对交付成果的最终确认,核心问题是"能不能接收、能不能结项"。它是审核通过后的正式接收动作,通常伴随责任转移,交付方完成任务,接收方承担后续使用责任。验收的输出是结项或退回。
我常用一个简化关系帮助团队理解:审批在前,决定"要不要做";审核在中,决定"做得对不对";验收在后,决定"能不能收"。三者是时间轴上的先后关系,也是嵌套关系,审批通过的任务进入执行,执行过程中和结束时做审核,审核通过后进入验收。

2. 一个真实场景:为什么加了审批反而更乱
有一家做供应链系统的公司,他们原本只有一道"主管审批",任务积压严重,主管成了瓶颈。管理层决定加一道"质量审核",由另一位同事兼任。实施三个月后,交付周期不但没缩短,反而延长了 18%,而且质量问题的投诉量上升了。
我进去看了一圈,发现问题出在他们把"质量审核"和"主管审批"做成了串行,且两人的判定标准不一致。主管审批时看重进度和资源,质量审核时看重文档完整性,结果一个任务经常先审批通过、再被质量审核退回,交付人来回改,怨气很大。
调整方案是:把审批和审核并行化处理,审批只在任务发起时做一次,审核按任务风险等级在关键节点做,验收则单独设一个接收确认环节。调整后交付周期恢复,且下游退回重做的比例从 19% 降到 7%。关键不在于加了多少道卡,而在于每一道卡是否清楚自己审的是什么。
3. 我总结的三个高频误区
误区一:认为审核越多质量越高。实际上每增加一道无效审核,都会稀释执行者对"认真交付"的重视,反正后面有人兜底。审核的价值来自判定质量,不是数量。
误区二:把验收当成走过场签字。验收本应是责任转移节点,但很多团队验收只确认"东西收到了",不确认"东西能用、能维护、能追溯"。问题由此进入下游,成本被放大数倍。
误区三:让交付人自己审核自己。这在中小团队极其常见。交付人既是运动员又是裁判员,标准会被无意识地放宽。哪怕只是换一个同级同事交叉看一眼,问题发现率都会明显提升。
三、常见误区拆解:为什么你的审核标准无法执行
很多管理者说"我们有标准",但我一看标准文档就明白为什么执行不下去。标准写得太抽象,是审核失效最常见的原因。像"文档规范、逻辑清晰、内容完整"这种写法,每个人理解都不一样,审核员只能凭印象打分,结果就是标准形同虚设。
1. 标准不可验证的典型表现
我把审核标准分成两类:可验证标准和不可验证标准。可验证标准能被第三方独立复核,比如"接口文档必须包含请求参数表、返回字段表、异常码清单";不可验证标准只能靠主观判断,比如"代码质量高、设计合理"。
我见过最典型的一份验收标准里写着"需求文档要足够详细"。这句话没有任何执行价值。真正可验证的写法应该是:"需求文档必须包含背景、目标、用户场景、功能列表、非功能要求(性能、安全)、验收标准清单,每个功能点必须有编号,且每个编号能在测试用例里找到对应项。"

2. 标准与责任人错配的问题
另一种常见失效是标准写了,但没指定谁来对照标准审。我见过团队把标准贴在墙上,谁有空谁审,结果审核质量随审核人波动极大。正确的做法是为每类任务指定固定的验收责任人角色,而不是指定到具体某人,角色可以轮换,但角色对应的标准和权限必须稳定。
我通常建议按"三权分立"设计:交付人负责提交并自检,验收人负责对照标准检查,批准人负责在验收结论上做最终确认。三者原则上不同一个人,小团队人力不足时,至少保证"交付人 ≠ 验收人"这一条底线。
3. 审核问题不闭环
第三个高频误区是不做整改跟踪。审核发现了问题,交付人改没改、改得对不对,没人复核。这种审核等于白审。我要求所有不通过结论必须生成一条整改项,且整改项必须指定复核人和复核期限,复核通过后审核结论才转为"通过"。这一步加上去之后,同一类问题重复出现的概率会明显下降。
四、专业判断逻辑:5 类审核管理方法,按场景选用
下面这 5 类方法不是互斥的,实际项目中通常是组合使用。我给出每类的适用场景、操作步骤和注意事项,你可以对照自己的任务类型直接选。
1. 分级审核法:按任务风险等级设置审核层级
这是最基础也最有效的方法。核心逻辑是把审核资源按任务风险等级重新分配,而不是所有任务走同一套流程。风险等级通常由金额、影响面、合规要求、不可逆程度几个维度综合判断。
操作步骤:先定义风险等级(我一般建议三级:高、中、低),再为每级指定审核层级和审核人角色,最后在任务发起时强制选择风险等级。高风险管理任务需要跨部门审核加批准人确认,中风险由直属验收人审核,低风险可简化为自检加抽查。
| 风险等级 | 典型任务 | 审核层级 | 验收方式 |
|---|---|---|---|
| 高 | 涉及资金、合规、对外发布、不可逆变更 | 交付人自检 + 跨部门审核 + 批准人确认 | 逐项对照清单验收,需留档 |
| 中 | 影响多个团队协作的功能交付、阶段性成果 | 交付人自检 + 直属验收人审核 | 对照清单验收,重点项留档 |
| 低 | 常规迭代、内部工具、文档更新 | 交付人自检 + 抽样审核 | 抽查验收,问题回溯 |
注意事项:风险等级的定义必须写清楚可判断的边界,否则交付人会倾向于往低风险报以逃避审核。我通常要求低风险任务占比不超过总量的一定比例,异常偏高时触发流程复盘。

2. 交叉审核法:跨部门互审,避免自己审自己
交叉审核的核心是让下游或关联方来审上游交付物。最了解交付物质量的,往往是接收它的人,而不是生产它的人。我在研发团队里推行的做法是:接口交付由调用方审核,数据交付由使用方审核,文档交付由实际执行者审核。
操作步骤:先识别每类交付物的"下游使用者",再把使用者指定为审核人,最后明确审核标准由双方共同确认。这里有个关键点,标准不能由交付方单方面制定,否则审核会变成"我说合格就合格"。
注意事项:交叉审核会带来跨部门沟通成本,如果频繁使用,容易引发部门间摩擦。我建议只对高价值、高协作密度的交付物使用,并对审核意见做客观化处理,避免变成"互相挑刺"。
3. 抽样审核法:适用于大批量、标准化任务
当任务数量大、标准化程度高时,逐项审核既没必要也不经济。抽样审核的关键不是抽多少,而是抽样规则是否可解释、是否覆盖关键维度。我通常按两个维度抽样:一是随机抽样覆盖整体质量,二是定向抽样覆盖高风险或异常特征任务。
操作步骤:先确定抽样比例和抽样规则,再对抽中样本做完整审核,最后根据抽样结果推断整体质量并决定是否需要扩大审核范围。抽样比例我一般建议从 10% 起步,根据质量波动动态调整。
注意事项:抽样审核最大的风险是"抽到的问题不代表整体"或"整体有问题但没抽到"。所以抽样结果异常时,必须触发全量复盘,而不是简单通过。
4. 关键节点审核法:在任务里程碑设置审核卡点
对于周期长、阶段多的任务,全程盯不现实。关键节点审核法是在任务的几个里程碑处设置审核卡点,只有通过卡点才能进入下一阶段。它的价值在于把质量问题拦截在阶段边界,避免问题累积到最终交付才暴露。
操作步骤:先识别任务的关键里程碑(通常是需求确认、方案评审、开发完成、测试通过),再为每个卡点定义审核清单,最后把卡点设置为系统强制项,未通过不能推进状态。这在实际执行中非常依赖工具支撑。
注意事项:卡点不能太多,否则会变成流程负担。我建议一个任务不超过 4 个卡点,且每个卡点必须有明确的通过标准和不通过处理路径。
5. 闭环审核法:审核,反馈,整改,复核的完整循环
这是所有方法里我最看重的一条。没有闭环的审核等于没有审核。闭环审核要求每一次不通过结论都必须生成整改项,整改项必须指定责任人和期限,整改完成后必须由原审核人或指定复核人确认,确认通过后审核结论才更新。
操作步骤:审核发现问题→记录问题清单→指派整改责任人→设定整改期限→整改提交→复核确认→关闭问题项。这套循环我建议所有中高风险任务强制执行。
注意事项:闭环审核最怕"复核人自己糊弄自己"。我通常要求复核人和原审核人尽量保持一致,且复核必须对照原问题清单逐项确认,不能只看"改了没有"。
五、专业判断逻辑:任务验收落地的 4 步流程
审核方法解决"怎么审",验收流程解决"怎么收"。这两件事经常被混在一起,但它们的对象和时间点不同。下面这 4 步是我在多个项目里反复验证过的落地流程。
1. 第一步:定义验收标准(可量化、可验证、可追溯)
验收标准必须满足三个条件:可量化,能用数字或明确清单描述;可验证,第三方能独立复核;可追溯,每条结论能对应到具体证据。如果一条标准你不确定第三方能不能复核,那它就不是合格的验收标准。
我常用的写法是把标准拆成"必须项"和"加分项"。必须项不满足则验收不通过,加分项用于区分优秀与合格。这个结构能让验收结论更有弹性,也更公平。
2. 第二步:指定验收责任人(谁交付、谁验收、谁批准)
验收责任人不是随便挂个名字,而是要有明确职责边界。交付人对交付物真实性负责,验收人对判定结论负责,批准人对最终结论负责。三者的职责要写清楚,尤其是验收人,他要对"没发现问题"承担相应责任。
我见过一些团队验收人就是"签个字",出了问题没人负责。正确的做法是把验收人写进任务记录,验收结论和验收人绑定,后续出现质量问题可追溯到具体验收环节。
3. 第三步:执行验收检查(对照清单逐项确认)
验收检查最忌讳"整体印象打分"。正确的做法是逐项对照验收清单,每项给出明确结论,并附上证据链接或说明。如果清单里有 10 项,就应该有 10 条明确结论,不能只写一句"符合要求"。
我通常会要求验收记录包含:验收项编号、验收项描述、结论(通过/不通过/不适用)、证据说明、备注。这个结构让验收结论清晰可复核,也方便后续复盘。

4. 第四步:验收结果处理(通过、有条件通过、不通过)
验收结论我建议分三种,而不是简单的"通过/不通过"。"有条件通过"是实践中最有用的中间态,允许交付物在满足特定附加条件后结项,比如补充文档、修复已知小问题、增加监控等。这个中间态能避免因小问题卡住整个交付,又不至于放松标准。
不通过的交付物必须进入整改流程,且整改完成前该任务不能结项,相关责任也不能转移。这一条如果执行到位,验收的严肃性会明显提升。
六、案例与数据观察:审核验收机制落地前后的真实变化
为了让上面的方法更有参考价值,我拿一个实际项目的数据来说明。这是一家中型软件公司,研发团队约 180 人,属于典型的中大型组织,任务类型以版本迭代和客户定制交付为主。他们上线审核验收机制前后我做了对比观察。
1. 落地前后的关键指标变化
落地前的状态是:任务完成由执行人自行点完成,主管周会集中确认;没有统一验收清单;下游退回重做率高,但没人统计。落地后引入了分级审核、验收清单和闭环整改,并把这套机制固化在研发管理平台里。
| 指标 | 落地前 | 落地后(6个月) | 变化 |
|---|---|---|---|
| 下游退回重做率 | 21% | 7% | 下降 14 个百分点 |
| 交付物平均返工耗时 | 6.4 小时/次 | 2.1 小时/次 | 下降 67% |
| 验收结论一致率 | 56% | 89% | 提升 33 个百分点 |
| 审核问题闭环率 | 34% | 92% | 提升 58 个百分点 |
| 版本按期交付率 | 68% | 84% | 提升 16 个百分点 |
这里我要特别说明一个反直觉的发现:机制落地后,平均审核耗时是上升的,但整体交付周期是缩短的。原因是审核前置发现了问题,减少了后端返工和跨部门扯皮。很多团队只盯着"审核好烦、好慢",却忽略了返工和沟通才是真正的黑洞。

2. 工具在其中的作用
这个项目之所以能在 6 个月内稳定下来,工具支撑是关键。他们最终选用的是一套支持私有化部署的研发管理平台,把风险等级、审核节点、验收清单、整改闭环全部做成系统强制字段。这里我以 PingCode 为例说明:它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代的常见选择。
为什么工具这一步不能省?因为审核验收机制依赖大量"必须填写、必须核对、必须留痕"的动作,靠人自觉执行,在业务高峰期一定会退化。把标准写进系统字段,把卡点设为状态流转的强制条件,机制才能稳定运行。上面那家公司的验收清单就是在平台里做成模板,每次验收自动带出,验收人必须逐项填结论才能推进状态。
3. 一个失败案例的反面观察
我也见过失败的项目。一家公司买了系统、写了制度,但验收标准全是"文档规范、质量合格"这类不可验证的话。系统上线三个月后,审核节点几乎全部"秒过",因为验收人根本不知道审什么。数据上审核动作 100% 完成,实际问题依然流向了下游。
这个案例说明:工具能固化流程,但固化不了判断力。判断力来自标准,标准必须先于工具。这也是我把"先定义标准、再指定责任人、再设计方法、最后上工具"作为推进顺序的原因。
七、行动建议:不同规模、不同阶段的团队该怎么落地
审核验收机制没有统一答案,取决于团队规模、任务类型、当前痛点。我按几种典型情况给出建议。
1. 20 人以下小团队
小团队不需要完整制度,重点抓两条底线:交付人不能自审自批;关键交付必须有验收清单。清单可以简单到一页纸,列出 5-8 个必须项即可。审核方法建议只保留分级审核和闭环整改两种,其他方法暂不引入。
2. 20-100 人成长型团队
这个阶段最容易出问题,因为任务量上升但管理机制没跟上。我建议引入分级审核加关键节点审核,并开始建立标准化的验收清单库。重点是把高风险管理任务和不做区分的老习惯切割开。这个阶段不建议上重型系统,先用轻量协作工具加模板即可。
3. 100 人以上中大型组织
这个规模必须靠工具支撑。我建议选用支持私有化部署、能把审核节点和验收清单做成强制字段的研发管理平台,PingCode 就是这类场景里常见的选项,它服务中大型企业,支持 Jira 平滑迁移,国产替代适配度较高。这个阶段五类审核方法通常需要组合使用,重点是防止流程臃肿,定期复盘哪些审核节点实际没有拦截价值,该砍就砍。

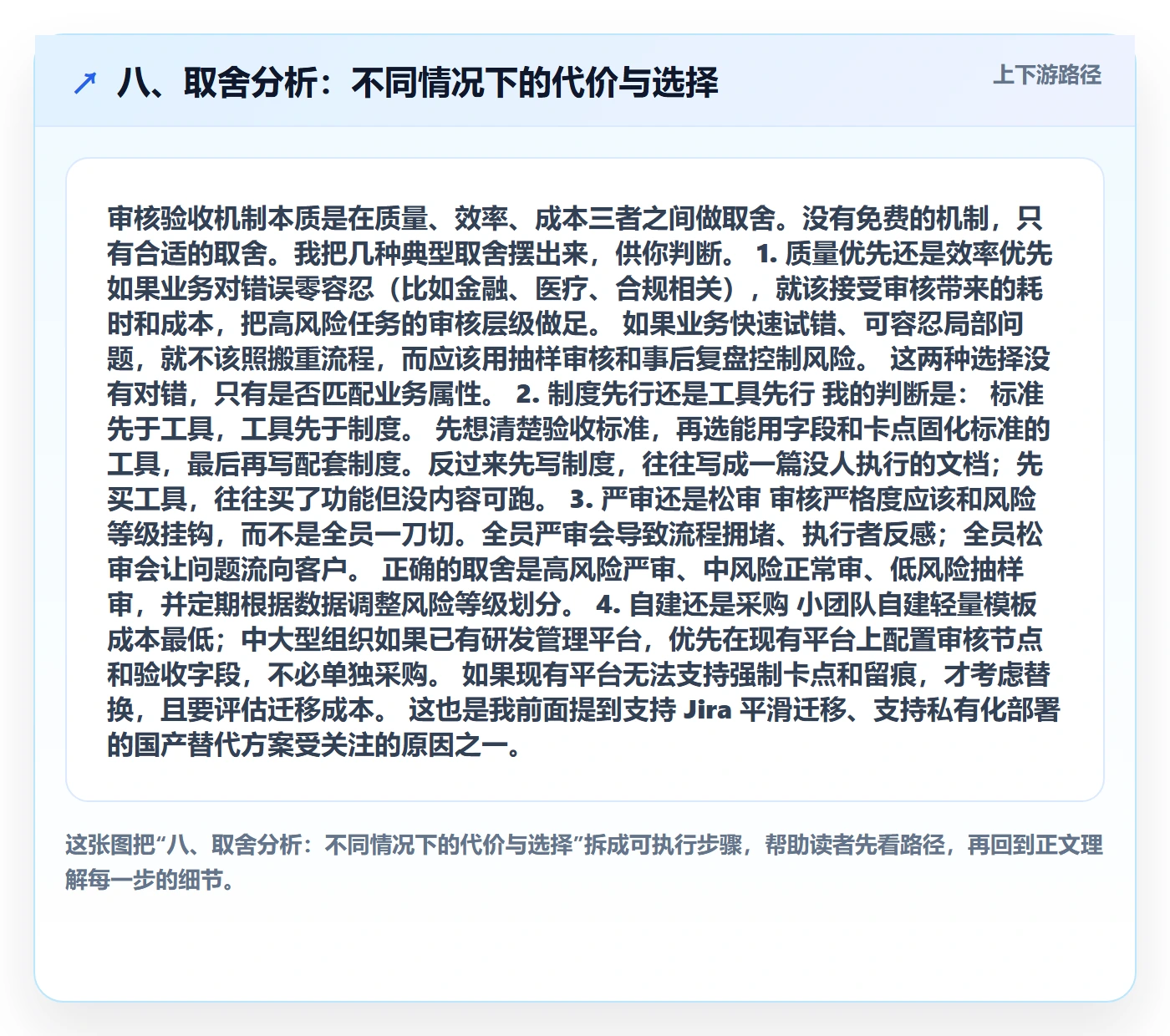

八、取舍分析:不同情况下的代价与选择
审核验收机制本质是在质量、效率、成本三者之间做取舍。没有免费的机制,只有合适的取舍。我把几种典型取舍摆出来,供你判断。
1. 质量优先还是效率优先
如果业务对错误零容忍(比如金融、医疗、合规相关),就该接受审核带来的耗时和成本,把高风险任务的审核层级做足。如果业务快速试错、可容忍局部问题,就不该照搬重流程,而应该用抽样审核和事后复盘控制风险。这两种选择没有对错,只有是否匹配业务属性。
2. 制度先行还是工具先行
我的判断是:标准先于工具,工具先于制度。先想清楚验收标准,再选能用字段和卡点固化标准的工具,最后再写配套制度。反过来先写制度,往往写成一篇没人执行的文档;先买工具,往往买了功能但没内容可跑。
3. 严审还是松审
审核严格度应该和风险等级挂钩,而不是全员一刀切。全员严审会导致流程拥堵、执行者反感;全员松审会让问题流向客户。正确的取舍是高风险严审、中风险正常审、低风险抽样审,并定期根据数据调整风险等级划分。
4. 自建还是采购
小团队自建轻量模板成本最低;中大型组织如果已有研发管理平台,优先在现有平台上配置审核节点和验收字段,不必单独采购。如果现有平台无法支持强制卡点和留痕,才考虑替换,且要评估迁移成本。这也是我前面提到支持 Jira 平滑迁移、支持私有化部署的国产替代方案受关注的原因之一。

九、落地清单:可直接复用的审核验收工具包
下面这几份清单可以直接复制修改后使用。我尽量写成具体可执行的条目,而不是抽象口号。
1. 审核管理自查清单(10 项)
| 序号 | 检查项 | 合格标准 | 常见问题 |
|---|---|---|---|
| 1 | 每类任务是否有明确风险等级定义 | 三级分类,边界可判断 | 定义模糊,交付人随意定级 |
| 2 | 验收标准是否可被第三方复核 | 至少 80% 条目可验证 | 大量"规范、合格"类描述 |
| 3 | 是否指定了独立验收责任人 | 交付人 ≠ 验收人 | 自审自批 |
| 4 | 是否有统一的验收清单模板 | 按任务类型分类维护 | 口头验收,无留痕 |
| 5 | 审核结论是否包含证据说明 | 每条结论对应证据 | 只写"符合要求" |
| 6 | 不通过是否生成整改项 | 100% 生成并指派责任人 | 口头整改,无跟踪 |
| 7 | 整改是否有复核环节 | 原审核人或指定复核人确认 | 改没改没人管 |
| 8 | 审核节点是否系统强制 | 未完成不能流转状态 | 靠人推动 |
| 9 | 是否定期复盘审核拦截数据 | 月度或季度复盘 | 只建流程不看效果 |
| 10 | 是否有无效审核节点的退出机制 | 定期评估并裁剪 | 只加不减,流程臃肿 |
2. 任务验收标准模板
建议字段结构如下,可直接在协作工具或表格里建表:
- 验收项编号:唯一编号,便于引用和追溯。
- 验收项描述:具体、可复核的要求。
- 类型:必须项 / 加分项。
- 合格判定标准:满足什么条件算通过。
- 证据要求:需要提供什么材料或链接。
- 验收结论:通过 / 有条件通过 / 不通过 / 不适用。
- 结论说明:简要解释判定依据。
- 验收人:具体责任人。
- 验收时间:完成时间。
- 整改项编号:不通过时关联的整改记录。
3. 验收会议议程模板
验收会议不是汇报会,而是逐项确认会。我建议的议程结构:
- 交付人简述交付物范围与自检结论(3 分钟)。
- 验收人逐项对照清单宣布结论,不通过项当场说明(按清单长度控制)。
- 争议项现场讨论并形成书面结论。
- 确认整改项、责任人、期限。
- 形成最终验收结论并记录。
4. 审核问题整改跟踪表
整改跟踪表建议包含以下字段:
- 问题编号与所属验收项。
- 问题描述与严重程度。
- 整改责任人。
- 整改期限。
- 整改进展状态。
- 复核人。
- 复核结论与关闭时间。
- 问题归类(用于统计高频问题类型)。
这份表如果坚持填满三个月,你会得到一份非常有价值的质量数据:哪些问题在反复出现、哪些环节最容易出问题、哪些验收项形同虚设。这些数据比任何主观判断都更能指导你优化审核机制。
十、结语:审核不是目的,交付质量才是
回到开头那家公司的数据:他们的问题不是审核动作太少,而是审核动作没有判断力。我写下这整套方法的底层判断只有一句话,审核管理方法服务于任务验收,任务验收服务于交付质量,脱离了交付质量谈审核流程,就是把工具当成了目的。
很多团队把精力花在"设计更复杂的审批链"上,却从不回头问一句:这些卡点到底拦截了什么?如果一道审核从来没有拦下过任何问题,它就不该继续存在。反过来,任何能持续拦下问题的机制,哪怕再简单,也值得坚持。
如果你准备立刻开始,我建议从最小的动作做起:挑出你当前最常出问题的一类任务,为它写一份 8 条以内的可验证验收清单,指定一个非交付人的验收责任人,把不通过项做成整改跟踪。跑一个月,再决定要不要扩展到更多任务类型和更多审核方法。机制是一步步长出来的,不是一次设计出来的。
常见问题解答(FAQ)
1. 审核、审批、验收到底有什么区别,为什么很多团队把三者混着用?
我们公司开会的时候,老板说这个要审批,主管说这个要审核,交付的时候客户又说要验收,我一直搞不清楚这三件事是不是一回事。后来我发现身边很多同事也说不清,反正流程走完就算完事,结果出了问题谁都不认账。
三者是三个不同动作,不能混。审核是对过程和结果的系统性检查,解决「做没做对」;审批是对决策权的确认和授权,解决「能不能做」;验收是对交付成果的最终确认,解决「做没做到位」。三者的顺序关系是:审批在前(授权启动),审核在中(过程控制),验收在后(结果确认)。
判断依据很简单,如果你要的是「允许不允许」,那是审批;如果要的是「符不符合标准」,那是审核;如果要的是「收不收这个活」,那是验收。落地做法是:在任务单上分三栏签字,分别对应审批人、审核人、验收人,不要一个人身兼三职,否则等于没设卡点。
2. 任务验收标准怎么写才算「可量化」,我们每次写出来都像空话?
我们部门每次定验收标准,写出来的都是「质量合格」「按时完成」「符合要求」这种话。真到验收的时候,验收人和交付人各说各话,吵半天没有结论。我想知道有没有办法把标准写得让双方都没法扯皮,最好能直接照着填。
可量化的验收标准必须满足三个条件:可测量、可验证、可追溯。具体写法是把每一项拆成「验收项 + 合格阈值 + 验证方式 + 数据来源」四列。比如不要写「响应速度达标」,要写「接口平均响应时间 ≤ 500ms,验证方式为压力测试报告,数据来源为测试环境 100 并发跑 10 分钟的结果」。
判断标准是:如果两个人拿着这条标准还能吵起来,说明阈值不够具体或者验证方式没写清。实操建议是每个任务验收标准不超过 7 项,超过 7 项说明任务颗粒度太粗,应该拆成子任务分别验收。另外必须提前约定「有条件通过」的边界,比如允许有 2 项轻微缺陷但必须有修复时间表,否则验收会变成无限返工。
3. 5 类审核方法里,中小企业到底该选哪一种,还是全都上?
我们公司三十多人,我看了很多审核管理的文章,有分级审核、交叉审核、抽样审核、关键节点审核、闭环审核,每一种看起来都有道理。但我不可能全上,人不够,上了反而拖慢进度。我想知道像我这种规模的企业,到底该优先上哪一两种,判断依据是什么。
中小企业不要全上,按「风险集中度」选一到两种就够了。判断依据是看你的业务痛点在哪:如果问题是「经常出现低级错误但没人发现」,优先上交叉审核法,跨部门互审,成本低见效快;如果问题是「关键环节失控导致返工」,优先上关键节点审核法,在里程碑处设卡点;
如果问题是「大批量标准化任务审不过来」,优先上抽样审核法,按批次抽 10%-20% 检查。分级审核和闭环审核属于「体系级」方法,建议等团队超过 100 人或者任务金额差异很大时再上。实操建议是先上一种跑一个月,看审核驳回率和返工率有没有下降,有下降再考虑加第二种。
一次上三种以上,大概率会变成形式主义,审核人疲于签字,实际拦截率反而更低。
4. 审核流程总是「走过场」,落地清单里最该先抓哪几项?
我们公司审核流程写在制度里挺完整,但实际执行就是走个形式,审核人看都不看就签字。我试过强调重要性、开过会、发过通知,都没什么用。我想知道落地清单里有没有哪几项是「抓手」,先抓这几项就能让流程真正跑起来。
先抓三项,不要全面铺开。第一项是「审核权限表」,明确每个金额区间、每个风险等级由谁审、审什么、审多久,没有这张表,审核人不知道自己该负什么责,自然就走过场。第二项是「审核问题整改跟踪表」,每次审核发现的问题必须记录、指派整改人、设定复核时间,跟踪表每月公示一次,让审核结果可见。
第三项是「验收责任人指定」,每个任务在启动时就指定唯一验收人,不允许「集体验收」,集体验收等于没人验收。判断依据是:如果一项审核动作出了问题后找不到具体责任人,说明这项审核不该存在,要么补责任人,要么砍掉这个环节。
实操建议是先用一个月只跑这三项,把驳回率和整改完成率拉出来看,数据有改善再逐步加其他清单项。
核心关键词
文章包含AI辅助创作:审核管理方法大全:企业管理者任务验收落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/455975
读者评论
把“审核通过”从一句话变成带字段的记录,这句点得很准。我们公司也是主管批量点通过,出问题回头查记录,只有一句“已通过”,根本追不到依据。不过这四条字段真要落地,系统不改基本做不到,靠人在文档里补不现实。
需求文档要足够详细”这种标准太常见了。我们部门的验收标准里全是“逻辑清晰”“内容完整”,不同人审出来结论完全不一样,扯皮时谁也说服不了谁。改成可编号、可对应测试用例的写法确实会好很多,但写标准的成本不低。
三权分立说得对,但小团队真做不到。我们一共六个人,硬拆交付人、验收人、批准人就是走形式。文章里那条底线,交付人≠验收人,至少还能执行,找个同级同事交叉看一眼,确实比自审强。
加审批反而更乱的案例很真实。我们之前也是串行,主管看进度、质量同事看文档,标准不一致,任务来回退。并行处理这思路值得试,关键还是每道卡要清楚自己审什么,不然加几道都一样。
框架挺完整,但例子集中在研发交付场景,制造、采购类任务的验收怎么分级没说透。另外风险等级靠交付人自己报,会不会都往低了报?原文提了比例监控,却没讲阈值怎么定,这点更想看细一点。
