我做过一次不太严谨但很扎心的复盘:过去几年我跟进的交付项目里,凡是在验收会上出现"这不是我要的"这类对话的,几乎都能在三个月前、甚至半年前的启动会纪要里,找到那句话的种子。验收会上吵的每一架,早在项目启动那一刻就已经埋好了。
所以这篇文章不打算给你一份"验收标准模板大全"。模板全网都是,抄回去大概率躺在共享盘里吃灰,下次验收照样吵。我要做的是把"验收失败"这件事拆开:它在哪一步就已经输了,怎么在启动会上用四个动作把它焊死,以及当你已经站在验收会现场、对面说"先别签字"时,你手上还剩哪些牌可以打。
全文基于我自己跟项目和做交付评审的观察,配合一组样本推演数据。能说明口径的地方我会标出来源,属于经验判断的地方我会明确标注,不做无来源的数字包装。
一、先给结论:验收的成败,九成在启动会就定了
先把我的核心判断摆出来,后面所有章节都是围绕这四条展开的。如果你时间紧,只看这一段也够用。
1. 结论一:验收出问题,八成不是质量事故,是范围事故
大多数人对验收的直觉是"东西没做好,所以验收不过"。但我复盘下来的结论恰好相反:验收争议里真正属于"技术指标没达标"的比例,远低于属于"范围理解有分叉"的比例。
换句话说,交付物本身可能没有硬伤,双方吵的是"到底要交付什么"。这也是为什么很多技术团队在验收会上明明占理,代码跑得通、压测数据拿得出来,却依然谈不下来。因为他们捍卫的是"质量",而对方争论的是"范围",两个人根本不在同一张桌子上说话。
这个判断的实践含义很直接:验收准备的第一步不是自测,而是把三个月前的需求基线翻出来重新比对一遍。 这一步做完,你会发现至少一半的争议根本不用谈技术。

2. 结论二:验收标准写得越"全面",往往越容易扯皮
这条有点反直觉,但我有明确的观察支撑。很多团队为了显得严谨,会把验收标准写成十几页的"全面清单":功能性、性能、安全、易用性、可维护性、扩展性、兼容性……应有尽有,看上去非常专业。
问题在于,越追求"全面"的标准,单条颗粒度往往就越粗,越容易落进"质量良好""体验流畅""基本满足业务需求"这类形容词陷阱。 形容词无法被观测,无法被观测就无法被证伪,最后只能靠"感觉"裁决,而甲乙双方的感觉从来不一致。
我见过一个制造业信息化交付团队,验收文档 42 页,其中真正能被客观判定的条款只有 11 条。剩下 31 条在验收会上被逐条口头讨论,讨论了整整两天,最后还是靠"双方各让一步"收场。那 42 页文档没有减少争议,反而制造了争议的战场。
3. 结论三:一条合格的验收标准,必须同时满足三件事
可观测:对方能看见、能摸到、能自己跑一遍。可复现:换个人、换台机器、换一天,结论一样。有归属:一旦不通过,知道该找谁、走什么流程。
三条缺一条,这条标准就是纸糊的。缺"可观测",它会退化成感觉之争;缺"可复现",它会退化成偶然性之争;缺"有归属",它会退化成责任真空。 这三类退化,恰好对应了后面要讲的三种高频扯皮场景。
4. 结论四:分阶段验收不是万灵药,它有明确成本
"里程碑验收优于一次性终验"是行业共识,我基本同意,但必须补一句:里程碑验收是用管理开销换返工风险,项目越大越划算,项目越小越亏。
一个三周就能做完的内部小工具,你设三个里程碑,光验收会就能开掉一周,沟通成本比返工成本还高。具体边界我会在第七部分给出一个可操作的判断框架。
二、三个我亲历的验收现场
讲抽象方法论之前,先把现场感建立起来。下面三个场景都是我在做交付支持时真实遇到过的,做了匿名化和细节合并处理,不指向任何具体公司。
1. 场景一:一条需求在 80 天里长出了 37 个分支
某制造企业的生产管理系统交付,合同工期 120 天,需求确认书上写的是"支持工单派发与进度跟踪",一句话,八个字。
第 20 天,车间主任提出要支持"紧急插单优先";第 35 天,质量部门提出"派发时要联动检验计划";第 58 天,IT 部门提出"需要对接产线设备状态";第 73 天,财务提出"工时要能自动汇总到成本核算"。每一次提出,交付团队都用"这个可以做"接了下来,因为不想破坏客户关系。
到第 100 天预验收时,客户方项目经理说了一句话,让整个会议室安静了十秒:"我们最初想要的是能看板化管理整个生产节拍,你们做的这个只是工单流转。"

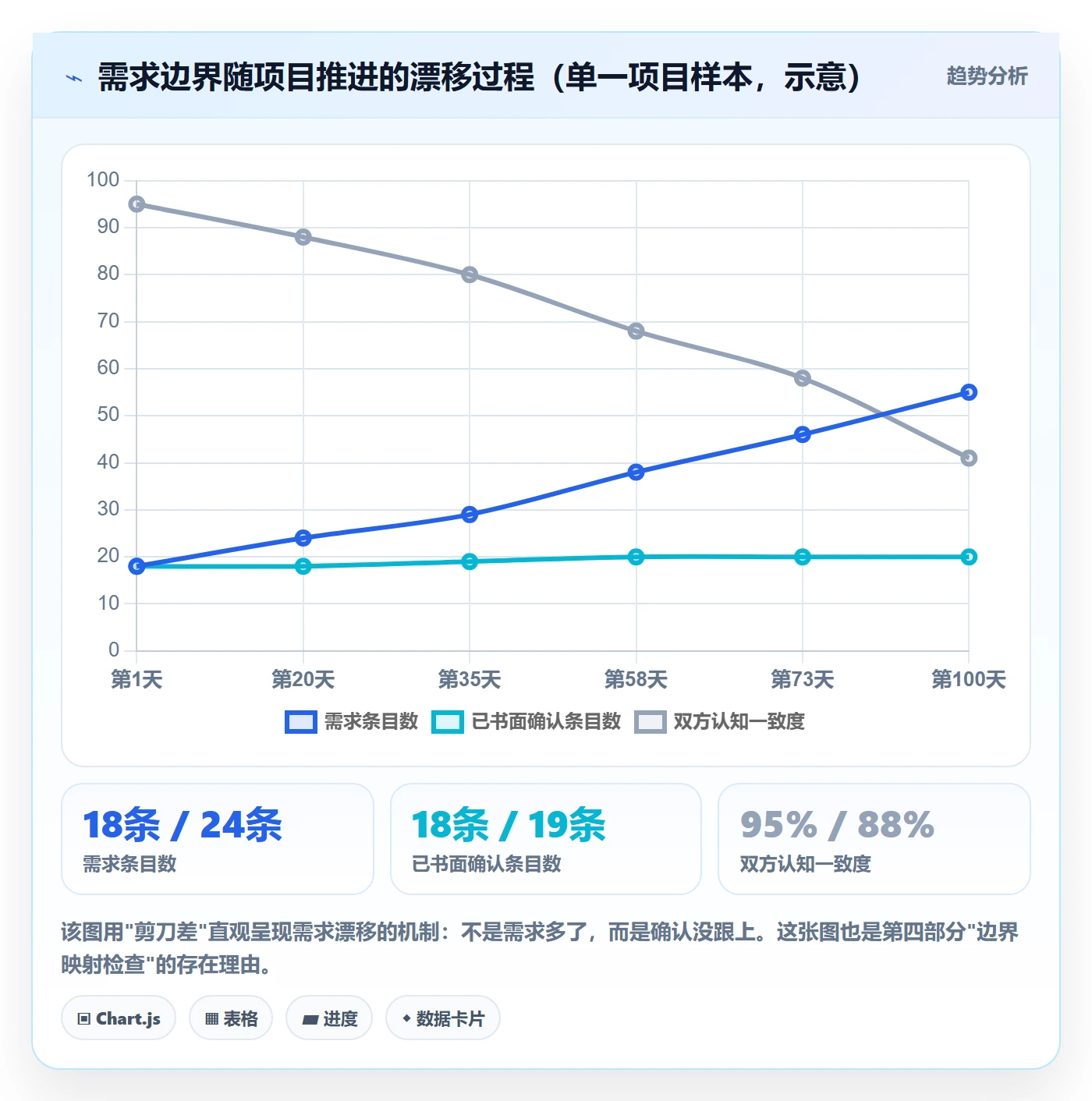

问题不在于团队做多了,也不在于客户反复无常,而在于整整 100 天里,没有任何一个时刻,双方把"派发与跟踪"的边界重新对齐过一次。所有变更都是单点口头承诺,没有一条回到基线上去确认。

2. 场景二:"差不多就行,但我觉得还差点意思"
第二个场景更常见,也更荒诞。一个数据中台交付项目,验收标准里有一条:"报表导出性能良好,满足日常使用。"
交付方自测,导出 5 万行数据耗时 40 秒,笃定地认为"良好"。甲方财务人员试了一次,导出 30 万行等了 8 分钟,直接判定"不可接受"。但甲方也没法说清楚"多少秒才算可接受",于是验收陷入僵局。
最后怎么解决的?双方现场定了一个数:30 万行以内 3 分钟内完成,超出部分支持分批导出,并给出进度提示。 这个数字在需求阶段完全没人提过,但从提出到敲定只花了五分钟。
五分钟能解决的事,拖了三周。这不是技术问题,是标准缺位问题。交付方因为标准模糊而不敢主动定数,甲方因为不懂技术而不敢随口定数,于是双方一起僵在那里。
3. 场景三:"我们再看看,先别签字"
第三个场景最消耗团队士气。交付物已经通过全部内测,验收报告也拟好了,但对方负责人始终不签字,理由是"我再让业务部门体验体验"。
拖了三周之后团队才发现真正的原因:这位负责人担心一旦签字,后续业务部门再提出的任何问题都要算在他头上。他不签字,是在规避个人决策风险,而不是在评估交付质量。
这种情况下,你就算把产品打磨到完美,字还是签不下来,因为你解决错了问题。正确的动作不是继续优化产品,而是给他一个"阶段性确认"的台阶,把一次性的大责任切成若干次小确认。
4. 三个场景的共同结构
把三个场景放在一起看,共同结构非常清晰:争议的爆点都在验收阶段,但根因都在更早的环节。 这也是为什么"在验收环节加强管理"这类建议基本无效,你在下游发力,而上游的水已经漫过去了。
| 场景 | 验收会上的表象 | 真实根因 | 根因发生的时间点 | 返工成本量级 |
|---|---|---|---|---|
| 场景一 | 交付物与预期不符 | 需求边界从未固化,变更无基线 | 首次口头承诺变更时 | 人月级(数十人天) |
| 场景二 | 性能是否达标有分歧 | 标准使用了不可观测的形容词 | 编写验收标准那一刻 | 人天级,但造成数周停滞 |
| 场景三 | 无限期拖延签字 | 验收责任人缺失,个人风险无出口 | 启动会定义角色那一刻 | 几乎无返工,但拖垮现金流 |

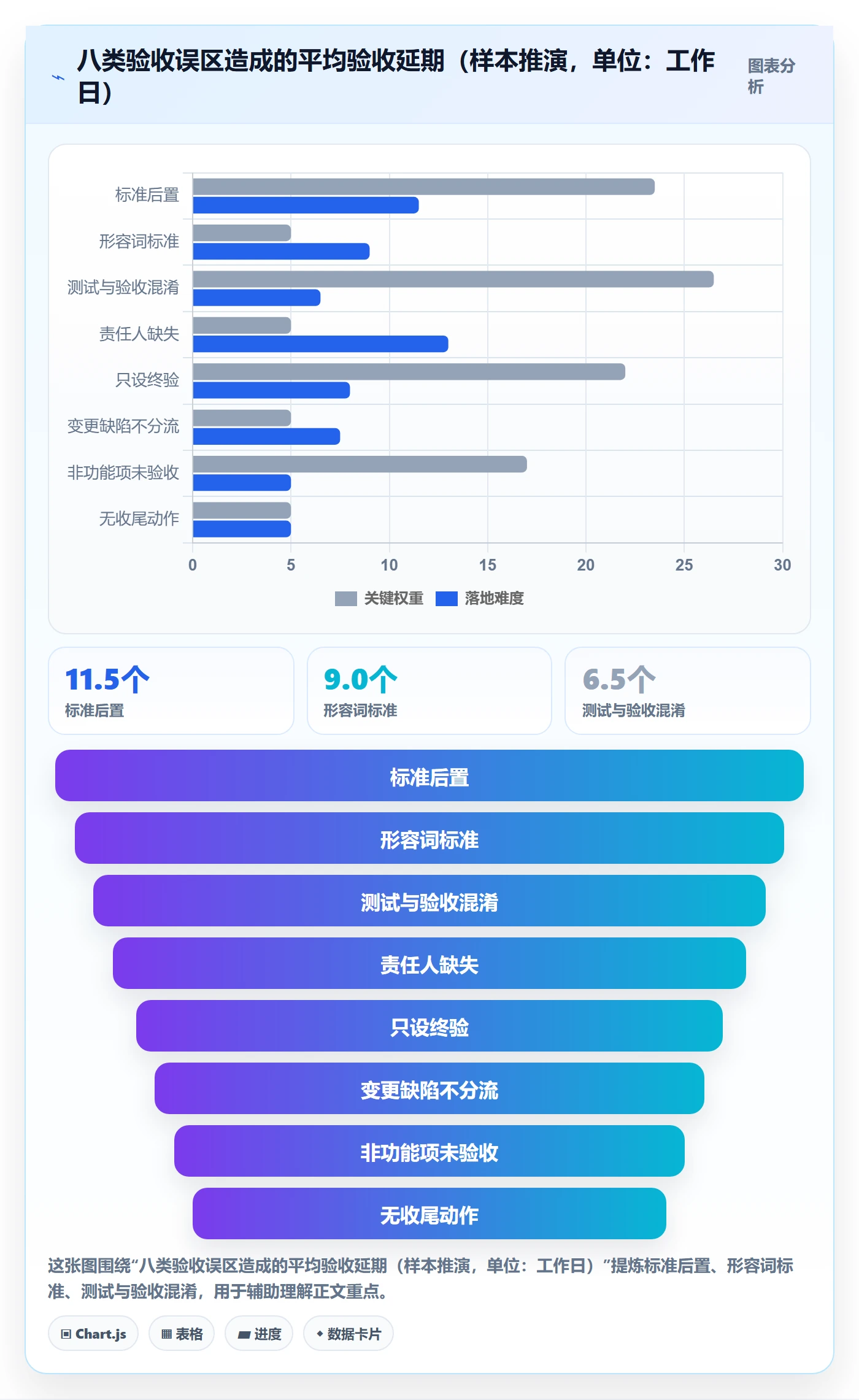

三、八个被反复踩的验收误区
下面这八条,是我在评审验收方案时见得最多的问题。每一条我都会给出"表现,后果,纠正动作"三段,方便你直接对照自查。
1. 误区一:把验收标准当成交付前才写的文档
表现是项目做完 80% 才开始写验收标准,写完发给甲方确认,甲方说"我看看"。后果是标准变成事后追认,任何一条分歧都变成新增谈判,而谈判时交付方已经失去议价空间,东西都做完了,改一处就是真金白银。
纠正动作:把验收标准作为需求条目的必填字段,需求不通过验收标准评审,就不允许进入开发排期。 这一条如果只能改一件事,我建议改这件。
2. 误区二:用形容词写验收标准
表现是出现"界面美观""响应迅速""稳定可靠""易于扩展"这类表述。后果是不可判定,验收会上双方对同一个形容词的理解可以差出十万八千里,最后只能靠职级高低或关系亲疏来裁决。
纠正动作:每写一个形容词,就强制自己补一个数字或一个可演示的操作路径。 写不出数字的条款,要么删掉,要么降级为"非验收项,仅作观察"。
3. 误区三:把"测试通过"等同于"验收通过"
表现是交付方拿着测试报告说"我们全绿了",甲方说"那是你们自己测的"。后果是验收会变成对测试有效性的质疑会,双方开始争论用例覆盖率,而不是交付物本身。
纠正动作:区分"交付方内部验证"和"客户方验收确认"两个独立环节,并在验收标准里写清楚哪些条目需要客户方现场实操。 客户亲手跑过一遍的功能,后续翻案概率会显著下降。
4. 误区四:验收责任人写成"项目组"
表现是验收单上签字栏写"甲方项目组",或者干脆是谁有空谁签。后果是责任真空,出了争议没人能拍板,所有人都在等别人表态。
纠正动作:明确唯一验收责任人,同时明确一名备用人选,并写清分歧升级路径,比如"技术分歧 3 个工作日内升级至双方技术负责人,商务分歧升级至项目发起人"。
5. 误区五:只设终验,不设里程碑
表现是整个项目只有一次验收,在最后一天。后果是所有风险被压缩到终点释放,一旦不通过,没有缓冲期,也没有修正窗口。
纠正动作:对工期超过两个月的项目,至少设置 2 到 3 个可验收里程碑,每个里程碑产出可独立验证的交付物。 里程碑验收不等于终验打折,它可以设定为"阶段性确认",不解除最终验收义务。
6. 误区六:变更和缺陷混着走同一条流程
表现是客户提的任何东西都进同一个需求池,不分是"你没做到"还是"我新加的"。后果是交付方承担了本不该承担的返工成本,而且说不清楚。
纠正动作:建立"变更 vs 缺陷"的分流判断:是否能追溯到已确认的需求基线。能追溯是缺陷,不能追溯是变更,两者走不同流程、不同成本归属。
7. 误区七:只验收功能,不验收非功能项
表现是验收清单清一色功能点,性能、安全、权限、日志、备份恢复一律不写。后果是上线后第一个月集中爆雷,而此时尾款可能已经结清,团队进入"免费售后"状态。
纠正动作:至少补齐五项非功能验收:并发能力、权限边界、操作日志完整性、数据备份与恢复演练、异常场景下的错误提示。 这五项是上线后最容易出问题、也最容易在验收阶段低成本补上的。
8. 误区八:验收通过就当项目结束
表现是签字当天团队解散,文档没人整理,培训没人做,遗留问题口头交接。后果是三个月后客户遇到问题找不到人,续约和二期自然无从谈起。
纠正动作:把"遗留问题清单 + 知识转移 + 操作培训"作为验收的组成部分,而不是可选项。 我在第八部分会专门讲这三件事怎么做。

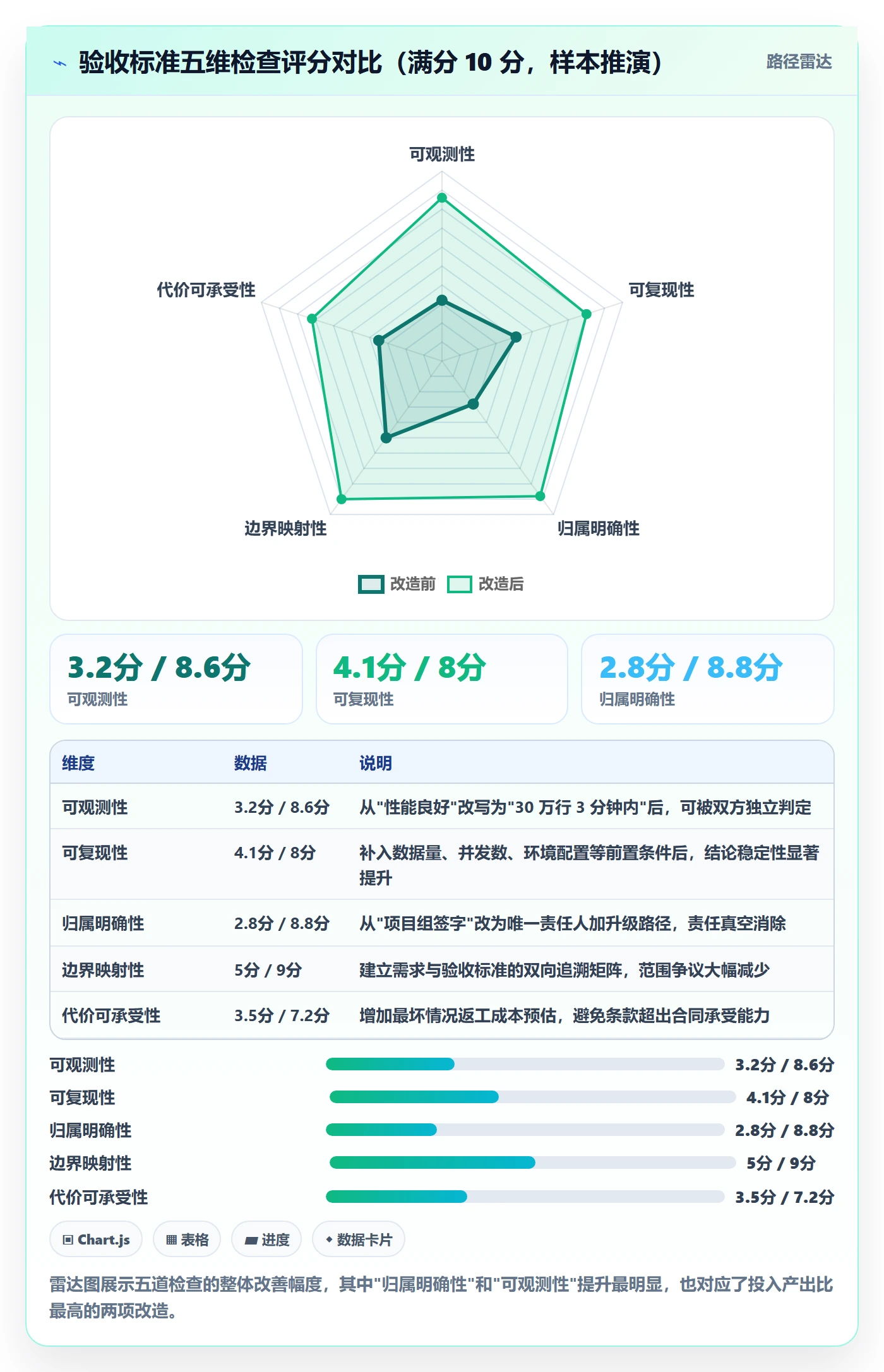

四、专业判断逻辑:一条验收标准合不合格,我用五道检查
看了这么多误区,需要一个可操作的判断工具。我评审验收方案时用的是下面五道检查,逐条过,任何一条不通过就打回去改。
1. 检查一:可观测性,对方能不能自己跑一遍
判断方法很简单:把这条标准念给一个没参与项目的人听,问他"你怎么判断它满足没有"。如果他能说出一个具体动作,通过;如果他说"我得问问",不通过。
可观测性还有一个更严的版本:不仅客户能判断,客户的判断结果和你自己的判断结果必须一致。 如果同一份交付物,你认为通过、客户认为不通过,那说明这条标准本身有歧义,不是理解问题。
2. 检查二:可复现性,换人换环境结论是否一致
很多性能类验收条款栽在这里。"系统响应很快"在开发机上是很快,在客户的生产环境上可能慢十倍。判断方法是问:这条标准的成立,依赖哪些前置条件?这些条件有没有写进标准里?
数据量、并发数、网络环境、硬件配置、测试账号权限,这些不是背景信息,它们是验收标准的一部分。缺少前置条件的验收条款,等于没有标准。
3. 检查三:归属明确性,不通过时找谁
每条标准都应该能回答:谁负责提供证据、谁负责判定、判定不一致时谁裁决。三个角色可以是同一人,但必须写清楚。
我见过最典型的问题是把"提供证据"和"判定"都交给交付方,客户只保留否决权。这种结构下,客户一旦行使否决权,交付方连申辩的依据都没有。正确的结构是:交付方提供证据,客户方独立验证,争议由双方共同指定的第三方或上级裁决。
4. 检查四:边界映射性,这条标准对应哪条需求
验收标准不是孤立存在的,它必须能一行一行映射回需求基线。判断方法是做一次双向追溯:每条需求都有对应的验收标准吗?每条验收标准都能追溯到某条需求吗?
单向追溯不够。有需求没标准,将来必然扯皮;有标准没需求,说明标准里混进了未经确认的额外承诺。 这两个方向都要查,后者尤其容易被忽略。
5. 检查五:代价可承受性,达不到要花多少成本
这一条最容易被跳过。写标准的人往往只考虑"这样写才严谨",不考虑"万一真达不到,返工要多少人天、多少时间、多少钱"。
判断方法:对每条标准做一次最坏情况推演,假如这条不通过,返工需要多久?会不会影响后续里程碑?如果代价超过项目毛利的某个阈值,那这条标准要么放宽,要么在合同里明确免责边界。

6. 一条标准的改写示范(改写前后对照)
光讲原则不够直观,我给几组我实际用过的改写对照。左边是常见的原始写法,右边是我改写后的版本,区别一眼就能看出来。
| 原始写法(不可验收) | 改写后(可验收) | 改写关键动作 |
|---|---|---|
| 系统性能良好,满足日常使用 | 30 万行订单数据导出,90 秒内完成并生成 Excel | 把形容词换成数字加单位 |
| 界面友好,操作便捷 | 新用户不经过培训,在 3 分钟内独立完成一笔订单创建 | 把主观感受换成可观察任务 |
| 数据安全可靠 | 越权访问返回 403 并写入审计日志,日志含操作人、IP、时间戳 | 把状态描述换成具体行为 |
| 支持多角色权限管理 | 可配置至少 5 个角色,每角色可独立设置菜单与数据行级权限,配置后 5 秒内生效 | 补充数量、粒度和时效约束 |
| 系统稳定,不出现崩溃 | 连续 72 小时压测,100 并发下错误率低于 0.1%,无进程重启 | 把绝对化表述换成可测量区间 |
7. 把验收标准写成可执行用例
对于关键功能,我建议直接把验收标准写成用例格式。这样做的好处是:它天然包含前置条件、操作步骤和预期结果,正好对应验收时的实操过程,客户验收员可以照着一条条点。
场景:销售订单列表导出
Given 当前账号拥有"订单导出"权限,且订单表存在 30 万行数据
When 在订单列表页点击"导出",筛选条件设为"近 12 个月"
Then 90 秒内生成 Excel 文件并触发浏览器下载
And 文件字段包含:订单号 / 客户名称 / 订单金额 / 订单状态 / 下单时间
And 文件行数与页面统计口径一致,误差为 0 行
And 导出行为写入操作日志,包含操作人、操作时间、筛选条件
用这种格式写出来的标准,几乎不可能产生"这不是我要的"这类争议,因为每一条都有明确的输入和输出,客户在现场点一遍就知道过没过。验收会的效率,本质上取决于标准写得多"可点"。
五、案例与数据观察:从工具链视角看验收效率
前面讲的都是方法。这一部分我换一个视角:当我用工具链去看验收流程时,看到了什么别人不太讲的东西。
1. 一个被忽略的事实:验收扯皮的团队,往往不是没工具
我观察过几十个中大型交付团队,发现一个共性:验收环节最容易出问题的团队,通常不是没有项目管理工具,而是工具里的四条线是断开的。
需求写在需求文档里,测试用例在另一张 Excel 表里,缺陷在第三个系统里,验收单在邮件和 Word 里。四份东西各自演进,从来对不上号。验收会一开始,双方要先花半天做"人工映射",把需求、用例、缺陷、交付物一一对应起来。这个映射过程本身,就是争议的温床。
所以我在评审时会先问一个问题:你们的验收标准,是独立的一份文档,还是挂在需求条目上的一个字段? 如果是独立文档,那它一定会在项目推进过程中过期。
2. 以 PingCode 为例:验收标准挂在需求上的实际差别
在这类场景里,我通常会建议团队把验收标准作为需求条目的结构化字段来维护,而不是另起一份文档。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,需求、迭代、测试、缺陷、验收是一条打通的链路,验收标准可以直接挂在需求条目上,验收时逐条对照勾选,不需要再做一次人工映射。
这个差别在项目早期看不出来,但在验收阶段会非常明显。因为验收最需要的不是一份漂亮的验收单,而是"这条需求当初是怎么说的"这个历史事实。 只要这个事实随时可查,绝大部分范围争议在提出的一瞬间就能被终止。
另一个现实考量是部署方式。中大型企业,尤其是制造、金融、能源这类客户,往往不接受核心交付数据放在公有云上,而验收过程本身会涉及大量客户真实业务数据。PingCode 支持私有化部署,这一点在交付验收场景里不是加分项,而是准入门槛。
还有一项经常被低估的成本:迁移。很多交付团队原本用的是 Jira,需求状态机、自定义字段、历史验收记录都沉淀在里面。换工具最怕的不是买,是迁,因为一旦迁移不完整,就会出现"旧项目的验收记录查不到"这种尴尬,而验收恰恰是最依赖历史记录的场景。PingCode 支持 Jira 平滑迁移,历史需求、缺陷和状态映射可以一并带过来,这让国产替代这件事从"要不要换"变成了"什么时候换"。
对正在做工具选型的团队,这是我会优先放进候选名单的一个选项。
需要说明的是,工具解决的是"信息可追溯"问题,它不能替你定义验收标准,也不能替你完成启动会上的对齐动作。工具是放大器,不是发动机。 把工具当发动机的团队,最后往往得到一套漂亮的流程和一堆没人看的字段。

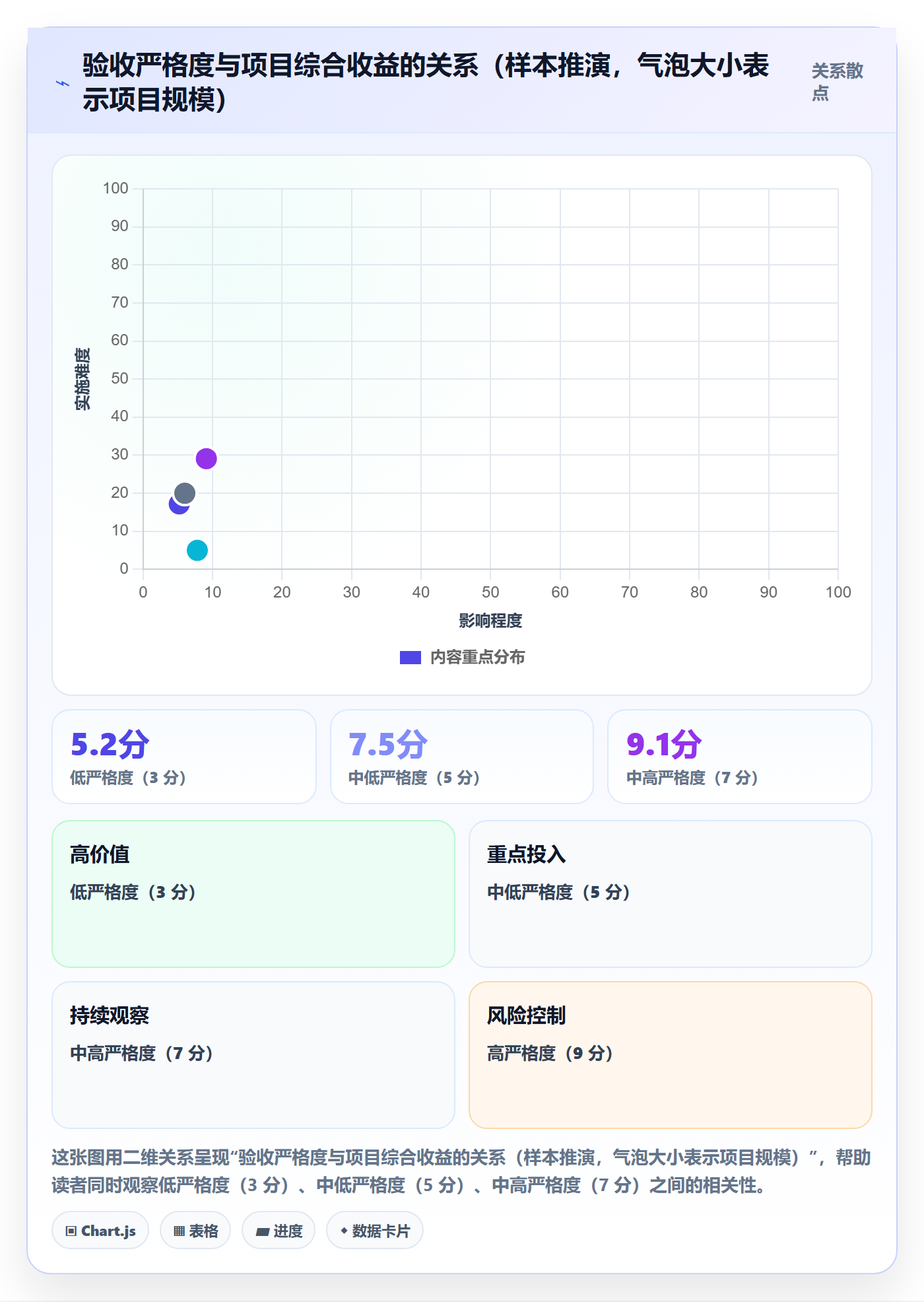

3. 一组样本推演:里程碑验收到底省了多少

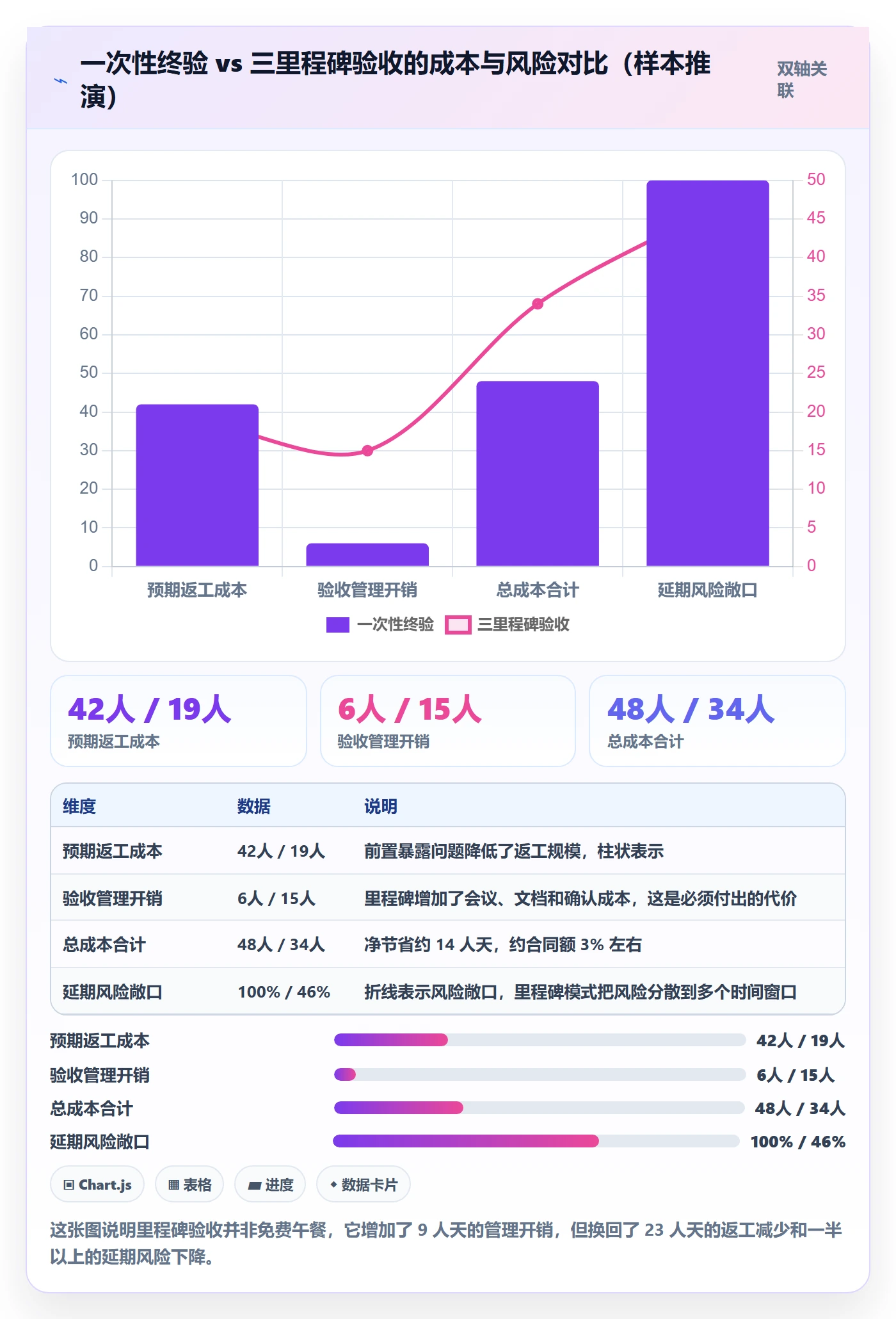

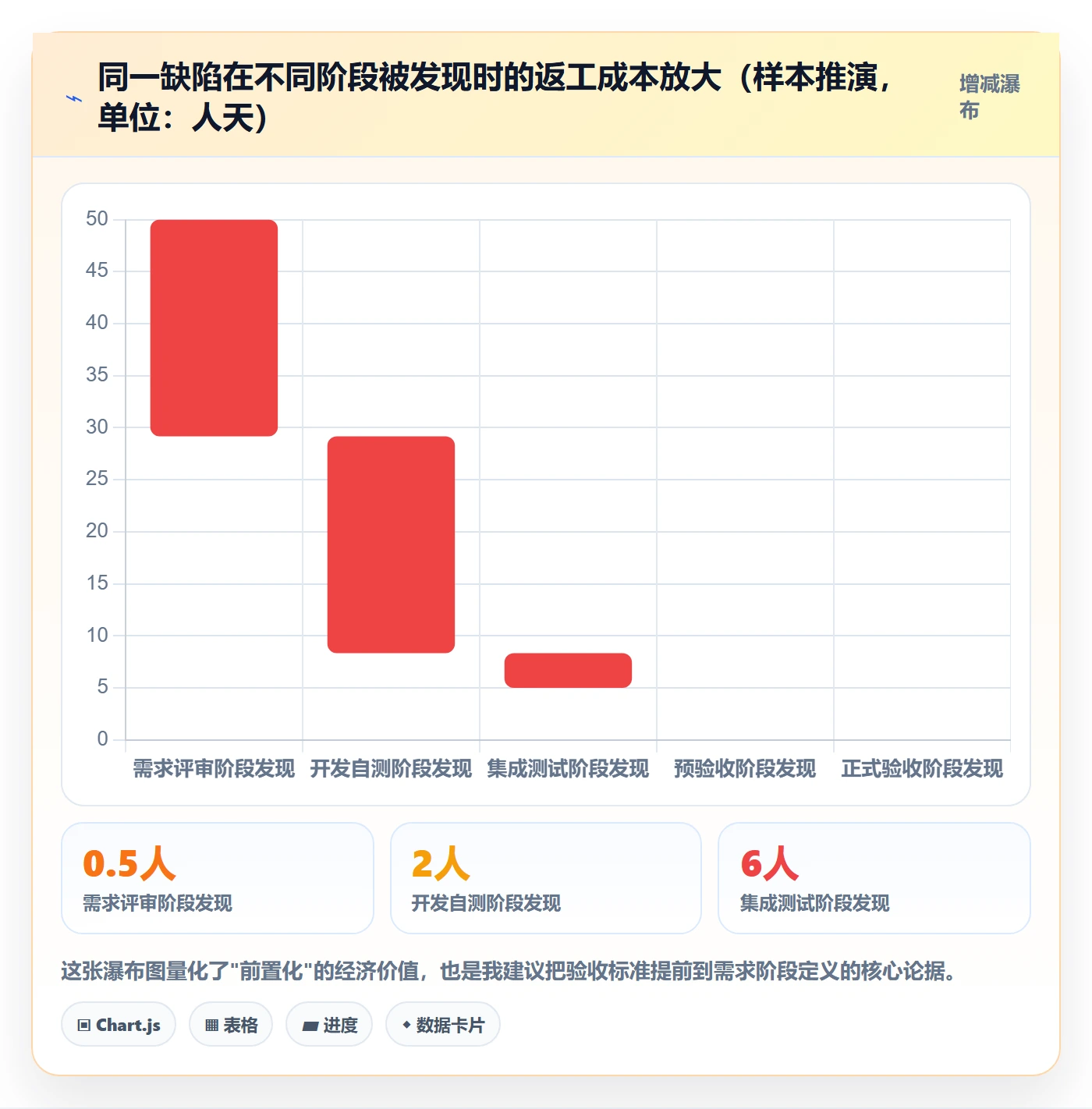

我用一个虚拟但结构贴近真实的中型交付项目做了推演:工期 120 天、合同额 200 万、团队 8 人,对比"一次性终验"和"三个里程碑验收"两种模式。
推演的关键假设是:终验模式下,缺陷平均在验收阶段才被发现;里程碑模式下,约 70% 的问题在前两个里程碑内被暴露。这个假设来自我观察到的普遍现象,越早做客户方实操确认,越早暴露认知差异。

4. 验收通过路径上的漏斗损耗

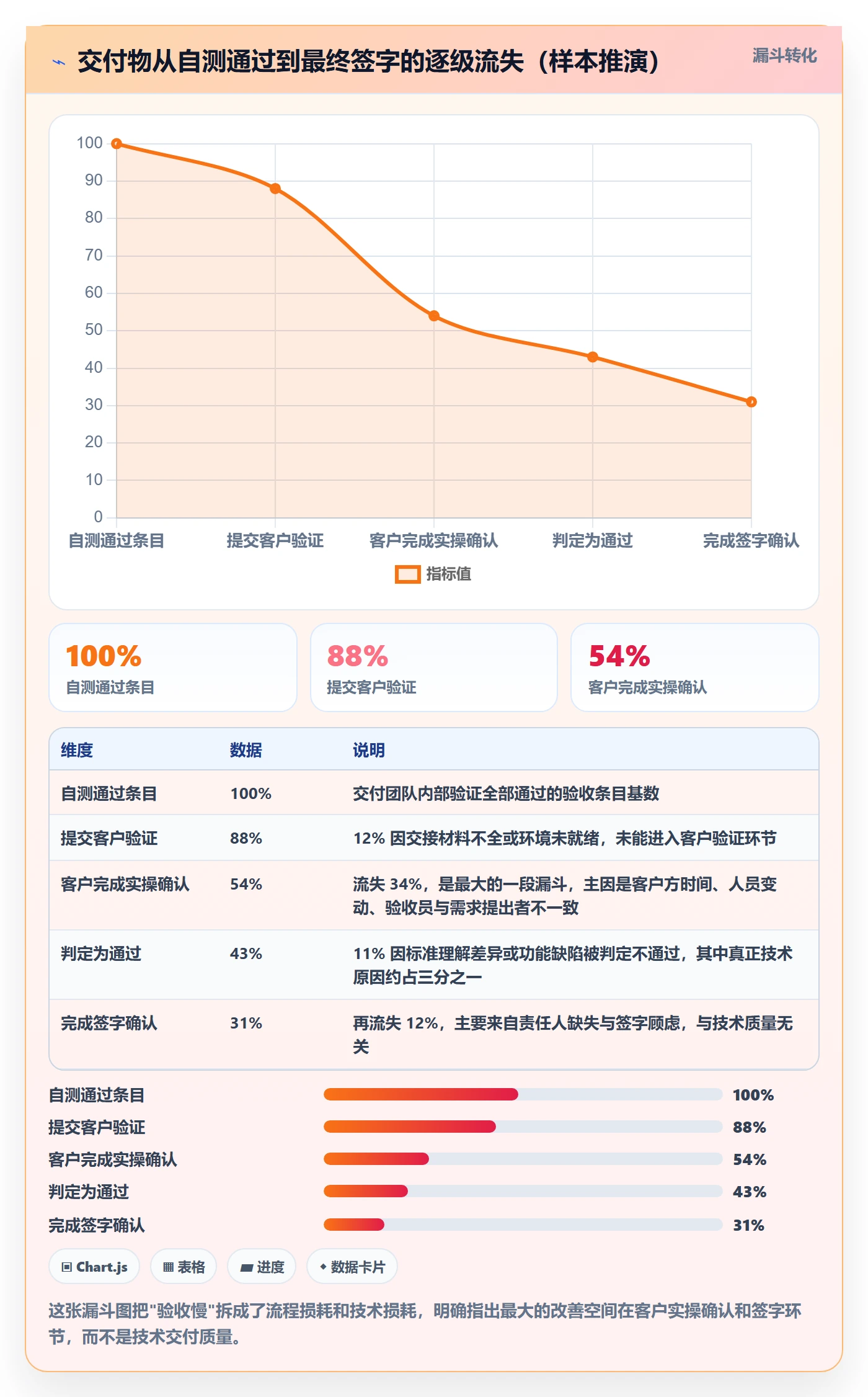

我还统计过一组更有意思的数字:从"自测通过"到"最终签字",中间的漏斗损耗到底发生在哪里。口径是我经手的交付项目里可回溯的部分样本,属于经验性观察,不是行业统计。
结果出乎我意料:从自测通过到客户实操确认这一段,损耗最大,接近四成;而真正因为技术问题被打回的,只有一成多。 大部分损耗是"客户没时间验""环境没准备好""验收员不是当初提需求的人"这类流程性原因造成的。

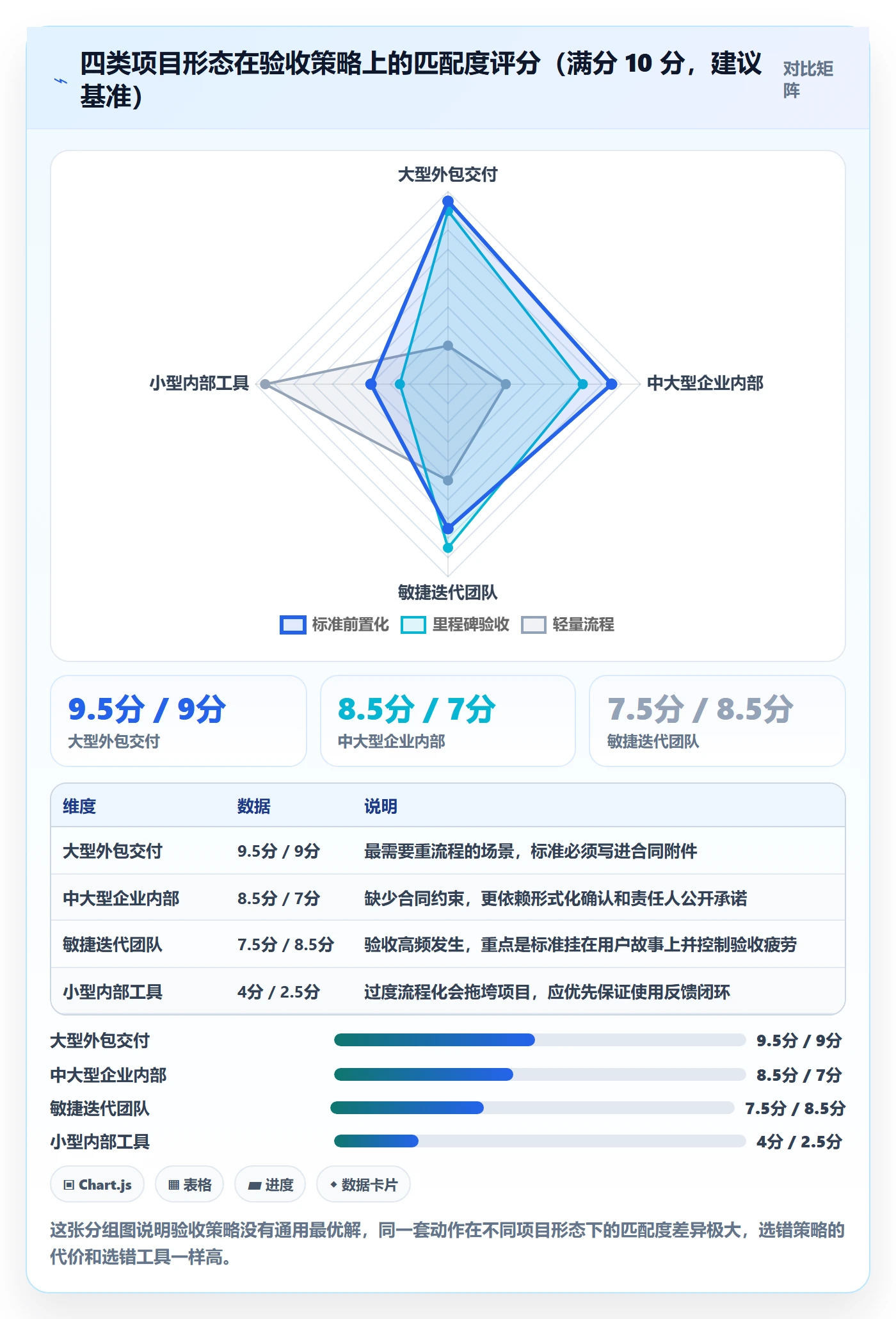

六、不同情况下的行动建议
方法论必须落到具体情境里才有用。下面按四类常见项目形态给建议,你可以直接对号入座。
1. 大型外包交付 / 多供应商项目
这类项目的核心矛盾是责任边界,交付方多、接口多、责任容易互相推。我的建议是三条,按优先级排列。
- 在合同附件里就把验收标准写死,不留"另行约定"的尾巴。 商务谈判阶段是唯一能自由讨论标准的窗口,一旦进场,所有讨论都带上了成本压力。
- 设置接口验收里程碑,而不是只在总项目层面设验收。 多供应商项目最常见的死法,是 A 供应商等 B 供应商,双方都说不是自己的问题。
- 建立书面的变更与缺陷分流台账,每月双方确认一次。 不要等到验收会才来对账,那时候双方记忆都已经模糊。
2. 中大型企业内部跨部门交付
这类项目没有合同约束,靠的是内部协调,所以问题更隐蔽:业务部门一句"这不是我们要的",IT 部门没有反驳依据。
- 用需求确认单代替口头共识,哪怕对方是同一个公司的同事。 内部项目缺少合同压力,更需要形式化的确认动作来固定认知。
- 把验收标准发给业务部门的一线操作人员看一遍,而不只是发给部门负责人。 需求提出者往往不是最终使用者,这个错位是内部项目最大的隐患。
- 提前指定验收责任人,并让其在启动会上公开确认。 公开承诺能显著降低后期的推诿概率。
3. 敏捷迭代型产品团队
敏捷团队的验收逻辑和其他场景差别很大:验收不是一次性事件,而是每个迭代都发生。这时候最大的风险不是终验失败,而是"验收疲劳",产品负责人每个迭代都签,签到最后变成机械点确认。
- 把验收标准挂在用户故事上,作为 DoD 的一部分。 不要另起验收文档,那会在两个迭代内过期。
- 对关键故事保留现场演示环节,其余可以走自动化回归。 演示的目的是对齐认知,不是证明功能存在。
- 每个迭代结束后花 10 分钟复盘"这次有没有标准歧义"。 把歧义翻译成下个迭代的标准改进,这是敏捷团队最有效的验收能力积累方式。
4. 小型内部工具 / 轻量项目
这类项目的建议和其他三类相反:不要上重流程。 我见过三个人的团队为了一个内部报表工具写了 20 页验收文档,纯属自虐。
- 验收标准控制在 10 条以内,每条一句话,只要可观测就行。
- 验收方式就是"用一周",让真实用户在日常工作中用,边用边提。
- 不设正式验收会,改为一次 30 分钟的走查加一份遗留问题清单。

七、不同情况下的取舍
行动建议解决"做什么",取舍解决"做到什么程度"。下面五个取舍点,是我在评审时最常被问到、也最难给出标准答案的地方。
1. 取舍一:验收粒度,细到什么程度
粒度越细,判定越清晰,但验收成本越高。我的经验边界是:关键路径功能逐条列,辅助功能按模块合并列,内部工具类功能只列入口和核心操作。
一个可操作的判断标准:如果一条验收标准写出来,客户需要花超过 10 分钟才能验完,那它就应该被拆成两条,或者合并到一个更大的模块验收里。因为超过 10 分钟的验收动作,现场几乎一定会被跳过。
2. 取舍二:验收节奏,里程碑设几个
里程碑不是越多越好。设得太多,团队疲于应付验收会;设得太少,风险集中在终点。我用的经验公式是:工期每满 6 到 8 周设一个里程碑,总数控制在 2 到 4 个之间。
还有一个更重要的判断:里程碑的位置应该设在"不可逆决策点"之后。比如数据库结构定型、核心接口冻结、第三方系统对接完成,这些节点一旦过去,返工成本会陡增,正好适合设一道验收关。
3. 取舍三:标准严格度,松还是紧
严格度不是越高越好。标准过严,交付方为了达标会过度投入,毛利被吃掉;标准过松,上线后问题集中爆发,二期和续约都受影响。
我的判断逻辑是看"补救成本曲线":如果某项指标不达标,在上线后补救的成本远高于上线前,就定严;如果两者差不多,就定松,把资源留给更关键的部分。比如数据迁移的准确性属于前者,界面配色属于后者。

4. 取舍四:工具投入,重型平台还是轻量表格
这个问题我被问过很多次。我的判断维度是项目数量乘以人员规模:同时并行 3 个以上项目、参与人数超过 30 人的团队,用表格管验收一定会在半年内崩掉;而一年只做一两个项目的小团队,上平台反而是负担。
还有一个常被忽略的维度是数据敏感度。如果客户明确要求数据不出内网,那么支持私有化部署的平台就从"可选项"变成了"必选项",这一条往往会直接筛掉大部分轻量方案。
5. 取舍五:签字形式,形式签字还是实质确认
形式签字(签个字走流程)快,但一旦后续出问题,双方各执一词,签字的实际约束力很弱。实质确认(逐条实操验证后签字)慢,但责任清晰,后续翻案概率极低。
我的建议是分级处理:核心功能走实质确认,辅助功能走形式签字,非功能项走"提交报告+默认通过"。 把有限的验收精力集中在真正会引发争议的那 20% 条目上,这也是我在第五部分漏斗图里看到的最大改善空间。
八、验收之后:三个被忽视的收尾动作
签字当天不是终点,而是交付关系的转折点。这部分做得好不好,直接决定二期和续约。但恰恰是这部分,最容易被团队忽略。
1. 遗留问题清单:不是所有问题都要在验收前解决
很多团队陷入一个误区,认为验收前必须把所有问题清零。这不仅不现实,而且会让验收无限延期。正确的做法是把问题分级,用清单管理,而不是用验收节点管理。
我通常分成三级:阻塞级(必须验收前解决,否则影响业务运行)、重要级(可以验收后 2 周内解决,双方书面确认时间)、优化级(进入后续版本规划,不承诺具体时间)。

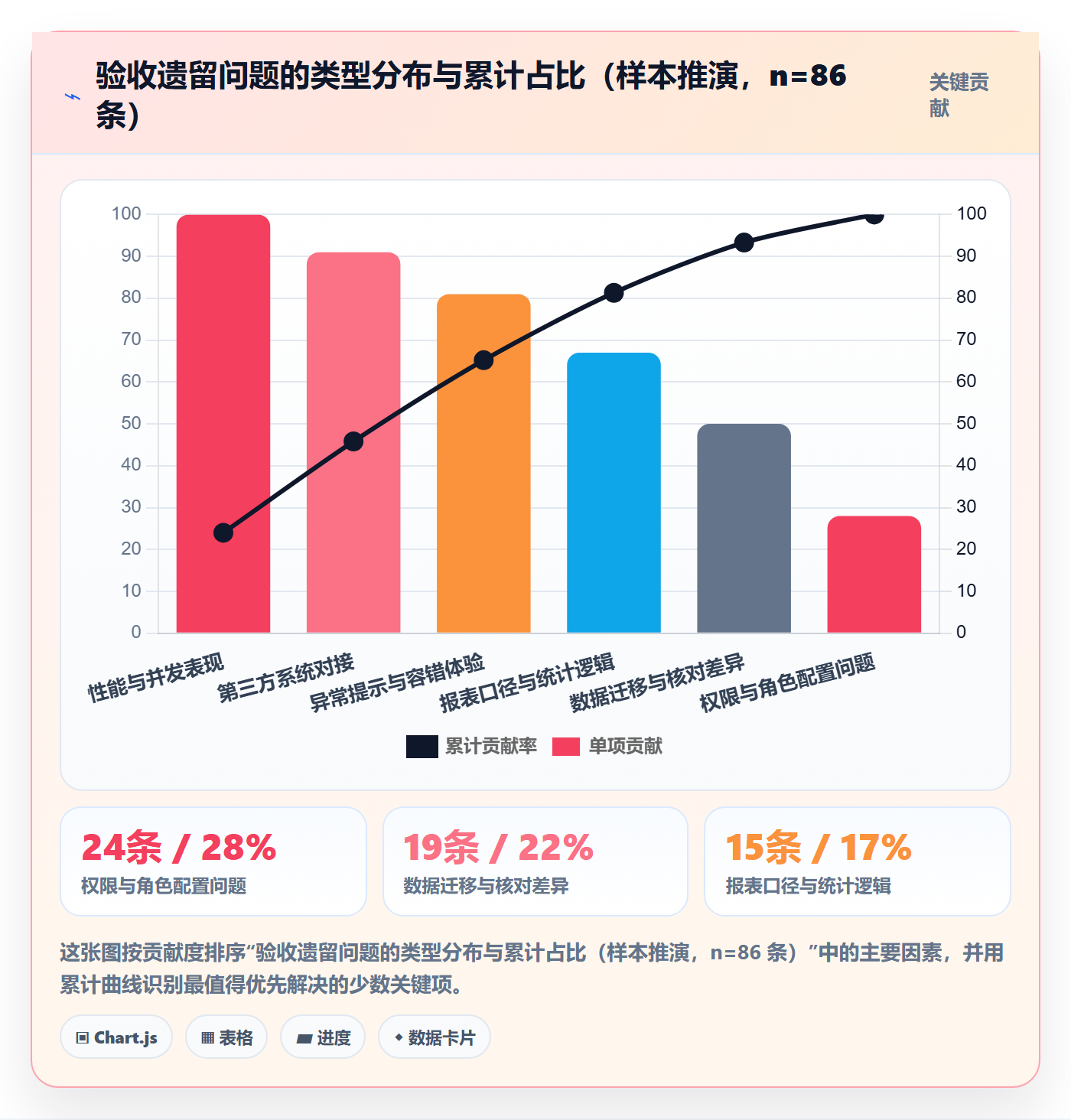

关键不在于分级标准,而在于每一级都要有明确的责任人和时间承诺,并写进验收纪要。 没有时间承诺的遗留清单,三个月后一定会变成一份谁都不认的旧文档。
2. 知识转移与文档移交
验收的另一个隐含价值是知识转移。交付方要走了,客户方的运维和使用者得能接得住。这部分我建议至少包含四样东西:系统架构说明、部署与运维手册、常见故障处理手册、关键联系人清单。
其中最容易被忽略的是关键联系人清单。看起来最简单,实际最有用。因为系统出问题时,客户最需要的不是一份三百页的文档,而是"这种事该找谁"的明确答案。
3. 验收复盘:把这次的扯皮变成下次的启动会清单
最后一个动作,也是我认为最有长期价值的一个:在验收结束后一周内,做一次内部复盘,产出一份"下次启动会必问清单"。
复盘的输入不是"我们哪里做得不好",而是"这次验收会上,哪三个问题让我们最被动"。把它们翻译成下次启动会上要主动提出的问题,写进启动会的标准议程。
比如这次因为"性能良好"扯了三周,下次启动会就要主动问"这个模块的预期数据量和并发量是多少,我们把它定成一个数"。每一次验收的阵痛,都是一次难得的、免费的、用真金白银换来的经验。 不复盘,下次还得再交一次学费。

九、常见问题速答
这一部分集中回答我在评审和咨询里被问得最多的六个问题,直接给结论,不绕弯子。
1. 客户不愿在启动阶段讨论验收标准,怎么办?
这是一个非常普遍的阻力,原因是客户觉得"还没开始做,谈什么验收"。我的应对方式是把验收标准包装成"需求确认"的一部分,而不是独立的验收环节。
具体话术可以是:为了确保我们做出来的东西就是你要的,我们想把每条需求"验收时的样子"一起确认一下,避免做完之后再返工浪费时间。这个框架下,客户讨论的积极性会明显提高,因为他讨论的是"我要什么",而不是"我怎么卡你"。
2. 需求已经写完,项目做了一半,还能补验收标准吗?
能补,但要改变做法。此时不要试图重建完整的需求基线,而是只对剩余未开发的部分补标准,对已完成部分做一次"现状确认"。
现状确认的动作是:把已经做完的功能列出来,让客户逐条用一个勾选确认"这个没问题"。这样至少把已完成的部分锁定下来,剩下的争议空间就小了。
3. 甲方始终不签字,有什么办法推进?
先判断原因,再决定动作。如果是因为质量顾虑,就组织现场实操验证;如果是因为个人风险顾虑,就把签字拆解成阶段性确认,先解决"确认"这个心理门槛,再解决"签字"这个形式动作。
一个非常有效的做法是:提供一份不含法律责任、只记录事实的"阶段性确认单"。 它记录的是"截至某日,双方共同确认了哪些已完成、哪些待处理",而不是"甲方认可交付合格"。很多卡在签字环节的项目,用一个这个动作就松动了。
4. 乙方团队和甲方对"完成"的定义不一致,怎么破?
这是视角差异,不是态度问题。乙方通常用"交付物视角"看完成,功能实现、测试通过、文档交付;甲方用"业务价值视角"看完成,我的业务问题解决了、我的同事能用了、我的报表能出了。
破局的方法只有一个:在验收标准里同时包含两类条目。技术类条目由交付方主导定义,业务类条目由客户方主导定义。两类条目各占多少比例,取决于项目性质,系统集成类偏技术,业务应用类偏业务。
5. 变更和缺陷到底怎么区分?
唯一可靠的判断标准是需求基线:能追溯到已书面确认的需求,是缺陷;追溯不到的,是变更。
所以这件事的前提是"有基线"。没有基线,就没有变更和缺陷的区分,所有争议都会退化成"当初说过/没说过"的口水战。这也是为什么我在第一部分就把"需求边界固化"列为第一优先级。
6. 验收标准要不要写进合同?
建议写进合同附件,但要把握好颗粒度。合同附件里的验收标准应该是结果性的、可度量的,而不是过程性的、技术细节的。
比如"支持 100 并发下响应时间低于 2 秒"适合写进合同,而"使用某个具体技术框架"就不适合,后者会把技术选型锁死,后期想优化都动不了。合同管结果,内部文档管过程,这个边界要清楚。
结语:验收标准不是一份文档,而是一次提前的共识
回到开头那个观察:验收会上吵的每一架,早在启动那一刻就埋好了。这不是宿命论,而是一个可操作的结论,既然问题在启动时埋下,那解决方案自然也应该在启动时下种。
我把全文的主张压缩成一句话:验收的成败不在验收会,而在于你是否在项目开始时,和对方把"什么叫完成"这件事谈成了共识。 文档只是共识的载体,不是共识本身。一份签了字但双方理解不同的验收标准,比没有标准更危险,因为它会制造"我们有标准所以没问题"的虚假安全感。
如果你的项目正处在启动阶段,我建议你现在就做一件事:把启动会议程加上一个环节,叫"反向验收演练",请对方明确说出"什么情况我会拒收"。这个动作只需要 20 分钟,但它可能会帮你省下后面几十人天的返工和几周的僵持。
如果你的项目已经进入尾声、正在为验收发愁,那就从第五部分的漏斗图开始看:先分清你面对的是流程损耗还是技术损耗。大部分时候,你需要解决的是客户方的时间、人和责任问题,而不是代码问题。
如果你的团队长期在做中大型交付,那么我建议做一件更根本的事:把验收标准从"独立文档"变成"需求条目上的结构化字段",让每一条需求从诞生那一刻起就带着它自己的验收条件。 这件事一次投入,长期受益,也是我从工具链视角看到的最有价值的组织级改进。
常见问题解答(FAQ)
1. 验收标准必须在任务启动前写死吗?交付前再补来得及吗?
我带的交付项目以前都是先干活、快交付时再拉个验收清单,结果每次都变成甲方拿着一堆“这不是我要的”来跟我逐条抠。我就在想,验收标准到底有没有必要在启动阶段就定死,还是说交付前补一份也照样能过?
尽量在启动前定,交付前补只能算补救。判断依据很简单:验收标准本质上是对需求边界的确认,需求一旦开始执行,双方对‘完成’的理解就已经各自漂移了,这时候再补标准,补的其实是各自心里那版,而不是同一版。
可执行的做法是:启动会产出一份验收条件清单,每条写成可观测断言,比如不要写‘性能良好’,要写‘100并发下接口响应小于2秒,附压测报告’。如果确实来不及,至少在第一个里程碑前完成,并且让甲方对接人书面确认,否则后面每一条都可能被重新解释。
我的经验是,启动时多花两小时对齐验收条件,通常能省掉交付期两到三周的返工和扯皮。
2. 验收条件怎么写才算“可验收”,而不是一句“质量达标”?
我一直搞不懂验收标准到底要写到什么颗粒度,写太细甲方嫌啰嗦,写太粗交付时又说我理解错了。上次项目验收我就写了‘系统运行稳定、界面美观’,结果甲方一句‘我觉得还不够稳定’就把我卡住了。
核心原则是:可验收等于可观测,凡是不能通过文档、截图、可运行系统或签字确认来证明的表述,都不算验收条件。判断依据是验收争议几乎都出在主观词上,像‘稳定’‘美观’‘流畅’这类词,双方心里的阈值完全不同,吵到最后没有裁判。
可执行的做法是做一次改写对照:把‘质量达标’改成‘连续运行72小时无崩溃,日志无Error级别记录’;把‘界面美观’改成‘按确认的UI稿实现,偏差项不超过3处且经甲方书面确认’。数量上,一个中等规模任务的验收条件控制在5到10条比较合适,太少覆盖不住,太多会拖慢验收节奏。
如果甲方坚持用主观词,就请他给出一个可观测的拒收理由,比如具体哪个操作、哪个数据、哪个页面,把主观拉回客观。
3. 甲方一直拖着不签字,验收推进不下去怎么办?
项目明明已经交付完了,甲方对接人就说‘我们再看看,先别签字’,一拖就是一个月,回款也跟着卡住。我不想把关系搞僵,但又确实需要一个明确的结果,这种情况有没有比较得体的处理方式?
把‘签字’拆成阶段性确认,降低对方的心理门槛。判断依据是甲方拖延往往不是不满意,而是签字意味着责任转移,对接人不想一个人扛这个决定。可执行的做法是:先发一份验收确认邮件,把内容拆成三块,已完成项、遗留项、待确认项,然后只请对方对‘已完成项’做书面确认,遗留项单独列清单约定处理时间。
这样对方签的不是‘整个项目我全认了’,而是‘这部分我确认收到了’,决策压力小很多。同时约定争议升级路径,比如三个工作日内无书面异议视为阶段确认通过,把时间上限写进合同或补充协议。如果拖超过两周且无实质异议,就要走升级路径找双方项目负责人对齐,而不是继续在对接人这一层耗。
4. 验收完之后还有哪些动作容易被漏掉,导致后面返工?
我以前觉得验收签字就是终点,结果签完之后甲方又冒出一堆操作问题、文档缺失、遗留bug,等于又干了一轮。我想知道验收之后到底还有哪些必须做的收尾动作,才能避免这种‘签完还在干’的情况。
验收不是终点,而是知识转移的节点。判断依据是很多返工不是因为功能没做完,而是因为甲方接手的人不会用、找不到文档、不知道遗留问题怎么跟进。可执行的做法是三件事:第一,产出一份遗留问题清单,明确每条的责任人、处理时限和是否影响验收结论,注意不是所有问题都要在验收前解决,但要写清楚;
第二,做文档移交和操作培训,最好是现场或录屏,并让甲方确认接收人和接收时间;第三,做一次验收复盘,把本次扯皮的点整理成下次启动会的检查清单。经验上,遗留问题清单如果不在验收会上当场确认,后面大概率会变成无限期的追加需求。
判断收尾是否完成的标准是:甲方有明确的接手人、有可查的文档、有遗留问题的处理计划,三者缺一,后面就会有人来找你。
核心关键词
文章包含AI辅助创作:验收标准最佳实践:实施团队任务验收最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/454184
读者评论
作者把验收问题归因到启动会阶段,这个视角很实在。我经历过一个项目,验收时甲方说'这不是我想要的',回头翻启动会纪要,果然需求边界根本没写清楚。后来我们学乖了,每个需求评审时必须带上验收标准,争议确实少了一大半。
关于分阶段验收的成本那段说得很中肯。小项目搞太多里程碑确实浪费管理精力,但大项目不设里程碑风险又全压在终验。关键还是看项目规模和复杂度,一刀切都不对。
三个场景里的场景三太真实了。验收负责人不签字很多时候真不是产品问题,是怕担责。我们后来专门设计了'阶段性确认单',把大签字拆成小确认,对方心理压力小很多,流程也顺畅了。
