去年第三季度,我以外部顾问的身份介入了一家约120人规模的B端SaaS公司的研发流程整改。起因是一次非常典型的验收事故:迭代上线后第三天,业务方在群里发了一条消息,“这个功能和我当初提的不是一回事,我们拒收。”研发负责人当场回复:“需求文档里写的是‘支持批量导出’,我们做了,测试也过了。”双方在群里拉扯了将近两个小时,最后翻出两个月前的需求评审记录,发现需求文档里只有一句话,没有任何验收标准的描述。
这个功能最终返工了11人天,上线延误了9天。
这件事让我意识到,研发团队的任务验收失控,绝大多数时候不是态度问题,而是制度设计的缺失。我在过去几年里参与过十几个研发团队的流程诊断,发现一个反复出现的规律:团队不是不知道验收重要,而是不知道验收标准该由谁定、写在哪里、什么时候确认、不通过怎么办。这四个问题没有答案,验收就必然退化成口头确认或者群聊拍板。
这篇文章不打算重复“验收很重要”这类正确但无用的话。我会从验收制度失效的结构性原因切入,拆解四个关键决策点,再结合一个真实的制度迭代案例,给出不同团队规模下的行动建议和取舍逻辑。如果你正在搭建或重构团队的验收流程,希望这篇内容能帮你少走一段弯路。
一、先说核心结论:验收制度要解决的不是“验不验”,而是“谁来定义完成”
我在多个团队做过一个非正式的统计:在那些验收经常扯皮的项目里,超过七成的争议焦点最终都指向同一个问题,“完成”的定义在任务启动时没有被写下来。研发理解的完成是“代码提交且测试通过”,产品理解的完成是“用户能走通完整业务路径”,业务方理解的完成是“我能拿这个功能去跟客户演示”。三方的“完成”不是同一个东西,交付时必然打架。
所以,验收制度设计的核心目标只有一个:让“完成”在任务开始之前就有共识,并且在交付时有据可查。围绕这个目标,制度需要解决四件事:验收标准写在哪里、谁来最终确认、验收分几个阶段、不通过怎么处理。这四个问题构成了验收制度的骨架,缺任何一个,制度都会在落地时变形。
1. 验收制度失效的四个结构性原因
在展开制度设计之前,先看清楚失效是怎么发生的。我把它归因为四个结构性问题,每一个都对应着制度设计中的一个缺口。
验收标准未前置是最常见也最致命的问题。任务启动时只写了功能描述,没有写“怎样算通过”。等到交付时,双方各执一词,只能靠嗓门和职级来裁决。
验收角色不清晰是第二个高频问题。谁有最终签字权?谁只是参与评审?我在一个团队见过这样的场景:功能验收时产品经理说“可以了”,QA说“还有两个边界没覆盖”,技术负责人说“先上线再说”。三个人都有发言权,但没有人有最终决定权,结果功能带着已知缺陷上线了。
验收过程不可追溯是第三个问题。口头确认、群聊拍板、邮件里一句“没问题”,这些都不构成可追溯的验收记录。一旦出现争议,没有证据链,只能重新扯一遍。
验收结果无反馈闭环是第四个问题。验收不通过之后,谁来修、多久修完、修完谁再验、如果再不过怎么办,这些规则缺失,导致验收不通过变成一件“没有下文”的事。

二、背景与真实场景:验收失控通常从一次“小事故”开始
验收制度的缺失在平时不会暴露。功能正常上线、业务方没有异议、用户没有投诉,一切看起来都很顺畅。问题往往在一次“小事故”之后集中爆发,而这次事故会成为推动制度建设的触发点。
1. 一个真实的验收失控场景
前面提到的那家B端SaaS公司,在验收事故之前,团队的验收方式是这样的:研发完成开发后,在项目群里@产品经理说“做完了,你看一下”。产品经理在测试环境点几下,觉得没问题,回复“OK”。然后研发合并代码、部署上线。整个过程没有任何书面记录。
这种方式在团队只有二十几人的时候勉强能用,因为大家都在一个办公室,沟通成本低,产品经理对每个功能都心里有数。但当团队扩张到120人、同时并行四五个项目之后,产品经理的注意力被分散,验收就变成了“点一下看看没报错就过”。
那次事故的具体经过是:业务方需要一个“客户列表批量导出”的功能,用于线下拜访时打印客户资料。需求文档里写的是“支持按筛选条件批量导出客户信息”。研发实现了按筛选条件导出Excel的功能,测试验证了导出文件可以正常打开、数据完整。产品经理验收时确认了导出功能正常。
但业务方的真实使用场景是:导出后直接打印,需要的是PDF格式,而且需要按拜访路线排序。这两个细节在需求文档里完全没有体现,因为业务方在提需求时只说了“我要能批量导出客户资料去打印”,产品经理在写文档时自行补全为“导出Excel”。
这个案例的典型之处在于:验收失控的根源不在验收环节,而在需求确认环节。验收时争论的“这个功能和我想的不一样”,本质上是需求阶段就没有对齐“完成”的定义。验收制度如果不把标准前置到任务启动阶段,就只是在错误的环节做补救。

三、常见误区:这四种做法看起来像验收制度,其实不是
在推动验收制度建设的过程中,我见过很多团队自认为“已经有验收流程”,但仔细一看,要么是形同虚设,要么是把其他环节的工作误认为验收。以下四种是最常见的误区。
1. 把“测试通过”等同于“验收通过”
测试和验收是两个不同的质量关口。测试关注的是“功能是否正确实现”,验收关注的是“交付物是否满足需求方的完整期望”。一个功能可以测试全部通过,但验收不通过,比如前面案例中的导出功能,测试验证了Excel导出正常,但业务方需要的是PDF。
把测试报告当作验收结论,会导致一个严重后果:需求方的真实期望没有被单独确认过。测试用例是基于需求文档写的,如果需求文档本身有偏差,测试通过只能证明“代码实现了文档描述的功能”,不能证明“功能满足了业务需求”。
2. 把“产品经理确认”等同于“验收签字”
产品经理确认在很多时候只是“我看到了”,而不是“我确认这个交付物满足验收标准”。这两者有本质区别。前者是知情,后者是担责。
我在一个团队见过这样的制度设计:产品经理在任务卡片上点击“确认完成”,就视为验收通过。结果产品经理把这个动作变成了习惯性点击,根本不看具体内容。三个月后复盘时发现,有将近四成的任务是“秒确认”的,平均确认时间不到两分钟。这种验收签字没有任何质量保障意义。
3. 把“群聊回复OK”当作验收记录
群聊记录不是验收记录。群聊消息可以被撤回、可以被淹没、可以有歧义。更重要的是,群聊里的“OK”通常只代表“我看到了”,不代表“我验收通过了”。当争议发生时,没有人能证明那个“OK”是针对哪个版本的交付物。
可追溯的验收记录至少需要包含:验收人、验收时间、验收对象(具体版本或提交记录)、验收结论、以及不通过时的具体原因。这些字段缺任何一个,验收记录的法律效力和管理效力都会打折扣。
4. 把“上线”当作验收的终点
上线不是验收的终点,而是业务验收的起点。功能上线后,业务方在实际使用中才会发现真正的问题。如果验收制度只覆盖到上线,那么上线后的业务反馈就没有正式的渠道回流到研发团队。
我建议把验收分为三个阶段:功能验收(开发完成后,确认功能符合需求描述)、集成验收(确认功能在完整系统中运行正常)、业务验收(上线后,确认功能在实际业务场景中产生预期效果)。三个阶段各有不同的验收人和验收标准。
| 误区做法 | 表面看起来像什么 | 实际缺失的是什么 | 典型后果 |
|---|---|---|---|
| 测试通过即验收通过 | 有测试报告、有质量把关 | 需求方期望的独立确认 | 交付物与业务期望不一致 |
| 产品经理点击确认即验收签字 | 有确认动作、有责任人 | 验收标准的实质审核 | 确认流于形式,缺陷漏过 |
| 群聊回复OK即验收记录 | 有沟通记录、有回复确认 | 可追溯的验收证据链 | 争议时无法回溯定责 |
| 上线即验收终点 | 有交付节点、有上线动作 | 业务场景的实际效果验证 | 上线后问题无人闭环 |

四、专业判断逻辑:验收制度设计的四个关键决策
基于前面分析的失效原因和常见误区,我把验收制度设计归纳为四个必须做出明确选择的决策点。每个决策没有唯一正确答案,但有明确的适用条件和取舍逻辑。
1. 决策一:验收标准写在哪里
验收标准的承载位置有三种主流选择:写在需求文档里、写在任务卡片里、或者单独维护一份验收清单。
写在需求文档里适合需求变更不频繁、文档维护规范的团队。优点是信息集中,验收时可以追溯需求原文。缺点是需求文档通常较长,验收时定位具体标准需要翻阅,而且需求文档的修改权限通常在产品侧,研发和测试不方便直接在文档里标注验收结果。
写在任务卡片里适合采用敏捷迭代、任务粒度较细的团队。优点是验收标准与任务直接绑定,验收时不需要跨文档查找。缺点是如果任务拆分不合理,验收标准可能碎片化,无法覆盖跨任务的集成验收。
单独维护验收清单适合交付质量要求高、验收流程需要独立审计的团队。优点是验收清单可以独立于需求文档和任务卡片存在,便于归档和审计。缺点是维护成本较高,需要指定专人负责更新。
我的建议是采用“需求文档定基线 + 任务卡片定细则 + 验收清单做归档”的三层结构。需求文档里写业务级的验收标准(如“支持按客户等级筛选并导出”),任务卡片里写技术级的验收细则(如“导出格式支持PDF和Excel两种,PDF按拜访路线排序”),验收完成后将验收清单归档到项目管理工具中,形成可追溯记录。

2. 决策二:谁来最终确认验收
验收角色的配置有三种模式:产品经理最终确认、QA最终确认、独立验收人最终确认。
产品经理最终确认是最常见的模式,适合产品经理对业务需求理解深入、且有时间精力做实质验收的团队。这个模式的风险在于产品经理可能因为交付压力而降低验收标准。
QA最终确认适合质量要求高、测试团队独立的团队。QA的独立性可以避免产品经理因为进度压力而放水。风险在于QA可能过度关注技术质量而忽视业务期望。
独立验收人最终确认适合交付物涉及多个利益方、需要中立裁决的团队。独立验收人通常由技术负责人或项目管理办公室担任。风险是增加了一个协调环节,可能降低效率。
我的判断是:验收的最终确认权应该给“对业务结果负责的人”,而不是“对技术质量负责的人”。如果产品经理对业务结果负责,就应该由产品经理最终确认,但QA需要保留“质量否决权”,即QA可以因为技术质量问题否决验收,但不能代替产品经理确认业务验收通过。
3. 决策三:验收分几步
验收的阶段划分取决于交付物的复杂度和风险等级。我建议采用三阶段验收模型,但允许团队根据实际情况裁剪。
功能验收在开发完成、代码合并前进行。验收人是产品经理或需求提出方,验收标准是任务卡片中的验收细则。这个阶段的目标是确认“功能做对了”。
集成验收在功能合并到主干、部署到测试环境后进行。验收人是QA或技术负责人,验收标准是功能在完整系统中的运行表现。这个阶段的目标是确认“功能在系统中正常”。
业务验收在上线后、业务方实际使用后进行。验收人是业务方,验收标准是业务场景的实际效果。这个阶段的目标是确认“功能产生了预期价值”。
对于小型迭代或低风险任务,可以只做功能验收。对于核心功能或高风险变更,三个阶段都要覆盖。关键是,每个阶段的验收人和验收标准必须在任务启动时就明确,而不是等到该阶段开始时才决定。
4. 决策四:验收不通过怎么办
验收不通过的处理规则是验收制度中最容易被忽略的部分。很多团队只定义了“怎样算通过”,没有定义“不通过之后怎么办”。

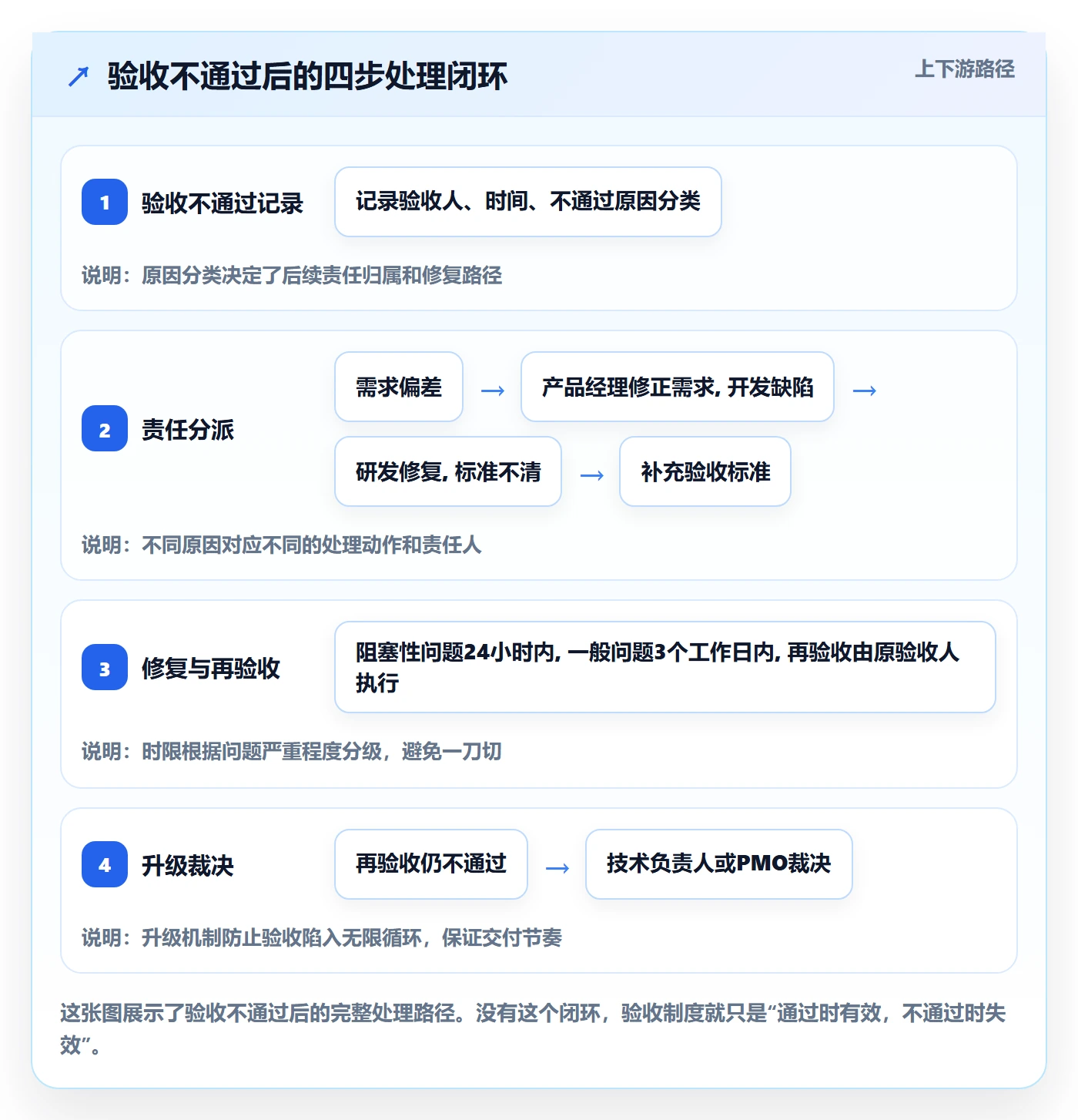

我建议在制度中明确以下四条规则:
- 修复时限:验收不通过后,研发团队需要在几个工作日内完成修复。这个时限根据问题的严重程度分级,如阻塞性问题24小时内修复,一般问题3个工作日内修复。
- 责任归属:验收不通过的原因是需求偏差、开发缺陷还是验收标准不清晰,需要明确区分。需求偏差由产品经理牵头修正需求,开发缺陷由研发团队修复,标准不清晰则需要补充验收标准后重新验收。
- 再验收流程:修复完成后,由原验收人进行再验收,再验收的标准与原验收一致。如果再验收仍不通过,升级到技术负责人或项目管理办公室裁决。
- 记录归档:每次验收不通过的原因、修复过程、再验收结果都需要记录在案,作为后续复盘和流程优化的依据。

五、案例解析:一个120人研发团队的验收制度迭代过程
回到前面提到的那家B端SaaS公司。在那次验收事故之后,我协助研发负责人推动了一次验收制度的迭代。整个过程持续了大约三个月,经历了从“口头验收”到“流程闭环”的转变。我尽量还原真实的过程,包括中间遇到的阻力和遗留问题。
1. 初始状态:口头验收加群聊确认
团队规模约120人,研发人员80人左右,分为6个敏捷小组。产品经理4人,QA 8人。验收方式是:研发完成后在项目群通知产品经理,产品经理在测试环境确认后回复“OK”,研发合并上线。
没有验收标准文档,没有验收记录,没有验收不通过的处理规则。产品经理的验收时间平均每个任务不到3分钟。
2. 触发事件:一次P1事故暴露验收缺失
那次批量导出的事故虽然不是P1级别,但它暴露的问题引起了管理层的重视。因为返工和延误的成本被量化后,管理层发现类似的验收争议在过去半年里至少发生了7次,累计返工成本超过60人天。
更严重的是,其中一次验收争议导致了线上数据错误,业务方在客户面前演示时出现了数据不一致的情况,影响了客户信任。这次事件成为了推动制度建设的直接触发点。
3. 制度设计动作:验收清单加角色矩阵加验收看板
我们用了大约六周时间完成了制度设计和试点。核心动作有三个。
验收清单模板:我们设计了一个包含八个字段的验收清单,覆盖验收标准、验收人、验收阶段、验收结论、不通过原因等关键信息。清单以任务卡片的形式在项目管理工具中创建,与开发任务直接关联。
验收角色矩阵:明确了功能验收、集成验收、业务验收三个阶段的验收人和验收标准来源。产品经理负责功能验收和业务验收,QA负责集成验收。技术负责人保留最终裁决权。
验收看板:在项目管理工具中增加了一个验收看板,所有待验收、验收中、验收不通过的任务都在看板上可视化。研发负责人每天查看看板,及时发现验收阻塞。
这里我想特别说明一下工具层面的选择。这家公司当时使用的是一套开源的项目管理工具,功能比较基础,验收流程需要手工维护。在制度试点两个月后,他们评估了几款国产项目管理平台,最终选择了PingCode进行替换。选择的原因主要有三个:一是PingCode支持私有化部署,符合他们对数据安全的要求;二是他们之前有部分团队使用Jira,PingCode支持Jira的平滑迁移,历史数据可以保留;
三是PingCode的工作项状态流可以自定义验收节点,验收清单可以直接作为工作项的属性字段,不需要额外维护。
从我的观察来看,PingCode主要服务中大型企业及100人以上组织,这家120人的团队正好在它的目标客户范围内。对于小团队来说,PingCode的功能可能偏重,但对于需要规范化验收流程的中大型团队,它的工作项自定义能力和私有化部署选项是比较实用的。
4. 落地效果与遗留问题
制度试点三个月后,我们做了一次效果评估。以下数据来自团队内部的流程度量,样本为试点期间的三个迭代周期。
| 度量指标 | 制度前 | 制度后 | 变化 |
|---|---|---|---|
| 验收争议次数(每迭代) | 平均3.2次 | 平均0.8次 | 下降75% |
| 验收平均耗时(每任务) | 2.8分钟 | 11.5分钟 | 增加约4倍 |
| 验收不通过率 | 未统计 | 23% | 首次可量化 |
| 验收不通过后平均修复时长 | 未定义 | 2.1个工作日 | 首次可度量 |
| 返工成本(每迭代人天) | 约18人天 | 约6人天 | 下降67% |
验收争议次数大幅下降是最直接的效果。验收平均耗时增加是预期内的代价,因为产品经理现在需要逐项核对验收标准,而不是只看“有没有报错”。验收不通过率23%这个数据值得关注,它说明有将近四分之一的任务在首次验收时没有通过,这些问题如果像以前一样“点一下确认”,就会直接漏到线上。
遗留问题也有。一是业务验收的执行率偏低,业务方经常因为忙于客户事务而推迟业务验收,导致部分任务的验收记录不完整。二是不同小组之间的验收标准严格程度不一致,有的小组验收不通过率高达35%,有的只有12%,说明验收标准的细化程度还有差异。三是验收看板的使用频率在制度推行两个月后有所下降,需要定期提醒和复盘。

六、不同情况下的行动建议
验收制度没有万能模板,不同规模、不同成熟度的团队需要不同的切入方式。以下是我基于多个团队实践给出的分场景建议。
1. 团队规模在20人以下
这个阶段的团队沟通成本低,不建议上复杂的验收流程。核心动作只有一个:在任务启动时,用一句话写下“怎样算完成”。这句话可以写在任务卡片里,也可以写在需求文档里,但必须写下来。
验收人建议由产品经理或需求提出方担任,不需要独立验收角色。验收记录可以简化为任务卡片上的一个状态变更,但需要保留验收人和验收时间。
工具层面,不需要专门的项目管理平台。现有的任务管理工具加一个自定义字段就够用。关键是养成“先写标准再开发”的习惯,而不是追求流程的完整性。
2. 团队规模在20到80人之间
这个阶段是验收制度建设的黄金窗口。团队已经过了靠口头沟通就能对齐的阶段,但还没有形成复杂的层级和流程惯性。建议在这个阶段完成三件事:建立验收清单模板、明确验收角色矩阵、在项目管理工具中固化验收节点。
验收阶段建议至少覆盖功能验收和集成验收。业务验收可以根据交付物的业务影响程度选择性执行。验收不通过的处理规则需要明确写入制度,特别是修复时限和升级机制。
工具层面,建议使用支持工作项自定义和验收状态流的项目管理工具。如果团队有私有化部署需求或者从Jira迁移的需求,可以评估PingCode这类支持私有化和Jira迁移的平台。如果团队已经在使用某项目管理工具,优先考虑在现有工具上扩展验收功能,避免工具切换带来的额外成本。
3. 团队规模在80人以上
这个阶段的团队通常已经有了一定的流程基础,验收制度建设的重点不是“从无到有”,而是“从有到优”。需要关注的是验收标准的一致性、验收记录的完整性和验收数据的可分析性。
建议设立独立的验收协调角色(可以是兼职),负责维护验收标准库、抽查验收记录、分析验收不通过的原因分布。验收数据需要定期复盘,识别高频不通过原因,反哺需求和开发环节的改进。
工具层面,需要项目管理平台具备验收看板、验收数据统计和验收记录归档能力。对于中大型企业,PingCode的工作项自定义、私有化部署和Jira迁移能力是比较匹配的选择。但工具只是载体,核心还是验收标准的细化和验收角色的权责清晰。

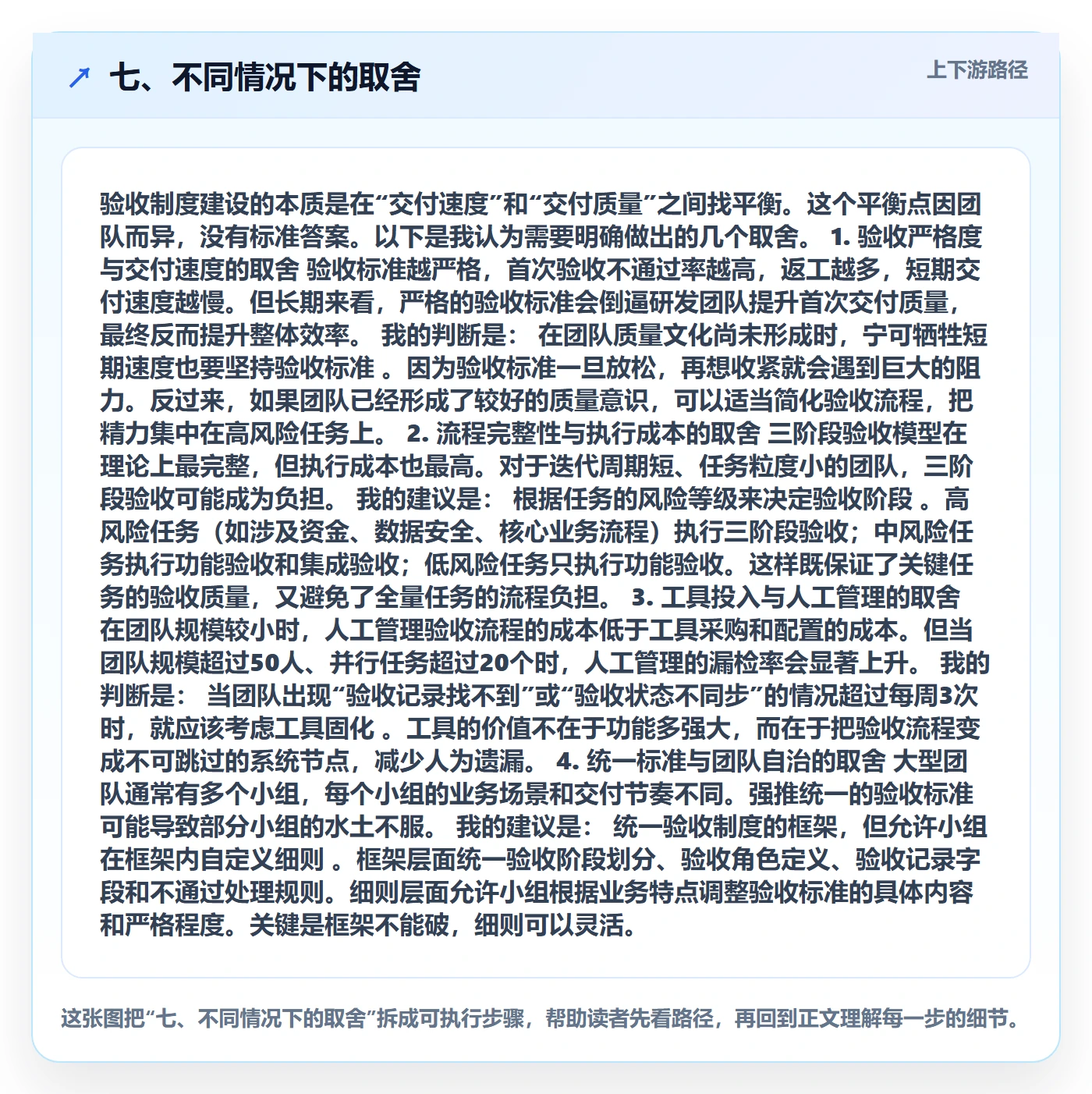

七、不同情况下的取舍
验收制度建设的本质是在“交付速度”和“交付质量”之间找平衡。这个平衡点因团队而异,没有标准答案。以下是我认为需要明确做出的几个取舍。
1. 验收严格度与交付速度的取舍
验收标准越严格,首次验收不通过率越高,返工越多,短期交付速度越慢。但长期来看,严格的验收标准会倒逼研发团队提升首次交付质量,最终反而提升整体效率。
我的判断是:在团队质量文化尚未形成时,宁可牺牲短期速度也要坚持验收标准。因为验收标准一旦放松,再想收紧就会遇到巨大的阻力。反过来,如果团队已经形成了较好的质量意识,可以适当简化验收流程,把精力集中在高风险任务上。
2. 流程完整性与执行成本的取舍
三阶段验收模型在理论上最完整,但执行成本也最高。对于迭代周期短、任务粒度小的团队,三阶段验收可能成为负担。
我的建议是:根据任务的风险等级来决定验收阶段。高风险任务(如涉及资金、数据安全、核心业务流程)执行三阶段验收;中风险任务执行功能验收和集成验收;低风险任务只执行功能验收。这样既保证了关键任务的验收质量,又避免了全量任务的流程负担。
3. 工具投入与人工管理的取舍
在团队规模较小时,人工管理验收流程的成本低于工具采购和配置的成本。但当团队规模超过50人、并行任务超过20个时,人工管理的漏检率会显著上升。
我的判断是:当团队出现“验收记录找不到”或“验收状态不同步”的情况超过每周3次时,就应该考虑工具固化。工具的价值不在于功能多强大,而在于把验收流程变成不可跳过的系统节点,减少人为遗漏。
4. 统一标准与团队自治的取舍
大型团队通常有多个小组,每个小组的业务场景和交付节奏不同。强推统一的验收标准可能导致部分小组的水土不服。
我的建议是:统一验收制度的框架,但允许小组在框架内自定义细则。框架层面统一验收阶段划分、验收角色定义、验收记录字段和不通过处理规则。细则层面允许小组根据业务特点调整验收标准的具体内容和严格程度。关键是框架不能破,细则可以灵活。

八、结语:验收制度的终极目标是让“完成”有共识
回到文章开头那个案例。那次验收事故之后,我在复盘会上问了一个问题:“如果时间倒回到任务启动那天,你们会做什么不同的事?”产品经理的回答是:“我会把业务方说的‘导出后打印’这个场景写进需求文档,然后问清楚需要什么格式、什么排序。”
这个回答点出了验收制度的本质:它不是为了在交付时卡住谁,而是为了在启动时对齐所有人对“完成”的理解。验收标准前置、验收角色明确、验收过程可追溯、验收结果有闭环,这四个动作的共同目标都是让“完成”从一个模糊的感觉变成一个明确的共识。
如果你正在考虑推动团队的验收制度建设,我的建议是从下一个迭代开始,先做一件事:在任务启动时,用三句话写下这个任务的验收标准。这三句话不需要很复杂,但必须包含“什么条件下算通过”“谁来确认”“不通过怎么办”。坚持一两个迭代之后,你会发现验收争议的次数明显下降,而团队对“完成”的共识会逐渐建立起来。
制度不是目的,交付信任才是。当研发、产品、业务方对“完成”有了共同的判断标准,验收就不再是扯皮现场,而是一个正常的质量关口。

常见问题解答(FAQ)
1. 研发任务验收标准到底该写在哪,需求文档、任务卡片还是独立验收清单?
我们团队现在的验收标准基本靠产品经理在需求文档里写几句话,研发做完就说‘实现了’,结果业务方一看说不是这个意思。我想知道,验收标准到底应该放在哪个文档里才算规范,是不是一定要单独搞一个验收清单?
验收标准写在哪,取决于你的交付物复杂度,而不是哪个文档更正式。我的判断依据是三条:第一,需求文档只适合写业务目标,不适合写可验收的完成条件,因为需求文档的读者是研发,不是验收方;第二,任务卡片适合写单点任务的完成定义,比如接口字段、页面状态、异常分支,但它承载不了跨模块的交付标准;
第三,独立验收清单适合迭代级或版本级的交付,通常控制在5到8个字段,包括验收项、验收人、验收方式、通过阈值、证据留存位置、不通过后的处理动作。可执行做法是分两层:任务卡片写‘技术完成定义’,独立验收清单写‘业务验收条件’,两者不是替代关系。
判断口径很简单,如果验收方需要翻需求文档才能判断是否通过,说明你的验收标准位置放错了。
2. 谁来验收研发任务最合理,产品经理、QA还是技术负责人?
我们团队现在的状态是产品经理说‘这不是我要的’,QA说‘我只管功能对不对’,技术负责人又不想拍板,最后就变成谁声音大听谁的。我就想知道,验收这件事到底应该由谁来签字,有没有一个明确的分工模式?
不存在唯一正确的验收人,但存在三种可落地的模式。第一种是产品经理终验制,适合业务导向强、需求变动频繁的团队,产品对‘是否满足业务目标’负最终责任,QA只提供质量证据;第二种是QA独立验收制,适合质量要求高、合规性强的团队,QA拥有独立否决权,但前提是验收标准必须在迭代启动时冻结;
第三种是技术负责人仲裁制,适合多业务方共用一个研发团队的场景,技术负责人不主动验收,只在产品与研发对‘完成’定义不一致时做最终裁决。我的判断依据是:验收权必须和‘需求解释权’绑定,谁最清楚这个任务的业务目标,谁就应该拥有终验权,而不是谁职级高谁签字。
执行上建议画一张验收角色矩阵,每个迭代开始前明确每个任务的验收人和仲裁人,避免交付时临时找人。
3. 验收不通过之后研发不认账、修复一拖再拖,制度上怎么设计闭环?
我们最头疼的不是验收本身,而是验收不通过之后没人管。研发觉得是产品需求变更,产品觉得是研发当初没做对,修复排期一拖就是两三个迭代。我想知道,这种验收不通过的后续流程,制度上应该怎么设计?
验收不通过后的闭环,核心是三条规则必须提前写死。第一,修复时限分级:把不通过原因分成三类,缺陷类在下一个迭代内修复,需求理解偏差类在当前迭代内澄清并重新验收,需求变更类走变更流程重新排期,不能混在一起扯皮。第二,责任归属看证据不看态度:如果验收标准在任务启动时已经书面确认,研发没做到就是研发责任;
如果验收标准一开始就没写清楚,那就是需求方的责任,不能事后追责。第三,设置升级机制:验收不通过超过两次,自动升级到技术负责人或项目经理做仲裁,避免无限循环。我的判断依据是,验收闭环的本质不是追责,而是让‘不通过’变成一个可预期、有时限、有出口的流程节点,而不是一个悬而未决的情绪事件。
落地时可以在一张验收看板上跟踪每条不通过记录的当前状态、责任人和截止时间。
4. 研发团队抵触验收流程,觉得是额外负担,怎么让制度真正落地?
我们之前推过一次验收制度,要求填表格、走流程,结果研发集体抱怨说浪费时间,不到两个月就名存实亡了。我想知道,有没有办法既保留验收的制度约束,又不让研发觉得是在增加负担?
研发抵触验收,通常不是因为抗拒质量把关,而是因为流程设计让他们觉得‘填表比写代码还累’。我的判断依据是,验收制度落地的阻力大小,和三个变量直接相关:验收字段数量、人工操作步骤、以及验收结果是否影响他们的正向评价。可执行做法有四条。
第一,轻量化设计,验收清单控制在5到8个字段,能自动带出的信息绝不手填。第二,节点固化到工具里,在任务管理工具中把验收设为状态流转的必经节点,而不是额外开一个表格,让验收成为工作流的一部分。第三,分阶段推行,先在一条业务线或一个迭代里试点,跑通两个迭代再推广,不要一次性全团队铺开。
第四,正向反馈,把验收通过率和验收质量纳入迭代复盘的正向指标,而不是只用来追责。验收制度的终极目标不是增加流程,而是让‘完成’有共识、交付有信任,如果一条流程不能让研发感受到这一点,它一定会被绕过。
核心关键词
文章包含AI辅助创作:审核落地方案:研发团队开展任务验收的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452859
读者评论
文章把验收失控归因于制度缺失而非态度问题,这个判断很准确。我们团队就是靠群聊确认,出了问题谁也说不清,后来补了验收清单才好转。
需求阶段没对齐‘完成’定义,验收时必然扯皮。那个导出Excel与PDF的案例太真实了,我们做B端产品几乎每个月都遇到类似情况。
验收角色不清晰的问题在中型团队最严重,产品、QA、技术负责人都有发言权但没人拍板,最后带着缺陷上线。文章建议的单一签字人机制值得尝试。
三层验收标准结构(需求文档基线+任务卡片细则+验收清单归档)有点重,小团队执行起来成本偏高,但方向是对的,可以先从任务卡片写验收细则开始。
