任务验收返工教程:研发团队效率提升,避坑指南

2023 年我参与过一家 SaaS 公司的研发流程诊断,CTO 给我看了一组他们内部统计的迭代数据:连续 6 个版本,平均每个版本有 23 个任务在"开发完成"后被打回,占总任务量的 31%。更扎心的是,这 23 个任务里,有 17 个在需求评审时压根没有一句话写明"什么样的状态叫做完成"。这不是执行力问题,是验收机制从源头就缺失。后来我们用 8 周时间重构了验收流程,把返工率压到了 9% 左右,靠的不是加人加班,而是把验收标准前置、验收记录闭环、返工复盘机制这三件事真正落地。

这篇文章就把我们踩过的坑、验证有效的清单和判断逻辑,完整拆给你。

一、先给结论:返工止不住,是三个环节同时断了

如果只用一句话概括我这些年观察研发团队返工问题的结论,那就是:返工从来不是"做得不好",而是"定义不清 + 记录不全 + 复盘不做"三个环节同时失灵的结果。

很多管理者会本能地把返工归因到"开发能力不行"或"产品需求变更频繁",但只要你把最近 20 次返工的原因按流程节点拆开看,就会发现占比最高的从来不是编码问题,而是需求阶段没有定义"完成标准",以及交付阶段没有留下可追溯的验收记录。

1. 三个环节的断点分别是什么

我把返工的来源粗分成三类,它们在时间线上的位置完全不同:

  • 需求阶段断点:验收标准没有被写下来,只在脑子里、在口头沟通里,导致开发做完的"成品"和产品想要的"成品"根本不是同一个东西。
  • 交付阶段断点:验收人和验收时间没有约定,开发说"做完了",但没人知道该谁来验、什么时候验、按什么标准验。验收记录散落在飞书群、钉钉群、邮件里,事后无法回溯。
  • 复盘阶段断点:返工发生后,团队急着赶下一个任务,不总结原因,导致同一类问题在下一个版本原封不动地重演。

这三个断点之所以危险,是因为它们互相掩盖。需求阶段没定义标准,交付阶段就无从验收,交付阶段没有记录,复盘阶段就找不到证据,最后只能归因到"沟通问题"这个万能背锅词上。

任务验收返工教程:研发团队效率提升,避坑指南

2. 为什么说这不是态度问题

我见过很多团队用"加强责任心""多做自查"来应对返工,但效果通常只有一两周。原因是:当"完成标准"没有被写成可验证的语句时,任何自查都是主观判断。开发自己觉得"做完了",测试自己觉得"测过了",产品自己觉得"这不是我要的",三方都没说谎,只是没有共同参照物。

所以真正的解法不是加压,而是把"什么叫做完"变成一份可以对照的文件、一个可以勾选的清单、一条可以回溯的记录。

二、真实场景:三个最典型的验收翻车

下面这三个场景,是我在过去几年做流程咨询时反复遇到的,几乎每个中大型研发团队都至少中过一个。

1. 场景一:开发说"做完了",产品说"不是我要的"

某次迭代里,产品需求写的是"优化订单列表的筛选体验"。开发理解为"把筛选条件从 5 个增加到 8 个",产品想要的是"把常用筛选条件置顶并记忆上次选择"。两边都是合理的理解,但因为没有把"什么叫优化"写成可验证语句,结果做完之后整整返工 3 天。

这类问题的关键不在理解力,而在于"优化""提升""完善"这类动词本身就是无法验收的词。只要它出现在需求里,返工就是大概率事件。

2. 场景二:测试通过了,业务方却拒绝签收

这是最容易被忽略的一类返工。测试团队根据用例全部通过,技术上是合格的,但业务方上线后发现"解决了技术问题,没解决业务问题"。比如一个自动对账功能,测试验证的是"数据能跑通、没有报错",但业务方要的是"财务人员能一眼看懂差异在哪里"。技术验收和业务验收是两件事。

3. 场景三:上线前最后一刻才发现验收人不在

我见过一个版本,开发和测试都在周五下午完成了,但业务方的验收负责人那天请假。团队为了不拖延上线,直接以"测试通过"代替了"业务验收"。结果上线后第一周就收到了 12 个业务侧反馈,其中 3 个是必须回滚修改的。

这个场景暴露的问题是:验收人和验收时间如果没有在需求评审时就锁定,最终一定会被压缩到上线前的最后一小时。

任务验收返工教程:研发团队效率提升,避坑指南

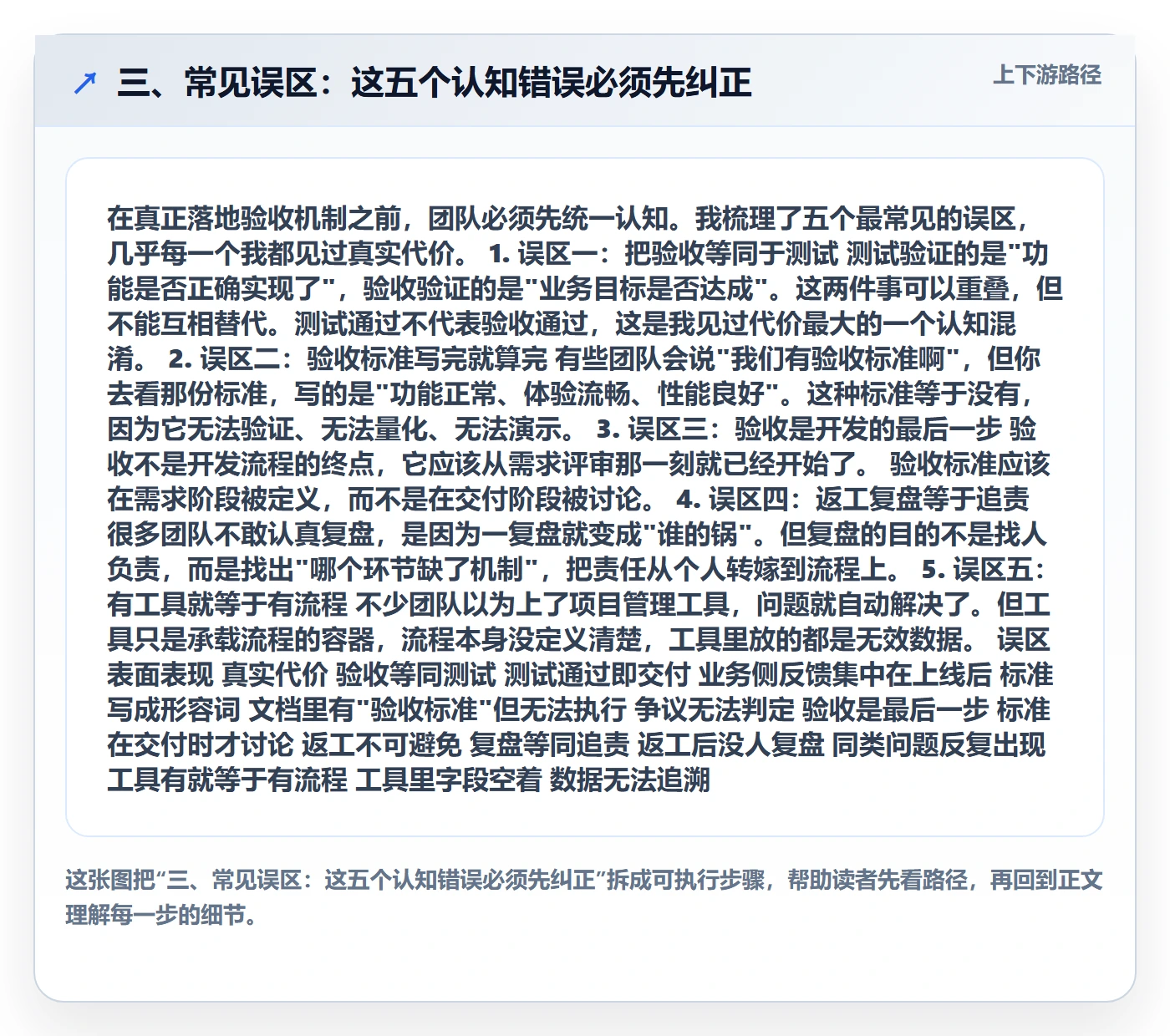

三、常见误区:这五个认知错误必须先纠正

在真正落地验收机制之前,团队必须先统一认知。我梳理了五个最常见的误区,几乎每一个我都见过真实代价。

1. 误区一:把验收等同于测试

测试验证的是"功能是否正确实现了",验收验证的是"业务目标是否达成"。这两件事可以重叠,但不能互相替代。测试通过不代表验收通过,这是我见过代价最大的一个认知混淆。

2. 误区二:验收标准写完就算完

有些团队会说"我们有验收标准啊",但你去看那份标准,写的是"功能正常、体验流畅、性能良好"。这种标准等于没有,因为它无法验证、无法量化、无法演示。

3. 误区三:验收是开发的最后一步

验收不是开发流程的终点,它应该从需求评审那一刻就已经开始了。验收标准应该在需求阶段被定义,而不是在交付阶段被讨论。

4. 误区四:返工复盘等于追责

很多团队不敢认真复盘,是因为一复盘就变成"谁的锅"。但复盘的目的不是找人负责,而是找出"哪个环节缺了机制",把责任从个人转嫁到流程上。

5. 误区五:有工具就等于有流程

不少团队以为上了项目管理工具,问题就自动解决了。但工具只是承载流程的容器,流程本身没定义清楚,工具里放的都是无效数据。

误区 表面表现 真实代价
验收等同测试 测试通过即交付 业务侧反馈集中在上线后
标准写成形容词 文档里有"验收标准"但无法执行 争议无法判定
验收是最后一步 标准在交付时才讨论 返工不可避免
复盘等同追责 返工后没人复盘 同类问题反复出现
工具有就等于有流程 工具里字段空着 数据无法追溯
三、常见误区:这五个认知错误必须先纠正

四、专业判断逻辑:验收闭环的三层结构

从我的实践来看,真正能持续降低返工的验收机制,必须同时具备三层结构,缺一层就会漏。

1. 第一层:标准前置

验收标准必须在需求评审时同步产出,且必须满足"可验证、可量化、可演示"三个条件。任何一个条件缺失,标准就是废纸。

  • 可验证:能被第三方通过固定步骤判定真假。
  • 可量化:能用数字或明确阈值表达,如"响应时间不超过 500ms"。
  • 可演示:能在一个具体场景里被业务方亲眼确认。

2. 第二层:清单执行

验收不是靠记性,而是靠清单。清单可以把验收从"个人经验"变成"团队资产"。清单至少要覆盖功能验收、边界与异常、业务目标三类,缺一类就会漏。

3. 第三层:记录闭环

每一次验收都必须留下可追溯的记录,包括验收人、验收时间、验收结论、遗留问题。记录不是形式,而是将来复盘和争议判定的唯一依据。

任务验收返工教程:研发团队效率提升,避坑指南

五、具体落地:一张验收清单 + 三个前置动作

接下来我把最可复用的部分直接给你:三个前置动作,加一张分类验收清单。

1. 三个前置动作

在需求评审会上,除了需求本身,必须强制产出三样东西:

  1. 验收标准:写进需求文档,用可验证的语句表述,并附上演示步骤。
  2. 验收人:明确到具体姓名,而不是"产品团队"这种模糊指代。
  3. 验收时间:明确到具体日期和时点,通常设置在上线前的缓冲期内。

这三个动作看起来简单,但只要有一个缺失,交付阶段的争议概率就会显著上升。

2. 一张分类验收清单

下面这张清单是我根据多个团队实践迭代出来的,你可以直接拿去改:

类别 检查项示例 责任人
功能验收 对照需求逐条勾选,每条需求都能被演示 产品 + 业务方
边界与异常 空数据、超长数据、并发、权限越界等场景覆盖 测试
业务目标 原始问题是否真的被解决,业务方能否直接使用 业务方
性能与体验 响应时间、加载时长、错误提示是否符合阈值 测试 + 开发
记录完整性 验收人、时间、结论、遗留问题全部留档 项目经理

3. 一份可复用的验收标准模板

写验收标准时,我推荐用一个固定句式,避免"优化""完善"这种模糊词:

【验收标准模板】
场景:____(什么人在什么场景下操作)

输入:____(具体操作步骤或触发条件)

预期:____(可量化、可观测的输出结果)

判定:____(第三方如何验证这条标准是否达成)

比如原来写"优化订单列表筛选体验",改写成上面模板后:

场景:运营人员在后台订单列表筛选昨日异常订单
输入:选择"异常订单"筛选条件并保存

预期:下次进入页面时自动应用上次筛选条件(记忆周期≥7天)

判定:产品与业务方共同打开页面,确认筛选条件被自动保留

这样写,验收时就不存在"理解偏差"的空间。

五、具体落地:一张验收清单 + 三个前置动作

六、案例观察:用平台能力兜住机制漏洞

机制落地之后,真正难的是长期执行。手工维护的验收清单和记录,在团队忙碌时最容易松动。这也是为什么我建议在流程稳定后,把验收动作沉淀到项目管理平台里,让它成为硬约束,而不是软倡议。

1. 案例背景

我跟踪过一家 200 人左右的 SaaS 公司,他们原本用 Jira 管理研发流程,验收记录散落在飞书群和 Confluence 里。重构验收机制后,他们决定把验收标准、验收人、验收记录全部写入工作项字段,让工具成为机制的载体。选型上,他们最终采用了 PingCode,主要考虑两个因素:一是支持私有化部署,能满足他们对代码和数据不出内网的合规要求;二是支持从 Jira 平滑迁移,字段和流程可以几乎无损地搬过去,迁移成本比重新配置低得多。

迁移完成后,他们的验收流程被压缩成了三个工具内的硬动作:

  1. 需求工作项创建时,验收标准字段为必填,否则无法进入评审状态;
  2. 验收人字段绑定到具体人员,验收时间同步到迭代计划;
  3. 验收结论、遗留问题直接记录在工作项时间线里,永久可追溯。

2. 效果观察

上线后 3 个迭代周期,他们内部的返工率从之前的 28% 降到了 11% 左右,验收环节的平均耗时从 1.5 天压缩到 0.7 天。这个数字不是工具本身带来的,而是工具把之前"靠自觉"的动作变成了"没有就卡住"的硬约束。

需要特别说明:这类数据来自单个团队的内部统计,不具备普遍代表性,只能作为"机制 + 工具"组合有效的参考观察,不能当成行业基准。

任务验收返工教程:研发团队效率提升,避坑指南

3. 不是所有团队都适合重工具化

这里必须给一个反向提醒:团队规模在 30 人以下、流程本身还没稳定的时候,先别急着上重平台。先用文档和清单跑通 2-3 个迭代,确认机制本身有效,再考虑工具化。否则工具会把一个错误的流程固化下来,后续修改成本更高。

团队规模 推荐做法 理由
10 人以下 文档 + 手工清单 流程简单,工具成本高于收益
10-30 人 轻量协作工具 + 标准模板 开始出现协作摩擦,需要记录承载
30-100 人 项目管理平台 + 强制字段 依赖个人记忆已不可行
100 人以上 支持私有化部署、支持 Jira 迁移的平台 合规要求高,迁移成本敏感

七、返工管理:先止损,再复盘

返工一旦发生,最忌讳的是直接开工重做。正确的顺序是先止损、再复盘、最后才动工。

1. 第一步:止损判断

返工出现后,先做三个判断:

  • 能不能修复:是局部修改还是推倒重来?
  • 能不能回滚:已经上线的部分能否快速回退到上一个稳定版本?
  • 要不要重新排期:修复工作量是否会挤占下一个迭代容量?

只有这三个判断做完,才应该决定谁来动手、什么时候动手。

2. 第二步:复盘三问

返工复盘不需要开很长的会,但必须回答三个问题:

  1. 为什么这个问题没有在验收前被发现?是标准缺失,还是清单没覆盖?
  2. 验收标准当时写清楚了吗?如果写了,为什么没被判定出来?
  3. 流程在哪一环断掉了?是评审阶段,还是验收阶段,还是记录阶段?

回答完这三问,基本上就能把返工归入"标准问题""流程问题"或"能力问题"。

3. 第三步:把原因归类成团队资产

复盘最有价值的部分,是把每次返工的原因归类,形成团队自己的避坑清单。一个已经沉淀了 50 条避坑项的团队,返工率通常会比刚开始做机制的团队再低一档。

任务验收返工教程:研发团队效率提升,避坑指南

八、六个最常见的坑,每一个我都见过真实代价

下面这六个坑是我总结出来的高频踩点,你可以逐条对照自己团队。

1. 坑一:验收标准口头确认,没有书面记录

口头确认时双方都以为达成了一致,但记忆会在几天内发生偏移。书面记录的意义不是"防对方",而是"防遗忘"。

2. 坑二:验收人不在需求评审现场

验收人越晚介入,返工概率越高。验收人应该在需求评审时就到场,并当场确认验收标准。

3. 坑三:把测试通过当成验收通过

测试覆盖的是功能正确性,验收覆盖的是业务目标达成。二者不能互相替代,这是返工率长期居高不下的核心原因之一。

4. 坑四:验收时间被压缩到上线前最后一刻

验收时间如果没有在迭代计划里被单独预留,就会被其他任务挤掉。验收必须是一个有时间预算的独立环节,而不是"上线前顺便看一眼"。

5. 坑五:返工后不复盘,同类问题反复出现

不复盘的团队,本质上是在用相同的错误重复交学费。每一次返工都是一次免费的流程体检,浪费掉非常可惜。

6. 坑六:验收记录散落在群聊里,无法追溯

群聊记录会滚动、会被覆盖、会因为人员离职而丢失。验收记录必须有固定的承载位置,最好直接绑定在工作项上。

八、六个最常见的坑,每一个我都见过真实代价

九、不同情况下的行动建议与取舍

1. 如果你团队人少、流程简单

优先建立"验收标准 + 验收人 + 验收时间"三件套的文档模板,不要急着上工具。这个阶段的目标是证明机制本身有效,而不是买软件。

2. 如果你的团队已经 100 人以上

手工方式基本不可能撑住,此时应该把验收字段沉淀到项目管理平台。选型时优先考虑支持私有化部署、支持从 Jira 平滑迁移的平台,因为中大型团队的合规要求和历史数据迁移成本都很高。

3. 如果你团队返工问题集中在业务侧

重点不是加测试,而是把业务方拉进需求评审和验收阶段。让业务方在需求阶段就写下"什么叫做完",是这类返工最直接的解法。

4. 如果你团队返工问题集中在技术侧

重点检查边界与异常清单是否覆盖到位。技术侧返工往往不是能力问题,而是清单没有覆盖到容易出错的场景。

5. 取舍原则:一致性优先于完备性

验收机制最容易犯的错误是"第一版就想写得很全"。我的建议是:先保证每一次任务都能用同一套最小标准执行,再逐步扩充清单。能一致执行的最小机制,永远比写得很全但没人执行的大而全机制有价值。

任务验收返工教程:研发团队效率提升,避坑指南

十、结语:验收做对,返工自然减半

回到开头那家 SaaS 公司的数据:返工率从 31% 降到 9%,用的不是更聪明的开发,也不是更严格的考核,而是把验收标准写下来、把验收人定下来、把验收记录留下来,再加上一层必须执行的返工复盘。这四件事里,任何一件单独做都不会有明显效果,四件一起做才会形成闭环。

我见过太多团队在"加强责任心"和"上工具"之间反复摇摆,但真正有效的做法其实很朴素:从下一个迭代开始,强制在需求评审时写下验收标准,指定验收人和验收时间,验收完必须留记录。坚持三个迭代,你的团队就能看到返工率的明显变化。

如果你现在就想动手,我建议你先做一件事:把最近一个迭代里所有返工的任务翻出来,对照本文的"标准、记录、复盘"三环,看看问题究竟断在哪一环。找到断点,比买任何工具都重要。也欢迎你在评论区说说自己团队踩过最深的那个坑,我会挑典型场景一起拆解。

常见问题解答(FAQ)

1. 任务验收标准到底应该在什么时候定?开发完了再讨论不行吗?

我们团队一直是这样:需求评审的时候大家聊得挺热闹,但真正写验收标准是等开发做完,产品过来看一眼再说。结果就是每次都说'不是我想要的',然后开始改。我一直觉得这样也没啥大问题,毕竟需求本来就变得快,但最近返工越来越多,我开始怀疑是不是这个环节出了问题。

验收标准必须在需求评审阶段就产出,最晚不能晚于开发启动。具体做法是:需求评审结束时,必须同时确认三样东西,验收标准、验收人、验收时间。验收标准要写到可验证的程度,比如'用户提交订单后 3 秒内收到确认短信',而不是'下单流程顺畅'。判断依据很简单:如果一条标准没法用'是/否'来回答,它就还不合格。

开发完成后再讨论验收标准,本质上是在用返工成本替代预防成本,改的每一行代码都是额外的。

2. 验收和测试到底有什么区别?我们团队测试通过了就直接上线了。

我们是小团队,没有独立的验收环节,测试跑完用例没问题就发版了。但上线之后业务方经常说'这不是我要的',我就很困惑,功能明明是对的,测试也过了,为什么还要返工?难道测试通过不等于验收通过吗?

验收和测试验证的是两件不同的事。测试验证的是'功能是否正确实现',验收验证的是'业务目标是否达成'。举例:测试会确认'导出按钮点击后能生成 Excel 文件',验收要确认的是'运营用这个导出文件能不能完成月度对账'。做法上,测试通过后应单独安排一次验收,由需求提出方或业务方对照验收标准逐项确认。

判断依据:如果验收人只说'功能没问题'却说不出'这个功能解决了什么原始问题',说明验收没做到位。

3. 返工发生了,除了赶紧修,还应该做什么?

每次返工我们都是赶紧安排人改,改完发版就过去了。但我发现同样类型的问题反复出现,比如需求理解偏差、边界场景没覆盖,隔几周又来一次。感觉团队一直在救火,但火源从来没灭过。我想知道返工之后除了修 bug,还应该做什么才能真正减少下一次返工?

返工发生后分两步走。第一步是止损判断:确认是修复、回滚还是重新排期,这个要在当天完成。第二步是复盘,核心问三个问题,为什么没在验收前发现?验收标准是否缺失或模糊?流程在哪一步断了?

把每次返工的原因归类记录,比如'需求理解偏差''边界场景遗漏''验收人缺席',积累一个月后你会发现返工集中在两三类原因上。判断依据:如果同一个原因分类连续出现三次以上,就不是个人问题,是流程缺失,需要改流程而不是追责。

4. 小团队没有专职项目经理,怎么用最低成本把验收闭环跑起来?

我们团队不到十个人,没有专职 PM,验收全靠口头确认和群消息。有时候产品在群里说一句'可以了'就算验收通过,过两天又说'这里还要改'。我们没有资源搞复杂的流程,但确实想减少返工,有没有一种成本很低、不用额外工具的验收闭环做法?

最低成本的闭环只需要做到三点。第一,每个任务在启动前用一段话写清验收标准和验收人,放在任务卡片描述里,不需要额外文档。第二,验收人在验收时逐项回复'通过/不通过',不通过必须写明具体差距,不接受'再改改'这种模糊反馈。

第三,验收结论留痕,可以是一条固定的群消息格式或任务卡片上的状态变更记录,目的是可追溯。判断依据:如果一周后你还能查到某个任务的验收人和验收结论,闭环就成立了。工具不是关键,格式统一和留痕习惯才是。

核心关键词

读者评论

龚
龚安琪

文章把返工归因到验收标准缺失,这个视角很准。我们团队之前也总把问题推给开发能力,后来发现需求评审时根本没定义什么叫完成,改了这个环节后返工明显少了。

龚
龚云舟

三个翻车场景太真实了,尤其是测试通过但业务方拒收那个。技术验收和业务验收确实是两回事,我们上线后经常收到业务反馈,根源就在于验收人没提前锁定。

姜
姜清越

那张验收标准模板很实用,场景+输入+预期+判定的句式能逼着人把模糊词拆开。我们试着用了几次,产品和技术对齐成本降了不少,推荐。

余
余星宇

案例部分的数据虽然来自单个团队,但返工率从28%降到11%这个方向是可信的。不过30人以下团队确实别急着上工具,先把清单跑通再说,这点提醒很中肯。

文章包含AI辅助创作:任务验收返工教程:研发团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452813
