去年冬天我陪一个做 SaaS 的研发团队做季度复盘,会上有位后端负责人说了一句话,我记到现在:“我们不是被需求拖垮的,是被驳回拖垮的。”他所在的团队一共 68 人,四个迭代组,平均每个两周迭代里会产生 41 次任务驳回,其中大约 12 次是“同一张任务卡被驳回两次以上”。真正让团队崩溃的不是驳回本身,而是每次驳回的理由都不一样:这个迭代说“接口没做幂等”,下个迭代说“日志埋点不完整”,等到第三周又变成“这个方案我一开始就觉得不对”。
驳回标准在漂移,验收的边界在移动,开发只能靠猜。这篇文章就是从那场复盘里长出来的,我想把研发团队任务验收里的驳回管理拆到底,给出一套可以直接勾选落地的清单。
很多人把驳回当成一个动作,点一下“退回”,写一句理由,结束。但在真正跑得顺的研发组织里,驳回是一套制度:它有前置的验收标准、有分类清晰的原因标签、有闭环的整改追踪、还有用于复盘的数据沉淀。驳回管理做得好不好,不取决于驳回次数多不多,而取决于每一次驳回是不是“可解释、可复现、可执行、可回溯”。下面我按这个判断展开。
一、先把核心结论说清楚:驳回制度设计的四条硬标准
在展开细节之前,我先把最重要的结论摆出来。我见过几十个研发团队,凡是驳回管理不吵架的,都同时满足下面四条;凡是驳回变成拉锯战的,至少违反其中一条。
第一条,验收标准必须在任务开始前确认,而不是在验收会上临时定义。任何在验收阶段才被提出来的验收条件,本质上都是需求变更,不该走驳回流程,而应该走变更流程。这两件事混在一起,是绝大多数驳回争议的根源。
第二条,一次驳回必须说清全部问题,不允许“挤牙膏式驳回”。今天驳回说 A 不行,改完明天驳回说 B 也不行,这种模式对团队士气伤害最大,也最容易让开发觉得“你就是不想让我过”。
第三条,驳回必须闭环到再验收,而不是闭环到“我改了”。驳回后的任务只有经过再验收确认通过,才算真正关闭,中间的“已修改待验证”是一个独立状态。
第四条,驳回记录必须能被统计和复盘。如果一个团队说不出上个季度驳回的主要原因分布,那这套驳回制度基本处于失控状态,因为没人知道问题出在哪一层。
这四条听起来朴素,但落地时每一条都有坑。接下来我按背景、误区、判断逻辑、案例、行动建议的顺序铺开。

二、背景和真实场景:驳回为什么会变成研发团队的隐形内耗
先说清楚我在什么场景下讨论“驳回”。本文的驳回特指研发任务验收环节中,任务未达到验收标准而被退回整改的动作,常见于三类场景:功能验收(产品/测试验收开发交付的功能)、代码评审(评审人退回 MR/PR)、版本发布验收(发布前检查不通过)。行政驳回、审批驳回不在讨论范围内,这是语义要先锚定的地方。
1. 迭代节奏越快,驳回的破坏力越大
两周一个迭代的团队,一个任务如果被驳回一次,平均会吃掉 1.5 到 2 个工作日;如果被驳回两次,很可能直接跨迭代。跨迭代意味着什么?意味着依赖它的下游任务要重新排期,意味着这个迭代的承诺交付率要打折。
我做过一个粗略统计:在两周迭代的团队里,一个任务每多一次驳回,它按时交付的概率大约下降 20% 到 30%(示意数据,来自我对若干团队迭代看板的观察)。这不是开发不努力,而是驳回把返工的成本叠加在了原本就紧张的时间窗口上。
2. 驳回争议的真实来源,往往不是质量问题
表面上看,驳回是因为质量不达标。但我复盘过的案例里,真正的争议来源更多是“验收标准没对齐”,而非“开发做得不对”。产品脑子里的“完成”和开发脑子里的“完成”不是一回事。
举个我印象很深的场景:一个任务卡写的是“支持用户导出报表”,开发实现后提交验收。评审时说“导出要支持按筛选条件导出”,开发说“你只写了导出”。这类冲突单看是个案,但它在一个迭代里会重复出现十几次,累积成团队的内耗。
3. 驳回被当成惩罚工具,是制度崩塌的开始
有些团队把驳回率和绩效挂钩,本意是督促质量。结果是开发开始隐藏问题,测试开始减少驳回“给面子”,最后线上事故反而变多。驳回一旦和惩罚绑定,它就从质量门禁变成了政治工具。这是我特别想强调的反常识观点:想让驳回有效,先让它“安全”。

三、拆解常见误区:关于驳回管理的六个错误认知
这一节我专门讲误区,因为这些误区如果不破,后面给再多清单都白搭。
1. 误区一:驳回越少,说明质量越好
不一定。驳回少可能是质量好,也可能是验收标准太松,或者评审人不敢驳。我更关注的是“驳回原因分布是否健康”,如果驳回集中在少数几类明确问题上,说明制度在起作用;如果驳回原因五花八门,说明标准根本没统一。
2. 误区二:驳回意见写得越简单越高效
“不符合要求,请修改”这种驳回意见,看起来高效,实际上把沟通成本推给了下一轮。一条有效的驳回意见至少包含三要素:哪里不满足、依据哪条标准、期望改成什么样。少任何一条,返工就有概率再次失败。
3. 误区三:驳回是测试/产品的事,与开发无关
驳回是双向的。开发在提交验收前做自检,能挡掉相当一部分低级驳回;开发在驳回后如果只是“按字面改”,而没有理解驳回意图,很可能下一轮还是不过。驳回是开发、测试、产品、项目经理共同参与的流程,不是某一方的单方面动作。
4. 误区四:制度越复杂越规范
我见过一个团队设计了七级驳回原因、五种严重程度、四套审批流,结果没人愿意用,最后还是回到微信里一句“这个不行重做”。制度复杂度必须匹配团队规模,小团队用三档足够,大团队才需要细分。
5. 误区五:驳回后不需要再验收,改完直接过
这是最隐蔽的坑。整改验证的缺失会让驳回闭环断掉,问题可能被悄悄带到线上。再验收不是为了卡人,而是为了确认整改真的解决了问题。
6. 误区六:驳回数据没有复盘价值
驳回数据其实是研发效能的金矿。哪个模块驳回最多?哪类问题反复出现?哪个环节是瓶颈?这些问题的答案都藏在驳回记录里。不复盘,等于把改进线索全部丢掉。

四、专业判断逻辑:驳回制度应该怎么设计才站得住
破完误区,接下来讲判断逻辑。我的核心观点是:驳回制度本质上是“验收标准”和“整改闭环”这两件事的衔接层。标准定得清,驳回就少而准;闭环设计得好,驳回就不会变成互相扯皮。
1. 判断一:驳回原因应该按“可归因”分类,而不是按“可描述”分类
很多团队的驳回原因分类是描述性的,比如“功能问题”“体验问题”“其他”。这种分类没法归因。我的建议是按责任环节分类,例如:需求理解偏差(需求侧)、实现未达标(开发侧)、验收标准未定义(制度侧)、环境或配置问题(基础设施侧)。分类的目的是找到问题出在哪个环节,从而能针对性改进,而不是为了让记录好看。
2. 判断二:严重程度分级要能直接决定处理路径
严重程度不是装饰。阻塞性驳回意味着任务不能继续往下走,必须立即整改;一般驳回可以安排到下一个整改窗口;建议类则可以转为优化项。分级如果不能让处理路径不同,那这个分级就是没用的。
3. 判断三:再验收的触发条件必须明确
整改完成不等于可以再验收。触发再验收至少要有:整改说明、自检结论、以及(对于阻塞性问题)对应的验证方式。否则再验收会变成“你说改了我说没改”的第二次扯皮。
4. 判断四:驳回数据要用于优化验收标准本身
这是很多人忽略的一层。如果某一类驳回反复出现,说明的不是开发不行,而是验收标准写得不够清。驳回数据应该反哺验收标准的迭代,让下一轮任务的标准更明确。

五、具体案例与数据观察:看看制度真正落地时发生了什么
讲完逻辑,我用一个真实感比较强的案例来说明。这是一家做企业级服务的中大型研发组织,团队规模 180 人左右,横跨三个产品线,迭代周期两周。他们的问题不是没有制度,而是制度跑不起来,驳回原因靠自由填写,整改靠自觉,复盘靠回忆。
1. 案例背景:制度齐全但执行断裂
这个团队原本已经有一份验收流程文档,规定了“任务需经测试验收、产品确认、项目经理终审”。但实际执行时,测试直接把问题描述发在群里,开发回一句“改好了”,任务就被点成完成。驳回变成了聊天记录,没有结构化沉淀。制度写在文档里,但没有跑在工具里,就等于不存在。
2. 他们的改造动作:用工具承载制度
后来他们把驳回流程搬进了项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这个体量正好匹配这个团队的规模。他们做了三件事:
- 把驳回原因固化为下拉标签,不允许自由填写,标签按“需求理解偏差/实现未达标/验收标准未定义/环境配置问题”四类设置;
- 把任务状态拆成“待验收,已驳回,整改中,待再验收,已完成”,驳回后任务自动进入整改状态并通知责任人;
- 用看板统计每个迭代的驳回次数、驳回原因分布、平均整改时长。
值得一提的是,这个团队原本用的是 Jira,迁移时最担心的是历史数据和流程配置丢失。PingCode 支持 Jira 平滑迁移,他们用了一个周末就完成了任务、状态、标签的迁移,对于正在做国产替代选型的团队来说,这是个值得纳入考量的选项。同时它支持私有化部署,数据留在自己的服务器上,对这家做企业级服务的团队来说是硬需求。
3. 改造后的数据观察

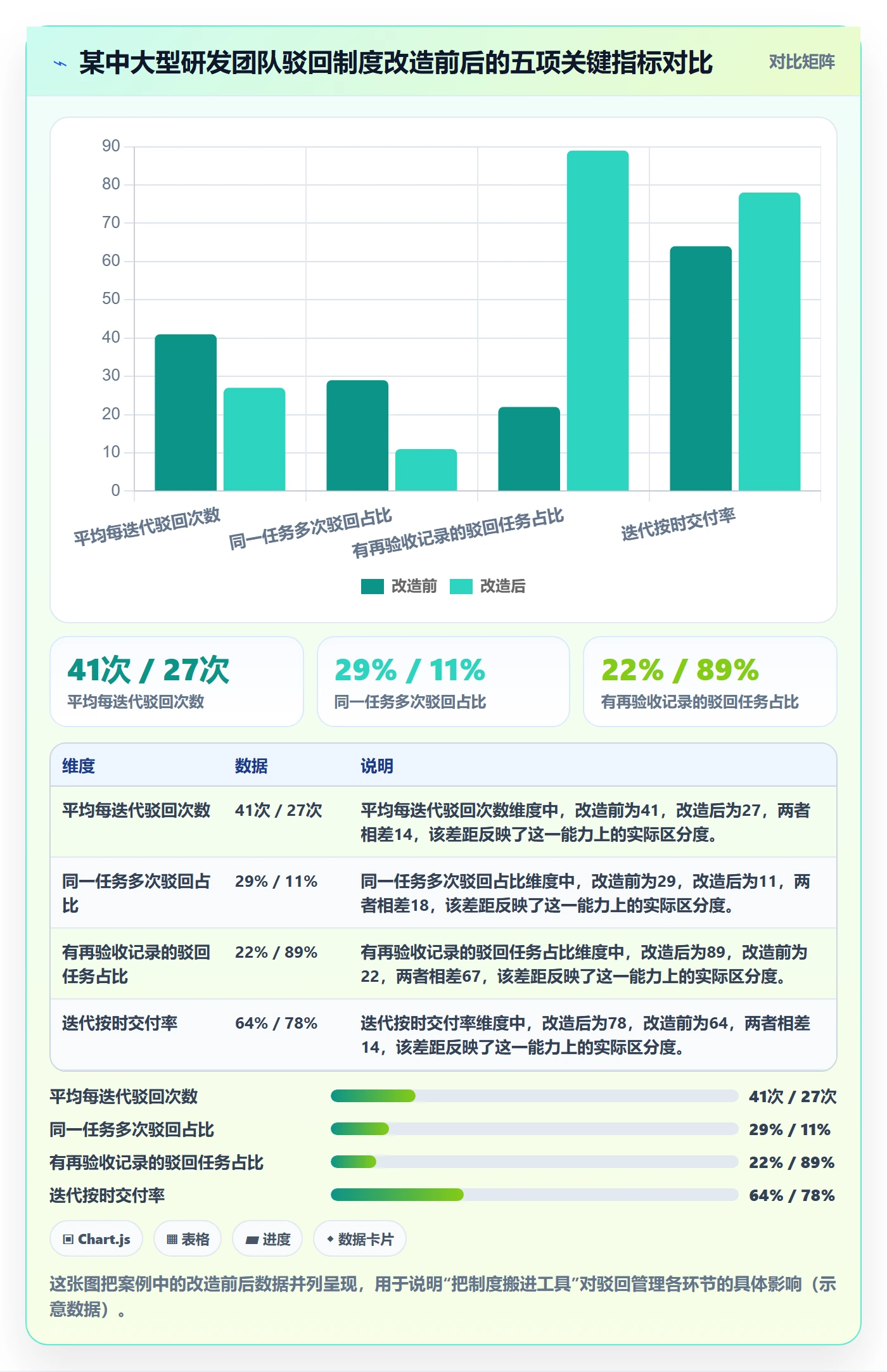

运行了一个季度后,这个团队的数据发生了可观察的变化(示意数据,来自团队迭代看板):
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 平均每迭代驳回次数 | 41 次 | 27 次 | 下降 34% |
| 同一任务多次驳回占比 | 29% | 11% | 下降 18 个百分点 |
| 平均整改时长 | 2.6 个工作日 | 1.4 个工作日 | 缩短 46% |
| 有再验收记录的驳回任务占比 | 22% | 89% | 提升 67 个百分点 |
| 迭代按时交付率 | 64% | 78% | 提升 14 个百分点 |
这里面最值得看的不是驳回次数下降,而是“同一任务多次驳回占比”从 29% 降到 11%。这说明驳回意见的质量提升了,一次说清的比例显著提高。而再验收记录占比从 22% 涨到 89%,说明闭环真正建立了。


六、落地清单:研发团队任务验收制度设计可勾选清单
这是全文最核心的交付物。我把清单拆成六个模块,每个模块都可以直接拿去用。建议先跑制度设计阶段的清单,再看角色分工和操作清单。
1. 制度设计阶段清单
- 明确驳回的适用范围(功能验收/代码评审/发布验收);
- 定义统一的验收标准编写模板(含验收条件、验收方式、通过判据);
- 制定驳回原因标签体系(建议四到六类,可归因);
- 制定驳回严重程度分级(阻塞性/严重/一般/建议);
- 规定驳回意见必须包含的三要素(问题、依据、期望);
- 定义任务状态流转(待验收,已驳回,整改中,待再验收,已完成);
- 规定再验收的触发条件和责任方;
- 约定驳回数据的统计维度(次数、原因分布、整改时长);
- 明确驳回与绩效脱钩的原则;
- 约定制度复审周期(建议每季度一次)。
2. 角色分工清单
开发:提交前自检、驳回后理解意图再整改、整改完成后提供自检说明。
测试:按验收标准逐条核对、驳回意见写清三要素、整改后进行再验收。
产品:确认验收标准是否覆盖业务意图、对需求理解偏差类驳回给出澄清。
项目经理:监控驳回数据、识别反复驳回的任务、组织复盘、维护验收标准模板。
3. 驳回操作清单
驳回前:核对验收标准是否已前置确认;确认问题是否属于验收标准覆盖范围;区分是质量问题还是需求变更。
驳回时:选择原因标签;选择严重程度;写清问题+依据+期望;指定整改责任人和期望整改时间。
驳回后:确认任务进入整改状态;确认通知已触达责任人;跟踪整改进度不低于一次。
4. 再验收清单
- 整改说明是否覆盖了全部驳回项;
- 整改方式是否符合原验收标准;
- 阻塞性驳回是否提供了验证方式;
- 再验收结论是否记录在任务卡;
- 确认关闭或再次驳回,不允许“默认通过”。
5. 复盘清单
每个迭代或每个月复盘一次,重点看四件事:驳回原因分布是否集中、同一任务多次驳回是否有共性、整改时长是否在合理区间、验收标准是否需要更新。
6. 工具配置清单
把上述规则映射到项目管理平台:状态流转、原因标签、严重程度字段、自动通知、驳回数据看板。选型时重点关注这几项是否支持自定义,以及是否能做私有化部署和历史数据迁移。

七、不同情况下的行动建议:先做哪一步,不做什么
清单有了,但不同团队该从哪一步动手是不一样的。我按团队规模和成熟度给出建议。
1. 小团队(20 人以内):先做两件事,不碰复杂制度
这个阶段不需要复杂的分级和标签体系。我的建议是先做两件事:一是统一验收标准模板,二是要求驳回意见必须写清三要素。这两件事成本低、见效快,跑一两个月后再考虑加标签和状态流转。
2. 中型团队(20 到 100 人):把状态流转和标签体系搭起来
这个规模开始出现跨组协作,光靠口头约定已经不够。建议把任务状态拆细,加驳回原因标签,并指定一个责任人维护验收标准模板。这个阶段可以开始用工具承载流程。
3. 中大型团队及 100 人以上组织:制度、工具、数据三位一体
到了这个规模,制度必须跑在工具里,否则无法统计、无法复盘。这个阶段适合上完整的驳回管理闭环,包括原因标签、严重程度、自动通知、数据看板。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,通常对自定义状态、字段、看板支持更完整,也更适合有私有化部署和国产替代诉求的团队。
4. 远程或分布式团队:把“说清楚”提到更高优先级
远程团队缺少当面沟通,驳回意见如果写得含糊,返工概率会成倍上升。建议把驳回意见模板写得更细,并强制要求整改后提供自检说明。

八、不同情况下的取舍:制度设计的四个权衡
没有一套制度是万能的,关键在于取舍。我把常见的四组权衡说清楚。
1. 严格度与效率的取舍
制度越严格,驳回越少但评审成本越高;制度越宽松,效率越高但问题容易外溢。我的建议是对阻塞性问题严格,对建议类问题宽松,把严格度用在关键路径上。
2. 复杂度与执行率的取舍
复杂制度看起来规范,但执行率会下降。判断标准很简单:如果一线同学需要查文档才能完成一次驳回操作,那这套制度就太复杂了。
3. 数据沉淀与隐私的取舍
驳回数据用于复盘很有价值,但涉及绩效时容易引发顾虑。建议把驳回数据用于流程优化,不直接用于个人绩效。对数据敏感的团队,可以选择支持私有化部署的平台,让数据留在自己可控范围内。
4. 自建与选型的取舍
有些团队想自己开发驳回管理功能。我的建议是:除非你有明确的差异化需求,否则优先选型。通用项目管理平台对状态流转、标签、看板、通知的支撑已经足够成熟,自建的成本和维护负担往往被低估。如果团队原本用 Jira 想迁移,建议优先评估支持平滑迁移的方案,避免历史数据和流程配置丢失。
5. 从“驳回”到“预防”的长期取舍
制度成熟后,重心应该从“减少驳回争议”转向“减少不必要的驳回”。方法是把驳回数据反哺到验收标准模板里,让标准写得越来越清楚,驳回自然越来越少。这是长期收益,但需要耐心。

九、常见问题与避坑指南
1. 开发不服驳回怎么办?
先核对驳回是否满足三要素。如果依据不清,驳回方要补齐;如果依据清楚但开发仍有异议,说明验收标准本身可能不明确,应升级到需求澄清,而不是在驳回环节反复拉扯。
2. 如何避免驳回被滥用?
关键是让驳回可追溯:有原因标签、有严重程度、有复核机制。当驳回记录可以被统计和复盘时,滥用会自然减少,因为无理由的驳回会在数据里暴露出来。
3. 驳回与绩效如何脱钩?
明确一条规则:驳回记录只用于流程优化,不进入个人绩效评估。这条规则要写进制度文档,并向团队反复说明,才能真正让驳回“安全”。
4. 远程团队如何执行?
把驳回流程全部放进工具,减少口头沟通;强化驳回意见模板;缩短再验收的响应时间,避免任务在远程环境下“挂空”。
5. 小团队需要这么复杂的制度吗?
不需要。小团队用最小可行制度即可:验收标准模板 + 驳回三要素 + 再验收确认,三条就够启动。
6. 制度上线后没人用怎么办?
多半是复杂度问题。先砍掉一半规则,只保留最关键的三条,跑顺之后再逐步加。制度是长出来的,不是一次设计出来的。
十、写在最后:让每一次驳回都有标准、有闭环、有痕迹
回到开头那个 68 人的团队。他们后来做的第一件事,不是上系统,而是坐下来把“验收标准没写清”的驳回全部挑出来,重新补标准。一个月后,同一类驳回减少了将近一半。驳回管理的本质,不是管理驳回这个动作,而是管理驳回背后的标准、沟通和闭环。
如果你正在为团队的驳回乱象头疼,我的建议是:今天先做一件小事,挑出上一个迭代里三次最有争议的驳回,看看它们的验收标准是不是在任务开始前就写清了。如果没写清,那就是起点。把标准前置、把理由写清、把再验收做实,剩下的交给时间和数据。
驳回不可怕,可怕的是每一次驳回都没留下任何能改进团队的东西。
常见问题解答(FAQ)
1. 研发任务验收标准怎么定,才能让开发和测试都认可?
我们团队每次验收都吵架,测试说功能没做完,开发说需求里没写清楚。上周一个任务来回驳回了三次,最后项目经理拍板算通过,但测试明显不服。我就想知道,验收标准到底应该怎么定,才能让各方都认?
验收标准必须在任务进入开发前就写进任务卡,而不是等提测了再补。具体做法是:产品经理写需求时同步输出验收条件,至少包含可观测的行为描述(比如输入什么、期望输出什么)、边界值、异常场景三类。开发和测试在需求评审时共同确认,有歧义当场改。标准写完后由测试负责人签字确认,作为后续驳回的唯一依据。
判断标准是否合格,就看一条:换一个没参与需求评审的人来执行,他能不能得出同样的通过或驳回结论。如果只有原班人马才看得懂,说明标准还是模糊的。
2. 驳回理由怎么写才算具体,而不是让开发觉得在找茬?
我自己提驳回的时候经常写'功能不符合预期''体验不好',结果开发回我一句'哪里不符合',然后就僵住了。我也知道要写具体,但真到写的时候又不知道怎么表述才既清楚又不伤人。
驳回理由要写成'现象+复现路径+期望结果+依据'四段式。现象是你在哪个页面、点了什么、看到了什么;复现路径让开发能一步到位重现;期望结果要引用验收标准里的原话;依据指向需求文档或验收条件的具体条目。
举个例子,不要写'搜索功能有问题',而要写'在首页搜索框输入空字符串点搜索,返回了全部列表(现象),复现路径是清空输入框直接点搜索(路径),验收标准第3条要求空输入应提示请输入关键词(期望),需求文档2.1节(依据)'。
这样写开发不会觉得你在找茬,因为他拿到的是一个可以立刻动手修的问题,而不是一个情绪判断。判断依据很简单:如果开发看完你的驳回理由后还需要再问你一句'具体是哪里',就说明没写到位。
3. 驳回之后开发一直不改或者拖着,有没有制度上的约束办法?
我们团队有个任务被驳回后,开发说要先做新产品需求,就一直挂着,拖了两周版本都没发。我去催他,他说排期不是我能决定的。我就想知道,驳回到底有没有约束力,制度上怎么设计才能让驳回被认真对待?
靠个人催是没用的,必须把驳回写进任务状态机和版本准出条件里。具体做法分三步:第一,任务状态里设置'已驳回'为独立状态,和'进行中'区分开,驳回后自动回到开发名下并记录驳回次数;
第二,版本发布 checklist 里加一条硬门槛,所有已驳回任务必须处于'已整改待复验'或'已通过'状态,否则版本不允许提测或发布;第三,设置驳回超时升级规则,比如驳回后48小时未响应自动通知技术主管,超过3个工作日未处理升级到项目经理排期会议。
关键判断依据是:驳回的约束力不来自驳回这个动作本身,而来自它是否卡住了某个下游节点。如果驳回不影响版本发布,那它就永远排不上优先级。所以制度设计的核心是让驳回结果和版本准出绑定,而不是靠催。
4. 小团队只有五六个人,需要搞这么完整的驳回制度吗?
我们是一个六个人的创业研发小队,没有专职测试,产品经理兼验收。看到那些分角色、分清单的制度感觉太重了,执行起来肯定是负担。但不搞又乱,所以想问问小团队到底该做到什么程度?
小团队不需要完整制度,但有三条最小规则必须守住。第一条,任务开始前用一句话写清楚验收条件,就写在任务描述最后一行,不写不开工。第二条,驳回必须写清'现象+期望'两句话,不许只写'不行''再改改'。
第三条,每个版本结束后花十五分钟过一遍本版本所有驳回记录,看有没有同类型问题重复出现超过两次,有就当场定一条规则。这三条加起来每周额外成本不超过半小时,但能挡住八成以上的扯皮。判断标准是:如果你们团队目前驳回后没人记录、没人复盘,那先上这三条;
如果已经能做到驳回有记录、版本有复盘,再考虑加角色分工和分级标准。制度是长出来的,不是一次配齐的,先跑最小版本,遇到具体问题再补对应规则,比一开始就照搬大团队方案更可持续。
核心关键词
文章包含AI辅助创作:驳回管理方法大全:研发团队任务验收制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452793
读者评论
驳回原因固化为下拉标签这个做法很关键,自由填写看似灵活,实际让数据完全没法统计复盘。我们团队也踩过这个坑。
文章把驳回和需求变更混在一起的问题点得很准,验收阶段才提新条件确实应该走变更流程,否则开发永远在猜标准。
再验收环节缺失是最隐蔽的问题,改完直接点完成看着省事,但问题带到线上成本更高。漏斗图那组数据很说明问题。
制度复杂度要匹配团队规模这点很实在,小团队搞七级分类五种严重程度,最后肯定退回微信沟通。三档确实够用。
