去年年底帮一家做 SaaS 的客户做研发流程复盘,翻他们近半年的项目归档时发现一个很典型的现象:23 个已上线的迭代里,能在系统里找到完整验收记录的只有 9 个,剩下 14 个要么只有一句"已验收通过",要么干脆是产品经理在群里回了个"OK"就当验收了。三个月后其中一个模块出现数据穿透问题,追溯回去,谁也说不清当时验收标准是什么、谁签的字、测了哪些边界条件。这类问题我在过去几年接触的研发团队里反复见到,它和团队规模无关,和工具先进程度也无关,本质是验收记录这件事从来没被当成一件"需要设计"的事来做。
这篇内容不讲"验收很重要"这种废话,而是把验收记录从要素设计、流程节点、团队分层方案到工具落地讲透,目标是让你读完能直接改自己团队的验收动作,而不是多收藏一份模板。
一、先给结论:验收记录的核心不是"留痕",而是"定义完成"
大部分团队做验收记录的方式是"事后补",任务做完了,回头补一条记录说明验收通过。这种做法的问题在于,记录变成了流程的尾巴,而不是流程的一部分。真正有效的验收记录,是在任务开始时就定义清楚"什么叫做完了",然后在验收时用这份定义逐条核对。
我在给团队做流程诊断时常用的判断标准是:如果一份验收记录拿给三个月后的新人看,他能不能在不问任何人的情况下判断这次验收是否合格? 如果答案是不能,那这份记录的价值就接近于零。它只证明了"走过流程",没有证明"质量达标"。
由此推导出三个核心结论。第一,验收记录的第一个使用场景是验收当时,不是事后审计,它必须能驱动验收动作本身。第二,记录的颗粒度由验收标准的可判定性决定,标准越模糊,记录就要越具体。第三,验收记录和任务管理工具应该是一体的,任何需要跳出工作流单独填写的记录,存活率都极低。

二、真实验收场景:扯皮的根源从来不是"没验收"
先说一个我印象很深的场景。一个 40 人左右的团队,开发和测试因为一个支付对账功能上线后出现 0.3% 的差错率吵了整整一周。测试说"我测的时候没这个场景",开发说"需求里没写这个边界",产品说"验收会上你们都说通过了"。三方都没说谎,问题出在验收记录里只写了"对账功能验收通过",没有任何一条能回溯当时测了哪些场景、用了什么数据、阈值定在哪里。
这类扯皮在研发团队里高频出现,我把它归纳成四种典型触发场景。
1. 验收标准写在需求文档里,但没同步到任务上
需求文档里可能写了"支持并发 500",但任务卡片上只有一句"优化对账性能"。等到验收时,开发按 500 并发测的,产品心里的标准是 1000,双方都没错,但标准不在同一个地方。验收记录一旦只写结论不写依据,这种偏差就无法在验收当时被发现。
2. 验收人换了,责任跟着断线
项目周期一长,最初拍板验收标准的人可能已经调岗或离职。新人接手时只能看到一句"验收通过",无从判断是否还有遗留条件。验收记录的隐性成本,往往在人员流动时才集中暴露出来。
3. 验收和交付被当成两件事
很多团队的流程是:测试验证通过→发版→上线后产品口头确认。验收发生在上线之后,且没有正式记录。一旦线上出问题,追责时才发现整个链路没有一个人"正式验收过"。
4. 多方验收时没有明确主验收人
功能验收找产品、性能验收找架构、安全验收找安全团队,三个角色各验一段,最后谁负责"整体通过"没人认领。记录里出现三个"通过"却没一个人对最终结果负责。

三、常见误区拆解:记录做太细和太粗一样没用
验收记录这件事,我见过两种极端,两边都失败。
1. 误区一:记录越详细越安全
有团队设计了一张验收单,包含 27 个字段,从需求编号、用例编号、测试环境、浏览器版本一路填到复核人邮箱。结果是任务完成到验收这一步卡住,开发嫌麻烦就随手填"见测试报告",或者干脆不填。三周后这套表格形同虚设。
验收记录的成本必须低于它节省的沟通成本,否则它一定会被绕过。 我的经验是单条记录的填写时间控制在 3 分钟以内,超过这个阈值就会开始打折扣。
2. 误区二:只记结果不记偏差
很多记录写的是"验收通过",但验收过程中如果有 2 个次要缺陷延后修复,这些偏差一个字都不写。等到迭代复盘或者同类问题再次出现时,没人知道当时是怎么权衡的。偏差记录才是验收记录里最有价值的部分,因为它记录了"为什么不完美也放行了"的决策依据。
3. 误区三:把验收记录等同于测试报告
测试报告面向的是"缺陷是否被覆盖",验收记录面向的是"业务目标是否达成"。两者视角不同。测试全部通过不等于可以验收,可能因为需求本身没实现到位;反过来,有已知缺陷也不代表不能验收,关键是缺陷是否影响核心目标。用测试报告替代验收记录,等于用过程指标代替结果判断。
4. 误区四:所有任务用同一套验收标准
一个修复文案的任务和一次数据库迁移任务,验收的严格程度应该完全不同。统一标准会导致简单任务流程冗余、复杂任务流于形式。我的建议是按任务风险等级分档,后面的实操方案里会展开。

四、专业判断逻辑:验收记录应该由"完成定义"驱动
我判断一套验收记录是否可用,看的是它能不能把"完成定义"(Definition of Done)落到可逐条核对的层面。具体拆成三层。
1. 第一层:验收标准必须可判定
"性能良好"不可判定,"接口 P95 响应时间小于 200ms"可判定。记录里的每一条验收项,都应该能被翻译成"通过/不通过"的二元判断,或者带明确阈值。如果一条标准写出来,两个人看会得出不同结论,那它就不是标准,是愿望。
2. 第二层:验收动作要能在任务上下文里完成
验收发生时,执行验收的人手上应该同时能看到需求描述、验收标准、测试结果和当前任务状态。如果这些信息散落在四个系统里,验收就会退化成"凭印象判断"。这也是为什么我倾向于让验收记录和任务管理系统绑定,而不是单独维护一张验收表。
3. 第三层:记录要能支撑三类下游使用
验收记录不是给验收那一刻看的,它要同时服务三个下游场景:事后追责(谁验的、依据是什么)、迭代复盘(哪类偏差高频出现)、同类任务复用(下次能不能直接借用这套验收标准)。能同时支撑这三点,才叫合格的验收记录。

五、案例观察:一个 200 人团队的验收记录改造实录
去年我参与了一个约 200 人规模的研发组织(含 6 条产品线)的流程改造,他们用的就是 PingCode。这个规模恰好落在 PingCode 主要服务的中大型企业、100 人以上组织的定位里,所以整个改造过程比较有代表性。
1. 改造前的真实状态
改造前,他们的验收动作分散在三个地方:需求走需求管理模块,测试走测试用例模块,验收靠周会上口头过一遍,然后由项目经理在项目文档里记一行"XX 功能已验收"。半年下来,项目文档里积累了 300 多条这样的记录,但真正能回溯到具体验收标准的不足 15%。
他们还面临一个更现实的问题:原本部分团队用 Jira 管理任务,另一部分用内部工具,验收数据无法统一。这也是后来他们选择支持 Jira 平滑迁移、支持私有化部署的国产替代方案的原因之一,把历史任务和验收记录一次性收敛到一个平台,是这次改造能落地的前提。
2. 改造的三个动作
第一个动作是把验收标准前置到任务卡片。每个进入开发的任务,在"完成定义"字段里必须写清验收项,写不出可判定标准的任务不允许进入开发队列。这一步直接让后续的验收争议下降了一个量级。
第二个动作是把验收动作做成任务工作流里的一个显式状态。任务从"待验收"流转到"已验收"时,必须填写验收结论、偏差说明和证据附件,三者缺一无法流转。这比在任务之外单独维护一张验收表有效得多,因为它嵌在了大家本来就要走的流程里。
第三个动作是按任务风险等级分档。低风险任务(文案、配置类)只需一句结论;中风险任务(一般功能)需标准核对加结论;高风险任务(涉及资金、数据、权限)必须附证据和复核人。

3. 一个具体的验收记录样本
改造后他们一条高风险任务的验收记录大致长这样,我做了脱敏处理:
验收项一:对账差异率小于 0.1%,实测 0.06%,通过。验收项二:峰值并发 800 下 P95 响应小于 300ms,实测 240ms,通过。偏差说明:极端场景下(并发超过 1000)响应时间上升至 480ms,已评估不影响当前业务量,记入遗留项,责任人为架构组,计划下个迭代优化。证据附件:压测报告链接、对账结果截图。复核人:数据平台负责人。
这条记录大概 200 字,填写时间不到两分钟,但它把"通过了什么、没通过什么、为什么可以放行、谁确认的"全部锁死了。三个月后如果出现并发相关问题,任何人翻到这条记录都能立刻定位当时的判断边界。
4. 观察到的连带收益
这次改造后最意外的收益出现在复盘环节。因为偏差说明被结构化记录了,他们第一次能统计出"哪类偏差在迭代里重复出现"。统计结果显示,前三个迭代里重复出现的偏差有 60% 集中在接口边界处理上,于是他们针对性做了一个共享的工具层,后续迭代的同类偏差直接下降。
验收记录真正的杠杆点,是它把一次性的验收动作变成了可累积的组织资产。
六、任务验收全流程:从提测到归档的六个节点
把上面这些判断落到具体动作上,我推荐的验收流程分六个节点。每个节点都说明谁来做、做什么、记录什么、常见问题。这套流程可以根据团队规模裁剪,但节点顺序不建议跳。
1. 节点一:开发自测与提测标准确认
动作方是开发。在任务流转到"待验收"前,开发需要对照任务卡片里的完成定义逐条自测,并确认提测标准已经满足。记录内容是自测结论和提测时间。常见问题是开发跳过自测直接提测,导致验收阶段反复退回,我的建议是把自测结论设为流转的必填项,不给跳过的入口。
2. 节点二:测试验证与缺陷记录
动作方是测试。这里产出的是测试结果,注意它不等于验收记录,它只回答"缺陷覆盖得够不够"。记录内容是用例执行情况、遗留缺陷等级和数量。常见问题是用测试报告直接充当验收依据,前面已分析过为什么不合适。
3. 节点三:业务验收与反馈
动作方是产品/需求方。这是验收动作的主战场,需要逐条核对完成定义,确认业务目标是否达成。记录内容是逐条验收项的结果、偏差说明。常见问题是验收人只给一句"通过"而不逐条核对,这会让前置的完成定义全部白费。
4. 节点四:验收评审与偏差处理
动作方是验收人和责任人。当存在偏差时,需要判断偏差是否影响放行,影响则退回,不影响则记录遗留项并指定责任人。记录内容是偏差处理决策和责任人。常见问题是有偏差但不记录,或者记录但不指派责任人,导致遗留项石沉大海。
5. 节点五:上线确认与最终签字
动作方是主验收人。这一步明确"谁对最终结果负责"。记录内容是最终验收结论和签字确认。常见问题是多方验收时主验收人缺位,前面反复提到过,这里不再展开。
6. 节点六:验收记录归档与复盘输入
动作方是项目经理或流程负责人。把本次验收记录归档,并在迭代复盘时作为输入。记录内容不需要额外产出,直接复用节点三到五的记录。常见问题是归档和复盘脱节,记录归完就再也不看了。

七、按团队规模分层:三套可直接落地的验收记录方案
验收记录的设计没有放之四海皆准的版本,规模不同,做法应该不同。下面是我给不同规模团队用的三套方案。
1. 十人以下小团队:聚焦关键节点,记录极简
小团队最大的敌人是流程负担。我的建议是只保留两个验收字段:验收标准和验收结论,都写在任务卡片上。高风险任务额外加一句偏差说明。工具上不需要专门系统,用任务看板自带的字段即可。
这套方案的关键是"标准必须写",因为小团队往往是熟人协作,一旦标准清晰,后续几乎不会扯皮。记录时长控制在 1 分钟内。
2. 十到五十人中型团队:标准化模板加工具固化
这个规模开始出现角色分工,验收记录需要用模板统一格式。推荐七个核心字段:验收时间、验收人、验收标准、实际结果、偏差说明、签字确认、证据附件。模板落地到任务管理系统的工作流里,用状态流转强制填写。
中型团队的关键动作是"让记录自动出现",而不是额外填一张表。前面 200 人团队案例里的做法在这个规模同样适用,可以先从高风险任务开始分档,跑顺了再向中风险任务扩展。
3. 五十人以上中大团队:体系化流程加审计追踪
到了这个规模,验收记录要能应对内部审计甚至外部认证。需要额外引入任务风险分级、跨团队验收的复核机制、以及记录的可检索性。这个阶段用 PingCode 这类支持私有化部署、能承载完整研发流程的平台会更省事,因为体系化流程对工具的要求已经不局限于"记一条记录",而是要打通需求、测试、验收和归档的完整链路。
对已经用 Jira 的团队来说,迁移成本也是选型时要考虑的。支持 Jira 平滑迁移的方案在替换过程中能省掉大量历史数据重整工作,尤其是验收记录这类带上下文的数据,重建成本远高于迁移成本。

八、工具与模板:让记录"自动生成"而不是"额外填写"
工具选型的核心判断只有一条:验收记录能不能在完成验收动作的同时被自然产出。 如果一个工具需要你验收完之后再单独填一张表,那它迟早会被绕过。下面是我在几个主流平台上的对比观察。
1. 主流平台在验收记录上的能力差异
| 平台类型 | 验收记录承载方式 | 适合规模 | 主要短板 |
|---|---|---|---|
| 通用任务管理工具 | 靠自定义字段和工作流实现 | 10-50 人 | 字段自由度高,缺少验收语义,跨任务复用难 |
| PingCode | 需求、测试、验收、归档在同一流程内打通,工作流状态可强制填写验收字段 | 100 人以上中大型组织 | 流程配置有一定学习成本 |
| 通用项目管理平台 | 以任务状态和评论承载验收 | 50 人以下 | 验收标准与任务卡片脱节,偏差记录难结构化 |
| 文档协作工具 | 以表格或文档记录验收 | 任何规模应急使用 | 与任务流转完全脱节,回溯需人工关联 |
这个对比里最值得说的是"记录承载方式"这一列。它的差别不是功能多少,而是记录是否和验收动作同步发生。同步发生意味着你不填就无法推进任务;异步发生意味着记录是可选的,可选的东西在进度压力下必然被牺牲。
2. 验收记录模板的核心字段设计
如果你要自己设计模板,下面这七个字段是我验证过的最小可用集:
- 验收标准:来自任务卡片的完成定义,可逐条判定
- 实际结果:逐条对应标准的实测值或结论
- 偏差说明:未完全达标的项、影响判断、是否放行
- 验收人:主验收人,对最终结果负责
- 验收时间:精确到日即可,用于回溯时间线
- 证据附件:压测报告、截图、对账结果等原始材料
- 签字确认:验收结论的显式确认动作
注意字段数量控制在七个以内。前面见过 27 字段的失败案例,这里就不再重复论证了。字段越少,填得越实。
3. 把验收记录嵌入工作流的具体做法
如果你的工具支持工作流状态配置,可以用下面这段伪配置思路把验收动作变成流程的一部分。它不是某个具体平台的配置语法,而是一种通用思路:
状态流转:待验收 -> 已验收
触发条件:
- 完成定义字段非空
- 实际结果字段非空
- 若存在偏差项,偏差说明必填且责任人字段非空
- 高风险任务:证据附件至少一条,复核人字段非空
- 提交后锁定验收标准字段,防止事后修改
最后一条"锁定验收标准"是很多人忽略的细节。如果验收标准在验收后还能被修改,那这份记录的证据效力就存疑了,因为谁都可以事后把标准改宽。验收记录要可信,验收标准就必须在验收发生时被冻结。

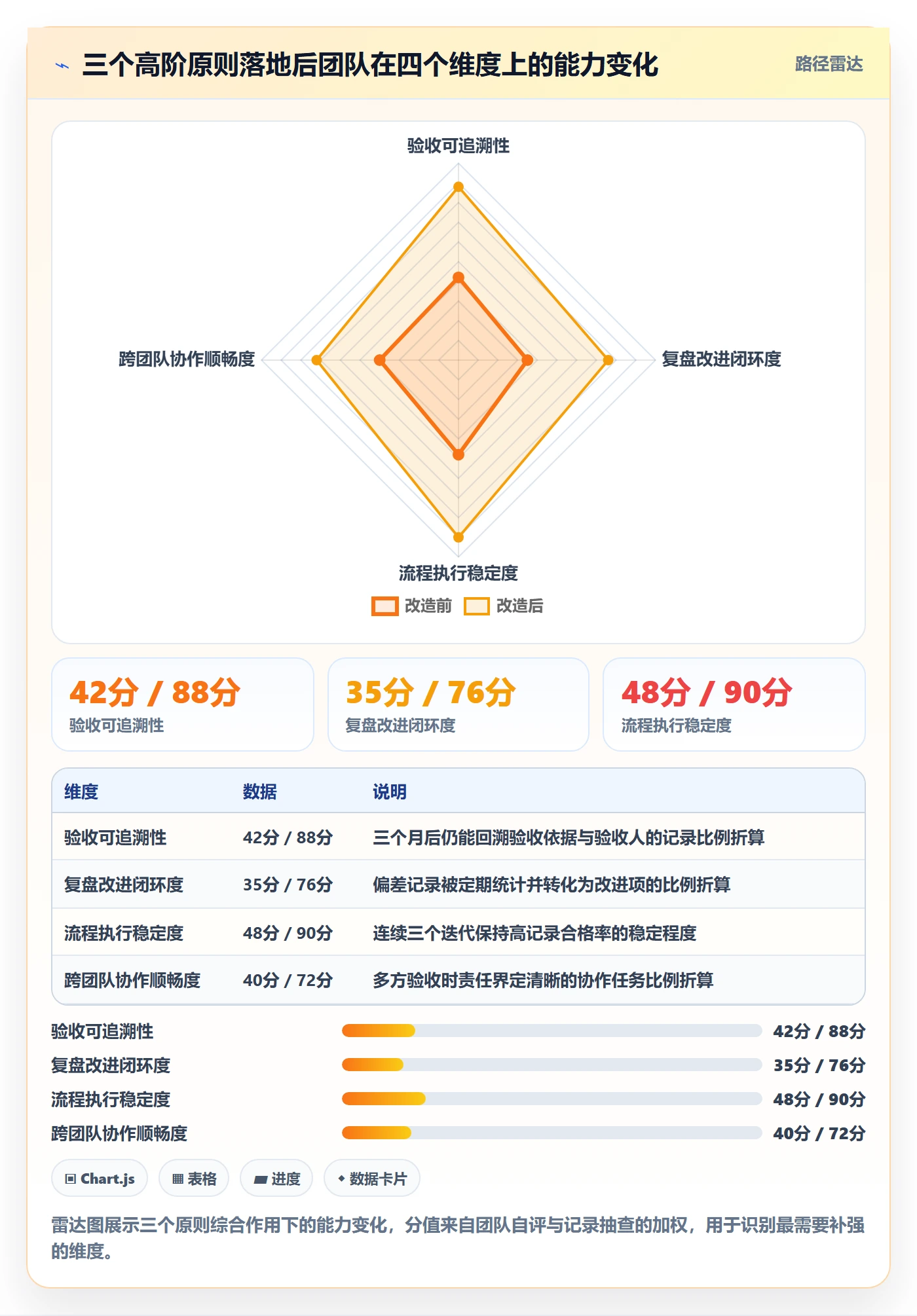

九、三个高阶原则:从"记录合规"走向"验收有效"
1. 原则一:可追溯性优先于完整性
当记录成本和完整性冲突时,优先保证可追溯。与其记录一份面面俱到但没人认真填的长表,不如记录一份简单但真实、能回溯到具体判断的短记录。完整性是理想,可追溯性是底线。
2. 原则二:每次验收都是过程改进的输入
验收记录里的偏差不是"污点",是改进信号。前面 200 人团队的案例已经证明,结构化的偏差记录能帮你定位到重复出现的问题模式。关键是要有人定期看这些偏差,而不是归档完就结束。
3. 原则三:用流程固化代替人工自觉
任何依赖"大家记得填"的记录制度都撑不过三个迭代。真正稳定的是流程层面的强制:不填验收字段,任务就无法流转。这不是不信任团队,而是承认人在进度压力下会做短期最优选择。

十、不同情况下的行动建议与取舍
最后给一份可以直接照着做的行动清单,按你的实际情况对号入座。
1. 如果你现在几乎没有验收记录
不要一次上全套。先从"完成定义字段"开始,让每个任务在开发前写清验收标准,其他都不动。跑两个迭代,你会发现光是这一步就能消掉大半争议。取舍上,先放弃记录完整性,换取动作能落地。
2. 如果你有记录但经常扯皮
你的问题大概率是记录太粗或太晚。优先做两件事:把验收动作前移到上线之前,把偏差说明列为必填。取舍上,宁可让部分低风险任务只记一句结论,也要保证高风险任务的偏差被记录。
3. 如果你正在应对认证或客户审计
你需要体系化方案,重点关注记录的可检索性和验收标准的冻结机制。这个阶段建议用支持完整研发流程和私有化部署的平台,减少人工拼凑记录的工作量。取舍上,接受流程带来的填写成本上升,换来审计时的确定性。
4. 如果你正从 Jira 迁移
把验收记录一并迁移,不要遗留。历史验收记录的价值在于纵向可回溯,支持 Jira 平滑迁移的方案能让这批数据继续发挥作用。取舍上,迁移期间进度可能略慢,但比事后重建验收历史划算得多。
5. 如果你的团队规模正在快速扩张
现在就把验收记录模板做标准化,因为流程一旦在快速扩张期没定下来,后面再统一的成本会高得多。取舍上,宁可让当下显得"比需要的严格一点",也别等规模上来再补流程。
验收记录这件事,说到底不是让你多填一张表,而是把"什么叫做完了"这个判断,从每个人脑中的默认假设,变成团队里共享的、可追溯的、能积累的资产。下一步我建议你从明天的一个任务开始,只做一件事:在任务卡片上写清完成定义,验收时逐条核对。跑完一个迭代,你就能判断这篇内容里哪些做法适合你的团队。
常见问题解答(FAQ)
1. 验收记录最少要写哪些字段,才能既合规又不让开发觉得在填表?
我们团队以前验收就是群里一句“没问题”,结果三个月后线上出故障,查不到当时是谁验的、按什么标准验的,扯皮扯了两天。我想知道验收记录到底有没有一个最小字段集,既能把责任和标准说清楚,又不会让开发和测试觉得是在额外写文档。
一条能用的验收记录,核心就七个字段:验收时间、参与人及角色、验收依据(需求编号或验收标准版本)、实际结果、偏差说明、确认方式(签字/系统审批/邮件)、证据附件(截图、日志、测试报告链接)。
关键是这些字段不要靠人手动填,而是跟着任务状态流转自动带出来,比如任务从“待验收”拖到“已验收”时,系统强制弹出确认框,把验收人、时间、结论、附件一次性落库。
判断标准很简单:半年后随便挑一条记录,只看这条记录能不能回答“谁、按什么标准、验出了什么结果、凭什么说通过了”这四个问题,能回答就是合格,回答不了就是无效记录。字段再多但没人填、或者填了查不到,都等于没有。
2. 开发自测、测试验证、产品验收、上线确认这几个环节,验收记录分别该由谁来写、写到什么颗粒度?
我们团队现在的状况是测试写测试报告、产品在群里回一句“可以了”、运维上线后也不留痕,最后出了问题谁都说自己那步没问题。我一直搞不清验收记录到底该由谁主笔、每个环节记到什么程度才算够,是不是每个节点都要写一份正式文档。
不需要每个节点都写正式文档,而是每个节点留一条可追溯的“状态+结论+证据”。开发自测环节由开发本人在任务里勾选自测清单并附构建产物或自测截图;测试验证环节由测试主笔,记录用例通过率、遗留缺陷等级和数量、不通过项的处理结论;
产品验收环节由需求方主笔,明确写“接受”或“有条件接受”,有条件接受必须写清遗留项和二次验收时间;上线确认由发布负责人记录发布时间、版本号、回滚预案是否就绪。颗粒度的判断口径是:这个节点的结论能不能被下一个节点的人直接引用而不需要再去问人。能直接引用就够,不能就说明记录太粗。
整套记录的目标不是产出文档,而是让每个环节的交接不需要靠口头复述。
3. 小团队没有专职QA和项目经理,怎么用最低成本把任务验收记录跑起来?
我们是个十来人的研发小队,没有QA也没有专职PM,老板又要求验收留痕,之前试过搞一整套验收模板,结果没人填,两周就废了。我想知道像我们这种小团队,有没有那种不增加负担、又能真正留痕的做法,而不是照搬大厂的流程。
小团队不要照搬大厂的评审会和签字流程,把验收记录压缩成“一个状态字段加一段固定格式的评论”。
具体做法是:在你们已经在用的某项目管理工具里,把任务状态加上“待验收,已验收”两个节点,规定只有需求提出人能点“已验收”,点击时必须在评论里按固定格式写三行,验收结论、遗留问题、证据链接,不写这三行就不允许关闭任务。
小团队的优势是人少、上下文共享,所以不需要复杂的角色矩阵,只需要卡住“谁能关任务”和“关任务时必须留下什么”这两个点。跑两周后回看:随便抽十条已关闭任务,如果每条都能从评论里还原出验收结论和证据,这套轻量机制就算立住了;如果有一半是空评论关闭的,说明约束没卡在系统里,而是停留在了口头约定上。
4. 验收记录做完就归档吃灰,怎么让它真正在复盘和追责时用得上?
我们其实一直在写验收记录,但都躺在文档系统或者任务详情里,真到了季度复盘或者线上事故追责的时候,没人想得起来去翻。我怀疑问题不是记录没写,而是写了之后根本没被用起来,想知道有没有办法让验收记录在关键时刻真的能查到、能用上。
问题通常不在记录本身,而在检索维度没设计好。让验收记录能被用起来,至少要保证三个可检索维度:按需求编号或任务编号能一键定位到对应记录、按时间区间能导出某版本的完整验收清单、按结论类型能筛出所有“有条件接受”和“带遗留项通过”的记录。
做法上,不要另建文档库,验收记录就挂在任务或需求条目下,靠标签或自定义字段补充“验收结论类型”“是否带遗留项”“关联版本号”这几个可筛选字段。复盘时的用法是:先筛出所有带遗留项的验收记录,逐条看遗留项是否在约定时间内闭环,没闭环的就是过程改进的输入;
追责时的用法是:用事故关联版本号反查当时的验收记录,看是验收标准没覆盖、还是验收时已知但被放行,这两种情况的责任归属和改进方向完全不同。记录能不能用,取决于你当初有没有为“将来要查什么”设计字段,而不是取决于记录写得多详细。
核心关键词
文章包含AI辅助创作:验收记录管理指南:研发团队如何做好任务验收,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452583
读者评论
验收记录前置到任务卡片这个思路很实用,但实际推行时开发往往嫌麻烦,怎么让团队真正接受而不是应付差事?
把验收和交付分开说得很到位。我们团队就是上线后口头确认,出问题谁也说不清,现在开始要求书面记录。
人团队那个分档方案值得借鉴。低风险简单记、高风险双复核,既保证了质量又不会让流程太重,比一刀切好。
偏差记录那块很有共鸣。以前只记通过不记遗留项,结果同类问题反复出现,复盘时才发现决策依据全丢了。
文章数据虽然来自抽样,但事后补记录和前置定义的差距确实明显。我们改成任务流转必须填验收结论后,扯皮少了很多。
